(-土方开挖和回填)分部分项施工技术
- 格式:docx
- 大小:23.88 KB
- 文档页数:9
各分部分项工程土方开挖施工措施
土方开挖施工措施是指在建筑施工过程中,对土方进行开挖的具体操作措施。
下面是各分部分项工程土方开挖施工措施的一般步骤:1. 施工前准备:确定开挖的范围和深度,并进行土方开挖的测量和标志。
清理开挖区域的杂物和障碍物,确保施工区域安全。
2. 设立围护措施:根据开挖深度和土方性质,采取相应的围护措施,如使用挡土墙、支护结构等,确保开挖区域的稳定和安全。
3. 排水措施:根据土方开挖的具体情况,采取相应的排水措施,保证开挖区域内的水分不积聚,以防止泥浆流失和施工区域变得泥泞。
4. 开挖施工:根据设计要求和施工图,使用相应的土方机械进行开挖作业。
根据土方的性质和深度,选择合适的挖掘机械和施工方法,如机械挖掘、人工挖掘或爆破等。
5. 土方处理:开挖后的土方需要进行分类和处理。
根据土方的质量和用途,对土方进行筛分、破碎、填埋或回填等处理。
6. 施工现场管理:在土方开挖施工过程中,需要进行现场管理,确保施工过程安全、顺利进行。
包括监控土方开挖的进度和质量,保证施工区域的秩序和安全。
7. 施工结束及验收:土方开挖施工完成后,进行验收和清理工作。
对开挖区域进行清理,处理施工废料和杂物,确保施工现场整洁。
以上是土方开挖施工的一般措施,具体的施工措施还需根据具体工程的情况进行调整和制定。
土方开挖及回填施工1、土方开挖施工(1)施工部署①、配备3台反铲挖掘机,共6部自卸汽车。
②、开挖顺序自15轴自1轴方向推进。
③、采取汽车直接在旁边候装,反铲直接装载的施工方法。
(2)、土方开挖施工方法①、基坑土方开挖方法拟采用液压反铲挖掘机开挖,4~8T自卸汽车直接装土运行。
②、大面积基坑作业面土方开挖层次。
开挖至标高-0.4m,拟采用反铲开挖为主,装载机配合开挖。
③、机械运行路线为反向逆行接力式循序渐进的开挖,开挖形式采用沟端开挖、单沟侧面开挖和挖宽沟相结合的形式,汽车为双侧向装土。
④、基坑开挖场地内排水措施:在基坑开挖中,围护四周应布置截水明沟,并使地表水流入集水坑,防止其流入基坑而影响施工;在开挖过程中应预先挖出一些临时集水坑,将基坑内的水导入集水坑中,通过水泵将坑内的水抽至地面上的集水坑,再通过城市污水管排走。
2、土方回填1、施工准备(1)材料及主要机具:①土:宜优先利用基槽挖出的土,但不得含有机杂质。
使用前应过筛,其粒径不大于50mm,含水率应符合规定。
②主要机具有:蛙式或柴油打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线和木折尺等。
(2)作业条件:①施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过实试验来确定。
②回填前应对基础、保护层等进行检查验收,并且要办好隐检手续。
其基础混凝土强度应达到规定的要求,方可进行回填土。
③房间和管沟的回填,应在完成上下水的管道安装,再进行。
并将沟槽,地坪上的积水和有机物等清理干净。
④施工前,应做好水平标志,以控制回填土的高度或厚度。
如在基坑(槽)或管沟边坡上,每隔3m钉上水平橛;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。
2、操作工艺(1)工艺流程:基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收(2)填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。

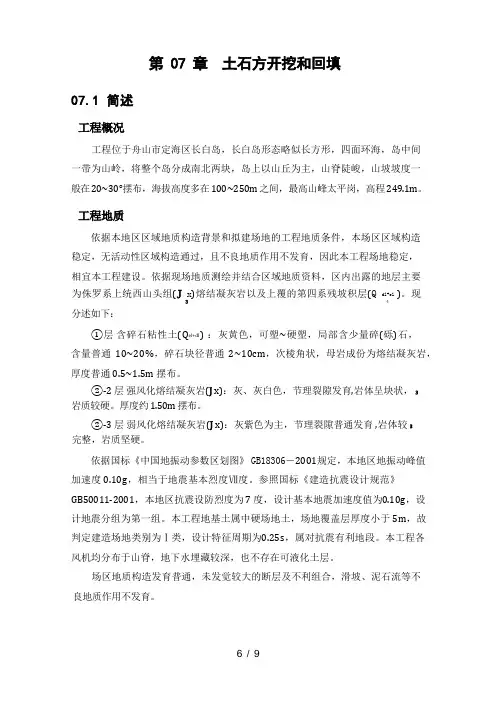

工程位于舟山市定海区长白岛,长白岛形态略似长方形,四面环海,岛中间一带为山岭,将整个岛分成南北两块,岛上以山丘为主,山脊陡峻,山坡坡度一般在 20~30°摆布,海拔高度多在 100~250m 之间,最高山峰太平岗,高程 249.1m。
依据本地区区域地质构造背景和拟建场地的工程地质条件,本场区区域构造稳定,无活动性区域构造通过,且不良地质作用不发育,因此本工程场地稳定,相宜本工程建设。
依据现场地质测绘并结合区域地质资料,区内出露的地层主要为侏罗系上统西山头组)熔结凝灰岩以及上覆的第四系残坡积层(Qdl+el )。
现分述如下:①层含碎石粘性土(Q el+dl ) :灰黄色,可塑~硬塑,局部含少量碎(砾)石,含量普通10~20%,碎石块径普通2~10cm,次棱角状,母岩成份为熔结凝灰岩,厚度普通 0.5~1.5m 摆布。
②-2 层强风化熔结凝灰岩:灰、灰白色,节理裂隙发育,岩体呈块状,岩质较硬。
厚度约 1.50m 摆布。
②-3 层弱风化熔结凝灰岩:灰紫色为主,节理裂隙普通发育 ,岩体较完整,岩质坚硬。
依据国标《中国地振动参数区划图》GB18306-2001规定,本地区地振动峰值加速度 0.10g,相当于地震基本烈度Ⅶ度。
参照国标《建造抗震设计规范》GB50011-2001,本地区抗震设防烈度为 7 度,设计基本地震加速度值为0.10g,设计地震分组为第一组。
本工程地基土属中硬场地土,场地覆盖层厚度小于 5m,故判定建造场地类别为Ⅰ类,设计特征周期为0.25s,属对抗震有利地段。
本工程各风机均分布于山脊,地下水埋藏较深,也不存在可液化土层。
场区地质构造发育普通,未发觉较大的断层及不利组合,滑坡、泥石流等不良地质作用不发育。
挖基础土方: 2066.8736 m3 ,挖基础石方: 8267.4944 m3 ,土石方回填:7659.97m3 。
出渣及回填道路利用已建道路。
边坡预裂爆破钻孔采用中风压潜孔钻,主爆孔钻孔采用 YT-28 风钻,施工用风主要用于中风压潜孔钻和手风钻钻孔。
XXX建设项目土方开挖回填专项施工方案编制:日期:年月日审核:日期:年月日审批:日期:年月日编制单位:XXXX建设有限公司目录第一章工程概况 (1)1.1 分部分项工程概况 (1)1.2 施工平面布置 (1)1.3 施工要求 (3)1.4 技术保证条件 (4)第二章编制依据 (5)2.1 相关法律、法规 (5)2.2 规范性文件 (5)2.3 行业标准 (5)2.4 规范及图纸(国标图集) (6)2.5 其它 (6)第三章施工计划 (6)3.1 施工进度计划 (6)3.2 材料与设备计划 (7)第四章施工工艺技术 (7)4.1 技术参数 (7)4.2 工艺流程 (8)4.3 施工方法 (9)4.4 检查验收 (10)第五章施工安全保证措施 (12)5.1 组织保障 (12)5.2 技术措施 (12)5.2.1 建立安全领导小组 (12)5.2.2 保证措施 (12)5.2.3 雨季施工安全质量保证措施 (13)5.3 应急预案 (14)5.4 监测监控 (16)第六章劳动力计划 (16)第七章计算书及图纸 (17)第一章工程概况1.1 分部分项工程概况工程名称:XXX建设项目(第一标段)建设单位:XXX设计单位:XXXXX有限公司监理单位:XX工程管理有限公司本工程基础分部为长螺旋钻孔压灌桩,独立承台基础,在独立基础及地梁土方开挖工程中采用小型反铲挖土机挖土,自卸汽车运输,人工配合清底修边。
本工程±0.000为室内地面标高,绝对标高为1622.600,现目前施工现场高程主楼1618.84m(-3.76m),副楼1619.99m(-2.61m),主楼长螺旋钻孔压灌桩施工时,仅需场地平整,不需开挖土方,主楼基础施工时需要向下挖1m左右,主楼基坑深度4.8m。
①~③轴包括消防水池的主楼部分场地标高1620.1m(-2.5m),需开挖部分土体至-4.2m,然后进行场地平整,土方转运至裙楼东侧。
土方开挖及回填施工方案本工程地下室开挖面积约6200㎡,场地相对标高为-1.100(考虑回填土300mm)。
地下室底板垫层底标高-5.95,承台垫层底标高-6.65,开挖深度为4.85~5.55m,局部坑中坑靠近外墙处开挖深度为 6.45~7.15m。
总挖土方量约40000立方。
由于工程量大,工期紧张(1区计划工期45天),开挖机械和运输车辆的投入数量是确保如期完成的硬件设施,项目部决定配备2台挖机PC200反铲挖土机,一台小挖机(集土、支撑梁下掏挖)。
20吨自卸汽车15辆。

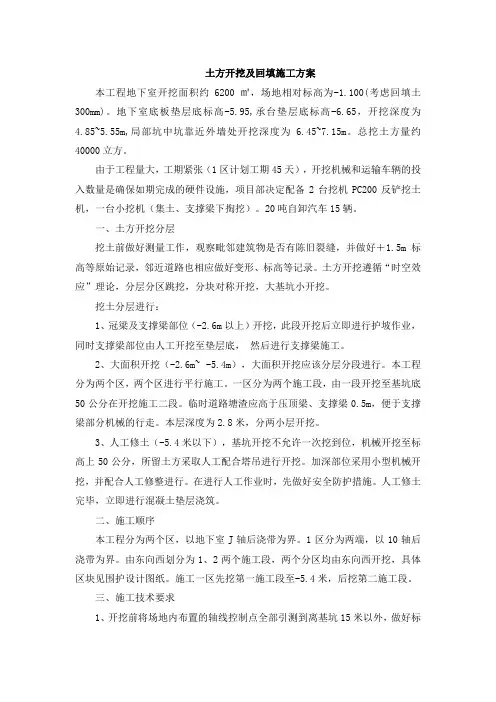

一、土方开挖分层挖土前做好测量工作,观察毗邻建筑物是否有陈旧裂缝,并做好+1.5m标高等原始记录,邻近道路也相应做好变形、标高等记录。
土方开挖遵循“时空效应”理论,分层分区跳挖,分块对称开挖,大基坑小开挖。
挖土分层进行:1、冠梁及支撑梁部位(-2.6m以上)开挖,此段开挖后立即进行护坡作业,同时支撑梁部位由人工开挖至垫层底,然后进行支撑梁施工。
2、大面积开挖(-2.6m~ -5.4m),大面积开挖应该分层分段进行。
本工程分为两个区,两个区进行平行施工。
一区分为两个施工段,由一段开挖至基坑底50公分在开挖施工二段。
临时道路塘渣应高于压顶梁、支撑梁0.5m,便于支撑梁部分机械的行走。
本层深度为2.8米,分两小层开挖。
3、人工修土(-5.4米以下),基坑开挖不允许一次挖到位,机械开挖至标高上50公分,所留土方采取人工配合塔吊进行开挖。
加深部位采用小型机械开挖,并配合人工修整进行。
在进行人工作业时,先做好安全防护措施。
人工修土完毕,立即进行混凝土垫层浇筑。
二、施工顺序本工程分为两个区,以地下室J轴后浇带为界。
1区分为两端,以10轴后浇带为界。
由东向西划分为1、2两个施工段,两个分区均由东向西开挖,具体区块见围护设计图纸。
施工一区先挖第一施工段至-5.4米,后挖第二施工段。
三、施工技术要求1、开挖前将场地内布置的轴线控制点全部引测到离基坑15米以外,做好标志,按设计要求及施工方案测量好边坡线,并用白灰标出。
土方开挖与回填施工工艺一、工艺流程:机械开挖一人工修整一(地基基槽验收合格一基础施工一基础验收合格)f机械分层回填f机械分层夯实f人工表面整平。
土方回填是基坑工程最后一道工序,为保证填土的强度和稳定性,应正确选择回填土料和填筑方法,保证回填施工质量。
施工前应检查基底的垃圾等杂物清除情况,测量基底标高、边坡坡度,检查验收基础外墙防水层和保护层等。
土方回填应按设计要求预留沉降量或根据工程性质、回填高度、土料种类、压实系数、地基情况等确定。
在行车、堆重、干湿交替等作用下,土体会逐渐沉降,若设计对沉降量无规定,采用机械回填时,砂土的预留沉降量(填土高度的百分比)可取1.5%,粉质黏土的预留沉降量可取3%〜3.5%。
回填压实施工应符合下列规定:(1)轮(夯)迹应相互搭接,机械压实应控制行驶速度。
(2)在建筑物转角、空间狭小等机械压实不能作业的区域,可采用人工压实的方法。
(3)回填面积较大的区域,应采取分层、分块(段)回填压实的方法,各块(段)交界面应设置成斜坡形,辗迹应重叠0.5m〜1.0m,填土施工时的分层厚度及压实遍数应符合下表的规定,上、下层交界面应错开,错开距离不应小于1m。
1、土料选用回填土料应符合设计要求,可采用碎石类土、砂土、黏土、石粉等,回填土料含水率的大小直接影响到压实质量,压实前应先试验,以得到符合密实度要求的最优含水率。
含水率过大,应采取翻松、晾晒、风干、换土、掺入干土等措施;含水率过小,应洒水湿润。
土料不得采用淤泥和淤泥质土,有机质含量不大于5%,土料含水量应满足压实要求。
碎石类土或爆破石硝用作回填土料时,其最大粒径不应大于每层铺填厚度的2/3,铺填时大块料不应集中,且不得回填在分段接头处。
2、压实机具土方回填前,应根据工程特点、土料性质、设计压实系数、施工条件等合理选择压实机具,并确定回填土料含水量控制范围、铺土厚度、压实遍数等施工参数。
重要土方回填工程或采用新型压实机具的,应通过填土压实试验确定施工参数。
土方工程及回填土施工方案一、土方开挖施工1、土方机械的选择为节约劳力,降低劳动强度,加快工程建设速度,拟采用机械化开挖方式,并采用先进的作业方法。
2、施工方法1)、土方开挖前先绘制土方开挖图,确定开挖路线、顺序、范围、基底标高、边坡坡度、排水沟、集水井位置以及挖出的土方堆放或倒弃地点等。
2)、本工程基础机械开挖后,然后采用人工开挖,挖深至基底标高余留10CM。
3、施工要点1)、土方开挖前做好测量定位,做好周边的排水沟槽,设置好必要的排水设施。
土方开挖分段进行,先高处后低处,随挖随外运,施工期应加快速度,及时浇筑垫层,缩短基底土暴露时间,避免发生塌方。
2)、土方开挖应深而浅,用人工清底、修坡、找平,以保证基底标高和边坡坡度正确,避免超挖和土层遭受扰动。
4、质量标准:基槽及边坡的土质必须符合设计要求,并严禁扰动。
土方工程的挖方允许偏差值为:表面标高+0,-50;宽度-0,边坡不允许偏差。
5、施工中就注意事项:1)、基底超挖:开挖基槽不得超过基底标高。
如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。
2)、基底土保护:基槽开挖后就尽量减.少对基土的扰动。
如遇基础不能及时施工时,可在基底标高以上预留30CM土层不挖,待做基础时再挖。
3)、施工顺序应严格按施工方案规定的施工顺序进行土方开挖施工,应注意先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。
4)、开挖尽寸不足,边坡过陡,基槽底部的开挖宽度和坡度,除应考虑尺寸要求外,应根据施工需要增加工作面宽度,如排水设施、支撑结构等所需的宽度。
5)、雨季施工时,在槽应预留30CM土层,待基础施工时再挖到设计标高。
二、回填土施工(一)、施工准备:1、材料:(1)回填土:优先利用基槽中挖出的优质上,回填土应不含有机杂质,粒径不应大于50mm,含水量符合压实要求;(2)石屑:用于回填的石屑不得含有机杂质;2、作业条件:(1)基坑基底的垃圾、建筑废料、泥土等已清除干净,所有准备工作己按设计要求完成或处理好,并按规定程序办好验收手续。

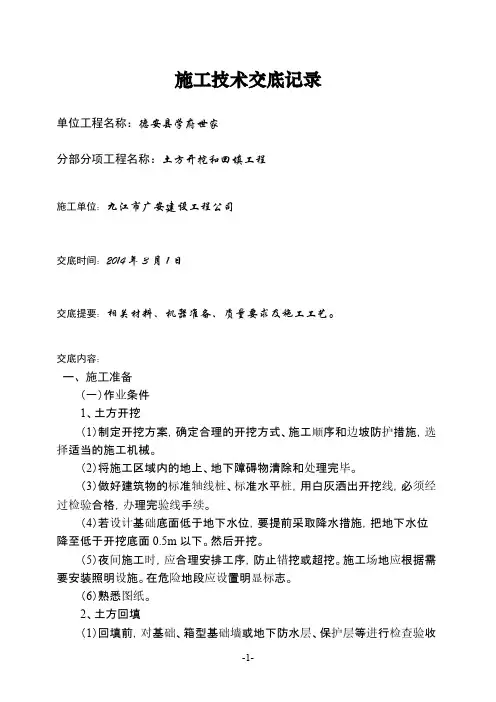

土方开掘和回填工程技术交底(完整版)1. 背景和目的该文档旨在对土方开掘和回填工程技术进行详细交底,以确保工程顺利进行,并达到预期的目标。
通过本文档,我们能够了解到工程的具体要求、施工流程、质量控制措施等关键信息。
2. 施工要求土方开掘和回填工程的施工过程需要满足以下要求:- 合理规划施工现场,确保安全和高效。
- 选用合适的工具和设备进行土方开掘和回填。
- 遵守土方开掘和回填施工标准,确保施工质量和工程稳定性。
- 确保土方开掘和回填的施工过程符合环境保护法规的要求。
- 定期检查施工现场,及时发现并解决问题。
3. 施工流程土方开掘和回填工程的施工流程如下:1. 确定施工区域和开挖范围。
2. 执行土方开掘工作,按照设计要求进行开挖。
3. 进行地表排水和处理,确保施工现场的稳定和安全。
4. 检查土方开挖施工质量,确保符合设计要求。
5. 开始土方回填工作,采用适当的填土材料进行回填。
6. 严密控制回填土的压实程度,确保工程稳定性。
7. 定期进行施工质量检查,及时调整施工方法和措施。
4. 质量控制为确保土方开掘和回填工程的质量,我们需采取以下质量控制措施:- 使用符合标准和规范的土方开掘和回填设备和工具。
- 严格执行设计要求和规范,确保施工质量符合预期。
- 定期对施工现场和开挖区域进行检查和监测。
- 建立严格的记录和文档管理体系,保留施工过程的关键信息。
- 及时发现和解决施工中的质量问题,确保工程质量达标。
5. 安全防护施工过程中,必须严格遵守安全防护规定,确保施工人员的安全。
- 为施工人员提供必要的安全装备和防护用品。
- 定期开展安全培训,提高施工人员的安全意识。
- 落实安全管理责任制,明确各级人员的职责和义务。
- 设立安全监测系统,监测施工现场的危险因素。
- 及时处理和记录施工事故和安全问题。
以上是土方开掘和回填工程技术交底的完整版文档,旨在确保工程质量、安全和顺利进行。
在施工过程中,请大家密切配合,共同努力,确保工程的成功完成。
xxxxxxxxxxxxxxx项目基坑土方开挖与回填专项施工方案编制单位:xxxxx建筑工程有限公司编制人:审核人:审批人:编制日期:年月日目录第一章编制说明 (1)一、编制依据 (1)第二章工程概况 (1)一、工程概述 (1)第三章施工组织部署 (2)(一)施工程序 (2)(二)施工机械与劳动力计划 (2)(三)项目管理人员配备情况及组织机构 (3)(四)施工现场平面布置 (3)(五)施工进度保证措施 (4)第四章施工方案 (5)一、测量放线 (5)二.土方开挖 (5)三、临边防护 (6)四、土方开挖施工准备 (7)五、成品保护 (9)六、应注意的质量问题 (9)七、施工中可能发生问题的应急方案 (10)第五章质量保证体系及措施 (10)1、质量保证体系 (10)2、质量保证措施 (11)第六章土方回填 (11)一、土方回填 (11)二、施工方法 (11)三、土方回填试验方法 (12)四、质量标准 (12)五、质量保证措施 (12)第七章进度计划 (13)第八章安全、文明、环保管理 (15)1、安全管理目标 (15)2、安全施工措施 (15)3、文明、环保措施 (16)第一章编制说明一、编制依据1、xxxxxxxxxx,设计图纸等资料。
2、xxxxxxxxxxx岩土工程勘察报告。
3、《建筑地基基础工程施工质量验收规范》GB50202-2018。
4、《建筑地基处理技术规范》(JGJ79—2017);5、其它相关资料。
第二章工程概况一、工程概述3、基础概况1、xxxx地基采用条形基础与桩基础,基础形式为条形扩展基础,土方开挖面积约为2600m2,土方开挖深度约为1-2米。
4、工程地质工程地质详见:岩土工程详细勘察报告。
第三章施工组织部署为确保质量目标、安全文明现场管理目标,完成本工程建设任务,将从施工组织、施工管理、技术管理、质量管理和安全管理等方面进行保证,在财力、物力和人力等方面。
经分析研究,特作如下部署:(一)施工程序1、准备工作组织有关人员、机械进场,做好施工准备工作,认真熟悉图纸,并有条不紊地开展工作。
土石方工程主要施工方案与技术措施土石方工程是工程建设中最基础的一部分,涉及到土石方开挖、填方、挡土墙、回填等各个环节。
为了保证土石方工程质量和安全,需要制订详细的施工方案和技术措施。
下面将详细介绍土石方工程的主要施工方案和技术措施。
一、土石方工程主要施工方案:1.总体施工方案:确定土石方工程的施工过程和时间节点,明确施工作业区域和限制,在合理的时间内完成工程任务。
2.动土施工方案:包括机具选择、开挖深度和坡度的确定,以及动土时的降尘措施等。
3.土方开挖施工方案:确定开挖方法,如机械开挖和爆破开挖的选择,开挖面的划分和坡度的控制等。
5.挡土墙施工方案:涉及挡土墙的类型选择、材料的选择和固结方式等。
二、土石方工程主要技术措施:1.土石方开挖技术措施:(1)确定开挖深度和坡度,根据土质情况选择合适的开挖方法,如机械开挖或爆破开挖。
(2)开挖前进行地质勘察和土质测试,了解地层情况,确定开挖方式和施工工艺。
(3)开挖时要定期检查坡面的稳定性,进行坍塌预警和补偿措施。
(4)进行地下管线的划定和保护,防止损坏和事故发生。
2.土方填筑技术措施:(1)选择合适的填筑土方,确保填筑的土方质量符合要求。
(2)进行土方的加固和夯实,确保填筑的土方的稳定性。
(3)填筑时进行分层填筑,每层夯实后再进行上一层填筑,保证填筑层的质量和均匀性。
3.挡土墙技术措施:(1)选择合适的挡土墙类型,如重力式挡土墙、挡土土工布等。
(2)选择合适的材料,如砖石、混凝土、钢筋等。
(3)选择合适的固结方式,如钢筋混凝土桩或锚杆固结等。
(4)进行挡土墙的施工时要确保施工质量和施工进度,及时检查和修复挡土墙的裂缝和渗漏。
4.回填技术措施:(1)选择合适的回填土方,确保回填土方的质量和稳定性。
(2)进行土方的夯实和压实,保证填筑的土方紧密结实。
(3)选择合适的填强方式进行回填,如回填料钻孔灌注、压密等。
(4)定期检查回填体的水平度和坡面的稳定性,及时修补和加固。
道路工程土方开挖与回填施工方案一、沟槽土方施工工艺(一)沟槽开挖前的准备工作1、开挖前对施工范围内各种现有管线进行一次全面、细致的调查,如有问题及时和相关部门联系。
2、熟悉图纸及设计文件。
3、检查机械设备情况及数量。
4、测量放线,确定开挖位置。
5、通知所有管线单位,在现场标明各管线的位置,如有需要拆迁转移的管线,因尽早拆迁转移。
6、待业主把需拆迁的房屋或管线、电缆、树木拆迁转移后,我项目部先对施工道路中障碍物清除干净。
7、附近的房屋、铺面等建筑物距离开挖的沟槽为3.5~4.5米,具有较大危险性,我项目部决定采用全封闭式彩钢板围护,在路口处安放红色警示灯提高安全。
8、待所有准备工作做完后,先开挖路床深度为1米~1.5米后,再开挖沟槽。
9、配备安全人员做应急措施。
(二)开挖沟槽的防护措施1、在开挖沟槽前先在边线设立固定观察点,主要观察开裂及塌方情况,配备专职人员观察。
2、一般情况下,先挖污水沟槽,待污水沟槽回填后再挖雨水沟槽。
3、如果观察出现开裂塌方及液限较大的土质(软泥等),则按无间隔排列或咬口排列打加密钢板桩(槽钢)。
危机处理加密槽钢厚度为10mm-15mm,宽度为25cm。
并用槽钢做横梁。
4、房屋、铺面距离沟槽边缘不足4m时,为保证建筑物安全,全部采用无间隔排列钢板桩(槽钢)防护,以防边坡坍塌对建筑物产生危害。
5、在施工过程中有专职安全人员指挥车辆运输土方,以免车辆接近沟槽,引起塌方。
(三)沟槽开挖方法1、土方开挖采用自然放坡开挖,放坡系数为1:0.5。
2、开挖方式以机械开挖为主,人工开挖进行配合。
土方采用分段分层开挖的方式进行,开挖深度3.0m以内的采用挖掘机一次开挖至距沟槽底20.0cm,开挖深度超过3.0m的,采用挖掘机分两次开挖至距沟槽底20.0cm,挖出的土方用自卸运土车运至指定余泥堆场。
3、沟槽基底标高以上20cm的土层,采用人工开挖、清理、平整,以免扰动基底土,严禁超挖。
4、沟槽开挖过程中,不同土层面标高须报验监理、业主确认,并做好记录。
塔子山路(邛海路-马湖路)市政道路工程土方开挖与回填方案四川仟坤建设集团有限责任公司一、工程总体概况为了缓解中心城区道路的交通压力,改善城区的环境,提高居民生活水平。
该工程具有其必要性和紧迫性,显著的经济社会效益,有利于改善城市交通环境和人民生活环境。
本项目为德阳市塔子山路(邛海路-马湖路)市政道路工程。
德阳市塔子山路(邛海路-马湖路),北接规划道路邛海路,南接规划道路马湖路,塔子山路全长414.995米,设计车速30km/h,根据规划道路宽为12米,双向两车道,属城市支路。
德阳市塔子山路(邛海路-马湖路)沿线现状情况比较简单,道路起点为规划道路邛海路,邛海路和塔子山路(K0+000~250段)现在为宽约7.0米的水泥混凝土乡村道路,路面破损破碎较严重,现状基本为农村环境,有部分居民点(已经拆迁),本项目规划区地形较平坦,终点处有一遭筛砂取石形成的池塘,塘深约4-6米,其余路段地势较平坦,道路沿线有农田、通信电杆等,其地形起伏总体较小。
二、土方开挖施工工艺(一)开挖前的准备工作1、开挖前对施工范围内各种现有管线进行一次全面、细致的调查,如有问题及时和相关部门联系。
2、熟悉图纸及设计文件。
3、检查机械设备情况及数量。
4、测量放线,确定开挖位置。
5、通知所有管线单位,在现场标明各管线的位置,如有需要拆迁转移的管线,因尽早拆迁转移。
6、待业主把需拆迁的房屋或管线、电缆、树木拆迁转移后,我项目部先对施工道路中障碍物清除干净。
7、待所有准备工作做完后,先开挖路床深度为1米~1.5米后,再开挖沟槽。
8、配备安全人员做应急措施。
(二)开挖土方的防护措施1、在开挖沟槽前先在边线设立固定观察点,主要观察开裂及塌方情况,配备专职人员观察。
2、一般情况下,先挖污水沟槽,待污水沟槽回填后再挖雨水沟槽。
3、如果观察出现开裂塌方及液限较大的土质(软泥等),则按无间隔排列或咬口排列打加密钢板桩(槽钢)。
危机处理加密槽钢厚度为0.01m-0.15m,宽度为0.25m。
各分部分项工程的完整施工的方案及质量保证措施分部分项工程的完整施工方案和质量保证措施是确保工程施工过程中按照设计要求、合理安排、科学施工的一系列措施和方法。
下面将针对不同的分部分项工程,简要介绍其完整施工方案和质量保证措施。
1.土方工程的完整施工方案和质量保证措施:-完整施工方案:确定合适的土方开挖和回填顺序,设置土方开挖和回填时间节点,制定施工工序和施工机械设备的使用计划,制定安全措施和应急预案。
-质量保证措施:严格按照设计要求进行开挖和回填工程,控制土方开挖和回填的坡度和平整度,确保工程施工过程中不破坏地基。
2.混凝土工程的完整施工方案和质量保证措施:-完整施工方案:确定混凝土浇筑工艺,包括搅拌比例、浇筑顺序、浇筑方式等,计划施工班次和时间节点,落实施工机械设备的使用计划,安排施工人员和材料供应。
-质量保证措施:严格按照混凝土配合比进行搅拌,控制混凝土的坍落度和抗压强度,采取有效的养护措施,确保混凝土的质量。
3.钢结构工程的完整施工方案和质量保证措施:-完整施工方案:制定钢结构的安装顺序和安装方法,确定吊装计划和方式,制定焊接工艺和焊接顺序,确定防腐蚀措施。
-质量保证措施:按照设计要求进行钢结构的验收和检查,确保结构的尺寸和几何形状的准确性,采用合格的焊接工艺和焊接操作人员,进行焊缝的无损检测,采取防腐蚀措施保护钢结构。
4.安装工程的完整施工方案和质量保证措施:-完整施工方案:确定设备的安装顺序和方法,设计合理的安装位置和空间布局,安排施工工艺和工序,编制安装图纸和标准。
-质量保证措施:进行设备的验收和检查,确保设备符合工程要求和质量标准,采用合适的安装工艺和工艺参数,保证设备的安装质量和安全性,进行设备的调试和运行检测。
以上仅是各分部分项工程施工方案和质量保证措施的简要介绍,具体的方案和措施需要根据工程的实际情况进行详细制定。
在实际施工过程中,还需要进行实时监测和质量检查,及时调整和纠正施工问题,确保工程质量和施工进度的达到预期目标。
建筑土方工程开挖、回填施工工艺技术(施工准备、要点、流程、方法、质量控制、检验标准)第一部分、土方开挖施工一、施工方法土方开挖常用的方法有一般分层法、支护分层法、盆式挖土法、中心岛式挖土法及逆作法土方开挖等,工程中可根据具体条件选用。
二、编制说明三、施工准备(1)核对图纸中的轴线及对应坐标,中线、水平基点布设合理,轴线放样和标高测量满足施工要求。
(2)应配备激光测量仪,需在开挖前和过程中及时做好标高及尺寸量测。
(3)基坑工程施工前,根据施工设计图,认真核对基坑设计的勘测资料,如地形、地貌、工程地质、水文地质、钻探图表等。
(4)摸清工程场地情况,包括运输道路、邻近建筑物、管线、电缆坑基、防空洞、地面上施工范围内的障碍物和堆积物状况,供水、供电、通讯情况,防洪排水系统等等,以便为施工规划和准备提供可靠的资料和数据。
(5)研究制定现场场地整平、基坑工程施工方案;绘制施工总平面布置图和基坑土方工程图,确定开挖路线、顺序、范围、设计标高、边坡坡度、排水沟、集水井位置,以及挖去的土方堆放地点;提出需用施工机具、劳力、推广新技术计划。
四、工艺流程中心岛式挖土法施工工艺流程。
五、施工要点一)、一般分层法施工要点;二)、支护分层法施工要点;三)、盆式开挖法施工要点:四)、中心岛式挖土法施工要点:五)、逆作挖土法施工要点六、质量控制要点及检验标准1、土方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距最短、运程合理和各个工程项目的合理施工程序等,做好土方平衡调配,减少重复挖运。
2、当土方工程挖方较深时,施工单位应采取措施,防止基坑底部土的隆起并避免危害周边环境。
3、在挖方前,应做好地面排水和降低地下水位工作。
4、平整场地的表面坡度应符合设计要求,如设计无要求,排水沟方向坡度不应小于2‰。
平整后的场地表面应逐点检查。
检查点为每 100~400 ㎡取 1 点,但不应少于 10 点;长度、宽度和边坡均为每 20m 取 1 点,每边不应少于 1 点。
基坑土方开挖和回填施工方案一、土方开挖方案(一)施工准备1、在组织土方工程施工前,建设单位应向施工单位提供当地实测地形图(包括测量成果)、原有地下管线或构筑物竣工图、土石方施工图以及工程地质、气象等技术资料,以便编制施工组织设计(或施工方案),并应提供平面控制桩和水准点,作为施工测量和工程验收的依据。
2、进场后,应会同监理和建设单位一起作施工现场的平面高程方格网(间距5m-10m),并行施工现场的土方平衡计算,以便定现场的土方调配和外运。
按照土方运距最短、运程合理和各个工程项目的施工顺序做好调配,减少重复搬运。
3、开始进行挖土或回填工程前,将指定范围的表层耕土(指宜于种植的土壤)清理至所需的平均深度,除非另有指定,否则该等表土应贮存于现场内,以备日后再用。
4、在施工区域内,有碍施工的已有建筑物和构筑物、道路、沟渠、管线、树木等,应在施工前妥善处理。
5、施工前应事先了解当地质构造、地形地貌和水文地质等,如因土石方施工可能产生滑坡时,应采取措施。
6、开工前应作好施工场地内机械运行的道路,并开辟适当的工作面,以利施工。
(二)土方开挖方案在土方开挖前,作好地下环境调查,摸清地下线路、管网情况,在工程施工过程中,随时观察土壁状况,如发现异常应及时处理。
基坑(槽)挖土系采用机械和人力对基坑进行分层开挖。
以达到基础或地下设施施工要求的尺寸和标高,并保证基土符合设计规定,施工作业安全。
因无施工场地按预算多余土方和作为回填土方,应一次性运到卸土场,回填土方时再运回。
1、主要机具设备1)、挖掘机、自卸式汽车、水泵等。
2)、主要工具:十字镐、铁锹、钢纤、手推车等。
2、作业条件开挖前应清除或拆迁开挖区域内地上和地下障碍物。
1)水道将挖方工程进行时所遇到的渠道、地面排水沟、或其它水道暂时改道,应先取得发包商及监理批准,并在竣工时恢复原状。
2)废置的排水沟、探孔等处理和清除挖方工程进行时所遇到的废置排水沟,清理污泥,并按需要加以消毒及用混凝土封闭所有废弃的排水沟。
主要分部分项工程的施工方法(一)、土方开挖基础土方开挖采用两台反铲挖土机倒运和人工配合挖土。
按照开挖线进行挖土,挖土坡度根据土质情况进行控制。
机械挖土,土方全部用汽车倒运至6#、8#楼处回填原鱼塘。
技术人员现场控制标高,随时抄平,配合机械施工,控制挖土深度。
基础开挖接近坑底设计标高时留200㎜厚土作人工清底,以防超挖。
严格控制基础施工周期,在基坑四周的斜坡上用水泥钢丝网护坡,防止坡体下塌,延误基础施工。
(二)、地下室垫层施工:1.挖土标高控制与基坑修整:土方施工单位在机械开挖后,预留200mm余土,施工垫层前采用人工修底,用水准仪将底板标高引测至坑底,用小木桩按坑底标高每隔1m左右距离用红漆进行标识,以控制基底挖土标高,超挖部分用C15素砼填至设计标高,并由现场监理、设计、勘察共同分段验收土质,符合要求后方可分段进行基底垫层施工。
2.基础及基础梁:土方机械挖出基坑,人工清理坑底和地梁垂直边坡,地下室底板基础垫层以开挖区域分块连续施工,即边开挖边人工清土边,进行垫层浇筑以加快施工进度和防止积水浸泡。
3.垫层边沿基坑四周设排水沟、集水井,及时抽去雨积水等地表水。
砼垫层采用C15商品细石混凝土,砼试块按施工质量验收规范留置。
4.砼垫层质量控制:砼垫层施工应严格按标高控制表面平整度,方法是根据标高木桩拉通线,并在中间每隔2m设砼灰饼,用2m直尺刮平、铁板抹压来确保砼垫层标高和表面平整度。
5、砼垫层砼采用振动器和滚筒振压密实。
(三)基坑排水在基底基坑四周地下室底板范围外设置300×300砖砌排水沟,用于收集基底表面积水,沿排水沟每隔30m设置50×50×80(长×宽×深)砖砌集水井,用专用抽水机将基坑积水抽至地面排水系统,确保地下室施工期间基坑保持干燥,无表面积水。
基础承台、地梁等部位,在地梁一侧设置盲沟、内填碎石过水,断部设置集水井抽水,超深基础采用集水坑排水。
