技术交底书技术交底书表格编号1325项目名称XXX项目第 1 页交底编号003 共 7 页工程名称管综工程设计文件图号管综工程GZ08施工部位电力检查井交底日期xx年x月x日技术交底内容:1技术交底范围:XXXK16+200-K21+000段电力检查井砌筑2设计情况:2.1电力管沟每隔50米左右设置一个砖砌工作井,按电力部门要求在每个交叉路口均设置一组横过街管。
2.2K16+200-K21+000段范围主通道电力井尺寸为2480mm*2480mm,过街电力井尺寸为3180mm*3180mm。
3施工工艺流程:井室砌筑→盖板预制→盖板安装4工艺操作要点和质量要求4.1井室砌筑:4.1.1电力井砌筑前按照设计尺寸浇筑10cm C15厚垫层砼,垫层面需收面并形成0.1%的坡度,并在最低处安放Φ150mmHDPE排水管,将积水排入雨水下水道或适当处,且排水管下水处设Φ12钢筋栅栏,墙体用M5水泥砂浆砌M7.5水泥砖,井身高度根据电缆管沟埋设确定,保证井盖与路面平齐;4.1.2墙内壁用1:2水泥浆(加5%防水剂)抹面10cm厚;4.1.3砌筑井室前按照设计尺寸预制好电缆井过梁;4.1.4井室四周垂直地面打入L50×5×2000角钢,井底以上20cm均匀布置3根φ50双面镀锌钢管;4.2盖板预制:4.2.1盖板采用HPB300钢筋和C30砼进行预制,尺寸见附图。
4.2.2吊钩采用HPB300钢筋,不得冷加工,4.2.3每块盖板四边和井座边包∠30×30×3角钢4.2.4盖板面层刷与周边人行道砖颜色一致的面漆,盖板面需与人行道路面齐平。
4.2.5盖板预制完成后采用运输车辆运至现场后,采用吊车进行吊装,人工配合安装,盖板安装后保证平整稳固、受力均匀,不得出现晃动现象,同时不可超切超磨,保证盖板安装后与井面缝隙不得超过5mm,盖板安装完成后对盖板面进行清扫打理电力井砌筑照片5施工规范及验收标准:5.1井室允许偏差应符合下表的规定:井室允许偏差表序号检查项目允许偏差(mm)检查数量检查方法范围点数1 平面轴线位置(轴向、垂直轴向)15每座2用钢尺量测、经纬仪测量2 结构断面尺寸+10,0 2 用钢尺量测。
一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地点]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]二、安全技术交底1. 施工人员必须进行入场安全教育,经考试合格后方可进场。
进入施工现场必须戴合格安全帽,系好下额带,锁好带扣。
2. 施工前,应检查施工现场的排水、照明、通风等设施是否符合安全要求,确保施工环境安全。
3. 砌筑前,应对井口周边进行清理,确保无障碍物,防止人员跌落。
4. 井砌筑施工应按照设计图纸和施工规范进行,确保工程质量。
5. 砌筑过程中,应遵循以下安全操作规程:(1)施工人员应佩戴安全帽、安全带等个人防护用品。
(2)施工人员应遵守操作规程,不得擅自改变施工方法。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)施工人员应保持现场整洁,不得将杂物堆放在施工区域。
6. 井砌筑施工过程中,应注意以下安全事项:(1)井口周边应设置围栏,防止非施工人员进入。
(2)井口周边应设置警示标志,提醒过往行人注意安全。
(3)施工过程中,应保持井口周边排水畅通,防止积水。
(4)施工人员应定期检查井口周边的土质情况,防止坍塌。
(5)施工过程中,应避免对周边地下管线造成破坏。
7. 井砌筑施工过程中,应注意以下施工安全:(1)砌筑材料应堆放在指定区域,不得占用施工通道。
(2)砌筑过程中,应确保砌筑材料的稳定性,防止坠落。
(3)施工人员应遵守操作规程,不得在井口周边行走、站立。
(4)施工过程中,应保持井口周边的整洁,防止杂物掉落。
8. 施工完成后,应对井口周边进行清理,确保无安全隐患。
三、应急措施1. 发生人员受伤事故时,应立即停止施工,组织人员进行救治。
2. 发生火灾、触电等事故时,应立即切断电源,拨打火警电话报警。
3. 发生坍塌、坠落等事故时,应立即采取救援措施,确保人员安全。
四、验收标准1. 井砌筑工程应按照设计图纸和施工规范进行验收。
2. 井砌筑工程应确保质量,无裂缝、脱落、变形等现象。
一、工程名称:____________________二、施工地点:____________________三、施工单位:____________________四、施工负责人:____________________五、施工日期:____________________六、参与交底人员:____________________一、施工准备1. 作业条件:(1)施工现场已进行三通一平,具备施工条件。
(2)施工图纸、施工方案及有关技术文件已齐全。
(3)施工人员已接受安全教育培训,掌握相关安全操作规程。
2. 材料要求:(1)所有材料必须符合国家相关标准和规范。
(2)施工过程中使用的设备、工具、材料必须符合安全要求。
二、安全技术措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场应设置警示标志,确保施工区域安全。
3. 施工人员应遵守操作规程,不得擅自改变施工方法。
4. 电力井施工过程中,必须进行接地保护,确保人身安全。
5. 电力井施工时,应采取防触电、防坠落、防物体打击等安全措施。
6. 施工现场应设置消防设施,确保消防通道畅通。
三、施工过程1. 施工人员应按照施工图纸和施工方案进行施工。
2. 施工过程中,应严格按照操作规程进行作业。
3. 电力井施工过程中,应定期检查施工质量,确保施工质量符合要求。
4. 施工过程中,应加强对施工人员的培训和教育,提高安全意识。
四、施工注意事项1. 电力井施工过程中,应密切关注天气变化,如遇恶劣天气,应暂停施工。
2. 施工过程中,应确保施工人员的人身安全,不得在施工区域进行无关活动。
3. 施工过程中,应加强施工现场的卫生管理,确保施工环境整洁。
4. 施工完成后,应进行验收,确保施工质量符合要求。
五、应急处理1. 发生触电事故时,应立即切断电源,并采取急救措施。
2. 发生坠落事故时,应立即将伤者送往医院救治。
3. 发生物体打击事故时,应立即对伤者进行救治,并采取措施防止事故扩大。
一、交底目的为确保电缆井砌筑施工过程中的安全,防止安全事故发生,特制定本安全技术交底。
二、交底对象全体参与电缆井砌筑施工的施工人员、监理人员、管理人员。
三、交底内容1. 施工人员入场安全教育(1)施工人员必须进行入场安全教育,经考试合格后方可进场。
(2)进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带扣。
(3)熟悉本工程的安全技术交底内容,掌握安全操作规程。
2. 施工现场安全要求(1)施工人员必须遵守施工现场的安全规章制度,不得擅自改变施工现场的安全设施。
(2)施工现场应设置明显的安全警示标志,确保施工人员能够及时了解施工现场的安全状况。
(3)施工现场应保持整洁,不得堆放杂物,确保施工通道畅通。
3. 电缆井砌筑施工安全注意事项(1)施工前,应对施工现场进行勘察,了解地质情况,确保施工安全。
(2)在挖掘井坑时,应严格按照设计要求进行,不得超挖、欠挖。
(3)挖掘井坑时,应设置排水沟,确保井坑内积水及时排出。
(4)井坑周边应设置安全防护栏杆,防止人员坠落。
(5)在砌筑过程中,应确保砂浆饱满,砌体垂直,确保电缆井的稳定性。
(6)在砌筑过程中,应确保施工人员保持安全距离,防止交叉作业。
(7)砌筑过程中,应定期检查井壁的稳定性,如有异常情况,应立即停止施工,采取有效措施进行处理。
4. 电缆井砌筑施工安全技术措施(1)在挖掘井坑时,应使用合适的挖掘工具,防止挖掘过程中发生坍塌。
(2)在砌筑过程中,应使用砖块和砂浆的质量应符合设计要求,确保砌体强度。
(3)在砌筑过程中,应确保施工人员佩戴防护用品,如安全帽、手套、眼镜等。
(4)在施工过程中,应设置专职安全员进行现场监督,确保施工安全。
(5)在施工过程中,应定期进行安全检查,发现安全隐患,及时整改。
四、交底要求1. 施工人员必须认真学习本安全技术交底内容,掌握安全操作规程。
2. 施工过程中,施工人员应严格遵守安全操作规程,确保施工安全。
3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

一、交底目的为确保砌筑井室施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、施工人员要求1. 施工人员必须经过专业培训,持有相关操作资格证书。
2. 进入施工现场必须佩戴安全帽,系好下额带,锁好带扣。
3. 施工前需进行入场安全教育,经考试合格后方可上岗作业。
三、施工前的准备工作1. 现场勘查:对施工现场进行详细勘查,确保施工区域无安全隐患。
2. 材料检查:检查砌筑材料的质量,确保符合设计要求。
3. 工具准备:检查施工工具的完好性,确保施工过程中工具安全可靠。
四、施工过程中的安全措施1. 人员配备:现场设专职安全员,负责施工现场的安全监管。
2. 沟槽作业:在深度超过1.5m的沟槽基础内作业时,必须检查槽帮有无裂缝,确定无危险后方可作业。
距槽边1m内不得堆放沙子、砌体等材料。
3. 高处作业:砌筑高度超过1.2m时,应搭设脚手架作业;高度超过4m时,采用内脚手架必须支搭安全网,用外脚手架应设防护栏杆和挡脚板方可砌筑,高处作业无防护时必须系好安全带。
4. 脚手架安全:脚手架上堆料量(均布荷载每m²不得超过200kg,集中荷载不超过150kg),码砖高度不得超过3皮侧砖。
同一块脚手板上不得超过二人,严禁用不稳固的工具或物体在架子上垫高操作。
5. 交叉作业:砌筑作业面下方不得有人,交叉作业必须设置可靠、安全的防护隔离层,在架子上斩砖必须面向里,把砖头斩在架子上。
挂线的坠物必须牢固。
不得站在墙顶上行走、作业。
6. 物料运输:向基坑内运送材料、砂浆时,严禁向下猛倒和抛掷物料、工具。
7. 工具使用:人工用手推车运砖,两车前后距离平地上不得小于2m,坡道上不得小于10m。
装砖时应先取高处,后取低处,分层按顺序拿取。
采用垂直运输,严禁超载;采用砖笼往楼板上放砖时,要均匀分布;砖笼严禁直接吊放在脚手架上。
吊砂浆的料斗不能装的过满。
五、施工后的验收1. 砌筑完成后,由专业人员进行验收,确保砌筑质量符合设计要求。
技术交底书技术交底书表格编号1325项目名称XXX项目第 1 页交底编号003 共 7 页工程名称管综工程设计文件图号管综工程GZ08施工部位电力检查井交底日期xx年x月x日技术交底内容:1技术交底范围:XXXK16+200-K21+000段电力检查井砌筑2设计情况:2.1电力管沟每隔50米左右设置一个砖砌工作井,按电力部门要求在每个交叉路口均设置一组横过街管。
2.2K16+200-K21+000段范围主通道电力井尺寸为2480mm*2480mm,过街电力井尺寸为3180mm*3180mm。
3施工工艺流程:井室砌筑→盖板预制→盖板安装4工艺操作要点和质量要求4.1井室砌筑:4.1.1电力井砌筑前按照设计尺寸浇筑10cm C15厚垫层砼,垫层面需收面并形成0.1%的坡度,并在最低处安放Φ150mmHDPE排水管,将积水排入雨水下水道或适当处,且排水管下水处设Φ12钢筋栅栏,墙体用M5水泥砂浆砌M7.5水泥砖,井身高度根据电缆管沟埋设确定,保证井盖与路面平齐;4.1.2墙内壁用1:2水泥浆(加5%防水剂)抹面10cm厚;4.1.3砌筑井室前按照设计尺寸预制好电缆井过梁;4.1.4井室四周垂直地面打入L50×5×2000角钢,井底以上20cm均匀布置3根φ50双面镀锌钢管;4.2盖板预制:4.2.1盖板采用HPB300钢筋和C30砼进行预制,尺寸见附图。
4.2.2吊钩采用HPB300钢筋,不得冷加工,4.2.3每块盖板四边和井座边包∠30×30×3角钢4.2.4盖板面层刷与周边人行道砖颜色一致的面漆,盖板面需与人行道路面齐平。
4.2.5盖板预制完成后采用运输车辆运至现场后,采用吊车进行吊装,人工配合安装,盖板安装后保证平整稳固、受力均匀,不得出现晃动现象,同时不可超切超磨,保证盖板安装后与井面缝隙不得超过5mm,盖板安装完成后对盖板面进行清扫打理电力井砌筑照片5施工规范及验收标准:5.1井室允许偏差应符合下表的规定:井室允许偏差表序号检查项目允许偏差(mm)检查数量检查方法范围点数1 平面轴线位置(轴向、垂直轴向)15每座2用钢尺量测、经纬仪测量2 结构断面尺寸+10,0 2 用钢尺量测。
一、交底目的为确保井室砌筑施工过程中的安全,提高施工质量,现将井室砌筑的安全技术要求进行交底,使全体施工人员充分了解并掌握安全操作规程。
二、施工准备1. 施工人员应熟悉井室砌筑施工图纸,了解井室结构、尺寸及施工要求。
2. 井室砌筑材料应符合国家相关标准,确保材料质量。
3. 施工现场应配备必要的施工工具和设备,如砌筑工具、砂浆搅拌机、模板等。
4. 施工现场应设置安全警示标志,确保施工安全。
三、安全技术要求1. 施工人员必须穿戴好个人防护用品,如安全帽、安全带、手套、防尘口罩等。
2. 砌筑前,应对井室基础进行检查,确保基础平整、坚实。
3. 砌筑前,应将砌块充分湿润,避免砌块吸水后膨胀变形。
4. 砌筑砂浆配合比应符合设计要求,现场拌制应均匀,随用随拌。
5. 砌块应垂直砌筑,上下砌块应错缝砌筑,灰浆应饱满,粘接紧密,不得漏浆。
6. 砌筑检查井时,流槽宜与井壁同时进行砌筑。
7. 砌块收口时,应根据设计要求设置钢筋混凝土梁,收口尺寸应符合规定。
8. 砌筑过程中,应同时安装踏步,踏步安装后,在砌筑砂浆未达到规定抗压强度前不得踩踏。
9. 井壁抹面应密实平整,不得有空鼓、裂缝等现象。
10. 底板与井室、井室与盖板之间的拼缝,水泥砂浆应填塞严密,抹角光滑平整。
11. 雨水口位置及深度应符合设计要求,基础施工应符合相关规定。
12. 砌筑时,灰浆应饱满,随砌、随勾缝,抹面应压实。
13. 施工现场应设置排水设施,确保排水畅通。
四、安全注意事项1. 施工过程中,应严格遵守操作规程,不得违章作业。
2. 施工现场应加强安全巡查,发现问题及时整改。
3. 施工人员应保持通讯畅通,确保紧急情况能及时联系。
4. 施工现场应设置安全警戒区域,非施工人员不得进入。
5. 施工过程中,如遇恶劣天气,应立即停止施工,确保人员安全。
五、应急措施1. 施工现场发生安全事故时,应立即启动应急预案,采取有效措施进行救援。
2. 施工人员应熟悉应急预案,掌握救援方法。
一、交底目的为确保砌筑井施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、施工人员要求1. 施工人员必须经过专业培训,取得相应操作资格证书后方可上岗作业。
2. 施工人员必须熟悉本交底内容,并严格按照要求进行操作。
三、施工环境要求1. 施工现场应保持整洁、有序,道路畅通,材料堆放整齐。
2. 施工现场应设置明显的安全警示标志,警示人员注意安全。
3. 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。
四、施工技术要求1. 砌筑井前,应对施工图纸进行认真审查,确保施工方案合理、安全。
2. 砌筑井基础应严格按照设计要求进行施工,确保基础牢固、稳定。
3. 砌筑井墙身时,应采用标准砖或砌块,砌筑时应注意砖块排列整齐、缝隙均匀。
4. 砌筑井时,应设置排水设施,防止积水浸泡墙体。
5. 砌筑井施工过程中,应定期检查井壁的垂直度和水平度,确保井壁牢固、稳定。
五、安全技术措施1. 施工人员进入施工现场必须佩戴安全帽、系好安全带,并正确使用安全防护用品。
2. 施工过程中,严禁酒后作业、疲劳作业、带病作业。
3. 施工现场应设置安全通道,确保施工人员安全通行。
4. 施工过程中,应严格按照施工方案进行操作,不得擅自改变施工工艺。
5. 施工现场应配备消防设施,确保消防通道畅通。
6. 砌筑井施工过程中,应密切关注井壁变化,发现异常情况立即停工,采取措施进行处理。
六、应急措施1. 施工过程中,如发生人员伤亡事故,应立即停止施工,启动应急预案,组织救援。
2. 事故发生后,应立即向相关部门报告,并积极配合事故调查处理。
3. 事故调查处理过程中,应查明事故原因,总结教训,防止类似事故再次发生。
七、交底时间及负责人1. 交底时间:[具体日期]2. 交底负责人:[负责人姓名]八、施工人员确认[施工人员姓名] 已认真阅读并理解本安全技术交底内容,承诺在施工过程中严格遵守各项安全规定,确保自身和他人的安全。
一、前言为确保工井砌筑工程的安全进行,保障施工人员的人身安全和工程质量,特制定本安全技术交底。
所有参与工井砌筑施工的人员必须认真学习并严格遵守以下安全规定。
二、施工人员安全教育与培训1. 施工人员必须接受入场安全教育,并经考试合格后方可进入施工现场。
2. 施工前,施工人员需参加安全技术培训,了解工井砌筑过程中的安全风险和防范措施。
3. 施工人员应熟悉本工井砌筑工程的安全技术交底内容,并确保在实际操作中严格执行。
三、施工安全措施1. 施工准备阶段:- 检查施工图纸,明确施工范围、施工工艺和安全要求。
- 检查施工场地,确保道路畅通,场地平整,排水设施完善。
- 检查施工机械、工具和材料,确保其完好、安全。
2. 人员安全:- 进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带扣。
- 禁止酒后作业、疲劳作业和带病作业。
- 作业人员应正确使用个人防护用品,如安全带、防护眼镜、防尘口罩等。
3. 施工环境安全:- 检查井壁基础,确保其稳固可靠,无裂缝、松散等缺陷。
- 检查井壁支撑,确保其稳固,能承受施工过程中的荷载。
- 施工过程中,应保持施工现场整洁,及时清理施工垃圾,防止滑倒、摔伤等事故发生。
4. 施工过程安全:- 砌筑前,应将砌块充分湿润,确保砂浆与砌块粘结牢固。
- 砌筑过程中,应确保砂浆饱满,上下砌块错缝砌筑。
- 砌筑高度超过1.2m时,应搭设脚手架,并在4m以上高度设置安全网、防护栏杆和挡脚板。
- 砌筑过程中,严禁在井壁上行走、作业,禁止在井壁上方进行敲击、切割等作业。
- 井壁抹面应分层压实,确保抹面密实平整,无空鼓、裂缝等现象。
5. 物料运输安全:- 人工手推车运砖时,两车前后距离不得小于2m,坡道上不得小于10m。
- 砖笼运输时,严禁直接吊放在脚手架上,应采用吊绳固定。
- 吊装砂浆时,料斗不能装得过满,应低于料斗上沿10cm。
四、应急措施1. 施工过程中,如发现异常情况,应立即停止作业,报告现场负责人。
一、工程概况本工程为电力井室砌筑工程,主要包括电力井室的砌筑、抹面、收口等工作。
工程地点位于XXX,施工周期为XX天。
二、施工准备1. 技术准备:组织施工人员进行技术交底,熟悉施工图纸和施工规范,明确施工工艺和施工要点。
2. 材料准备:确保砌筑材料(砖、砂浆、钢筋等)质量合格,符合设计要求。
3. 工具准备:准备好砌筑、抹面、收口等所需的工具,如砖刀、水平尺、线锤、搅拌机、抹子等。
4. 人员准备:组织施工队伍,明确各工种人员职责,确保施工人员具备相应的技能和经验。
三、施工工艺1. 砌筑前准备(1)砖块应充分湿润,防止吸水后变形。
(2)砂浆配合比应符合设计要求,现场拌制应搅拌均匀,随用随拌。
(3)排水管道检查井内的流槽,宜与井壁同时进行砌筑。
2. 砌筑(1)砌块应垂直砌筑,上下砌块应错缝砌筑。
(2)需收口砌筑时,应按设计要求的位置设置钢筋混凝土梁进行收口。
(3)圆井采用砌块逐层砌筑收口,四面收口时每层收进不应大于30mm,偏心收口时每层收进不应大于50mm。
(4)砌块砌筑时,铺浆应饱满,灰浆与砌块四周粘接紧密、不得漏浆。
3. 抹面(1)内外井壁应采用水泥砂浆勾缝。
(2)有抹面要求时,抹面应分层压实。
(3)井壁抹面应密实平整,不得有空鼓、裂缝等现象。
4. 收口(1)圆井采用砌块逐层砌筑收口,四面收口时每层收进不应大于30mm,偏心收口时每层收进不应大于50mm。
(2)砌块砌筑时,铺浆应饱满,灰浆与砌块四周粘接紧密、不得漏浆。
四、质量控制1. 砌筑材料质量应符合设计要求,确保砌筑质量。
2. 砌筑过程中,严格控制砂浆配合比和砌筑工艺,确保砌筑质量。
3. 抹面应密实平整,不得有空鼓、裂缝等现象。
4. 收口应满足设计要求,确保井室结构安全。
五、安全措施1. 施工现场应设置安全警示标志,确保施工人员安全。
2. 施工过程中,严格按照操作规程进行施工,防止安全事故发生。
3. 加强施工人员安全教育培训,提高安全意识。

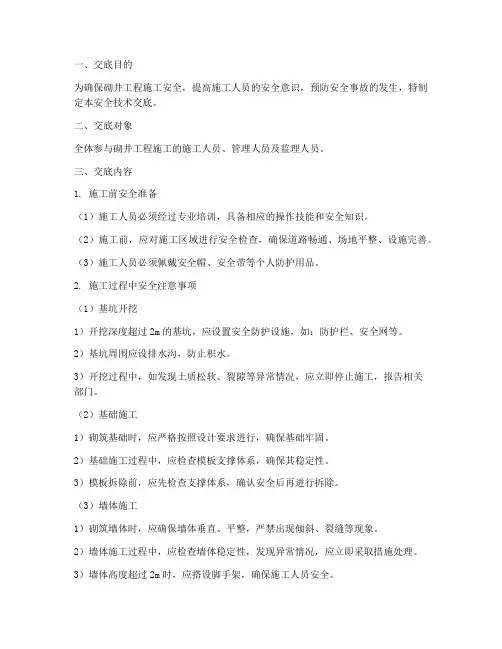

一、交底目的为确保砌井工程施工安全,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、交底对象全体参与砌井工程施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工前安全准备(1)施工人员必须经过专业培训,具备相应的操作技能和安全知识。
(2)施工前,应对施工区域进行安全检查,确保道路畅通、场地平整、设施完善。
(3)施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工过程中安全注意事项(1)基坑开挖1)开挖深度超过2m的基坑,应设置安全防护设施,如:防护栏、安全网等。
2)基坑周围应设排水沟,防止积水。
3)开挖过程中,如发现土质松软、裂隙等异常情况,应立即停止施工,报告相关部门。
(2)基础施工1)砌筑基础时,应严格按照设计要求进行,确保基础牢固。
2)基础施工过程中,应检查模板支撑体系,确保其稳定性。
3)模板拆除前,应先检查支撑体系,确认安全后再进行拆除。
(3)墙体施工1)砌筑墙体时,应确保墙体垂直、平整,严禁出现倾斜、裂缝等现象。
2)墙体施工过程中,应检查墙体稳定性,发现异常情况,应立即采取措施处理。
3)墙体高度超过2m时,应搭设脚手架,确保施工人员安全。
(4)施工设备安全1)施工设备应定期检查、保养,确保设备运行正常。
2)操作人员应熟悉设备性能、操作规程,严禁违章操作。
3)设备操作区域应设置警示标志,提醒人员注意安全。
3. 应急措施(1)发生安全事故时,施工人员应立即停止施工,及时上报,并采取有效措施进行处置。
(2)发生坍塌、触电等紧急情况时,施工人员应迅速撤离现场,避免事故扩大。
四、交底要求1. 施工人员必须认真学习本安全技术交底,提高安全意识。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工管理人员应加强现场巡查,及时发现和纠正安全隐患。
4. 监理人员应严格监督施工过程,确保施工安全。
五、附则本安全技术交底自发布之日起实施,如有未尽事宜,由相关部门另行规定。
新建成都至贵阳铁路乐山至贵阳段站前工程CGZQSG-6标段电力电缆井施工技术交底(作业层)四川公路桥梁建设集团有限公司成贵铁路CGZQSG-6标段项目经理部二分部二〇一六年七月宜宾三级技术交底记录表记录号:使用编号:项目名称:交底地点时间年月日交底单位接受单位主持人主讲人(签字)接受人(签字):见附后签到表交底内容:一、电缆井设置位置及设置形式电力电缆井适用于电力线缆过轨及敷设余长,电缆井设置位置根据《成贵全线各专业设备场坪及过轨位置汇总表》及隧道两端均需设置电力电缆井。
二、施工流程测量放线人工或机械开挖基坑基坑底部铺设10cm厚C25混凝土垫层钢筋安装模板安装镀锌挂钩及电缆井槽口位置预留现场浇筑C25钢筋混凝土拆模养护三、施工工艺及控制要点1.施工准备(1)备齐各种施工工具,手持风镐、尖锹、平锹、插入式振捣器、组合钢模板、木抹子、铁抹子等。
(2)将模板、钢筋等运输至施工现场。
2.配合测量放线配合测量人员,制定小木桩,根据测量人员的放样位置定出点位线,做好标记。
3.挖基坑首先采用挖掘机破碎路面,根据测量点线开挖基坑,挖机破碎时,破碎边缘距电缆井外边缘预留10cm左右,基底预留20cm左右采用人工清理,防止基坑超大超深。
基坑开挖完成后,将基底虚渣清理干净,复核电缆井位置及尺寸,注意电缆井沿线路纵向的设置位置应与接触网支柱、声屏障基础、线间集水井、沉降和位移观测设备等统筹协调,避免相互干扰。
电缆井与支挡结构物沿线路横向有干扰时,可调整电缆井的横向位置,但应保证电缆井位于砟脚以外。
4.钢筋安装电力电缆井钢筋配置图参照《铁路路基电缆槽通路(2010)8401-32》,详见下图:图1、电力电缆井钢筋布置图5.模板安装(1)、电力电缆井内净尺寸为180cm×120cm×90cm(长×宽×深),壁厚20cm。
井内共有10个Φ25镀锌挂钩,本电缆井最多设置10根过轨管。
电缆井与两侧路肩上对称设置,为便于电缆井排水及上下路基电缆槽跨越侧沟,电缆井顶面高于路肩以上0.28m,两侧电缆槽在高度上与电缆井顺接,顺接长度不小于2米。
一、工程名称:[请填写工程名称]二、交底日期:[请填写交底日期,格式:年月日]三、施工单位:[请填写施工单位名称]四、分项工程名称:砌电力井五、交底内容:1. 施工前的准备工作- 施工人员必须经过专业培训,了解电力井砌筑的施工工艺和安全操作规程。
- 确保施工图纸和施工方案准确无误,并已向施工人员进行了详细讲解。
- 检查施工材料,确保其符合设计要求和质量标准。
- 检查施工机械和工具,确保其完好无损,并进行必要的调试。
2. 施工现场安全措施- 施工现场应设置明显的安全警示标志,包括施工区域、危险区域、安全通道等。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 高处作业时,必须使用安全绳和防护栏杆,并确保其稳固可靠。
- 作业平台应搭设牢固,并定期检查和维护。
3. 施工工艺与操作规范- 砌筑电力井前,应先进行基础处理,确保基础坚实平整。
- 砌筑材料应按顺序分层堆放,每层砌筑前应清除松散物。
- 砌筑过程中,应确保砌块错缝搭接,砌体垂直,水平度符合要求。
- 混凝土浇筑应均匀,不得漏浆,浇筑完成后应及时养护。
4. 安全注意事项- 施工人员应严格遵守操作规程,不得擅自更改施工方法。
- 不得在电力井附近进行其他施工活动,如挖掘、切割等。
- 作业过程中,应随时注意观察井内情况,防止落物和气体泄漏。
- 井内作业时,应配备足够的通风设备和照明设备,并确保通风良好。
- 井内作业人员必须佩戴安全帽、防尘口罩、防护眼镜等个人防护用品。
5. 应急处置- 发生安全事故时,应立即停止施工,并采取紧急措施。
- 及时上报事故情况,并配合相关部门进行调查和处理。
- 对事故原因进行分析,制定整改措施,防止类似事故再次发生。
六、交底提要:本次安全技术交底旨在使施工人员充分了解砌电力井的施工工艺、安全操作规程及应急处置措施,确保施工安全顺利进行。
七、责任人:- 施工单位负责人- 施工现场负责人- 施工技术人员- 施工人员八、备注:本安全技术交底模板仅供参考,具体施工应根据实际情况进行调整和完善。
井室砌筑1、砌筑前砌块应充分湿润;砌筑砂浆配合比符合设计要求,现场拌制应拌合均匀、随用随伴;2、排水管道检查井内的流槽,宜与井壁同时进行砌筑;3、砌块应垂直砌筑,需收口砌筑时,应按设计要求的位置设置钢筋混凝土梁进行收口;圆井采用砌块逐层砌筑收口,四面收口时每层收进不应大于30mm,偏心收口时每层收进不应大于50mm;4、砌块砌筑时,铺浆应饱满,灰浆与砌块四周粘接紧密、不得漏浆,上下砌块应错缝砌筑;5、砌筑时应同时安装踏步,踏步安装后在在砌筑砂浆未达到规定抗压强度前不得踩踏;6、内外井壁应采用水泥砂浆勾缝;有抹面要求时,抹面应分层压实。
7、井壁抹面应密实平整,不得有空鼓、裂缝等现象,8、检查井流水槽应平滑、圆滑、光洁;9、底板与井室、井室与盖板之间的拼缝,水泥砂浆应填塞严密,抹角光滑平整。
雨水口1、雨水口的位置及深度应符合设计要求;2、基础施工应符合下列规定:开挖雨水口槽及雨水管支管槽,没侧宜留出300~500mm的施工宽度槽底应夯实并及时浇筑混凝土基础采用预制雨水口时,基础顶面宜铺设20~30mm厚的砂垫层。
3、雨水口砌筑应符合下列规定:管端面在雨水口内的露出长度,不得大于20mm,管端面应完整无破损砌筑时,灰浆应饱满,随砌、随勾缝,抹面应压实;雨水口底部应用水泥砂浆抹面雨水口泛水坡;砌筑完成后雨水口应保持清洁,及时加盖,保证安全。
检查井砌筑1、井底基础与管道基础同时浇筑。
2、流槽一定与检查井壁同时砌筑。
表面用砂浆分层压实抹光,流槽与上下游管道接顺,管内底高程符合混凝土管道基础及安装的允许偏差。
3、砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持1cm。
4、与检查井连接的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。
5、砂浆拌和均匀,保证砌筑砖含水量为10~15%,砌体不得有竖向通缝,必须为上、下错缝,内外搭接。
如井身不能一次砌完,在二次接高时,将原砖面上的泥土杂物清理干净,然后用水清洗砖面并浸透。
完整版)电缆井施工技术交底(电力电缆井)以及混凝土浇筑在完成钢筋安装后,进行模板安装。
模板应按照设计要求进行安装,注意模板的平整度和垂直度。
安装完成后,进行混凝土浇筑,浇筑时应注意控制混凝土的坍落度和振捣,以确保混凝土的密实性和强度。
6.拆模养护混凝土浇筑完成后,进行拆模和养护。
拆模时应注意避免对混凝土造成损伤,养护期间应进行适当的保湿和保温,以确保混凝土的正常硬化。
交底总结:本次电力电缆井施工技术交底主要包括电缆井设置位置及设置形式、施工流程、施工工艺及控制要点等内容。
在施工过程中,应注意施工准备、配合测量放线、挖基坑、钢筋安装、模板安装以及混凝土浇筑等环节的控制和管理,以确保施工质量和安全。
同时,应注意与其他设施的协调,避免相互干扰,确保施工进度和质量。
2.建立全面质量管理与质量保证体系,成立以项目经理为首的领导小组,开展全面质量活动。
针对施工中的难点和工艺要求,制定有效防范措施,提高工程质量水平。
3.强化工程管理,落实技术责任制,制定专项施工方案,认真做好技术交底工作。
4.严格执行工程测量、试验及复核工作,确保测量项目符合设计要求,并填制竣工表格。
5.所有特殊工种人员必须持证上岗,并接受岗前培训教育。
6.严格执行“三检”制度,即自检、互检、交接检,上道工序不合格决不准进行下道工序的施工。
自检合格后,报监理工程师进行抽检,抽检合格后方可进行下道工序施工。
安全保证措施:1.路堑开挖时经常检查坡面稳定,每天开工前、收工前观测坡面、坡顶附近。
如发现裂缝和塌方的迹象或有危石时,立即处理。
不能处理且对施工安全有威胁时,暂停施工,并报告处理。
2.路堑开挖自上而下,防止开挖不当造成坍塌、边坡不稳,杜绝掏底开挖和放大炮。
3.开挖作业应与装、运作业面相互错开,严禁上下重叠作业。
4.路堑开挖放炮后,发现瞎炮、残药、雷管等立即报告,由爆破人员处理。
5.机械设备组织指挥,保证道路畅通,防止机械碰撞及翻车事故。
6.路堑上方布置临时设施时,距坡顶线保留安全距离,距边坡线3m范围内硬化,并设坡顶截、排水沟,大型施工车辆不得靠近坡顶线行驶,以免边坡局部集中受力失稳。
电缆井施工质量标准1、电缆井定义1.1电缆井有直线井、转角井、三通井、四通井,底板为20OnInI厚C15混凝土垫层,井壁为240InmMU20砖MIO砂浆砌筑砌体,底板及内壁15mm厚为1:2砂浆(5%防水剂)抹灰,部分井壁有预埋件。
1 .2砌体上为盖板,盖板使用C25混凝土浇筑,钢筋采用0-IIPB3OO及0HRB4OOo1.3电缆井回填材料为石粉。
2、电缆井施工标准缆沟和电缆井的设计和施工应考虑后期的维护和检修,设计时应尽量预留足够的空间。
电缆沟和电缆井的设计和施工应严格按照规范进行,否则将影响最终验收。
电缆沟、电缆井施工规范:L设计图纸和施工安装规范,电缆沟或电缆井的功率宽度,不得小于相关规范的要求。
2 .开挖应严格按照开挖断面和水平进行。
沟身应连续开挖,不得超挖。
超挖时,采用细砂或石粉回填夯实至设计深度。
开挖后,应将基底土整平压实。
3 .浇捣混凝土垫层时,先绑扎钢筋,再捣实混凝土。
4 .电缆沟、电缆井在砌筑前应复测,确认无误后按设计要求砌筑。
5 .盖梁浇筑时,模板应支撑牢固、平整、支撑合理、稳定、便于拆卸。
6 .抹灰前应检查埋件安装位置是否正确,与墙体连接是否牢固。
7 .铺设盖板时,应调整构件位置,并与墙体连接牢固8 .土方开挖完毕后,根据现场坚实的土质情况,对沟底进行压实平整。
9 .混凝土板基础在浇筑过程中应采用平板振动器进行直线振动,并在浇筑后保持。
10 .底层先砌砖,按设计要求用破包底电缆,再砌第二层等,分层施工。
IL铺设管道时,必须保证管道平直。
管道接头处应设管枕,接头应无错位。
12 .电缆沟、电缆井内无积水,沟、井盖板齐全,预埋管道畅通。
13 .电缆支架齐全牢固,接地可靠。
金属电缆支架全长接地良好。
14 .电缆保护盖板采用50mm厚、IOOOnl m长的钢筋,所用等级不低于IOoX混凝土。
只有保证电缆沟、电缆井的施工质量,才能保证后期电力设备的正常使用,降低故障概率,顺利通过验收。
技术交底书
技术交底书表格编号
1325
项目名称XXX项目第 1 页
交底编号003 共 7 页
工程名称管综工程
设计文件图号管综工程GZ08
施工部位电力检查井
交底日期xx年x月x日
技术交底内容:
1技术交底范围:
XXXK16+200-K21+000段电力检查井砌筑
2设计情况:
2.1电力管沟每隔50米左右设臵一个砖砌工作井,按电力部门要求在每个交叉路口均设臵一组横过街管。
2.2K16+200-K21+000段范围主通道电力井尺寸为2480mm*2480mm,过街电力井尺寸为3180mm*3180mm。
3施工工艺流程:
井室砌筑→盖板预制→盖板安装
4工艺操作要点和质量要求
4.1井室砌筑:
4.1.1电力井砌筑前按照设计尺寸浇筑10cm C15厚垫层砼,垫层面需收面并形成0.1%的坡度,并在最低处安放Φ150mmHDPE排水管,将积水排入雨水下水道或适当处,且排水管下水处设Φ12钢筋栅栏,墙体用M5水泥砂浆砌M7.5水泥砖,井身高度根据电缆管沟埋设确定,保证井盖与路面平齐;
4.1.2墙内壁用1:2水泥浆(加5%防水剂)抹面10cm厚;
4.1.3砌筑井室前按照设计尺寸预制好电缆井过梁;
4.1.4井室四周垂直地面打入L50×5×2000角钢,井底以上20cm均匀布臵3根φ50双面
镀锌钢管;
4.2盖板预制:
4.2.1盖板采用HPB300钢筋和C30砼进行预制,尺寸见附图。
4.2.2吊钩采用HPB300钢筋,不得冷加工,
4.2.3每块盖板四边和井座边包∠30×30×3角钢
4.2.4盖板面层刷与周边人行道砖颜色一致的面漆,盖板面需与人行道路面齐平。
4.2.5盖板预制完成后采用运输车辆运至现场后,采用吊车进行吊装,人工配合安装,盖板安装后保证平整稳固、受力均匀,不得出现晃动现象,同时不可超切超磨,保证盖板安装后与井面缝隙不得超过5mm,盖板安装完成后对盖板面进行清扫打理
电力井砌筑照片
5施工规范及验收标准:
5.1井室允许偏差应符合下表的规定:
井室允许偏差表
序号检查项目允许偏差(mm)
检查数量
检查方法范围点数
1 平面轴线位臵(轴向、垂直
轴向)
15
每座
2
用钢尺量
测、经纬
仪测量
2 结构断面尺寸+10,0 2 用钢尺量测
3 井室尺
寸
长、宽
±20 2
用钢尺量
测直径
4 井口高
程
农田或绿地±20 1
用水准仪
测量路面与道路一致
2
5 井底高
程
开槽法
管道铺
设
D1《1000 ±10
不开槽
法管道
铺设
D1>1000 ±15
6 踏步安
装
水平及垂直间距、
外露长度
+10
1
用尺量测
偏差较大
值
7 脚窝高、宽、深+10
8 流槽宽度+10
6质量问题预防及注意事项:
6.1任何路段都不允许向电缆井内倒灌污水。
6.2电缆井通过Φ150HDPE管按1.0%坡度就近接入雨水井(禁止排入污水井),积水坑出口加格栅且须采取防止倒灌措施,若道路排水水位较高时,电缆井内应设臵临时排水泵。
7安全、环保、文明施工等技术措施;
7.1所以进入施工现场人员必须正确佩戴安全帽,并禁止外来闲杂人员进入施工现场。
7.2电工、挖掘机操作手等特殊工程人员必须持证上岗。
7.3施工中吊装作业时,吊物垂直下方不得有人。
7.4现场材料堆放整齐,电缆、电线理顺,不得杂乱,街头包扎好,并用绝缘物支架起来。
7.5用电设备须安装漏电开关,并在班前试验其有效性,无效不得使用,夜间施工准备好
照明设备。
8其他内容:
8.1盖板预制完成后,应做好成品保护措施,应安排专人进行看护。
附表及附图:
1操作人员任务划分表:
施工人员结合施工方案。
机械、人员组合、工期要求进行合理配臵。
电力井砌筑人员配臵表
序号工种人数备注
1 作业点负责人 1
2 领工员 4
3 专职安全员 1
4 技术人员 1
5 质检员 1
6 班组长 2
7 普工12
2施工机具表
电力井砌筑机具配臵表
序号机具规格型号数量备注
1 25t吊车 1
3结构尺寸图:
主通道电力井平面示意图
主通道电力井剖面示意图
过街电力井平面示意图
过街电力井剖面示意图主通道电力井盖板示意图
过街电力井盖板示意图。
