2017年度全国一级建造师执业资格考试试卷及答案建设工程项目管理一、单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意)1.对于建设工程项目业主方而言,项目管理的进度目标是指项目()的时间目标。
A.建安工程完成B.竣工验收C.动用D.保修期结束2.我国实行的建设工程监理,属于()项目管理的范畴。
A.政府主管部门B.业主方C.质量监督机构D.建设工程项目总承包方3.建设工程项目结构图描述的是()。
A.工作对象之间的关系B.组织系统中各部门的职责分工C.项目各参与方之间的关系D.组织系统中各子系统之间的关系4.某建设工程项目业主委托工程咨询单位为其提供全过程项目管理服务,并委托工程监理单位实施监理,若采用建设工程项目总承包模式,则设计阶段项目质量目标的决策者应是()。
A.工程咨询单位B.工程监理单位C.项目总承包单位D.业主5.某工程采用建设工程项目总承包模式,业主依据总承包合同约定,委托一家装饰装修单位分包该工程项目的装饰装修任务,则该装饰装修单位应对()负责。
A.业主B.项目总承包单位C.工程监理单位D.质量监督机构6.应用动态控制原理控制建设工程项目施工成本时,若将工程进度款作为实际值,则可作为计划值的是()。
A.工程合同价B.工程变更款C.工程索赔款D.工程结算价7.在本企业法定代表人授权范围内,建设工程施工方项目经理的管理权力包括()。
A.调配企业人力及机械设备B.调整项目投资目标C.审定危险性较大的工程专项施工方案D.调整项目技术负责人8.建设工程项目人力资源管理的目的是()。
A.减少项目管理班子人员数量B.调动所有项目参与人的积极性C.降低项目管理人工成本D.组建项目管理班子9.在国际上,民用建筑工程项目总承包的招标,对工程项目多数采用()描述的方式。
A.构造B.施工图C.功能D.规模10.下列监理资料中,需要施工企业现场质检人员签字的是()。
A.监理日记B.监理平行检测资料C.监理巡视记录D.旁站监理记录11.建设工程项目风险可分为组织风险、经济与管理风险、工程环境风险和技术风险等,下列风险因素中属于技术风险的是()。

2017一级建造师考试《项目管理》真题及答案一、单项选择题1.在解决国际工程承包合同争议的时候,应该首选()方式。
A.仲裁B.DABC.DRBD.协商参考答案:D答案解析:解决国际工程承包合同争议的主要方式有:协商,调解,仲裁,诉讼。
协商是解决争议最常见也是最有效的方式,也是首选的最基本的方式。
答案选D。
DAB和DRB既不是调解也不是诉讼,是国际工程解决争议的特殊方式,因此BC不正确。
参见教材P351。
2.施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他意外风险,承包商向业主提出索赔,则()。
A.工期和费用索赔均能成立B.工期和费用索赔均不能成立C.工期索赔成立,费用索赔不能成立D.工期索赔不能成立,费用索赔能成立参考答案:A答案解析:本题考核工程暂停、终止合同的索赔。
工程师有权下令暂停全部或任何部分工程,只要这种暂停命令并非承包人违约和其他意外风险造成的。
承包人不仅可以得到要求工期延长的权利,而且可以就其停工损失获得合理的额外费用补偿。
3.根据《建筑施工场界环境噪声排放标准》GB12523-2001,打桩机械在昼间施工噪声排放限值是()dB(A)。
A.55B.60C.65D.70参考答案:D答案解析:本题是一个常规的记忆性题目,比较简单,主要考察噪声污染的防治。
施工昼间排挡限值是70分贝,晚间是55分贝,因此答案为D。
4.根据《工程网络计划技术规程》JQJ/T121-2015,直接法绘制时标网络计划的第一步工作是(A)。
A.将起点节点定位在时标计划表的起始刻度线上B.绘制标时网络计划C.计算各工作的最早时间D.确定各节点的位置号参考答案:A答案解析:直接法绘制双代号时标网络计划图,直接在时标计划表上绘制时标网络计划。
绘制步骤如下:1)将起点节,点定位在时标计划表的起始刻度线上;2)按工作持续时间在时标计划表上绘制起点节点的外向箭线;3)其他工作的开始节点必须在其所有紧前工作都绘出以后,定位在这些紧前工作最早完成时间最大值的时间刻度上,某些工作的箭线长度不足以到达该节点时,用波形线补足,箭头画在波形线与节点连接处;4)用上述方法从左至右依次确定其他节点位置,直至网络计划终点节点定位,绘图完成。
2017 年一级建造师《建设工程项目管理》真题一、单项选择题1.某工程项目的赢得值曲线如下图,关于项目偏差原因分析与纠偏措施的说法,正确的是()。
A.效率高,进度较慢,投入延后B.效率较高,进度较慢,投入超前C.抽出部分人员,放慢进度D.增加人员投入,加快速度2.某工作间逻辑关系如下图,则正确的是()。
A.A、 B 均完成后同时进行 C、 DB.A、 B 均完成后进行 DC.A、 B、 C 均完成后同时进行 D、 ED.B、 C 完成后进行 E3.根据《质量管理体系基础和术语》 GB/T19000-2008/ISO9000: 2005,“凡工程产品没有满足某个与预期或规定用途有关的要求” 称为()。
A.质量问题B.质量事故C.质量不合格D.质量缺陷4.某住宅小区施工前,施工项目管理机构对项目分析后形成结果如下图,该图是()。
A.组织结构图B.项目结构图C.工作流程图D.合同结构图5.质量管理中,运用排列图法可以()。
A.划分调查分析的类别和层次B.描述质量问题的原因分析统计数据C.确定质量问题的原因层次D.掌握质量能力状态6.下列质量风险对策中,属“减轻” 对策的是()。
A.设立质量事故风险基金B.正确进行项目规划选址C.依法实行联合体承包D.制定并落实施工质量保证措施7.下列合同实施偏差处理措施中,属于合同措施的是()。
A.变更技术方案B.采取索赔手段C.调整工作流程D.增加经济投入8.建设工程项目进度控制的措施中,“定义项目进度计划系统的组成” 属于()措施。
A.管理B.经济C.组织D.技术9.在施工成本的过程控制中,需进行包干控制的材料是()。
A.钢钉B.水泥C.钢筋D.石子10.某工程双代号网络计划如下图,其计算工期是()天。
A.11B.13C.15D.2211.关于建设工程项目施工成本控制的说法。
正确的是()。
A.施工成本管理体系由社会有关组织进行评审和认证B.管理行为控制程序是进行成本过程控制的重点C.施工成本控制可分为事先控制、过程控制和事后控制D.管理行为控制程序和指标控制程序是相互独立的12.下列财产损失和人身伤害事件中,属于第三者责任险赔偿范围的是()。

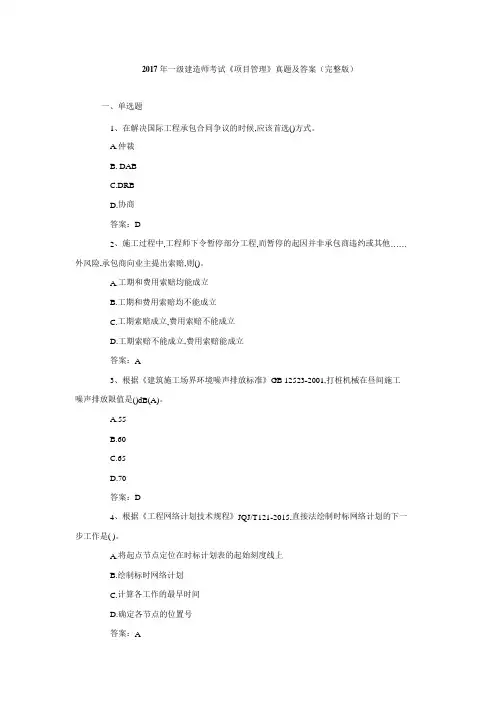

2017年一级建造师考试《项目管理》真题及答案(完整版)一、单选题1、在解决国际工程承包合同争议的时候,应该首选()方式。
A.仲裁B.DABC.DRBD.协商答案:D2、施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他……外风险,承包商向业主提出索赔,则()。
A.工期和费用索赔均能成立B.工期和费用索赔均不能成立C.工期索赔成立,费用索赔不能成立D.工期索赔不能成立,费用索赔能成立答案:A3、根据《建筑施工场界环境噪声排放标准》GB12523-2001,打桩机械在昼间施工噪声排放限值是()dB(A)。
A.55B.60C.65D.70答案:D4、根据《工程网络计划技术规程》JQJ/T121-2015,直接法绘制时标网络计划的下一步工作是()。
A.将起点节点定位在时标计划表的起始刻度线上B.绘制标时网络计划C.计算各工作的最早时间D.确定各节点的位置号答案:A5、根据《工程网络计划技术规程》JQJ/T121-2015,网络图存在的绘图错误有()。
A.编号相同的工作B.多个七点节点C.相同的节点编号D.无箭尾节点的箭线答案A6、某房屋建筑拆除工程施工中,发生倒塌事故,造成12人重伤、6人死亡,根据《企业职工伤亡事故分类标准》,该事故属于()。
A.较大事故B.特大伤亡事故C.重大事故D.重大伤亡事故答案:B7、工程建设过程中,对施工场界范围内的污染防治属于()。
A.现场文明施工问题B.环境保护问题C.职业健康安全问题D.安全生产问题答案:C8、关于工程变更的说法,正确的是()。
A.合同实施中,承包人应就合同范围内的业主变更先提出补偿要求B.工程变更的索赔有效期一般为7天,不超过14天C.工程变更的补偿范围越大,承包人的风险越大D.工程变更索赔期越短,对承包人越有利答案:C9、编制安全技术措施计划包括以下工作,①工作活动分类;②风险评价;③危险源识别;④制定安全技术措施计划;⑤评价安全技术措施计划的充分性;⑥风险确定。
2017年度全国一级建造师执业资格考试试卷建设工程项目管理一、单项选择题(共70题,每题1分)1、建设工程项目的全寿命周期包括项目的()P2 A.可行性研究阶段、设计阶段、施工阶段B.可行性研究阶段、施工阶段、使用阶段C.决策阶段、实施阶段、保修阶段D.决策阶段、实施阶段、使用阶段2、在建设工程项目中,监理单位与施工单位之间的关系是()关系P5A.代理与被代理B.合同C.委托和被委托D.监理和被监理3、建设工程项目结构图描叙的是()P8 A.组织系统中各部门的职责分工B.工作对象之间的关系C.组织系统中各子系统之间的关系D.项目参与各方的关系4、建设工程项目管理规划是指导项目管理工作的()文件P12A.标准性B.操作性C.示范性D.纲领性5、某工程项目合同结构图如下所示,则该工程总承包单位采用的发包模式属于()方式A.CM发包B.分包C.再分包D.转包6、在项目目标动态控制的工作程序中,第一步工作内容是()P15A.项目决策策划B.制定纠偏措施C.目标分解D.收集实际数据7、施工项目经理检查施工进度时,发现施工进度滞后是由于其自身材料采购的原因造成的,则为纠正进度偏差可以采取的组织措施是()P16A.调整采购部门管理人员B.调整材料采购价格C.增加材料采购的资金投入D.变更材料采购合同21、施工企业进行会计核算时的会计要素包括()P42A.资产、负债、利息B.负债、存货、折旧C.资产、负债、所有者权益D.利息、存货、所有者权益22、对已经发生的、正在发生的和尚未发生的经济活动进行核算,属于()P42A、会计核算B、业务核算C、动态核算D、统计核算23、能够通过技术经济指标的对比,检查目标的完成情况,分析产生差异的原因,进而挖掘内部潜力的分析方法是()P42A、因素分析法B、差额分析法C、差率法D、比较法24、以下关于综合成本分析方法的表叙中,正确的是()P44A、进行分部分项工程成本分析时,应分析每一个分部分项工程的成本B、月度成本分析的依据是当月的成本报表C、企业年度成本要求一年结算一次,可将部分成本转入下一个年度D、单位工程竣工成本分析是对预算成本、目标成本、实际成本的比较25、作为建设工程项目进度控制的依据,建设工程项目进度计划系统应()P47A、在项目的前期决策阶段建立B.在项目的初步设计阶段完善C.在项目的进展过程中逐步形成D.在项目的准备阶段建立26、下面关于工程网络计划的表叙中,正确的是()P49A.单代号搭结网络计划属于肯定型网络计划B.双代号网络计划属于非肯定型网络计划C.双代号时标网络计划属于非肯定型网络计划D.双代号网络计划属于事件网络计划<27、某分部工程单代号网络计划如下图所示,节点中下方的数字为该工作的持续时间,单位:天。
一、单项选择题1、在解决国际工程承包合同争议的时候,应该首选( )方式。
A.仲裁B. DABC. DRBD.协商参考答案:D答案解析:解决国际工程承包合同争议的主要方式有:协商,调解,仲裁,诉讼。
协商是解决争议最常见也是最有效的方式,也是首选的最基本的方式。
答案选D.DAB和DRB既不是调解也不是诉讼,是国际工程解决争议的特殊方式,因此BC不正确。
参见教材P351。
2、施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他意外风险,承包商向业主提出索赔,则()。
A.工期和费用索赔均能成立B.工期和费用索赔均不能成立C。
工期索赔成立,费用索赔不能成立D.工期索赔不能成立,费用索赔能成立参考答案:A答案解析:本题考核工程暂停、终止合同的索赔。
工程师有权下令暂停全部或任何部分工程,只要这种暂停命令并非承包人违约和其他意外风险造成的。
承包人不仅可以得到要求工期延长的权利,而且可以就其停工损失获得合理的额外费用补偿。
3、根据《建筑施工场界环境噪声排放标准》GB 12523—2001,打桩机械在昼间施工噪声排放限值是( )dB(A).A。
55B.60C。
65D.70参考答案:D答案解析:本题是一个常规的记忆性题目,比较简单,主要考察噪声污染的防治.施工昼间排挡限值是70分贝,晚间是55分贝,因此答案为D。
一定要看清题目中是问的昼间噪声排放,而不是夜间。
知识点会,审题很重要。
4、根据《工程网络计划技术规程》JQJ/T121-2015,直接法绘制时标网络计划的第一步工作是(A)。
A.将起点节点定位在时标计划表的起始刻度线上B.绘制标时网络计划C.计算各工作的最早时间D。
确定各节点的位置号参考答案:A答案解析:本题是一个比较冷的题目。
直接法绘制双代号时标网络计划图,直接在时标计划表上绘制时标网络计划。
绘制步骤如下:1)将起点节,点定位在时标计划表的起始刻度线上;2)按工作持续时间在时标计划表上绘制起点节点的外向箭线;3)其他工作的开始节点必须在其所有紧前工作都绘出以后,定位在这些紧前工作最早完成时间最大值的时间刻度上,某些工作的箭线长度不足以到达该节点时,用波形线补足,箭头画在波形线与节点连接处;4)用上述方法从左至右依次确定其他节点位置,直至网络计划终点节点定位,绘图完成。
-WORD格式--范文范例--指导案例-2017年一级建造师考试《建设工程项目管理》真题解析一、单项选择题1、在解决国际工程承包合同争议的时候,应该首选( D)方式。
A.仲裁DABB.DRBC.协商D.施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约、2或其他意外风险,承包商向业主提出索赔,则(A )。
A.工期和费用索赔均能成立B.工期和费用索赔均不能成立C.工期索赔成立,费用索赔不能成立D.工期索赔不能成立,费用索赔能成立根据《建筑施工场界环境噪声排放标准》GB 12523-2001,打桩机械在3、昼间施工噪声排放限值是(D )dB。
A.55B.60C.65D.70根据《工程网络计划技术规程》JQJ/T121-2015,直接法绘制时标网络、4计划的第一步工作是(A)。
A.将起点节点定位在时标计划表的起始刻度线上B.绘制标时网络计划C.计算各工作的最早时间D.确定各节点的位置号预警信号一般采用国际通用的颜色表示不同的安全状况,Ⅲ级预警用5、(C)。
学习指导专业资料.-WORD格式--范文范例--指导案例-A.红色B.橙色C.黄色D.蓝色12人重伤、6人死亡,某房屋建筑拆除工程施工中,发生倒塌事故,造成6、根据《企业职工伤亡事故分类标准》,该事故属于(B )。
A.较大事故 B.特大伤亡事故 C.重大事故 D.重大伤亡事故。
C)工程建设过程中,对施工场界范围内的污染防治属于(、7A.现场文明施工问题B.环境保护问题C.职业健康安全问题D.安全生产问题关于工程变更的说法,正确的是(C)。
、8A.合同实施中,承包人应就合同范围内的业主变更先提出补偿要求B.工程变更的索赔有效期一般为7天,不超过14天C.工程变更的补偿范围越大,承包人的风险越大D.工程变更索赔期越短,对承包人越有利编制安全技术措施计划包括以下工作,①工作活动分类;②风险评价;③、9危险源识别;④制定安全技术措施计划;⑤评价安全技术措施计划的充分性;⑥风险确定。
2017年一级建造师考试《项目管理》真题及答案一、单选题1、在解决国际工程承包合同争议的时候,应该首选()方式。
A.仲裁B. DABC.DRBD.协商答案:D2、施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他……外风险,承包商向业主提出索赔,则()。
A.工期和费用索赔均能成立B.工期和费用索赔均不能成立C.工期索赔成立,费用索赔不能成立D.工期索赔不能成立,费用索赔能成立答案:A3、根据《建筑施工场界环境噪声排放标准》GB 12523-2001,打桩机械在昼间施工噪声排放限值是()dB(A)。
A.55B.60C.65D.70答案:D4、根据《工程网络计划技术规程》JQJ/T121-2015,直接法绘制时标网络计划的下一步工作是( )。
A.将起点节点定位在时标计划表的起始刻度线上B.绘制标时网络计划C.计算各工作的最早时间D.确定各节点的位置号答案:A5、根据《工程网络计划技术规程》JQJ/T121-2015,网络图存在的绘图错误有()。
A.编号相同的工作B.多个七点节点C.相同的节点编号D.无箭尾节点的箭线答案A6、某房屋建筑拆除工程施工中,发生倒塌事故,造成12人重伤、6人死亡,根据《企业职工伤亡事故分类标准》,该事故属于()。
A.较大事故B.特大伤亡事故C.重大事故D.重大伤亡事故答案:A7、工程建设过程中,对施工场界范围内的污染防治属于()。
A.现场文明施工问题B.环境保护问题C.职业健康安全问题D.安全生产问题答案:C8、关于工程变更的说法,正确的是()。
A.合同实施中,承包人应就合同范围内的业主变更先提出补偿要求B.工程变更的索赔有效期一般为7天,不超过14天C.工程变更的补偿范围越大,承包人的风险越大D.工程变更索赔期越短,对承包人越有利答案:C9、编制安全技术措施计划包括以下工作,①工作活动分类;②风险评价;③危险源识别;④制定安全技术措施计划;⑤评价安全技术措施计划的充分性;⑥风险确定。
2017年一级建造师考试《建设工程项目管理》真题解析一、单项选择题1、在解决国际工程承包合同争议的时候,应该首选( D)方式。
A.仲裁B.DABC.DRBD.协商2、施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他意外风险,承包商向业主提出索赔,则(A )。
A.工期和费用索赔均能成立B.工期和费用索赔均不能成立C.工期索赔成立,费用索赔不能成立D.工期索赔不能成立,费用索赔能成立3、根据《建筑施工场界环境噪声排放标准》GB 12523-2001,打桩机械在昼间施工噪声排放限值是(D )dB。
A.55B.60C.65D.704、根据《工程网络计划技术规程》JQJ/T121-2015,直接法绘制时标网络计划的第一步工作是(A)。
A.将起点节点定位在时标计划表的起始刻度线上B.绘制标时网络计划C.计算各工作的最早时间D.确定各节点的位置号5、预警信号一般采用国际通用的颜色表示不同的安全状况,Ⅲ级预警用(C)。
A.红色B.橙色C.黄色D.蓝色6、某房屋建筑拆除工程施工中,发生倒塌事故,造成12人重伤、6人死亡,根据《企业职工伤亡事故分类标准》,该事故属于(B )。
A.较大事故B.特大伤亡事故C.重大事故D.重大伤亡事故7、工程建设过程中,对施工场界范围内的污染防治属于(C)。
A.现场文明施工问题B.环境保护问题C.职业健康安全问题D.安全生产问题8、关于工程变更的说法,正确的是(C)。
A.合同实施中,承包人应就合同范围内的业主变更先提出补偿要求B.工程变更的索赔有效期一般为7天,不超过14天C.工程变更的补偿范围越大,承包人的风险越大D.工程变更索赔期越短,对承包人越有利9、编制安全技术措施计划包括以下工作,①工作活动分类;②风险评价;③危险源识别;④制定安全技术措施计划;⑤评价安全技术措施计划的充分性;⑥风险确定。
正确的编制步骤是(D)。
A.①-②-③-④-⑤-⑥B.③-①-②-⑥-④-⑤C.①-③-⑥-②-⑤-④D.①-③-⑥-②-④-⑤10、根据《中华人民共和国建筑法》,工程监理人员发现工程设计不符合建筑工质量标准或合同约定的质量要求的,应当报告( D)要求设计单位改正。
2017一级建造师考试《项目管理》真题及答案(完整版) 一级建造师项目管理考试结束后,学尔森小编将在考后及时整理2017年一级建造师项目管理考试真题及答案解析,相信经过长时间的艰辛备考和文都老师的辛勤指导,大家都能取得优异的成绩!一、单选题1、在解决国际工程承包合同争议的时候,应该首选()方式。
A.仲裁B.DABC.DRBD.协商【答案】D【解析】协商解决争议是最常见也是最有效的方式,也是应该首选的最基本的方式。
参见教材P351。
2、施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他……外风险,承包商向业主提出索赔,则()。
A.工期和费用索赔均能成立B.工期和费用索赔均不能成立C.工期索赔成立,费用索赔不能成立D.工期索赔不能成立,费用索赔能成立【答案】A点击【一级建造师学习资料】或打开/category/jzs1?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版【解析】施工过程中,工程师有权下令暂停全部或任何部分工程,只要这种暂停命令并非承包人违约或其他意外风险造成的,承包人不仅可以得到要求工期延长的权利,而且可以就其停工损失获得合理的额外费用补偿。
参见教材P334。
3、根据《建筑施工场界环境噪声排放标准》GB12523-2001,打桩机械在昼间施工噪声排放限值是()dB(A)。
A.55B.60C.65D.70【答案】D【解析】建筑施工场界噪声排放限值[dB(A)]表1Z205042参见教材P263。
4、根据《工程网络计划技术规程》JQJ/T121-2015,直接法绘制时标网络计划的第一步工作是()。
A.将起点节点定位在时标计划表的起始刻度线上B.绘制标时网络计划C.计算各工作的最早时间D.确定各节点的位置号【答案】A【解析】直接在时标计划表上绘制时标网络计划。
绘制步骤如下:1)将起点节,点定位在时标计划表的起始刻度线上;2)按工作持续时间在时标计划表上绘制起点节点的外向箭线;点击【一级建造师学习资料】或打开/category/jzs1?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版3)其他工作的开始节点必须在其所有紧前工作都绘出以后,定位在这些紧前工作最早完成时间最大值的时间刻度上,某些工作的箭线长度不足以到达该节点时,用波形线补足,箭头画在波形线与节点连接处;4)用上述方法从左至右依次确定其他节点位置,直至网络计划终点节点定位,绘图完成。
2017年度全国一级建造师执业资格考试试卷建设工程项目管理及答案一、单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意)1.对于建设工程项目业主方而言,项目管理的进度目标是指项目()的时间目标。
A.建安工程完成B.竣工验收C.动用D.保修期结束2.我国实行的建设工程监理,属于()项目管理的范畴。
A.政府主管部门B.业主方C.质量监督机构D.建设工程项目总承包方3.建设工程项目结构图描述的是()。
A.工作对象之间的关系B.组织系统中各部门的职责分工C.项目各参与方之间的关系D.组织系统中各子系统之间的关系4.某建设工程项目业主委托工程咨询单位为其提供全过程项目管理服务,并委托工程监理单位实施监理,若采用建设工程项目总承包模式,则设计阶段项目质量目标的决策者应是()。
A.工程咨询单位B.工程监理单位C.项目总承包单位D.业主5.某工程采用建设工程项目总承包模式,业主依据总承包合同约定,委托一家装饰装修单位分包该工程项目的装饰装修任务,则该装饰装修单位应对()负责。
A.业主B.项目总承包单位C.工程监理单位D.质量监督机构6.应用动态控制原理控制建设工程项目施工成本时,若将工程进度款作为实际值,则可作为计划值的是()。
A.工程合同价B.工程变更款C.工程索赔款D.工程结算价7.在本企业法定代表人授权范围内,建设工程施工方项目经理的管理权力包括()。
A.调配企业人力及机械设备B.调整项目投资目标C.审定危险性较大的工程专项施工方案D.调整项目技术负责人8.建设工程项目人力资源管理的目的是()。
A.减少项目管理班子人员数量B.调动所有项目参与人的积极性C.降低项目管理人工成本D.组建项目管理班子9.在国际上,民用建筑工程项目总承包的招标,对工程项目多数采用()描述的方式。
A.构造B.施工图C.功能D.规模10.下列监理资料中,需要施工企业现场质检人员签字的是()。
A.监理日记B.监理平行检测资料C.监理巡视记录D.旁站监理记录11.建设工程项目风险可分为组织风险、经济与管理风险、工程环境风险和技术风险等,下列风险因素中属于技术风险的是()。
2017一级建造师考试工程项目管理真题及答案说明:答案和解析在试卷最后第1部分:单项选择题,共68题,每题只有一个正确答案,多选或少选均不得分。
1.[单选题]根据《建设工程项目管理规范》GB/T50326-2006条文风险等级划分,下图中风险区A的风险等级为( )。
A)7B)5C)3D)12.[单选题]关于建设工程项目施工成本管理责任体系的说法,正确的是( )。
A)项目经理部的成本管理体现效益中心的管理职能B)项目经理部的成本管理贯穿于单位投标和实施.结算过程C)项目经理部的成本管理除生产成本以外,还包括经营管理费用D)成本管理责任体系包括公司层和项目经理部的成本管理3.[单选题]下列成本项目的分析中,属于材料费分析的是( )。
A)分析材料节约对劳务分包合同的影响B)分析材料储备天数对材料储备金的影响C)分析施工机械燃料消耗量对施工成本的影响D)分析材料检验试验费占企业管理费的比重4.[单选题]对于依法批准开工报告的建设工程,建设单位应当自开工报告批准之日起( )日内将保证安全施工的措施报送工程所在地相关部门备案。
A)7B)14C)15D)305.[单选题]根据《工程网络计划技术规程》JQJ/T121-2015,直接法绘制时标网络计划的第一步工作是( )。
A)将起点节点定位在时标计划表的起始刻度线上B)绘制时标网络计划C)计算各工作的最早时间D)确定各节点的位置号6.[单选题]某单代号网络计划如下图,工作A、D之间的时间间隔是( )天。
A)0B)1C)2D)37.[单选题]关于建设工程项目施工质量验收的说法,正确的是( )。
A)分项工程、分部工程应由专业监理工程师组织验收B)分部工程的质量验收在分项工程验收的基础上进行C)分项工程是工程验收的最小单元D)分部工程所含全部分项工程质量验收合格,即可认为该分部工程验收合格8.[单选题]根据《建筑施工场界环境噪声排放标准》GB12523-2011,打桩机在昼间施工的噪声排放限值是()dB(A)。
