更换道岔施工组织设计方案
- 格式:doc
- 大小:32.79 KB
- 文档页数:14
附件2-12道岔、线路综合整治施工方案2020年线路、道岔综合整治施工组织方案及安全措施根据我段管内线路设备质量状态情况,为加快整治力度,我段将对管内XX、XX、XX、XX枢纽及联络线及各站道岔、到发线、段管线按照轻重缓急的原则,有计划地进行清挖线路翻浆、螺栓凿锚、成段更换失效扣配件、单根抽换失效枕木、线路道岔综合抬道及使用小型液压、震动捣固机捣固、线路、道岔人工打磨、砼枕道岔①30螺栓凿锚等项目的综合整治施工。
为理顺好施工中的各种关系,协调好各部门施工配合事宜,确保设备综合整治施工安全、正点、高效,特编制此方案。
第一部分施工组织方案一、工程概况1、工程名称:线路、道岔综合整治。
2、工程地点:我段管内XX线、XX线、XX线、XX线、XX客外线、xx 客A线及xx枢纽联络线及管内各站场。
3、施工时间:2020年1月1日-2020年12月31日二、施工条件120-180分钟。
封锁前后不限速。
三、施工组织1、施工领导小组:组长:XXX、XXX组员:各科室、线路车间、综合维修车间、综合机修车间负责人2、技术组:组长:XXX组员:线路技术科相关人员职责:相关设计、技术交底、施工方案的提报、材料计划的申请。
3、安全培训组:组长:XXX组员:安全科及职教科相关人员职责:安全科负责不定期对施工安全进行检查及施工安全协议的签订;职教科负责对所有施工人员(含民工)的上岗培训和安全考试。
4、后勤供应组:组长:XX组员:材料科及综合机修车间相关人员职责:全面负责各种材料采购、装卸、机械安装、调试以及作业人员的劳保用品供应,工地转移运输等工作。
5、施工负责人:(暂定为各线路车间业务干部,当车间人员不足时可由段安排相应级别的综合维修车间干部或胜任人员担任)施工带班人:由当地线路车间指定一名工(班)长担任。
驻站、防护员由车间根据施工情况按要求安排到位6、施工劳力:(1)各线路车间、综合维修车间、综合机修车间人员⑵与长沙工务段签订协议符合资质的施工队四、主要施工内容1、砼枕螺栓凿锚;2、不破底清挖线路翻浆;3、成段更换失效扣件;4、单根抽换失效枕木;5、线路道岔综合抬道及使用小型液压、震动捣固机捣固;6、线路、道岔人工打磨;7、砼枕道岔①30螺栓凿锚。

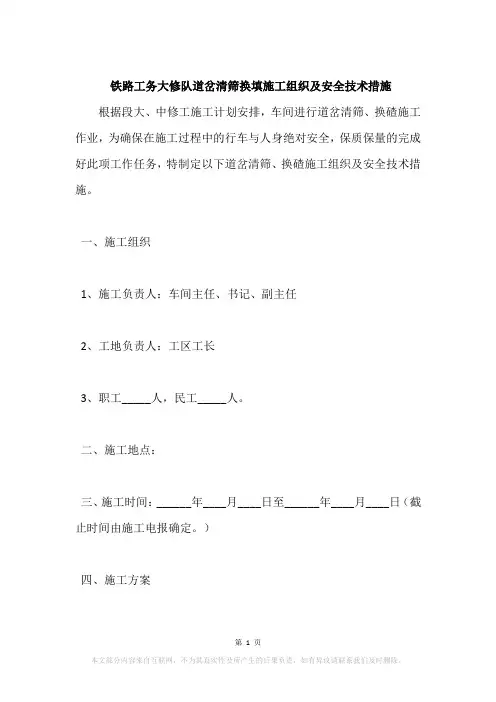

铁路工务大修队道岔清筛换填施工组织及安全技术措施根据段大、中修工施工计划安排,车间进行道岔清筛、换碴施工作业,为确保在施工过程中的行车与人身绝对安全,保质保量的完成好此项工作任务,特制定以下道岔清筛、换碴施工组织及安全技术措施。
一、施工组织1、施工负责人:车间主任、书记、副主任2、工地负责人:工区工长3、职工_____人,民工_____人。
二、施工地点:三、施工时间:______年____月____日至______年____月____日(截止时间由施工电报确定。
)四、施工方案本次施工从站岔区开始,按照由向的顺序依次滚动展开。
导航仪品牌排名幽默笑话脱毛膏排行榜前10强五、施工任务道岔清筛换碴组,岔区夹直线清筛换碴m。
六、施工安全技术保证措施1、防护人员必须经工务段教育科培训并考试合格的路工担任。
导航仪品牌排名幽默笑话脱毛膏排行榜前10强2、施工前按规定办理线路慢行封锁施工手续。
严格按照《安规》第2.2.6条,第2.2.8条,第2.2.10条办理。
驻站及工地防护员要保证通讯机具的良好性,每隔3-5分钟通话一次,本线、邻线来车必须及时通知负责人组织人员机具下道至限界以外。
3、设置测速仪、轨温表做好记录。
施工中防护标志的更换和撤除工作。
4、严格执行安全包保责任制的落实,卡控施工安全关。
5、在站内作业时,严禁钻车、扒车、抢越列车,过股道时做到"一站、二看、三通过",上下班时要集体走路肩。
6、施工时要做到本线来车800m下道制,并保证一侧下道,不得到邻线下道;邻线来车要停止作业,两线间不得有任何机具。
导航仪品牌排名幽默笑话脱毛膏排行榜前10强7、严格执行施工过程中"自控、互控、他控"工作,作业时不能用镐相对挖孔,要保持距离,以免伤人。
8、施工前的准备工作要做到:(1)做好道碴的调查和预卸工作;(2)做好夏季施工的防胀、冬季施工的防断工作;(3)做好施工前的全体施工人员的行车与人身安全教育工作,并有记录与签认;(4)按《安规》规定和调度通知的施工命令做好各种慢行标志;导航仪品牌排名幽默笑话脱毛膏排行榜前10强(5)保证测速仪的良好性;(6)保证各种施工机具的良好性与完整性,各种施工材料的充足;(7)保证夜间施工照明设备的良好性;(8)做好同车站、电务等单位的协调工作。

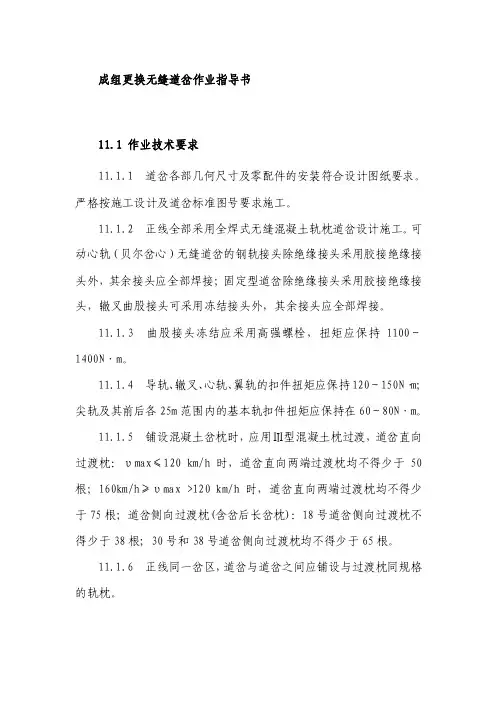

成组更换无缝道岔作业指导书11.1 作业技术要求11.1.1 道岔各部几何尺寸及零配件的安装符合设计图纸要求。
严格按施工设计及道岔标准图号要求施工。
11.1.2 正线全部采用全焊式无缝混凝土轨枕道岔设计施工。
可动心轨(贝尔岔心)无缝道岔的钢轨接头除绝缘接头采用胶接绝缘接头外,其余接头应全部焊接;固定型道岔除绝缘接头采用胶接绝缘接头,辙叉曲股接头可采用冻结接头外,其余接头应全部焊接。
11.1.3 曲股接头冻结应采用高强螺栓,扭矩应保持1100~1400N〃m。
11.1.4 导轨、辙叉、心轨、翼轨的扣件扭矩应保持120~150N〃m;尖轨及其前后各25m范围内的基本轨扣件扭矩应保持在60~80N〃m。
11.1.5 铺设混凝土岔枕时,应用Ⅲ型混凝土枕过渡,道岔直向过渡枕:υmax≤120 km/h时,道岔直向两端过渡枕均不得少于50根;160km/h≥υmax >120 km/h时,道岔直向两端过渡枕均不得少于75根;道岔侧向过渡枕(含岔后长岔枕):18号道岔侧向过渡枕不得少于38根;30号和38号道岔侧向过渡枕均不得少于65根。
11.1.6 正线同一岔区,道岔与道岔之间应铺设与过渡枕同规格的轨枕。
11.1.7 交叉渡线道岔按整体无缝化设计施工,内部接头除钝角和锐角辙叉心前后冻结外,其余接头胶结或焊接。
11.1.8 成组更换道岔时,除已进行完清筛换砟施工外,须全断面更换Ⅰ级道砟(遇基床病害需同步铺设排水板)。
正线道岔换砟深度不得低于300mm,铺设土工布作业时,换砟深度不小于350mm。
特殊困难条件下道床厚度不足300mm时,应换砟至路基面,并做好排水坡。
砟肩宽度应不小于450mm,砟肩堆高由岔枕顶面往上l50mm。
站线道岔换砟深度根据现场实际进行设计确定。
11.1.9 铺设无缝道岔的锁定轨温必须符合设计文件要求,为观测和控制无缝道岔的位移量,每组须设3对观测桩,在限位器处设1对,在岔头、岔尾各设1对。

道岔整修施工方案一、施工背景道岔是铁路交通中不可或缺的重要设施,经过长时间运营后,道岔会出现磨损、老化、破损等问题,需要进行整修维护,以确保道岔的正常运行和安全性。
本文档旨在介绍道岔整修的施工方案,包括施工准备、工具材料、施工流程和质量控制。
二、施工准备1.确定施工时间:在铁路交通相对较少的时段进行施工,以减少对列车运行的影响。
2.制定施工计划:根据道岔的数量和程度制定施工计划,确定每个道岔的整修时间和顺序。
3.安排人力资源:确定所需的施工人员,包括工程师、技术人员和操作工人,确保施工队伍的合理安排和协调。
4.资源准备:准备所需的工具、材料和设备,包括钳工工具、焊接设备、润滑剂等。
5.安全措施:确保施工现场环境安全,提供必要的个人防护用品,制定施工安全操作规程。
三、工具材料1.钳工工具:包括扳手、尖嘴钳、锤子等,用于拆卸和安装道岔的部件。
2.焊接设备:用于修复道岔上的焊接部分,确保焊接的坚固和稳定。
3.润滑剂:用于道岔的转动部件和连接部位,减少磨擦和摩擦产生的噪音。
4.道岔零部件:如定位杆、横木、心轨等,根据实际情况和需求进行更换或修复。
5.其他辅助工具:如测量工具、千斤顶、涂料等,用于施工中的测量、升降和涂装工作。
四、施工流程1.施工现场准备:清理道岔周围的杂物和垃圾,确保施工现场整洁,为后续工作提供良好的操作环境。
2.拆卸部件:根据施工计划,先拆卸道岔上需要修理或更换的部位,如心轨、定位杆等。
在拆卸过程中,注意防止损坏其他部件以及保证拆卸的安全性。
3.清理和修复:清理拆卸下来的部件,如清理焊接部位的污垢,修复损坏的部件等。
如果需要进行焊接修复,正确选择合适的焊接方法和材料,确保焊接质量符合要求。
4.更换零件:根据需要,更换道岔上的零部件,如破损的横木、生锈的定位杆等。
在更换过程中,要严格按照相关规范和要求进行操作,确保零件更换正确和牢固。
5.调试和润滑:在完成拆卸和更换工作后,对道岔进行调试,检查其转动和连接部位是否正常。

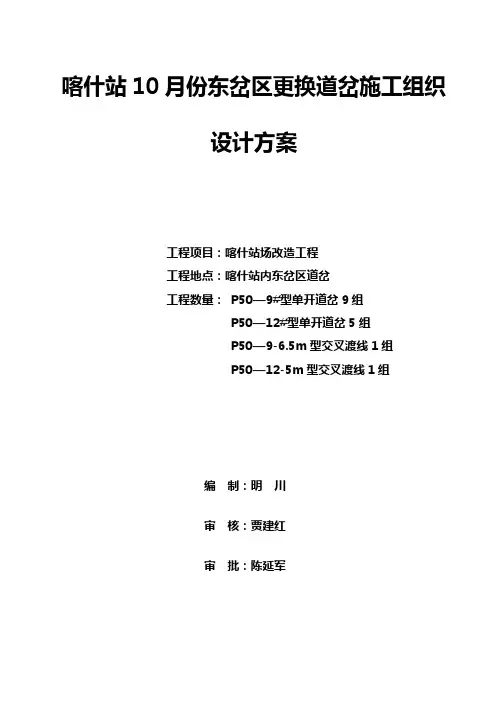

喀什站10月份东岔区更换道岔施工组织设计方案工程项目:喀什站场改造工程工程地点:喀什站内东岔区道岔工程数量: P50—9#型单开道岔9组P50—12#型单开道岔5组P50—9-6.5m型交叉渡线1组P50—12-5m型交叉渡线1组编制:明川审核:贾建红审批:陈延军中铁十五局集团有限公司喀和铁路工程指挥部二〇一〇年九月五日目录一、工程概况 (3)二、工程施工等级 (3)三、施工组织指挥网络 (3)四、工程数量 (4)五、施工方案 (4)六、施工安排及细化措施 (42)七、施工作业放行列车及慢行条件 (48)八、更换道岔验收安排 (48)九、施工机具材料 (49)十、施工安全协议书签认情况表 (50)十一、质量保证体系 (50)十二、安全保证措施 (51)十三、应急处理预案 (53)十四、施工安全关键点卡控表 (54)十五、防护办法 (55)十六、施工流程图 (55)喀什站场改造东岔区施工组织设计一、工程概况1.1 设计说明1、主体施工单位:中铁十五局集团有限公司2、分项主体施工单位:中铁十局集团有限公司3、行车组织配合单位:阿克苏车务段4、设备管理单位:阿克苏工务段5、设备管理单位:乌鲁木齐电务段1.2编制说明1、新建铁路喀什至和田线喀什车站设计图(喀和施站01)2、《中华人民共和国安全生产法》(中华人民共和国主席令第70号)3、《建设工程安全生产管理条例》(中华人民共和国国务院令第393号)4、《铁路建设工程安全生产管理办法》(铁建设[2006]179号)5、《铁路营业线施工安全管理办法》(铁办[2008]190号)6、乌鲁木齐铁路局《营业线施工安全管理实施细则》(乌铁总[2010]174号)7、《建设系统营业线施工安全管理实施办法》乌铁建[2009]84号8、《乌鲁木齐铁路及铁路营业线施工安全禁令》乌铁办[2009]15号9、《铁路工务安全规则》(铁运[2006]177号)10、和各相关单位现场勘察、调查所取得的资料二、工程施工等级:Ⅱ、Ⅲa、Ⅲc级施工三、施工组织指挥网络施工领导小组组长:王强(副段长)队长:谢红军兼技术主管(技术科科长)小组长:陈涛、杨鸿俊、范银宝安全主管:郭维夏(车间安全员)技术员:明川、宋军材料员:周虎后勤保障员:曾国祥防护员:驻站防护员:阿依努尔四、工程数量:P50—9#型单开道岔9组;P50—12#型单开道岔5组;P50—9-6.5m型交叉渡线1组;P50—12-5m型交叉渡线1组.五、施工方案:1、施工项目:成组更换道岔、线路起道。
道岔施工方案道岔是铁路运输中的重要设施,用于实现列车的换线、分流、合并等操作。
道岔施工方案的制定对于保障铁路安全运营具有至关重要的作用。
本文将从施工前的准备工作、施工过程中的注意事项以及施工后的检查和维护等方面,谈谈道岔施工方案。
一、施工前的准备工作在进行道岔施工前,必须做好充分的准备工作。
首先,要进行详细的现场勘察,确定施工的具体位置、道岔类型和规格等。
同时还需研究地质地貌情况,了解可能遇到的问题和风险。
其次,还需制定详细的施工方案,包括施工顺序、时间计划、施工人员配备以及所需材料和工具的准备等。
最后,还要向相关部门申请施工许可,并与运营单位进行充分的沟通和协调,确保施工期间的安全性和协同性。
二、施工过程中的注意事项在实施道岔施工方案的过程中,需要特别注意一些重要事项,以确保施工的顺利进行和安全性。
首先,施工人员必须具备相应的资质和技能,熟悉施工操作规程,并遵守相关的安全操作规定。
其次,要做好施工现场的安全防护工作,包括标示施工区域、设置警示标志等,以防范可能的意外风险。
再次,要严格按照施工方案和工艺要求进行施工,确保质量和效率。
同时,要与周围的施工单位和现场工作人员协调配合,避免发生冲突和危险。
最后,施工过程中要时刻保持沟通与交流,及时解决施工中出现的问题和难题,确保施工的顺利进行。
三、施工后的检查和维护道岔施工完成后,还需要进行检查和维护工作,以确保施工质量和长期的安全运行。
首先,要对施工工艺和质量进行全面的检查,核实施工的结果是否符合预期要求。
特别要重点检查道岔的接触线、连接和绝缘等情况,以及相邻轨道之间的水平和垂直的位置差异。
其次,还要进行道岔的功能测试和调整,确保道岔的正常运行和牵引机构的准确性。
最后,在日常的维护工作中,要定期清理道岔及其周围的杂物,保持道岔区域的干净和顺畅。
同时,要及时检查和更换损坏或老化的零部件,确保设备的完好性和正常运行。
综上所述,道岔施工方案的制定和施工操作的规范性对于铁路运输的安全运行至关重要。

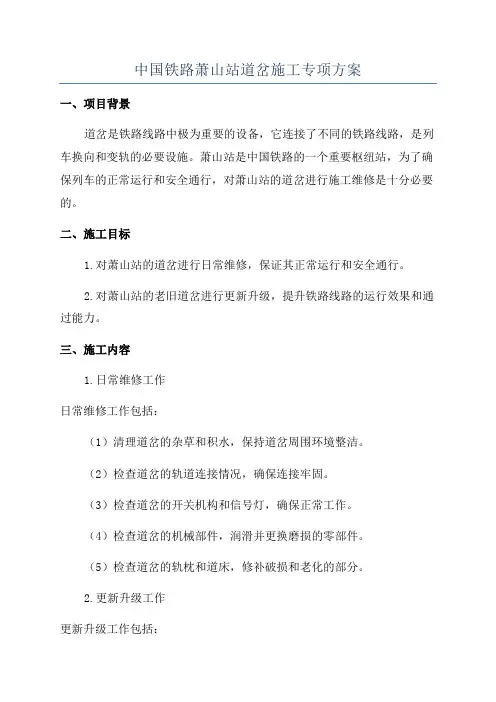

中国铁路萧山站道岔施工专项方案一、项目背景道岔是铁路线路中极为重要的设备,它连接了不同的铁路线路,是列车换向和变轨的必要设施。
萧山站是中国铁路的一个重要枢纽站,为了确保列车的正常运行和安全通行,对萧山站的道岔进行施工维修是十分必要的。
二、施工目标1.对萧山站的道岔进行日常维修,保证其正常运行和安全通行。
2.对萧山站的老旧道岔进行更新升级,提升铁路线路的运行效果和通过能力。
三、施工内容1.日常维修工作日常维修工作包括:(1)清理道岔的杂草和积水,保持道岔周围环境整洁。
(2)检查道岔的轨道连接情况,确保连接牢固。
(3)检查道岔的开关机构和信号灯,确保正常工作。
(4)检查道岔的机械部件,润滑并更换磨损的零部件。
(5)检查道岔的轨枕和道床,修补破损和老化的部分。
2.更新升级工作更新升级工作包括:(1)对老旧的道岔进行更换,使用新型优质的道岔材料,提升线路运行效果。
(2)在道岔连接处增加防尘装置,减少道岔的积尘和杂物,保证道岔的正常切换。
(3)增加道岔的设备监测系统,实时监测道岔的工作情况,提前发现故障并及时处理。
(4)优化道岔的布局和结构,提升铁路线路的通过能力和安全性。
四、施工方案1.施工时间安排(1)日常维修工作将每周定期进行,具体时间为每周五晚间21:00至周六早上6:00。
(2)更新升级工作将在高峰时段减少影响列车运行,具体施工时间为每天凌晨2:00至4:00。
2.施工组织安排(1)成立施工小组,负责施工方案的制定和实施。
(2)明确各施工人员的任务和责任,确保施工工作的顺利进行。
(3)建立施工现场保护措施,确保工地安全和施工质量。
3.施工设备和材料准备(1)准备道岔连接工具和润滑机械。
(2)准备道岔更新升级所需的新型道岔材料和设备。
(3)准备安全防护设备和施工现场所需的材料。
4.施工流程(1)日常维修工作按照预定计划进行,依次清理、检查和维修道岔的各部分。
(2)更新升级工作按照先拆除老旧道岔,再安装新型道岔材料的流程进行,确保施工的连续性。
安装道岔施工方案1. 引言道岔是铁路交通系统中一个重要的组成部分,它用于实现车辆的转向和轨道的切换。
安装道岔的施工方案是确保道岔正确安装并能够安全运行的关键步骤。
本文档将介绍道岔安装的施工方案,包括施工前的准备工作、施工流程、施工安全要点等内容。
2. 施工前准备在开始安装道岔之前,需要进行一些准备工作,以确保施工顺利进行。
2.1 施工材料和设备准备施工材料包括道岔、轨道、螺栓、垫板等,需要提前准备并检查是否齐全。
施工设备包括起重机、螺栓扳手、焊接设备等,也需要提前准备并确保其正常工作。
2.2 施工人员培训施工人员需要经过专业培训,了解道岔安装的技术要求和安全注意事项,熟悉施工流程和操作步骤。
2.3 现场勘察和测量在施工前需要进行现场勘察,确定道岔安装位置和轨道布置。
同时需要进行精确的测量,确保道岔的尺寸和位置符合标准要求。
3. 施工流程3.1 清理施工区域在施工前,需要清理道岔安装区域周围的杂物和碎石,确保施工区域干净整洁,为施工铺垫良好的环境。
3.2 铺设轨道首先需要根据施工设计要求,在道岔安装区域铺设好轨道。
轨道的布置需要严格按照设计图纸和技术要求来进行,确保轨道的几何形状和水平度满足要求。
3.3 安装道岔在轨道铺设好之后,开始安装道岔。
安装道岔需要根据道岔的种类和型号,按照相应的施工要求进行操作。
主要包括道岔的定位、对准、固定和连接,确保道岔安装在正确的位置,并能够顺利运行。
3.4 进行预紧力调整安装完道岔后,需要进行预紧力调整。
通过使用螺栓扳手等工具,对道岔和轨道的连接螺栓进行预紧力调整,使其达到设定的标准要求。
3.5 进行试验和调整安装完道岔并进行预紧力调整后,需要进行试验和调整。
包括对道岔的机械性能、轨道几何参数等进行检测,确保道岔能够正常运行,并且满足相应的技术要求。
4. 施工安全要点在进行道岔安装施工时,需要特别注意施工安全,确保施工人员和周围环境的安全。
4.1 施工人员的安全防护施工人员需要佩戴符合要求的安全帽、安全鞋等防护用品,并严格遵守安全操作规程,确保自身安全。

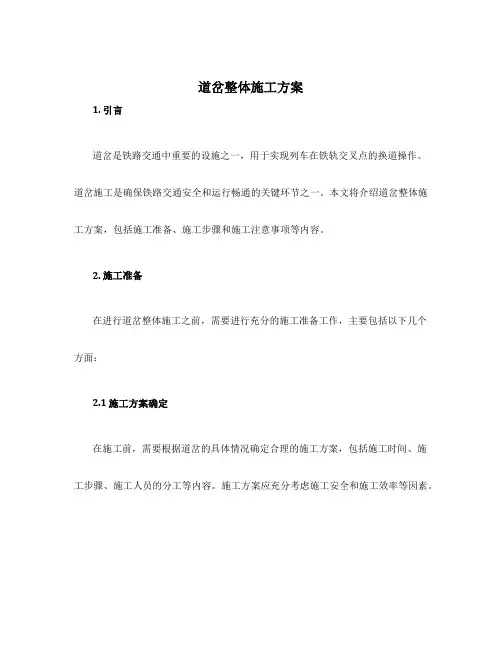

道岔整体施工方案1. 引言道岔是铁路交通中重要的设施之一,用于实现列车在铁轨交叉点的换道操作。
道岔施工是确保铁路交通安全和运行畅通的关键环节之一。
本文将介绍道岔整体施工方案,包括施工准备、施工步骤和施工注意事项等内容。
2. 施工准备在进行道岔整体施工之前,需要进行充分的施工准备工作,主要包括以下几个方面:2.1 施工方案确定在施工前,需要根据道岔的具体情况确定合理的施工方案,包括施工时间、施工步骤、施工人员的分工等内容。
施工方案应充分考虑施工安全和施工效率等因素。
根据施工方案确定所需的施工材料,包括道岔组件、焊接材料、螺栓等。
需要检查材料的质量和数量是否满足施工需求,并做好材料保管和管理工作。
2.3 施工人员培训对参与道岔整体施工的施工人员进行培训,确保他们具备相关的技术和操作能力。
培训内容包括施工操作规程、施工安全知识等。
2.4 施工设备检查检查施工所需的设备是否完好,并进行必要的维护和保养。
确保施工设备能够正常运行,并具备安全可靠性。
3. 施工步骤道岔整体施工一般包括以下几个基本步骤:在施工现场搭建临时工作平台和施工围栏,确保施工现场的安全和整洁。
临时工作平台应满足施工人员的操作需求,并具备必要的安全设施。
3.2 原有道岔拆除拆除原有的道岔组件,包括道岔舌轨、交叉渡线、移动轨枕等。
拆除工作应按照相关操作规程进行,保证施工过程安全和施工材料有效利用。
3.3 新道岔组件安装将新的道岔组件进行安装,包括道岔舌轨、交叉渡线、移动轨枕等。
安装过程中需要进行测量和校正,确保各个组件的准确位置和相互连接的正确性。
3.4 焊接和固定对道岔组件进行焊接和固定处理,确保各个组件之间的连接牢固和稳定。
焊接过程中需要注意操作规程,防止出现焊接缺陷和安全事故。
3.5 轨道调整和校正根据施工要求,对铁轨进行调整和校正,确保道岔的运行平稳和安全。
调整过程中需要使用专业的调整工具和仪器,进行细致的操作。
3.6 试验和验收在道岔整体施工完成后,进行试验和验收工作。

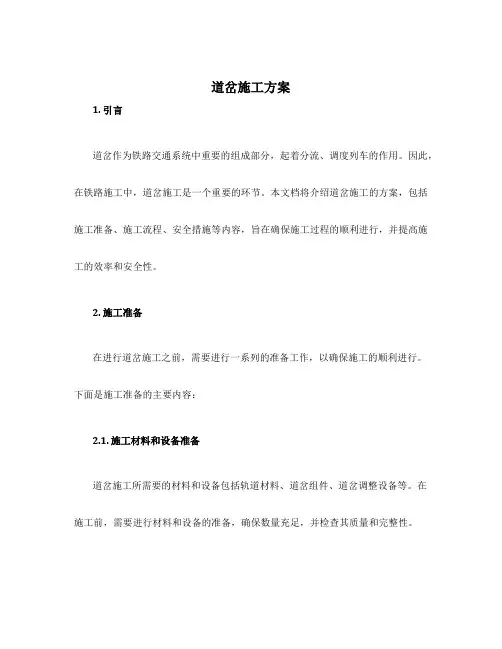

道岔施工方案1. 引言道岔作为铁路交通系统中重要的组成部分,起着分流、调度列车的作用。
因此,在铁路施工中,道岔施工是一个重要的环节。
本文档将介绍道岔施工的方案,包括施工准备、施工流程、安全措施等内容,旨在确保施工过程的顺利进行,并提高施工的效率和安全性。
2. 施工准备在进行道岔施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
下面是施工准备的主要内容:2.1. 施工材料和设备准备道岔施工所需要的材料和设备包括轨道材料、道岔组件、道岔调整设备等。
在施工前,需要进行材料和设备的准备,确保数量充足,并检查其质量和完整性。
2.2. 施工人员组织和培训在进行道岔施工时,需要组织一支专业的施工团队,并确保施工人员熟悉道岔的施工工艺和安全操作规程。
如有需要,可以进行培训,提高施工人员的技能水平。
2.3. 施工计划和进度安排在道岔施工之前,需要制定施工计划,并明确施工的进度安排。
这样可以有效地组织施工人员和调度资源,确保施工工作按时完成。
3. 施工流程道岔施工的流程主要包括拆除旧道岔、安装新道岔、调整和固定道岔等工作。
下面将详细介绍道岔施工的流程。
3.1. 拆除旧道岔在进行道岔施工之前,首先需要将旧的道岔进行拆除。
这包括拆除轨道、道岔组件和连接部件等。
在拆除过程中,需要注意保护好已有轨道和设施,防止损坏或影响铁路运营。
3.2. 安装新道岔拆除旧道岔之后,接下来就是安装新的道岔。
这包括安装轨道、道岔组件和连接部件等。
在安装过程中,需要确保各个部件的精确安装,以保证道岔的正常运行。
3.3. 调整和固定道岔安装新道岔之后,需要进行调整和固定工作,以确保道岔的运行平稳。
这包括对道岔的几何调整、检查对称性和间隙等。
同时,还需要进行固定工作,确保道岔牢固地连接在轨道上。
4. 安全措施在进行道岔施工时,安全是首要考虑的因素。
下面是道岔施工中的几项安全措施:4.1. 安全防护措施在施工现场,需要设置合适的安全防护设施,例如安全警示标志、防护栏杆等。

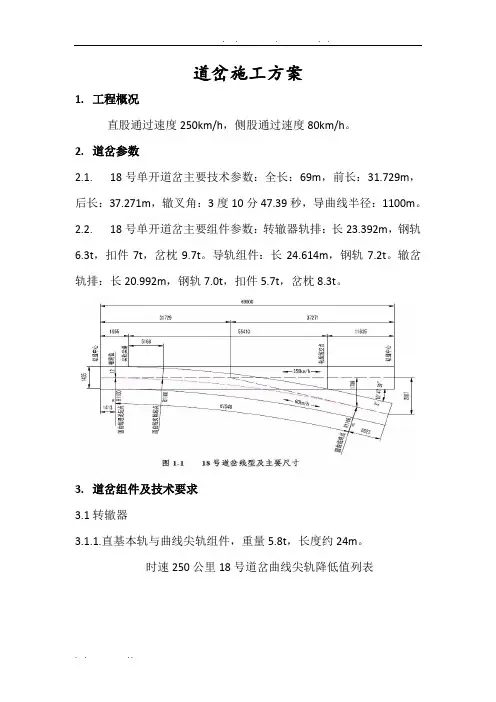

道岔施工方案1.工程概况直股通过速度250km/h,侧股通过速度80km/h。
2.道岔参数2.1. 18号单开道岔主要技术参数:全长:69m,前长:31.729m,后长:37.271m,辙叉角:3度10分47.39秒,导曲线半径:1100m。
2.2. 18号单开道岔主要组件参数:转辙器轨排:长23.392m,钢轨6.3t,扣件7t,岔枕9.7t。
导轨组件:长24.614m,钢轨7.2t。
辙岔轨排:长20.992m,钢轨7.0t,扣件5.7t,岔枕8.3t。
3.道岔组件及技术要求3.1转辙器3.1.1.直基本轨与曲线尖轨组件,重量5.8t,长度约24m。
时速250公里18号道岔曲线尖轨降低值列表3.1.2.吊点设置及组件示意图,组件共设置6个吊点,如下图:3.1.3.曲基本轨与直线尖轨组件,重量5.8t,长度约24m。
时速250公里18号道岔直线尖轨降低值列表3.1.4.吊点设置及组件示意图,组件共设置6个吊点,如下图:3.1.5.安装工具:弦线、轨距尺、塞尺、扳手、卡尺、支距尺、钢卷尺。
3.2.可动心轨辙叉及组件3.2.1.辙叉重量8.3t,长度约21m。
3.2.2.吊点设置及组件示意图,组件共设置6个吊点,如下图:3.1.5.安装工具:轨距尺、塞尺、支距尺、卡尺、钢卷尺(50、3)、卡钳、扭矩扳手、撬棍。
3.3.导轨(胶接绝缘轨)组件3.3.1.起吊钢轨时吊点间距必须小于4m,起吊点距离端头不得大于3m。
3.4.电务转换设备3.4.1.主要组成及参数:转换设备包括转辙机、外锁闭装置、密贴检查器、安装装置等。
时速250公里18号道岔转换设备主要参数时速250公里18号道岔采用ZDJ19电动转辙机、ZYJ7电液转辙机和S700K电动转辙机。
尖轨各牵引点均采用钩形外锁闭,主要由连接铁、销轴、锁钩、限位夹板、锁闭框、锁闭铁、锁闭杆及连接紧固件等组成。
客专18号道岔心轨一动外锁闭采用的结构形式主要由锁钩、锁闭杆、锁闭框、锁闭铁及连接紧固件等组成。
道岔施工方案道岔施工方案一、施工目标:在保证施工安全和质量的前提下,按照设计要求,完成道岔施工任务,使之能够正常使用。
二、施工步骤:1. 施工前准备:(1) 将施工计划提交给相关部门审核,获得审批通过后方可施工。
(2) 准备必要的施工设备和工具,包括道岔杆、扳道器、铁锹、铁锤等。
(3) 清理施工区域,确保场地平整,无障碍物。
2. 施工方案设计:(1) 根据设计要求确定道岔的位置和布置方式。
(2) 根据道岔类型和工况,选择合适的施工方法和工艺。
(3) 制定施工计划,明确任务和时间节点。
3. 施工操作:(1) 进行道岔道床的安装。
首先将道床附着在轨道上,然后安装道岔舌,注意舌头必须和道身垂直,确保道岔开通顺畅。
(2) 进行道岔转换器的安装。
安装转换器时要保证与道岔舌的位置垂直,并且能够灵活转换。
(3) 进行道岔机构的安装。
安装机构时要注意机构的可靠性和灵活性,确保能够正常操作。
(4) 进行道岔机械部分的安装和调试。
安装机械部分时要保证各个部件的准确定位和连接,然后进行调试,确保能够正常运转。
4. 施工质量控制:(1) 施工过程中,严格按照设计要求进行操作,确保施工质量符合标准。
(2) 施工完成后,进行验收,确保道岔正常运转,各部件连接牢固,没有松动和变形现象。
5. 施工安全措施:(1) 施工人员必须穿戴好安全防护装备,包括安全帽、工作鞋、手套等。
(2) 施工现场必须设置明显的标识牌,禁止无关人员进入。
(3) 施工过程中,注意防止工具和材料的滑落和坠落,确保施工安全。
以上是道岔施工方案的主要步骤和措施,通过合理的施工计划和操作,能够保证道岔的质量和安全,使其能够正常运行。
在施工过程中,需严格遵守相关的规范和要求,并严格执行安全措施,确保施工过程安全可靠。
道岔施工方案范文一、施工目标道岔施工是指对铁路线路上的道岔进行维修、更换或新建工作。
施工目标是确保道岔安全、平稳、可靠地运行,并提高铁路线路的运输能力和效益。
二、施工准备工作1.施工前进行相关技术资料的收集和研究,了解道岔的类型、结构、故障与维修方式等。
2.确定施工时间和地点,并进行相关的交通管制和安全保障措施。
3.准备施工所需的材料、工具和设备,包括钢轨、道钉、道岔机构、电气设备、动力装置等。
4.配备施工人员和技术人员,确保施工人员具备相应的技术水平和操作经验。
三、施工步骤1.施工区域划分:根据施工需求,将铁路线路划分为相应的施工区域。
2.确定施工方法:根据道岔的具体情况和施工要求,确定适合的施工方法,包括升、移、拆、换等。
3.施工现场布置:确定施工现场布置和施工方案,并设置相应的施工标志和警示标志。
4.道岔固定:保证道岔的稳定性和可靠性,进行钢轨固定、道钉安装等工作。
5.电气设备安装:根据需要安装调车信号机、动力电源和道岔机构等设备。
6.动力装置调试:对道岔进行动力装置的调试和测试,确保道岔的正常运行。
7.进行道岔测试:对已施工的道岔进行测试,包括道岔符合规范要求、线路松紧度、道岔间隙、动力装置响应等测试项目。
8.维护和保养:对施工完毕的道岔进行维护和保养,确保道岔的长期稳定运行。
四、施工注意事项1.安全是第一位:施工过程中,要严格按照相关安全操作规程进行,确保施工人员的安全。
2.保护现场环境:施工现场要保持整洁,并进行垃圾和废弃物的分类和处理。
3.做好施工记录:对施工过程中的关键环节和技术数据进行记录和整理,为后期的检查和维护提供参考。
4.与施工相关方保持沟通:与铁路运输部门、相关施工单位和相关工作人员保持沟通,及时了解相关施工进展和安全隐患。
5.按计划施工:按照施工计划和时间节点进行施工,确保施工进度和质量。
6.遵守相关法规和标准:施工过程中要遵守相关法规和标准,确保施工的合法性和质量。
更换道岔大修安全技术组织措施1、拆除旧线、旧岔接头、扣件准备:拆除部分接头螺栓和扣件时应在限速的情况下进行,在限制速度等于、小于45km/h时,水泥枕扣件可隔二拧紧一个,接头保持4条螺栓,但保证每端2个,其余可以松试后再上紧,准备工作不得超量。
二、施工线路道岔施工应根据行车调度命令进行,施工员负责要确认调度命令和起止时间,确认后发布施工命令。
1、施工前要开好施工准备会,做好各项工作的分工,明确每一个阶段的时间要求,分工要细,责任落实到人。
2、拆除旧道岔及道岔前后线路旧轨。
拆除道岔总用时,枕木一般应不超过25分,水泥枕一般不超过40分,拆除的旧轨料应提前指定地点,存放的旧轨料一是不得侵入限界,二是不得影响新道岔入位。
3、道床处理,水泥枕岔枕重量较大,铺设后再清筛道床十分困难,为了防止在使用的过程中道岔出现翻浆冒泥,影响道岔质量,所以在施工过程中必须认真做好,在旧岔枕搬走后,可用扒石碴沟的方式控制标高之后整平,更换一级道碴作为垫层,高度在150毫米左右,新道岔入位后,经过起道应保证枕下道碴到达250毫米,在处理道床的同时可以安装更换岔后长岔枕。
4、道岔纵移:道岔纵移可根据施工现场的情况来安排,有条件的地方可以利用牵出线,调车线等,提前纵移到位,以减少占用施工的时间和劳力。
5、道岔横移:道岔横移时更换道岔重要环节,因横向滑道轨间距不易控,很容易出现卡轮的现象,一旦用力过大,还有可能把滑道轨挤翻,整个道岔轨排就可能落道,再次把轨排抬起来十分困难,必然延误施工时间,所以要反复测量滑道距离,慢向横移而且要随时调整横移轮,防止轨排落道。
6、道岔回落:道岔横移纵移到位以后,抬起道岔抽出走行轮和滑道轨,道岔回落。
回落是更换道岔的关键环节,因为道岔到位后,距离道床较高,有400毫米左右,特别是使用起道机回落十分危险,一旦一台起道机滑落,整个道岔轨就有可能趴架,轻者影响正点开通,重者有可能伤人。
所以无论使用什么方法,使道岔回落,道岔轨排上不得有人,岔枕头部作业人员站的不得与岔枕过近,道岔回落时应采取“垫”、“落”、“彻”,再回落的迂回方法,即: “垫”,道岔在回落时,岔枕下应垫距离岔枕100mm左右的枕木头,防止一旦起道机滑落,使道岔局部一次落地,从而引起整组道岔散落。
道岔施工方案道岔施工方案一、施工项目:将双线铁路改为三线铁路,新增道岔。
二、施工目的:提高铁路运输能力,改善运行效率。
三、施工要点:1. 选址定位:根据铁路线路规划和地形条件,确定道岔选址,并与相关部门协商确认。
2. 道岔设计:根据地形情况和运行需求,进行道岔设计,包括道岔位置、道岔类型、道岔尺寸等。
3. 施工准备:(1)组织施工队伍:根据施工规模和项目要求,选派合适的施工队伍,并进行必要的培训。
(2)设备准备:根据施工需要,准备好必要的施工设备和工具,包括铁锤、螺丝刀、扳手、焊接设备等。
(3)材料准备:根据施工设计,准备好所需的道岔材料,包括铁轨、转辙机、道口垫等。
(4)安全措施:制定施工期间的安全措施,包括道岔施工区域的封锁、警示标志的设置等。
4. 施工步骤:(1)清理施工区域:清理施工区域内的杂物和障碍物,保证施工的顺利进行。
(2)道岔铺设:按照施工设计,先在轨道上进行道岔铺设,确保道岔位置准确。
(3)固定道岔:使用螺栓将道岔固定在轨道上,保证道岔的稳定性和安全性。
(4)调整道岔:通过调整道岔转辙机,使得道岔转换顺畅,并确保道岔的几何特性满足设计要求。
(5)道岔连接:将道岔与邻近铁轨进行连接,确保道岔之间的平顺过渡。
(6)防护设置:设置道岔施工区域的安全防护措施,包括警示标志、防护栏杆等。
(7)施工完毕:检查道岔施工质量,并进行验收,确保施工符合要求。
5. 安全注意事项:(1)施工期间,道岔施工区域需设置警示标志,提醒行人和车辆注意安全。
(2)施工期间,施工人员需佩戴安全帽、防护眼镜等个人防护装备。
(3)施工期间,施工现场应保持整洁、无杂物,确保施工安全。
(4)施工期间,必须有专人负责监督施工进度和质量,做好施工记录。
(5)施工期间,注意与其他施工项目的协调,保证工期和安全。
四、施工时间:根据工期计划和施工进度,合理安排施工时间,尽量减少对运输的影响。
五、施工预算:根据道岔施工项目的规模和要求,编制详细的施工预算,包括人工费用、材料费用、设备租赁费用等。
更换道岔施工及整修的安全技术组织措施按照桥工段更换道岔施工安排,车间从 月 日起~ 月 日止对 组道岔的施工任务,为确保施工后的更换及整修工作达到技术标准与质量达标,保证行车及人身安全,圆满完成上级交给的任务,特制定本细化措施。
一、施工组织:根据道岔施工技术措施的要求,特成立以下小组。
(一)、第一组:更换小组车间更换道岔工地施工负责人:刘元家.工区更换道岔工地施工负责人: .负责的项目:负责更换道岔前的准备工作(作业人员安全教育和技术交底、机具材料的到位、道碴装筐等等工作)、防护员的工作安排、撤除道岔、道岔清挖、走行道岔、道岔落位、钢轨连接,完成新道岔的大平大方的拨正和捣固,道床饱满,施工作业后检查线路、道岔是否达到放行列车条件等工作.1、第一小组:轨排组负责人: ,配合人员: .主要负责的项目:负责做好道岔新、旧轨排横移或纵移,封锁点前将“门”式起道机准备到位,各类材料、油料、短轨枕头、走行轨及连接零件运至预定位置,检查机具、材料是否良好,封锁点内,将道岔轨排推移到预定的位置。
2、第二小组:配轨小组负责人:主要负责的项目:新道岔前后引轨的锯轨、钻孔等工作.在作业前检查锯轨机、钻孔机是否良好,加足油料、并带齐锯轨片、钻头及工具、防护备品.按施工现场的需要配好钢轨.3、第三小组:氧割小组负责人主要负责的项目:对现场障碍物清除及恢复、旧道岔前后的引轨根据现场需要切除的、连接零件锈蚀不能松动的应及时切除、烧掉.作业前检查氧气、乙炔是否充足,烧割工具是否良好,防护用品是否齐全、有效.4、第四小组:防护及测速人员驻站: .工地前方: .工地后方: .现场防护: .测速人员: .主要负责的项目:驻站防护员王新伟负责车站联络,按规定的程序在运统-46上办理登记和消记手续,同时按《安规》第2.2.5条、第2.2.6条及第2.2.15条进行防护.现场防护员、工地前、后防护员按施工的要求,按规定的时间、规定的速度、规定的距离插、撤防护标牌(具体撤插防护标牌的时间,以驻站防护员通知的时间为准),并坚守工作岗位,及时向工地施工负责人或现场防护员通报列车的运行情况,按《安规》第2.2.7条~第2.2.9条进行防护.带齐防护备品、通讯设备等.测速人员上道前必须认真检查测速仪器的状态是否良好,带齐防护备品,必须坚守工作岗位,认真立岗接车,做好测速记录.第五小组:引轨连接小组负责人:主要负责的项目:新道岔前后的引轨及接头连接零件的安装工作.负责封锁点内回流线的安设及点后回流线的撤除工作.大轨缝的调整.作业前清点作业工具,检查作业工具,是否良好,特别是拉伸器的状态,要重点检查,发现问题及时处理.第六小组:新道岔前后大轨枕小组负责人:主要负责的项目:新道岔前后大轨枕的抬排及更换工作,(二)、第二组:整修及夜巡组车间更换道岔后整修及夜巡组施工负责人:工区更换道岔后整修工地负责人:负责整修的项目:更换道岔后的几何尺寸、连接零件、路材路料、线路外观等,使整修后的道岔达到验收标准,确保动态、静态检查无一切不良信息.(3)、工区夜间巡养小组整修后夜间巡养组负责人:负责的项目:负责道岔整修后的夜间设备检查工作、及时消灭线路、道岔存在的安全隐患等问题.按局长4#命令的要求认真做好“趟检制”,并认真做好详细的记录(记录要有时间、有数据),做到设备检查“有检查、有分析、有消灭、有签认”,随时接受上级领导的检查.确保动态、静态检查无一切不良信息,保证线路道岔达到良好的状态.二、施工要求:1、做好施工前的准备。
更换道岔的现场处置方案在铁路运输中,道岔是连接不同铁路线的关键设备,常常需要进行维修和更换。
本文介绍了更换道岔的现场处置方案,包括准备工作、拆卸、安装、检查等步骤。
准备工作更换道岔前,需要进行一系列准备工作,以确保操作的安全性和顺利性:•确定更换道岔的位置和方向,以及周围的铁路线路状态;•确定拆下的道岔的型号和故障原因,以及安装新道岔的型号和规格;•确保所有需要的工具、设备和材料齐备,如扳手、螺丝刀、铁锤、千斤顶、塑料锤、润滑油、隔离栅、绝缘垫等;•进行安全交底,制定操作方案和安全措施,如地面隔离、信号遮断、设立警戒区等;•设置道岔号码标识,以便于后续调试和检查。
拆卸拆卸道岔前,需要注意以下安全事项:•确定道岔拆卸范围,防止影响其他铁路线路的运行;•确保氧气、乙炔气瓶、火种等易燃物品远离施工现场;•确定拆卸的道岔杆号码,避免拆错;•确保拆卸现场周围的设备、铁路线路、人员的安全;•停电后开始拆卸工作。
具体拆卸步骤如下:1.使用扳手松开螺丝卡铁板,将卡铁板卸下;2.使用千斤顶将道岔杆轻轻往上抬,用铁锤击打下面的轨道底板,使道岔杆和道岔杆中的圆锥自动脱离;3.卸下道岔杆,用塑料锤轻轻敲击第二道路轨轮缘上滞留的圆锥,使其依靠自重滚入道岔杆中,将道岔杆和圆锥放到指定位置;4.拆卸卡的顶板和钢板,拆下道岔;在拆卸过程中,需要注意保持平衡,避免路基变形和运行设备受损。
安装安装新道岔前,需要按照以下步骤:1.将新道岔带到施工现场,检查道岔的型号和规格是否符合要求;2.按照设计要求将新道岔放到指定的位置上,固定好钢板和顶板,使用扳手将卡铁板夹紧;3.将道岔杆插入道岔中,用铁锤将道岔杆轻轻锤合,使圆锥和路轨底板相结合;4.钳起锥垫下方道岔轮缘,将其倒向侧向微调,使道岔杆进入路轨底板开口。
安装过程中,需要仔细检查所有组件是否安装到位,并使用正确的工具进行固定和夹紧,避免产生安全隐患。
检查安装完成后,需要进行以下检查:1.检查所有的部件是否装配妥当,并且没有螺丝和掉落物件残留;2.将路轨底板加压,查看控制机构是否灵活,操纵是否正常;3.对道岔进行观察,检查新道岔是否处于正确位置。
成组更换道岔施工组织设计一、编制依据1、赤大白铁路大板东站成组更换道岔相关设计文件。
2、现行有关铁路工程设计规范、施工规范、验收标准、暂行规定、国家有关法律、法规及规定。
3、现行铁路施工技术安全规程,国家、铁道部、铁路局有关安全管理办法、规定。
4、赤大白铁路有关建设管理办法。
5、现场勘测资料及项目部机械设备、人力资源及施工能力状况。
二、工程概况:1、大板东站P50-9型道岔需要更换,更换道岔的编号为:19#道岔,线路木枕更换为砼枕。
2、主要工程数量:更换道岔1组及木枕更换为砼枕。
三、施工劳动力及机具安排1、劳动力安排1)、施工总负责人一人,负责人力、物力和机械设备的调配与供应,及时解决施工中出现的问题及落实次日施工的准备情况。
2)、技术负责人一人,负责施工组织、技术工作(配轨、计算预留轨缝、制定施工计划)、质量、进度、作业流程的监控。
3)、安全负责人一人,负责施工中防护、人身安全及对标检查。
4)、综合部负责人一人,负责材料的发放及回收。
5)、施工现场负责人一人,负责施工的人员、机械组织。
6)、现场工务监管二人,负责施工丢掉那线路质量的监控。
7)、设置驻站一人、大小里程800米防护二人、中间防护一人,指派的防护员必须经考试合格的员工持证上岗。
8)、值班调度一人,负责施工“天窗点”的对外沟通和现场施工信息的上传下达。
9)、施工队伍:设置1个施工队伍,设置作业人员25人。
2、机具安排装载机辆四、临时设施方案、施工用电、用水:接铁路电源作为施工、照明用电,施工要点作业时备1 台。
1用24KW发电机2、施工道路:利用既有道路作为施工便道。
五、工期安排1、工期安排。
月25日月10日至2015年662015年六、施工方案1、施工准备施工前,落实好劳力,及时组织进场,调查联系料源,根据与设备管理单位签定的《施工安全配合协议》,提前联系电务等相关单位或部门,查明影响施工的相关设备,防护或迁移后再施工。
、施工步骤2 )点前准备(1 19#道岔位置进行复测,现场进行标注。
①、对②、组织施工人员进行施工安全教育,交清施工范围、目的、方法、步骤、标准、质量要求、时间节点等,并对所有参与作业人员进行明确分工。
提前倒运到施工地点并装筐或装袋堆码整插入道岔地段所补充的道碴,③、,坡度不大齐于既有线路安全限界以外,道碴堆放应距轨头外侧不小于810mm于1:1。
④、量好岔后配轨长度,进行锯轨、钻眼。
(2)要点施工①、封锁命令下达后,卸开两端夹板螺栓,电务拆除连接导线,第一节轨排整体吊装移出线路以外。
第二节卸开螺栓,拨出钢轨,按道岔配置轨枕数量抬出线路普通轨枕。
②、人工清理枕下石碴,线路道床全断面扒碴深度为轨枕下10cm。
③、检查道岔各部尺寸及前后插入点轨缝情况,符合修规规定后,联结紧固各部零件。
④、电务钉入连接线,调试道岔尖轨密贴、动程及转辙机各部试验工作。
⑤、回填道碴,上碴起道,按修规相关规定进行线路起道、拨道等作业,工务专业人员进行质量回检。
⑥、工电联合对道岔设备进行综合调试,时间45分钟。
⑦、回收旧料及工具,联调联试完毕,点内开通线路。
2、封锁及限速办法(1)封锁办法本线封锁4h。
(2)限速办法线路封锁前2小时限速15km/h。
线路开通后限速15km/h,48小时后恢复常速。
七、主要施工方法及措施说明1、预铺道岔施工根据设计情况进行道岔定位测量,放出各道岔的岔心、岔前,岔后的位置,并钉出其控制桩。
预铺道岔轨枕底面高出既有线轨顶并应确保不侵限。
2、更换道岔施工作业(1)、点前施工准备①、料具到位封锁施工所需主要材料包括道碴、岔枕、钢轨,所需主要机具包括吊车、液压捣固机、电镐、发电机等应提前运至工地。
②、配轨准备a、配轨时,由技术人员认真校核后,作书面交底,领工员、质检员、组长三级复核,确保无误后方可锯轨。
b、锯口要正,锯轨机要固定正确牢固,打眼画线要准确。
③拆除准备a、将需拆除道岔换轨处扣件及接头螺栓涂油松动后再拧紧,严禁松动道岔第一、二联结杆的销钉或螺栓。
b、在更换滑床板道钉时,应注意轨距的变化,并提前和电务部门联系。
处理影响道岔纵横移的信号机箱盒等障碍设施。
④慢行准备a、点前按规定办理登记手续。
b、吊车、挖机就位,起机试运行,试好吊车转弯半径及臂长等,检查机械各部位及钢丝绳安全状况。
c、慢行命令下达后,可将枕木盒空档内道碴扒除,并将线路配件“隔一卸一”,但枕端道碴不可挖除,如无点前慢行,点前不得进行任何上道作业项目。
(2)、点内作业①、拆岔及线路a、施工命令下达后,首先将需要将拆除的道岔及岔前岔后需换轨枕地段的线路进行拆除,其中拆除轨条时,应注意听从指挥,统一行动,以免伤人,跨越邻线抬运时,应注意邻线来车。
道岔拆除时采用吊车吊装,先采用人工松开前顺坡终点处以及导曲部分直股与曲股的接头,岔前部分整体向外吊装。
人工松开岔后部分扣件,钢轨采用吊车移出线路以外,吊车配合人工更换岔后通长枕。
b、拆除的旧料应提前明确存放地点,集中堆码到指定地点,避免对更换道岔作业的干扰。
②、清底及换碴a、按要求进行清底,道岔范围内应清到枕端外侧各20cm。
b、既有道床不足35cm厚者,清到和路肩水平即可,严禁切挖路基。
c、道岔地段在清底后回填及补充道碴,随回填随摊平,回填标高应比岔枕底低5cm,现场应设标高控制桩控制回填标高,并拉线找平。
③、道岔就位及联结a、道岔采取吊装安装,将道岔纵移到测定桩正上方后,测定桩橛入位后,拨移岔后配轨入位,准备与新插入道岔联结。
b、调整道岔位置、方向、人工将道岔在轨排上拨正,前后吊线检查并据此拨正。
c、再次将道岔从前向后逐段打起,拆除联结鱼尾板并拉出轨排,然后将道岔落下,调整位置并和前后线路联结。
④、整修、调试、开通a、回填道碴,并起道,细拨,采用电动捣固机捣固密实。
b、电务配合轨道电路联通,并进行转辙试验。
c、按规范要求仔细检查线路,道岔的方向、水平、高低及各部尺寸,电务室内外运行情况,经安检人员确认后,通知工地负责人按规定程序消点开通。
(3)、养护线路①、施工地段道岔及线路短时间内不稳定,为确保行车安全,应昼夜加强养护,并派专人巡道检查,严格交接班制度。
②、补充道碴,整理道床断面,完善剩余工作,整理竣工资料,检查验收建线达标。
八、安全和质量目标1、安全目标杜绝责任行车一般事故;杜绝责任重大及以上路外伤亡事故;杜绝责任从业人员重伤及以上事故;杜绝责任火灾、爆炸重大、大事故。
2、质量目标杜绝工程质量大事故及以上质量事故,减少一般质量事故,单位工程验收合格率100%。
九、质量保证措施1、强化质量教育,增强全员质量意识,对全体工作人员,定期进行质量教育,健全组织制度,建立质量管理体系。
健全组织制度,本着“谁主管、谁负责”的原则,行政主管亲自挂帅。
项目部成立以项目经理为组长的质量管理领导小组,形成自上而下的质量管理网络。
明确各级质检人员实现质量目标的任务、责任和权限。
2、落实各项制度,确保工程质量。
结合本工程实际,组织全体施工人员熟悉相关设计图纸、学习施工规范及监理规程,使全员明确标准,全方位有章可循,全过程措施到位,严格执行各项制度,确保工程质量。
3、自觉接受质量监督部门和工程施工监理的监督检查,严格执行监理程序,自觉接受质量监督部门、施工监理的检查,建立良好的质量控制及监督机制,随时配合监理工程师对隐蔽工程等施工项目进行检查确认,未达标项目不得进入下道工序,营造一个全过程、全员、全方位的质量管理氛围。
4、坚持技术交底制度:每道工序开工前,由主管技术人员对各工艺环节的操作人员技术交底。
讲清设计要求、技术标准、定位方法、功能作用、施工参数、操作要点和注意事项,使所有操作人员心中有数。
5、坚持工艺过程三检制度:每道工序均严格进行自检、互检和交接检;上道工序不合格,下道工序不接收。
6、坚持“四不施工”“三不交接”。
“四不施工”即:未进行技术交底不施工;图纸及技术要求不清楚不施工;测量控制标志和资料未经换手复核不施工;上道工序未进行三检不施工。
“三不交接”即:三检无记录不交接;技术人员未签字不交接;施工记录不全不交接。
7、测量放线(1)根据设计范围,必须对既有线状况,绝缘接头、道床、道岔、钢轨状况等,进行详细的调查、统计,并根据设计原则及岔位变化情况进行现场测设,确定施工影响范围。
(2)道岔测设应本着纵向以既有轨节为准,横向尽量按既有线大方向为准,适当调整,渡线道岔以一端为准的原则进行;(3)为了更准确地控制插铺岔位,道岔必须进行纵向位置和横向距离的护桩(点)控制。
(4)道岔标高控制以顺前后线路为原则,线路拨移范围的标高和纵坡应结合既有情况和设计资料综合考虑,但必须满足《设规》要求。
(5)缘接头位置由工务、电务部门根据设计原则和道岔测设位置共同现场标注。
8、道岔组装(1)道岔组装应严格按照“抬摆轨枕→挂线方枕→架轨上扣件→分项检查”作业流程办理。
(2)抬摆枕木,挂线方枕按图纸上编号顺序逐根摆放,然后挂线方枕,严格枕木间距。
(3)按图纸配轨架轨后,按设计轨缝进行调整(注意焊接道岔的轨缝预留量),然后边查照各部尺寸,边上扣件,进行拼装。
(4)拼装完毕,按道岔分项检查验收规定,按规定逐组填写工程检查证,不合格者必须立即整改直至分项评定合格后,给电务部门提供装电机调试条件,在电机安装及调试过程中,工电部门应密切配合,各项指标数据调试正确后,通知铁路公司工电及质检部门进行联合检查,确认后才算达到预铺组装结束的标准。
9、封锁插铺和养护维修(1)插铺前,做好充分的点前准备工作,在打起和放下道岔,必须轻起轻落,同步起落并及时用枕木垛支垫平稳,严禁“压机放炮”(下同),以免道岔不稳“落架”变形。
在封锁滑移过程或起道调整及养护过程中必须遵循上述确保质量的原则。
(2)道岔插铺正位后与前后铺轨联结时,应注意各处轨缝的大小调整,必须根据设计值并考虑轨温影响综合实施。
必要时应用预先调整器前后调整。
(3)道岔就位前,应严格控制底碴厚度、标高、平整度和纵横向范围到边,道床按“宁低勿高”,范围“宁大勿小”的原则掌握,严禁底碴过高难以落道的现象发生。
(4)道岔及线路的开通及养护,轨距、方向、水平、高低、及各部尺寸必须符合规范要求,尤其是注意在验交前的慢行期间道岔的养护。
十、安全保护措施1、安全方针安全第一,预防为主,规范管理,强基达标。
2、安全保证措施(1)、多人在一起作业时,相互间应保持一定的安全距离,防止工具碰撞伤人。
起道作业:使用起道机应有两人配合,机手应由操作熟练者担任,并不得兼作其他工作,来车时不得抢撬;起道机严禁在绝缘接头处轨面滑行。
捣固作业:多人分组捣固时,其前后距离应不少于3根轨枕;作业人员前脚不得伸出轨枕边缘。
拨道作业:使用撬棍拨道时,撬棍要牢固,听从指挥,统一行动,不准骑压或肩扛撬棍拨道。
