施工现场临时用电安全技术规范一、接地与防雷安全要求一、接地安全要求为保证电气设备运行稳定,防止触电和电气火灾事故,需对设备进行接地。
敷设接地装置时要注意:1、充分利用已进入地下的金属物体作为接地体;2、接地线与接地体之间使用焊接连接,且必须采用接焊(以便充分连接);3、接地线与接地设备可用焊接或螺栓连接,用螺栓连接时,应设防松螺箱或加防松垫片;4、位于潮湿场所的接地线连接处,应刷防潮、防腐油漆;5、每一组接地装置的接地线至少用两根,并在不同点与接地体焊接(以保证接地的有效性);6、接地体要与土壤紧密接触,周围不得有杂物。
二、防雷安全要求施工现场内高大的设备和建筑物结构,应安装防雷装置。
调协防雷装置时要注意:1、施工现场须调协防直击雷装置的部位包括:施工现场塔式起重机,物料提升机,外用电梯等高大的机械设备;钢管脚手架、在建金属结构等高架金属设施;2、施工现场变电所进、出线处须设置防感应雷的装置(线型避雷器);3、接闪器(避雷针、避雷线等)应装置在机械设备和金属的最顶端;4、防雷引下线可采用铜线、圆钢、扁钢、角钢、钢筋等;5、避雷针、防雷引下线、防雷接地体之间必须焊接牢固;6、单独设置的防雷接地体,其冲击接地电阻值不应大于30。
二、配电系统的安全要求一、配电系统的设置规则从安全用电的角度,设置配电系统应满足以下要求:1、一箱、一机、一闸、一漏制度一个配电箱可以连接若干个开关箱进行配电,但是每台开关箱只能控制一台用电设备,严格执行一箱、一机一闸、一漏制度。
2、动、静分设规则(1)动力配电箱和照明配电箱宜分别设置,如果置于同一配电箱内,应分路配电;(2)动力开关箱和照明开关箱分别设置;3、环境安全规则配电系统的设置和运行对环境有以下要求:(1)环境保持干燥、透风、常温;(2)周围无易燃易爆物,腐蚀物及其他杂物。
二、配电室的设置规模较大的施工现场,常设置配电室作为总的配电枢纽,从安全的角度,对配电室的设置有以下要求:1、配电室的调协要避开污染源的下风侧和容易积水场所的下方;2、配电柜的布置要有一定的安全距离,保证操作、巡检人员作业时有充分可靠的电气安全距离;3、配电室的门应向外开,并配锁,防止闲杂人员进入;4、配电室建筑结构要能避免小动物进入,特别要防止老鼠等进入配电柜造成短路故障;5、配电室情面要有保温隔层和防水、排水措施;6、室内配置炒箱和可扑灭电气火灾的灭火器;7、配电室须调协2套独立的照明系统,即正常照明和事故照明;8、配电柜应有编号和用途标记,以防停送电误操作;9、停电维修时,应接地线,并悬挂“禁止合闸、有人工作”标志牌,停送由专人负责。
《施工现场临时用电安全技术规范》
一、临时用电的基本要求
1.安装施工现场临时用电机组装:必须符合有关规定的要求,除了起火的可能性,还应考虑电气绝缘质量、供电对临时配电线路故障的影响等。
2.安装施工现场临时配电:施工现场的临时配电应按主从联机的原则进行安装,应保证联机电站的供电是稳定的。
必须避免主备联机电站的推动力源,不能使用没有考虑过滤及绝缘功能的开关或母线,以防止发生电弧等火花故障。
3.要特别注意施工现场临时配电线路的安装:临时配电线路的布置和供电的选择要符合国家的电气安全规定,以确保安全使用。
同时,要完善施工现场临时配电线路的绝缘检查功能,确保绝缘质量,稳定使用。
4.在施工现场临时用电时,应严格按照电气安全规定要求和技术要求,对用电设备、线缆和配时备品进行检查和检修。
保证动火作业期间绝缘质量高,确保临时用电安全。
二、防止施工现场临时用电危险的技术措施
1.临时用电安全技术措施:施工现场的临时用电应按照相关的安全要求进行设计、安装、使用。
临时用电设备应安装安全开关和有电气短路保护功能的现场控制装置,防止地线失电,预防可能发生火灾。
2.预防触电事故的技术措施:施工现场的临时用电应安装绝缘拖链,防止人员触碰高电压可能发生电击;假如有多台机组使用,应该在每台机组安装分闸开关并配有绝缘和接地保护功能,以防止可能发生的危险。
3.防止电磁干扰带来的不安全:施工现场临时用电时应采取有效技术措施,防止可能在电磁干扰带来的不安全,采用屏蔽技术,防止电磁波的传播。
4.以上的施工现场临时用电的技术措施,都必须遵照有关的安全规定,严格配备必要的安全设备和安全器材,以保证临时用电安全。
施工现场临时用电安全技术规定范文第一章总则第一条为了保障施工现场临时用电的安全,防止电气火灾事故的发生,依据《中华人民共和国电气安全法》、《中华人民共和国建筑法》等法律法规,制定本技术规定。
第二条本技术规定适用于施工现场的临时用电设施的设计、安装、使用、检查和维护管理等工作。
第三条施工单位负责临时用电设施的安全工作,项目部应当组织专业人员负责临时用电设施的设计、安装和维护。
第四条施工单位应当进行临时用电安全技术培训,提高施工人员的安全意识和操作水平。
第五条临时用电设施应当按照国家相关标准要求进行设计、安装和验收。
第二章设计和安装第六条临时用电设施的设计应满足以下要求:(一)安全可靠:临时用电设施应具备良好的安全性能,保证使用过程中不会出现电气事故。
(二)合理布局:临时用电设施的布局应合理,设备之间距离适宜,便于施工人员操作和维护。
(三)完善的保护措施:临时用电设施应设有漏电保护、过载保护等保护措施,及时排除电气故障。
(四)良好的接地系统:临时用电设施的接地系统应符合国家标准,确保电气设备的安全运行。
(五)合理的电缆使用:临时用电设施的电缆应选用合适型号,合理布线,避免过长过热。
第七条临时用电设施的安装应满足以下要求:(一)确保施工质量:临时用电设施的安装应符合国家相关要求,严格按照设计要求进行施工,确保施工质量。
(二)避免电缆损坏:在施工过程中,应注意保护电缆,避免损坏。
(三)安全隐患排除:在安装过程中,应及时发现和排除安全隐患,确保设备安全运行。
(四)保护设备完好:安装时应注意防止设备的损坏,确保设备的完好性。
第三章使用和检查第八条施工单位应当按照安全操作规程和电气设备使用说明书等要求进行临时用电设施的使用操作。
第九条施工单位应当定期检查临时用电设施的运行情况,确保设备安全运行。
(一)定期巡查:施工单位应当每班次定期巡查临时用电设施,发现问题及时处理。
(二)定期维护:施工单位应当按照规定对临时用电设施进行定期维护,保持设备的良好状态。
《施工现场临时用电安全技术规范一、工程概况《施工现场临时用电安全技术规范》适用于各类新建、扩建、改建和拆除等施工现场的临时用电安全管理。
本规范旨在确保施工现场临时用电的安全、合理、经济、可靠,防止电气事故的发生,保障施工人员的生命财产安全。
以下内容根据工程实际情况进行制定。
二、用电管理1. 用电管理组织:施工现场应设立用电管理组织,明确用电管理负责人,负责现场临时用电的安全管理。
2. 用电管理制度:制定临时用电管理制度,包括用电申请、审批、验收、检查、维修、拆除等环节的具体规定。
3. 用电计划:根据施工进度和用电需求,编制临时用电计划,明确用电负荷、线路走向、配电设施配置等。
4. 用电负荷:临时用电负荷应按照国家相关规定进行计算,确保用电设备正常运行。
5. 电力线路:临时电力线路应按照施工图纸进行设计,采用合格的电缆、电线、配电设备等。
6. 用电设备:用电设备应符合国家强制性产品认证要求,禁止使用淘汰、损坏、不合格的电气设备。
7. 用电检查:定期对临时用电设施进行检查,发现问题及时整改。
三、电工1. 电工资格:电工应具备国家规定的电工资格证书,持证上岗。
2. 电工培训:对电工进行定期培训,提高电工的专业技能和安全意识。
3. 电工职责:电工负责施工现场临时用电设施的安装、维修、拆除等工作,确保用电安全。
4. 电工操作规范:电工应严格遵守电工操作规程,穿戴符合国家安全标准的劳动保护用品。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置临时用电设施与建筑物的安全距离,确保用电安全。
2. 外电防护:对临近的外电线路进行防护,避免因施工导致外电线路损坏。
3. 防护措施:采用绝缘、隔离、警示等防护措施,防止误碰外电线路。
4. 防护设施检查:定期检查防护设施,发现问题及时整改。
五、电缆线路1. 电缆线路设计:根据施工现场用电需求,合理设计电缆线路,确保线路安全、经济、合理。
设计时应考虑线路走向、敷设方式、电缆类型及规格等。
2023年施工现场临时用电安全技术规范一、概述为保障施工现场临时用电的安全性,避免因电力事故引发火灾、人员伤亡等严重后果,特制定此安全技术规范。
该规范适用于2023年及以后各类施工现场的临时用电工程,包括临时供电设备的布置、线路的敷设、用电设备的选择和安装、用电管理等方面。
二、施工现场临时用电系统1. 电源及供电方式(1)合理选择电源,优先考虑使用固定电源,若无法满足需求时,可采取临时供电方式。
(2)如采用临时供电方式,应选择符合国家标准的临时用电箱或临时用电柜,并确保其正常运行。
(3)临时用电箱或临时用电柜的布置位置应满足通风、干燥、防水等要求,禁止放置在易燃易爆物附近。
2. 电线电缆敷设(1)使用符合国家标准的临时电缆进行敷设,禁止私拉乱接。
(2)电缆管道或挂线架的敷设要妥善,避免长期曝露在阳光下或被车辆碾压。
(3)在电缆穿越墙体、道路等地方,应采取防水措施。
3. 用电设备安装(1)选择符合国家电器安全标准的用电设备,并确保其质量和性能稳定可靠。
(2)用电设备的安装位置应符合安全距离要求,防止与易燃易爆物接触。
(3)设备接地应符合国家标准要求,确保用电设备的接地可靠。
三、用电管理1. 用电负荷控制(1)临时用电系统应根据实际负荷情况进行合理规划,不得超过供电设备的额定容量。
(2)临时用电系统在负荷高峰期需做好负荷平衡,避免因负荷过大导致设备过载。
2. 用电线路管理(1)线路应明确标识,禁止乱接乱拉,避免线路过长或过热。
(2)应定期检查线路的绝缘情况,发现异常及时处理,避免漏电情况发生。
3. 用电安全教育(1)施工现场人员及相关管理人员应接受必要的用电安全培训,明确用电注意事项和紧急处理措施。
(2)设立用电安全提示标志,提醒人员遵守有关规定和安全操作措施。
四、预防与应急措施1. 预防措施(1)临时用电箱或临时用电柜应设有短路、漏电、过载等保护装置。
(2)定期对用电设备进行维护和检修,确保其正常运行。
施工现场临时用电安全技术规范第一篇:施工现场临时用电安全技术规范【基础知识】一、安全生产第一位施工现场临时用电的安全清理应该放在安全生产的首位,因为电气火灾可能会发生非常严重的事故,对人身安全和财产安全构成巨大威胁。
二、基础知识1、临时用电安全计划,明确分配任务与责任;2、选择符合要求的电线电缆,接头必须牢固,外护套完好,杜绝裸露现象。
电线电缆铺设应保持整齐、暴露在外的应采取防护措施;3、接口不得乱用,分路隔离;4、电器设备,仪表,开关通过严格验收后方能使用。
使用中,要每天检查、清洁、及时维修,绝不能私自更改,以免产生安全隐患;5、所有设备应按标准接地,连接导体应符合要求,否则会影响安全;6、维护时,必须切断电源,才能进行检修;7、危机情况下,应迅速切断电源;8、设备老化或出现故障,应及时更换。
维修时,要报修、交废品,不得擅自修理。
三、管理措施1、管理人员应定期检查现场临时用电系统,立案备查,发现问题及时解决;2、通过举办安全技术宣传,提高员工安全意识;3、配备专业化用电管理人,负责安装、维护、监听、反馈等工作,提高职业素养,增强安全管控能力。
四、电工操作技能1、身体健康,反应灵敏,熟练掌握临时用电的操作技能;2、熟悉电工安全规范及相关法律法规标准,严格遵守有关操作安全规范,不擅自改变电路或贸然投入重负载电器的使用;3、在施工现场,要保持良好的工作态度,以确保自身及周围人员的安全。
以上是施工现场临时用电基本知识,建议各位持证电工加强自身技能培训和电力知识学习,不断提升自身素养。
同时,管理人员要加强对施工现场临时用电的监控和管理,提高安全意识,确保施工现场的安全。
3)外电架空线路附近开挖沟槽时,必须会同有关部门采取加固措施防止外电架空线路电杆倾倒。
3、隔离防护设施搭设当与外电线路最小距离达不到安全距离时,应搭设隔离防护设施: 1)搭设前应编制外电防护专项方案;2)搭设经供电部门批准,采用线路暂时停电或其他安全技术措施;3)搭设时,电气专业技术人员和安监人员旁站监督;4)应悬挂醒目警告标志及设彩旗、夜间红灯等;5)不得在正下方施工或堆放杂物;6)上下脚手架的斜道不宜设在有外电线路的一侧;7)无法搭设防护设施时,采取停电、迁移线路、改变工程位置等措施;8)防护设施与外电线路之间,最小安全距离:①电压不大于IOKV:1.7米;②电压35KV:2米;③电压110KV:2.5米;④电压220KV:4米;⑤电压330KV:5米;⑥电压500KV:6米。
三、配电系统1配电室1)应便于日常巡椅口维护,选址及周围环境应满足:①不应设在易受施工干扰、地势低洼易积水的场所;②宜设在变电站或变压器附近;不宜设在多尘、水雾、易燃易爆品、腐蚀性气体的场所,无法避免时应设在污染源的上风侧。
2)配电室建筑物、构筑物采用A类材料,地面铺橡胶绝缘垫板。
3)配电室门应向外开启,门、窗、排风口应设置防雨、雪和蛇鼠等小动物进入室内的设施。
4)内外均配置适用于电气火灾的消防器材。
5)成排布置的配电柜,其侧面维护通道宽度不小于Im z其柜前、柜后的操作、维修通道满足以下要求:2、配电箱1)配电要求(1)配电系统设总配电箱、分配电箱、开关箱,总配电箱下设若干分配电箱,分配电箱下设若干开关箱:①分配电箱与开关箱的距离不得超过30米;②开关箱与其控制的用电设备水平距离不宜超过3米;③严禁用同一个开关箱直接控制2台及2台以上用电设备(含插座)。
3)总配电箱(1)安装在配电室内及电源进线附近。
(2)设电压表、总电流表、电能表及所需仪表。
(3)电器应具备正常接通与分断电路,以及短路、过负荷、接地故障保护功能。
(4)装设总、分路隔离开关,总、分路漏电保护器及总、分路断路器或熔断器。
施工现场临时用电安全技术规范4篇,施工现场临时用电安全技术新规范-经验本以下是我为大家整理的施工现场临时用电安全技术规范4篇一些相关内容,欢迎大家复制和下载。
施工现场临时用电安全技术规范11、施工现场临时用电必须编制临时用电组织设计(或专项方案)。
用电符合三级配电、二级漏电保护,装饰阶段三级漏电保护,工作零线、保护零线,分别使用,不得混用,同一施工现场不准同时使用保护接零和保护接地措施,所有电气开关、漏电保护器必须使用塑壳透明的电气装置。
2、施工现场临时用电安全专项方案,属危险性较大的安全措施方案,应由项目总工程师按照《施工现场临时用电安全技术规范》(JGJ46-2023)相关要求编制,按程序履行审核、审批和实施;3、临时用电专项方案主要内容是:现场勘探;确定电源进线,配电室、配电装置、用电设备位置及线路走向;进行负荷计算;设计配电系统;设计配电线路,选择导线或电缆;设计配电装置,选择电器;设计接地装置;绘制临时用电工程图纸,主要包括用电工程总平面图、配电装置布置图、配电系统接线图、接地装置设计图;设计防雷装置;确定防护措施;制定安全用电措施和电气防火措施。
4、配电室的安全技术要求施工现场临时用电,无论配电系统容量大小,均应设置现场配电室。
其位置应方便电源进线和负荷出线,不影响在建工程正常施工。
①、配电室位置选择:a、应尽量靠近负荷中心,以减少配电线路的长度和导线截面。
同时还能使配电线路清晰,便于维护;b、进、出线方便,便于电气设备搬运;c、尽量避开多尘、震动、高温、潮湿等场所,以防止尘埃、潮气、高温对配电室配电装置导电布分和绝缘布分的侵蚀,及震动对配电装置运行的影响;d、不应设在容易积水场所的正下方;e、配电室应靠近电源,并应设在无灰尘、潮气少、震动小、无腐蚀介质、无易燃易爆物及道路畅通的地方。
②、配电室建筑要求:a、配电室的建筑物和构筑物的耐火等级不低于3级;b、室内配置砂箱和可用于扑灭电气火灾的灭火器;c、配电室的顶棚与地面的距离不低于3m;d、室内不得存放易燃易爆物品;e、屋面应有隔热及防水、排水措施;f、应有自然通风和采光,配电室的照明分别设置正常照明和事故照明应急灯;j、应采取防止雨水、动物进入的措施,配电室的门应向外开,并配锁。

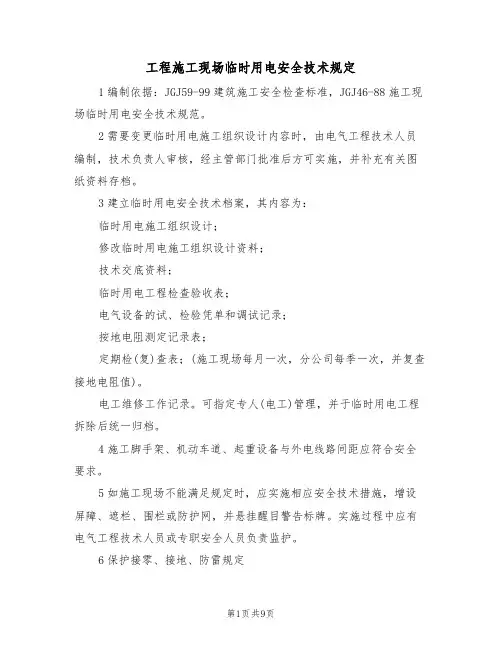

工程施工现场临时用电安全技术规定1编制依据:JGJ59-99建筑施工安全检查标准,JGJ46-88施工现场临时用电安全技术规范。
2需要变更临时用电施工组织设计内容时,由电气工程技术人员编制,技术负责人审核,经主管部门批准后方可实施,并补充有关图纸资料存档。
3建立临时用电安全技术档案,其内容为:临时用电施工组织设计;修改临时用电施工组织设计资料;技术交底资料;临时用电工程检查验收表;电气设备的试、检验凭单和调试记录;按地电阻测定记录表;定期检(复)查表;(施工现场每月一次,分公司每季一次,并复查接地电阻值)。
电工维修工作记录。
可指定专人(电工)管理,并于临时用电工程拆除后统一归档。
4施工脚手架、机动车道、起重设备与外电线路间距应符合安全要求。
5如施工现场不能满足规定时,应实施相应安全技术措施,增设屏障、遮栏、围栏或防护网,并悬挂醒目警告标牌。
实施过程中应有电气工程技术人员或专职安全人员负责监护。
6保护接零、接地、防雷规定⑴、施工现场的中点直接接地的电力线路中必须采用TN-S接零保护系统(三相五线制),电气设备的金属外壳必须与专用保护零线连接。
⑵、下列施工用电设备不断电的外露导电部分应做保护接零;电机、变压器、电器、照明器具,手持电动具的金属外壳;电气设备传动装置金属部件;配电屏与控制屏的金属框架;室内、外配电装置的金属框架及靠近带电部分的金属围栏和金属门。
电力线路金属保护管、敷线钢索等。
⑶、保护零线的截面,应不小于工作零线的截面,同时必须满足机械强度要求。
保护零线架空敷设的间距大于12m时,保护零线截面应为10mm2,绝缘铜线或16mm2的绝缘铝线。
⑷、与电气设备相连接的保护零线应为截面不小于2.5mm2的多股绝缘铜线。
⑸、保护零线必须采用绿黄双色绝缘线,任何情况下不准用作负荷线。
⑹、接地电阻规定表4-1接地电阻规定表7防雷施工现场内的升降机若处在相邻建筑物、构筑物的防雷装置保护范围以外,且机械设备高度高于20m时,则应安装防雷装置。
