石油管道施工保护专项施工方案

  • 格式:docx
  • 大小:16.24 KB
  • 文档页数:6

下载文档原格式

  / 6
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

石油管道施工保护专项

施工方案

Document serial number【KKGB-LBS98YT-BS8CB-BSUT-BST108】

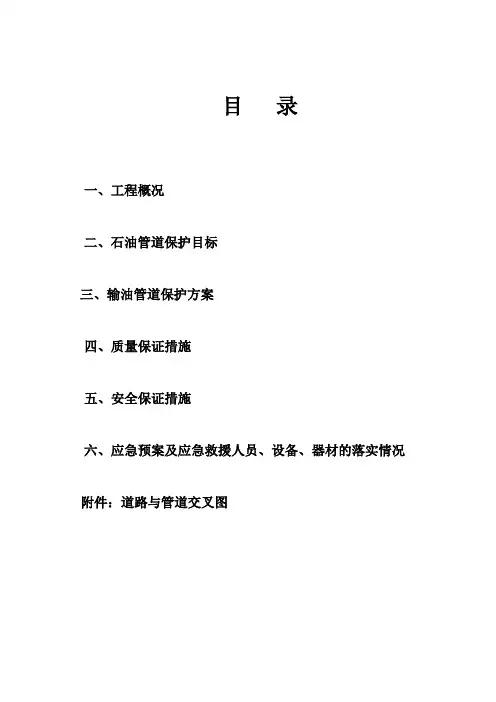

目录

一、工程概况

二、石油管道保护目标

三、输油管道保护方案

四、质量保证措施

五、安全保证措施

六、应急预案及应急救援人员、设备、器材的落实情况

附件:道路与管道交叉图

通元镇潭桥、东风大桥及接线工程

西气东输管道处施工专项施工方案

一、工程概况

通元镇潭桥、东风大桥及接线工程位于海盐县通元镇境内,新建两座跨长山河桥梁及接线道路工程。具体内容:

潭桥及接线工程,全长1.015km,东风大桥及接线工程全长0.525km。主要建设内容包括拆除老桥、新建桥梁、桥梁接线及配套附属工程。本工程为跨长山河的新建工程,潭桥、东风大桥为36+56+36预应力混凝土现浇连续箱梁桥。本工程采用为三级公路标准,设计速度为30KM/H;横断面布置为:行车道2*3.5米+土路肩2*0.5米;桥梁净宽7米,桥梁设计荷载标准公路-Ⅱ级,设计洪水频率1/50,主跨通航等级V级,通航净高为5米,净宽为45米,设计通航水位1.86米。其余技术指标均符合《公路工程技术标准》。本工程合同工期15个月。

通元镇潭桥及接线工程,其接线工程K0+620—K0+680与中国石油西气东输管道交叉,由于本工程施工紧,所以施工时必须采用行之有效的保护

措施。为使本工程顺利竣工和保证施工质量,从安全角度考虑,特制定此输油管道保护专项施工方案。

二、输油管道保护目标

工程施工全过程中无输油管道责任事故。

三、输油管道保护方案

1、在工程施工前,加强对施工区域管线的调查工作,对我施工区域的

输油管道进行标注,注明管道名称、走向、埋深等。

2、对本工程全线进行施工放样,明确本工程与管道交叉的位置与距

离,使施工中对管道的保护更加有效。

3、与管道交叉路段,尽量避免大开挖,避免重型机械施工对管道造成

不利的影响。

4、管道与路基交叉位置处,加以路基铁板对穿越道路交叉线管道进行

保护作用。

四、质量保证措施

1、成立以项目技术负责人为组长的工程质量领导小组。

2、现场技术人员认真做好技术交底工作,在土方开挖过程中要进行监

测,并指挥操作,防止对输油管道的破坏。

3、实行质量责任制和技术人员跟班作业制度,即对每道工序从施工操

作到检查验收,都要责任到人。

4、把好重点部位和关键工序的质量,加强质量教育,提高全体职工的

质量意识。

5、严把关键工序的过程控制,加强事先交底与过程控制,使施工完全

处于受控状态,保证质量完成好施工任务。

五、安全保证措施

1、成立以项目经理郑建春为首的安全生产领导小组。

2、在工程施工前,加强对施工区域管线的调查工作,对我施工区域的

输油管道进行标注,注明管道名称、走向、埋深等,在输油管道处插明显标志的彩旗。

3、在土方开挖的过程中,要分层开挖,逐步推进,不能盲目随意开

挖,以免对管道造成破坏。

4、进入现场人员一律佩戴安全帽,不准穿拖鞋、高跟鞋,不得赤脚作业。

5、现场施工用电线路一律采用绝缘导线。使用时提前认真检查确保电缆无

裸露现象。

6、从技术上引起重视:项目部技术负责人在制定各单项施工组织设计方案

时,首先从现状管线保护角度考虑方案的可操作性和安全性,从方案保证管道无事。

7、在施工机械进行开挖作业时,施工员随时监测,并指挥操作。在操作过

程中,各岗位人员均要到位,严禁擅自离岗。对其施工班组要进行石油管道保护教育,强化石油管道保护意识,培养良好的配合意识,能坚决执行命令。

六、应急预案及应急救援人员、设备、器材的落实情况

根据《中华人民共和国安全生产法》,为了保护全体施工人员在的身体健康和生命安全,保证在出现生产安全事故时,能够及时进行应急救

援,最大限度地降低生产安全事故给企业从业人员所造成的损失,结合本工程实际,特制定本预案。

一、适用范围

交通建设安全生产事故是在本工程施工过程中发生人员伤亡或造成经济损失,产生了不良影响的各类施工生产事故,包括施工质量安全事故、施工现场交通事故、架体倒塌事故、设备操作及用电、火灾等安全事故。

二、事故可能发生的地点和可能造成的后果

事故发生在本工程范围内。可能造成的后果是:施工人员及群众的伤亡、经济损失、延缓施工进度、影响工程质量等。

三、组织机构及领导

为加强对本工程施工安全生产事故应急救援工作的领导,成立通元镇潭桥、东风大桥及接线工程项目部安全生产事故应急救援工作领导小组。

组长:XXX

副组长:XXX 号码:XXXXXXXX

XXX 号码:XXXXXXXX

成员:XXXX、XXXX、XXXX、XXXX、XXXX

事故应急救援工作领导小组设在项目部内,下设综合组(负责人:XXXX、XXXX)、抢救组(负责人:XXXX)、事故调查组(负责人:XXX)、后援救治组(负责人:XXX、XXXX)、善后处理组(负责人:XXX、XXX)、等各部门

四、安全生产事故报告的程序

发生安全生产事故,项目部必须在1小时内立即向公司领导、项目管理部领导电话汇报,必要时直接向交通局应急救援工作领导小组汇报,并在24小时内写出书面报告,填写安全生产事故快报表。

安全生产事故报告应包含事故发生时间、地点、工程项目、企业名称和事故发生的经过、伤亡人数、直接经济损失和事故发生原因的初步估计以及事故发生后采取的措施、控制等情况。

五、预案启动和接到事故报告后的行动措施

事故应急领导小组接到事故目击者或小组成员的事故报告后,预案即为启动。

预案启动后由事故应急救援工作领导小组调配车辆,立即组织抢险、保护事故现场,抢救组成员立即赶往事故现场,各小组按照自己的职能听从指挥、密切配合、协调作战,本着高效原则组织抢救,尽量减少事故造成的损失、抢救受伤人员,保证抢险救援工作有条不紊地进行。

道路与管道交叉图

潭桥接线

西气东输管道 K0+700

K0+680

K0+630

潭桥接线

K0+600 西气东输管道
