上料平台施工方案
- 格式:doc
- 大小:385.50 KB
- 文档页数:25
塔吊悬挑式上料平台专项施工方案一、总体设计1.上料平台设计要求:-承重能力:根据实际需要确定平台的最大载重能力,并确保平台能够承受上料过程中产生的冲击力和动态负荷。
-横向稳定性:平台必须能够保持平稳,不出现晃动或倾斜的情况。
-安全防护:平台必须具备合适的安全防护措施,包括栏杆、防滑设施等。
-施工材料:选择高强度、耐磨损、耐腐蚀的材料作为平台的主要构成部分。
2.悬挑平台设计要求:-悬挑长度:根据具体情况确定悬挑平台的长度,并确保悬挑平台能够在最大悬挑长度下保持稳定。
-支撑结构:悬挑平台必须有足够的支撑结构来保证其稳定性,可以使用悬挑臂、支撑柱等结构。
-钢构件设计:选择适当的钢构件作为悬挑平台的主要支撑部分,并确保其强度和稳定性。
3.安全措施:-施工前应制定详细的安全施工方案,并根据具体情况确定相应的安全措施。
-所有参与施工人员必须经过相关安全培训,并遵守相关的安全规定。
-平台和悬挑部分必须安装合适的防护措施,包括栏杆、防滑设施、警示标识等。
-施工现场必须设置专门的安全警示区域,并设置专人进行监控和管理。
二、施工流程1.确定施工范围:根据实际需要确定上料平台的施工范围,并进行相应的测量和标定。
2.搭建支撑结构:根据设计要求,搭建平台的主要支撑结构,包括悬挑臂、支撑柱等。
确保支撑结构的稳定和强度。
3.安装平台:根据设计要求,安装平台的主要构成部分,包括钢构件、楼板、栏杆等。
确保安装的质量和稳定性。
4.安装防护设施:在平台和悬挑部分安装合适的防护措施,包括栏杆、防滑设施、警示标识等。
5.安装上料设备:根据实际需要安装相应的上料设备,如吊篮、螺旋输送机等。
确保设备的安全和正常运行。
6.进行验收:完成施工后,进行相关的验收工作,包括平台的承重能力、稳定性等方面的测试。
7.安全培训和交接:对施工人员进行安全培训,并及时交接相关资料和施工经验。
三、安全管理1.施工现场管理:-指定专人负责施工现场的安全管理,并落实相应的安全责任制。
彩虹湾小区1号住宅楼上料平台施工方案一、工程概况本工程为彩虹湾小区1号楼,位于太原市万柏林区三益公司以北,下元商厦以西,南紧邻小井峪街,东邻和平南路。
彩虹湾小区项目工程1#高层住宅。
1#楼为三十二层,带地下二层车库及设备层。
1#楼总建筑面积19907.42平方米(含阳台面积)。
本项目±0.000绝对高程为808.500米。
室内外高差为0.5m,建筑高度为97.2m(最高处)。
本工程主楼地上三十二层,地下一层且设1.8高的管道夹层。
地下一层战时为人防(甲类核6级常6级),平时为自行车及戊类库房。
地上一、二层部分为商业及辅助用房,三层为管理用房,其余均为住宅。
钢筋混凝土剪力墙结构,基础形式为桩(混凝土灌注桩)承台梁基础。
二、上料平台布置在楼北侧每层东西段安设一座上料平台,安设在易操作洞口处。
三、上料平台设计1. 上料平台主框架选用两根120×53×5.5mm的槽钢焊,长宽为6×2m,上铺50mm厚的木板,三面焊栏杆,高度为1.2m,立柱间距为2m。
吊环焊在两侧的槽钢上,设置两道吊环,第一道吊环距平台头部0.5m,第二道距第一道1m,用钢丝绳拉结两道吊环与楼层的预埋件连接。
平台有1m长压在楼板上。
2.平台计算2.1 计算简图平台受力见图二,钢丝绳角度按45º考虑,槽钢梁长按6m计算。
按最不利因素计算简图见图三。
2.2 验算槽钢梁荷载已知:平台钢构架自重:0.5KN/m2, 架板自重:0.295KN/m2120×53×5.5mm槽钢的截面积:A=1536mm2钢材强度设计值:f=215N/mm2槽钢梁长l=6m2.2.1 验算槽钢梁承载力查计算手册附表2-56知槽钢梁回转半径i=0.38×120=45.6mm所以截面抵抗矩32210646360153626.45i W mm y A =⨯⨯=⋅=依据计算简图,槽钢梁受到轴向压力和弯矩双重荷载。
上料平台施工方案上料平台施工方案一、项目概述上料平台是一个专门用于自动化物流处理和材料上料的设备。
其主要功能是将已经加工完成或需要进一步加工的材料转移到生产线上,提高生产效率和生产质量。
本项目的施工目标是按照设计要求,确保上料平台的正常运行和安全性。
二、施工过程1. 施工前准备(1)明确施工任务和目标,并组织施工人员进行技术培训,确保施工人员了解设计和操作要求。
(2)制定施工计划和进度安排,明确各个施工阶段的工作内容和时间节点。
(3)准备施工所需的材料、设备和工具,并购买施工所需的劳保用品和安全设施。
2. 地基处理(1)根据设计要求,对上料平台的基础进行深度和均匀的挖掘,确保地基的平整和牢固。
(2)打浆、灌注,并加固地基,提高地基的承载能力和稳定性。
3. 结构搭建(1)根据设计图纸,进行上料平台的钢结构搭建,包括梁柱的焊接、连接和固定。
(2)进行平台的装配和调整,确保平台的水平度和稳定性。
4. 安装设备(1)根据设备的安装要求,对上料平台进行设备的固定和连接。
(2)安装上料机械装置,包括传送带、输送管道和转盘等,确保上料平台的物料传送功能正常。
5. 安全防护(1)设置安全护栏和警示标志,确保施工过程中的安全性。
(2)对施工现场进行检查和整理,清理施工垃圾和杂物,保持施工现场的整洁。
6. 施工验收(1)根据设计要求进行施工质量的验收,包括结构的稳定性和设备的正常运行等。
(2)对施工过程中发现的问题进行整改和修复,确保上料平台的正常使用。
三、安全措施1. 施工人员必须穿戴劳保用品,包括安全帽、安全鞋和工作服等。
2. 设置施工现场的安全警示标志,警示周围人员注意施工区域。
3. 施工现场必须保持整洁,清理施工垃圾和杂物,防止材料堆放不当造成安全隐患。
4. 严禁在高空操作时站立物料上,必须使用稳定的脚手架和安全绳索等。
5. 施工人员必须按照规定的操作流程和方法进行操作,严禁擅自更改或忽略安全操作规范。
四、施工注意事项1. 施工过程中必须严格按照设计图纸和技术要求进行施工,不得随意变更。
南部新城土地整理红嘴子回迁房建设项目2标段上料台施工方案工程概况:南部新城土地整理红嘴子回迁房建设项目2标段,本标段内包含3号楼、5号楼,10号楼建筑面积25187.45m2,地上二层,十七层。
为便于模板拆除后立即倒运到施工层,每层模板拆除时均使用上料平台。
二、卸料平台尺寸及构造要求卸料平台平面尺寸为长×宽=5000×2000mm,6000×2000mm采用梁板式结构。
挑梁采用16#工字钢,长6000mm,次梁采用16#工字钢,间距1100mm。
16#工字钢与16#工字钢双面焊接,每边焊缝长度、高度不少于8mm。
卸料平台两侧各设置2个吊环,其2个吊环作钢丝绳拉接用,另外1个作吊装用。
吊环采用φ20圆钢加工制作。
卸料平台尺寸见附图。
2、卸料平台搭设安全要求(1)卸料平台必须搁在模板拆除层楼面上,不得架设在脚手架等施工设备上。
卸料平台的一端搭在楼面上,另一端用4φ16的钢丝绳与预埋在上层边梁内的φ16钢筋拉环连接。

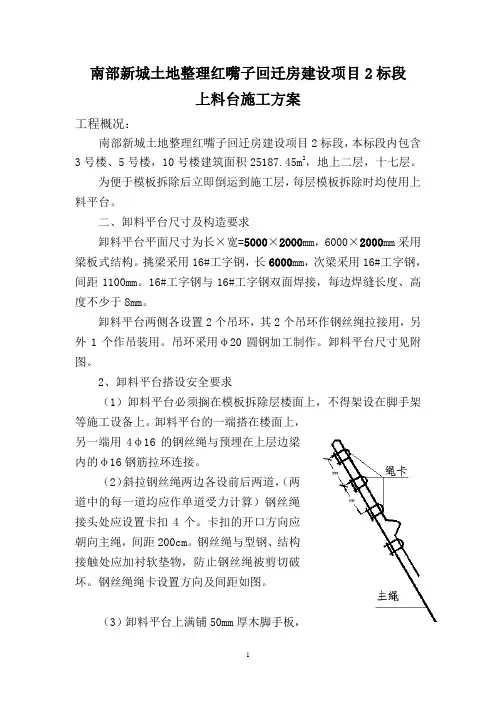

(2)斜拉钢丝绳两边各设前后两道,(两道中的每一道均应作单道受力计算)钢丝绳接头处应设置卡扣4个。
卡扣的开口方向应朝向主绳,间距200cm。
钢丝绳与型钢、结构接触处应加衬软垫物,防止钢丝绳被剪切破坏。
钢丝绳绳卡设置方向及间距如图。
(3)卸料平台上满铺50mm厚木脚手板,(脚手板与次梁方向垂直铺设)并在外侧三边设置180mm高的挡脚板。
(4)卸料平台三面用钢管扎设或焊接900mm高的护身栏杆,护身栏杆底部与槽钢焊接,内侧张挂安全立网防护,底部设18cm高踢脚板。
(5)卸料平台外口应略高于内口。
(6)卸料平台吊装就位时,应由专业架子工安装固定,并应将容许荷载值显著地挂在出料平台上。
初次安装完毕使用前应由公司安全处、技术处核验合格后方可使用,之后每次安装就位后由现场安全员和技术员共同验收即可。
(7)卸料平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。
槽钢上料平台施工方案1. 引言槽钢上料平台是一种常见的工业设备,用于将物料从地面或其他高低处升至需要的高度。
本文将介绍槽钢上料平台的施工方案,包括设计要求、施工步骤以及安全措施等内容。
2. 设计要求在施工槽钢上料平台之前,需要提前进行设计,以满足以下要求:•承重能力:根据需要将物料升至的高度和重量,确定上料平台的承重能力。
这样可以确保平台在运行时能够稳定地支撑物料。
•尺寸和高度:根据工作环境和使用需求,确定上料平台的尺寸和高度。
应确保平台的尺寸足够大,以容纳需要运输的物料,且高度能够满足物料升降的要求。
•结构稳定性:上料平台的结构应具有足够的稳定性,能够抵御外部力量和运行过程中的振动。
合理设计上料平台的支撑结构和固定装置,以确保平台在使用过程中不会发生倾斜或晃动。
3. 施工步骤下面是槽钢上料平台的施工步骤,以确保安全有效地完成工程:3.1 地基准备首先,需要对施工现场进行地基准备。
根据设计要求,施工人员应在地面上进行标注,确定上料平台的大小和位置。
然后,利用土方机械或人工开挖地基,并确保地基平整、坚固。
3.2 钢结构安装安装槽钢上料平台的钢结构是施工的关键步骤之一。
施工人员应根据设计图纸和规范要求,将槽钢和其他构件组装成完整的上料平台结构。
在安装过程中,需要注意施工平台是否与地基连接牢固,支撑结构是否平衡稳定。
3.3 安装动力系统上料平台需要动力系统来实现物料升降功能。
施工人员应安装电机、液压系统或其它适用的动力设备,并确保其能够正常工作。
同时,应检查动力系统是否与上料平台的传动机构连接良好,并具备可靠的控制装置。
3.4 安装安全设备为了保障上料平台的使用安全,需要安装适当的安全设备。
这可能包括防护栏杆、安全门、紧急停机装置等。
施工人员应按照相关安全规范进行安装,以确保上料平台的使用不会对工作人员造成伤害。
3.5 完善配套设施除了上述步骤,施工人员还应考虑完善上料平台的配套设施。
这可能包括供电设备、照明设备、操作台等。
施工电梯基础与上料平台施工方案一、项目背景随着城市建设的不断发展,大型商业综合体、住宅小区、办公楼等建筑的兴建愈加频繁,人们对于各种设施的需求也越来越高,其中电梯成为必不可少的交通工具。
在安装电梯时,需要进行电梯基础和上料平台的施工,本文将围绕施工方案进行详细介绍。
二、施工区域确定该项目施工区域位于住宅小区的中心区域,需要先确定施工边界,确保安全施工。
三、施工流程1.土地准备:施工前需要对施工区域进行清理,清除杂物和碎石,确保施工面积平整。
2.确定基础位置:根据施工图纸确定电梯基础的位置和尺寸,标志出施工点。
3.基础施工:根据电梯基础施工图纸,使用挖掘机进行挖掘操作,将土方清除,并确保挖掘到规定的深度和范围。
然后在基础施工位置进行垫层处理,增加基础稳定度。
4.浇筑混凝土:在基础挖掘完成后,根据混凝土施工图纸进行混凝土浇筑作业。
在浇筑前需要进行静载试压,保证基础的承载力符合设计要求。
5.上料平台施工:施工完成基础后,需要开始上料平台的施工。
根据设计图纸,开始筑土或挖土施工,确保上料平台的大小和高度符合要求。
6.电梯安装:在基础和上料平台施工完成后,可以进行电梯的安装了。
根据电梯安装图纸和相关规范,按照安装顺序进行安装,并进行多次试运行,确保电梯安全可靠。
7.施工验收:在电梯安装完成后,需要进行施工验收。
验收包括基础和上料平台的工程量和质量的检查,以及电梯的功能和安全性的检验。
四、施工安全措施1.安全防护:在施工现场设置安全警示标志,明确施工区域,并配备相应的安全警示灯和栅栏,阻止无关人员进入施工区域。
2.管理人员:设立专门的施工现场管理人员,负责施工现场的安全管理、指导和协调。
3.施工人员培训:施工现场负责施工的人员必须经过相关培训和合格考核,熟悉施工规范和安全操作流程。
4.安全设备:施工现场必须配备安全帽、防护眼镜、工作服和手套等个人防护装备,并保证其完好有效。
5.施工机械检查:施工机械在使用之前需经过检查和维护,并保持良好的工作状态。
寿县城投大厦物料提升机接料平台专项施工方案安徽建工集团有限公司二零一零年十月二十日料台专项施工方案会签一览表目录一、工程概况二、编制依据三、物料提升机接料平台搭设及计算四、塔吊卸料平台搭设及计算料台搭设施工方案一、工程概况寿县城投大厦工程,工程总建筑面积:20475㎡。
本工程为地上12层、地下1层,框架结构,其中地上室为框剪结构,层高4.8 m,一层、二层层高4.2m,三-十二层层高均为3.6m,建筑总高度44.37m。
架搭设高度为44.37+0.60+1.5m=46.47m(超屋面防护高度为1.5m)。
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)[2002版]2、《建筑结构荷载规范》(GB50009-2001)3、《混凝土结构设计规范》(GB50010-2002)4、《钢结构设计规范》(GB50017-2003)5、《直缝电焊钢管》(GB/T13793)标准6、《碳素结构钢》(GB/T700)标准7、《建筑施工安全检查标准》(JGJ59-99)8、《建筑施工高处作业安全技术规范》(JGJ80-91)9、《危险性较大的分部分项工程安全管理办法》(建质[2009]87)10、本工程施工图三、物料提升机接料平台搭设及计算(一)料台材料准备与搭设要求1、料台搭设必须是钢管制作,同时做好料台支撑预埋。
其强度(预埋件)必须确保足够的刚度和稳定性。
2、料台的钢管、扣件、钢丝绳等材料必须符合JGJ130-2001规范中第3项的规定,采用的钢管类型应为国家标准48×3.5,但考虑到市场材料供应与施工现场的安全起见,计算时可按48×3.0;有弯曲、锈蚀、裂纹的钢管不得使用。
钢丝绳直径采用直径不小于12㎜的,钢丝绳接头处卡头设置不得少于3个。
钢丝绳及卡头不得使用锈蚀、断丝扭曲及变形不符合安全要求的产品。
3、料台基础回填土应按规范要求回填,宜采用机械分层回填碾压平整、密实(人工辅助夯实),立杆底部应浇筑C20砼垫层保持在150mm厚以上,向外有不小于1:0.05的排水坡度,建筑物的基础周围自然地面应做好护坡,在拐角外设有600mm×600mm×1000mm 的积水坑,备好排水机械做到有组织排水。
第1篇一、项目概述本项目为某工厂内上料平台施工项目,旨在为工厂提供高效、安全、稳定的物料上料解决方案。
上料平台将连接工厂的生产线和仓库,实现物料的垂直运输,提高生产效率,降低劳动强度。
二、项目背景随着我国工业的快速发展,工厂生产线的自动化程度越来越高,对物料上料的要求也越来越高。
传统的物料上料方式存在着效率低、劳动强度大、安全隐患等问题。
为了解决这些问题,本项目提出建设上料平台,实现物料的自动化、高效、安全上料。
三、施工方案1. 施工准备(1)组织施工队伍:根据项目需求,组建一支具备相关资质的施工队伍,包括项目经理、技术负责人、施工员、安全员等。
(2)材料设备准备:根据设计图纸,准备所需的各种材料,如钢材、焊接材料、螺栓、垫片等,以及施工机械设备,如切割机、焊接机、电钻等。
(3)施工图纸会审:组织施工队伍对施工图纸进行会审,明确施工工艺、质量要求、安全措施等。
2. 施工工艺(1)基础施工1)测量放线:根据设计图纸,进行基础测量放线,确保基础位置准确。
2)基础开挖:按照设计要求,进行基础开挖,确保基础尺寸和深度符合要求。
3)垫层铺设:在基础底部铺设C15混凝土垫层,厚度为100mm。
4)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋间距、保护层厚度等符合规范。
5)模板支设:根据基础尺寸,支设模板,确保模板稳固、平整。
6)混凝土浇筑:进行混凝土浇筑,确保混凝土强度、密实度等符合要求。
(2)平台结构施工1)平台框架搭建:根据设计图纸,搭建平台框架,确保框架尺寸、焊接质量等符合要求。
2)平台板铺设:在框架上铺设平台板,确保平台板平整、牢固。
3)楼梯和扶手安装:按照设计要求,安装楼梯和扶手,确保其稳固、美观。
4)电气设备安装:安装电气设备,如电机、电缆、控制箱等,确保电气设备运行正常。
(3)安全防护措施1)施工现场设置安全警示标志,提醒施工人员注意安全。
2)施工人员必须佩戴安全帽、安全带等个人防护用品。
3)施工现场设置安全通道,确保人员、物资的正常通行。
第1篇一、项目概述本项目为某工业园区内新建一座钢结构平台,主要用于物料堆放和作业区域。
平台结构形式为钢桁架结构,占地面积约2000平方米,设计荷载为3.0kN/m²。
为确保施工质量和安全,特制定本施工方案。
二、施工准备1. 施工组织(1)项目经理:全面负责施工项目的组织、协调、指挥工作。
(2)施工员:负责现场施工管理,协调施工班组,确保施工进度和质量。
(3)安全员:负责施工现场安全管理工作,确保施工安全。
(4)技术员:负责施工技术指导,确保施工工艺符合规范要求。
2. 施工材料(1)钢材:Q235B钢,厚度根据设计要求确定。
(2)焊接材料:焊条、焊剂、焊接保护气体等。
(3)涂料:防腐涂料、防火涂料等。
(4)连接件:螺栓、螺母、垫圈等。
3. 施工设备(1)吊装设备:汽车吊、塔吊等。
(2)焊接设备:电弧焊机、气体保护焊机等。
(3)切割设备:等离子切割机、气割机等。
(4)涂装设备:高压无气喷涂机、滚筒刷等。
4. 施工工艺(1)钢结构制作:采用焊接工艺,确保焊接质量。
(2)钢结构安装:采用高空吊装,确保安装精度。
(3)防腐涂料施工:采用高压无气喷涂,确保涂层均匀。
(4)防火涂料施工:采用滚筒刷,确保涂层均匀。
三、施工步骤1. 施工现场准备(1)清理施工现场,确保无障碍物。
(2)搭建临时施工设施,如施工围挡、临时通道等。
(3)确定施工区域,设置警示标志。
2. 钢结构制作(1)下料:根据设计图纸,对钢材进行切割、下料。
(2)焊接:采用电弧焊或气体保护焊,确保焊接质量。
(3)组对:将下料后的钢材进行组装,调整尺寸,确保组装精度。
(4)校正:对组装后的钢结构进行校正,确保结构尺寸符合设计要求。
3. 钢结构安装(1)基础处理:对基础进行平整、清理,确保基础坚实。
(2)安装定位:根据设计图纸,确定钢结构安装位置,进行定位。
(3)吊装:采用汽车吊或塔吊进行吊装,确保吊装安全。
(4)校正:对安装后的钢结构进行校正,确保安装精度。
建筑上料平台方案建筑物的上料平台是指建筑工地上用于储存和传送材料的设施。
在建筑过程中,上料平台的设计方案对于提高工作效率、保障工人安全和提升项目质量具有重要的意义。
本文将从设计目标、平台结构、材料选择、安全措施和施工流程等方面,对建筑上料平台的方案进行详细描述。
设计目标:建筑上料平台方案的设计目标主要包括以下几个方面:1. 提高工作效率:确保材料能够及时送达施工现场,减少工人空等的时间。
2. 保障工人安全:平台结构稳固,能够承受材料的负荷,并设置防护措施,防止材料滑落或施工人员摔倒。
3. 提升项目质量:通过合适的上料平台方案,可以保证材料的合理储存和传送,避免材料受潮、受污染等情况。
平台结构:建筑上料平台的结构应该稳固可靠,能够承受材料的重量,并具备一定的操作空间。
1. 平台框架:采用钢结构框架,具有高强度和刚度,能够承受各种材料的重量。
2. 平板材料:选择抗滑的钢板或木板作为平台的面板,确保工人在平台上移动时不会滑倒。
3. 支撑设备:采用支腿或支架等设备对平台进行支撑,以增加平台的稳定性。
材料选择:建筑上料平台的材料选择应考虑其耐用性和安全性,并符合环保要求。
1. 平板材料:选择耐用、抗滑的钢板或木板,能够承受材料负荷和工人运动的压力,并且易于维护清洁。
2. 支撑设备:选择高强度钢材或其他合适的材料,能够稳定支撑平台并承受压力。
安全措施:建筑上料平台方案的设计应注重工人的安全,并设置相应的防护措施。
1. 防护栏杆:在平台的边缘设置栏杆,避免材料滑落或工人摔倒。
2. 防滑措施:在平板面上增加防滑纹或设置防滑垫,以确保工人脚下的稳定性。
3. 警示标识:在平台上设置警示标识,提醒工人注意安全。
4. 安全培训:对工作人员进行安全培训,提高其安全意识和技能。
施工流程:建筑上料平台的搭建应按照一定的流程进行,确保平台的安全和效果。
1. 现场勘测:对建筑工地进行勘测,确定平台的位置和尺寸要求。
2. 结构设计:根据勘测结果进行平台的结构设计,包括框架、面板和支撑设备等。
目录一、编制依据 (1)二、工程概况 (1)三、上料平台施工 (1)四. 荷载验算 (6)五.脚手架的检查与验收 (10)六、脚手架的保养 (14)七.脚手架拆除 (15)八.安全要求 (16)九、附图 (20)中国建筑第七工程局第三建筑公司飞旋·新天第CHINA CONSTRUCTION SEVEN ENGINEERING BUREAU施工电梯上料平台施工方案一、编制依据1、飞旋新天第公寓楼施工图(工程编号:2007010)2、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2001)3、《安全技术手册》二、工程概况本工程位于位于莆田市涵江区保尾,为32层主楼及3层裙楼组成的商住楼,为现浇钢筋混凝土框架剪力墙结构,总建筑面积为31869.6 m2,其中地下建筑面积为3049 m2,地上建筑面积为26186 m2。
主楼建筑物高度为99.95m,裙房部分建筑物高度为13.150m。
本工程地下一层为车库和备用房,一层至三层为商场,四至三十二层为住宅。
本工程设1台施工电梯。
三、上料平台施工㈠.上料平台选择本工程上料平台采用落地双排钢管脚手架,主要用于施工电梯运输材料至楼面的上料平台。
上料平台平面尺寸为:B×L=1.00m×4.2m;纵向3跨,跨度为1.7 m、0.8 m、1.7m。
㈡.施工准备1、材料选用①钢管:采用φ48×3.5钢管,每根钢管的重量不得超过25kg,最大长度横向水平杆不得超过2.2m,其它杆不得超过6.5m。
脚手架钢管应采用现行国家标准《直缝电焊钢管》(GB/T 13793)或《低压流体输送用焊接钢管》(GB/T 3092)中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T 700)中Q235-A级钢的规定。
钢管上严禁打孔。
②扣件:其材质应符合现行国家标准《钢管脚手架扣件》(BG 15831)中国建筑第七工程局第三建筑公司飞旋·新天第CHINA CONSTRUCTION SEVEN ENGINEERING BUREAU施工电梯上料平台施工方案的规定;采用其它材料制作的扣件,应经试验证明其质量符合该标准的规定后方可使用。
脚手架采用的扣件,在螺栓拧紧力矩达65N·m时,不得破坏。
新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证。
当对扣件质量有怀疑时,应按上述规范的规定抽样检测。
旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
③脚手板:采用胶合板。
④在平行于主架纵立面的施工电梯平台中间位置外侧、以及在两端垂直于主架纵立面的位置,设置0.6m和1.2m两道防护栏杆,防护栏杆上挂竹笆片。
⑤连墙杆:采用φ48×3.5钢管。
2、人员安排⑴架子班组必须选用经公司考核合格的劳务班组,架子工10人,操作人员必须持证上岗。
⑵脚手架搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》(GB 5036)考核的专业架子工。
上岗人员应定期体检,合格者方可持证上岗。
3、场地平整清除搭设场地杂物,平整搭设场地,并使排水畅通。
地基采用粘性土回填,压实系数不得小于93%。
㈢.施工工艺1、搭设方法⑴架体的搭设顺序:立杆→纵向扫地杆→横向扫地杆→第一步纵向水平杆→第一步横向水平杆→第二步纵向水平杆→第二步横向水平杆→连墙杆(每楼层设置一组)→第三步纵向水平杆→依以上顺序直至搭设至施工中国建筑第七工程局第三建筑公司飞旋·新天第CHINA CONSTRUCTION SEVEN ENGINEERING BUREAU施工电梯上料平台施工方案需要高度。
之字型斜撑、扶手、中栏杆应随架体身高同步搭设。
⑵立杆横距0.9m,纵距1.7m,步距2.0 m、1.0m,一次性堆料荷载不得大于8kN/m2。
⑶每根立杆底部应设置底座或垫板。
底座、垫板均应准确地放在定位线上;垫板宜采用长度不少于2跨、厚度不小于50mm的木垫板,也可采用槽钢。
⑷立杆接长除顶层顶步可采用搭接外,其余每层每步接头必须采用对接扣件连接。
对接、搭接应符合下列规定:①立杆上的对接扣件应交错布置;两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距1/3;②搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。
⑸立杆顶端宜高出卸料平台1.5m。
⑹立杆的高度不应低于3步,钢管长度不应小于6m。
⑺开始搭设立杆时,应设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除;⑻当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件;本工程采用钢管作为连墙件,每层设两处连墙件。
⑼脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。
每一次搭设完后,应按JGJ 130-2001表8.2.4的规定校正步距、纵距、横距及立杆的垂直度。
⑽脚手架必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠中国建筑第七工程局第三建筑公司飞旋·新天第CHINA CONSTRUCTION SEVEN ENGINEERING BUREAU施工电梯上料平台施工方案边坡上方的立杆轴线到边坡的距离不应小于500mm。
⑾纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨;纵向水平杆应四周交圈,用直角扣件与内外角部立杆固定。
⑿主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
主节点处两个直角扣件的中心距不应大于150mm。
在双排脚手架中,靠墙一端的外伸长度a不应大于0.4l,且不应大于500mm。
⒀扣件安装应符合下列规定:①扣件规格必须与钢管外径相同;②螺栓拧紧力矩不应小于40N·m,且不应大于65N·m;③在主节点处固定横向水平杆、纵向水平杆、剪刀撑、横向斜撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm;④对接扣件的开口应朝上或朝内;⑤各杆件端头伸出扣件盖板边缘的长度不应小于100mm。
⒁脚手板的铺设应符合下列规定:①脚手板应搭成过道跳板形式,则从楼板过渡到架体;②脚手板应设置在四根横向水平杆上。
当脚手板的长度小于2m时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。
脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长度应取130~150mm,两块脚手板外伸长度的和不应大于300mm;脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm。
脚手板探头应用直径3.2mm的镀锌钢丝固定在支承杆件上;③在拐角、斜道平台口处的脚手板,应与横向水平杆可靠连接,防止滑动;④每层均应满铺一层脚手板。
2、施工要点⑴上料平台作为承受施工材料和人荷载重的临时性结构,要求独立施中国建筑第七工程局第三建筑公司飞旋·新天第CHINA CONSTRUCTION SEVEN ENGINEERING BUREAU施工电梯上料平台施工方案工,其所有构件均不得同主架相连,必须进行独立卸载和拉结。
⑵使用原则①要求使用人员控制上料平台的一次性堆料不超过8KN/m2。
作业层最多2层。
②要求施工操作人员和使用人员不得随意在上料平台立杆上焊接其他物件,以免降低立杆强度及稳定性。
⑶本工程在11层、22层面处进行一道卸载,卸荷拉杆应与平台架外侧立杆连接。
卸荷拉杆上端应与预埋杆连接牢固。
卸荷拉杆与立杆连接处应靠近主节点,平台架卸荷层应加设水平斜杆,形成几何不变体系。
⑷在平行于主架纵立面的施工电梯平台中间位置外侧、以及在两端垂直于主架纵立面的位置,必须设置0.6m和1.2m两道防护栏杆,防护栏杆上满挂竹笆片。
在平行于主架纵立面的施工电梯平台内侧设防护门。
⑸每层搭设两步架体。
层间一步为加固架及装修作业施工架,不设纵向填心杆。
⑹卸料平台在架体两外侧每步均应设置横向斜撑,使其形成之字型。
之字型横向斜撑的旋转扣件距离主节点不大于100mm。
⑺在上料平台每层面,铺设一层胶合板,铺设方法是模板长向垂直于主架纵立面。
⑻在每个层面正对立杆位置均预埋30~40cm的短钢管、设置刚性连墙件。
⑼内立杆离墙间距小于30cm,横向架体宽度视实际需要。
3、技术要求⑴卸料平台基础地面承载力应达到60KN/m2,并浇捣200厚C15砼。
⑵料平台对应的每层楼面处,必须设置连墙杆,连墙杆预埋插管埋深不得小于250mm。
⑶卸卸料平台卸料层应满铺木脚手板,脚手板与架体绑扎牢固,且靠近施工电梯侧应高于建筑物侧20~30mm。
中国建筑第七工程局第三建筑公司飞旋·新天第CHINA CONSTRUCTION SEVEN ENGINEERING BUREAU施工电梯上料平台施工方案⑷卸料平台在架体两侧及正面外侧两立杆之间应按标准设置扶手,中栏杆及挡脚板。
四. 荷载验算1、计算模式上料平台的内力验算以一个标准纵距即2m、一半横向架宽即0.5m作为一计算单元。
2、材料属性本方案的钢管选用Ф48δ3.5,其截面积A= 3.14×(D2-d2)/4=489mm2,惯性矩I=12.19cm4,截面模量W=5.08cm3,每米长质量=3.84kg,扣件每个计为1kg,回转半径i=SQRT((D2+d2)) /4=15.78mm,钢材抗拉、抗压、抗弯强度设计值取f=205N/mm2,抗剪强度设计值取fv=120N/mm2,弹性模量E=2.06×105N/mm2;相关公式:EAΔL/L=F。
3、杆件尺寸内立杆中心距梁外缘取为30cm ,预埋点中心离梁侧边10cm。
卸载拉杆净长(即从预埋点挑出的净长度) Lt=0.1+0.3+1.0=1.4m。
层高按h=3m,卸载斜撑Lx=(1.42+32)1/2=3.31m,斜撑与立面夹角θ=25.02º,斜撑支承力计为F,如详图。
4、承载力验算最不利荷载分析:最大集中活载作用在中间的两排立杆上(1)、从地下室承板开始搭设的上料平台落地架验算①、单根立杆承受恒载标准值(取33m最大高度计算,偏安全):gk =(33+1.5×2/4×16+2.0×16/2+2.0×16/2) ×0.0384=2.692KN胶合板 2.0×1.3×8(道)×0.35/2=3.64KNGk =6.332KN②、单根立杆承受活载标准值中国建筑第七工程局第三建筑公司飞旋·新天第CHINA CONSTRUCTION SEVEN ENGINEERING BUREAU施工电梯上料平台施工方案Q k=8.0/(6×1.0)×(2.0×1.0/2)×2道=2.67KN③、单根立杆承受荷载设计值(不考虑风荷载的作用)N=1.2×6.332+1.4×2.67=11.336KN④、立杆稳定性验算取立杆底段计算,此时N最大,N=11.336KN立杆计算长度l0=kμh=1.155×1.5×1.5=2.599 m(见规范5.3.3)立杆长细比λ= l0/i=2599/15.78=164.7查附录C表得立杆的稳定性系数φ=0.26得r0·N/φA=0.9×11.336/(0.26×489)=80.25N/mm2< f=205N/mm2故满足要求⑤、立杆地基承载力验算地基承载力设计值f g=k c×f gk=0.4×35=14p=N×2/(2×1.2)=11.336×2/2.4=9.45KN/㎡<14KN/㎡,满足要求。
