涵洞工程冬季施工专项方案一、前言涵洞工程施工是工程建设中的重要环节,对于道路的平稳运行、水体的通畅流动起着至关重要的作用。
而在冬季寒冷的环境下,涵洞工程的施工会面临着一系列的挑战。
因此,为了确保涵洞工程冬季施工的顺利进行,需要制定专项方案以解决冬季施工中所面临的各种问题。
二、冬季施工环境分析1. 气温低:冬季气温一般较低,尤其是北方地区更是寒冷,对于施工人员和机械设备的工作都会有一定的影响。
2. 大风雪天气:在冬季经常会出现大风雪天气,给施工工作带来一定困难。
3. 地基土壤冻结:在寒冷的冬天,地面的土壤也会发生冻结,对于地基开挖和基础施工都会带来不利影响。
4. 施工材料保温问题:在冬季施工中,需要对施工所需的材料进行保温处理,以免受到冻害影响施工进度。
三、冬季施工专项方案1. 施工方案设计针对冬季气温较低和大风雪天气的特点,需要提前进行施工方案设计,并根据实际情况随时调整方案。
同时,需要对冻土地基的影响进行合理评估,制定相应的施工方案,保证施工质量。
2. 施工人员管理在冬季,需要对施工人员的工作量和工作时间进行合理安排,保证施工进度的同时,还要注意保护施工人员的身体健康。
提前做好防寒保暖工作,确保工人的正常工作和生活。
3. 机械设备保养和保温冬季的低温对机械设备有一定的影响,因此需要加强机械设备的保养与保温工作,以确保设备的正常运转。
同时,需要备用设备以防发生故障。
4. 施工材料的保温处理对于需要使用的混凝土、钢材等材料,需要提前做好保温处理,以免受到冻害影响施工进度和工程质量。
5. 安全管理冬季施工环境复杂,需要加强对施工现场的安全管理,采取一系列有效措施确保施工人员的安全,避免发生安全事故。
6. 进度控制和监督制定详细的施工计划,并实时监测施工进度,保证按时完成任务。
定期进行工程质量检查,及时解决问题,防止影响工程进度。
7. 资料备份和处理在冬季施工中,需要做好施工过程中的相关资料备份和处理工作,以备后期查询和维护。
涵洞冬季施工方案涵洞冬季施工方案一、项目背景涵洞是道路交通工程中常见的结构物,用于穿越河流、山脉等地形障碍。
由于冬季气温低,容易发生结冰和雪堵等情况,因此涵洞冬季施工方案的制定至关重要。
本旨在详细介绍涵洞冬季施工方案的各个方面,确保施工过程的顺利进行。
二、施工前准备2.1 环境评估在施工前,需要对涵洞周边环境进行评估,包括气象条件、地质情况等。
根据评估结果确定施工期间可能出现的问题,并制定相应解决方案。
2.2 人员培训施工人员需要接受相关培训,了解冬季施工的安全注意事项,并掌握使用相关设备的技能。
2.3 设备准备检查施工所需的机械设备、工具和材料,确保其完好并安全可靠。
三、施工方案3.1 防寒保暖冬季施工需要防寒保暖措施,包括提供工人暖房、加强工人体检和保健,并配备足够的防寒工作服和防滑鞋等个人防护用品。
3.2 结冰预防为预防涵洞结冰,需要加强施工现场的温度控制,并设置隔离措施,防止冷空气直接进入洞内。
此外,可以使用加热设备对涵洞表面进行加热,防止结冰。
3.3 雪堵清除冬季施工中,如果涵洞发生雪堵情况,需要及时清除。
可以使用雪铲、融雪剂等设备和工具,确保涵洞通畅。
3.4 施工时间安排考虑到冬季天气条件不稳定,施工时间应根据气象预报合理安排,避免恶劣天气对施工的影响。
四、安全措施4.1 警示标识在施工现场设置合适的警示标识,提醒人员注意安全,遵守施工规范。
4.2 紧急救援设备配备紧急救援设备,包括灭火器、急救箱等,以应对突发事件。
4.3 施工监督设置专人负责监督施工过程,确保遵守安全规范和操作规程。
五、施工验收5.1 施工记录详细记录施工过程中的关键节点和问题解决情况,便于施工结束后进行验收和总结。
5.2 验收标准制定严格的验收标准,按照标准对施工质量进行检查,确保涵洞的安全和可靠性。
附件:1. 环境评估报告2. 人员培训记录3. 设备检查表4. 结冰预防方案5. 施工时间安排表法律名词及注释:1. 建设法规:指国家关于涵洞建设的法律和规章制度。

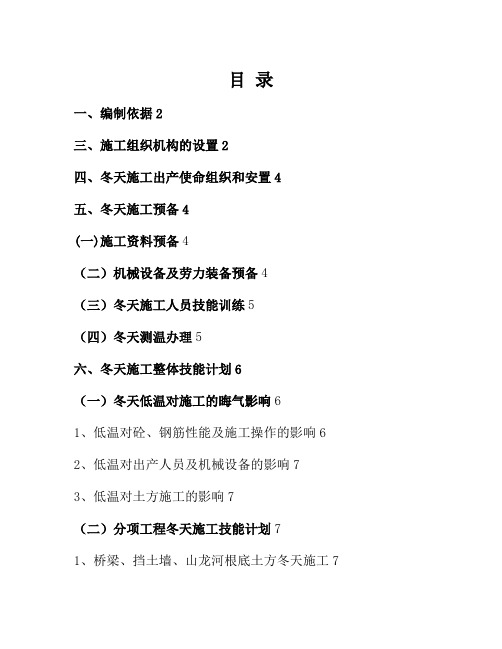

目录一、编制依据2三、施工组织机构的设置2四、冬天施工出产使命组织和安置4五、冬天施工预备4(一)施工资料预备4(二)机械设备及劳力装备预备4(三)冬天施工人员技能训练5(四)冬天测温办理5六、冬天施工整体技能计划6(一)冬天低温对施工的晦气影响61、低温对砼、钢筋性能及施工操作的影响62、低温对出产人员及机械设备的影响73、低温对土方施工的影响7(二)分项工程冬天施工技能计划71、桥梁、挡土墙、山龙河根底土方冬天施工72、红石崖11号线盖板涵冬天施工73、山龙河桥梁钻孔桩冬天施工计划84、钢筋、钢绞线的冬天施工85、模板工程的冬天施工96、混凝土工程107、山龙河桥承台118、墩柱、薄壁桥台、3号线挡土墙施工129、山龙河桥盖梁1210、山龙河桥预制箱梁1311、山龙河护岸砌体施工1412、路途管道、查看井冬天施工15七、冬天施工安全办理15(一)、冬期施工安全教育15(二)、机械设备冬天防寒、防冻办法15(三)、防火、防冻、防滑、防煤气中毒办法16八、环境维护和文明施工16冬天施工计划一、编制依据1、施工技能规程、规范、有关冬天施工的技能规范。
《城市桥梁工程施工与质量查验规范》(CJJ2-2008)《公路桥涵施工技能规范》(JTG/T F50 -2011)2、国家现行法令、法规及当地有关施工安全、环境维护与文明施工方面的详细规则和技能规范。
3、气象局、青岛市工程质量相关规则规则。
4、业主、监理针对冬天施工的告诉要求。
5、我公司多年堆集的冬天施工经历。
二、编制意图依照《混凝土结构工程施工质量查验规范》(GB50204-2011)规则,当环境昼夜平均气温(最高和最低气温的平均值或当地时刻6时、14时及21时室外气温的平均值)接连五天低于5℃或最低气温低于-3℃的时,需采纳冬天施工办法,当室外平均气温接连5天高于5℃时免除冬天施工。
依照中央电视台历年平均气温核算,青岛区域11月下旬至次年2月底最低温度低于5℃。
公路桥涵施工冬季施工方案一、施工背景二、施工方法1.水下施工:a.钢结构桥梁:在冬季水下施工时,首先需要确定水下的冰层厚度。
如果冰层厚度大于一定标准,则需要采取破冰措施,以保证施工区域的通行。
其次,施工人员需佩戴防寒保暖装备,保护自身安全。
接下来,根据具体情况采用合适的水下施工机械,进行桥墩的混凝土浇筑、钢结构的安装等工作。
b.砼结构桥梁:对于砼结构的桥梁,首先要确保施工区域的水体不会冻结,否则会对混凝土浇筑造成影响。
然后,施工人员需采取保温措施,如使用保温棚,保证混凝土的养护温度。
最后,按照正常的水下施工程序,完成砼结构桥梁的浇筑和养护。
2.水上施工:水上施工一般采用浮箱、浮球等设备,以保证施工的平稳和安全。
a.钢结构桥梁:水上施工时,要注意水温对钢结构的影响。
在冬季,水温较低,容易引起钢材的脆性断裂。
因此,施工前需要对水温进行监测,并采取加热措施,使钢材达到适宜的施工温度。
同时,施工人员需穿戴防寒保暖装备,保护自身健康。
另外,还要防止水上冰层积累,影响施工过程。
b.砼结构桥梁:砼结构桥梁的水上施工也需要注意水温对混凝土的影响。
冬季水温较低,容易导致混凝土凝固不完全,影响施工质量。
因此,施工前需考虑采取加热设备,保持混凝土的适宜温度。
同时,施工人员需佩戴防寒保暖装备,并加强养护措施,确保混凝土的早期强度发展。
三、安全保障措施1.施工人员:施工人员需穿戴防寒保暖装备,包括保暖衣、防寒帽、保暖手套等,防止冻伤和失温。
此外,施工人员需定期休息,避免长时间在低温环境下工作导致身体不适。
2.施工设备:施工设备需要进行定期检查和维护,确保良好的工作状态。
对于水下施工机械,要采取防冻措施,防止机械受到冻结而损坏。
对于浮箱、浮球等设备,要加强固定,防止因冰层移动而引起的安全事故。
3.环境保护:施工过程中要防止水体污染,特别是在冰封期,要加强对废弃物的收集和处理。
同时,施工现场要设置必要的安全警示标志,提醒过往车辆和行人注意施工区域。
桥梁道路涵洞冬季专项施工方案冬季是桥梁道路建设中的重要季节,寒冷的天气和严寒的气温对施工提出了更高的要求。
为确保桥梁道路工程的安全和顺利进行,需要制定冬季专项施工方案。
下面将介绍桥梁道路涵洞冬季专项施工方案。
一、冬季施工条件分析:1.温度:寒冷的气温会影响施工材料的性能,使得施工难度增加。
低温下,水泥的凝结时间延长,对温度的要求较高。
2.降雪:冬季容易出现降雪天气,会给施工和交通带来很大影响。
及时清雪是施工期间的重要任务之一3.人员保障:在寒冷的环境下进行施工,需要合理安排工人的工作时间,以防止他们受到寒冷天气的伤害。
二、施工方案:1.施工材料选择:由于冬季温度低,水泥的凝结时间较长,为保证施工质量,应选择低温抗冻水泥,以保证水泥的凝结速度和强度。
2.施工技术:(1)保温措施:在施工现场要提供足够的保温设备,如暖气设施、帐篷和隔离墙等,以确保施工区域的温度在较低的范围内。
(2)清雪措施:及时清除施工区域的积雪,防止积雪对施工带来的影响。
可采用人工和机械清雪相结合的方式,确保施工进度。
(3)人员保障:合理安排工人的工作时间和休息时间,定期进行体温检测,及时提供防寒用品和热水。
3.施工进度安排:(1)合理安排工期:尽量避开恶劣天气,重要施工节点尽量在气温较高的时候进行。
(2)提前储备材料:提前储备足够的施工材料,以防恶劣天气对材料供应造成影响。
(3)定期检查施工现场:定期检查施工现场的供电、供暖等设备是否正常运行,如发现故障及时解决。
三、安全措施:1.防滑措施:加强道路表面的防滑处理,保证施工期间和施工完成后的道路安全。
2.标识设置:设置明显的施工标识牌和警示标志,提醒过往车辆注意施工区域,保证交通安全。
3.设立临时交通引导员:为了保证施工期间的交通秩序,设置临时交通引导员,指挥车辆安全通行。
总结:在桥梁道路涵洞冬季专项施工方案中,需要考虑到冬季特殊的气候条件和施工材料的特性。
通过合理选择施工材料和施工技术,以及增加保温措施和清雪措施,可以确保施工的质量和工期,并保证工人的安全。
一、前言为确保涵洞工程在冬季施工期间顺利进行,保证工程质量,确保施工安全,根据我国北方地区冬季施工特点,特制定本方案。
二、施工范围本方案适用于本工程区域内所有涵洞的冬季施工。
三、施工时间根据中央气象局统计资料,本地区冬季施工时间为11月20日至次年3月17日。
四、施工准备1. 施工人员培训:对施工人员进行冬季施工技术培训,提高施工人员冬季施工技能和安全意识。
2. 施工材料准备:提前储备足够的冬季施工材料,如保温材料、防冻材料、防滑材料等。
3. 施工设备检查:对施工设备进行全面检查,确保设备在冬季施工中正常使用。
4. 施工场地准备:确保施工场地平整、排水畅通,为冬季施工创造良好条件。
五、施工工艺1. 涵洞基础施工(1)采用保温材料对基础进行保温,防止地基冻胀。
(2)在基础混凝土中加入防冻剂,提高混凝土抗冻性能。
(3)基础施工过程中,加强施工现场的温度监测,确保混凝土在适宜温度下养护。
2. 涵洞墙身施工(1)采用保温材料对墙身进行保温,防止墙体冻胀。
(2)墙身混凝土施工过程中,加强施工现场的温度监测,确保混凝土在适宜温度下养护。
(3)墙身施工完成后,及时进行养护,确保墙体强度。
3. 涵洞顶板施工(1)采用保温材料对顶板进行保温,防止顶板冻胀。
(2)顶板混凝土施工过程中,加强施工现场的温度监测,确保混凝土在适宜温度下养护。
(3)顶板施工完成后,及时进行养护,确保顶板强度。
六、施工质量控制1. 施工过程中,严格按照设计要求和质量标准进行施工。
2. 加强施工现场的温度监测,确保混凝土在适宜温度下养护。
3. 对施工材料、设备进行检查,确保施工质量。
4. 定期进行质量检查,发现问题及时整改。
七、安全措施1. 加强施工现场的安全管理,严格执行安全生产规章制度。
2. 对施工人员进行安全教育培训,提高安全意识。
3. 施工现场设置安全警示标志,确保施工安全。
4. 针对冬季施工特点,制定防滑、防冻等措施。
八、总结本方案针对涵洞冬季施工特点,对施工准备、施工工艺、质量控制、安全措施等方面进行了详细规定。
涵洞冬季施工方案(1)
在冬季施工中,涵洞工程的施工方案至关重要。
涵洞作为交通和水利工程中的
重要组成部分,在冬季施工中需要特别注意一系列环境因素,如低温、冰雪天气等,来确保施工安全和效率。
一、冬季涵洞施工环境分析
1.1 气候特点
冬季气温低,日照时间短,降雪频繁,对施工活动带来很大影响。
1.2 土壤条件
冬季土壤容易受冻,影响施工的土方作业。
1.3 安全隐患
冰雪天气容易造成施工安全隐患,需要加强安全措施。
二、涵洞冬季施工方案
2.1 施工准备工作
在冬季施工前,需做好周密的施工准备工作,包括材料准备、设备检修、施工
计划制定等。
2.2 施工方案制定
根据冬季气候和土壤条件,制定合理的施工方案,保证施工质量和进度。
2.3 安全措施
加强安全意识,做好防滑、防冻等安全措施,确保施工现场安全。
三、冬季施工注意事项
3.1 温控措施
采取保温措施,防止施工材料受冻变质,保证施工质量。
3.2 施工进度
合理安排施工进度,充分利用短暂的日照时间,提高施工效率。
3.3 环境保护
注意冬季生态环境保护,避免对周边环境造成污染。
结语
冬季涵洞施工是一个复杂的过程,需要综合考虑气候、土壤、安全等多方面因素。
只有科学制定施工方案,严格执行安全措施,才能保证冬季涵洞施工的顺利进行。
2023年涵洞冬季施工方案____年涵洞冬季施工方案一、背景与目标涵洞是交通建设中常用的一种交通设施,用于穿越水体或地形障碍。
在冬季,由于气温低、降雪等因素的影响,涵洞的施工难度相对较大。
因此,为了确保施工安全、高效完成涵洞建设任务,制定一套科学合理的涵洞冬季施工方案十分必要。
本方案的目标是在冬季条件下,安全、高效、质量可控地完成涵洞的施工工作。
具体包括:合理安排工期,保证施工进度;确保施工质量,符合相关规范要求;落实安全措施,预防施工事故的发生。
二、施工组织与管理2.1.项目经理部设立项目经理部,负责具体的施工组织和管理工作。
项目经理部应具备一定的技术和管理人员,以及必要的办公设施、仪器设备等。
2.2.施工队伍招聘专业施工队伍,确保队伍的技术力量和施工经验。
同时,进行相应的培训,提高施工人员的技术水平和安全意识。
2.3.施工计划根据施工任务,制定详细的施工计划。
包括工期计划、资源配置、施工方法等,确保施工按时完成。
三、施工方法与要点3.1.基础处理在冬季施工前,必须对涵洞的基础进行充分处理。
主要包括基础地质勘察、基础加固等工作。
确保基础稳定,能够承受冬季恶劣环境的影响。
3.2.施工进度控制冬季天气条件不稳定,容易受到降雪、低温等因素的影响。
对于涵洞的施工,应根据天气条件合理安排施工进度,避免因天气原因导致的施工延误。
3.3.临时设施建设为了保证施工的顺利进行,需要建设相应的临时设施。
例如,临时办公室、仓库、生活区等,提供施工所需的各种设备和物资。
3.4.安全措施施工期间要严格按照相关的安全措施进行操作,遵守工地安全规范。
加强对高空作业、爆破等危险作业的监管,确保施工过程中没有安全事故发生。
3.5.质量控制施工过程中要进行严格的质量控制,对施工过程中的每个环节都进行检查和验收。
及时处理施工中出现的质量问题,确保施工质量符合相关规范要求。
四、施工风险与应对措施4.1.天气风险冬季天气多变,可能会出现降雪、低温等不利施工的天气现象。
2023年涵洞冬季施工方案一、项目概述涵洞的建设是现代交通建设的重要组成部分之一,它在道路建设中承担着引导水流、保证交通运输安全等重要功能。
本方案旨在探讨2023年涵洞冬季施工方案,确保施工过程安全、高效、顺利地完成,为道路交通的发展提供保障。
二、施工准备1.施工前准备预先进行施工资源的准备,包括但不限于:施工机械、设备、材料等。
2.天气监控及时掌握当地天气情况,根据天气预报及时调整施工计划。
三、施工方式选择1.人工施工人工施工是冬季施工的常用方式,可以通过人工清理现场、挖掘土方、浇筑混凝土等方式完成施工。
2.机械施工机械施工可以采用挖掘机、装载机、推土机等设备进行涵洞施工,提高工作效率,减少工期。
四、施工要点1.安全措施a.设立警示标志,防止其他车辆误入施工区域。
b.施工人员必须配备个人防护装备,包括安全帽、安全鞋、工作服等。
c.严格控制施工区域的人员进出,确保只有施工人员进入施工现场。
d.夜间施工必须设置照明设备,保证施工人员的安全。
2.材料选择考虑到冬季低温情况,材料选择方面需特别注意,确保施工材料的质量和稳定性。
3.施工队伍组建专业施工队伍,人员配备合理,技术过硬,能够保证施工质量和进度。
五、施工流程1.方案设计根据涵洞的具体要求进行方案设计,包括涵洞的尺寸、结构等。
2.现场清理清理施工现场,保证施工区域的通畅。
3.基础施工进行涵洞的地基处理,包括挖掘、回填、压实等。
4.墙体施工涵洞的墙体施工需要分层进行,根据设计要求进行浇筑混凝土等施工工作。
5.顶板施工涵洞的顶板施工可以采用钢筋混凝土构造,根据设计要求进行施工。
6.检测验收在施工完成后进行涵洞的检测验收,确保施工质量符合相关标准。
六、施工措施1.土方工程根据涵洞的尺寸要求,在施工现场进行挖掘土方,保证施工完工后的地下通行空间。
2.混凝土浇筑在墙体和顶板的施工过程中,进行混凝土的浇筑,并根据设计要求进行养护。
3.支撑工程在涵洞的施工过程中,根据需要进行支撑工程的施工,确保施工现场的安全。
桥涵工程冬季施工方案在桥涵工程中,冬季施工是一个相对复杂的环节。
冬季气温低、天气多变,对施工人员和设备都提出了更高的要求。
因此,合理科学的冬季施工方案显得尤为重要。
本文将从施工前的准备工作、施工过程中的措施、以及施工后的注意事项等方面,详细介绍桥涵工程冬季施工方案。
一、施工前的准备工作在冬季施工前,首先要对施工现场进行全面的检查与评估。
要确保施工现场的基础设施齐全完好,特别是对暴露在室外的设备和材料要作好保护工作,以免受到严寒天气的损害。
同时,需要充分准备足够的保暖设备和防寒措施,以保障施工人员的安全和舒适。
其次,要合理安排施工计划,避免在极端恶劣的天气条件下进行重要工序的施工。
可以考虑选择在气温较暖和天气较好的时段进行关键工序的施工,以减少施工过程中受天气条件影响带来的不利因素。
最后,要组织专业的施工队伍,确保施工人员具备足够的经验和技术水平,能够应对冬季复杂的施工环境。
并且要对施工人员进行相关的安全培训,使他们能够认识到冬季施工的潜在风险,并能够及时有效地应对突发情况。
二、施工过程中的措施在冬季施工过程中,要特别注意以下几点措施:1.防寒保暖:为施工人员提供足够的保暖设备,确保他们在严寒的天气条件下能够维持良好的工作状态。
同时,要定期检查保暖设备的使用情况,确保设备的完好性。
2.冻结处理:冬季施工中应特别注意水管、水泵等设备的冻结问题,可以采取定期通水、加热等措施来预防冻结的发生。
对于地下管道和桥梁结构等容易受冻的部位,应采取隔离措施,保证施工过程的顺利进行。
3.设备维护:在严寒的冬季,施工设备容易受到低温的影响而出现故障。
因此,要加强设备的维护和保养工作,定期检查设备的工作状态,确保设备在恶劣的天气条件下正常运转。
三、施工后的注意事项在冬季施工结束后,还需要进行一系列的注意事项:1.设备清洁:要对施工设备进行彻底的清洁,清除结冰和积雪,防止因为残留的冰雪导致设备损坏。
并且要对设备进行充分的保养,确保设备在下次施工中能够正常使用。
K1+478~K1+5888段左侧片石混凝土挡土墙第1部分 353省道海安段建设工程A4标合同段:S353A4冬期施工技术方案中铁十局353省道海安段建设工程A4标项目部二0一三年十二月十八日冬期施工技术方案一、编制依据1、施工技术规程、规范、有关冬期施工的技术标准。
《公路路基施工技术规范》(JTG F10-2006)《公路桥涵施工技术规范》(JTG/T F50-2011)2、国家现行法律、法规及地方有关施工安全、环境保护与文明施工方面的具体规定和技术标准。
3、气象局、水利局国家有关规定。
4、353省道海安段建设工程S353J2总监办针对冬期施工的通知要求。
5、我公司多年积累的冬期施工经验。
二、编制目的按照《混凝土结构工程施工质量验收规范》(GB50204-2002)规定,当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续五天低于5℃或最低气温低于-3℃的时,需采取冬期施工措施,当室外平均气温连续5天高于5℃时解除冬期施工。
按照中央电视台历年平均气温统计,南通海安地区12月至次年2月最低温度低于5℃。
如下图:按照施工计划安排,我标段主要施工内容为桥梁桩基、墩柱、盖梁、箱梁预制、涵洞、路基均需在冬期进行施工,为减少冬期低温环境对施工的影响,保证工程施工质量及工程进度,按照有关规范规定及技术要求,特制定本冬期施工方案。
三、施工组织机构的设置为加强冬期施工管理,做好冬期施工的各项准备工作,确保冬期施工的工程质量和安全,我项目组建冬期施工领导组织机构,由项目经理任组长,负责本合同段冬期施工的组织,指挥计划。
项目总工负责冬期施工技术交底,组织对冬期施工质量的自检、验收、评定等工作,项目副经理负责协助项目经理组织生产、协调安全、文明施工等过程的控制管理。
各职能部门根据具体的分工情况逐级落实到位。
冬期施工组织机构图1、工程管理部:负责冬期施工技术、温度测量、技术交底管理等工作。
2、安质环保部:负责冬期施工资料及施工工序的自检以及验收、报验;制定安全控制重点、安全预防措施,安全技术交底。
3、试验室:负责制定冬期施工配合比、控制冬期施工各种原材料进场的检验,对施工过程的混凝土质量控制。
5、综合办公室:负责及时转发上级下发的关于冬期施工的要求、通知、组织协调各部门之间关系等后勤保障,确保冬期施工项目的顺利进行。
6、物资设备部:负责冬期施工物资的采购,满足工程所需,对机械设备统一管理。
7、计量合同部:负责合同管理、编制施工计划、报表、计量支付,确保资金到位及时,收集并核算冬期施工发生费用。
四、冬期施工生产任务安排和部署根据本标段的施工进度,紧密结合实际,今年冬期计划施工的项目:桥梁工程基础及下部结构、箱梁预制、路基土石方、涵洞工程、具体生产任务的划分如下表:五、冬期施工准备(一)施工材料准备在冬期到来之前,由材料设备部根据冬期施工的总体安排,采购加热养生设备、养生保暖设备、劳保用品等。
依据试验室提供的冬期配合比所掺用的外加剂统一进行采购,为确保冬期施工的正常进行,储备足够的施工材料包括水泥、碎石、砂、钢材等建筑材料。
(二)机械设备及劳力配置准备冬期施工,根据施工生产任务的计划和安排,为合理安排劳力,根据每个作业面以及施工进度计划的安排,机械,配置足够的劳力和设备,保证正常生产。
1、冬期施工劳动力计划,见下表:2、冬期施工机械设备配备,见下表:3、冬期施工物资配备,见下表:(三)冬期施工人员技术培训冬期施工前,项目部将组织全体施工人员和技术人员进行冬期培训,培训内容为冬期温度测量、冬期施工控制要点,施工规范、试验规程、安全生产、注意事项,通过培训切实掌握冬期施工的各项控制指标,确保工程施工质量和安全。
(四)冬期测温管理1、冬期施工的测温范围及具体温度要求2、测温人员的职责(1)每天记录大气温度,并报告工地负责人;(2)砼拌合料的温度、砼出罐温度、砼入模温度;(3)砼养护温度的测量:按要求布置测量位置,绘制测温分布图及编号。
按要求测温砼养护初始温度、大气温度等。
控制砼养护的初始温度和时间。
3、人员准备设专人负责测温工作,并于开始测温前组织培训和交底。
4、准备好必须的工具测温计:测量大气温度和环境温度根据气象预报和现场测定确定。
测原材料温度采用玻璃液体温度计。
各种温度计在使用前均应进行校验。
5、测温管理1)施工现场工长在技术人员的指导下,负责工程的测温、保温、掺加外加剂等项工作,每天要有测温记录,发现异常及时采取措施并汇报有关领导及技术负责人。
2)项目技术人员要每日查询测温、保温、供热的情况和存在的问题,及时向主管领导汇报并协助现场施工管理人员解决冬施疑难问题。
3)测温记录要交给技术人员归档备查。
六、冬期施工总体技术方案(一)冬期低温对施工的不利影响1、低温对砼、钢筋性能及施工操作的影响1)在负温条件下,新拌砼强度尚未形成,体内含有许多水分经冻结由液态转化为固态,体积增大约10%,使砼的内部组织由于受到冻胀而遭到不同程度的破坏,降低了其应有的承载能力,造成结构上的危害。
2)负温条件下钢筋变硬、变脆,受弯及冷拉其内部组织受到不同程度的损伤,焊接时会产生内应力,降低焊件的受力强度。
2、低温对生产人员及机械设备的影响1)低温寒冷对生产人员操作带来许多不便,尤其对高空作业者更为明显,人的视觉、听觉也受到阻碍,一旦遇到风雪天,操作更加困难。
2)机械设备在低温情况下难以保证最佳工作状态,油压设备由于低温油路凝结,灵敏度下降,使机械不能正常运行。
3、低温对土方施工的影响气温达到负温时易使路基填筑层表面2~3cm形成冻层,当白天气温回升后,融化形成表面松散或反弹现象,引起压实度不足,甚至对路基造成病害。
(二)分项工程冬期施工技术方案结合海安地区历年来气温资料及本工程特点,在保证安全、质量及施工进度的前提下,从以下几个方面做好具有针对性地做好冬期施工生产,具体包括:路基施工、钢筋焊接、箱梁预制、砼浇筑及养护等各个环节。
1、路基土方冬期施工1)路基填料禁止选用冻土及含水量大的粉质粘土,主线路基填料采用取土场内地面以下1m范围内土源,保证其天然含水量合适,能有效防止冻害。
2)选用干净填料,杜绝填料中混有树根、草皮、垃圾等杂物。
3)冬期路基填筑,按照横断面全宽平填,每层的松铺厚度控制在28cm以内,卵石土的松铺厚度控制在30cm以内,而且必须在气温超过5℃时碾压,不留松土过夜,当天的填土必须当天完成碾压。
4)每层填土选择在中午前后翻耕整平,碾压成型,0℃以下不得施工作业,5℃以下不得碾压。
5)土方填筑段落不准过长,尽量采取“短、平、快”的原则,利用有利气温快速上土,快速整型,在最短的时间内完成碾压。
2、涵洞、通道冬期施工1)基础及混凝土浇筑完毕后要进行收面后覆盖厚彩条布后再盖一层草帘,最外层用彩条布进行覆盖,以达到保温保湿效果。
2)涵身混凝土浇筑完毕后,两外侧墙用篷布直接覆盖在上面,以达到保温效果;侧墙模板拆除后,于外侧墙覆盖一层厚彩条布后,再覆盖两层篷布。
涵身顶面的混凝土要进行二次收面后覆盖厚彩条布,并在上面覆盖一层草帘,以达到保温保湿效果。
3、钻孔桩冬期施工方案冬期钻孔在负温情况下,为防止因“泥水不合”而产生的泥浆粘度过低、胶体率下降、失水率增加等情况,采取以下措施:1)拌制泥浆用的土料采用优质粘土,如发生粘土冻结,则打成碎块在制浆池内使其融化。
2)泥浆池及沉淀池上口罩以篷布覆盖。
3)泥浆循环管路采用防寒毡包裹,且每台钻机另备一套备用管路,以防止循环管路受冻。
4)对泥浆加强技术监控,保证泥浆各项性能指标。
5)加强钻孔设备日常检修保养,保障施工设备正常运转。
6)在两节钢筋笼连接部位焊接前,应以酒精喷灯事先预热,保障焊接质量。
7)水下砼灌注尽量安排在白天进行,尽量避免夜间施工,施工气温应在5℃以上,大风及雨雾天气不安排施工。
8)对于灌注完毕的桩基如果桩头露出地面或在冰冻范围内,必须对桩头混凝土部位进行覆盖保温养护。
4、钢筋、钢绞线的冬期施工1)材料堆放及储存钢筋、钢绞线的成品、半成品及原材料的存放,尽量搭棚封闭存放,若因条件限制在室外存放时,必须采取有效措施,与地面隔离,并设置覆盖、防潮措施,防止冰雪侵害产生锈蚀。
2)钢筋焊接尽量在室内进行,倘受条件限制只能在室外进行时,最低气温不宜低于-10℃,并采取防雪挡风措施,减小焊件温度差,焊接后的接头严禁立刻接触冰雪。
3)焊条在施焊前先进行烘干,钢筋焊接处若粘有冰雪应彻底清除,或者用酒精喷灯烘干。
4)预应力张拉设备包括油表、油泵、千斤顶等,在使用时的环境温度条件下配套校验,张拉时,油泵应有挡风措施,张拉设备不用时移到室内保存。
雨雪天气停止张拉。
5) 钢筋负温焊接冬期施工最重要的是钢筋焊接,焊接质量的好坏直接关系到工程结构的安全。
冬期进行钢筋焊接影响因素较多。
钢筋焊接前必须根据当地施工条件、气温状况进行试焊。
试焊时先根据气温状况调整焊接参数及焊接气。
焊接参数和气确定后再进行试焊,试焊的焊件送试验室试验,合格后再进行批量焊接。
在钢筋工程焊接施工中,当环境温度低于-5℃的条件下进行钢筋焊接时为钢筋负温焊接,从事钢筋焊接生产的焊工必须持有钢筋焊工考试合格证。
应制定和执行安全技术措施,加强焊工的劳动保护,防止发生烧伤、触电及火灾等事故。
钢筋焊接前,必须根据施工条件进行试焊,合格后方可施焊:焊工应对施焊后的全部接头的外观质量进行自检,并剔除不合格接头。
负温焊接时应调整焊接工艺参数,使焊缝和热影响区缓慢冷却。
风力超过四级时,应采取挡风措施。
焊后未冷却的接头应避免碰到冰雪。
当环境温度低于-20℃时,不得进行施焊。
注意事项:①在对焊机的电源开关内装设电压表,以便观察电压波动情况。
焊接时,如电压下降大于5%,应适当提高变压器级数;如电压下降到8%时,停止焊接。
②焊接前,必须清除钢筋焊接部位与钢筋接触部位的铁锈、污物等;钢筋端部的扭曲、弯折应予以矫直或切除。
③钢筋焊接完毕之后严禁将接头立即与冰雪接触。
5、模板工程的冬期施工1)按照施工组织设计安排,承台、墩柱、盖梁采用组合钢模板,在拼装前清除冻块冰渣、积雪。
2)模板脱模剂,应采用化学脱模剂,严禁使用水质脱模剂和油质脱模剂。
3)砼灌注前,对模板进行加热,使模板温度不低于5℃。
6、混凝土工程1)混凝土的材料要求(1)拌和站储料仓在冬期施工时,料仓开口用和料仓端墙等高的木板或者石棉瓦等板材进行围挡,减少风雪影响,确保仓内温度。
(2)水泥:选用硅酸盐水泥或普通硅酸盐水泥。
(3)骨料:要求没有冰块、雪团,应清洁、级配良好、质地坚硬,不应含有易被冻坏的矿物。
(4)拌和水:为了减少冻害,先将配合比中的用水量降低至最低限度,办法是:控制坍落度,加入选用高效减水剂。
采用电热器加热法对拌合用水进行加热,电热片的用量及布置根据环境温度、水池容量通过试验确定。
