商住楼模板专项施工方案
- 格式:doc
- 大小:308.50 KB
- 文档页数:21

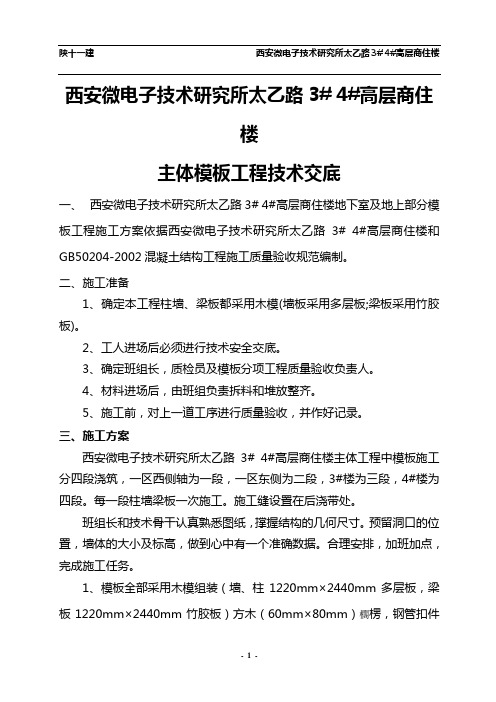

西安微电子技术研究所太乙路3# 4#高层商住楼主体模板工程技术交底一、西安微电子技术研究所太乙路3# 4#高层商住楼地下室及地上部分模板工程施工方案依据西安微电子技术研究所太乙路3# 4#高层商住楼和GB50204-2002混凝土结构工程施工质量验收规范编制。
二、施工准备1、确定本工程柱墙、梁板都采用木模(墙板采用多层板;梁板采用竹胶板)。
2、工人进场后必须进行技术安全交底。
3、确定班组长,质检员及模板分项工程质量验收负责人。
4、材料进场后,由班组负责拆料和堆放整齐。
5、施工前,对上一道工序进行质量验收,并作好记录。
三、施工方案西安微电子技术研究所太乙路3# 4#高层商住楼主体工程中模板施工分四段浇筑,一区西侧轴为一段,一区东侧为二段,3#楼为三段,4#楼为四段。
每一段柱墙梁板一次施工。
施工缝设置在后浇带处。
班组长和技术骨干认真熟悉图纸,撑握结构的几何尺寸。
预留洞口的位置,墙体的大小及标高,做到心中有一个准确数据。
合理安排,加班加点,完成施工任务。
1、模板全部采用木模组装(墙、柱1220mm×2440mm多层板,梁板1220mm ×2440mm竹胶板)方木(60mm×80mm)櫊楞,钢管扣件固定,柱墙采用对拉螺杆(Ф14钢筋)对拉。
2、模板组装前要做好配板设计,包括模板平面分块、模板组装图、节点大样图及支撑系统、穿墙螺杆的设置和间距等。
3、柱墙模板应在柱墙钢筋绑扎验收合格后才能封模,封模应检查:放线是否正确,基脚是否水平,钢筋有没有凸出墙面,埋件位置是否正确等。
5、柱墙梁板模板按配好的分块图和组装图进行拼装,不得任意切割和钻眼,模板应拉统长线和吊垂线进行检查。
模板的制作安装应具有足够的强度、钢度和稳定性。
6、砼浇筑前应对模板进行检查、验收、通过三检(班组自检、工长检查、监理验收)。
模板的检查项目:柱墙梁轴线位移 5mm标高±5mm柱墙梁截面尺寸±4mm每层垂直度±3mm墙板平整度 3mm顶板平整度±5mm预留洞中心位移 3mm预留洞内部尺寸 +0~+10mm接缝不大于2.5毫米模板表面清理干净隔离剂漏涂面积不大于1000平方毫米标高+2mm,-5mm以内相邻两板表面高低差2毫米以内预留洞中心线位移10毫米以内电梯间长度对角线+25mm,-0mm以内电梯井井筒垂直度全高H/100以内,且不大于30毫米模板铁钉拔除干净梁底板与柱子交接处,处理好次梁顺直垃圾清理干净立模板楼梯踏步移位、水平高低不超过10毫米砼浇筑过程中,应对模板及支梁进行观察和维护,发现异常墙浇时及时处理。
【最新资料,Word版,可自由编辑!】一、工程概况工程是为商业用房与居住两用楼,地下室为停车场,裙楼部分商铺,塔楼为商住楼,位于*****交汇处。
本工程±0.000m,相当于绝对标高30.600m。
本工程为一类高层建筑,耐久年限为( 50年)。
该项目由五栋主楼及2-3层商铺组成,其中1#楼23层(含底层商业5层),2#楼为连体主楼,分别为34层(含底层商业2层)及34层(含底层架空层),3#楼为31层(含底层商业3层),4#楼为33层(含底层商业2层),2#商铺4#商铺连接,1#与3#楼由3层商铺相连接。
五栋主楼均为框剪结构,2层商铺为框架结构。
本工程采用现浇钢筋混凝土结构,框架剪力墙抗震等级为三级,结构安全等级二级。
本工程2#楼A户23.220-25.52米为型箱型转换层,板厚为300,梁最大跨度为8300米,梁面尺寸为600*2600;梁跨度为6700梁面尺寸为800*2600其它梁面尺寸为400*2600,转换成底下一层为五层,层高为5100、3#楼14.22-16.52米为型箱型转换层, 板厚为300梁最大跨度为7900米,梁面尺寸为800*2600;其它梁面尺寸为400*2600、600*2600转换层下一层为三层,层高为6100、4#楼局部转换层梁面尺寸为1000*2500跨度为6400、800*2500跨度为4200、700*2650跨度为5100;其它为800*2200、700*2500板厚为180其下一层为二层、层高为3900。
根据建质[2009]87号文《危险性较大的分部分项工程安全管理办法》及武城建[2010]11号文《武汉市超过一定地规模的危险性较大的分部分项工程专项方案专家论证实施细则》的通知规定高大模板支撑方案需进行专家评审。
评审后满足各项要求才能用于工程施工。
根据实际情况仅对3#楼800*2600层高为6100梁及4#楼梁1000*2500层高为3900梁进行设计计算。
有一模板工程原计划安装2000平米模板商业居住楼项目模板工程施工方案第一章编制依据一、施工合同二、施工组织设计《半坡北街商住楼工程施工组织设计》。
三、施工图纸由 XX 省建筑设计研究院作设计的全套建筑、结构施工图纸。
四、主要规程、规范《混凝土结构工程施工质量验收规范》 GB 50204-2002 《建筑工程施工质量验收统一标准》 GB 50300- 2001 《高层建筑砼结构技术规程》 JGJ 3-2002 五、其他1)《建筑法》及国家有关法令法规;2)建设部《建筑工程施工现场管理规定》及地方政府的有关规定;3)建设部“关于建筑业进一步推广应用十项新技术的通知”; 4)省、市现行施工工艺标准;5)我公司内部三标一体程序文件;6)我公司所具备的施工技术力量和管理能力;7)施工现场考察情况。
第二章工程概况建设单位: XX 有限公司监理单位: XX 有限公司设计单位: XX 省建筑设计研究院施工单位:某某建工集团有限公司工程名称:半坡北街商住楼建设地点:某某市府西街南侧建筑类别:商业、居住楼、地下车库建筑设计使用年限:3 类( 50 年以上)防火分类:一类高层耐火等级:二级抗震等级:一级抗震设防类别:丙类抗震设防烈度: 8 度本工程商业居住楼地下 2 层,地上 28 层,总建筑面积 17968.87m2 ,其中地上建筑面积 16147.91m2 ,地下建筑面积为 1820.96m2 ,公建建筑面积2508.11m2 ,住宅建筑面积 13639.8m2 。
建筑高度 86.45m ,室内外高差 0.45m ,最高点高度 90.65m 。
地下车库地下 2 层,总建筑面积 1692.3 m2 ,其中地上建筑面积 49.4m2 ,地下建筑面积为1642.9m2 ,建筑高度 3.6m ,室内外高差 0.15m 。
第三章施工准备一、技术准备( 1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。
目录一、工程概况 (2)二、编制依据 (2)三、构造要求 (2)四、控制要点 (3)五、材料管理 (3)六、验收管理 (4)七、使用管理 (5)八、施工图 (5)九、梁底支架计算书 (6)十、梁侧模板计算书 (13)框支梁模板支架施工方案一、工程概况本工程为商住楼,框架-剪力墙结构,四层裙楼,5-31层为住宅。
转换层设计在5层,标高22.700。
转换层框支梁较多,且截面面积大、钢筋数量多,单支梁的荷载达到34kN/m。
承重架采用无承重立杆,木方垂直梁截面支设方式,立杆纵向(梁长方向)立杆间距均为0.6m;横向(梁宽方向)立杆间距均为0.25m。
离地0.2m设扫地杆,立杆上部设顶托。
板支撑立杆每侧距梁边0.4m。
纵横向水平拉杆步距1.5m。
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)2、《建筑施工模板安全技术规范》(JGJ162-2008)3、《建筑施工扣件式钢管模板支架技术规程》(DB33/1035-2006)4、《建筑结构荷载规范》(GB50009-2001)5、《直缝电焊钢管》(GB/T13793、《低压流体输送甲焊接钢管》(GB/T3092)、《碳素结构钢》(GB/T700)6、《钢管脚手架扣件》(GB/5831-2006)7、《钢结构设计规范》(GBJ17-88)8、《混凝土结构工程施工质量验收规范》(GB50204-2002)、《钢结构工程施工质量验收规范》(GB50205-2001)三、构造要求1、架体总体要求:立杆、水平杆间距要严格控制;加掖部分高低差处要连续搭设。
2、架体立杆:(1)梁下采用可调托座,托梁采用双钢管。
(2)可调支托底部的立柱顶端应沿纵横向设置一道水平拉杆,托座顶距离水平杆的高度不应大于300mm。
梁底立杆应按梁宽均匀设置,其偏差不应大于25mm,调节螺杆的伸缩长度不应大于200mm。
应在两侧立杆外设置连续式剪刀撑。
(3)模板支架必须设置纵、横向扫地杆。
办公大楼模板工程专项施工方案一、项目背景近年来,随着城市化进程的不断加快和经济的快速发展,办公大楼项目建设的需求逐渐增多。
为了保证办公大楼项目的质量和进度,特制定了本施工方案。
二、施工范围本施工方案适用于办公大楼模板工程的施工阶段,包括但不限于地基处理、主体结构施工、外墙装饰、内部装修等工程内容。
三、施工组织3.1 施工组织机构为了保证施工顺利进行,将建立由总监、项目经理、主管工程师和各专业技术顾问组成的施工组织机构。
3.2 施工计划根据项目需要和施工周期,制定详细的施工计划,并严格执行,确保施工进度和质量。
四、质量控制4.1 质量目标本施工方案将以确保办公大楼工程的稳定性、安全性和美观性为质量目标,严格按照相关标准和规范进行施工。
4.2 质量保证措施设立专门质量监督部门,由专业人员负责监督施工过程中的质量控制,确保施工质量符合相关标准。
五、安全生产5.1 安全管理制定安全施工标准和流程,建立完善的安全管理制度,加强安全教育和培训,确保施工过程中的安全生产。
5.2 突发事件应急预案针对施工过程中可能发生的突发事件,编制应急预案,明确各项措施和责任人,及时处置,并确保人员安全。
六、环境保护6.1 环境保护意识提升施工人员的环保意识,严格按照相关环保法规进行施工,节约能源,减少污染。
6.2 废弃物处理建立废弃物分类处理制度,做到减量化、资源化和无害化处理,保护环境。
七、总结与展望通过本施工方案的制定和实施,将确保办公大楼模板工程的高质量、高效率完成,同时也提升了团队的施工管理水平和专业素质。
未来,我们将不断完善施工方案,提升施工质量,满足社会的需求和期待。
某高层住宅楼工程模板施工方案1. 引言本文档旨在提供某高层住宅楼工程模板的施工方案,包括项目概述、施工步骤、安全措施和质量保证等内容。
本方案将确保工程施工按照设计要求和相关标准进行,以确保施工的安全和质量。
2. 项目概述该高层住宅楼工程模板位于某城市的新开发区,总建筑面积约为XX 平米。
项目由地基与桩基工程、主体结构工程和装饰装修工程组成。
本方案主要针对主体结构工程的施工,包括地面工程、框架结构和楼板施工等内容。
3. 施工步骤3.1 地基与桩基工程1.进行场地勘测和土壤测试,确定地基处理方式和桩基布置方案。
2.进行地基处理,包括土方开挖、填筑和压实。
3.进行桩基施工,包括桩基的钻孔、灌注和检测。
3.2 主体结构工程1.进行地面工程施工,包括基坑开挖和地下管线的敷设。
2.进行框架结构施工,包括砌体墙体、柱子和梁的建造。
3.进行楼板施工,包括钢筋工程和混凝土浇筑。
4.进行外墙和屋面的施工,包括外墙砌筑和屋面防水。
5.进行室内隔墙和楼梯的施工。
6.进行钢结构和玻璃幕墙的安装。
7.进行屋面设备和消防设备的安装。
3.3 装饰装修工程1.进行墙面和地面的铺装。
2.进行室内门窗和洁具的安装。
3.进行室内装饰,包括吊顶、墙纸和照明等。
4.进行外部景观和绿化的施工。
4. 安全措施在施工过程中,应严格按照相关安全法规和标准进行操作,确保施工人员的安全。
以下是施工过程中需要注意的安全措施:•提供安全防护设施,包括安全帽、安全绳和安全网等。
•指定专人负责安全管理和监督。
•建立施工现场巡视制度,及时发现并处理安全隐患。
•定期进行安全培训和演练,增强施工人员的安全意识。
5. 质量保证为确保工程质量,施工方案应包含质量保证的相关措施:•在施工前进行施工方案的审查和批准。
•设立专门的质量控制部门,负责施工过程中的质量管理。
•严格遵守相关工程建设标准和规范。
•定期进行施工质量检查和评估,及时发现和处理质量问题。
•提供完整的施工记录和验收报告,确保施工质量的可追溯性。
主体模板工程专项施工方案一、编制说明:1、本方案编制xxxx工程。
2、本方案系本工程的技术指导文件,工程监理及有关部门施工时参考。
是我公司作为施工管理的技术文件,是指导模板分项施工全过程的依据。
3、对本方案没有阐述或阐述不详的内容,在实际施工过程中另行调整和补充。
二、编制依据1、建筑施工图纸及图纸会审纪要,设计变更单;2、按照施工图计算的各项指标;3、《混凝土结构工程施工质量验收规范》GB50204—2002;《建筑工程质量统一验收规范》GB50300—2001;三、工程概况(一)建筑设计概况1、本工程为襄樊市xxxx工程。
本工程±0.000相当于绝对标高67.90m,室内外标高差为30mm,本工程为19-33层小高层商住楼,本工程为长方形布局,长度方向为28.30m,宽度方向为13.90m,在楼梯入口处有3.10m的门斗,每个户型均有圆弧阳台,D-1户型阳台半径为1.60m,D-2户型阳台半径为7.80m。
2、本工程外门窗均为中空玻璃彩铝门窗,C1为1500×2000推拉凸窗窗台高600,内门窗为木门和防火门,M1为1000×2100成品分户防盗门。
(二)结构设计概况1、本工程为现浇钢筋砼框架结构房屋,结构层数为11层。
建筑结构及各类结构构件的安全等级均为二级,抗震设防类别为丙类,所在地区抗震设防烈度为6度,框架抗震等级约为四级。
2、本工程地基经钢筋混凝土桩处理后采用独立柱基和钢筋砼条基。
基础部分混凝土等级垫层为C15,基础承台和承台梁混凝土等级为C50,框架柱从-1.73m-11.97m混凝土等级C35,11.97m-20.97m混凝土等级C30,20.97m-38.47m 混凝土等级C25,剪力墙混凝土等级均为C25,框架梁-0.03m-17.97m混凝土等级C30,20.97m-38.47m混凝土等级C25,现浇板和楼梯均为C25。
混凝土的质量控制要注意以下问题,原材料的控制:水泥安定性和强度必须合格,卵石粒径和级配严格按设计配合比进行控制,砂粒径和含泥量应严格控制;混凝土强度等级高于C30的水泥必须用42.5级及以上进行混凝土的拌制。
模板施工方案一、编制依据:1、临夏市人和明苑住宅小区1#楼施工组织设计;2、工程建设标准强制性条文;3、混凝土结构工程施工质量验收规范GB50204-2002;4、建筑施工高处作业安全技术规程JGJ80-91;5、模板工程施工工艺规程Q/GJ203-2005.二、模板的支设方案1、筏板模板:筏板四周采用砖模,电梯井坑和集水坑采用18mm厚竹胶合板现场吊模。
2、地下室外墙及消防水池从筏板面上翻300高加钢板止水带,地下室外墙因有防水要求,支撑模板时使用止水螺杆。
三、模板的安装(一)工程概况:本工程建设地点在临夏市环城东路,为临夏市房地产综合开发公司临夏市人和明苑住宅小区1#楼。
地下一层均为自行车库,层高5.08米;一至二层均为商铺,其中一层层高为4.20米,二层层高为3.85米;三至及以上均为住宅,层高为2.9米。
本工程为一类建筑,结构形式为剪力墙结构,建筑基底面积:2543平方米;总建筑面积:39110.41平方米;建筑高度为94.80米。
建筑类别为一类高层商住楼,设计使用年限为50年,耐火等级为地上一级,地下一级,抗震设防设防烈度为七度,抗震设防分类为丙类;结构安全等级为二级;屋面防水等级为Ⅱ级,地下室防水等级为二级,地下室防水采用两道设防,一道为结构自防水加抗渗剂,抗渗等级P6,另一道外防水为1层4厚SBS防水卷材。
建筑室内干燥环境为1类,地下工程防水等级为二级。
2、模板:(一)、模板工程:1、本工程剪力墙、柱、梁、板采用竹胶板。
2配件连接件连接件有碗扣架、Φ48钢管、形卡、穿墙铁片、紧固螺栓、对拉螺栓、扣件等。
3配件支架钢管支架必须有足够的强度,才能承受混凝土的侧压力,以及施工荷载。
(二)模板安装的一般要求1、安装模板时,高度在2M及其以上时,应遵守高处作业安全技术规范的有关规定。
2、具有足够的强度、刚度和稳定性,能可靠地承受浇捣砼的重量和侧压力及施工中所产生的荷载。
3、构造简单,装拆方便,并便于钢筋的绑扎与安装和砼的浇筑及养护等工艺要求。
一、工程概况本工程为唐山市宏扬花园商住楼工程,位于唐山市火炬路西侧,由唐山宏扬房地产开发公司招标筹建,唐山国旺建筑安装有限公司中标承建。
工期为333天,要求2001年10月10日开工,2002年10月30日竣工交付使用。
该工程由唐山市规划建筑设计研究院设计,建筑平面为5单元组合条式住宅楼。
建筑面积为16757.66M2(其中地下室面积2310M2)。
地下是一层半地下室,地上主体为六层。
地下室层高2.2M,首层层高为3.6M,二层层高为3.0M,三至六层层高为2.9M,单元组合为一梯两户,一二层为商业用房,三至六层为住宅。
该工程为框架结构。
模板施工方案编制依据《建筑施工安全检查标准》(JGJ59-99)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)《河北省〈建筑施工安全检查标准〉实施细则》等。
二、模板安装概况本工程模板需用量较大,柱用组合钢模,框架主梁底用木模,侧模用钢模。
支撑采用φ48mm钢管,钢管符合国家现行规范A3钢的标准,•方木用65*100mm支柱模,用钢管通长上下卡牢,既能保证不走模,又能保证柱轴线不位移,柱间距不大于600mm用短钢管卡牢。
梁板支撑用满堂φ48mm钢管,梁底模用木模,侧模用小钢模,为保证梁柱断面尺寸,梁柱内设直径6.5mm钢筋,两端焊铁板打孔拉杆,梁底模起拱高度0.3%。
三、模板安装前的准备工作1、模板安装前由项目技术负责人向作业班组长做书面安全技术交底,再由作业班组长向操作人员进行安全技术交底和安全教育,有关施工及操作人员应熟悉施工图及模板工程的施工设计。
2、施工现场设可靠的能满足模板安装和检查需用的测量控制点。
3、现场使用的模板及配件应按规格和数量逐项清点和检查,•未经修复的部件不得使用。
4、钢模板安装前应涂刷脱膜剂。
5、梁和楼板模板的支柱支设在土壤地面时,应将地面事先整平夯实,•并准备柱底垫板。
6、竖向模板的安装底面应平整坚实,并采取可靠的定位措施,•竖向模板应按施工设计要求预埋支承锚固件。
鼎正苑庆化小区1#楼模板施工方案审批:审核:编制:施工单位:西安鼎正建设有限公司编制时间:二○○六年四月十日目录第一章工程简介 (2)第二章地下室顶板 (3)第三章模板方案设计 (7)1 、工程概况 (7)2 、设计依据 (7)3 、模板结构 (7)4 、方案设计 (8)第四章模板施工 (12)1 、施工准备 (12)2 、模板安装 (12)3 、模板拆卸 (14)4 、模板保养 (15)第五章安全文明施工 (16)第六章检验质量标准 (17)1 、制作质量标准 (17)2 、安装质量标准 (18)第七章常见质量问题与防治措施 (19)第八章大模板计算 (20)鼎正苑庆化小区1#楼模板工程施工方案第一章工程简介1.1工程概况鼎正苑庆化小区1#高层商住楼位于西安市泾河工业园开发区庆化小区内,北临泾渭东路,东临米家崖商贸市场,西临泾渭二路,建设单位是鼎正集团陕西省路易实业有限公司,由西安晨光建筑设计研究院设计。
本工程由四个单元组成,均为地下一层,地上十九层,建筑面积为41920.80㎡(地上:37895.8㎡,地下:4025㎡),建筑规模:283户。
楼内交通每单元布置踏步梯、电梯。
建筑物总高度为:65.3m,一层为:2.9m,夹层1为:1.65m,夹层2为:1.25m,2~17层层高为:2.9m,18层为3m,18层跃层(大屋面)2.9m,电梯机房:3.7m,水箱间为:3m。
地下结构:地下室剪力墙外墙厚度300㎜,内墙厚度为250㎜,地下室底板厚:500~1200㎜,顶板厚:200㎜,主楼基础梁分别为:500×1200㎜,600×1200㎜,700×1200㎜,750×1200㎜,附楼基础梁为:700×1000㎜。
地上结构:内外剪力墙厚度为:250㎜、200㎜,梁高为400~700㎜不等,梁宽均同墙厚。
现浇板厚100~140㎜不等。
1.2施工部署庆化小区1#楼工程,砼现场搅拌,安装两台J500强制式搅拌机,自动上料机一台,输送泵二台,布料机二台。
商住楼模板专项施工方案模板专项施工方案第一节编制依据《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社;《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)中国建筑工业出版社;另外参照本工程施工图纸及施工组织设计编制本施工方案。
第二节工程概况本工程为城东家园2#3#4#商住楼工程,2#楼建筑物地上十八层,地下室一层,建筑面积为21593.7㎡,框剪结构,高度55.5m;3#楼建筑物地上二十七层,地下室一层,建筑面积为19803.8㎡,框剪结构,高度84.9m;4#楼建筑物地上六层,地下室一层,建筑面积为1526.4㎡,框剪结构,高度18.3m.第三节方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,模板及模板支架的搭设,还必须符合JCJ59-99检查标准要求,要符合省文明标化工地的有关标准。
6、结合以上模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下模板及其支架方案:板模板(扣件钢管架)。
第四节材料选择按清水混凝土的要求进行模板设计,在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。
板模板(扣件钢管架)板底采用18mm支撑,承重架采用扣件式钢管脚手架,由扣件、立杆、横杆、支座组成,采用胶合面板钢管。
钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。
脚手架施工前必须将入场钢管取样,送有相关国家资质的试验单位,进行钢管抗弯、抗拉等力学试验,试验结果满足设计要求后,方可在施工中使用。
本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》JGJ22-85的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应干整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
钢管螺栓拧紧力矩达70N.m时不得破坏。
如使用旧扣件时,扣件必须取样送有相关国家资质的试验单位,进行扣件抗滑力等试验,试验结果满足设计要求后方可在施工中使用。
第五节模板安装1、模板安装的一般要求竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。
安装柱模前,要清除杂物,焊接或修整模板的定位预埋件,做好测量放线工作,抹好模板下的找平砂浆。
模板组装要严格按照模板配板图尺寸拼装成整体,模板在现场拼装时,要控制好相邻板面之间拼缝,两板接头处要加设卡子,以防漏浆,拼装完成后用钢丝把模板和竖向钢管绑扎牢固,以保持模板的整体性。
拼装的精度要求如下:1、两块模板之间拼缝≤12、相邻模板之间高低差≤13、模板平整度≤24、模板平面尺寸偏差±32、模板定位当底板或顶板混凝土浇筑完毕并具有一定强度(≥1.2MPa),即用手按不松软、无痕迹,方可上人开始进行轴线投测。
首先根据楼面轴线测量孔引测建筑物的主轴线的控制线,并以该控制线为起点,引出每道细部轴线,根据轴线位置放出细部截面位置尺寸线、模板500(mm)控制线,以便于模板的安装和校正。
当混凝土浇筑完毕,模板拆除以后,开始引测楼层500mm 标高控制线,并根据该500mm 线将板底的控制线直接引测到墙、柱上。
3、±0.000以下模板安装要求(1)底板模板安装顺序及技术要点垫层施工完毕后进行底板模板安装,底板侧模全部采用砖模,沿底板边线外延50mm 砌筑240mm厚砖墙,高度二底板厚+450mm,在底板厚度范围内砌筑永久性保护墙,砂浆采用1:3水泥砂浆,上面450nnn部分砌筑临时性保护墙,用混合砂浆砌筑,砖墙内侧抹20mm厚1:3水泥砂浆。
积水坑、电梯井模板采用15mm厚多层板按坑大小加工成定型模板。
模板固定要牢固,并用钢丝绳将模板拉在底板钢筋上,防止浇筑混凝土时模板上浮。
(2)楼板模板安装顺序及技术要点①模板安装顺序"满堂"脚手架→主龙骨→次龙骨→柱头模板龙骨→柱头模板、顶板模板→拼装→顶板内、外墙柱头模板龙骨→模板调整验收→进行下道工序②技术要点楼板模板当采用单块就位时,宜以每个铺设单元从四周先用阴角模板与墙、梁模板连接,然后向中央铺设,按设计要求起拱(跨度大于4m时,起拱0.2%),起拱部位为中间起拱,四周不起拱。
4、±0.000以上模板安装要求(1)梁、板模板安装顺序及技术要点①模板安装顺序模板定位、垂直度调整→模板加固→验收→混凝土浇筑→拆模②技术要点安装墙模前,要对墙体接茬处凿毛,用空压机清除墙体内的杂物,做好测量放线工作。
为防止墙体模板根部出现漏浆"烂根"现象,墙模安装前,在底板上根据放线尺寸贴海绵条,做到平整、准确、粘结牢固并注意穿墙螺栓的安装质量。
(2)楼板模板安装顺序及技术要点①模板安装顺序"满堂"脚手架→主龙骨→次龙骨→柱头模板龙骨→柱头模板、顶板模板→拼装→顶板内、外墙柱头模板龙骨→模板调整验收→进行下道工序②技术要点楼板模板当采用单块就位日寸,宜以每个铺设单元从四周先用阴角模板与墙、梁模板连接,然后向中央铺设,按设计要求起拱(跨度大于4m时,起拱0.2%),起拱部位为中间起拱,四周不起拱。
5、模板构造板模板(扣件钢管架)1、楼板模板采用Ф48×2.7钢管做板底支撑,中心间距300mm,扣件式钢管脚手架作为撑系统,脚手架排距0.9m,跨距1m,步距1.3m。
2、楼板模板施工时注意以下几点:(1)横板支撑钢管必须在楼面弹线上垫木方;(2)钢管排架搭设横平竖直,纵横连通,上下层支顶位置一致,连接件需连接牢固,水平拉撑连通;(3)模板底第一排楞需紧靠墙板,如有缝隙用密封条封孔,模板与模板之间拼接缝小于1mm,否则用腻子封条;(4)根据房间大小,决定顶板模板起拱大小:<4 开间不考虑起拱,4≤L<6起拱10mm,≥6 的起拱15mm;(5)模板支设,下部支撑用满堂脚手架支撑下垫垫板。
顶板纵横格栅用压刨刨成同样规格,并拉通线找平。
特别是四周的格栅,弹线保持在同一标高上,板与格栅用50mm 长钉子固定,格栅间距300mm,板铺完后,用水准仪校正标高,并用靠尺找平。
铺设四周模板时,与墙齐平,加密封条,避免墙体"吃模",板模周转使用时,将表面的水泥砂浆清理干净,涂刷脱模剂,对变形和四周破损的模板及时修整和更换以确保接缝严密,板面平整;模板铺完后,将杂物清理干净,刷好脱模剂。
(6)从墙根起步300mm 立第一根立杆以后按900mm 和1200mm 的间距立支撑,这样可保证立柱支撑上下层位置对应。
水平拉杆要求设上、中、下三道,考虑到人行通道,在支撑中留一条通道,中、下两道水平不设(在顶板支撑完善之后拆除部分横杆形成人行通道)。
第六节模板拆除1、模板拆除根据现场同条件的试块指导强度,符合设计要求的百分率后,由技术人员发放拆模通知书后,方可拆模。
2、模板及其支架在拆除时混凝土强度要达到如下要求。
在拆除侧模时,混凝土强度要达到1.2MPa(依据拆模试块强度而定),保证其表面及棱角不因拆除模板而受损后方可拆除。
混凝土的底模,其混凝土强度必须符合下表规定后方可拆除。
3、拆除模板的顺序与安装模板顺序相反,先支的模板后拆,后支的先拆。
(1)墙模板拆除墙模板在混凝土强度达到1.2MPa,能保证其表面及棱角不因拆除而损坏时方能拆除,模板拆除顺序与安装模板顺序相反,先外墙后内墙,先拆外墙外侧模板,再拆除内侧模板,先模板后角模。
拆墙模板时,首先拆下穿墙螺栓,再松开地脚螺栓,使模板向后倾斜与墙体脱开。
不得在墙上撬模板,或用大锤砸模板,保证拆模时不晃动混凝土墙体,尤其拆门窗阴阳角模时不能用大锤砸模板。
门窗洞口模板在墙体模板拆除结束后拆除,先松动四周固定用的角钢,再将各面模板轻轻振出拆除,严禁直接用撬棍从混凝土与模板接缝位置撬动洞口模板,以防止拆除时洞口的阳角被损坏,跨度大于1m 的洞口拆模后要加设临时支撑。
(2)楼板模板拆除楼板模板拆除时,先调节顶部支撑头,使其向下移动,达到模板与楼板分离的要求,保留养护支撑及其上的养护木方或养护模板,其余模板均落在满堂脚手架上。
拆除板模板时要保留板的养护支撑。
4、模板拆除吊至存放地点时,模板保持平放,然后用铲刀、湿布进行清理。
支模前刷脱模剂。
模板有损坏的地方及时进行修理,以保证使用质量。
5、模板拆除后,及时进行板面清理,涂刷隔离剂,防止粘结灰浆。
第七节模板技术措施1、进场模板质量标准模板要求:(1)技术性能必须符合相关质量标准(通过收存、检查进场木胶合板出厂合格证和检测报告来检验)。
(2)外观质量检查标准(通过观察检验)任意部位不得有腐朽、霉斑、鼓泡。
不得有板边缺损、起毛。
每平方米单板脱胶不大于0.001m2。
每平方米污染面积不大于0.005m2(3)规格尺寸标准厚度检测方法:用钢卷尺在距板边20mm 处,长短边分别测3 点、1 点,取8 点平均值;各测点与平均值差为偏差。
长、宽检测方法:用钢卷尺在距板边100mm 处分别测量每张板长、宽各2点,取平均值。
对角线差检测方法:用钢卷尺测量两对角线之差。
翘曲度检测方法:用钢直尺量对角线长度,并用楔形塞尺(或钢卷尺)量钢直尺与板面间最大弦高,后者与前者的比值为翘曲度。
2、模板安装质量要求必须符合《混凝土结构工程施工及验收规范》(GB 50204-2002)及相关规范要求。
即"模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载"。
(1)主控项目1)安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上下层支架的立柱应对准,并铺设垫板。
检查数量:全数检查。
检验方法:对照模板设计文件和施工技术方案观察。
2)在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。
检查数量:全数检查。
检验方法:观察。
(2)一般项目1)模板安装应满足下列要求:模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;模板与混凝土的接触面应清理干净并涂刷隔离剂;浇筑混凝土前,模板内的杂物应清理干净;检查数量:全数检查。
检验方法:观察。
2)对跨度不小于4m 的现浇钢筋混凝土梁、板,其模板应按要求起拱。
