野川煤业有限公司回风立井施工安全措施二O一二年八月十六日目录一、预防瓦斯及火灾安全技术措施 (4)二、井壁安全管理措施 (5)三、打眼安全技术措施 (6)四、爆破安全技术措施 (11)五、防止水害管理措施 (12)六、机电安全管理措施煤(岩)层赋存特征 (13)七、运输提升安全管理措施 (16)安全技术措施一、预防瓦斯及火灾安全技术措施(一)防治瓦斯的措施1、严格执行瓦斯检查制度,瓦斯检查员每班至少两次巡回到迎头检查瓦斯,并及时了解工作面有害气体状况,爆破工要做到“一炮三检”并记录好,班组长利用便携式甲烷检测报警仪,坚决做到瓦斯超限不作业。
监控传感器悬挂在迎头外5m处井璧一侧,垂直悬挂,距巷帮不得小于200mm井壁的一侧。
2、井筒风流中瓦斯浓度达到1.0%时,必须停止使用电钻;爆破地点附近20m以内风流中的瓦斯浓度达到1%时,严禁爆破。
工作面风流中瓦斯浓度达到1.5%时,必须停止工作,撤出人员,切断电源,进行处理;3、严格执行炮眼布置,装药量、炮眼装填的规定。
(二)、预防火灾措施1、回风立井改造工程井筒施工采用风钻打眼,钢筋混凝土立模浇筑,爆破喷雾防尘,防火的重点是防设备、机械摩擦生热、电缆线和人为火灾。
回风立井通风机房材料库防灭火工具齐全(施工的回风立井井口距通风机房40米),工作地点备有灭火器、沙子等灭火器材。
该区域通风设施齐全、安全可靠。
防灭火水源来自地面沉淀池、静压水池(V=200m3)用水泵→回风立井→迎头2寸胶管接至迎头。
2、防止自燃发火的措施健全完善防火管路系统(与防尘共用),管好用好本工作面防火管路,装备及设施。
完善检测措施,做到一氧化碳超限不作业。
(三)、避灾路线1、若迎头发生水灾时,施工人员应按如下路线进行撤离。
迎头→回风立井→地面。
2、若迎头发生瓦斯爆炸,煤尘爆炸等火灾事故,迎头施工人员应按如下线路进行撤离。
迎头→回风立井→地面。
二、井壁安全管理措施1、严格执行井筒帮壁管理制度。
回风立井井筒掘进施工作业规程第一章概述第一节概况一、矿井概况根据山西省煤矿企业兼并重组整合工作领导小组办公室文件晋煤重组办发[2009]35 号文《关于朔州市山阴县煤矿企业兼并重组整合方案(部分)的批复》,批准原山西山阴腰寨煤业有限公司为单独保留矿井。
井田面积为 6。
6898km2 ,批准开采 1—11 号煤层,批准矿生产能力由原 45kt/a,提升为 1.2mt/a,净提升能力 750 kt/a。
为此,需改扩建新增一回风立井。
二、工程名称:腰寨煤矿回风立井井筒三、井筒的用途为矿井的回风和安全出口。
— 1 - 第二节编写依据1、《腰寨煤业有限公司回风立井施工组织设计》,批准时间:211 年 8 月。
2、2009 年 9 月,山西地宝能源有限公司编制的《山西山阴宝山腰寨煤业有限公司矿井兼并重组整合地质报告》及其批复:晋煤规发[2010]521 号。
3、《煤矿安全规程》;4、《煤炭工业矿井设计规范》;5、“晋煤办发[2009]151 号”发布实施的《煤矿建设安全规定》 ;6、《煤矿井巷工程施工规范》 (GB50511—2010) ;7、《煤矿井巷工程质量验收规范》(GB50213—2010); 8、《煤矿建设项目安全设施设计审查和竣工验收的规范》(AQ1055—2008); 9、煤炭工业出版社《简明建井工程手册》; 10、煤炭工业出版社《煤矿支护手册》 ; 11、其它相关的规范、法规等。
— 2 —第二章第一节地面相对位置及地质情况地面相对位置及邻近采区开采情况工程位置:该矿位于山阴县西北的马营乡腰寨村附近,东南距山阴县城 35km,行政区划规马营乡管辖。
地理坐标为:东径 112°40′20〃~ 112°42′32〃,北纬39°41′09〃~39°42′44〃,距该矿西南侧 5km 处有马营乡通往山阴县城的乡镇公路,与玉井镇之间有简易公路相通。
第三章巷道布置及支护说明第一节巷道布置 1、位置:新建回风立井位于矿工业广场南部2、井口坐标:X=4396947.258 Y=19645444。
仅供参考[整理] 安全管理文书回风立井绞车、稳车基础施工安全措施日期:__________________单位:__________________第1 页共6 页回风立井绞车、稳车基础施工安全措施一、工程概况:由于城山矿井二水平的开拓,使得该矿中西部采区及二水平采掘队组过多,又因中西部瓦斯涌出量相对较大,且井下风量可调性差,造成矿井采区接续工程严重紧张,回风能力严重不足。
为了保证矿井生产持续稳定和发展,提高矿井抗灾防灾能力,减少通风网络长度,降低矿井通风阻力,为此,针对矿井目前通风系统存在的问题,同时综合考虑矿井中长期通风的需要,确保矿井通风安全,鸡西分子公司委托设计院完成城山煤矿立井通风系统改造设计,由龙煤矿建公司建井工程处承担。
中部回风立井井口中心坐标x=5023192.187,Y=423010.635,Z上=+207.600m,井底标高为-396.156m。
井筒设计净直径为6.0m,井深603.756m,由黑龙江龙煤矿山建设工程公司承担中部回风立井井筒工程。
地面布置15台凿井稳车和两台提升绞车,稳车基础凝土强度等级:C30,绞车基础混凝土等级C30。
为保证安全施工,特制如下措施二、投入施工机械设备:见表序号机械设备名称型号规格数量国别产地制造年份额定功率(kw)备注1提升机JKZ-2.8/15.51洛阳1000主提2提升机JK-2.5/201洛阳570副提3凿井稳车2JZ-16/10001锦州55砼管4凿井稳车2JZ-16/10001锦州55排水管5凿井稳车2JZ-10/10001济南40压风6凿井稳车2JZ-10/10001济南40风筒7凿井稳车JZ-16/10004济南30吊盘8凿井稳车JZ-16/10004济南30模板9凿井稳车JZ-16/10001济南30中转10凿井稳车JZ-10/10001济南18.5放炮电缆11凿井稳车JZA2-5/10001济南22安全梯12压风机4L-20/82无锡130 13压风机5L-20/82无锡250 14搅拌机及配料机JS-5002陕西18.5 15配料机PLD-12001陕西9.0 16座钩第 2 页共 6 页吊桶4.0m³1徐州17座钩吊桶3.0m³1徐州18座钩吊桶2.0m³1徐州19水泵BQS80-480-250KW2济宁250KW 20风机FBD2×18.52湘潭18.5×221电动挖掘机SW30/202河北30 22风泵BQF-Ⅰ2常州23中心回转HZ-6B1宣化24伞钻DxSJZ6.7型竖井钻机1山东三、砼配合比计算:根据设计要求,绞车、稳车混凝土强度等级为C30,根据设计强度进行砼配合比设计。
前言山西岚县昌恒煤焦有限公司是经山西省煤矿企业兼并重组整合工作领导组办公室以晋煤重组办发[2009]17号文批准的本次资源兼并重组整合中的单独保留矿井。
安徽省皖北煤电集团有限责任公司为该矿主体企业。
该矿井前身为岚县地方国营候家岩煤矿附属一矿,始建于1962年,1966年投产,批准开采4、9号煤层,原设计能力6万t/a,该矿经过数次改造,目前为生产能力21万t/a的生产矿井。
2009年12月山西省国土资源厅为其颁发了新的《采矿许可证》,批复矿井生产能力为90万t/a,井田面积2.9978km2,开采4、9号煤层。
依据山西省煤炭工业厅晋煤办基发[2009]83号文规定,该矿特委托我公司编制矿井兼并重组整合项目初步设计。
一、编制设计的依据1、山西岚县昌恒煤焦有限公司矿井兼并重组整合项目初步设计委托书;2、山西地宝能源有限公司2010年8月编制的《山西岚县昌恒煤焦有限公司兼并重组整合矿井地质报告》;3、山西省煤炭工业厅晋煤规发[2010]271号《关于山西岚县昌恒煤焦有限公司兼并重组整合矿井地质报告的批复》;4、山西岚县昌恒煤焦有限公司的《采矿许可证》;5、山西省煤矿企业兼并重组整合工作领导组办公室晋煤重组办发[2009]17号文;6、编制山西岚县昌恒煤焦有限公司兼并重组整合项目初步设计所遵循的煤炭工业主要法律、法规有:《中华人民共和国煤炭法》、《中华人民共和国安全生产法》、《中华人民共和国矿山安全法》、《煤矿安全规程》、《煤矿建设项目安全设施规定》、《煤炭行业政策》等;7、山西岚县昌恒煤焦有限公司矿井兼并重组整合项目初步设计所执行的煤炭工业主要规范、规定有:《煤炭工业矿井设计规范》、《矿井电力设计规范》、《煤矿井下粉尘防治规范》、《矿井防灭火规范》、《煤矿救护规定》、《煤矿通风安全监测装置使用规定》、《煤矿反风规定》、《煤矿安全通风装备标准》、《建筑物、水体、铁路及主要巷道煤柱留设与带压开采规程》等;8、山西岚县昌恒煤焦有限公司提供的矿井供电协议、使用土地协议、救护协议等资料。
回风立井井掘进作业规程(通防部分)第六章主要生产系统一、通防系统1、相关参数:回风立井,净直径6.0m,净断面28.26m2,设计总深度为382m,该掘进工作面在掘进期间参照《山西东辉集团赵家山煤业有限公司兼并从组设计》矿井地质说明的瓦斯涌出情况,瓦斯平均涌出量为3.72m3/min。
回风立井为岩巷掘进工作面。
2、通风方式及风量的确定:掘进期间局扇采用压入式供风,工作面的需要风量计算取值如下。
(1)按照CH4绝对涌出量计算:Q掘=100×q掘×K掘通(m3/min)式中:Q掘——单个掘进工作面需要风量,m3/min;q掘——掘进工作面回风流中瓦斯平均绝对涌出量,2.76m3/min;K掘通——瓦斯涌出不均衡通风系数。
(正常生产条件下,连续观测1个月,日最大瓦斯绝对涌出量与月平均日瓦斯绝对涌出量的比值);100——掘进工作面回风流中瓦斯浓度不超过1%所换算的常数。
按CO2绝对涌出量计算需要风量时,可参照CH4绝对涌出量计算方法进行。
回风立井施工掘进:Q掘=100×q掘×K掘通=100×2.76×1.34=370(m3/min)注:回风立井工作面施工掘进时,平均绝对瓦斯涌出量取2.76 m3/min,日最大瓦斯绝对涌出量约为3.72m3/min ,故K掘通取1.34。
(2)按照风速、温度计算掘进工作面需要风量Q掘=60×V掘×S掘max×K温m3/min式中:V掘——局部通风机供风巷道内最低允许风速,m/s;岩巷V掘≥0.15m/s,煤巷和半煤岩巷V掘≥0.25m/s;S掘max——局部通风机供风巷道的最大净断面积(掘进工作面因出现断层、高冒、地质构造造成巷道断面积的增大除外),m2;K温——局部通风机供风巷道空气温度调整系数,(见表1);回风立井施工掘进为岩巷掘进,岩巷设计断面为28.26m2,根据取大值原则确定断面为29m2,工作面风量计算如下。

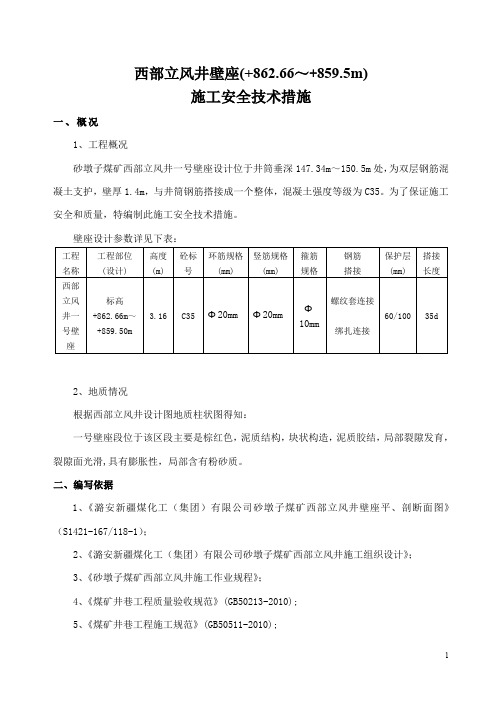

西部立风井壁座(+862.66~+859.5m)施工安全技术措施一、概况1、工程概况砂墩子煤矿西部立风井一号壁座设计位于井筒垂深147.34m~150.5m处,为双层钢筋混凝土支护,壁厚1.4m,与井筒钢筋搭接成一个整体,混凝土强度等级为C35。
为了保证施工安全和质量,特编制此施工安全技术措施。
壁座设计参数详见下表:2、地质情况根据西部立风井设计图地质柱状图得知:一号壁座段位于该区段主要是棕红色,泥质结构,块状构造,泥质胶结,局部裂隙发育,裂隙面光滑,具有膨胀性,局部含有粉砂质。
二、编写依据1、《潞安新疆煤化工(集团)有限公司砂墩子煤矿西部立风井壁座平、剖断面图》(S1421-167/118-1);2、《潞安新疆煤化工(集团)有限公司砂墩子煤矿西部立风井施工组织设计》;3、《砂墩子煤矿西部立风井施工作业规程》;4、《煤矿井巷工程质量验收规范》(GB50213-2010);5、《煤矿井巷工程施工规范》(GB50511-2010);6、《煤矿安全规程》(2016年版);7、《煤矿井巷工程质量检验评定标准》(MT5009-94);8、《煤炭建设工程质量技术资料管理规定与评级办法》(煤规字<1999>第34号);9、《煤炭工业煤矿井巷建筑安装单位工程质量保证资料评级办法》;10、与本工程有关的国家及部颁现行国家标准、规范,行业或地方标准、规范;各种技术规范、规程、规定等。
三、施工工艺当风化基岩段施工至垂深149.5m(以拉通尺为准)后停止掘进,先施工井筒井壁,施工完毕后进行壁座段的掘进施工。
壁座段掘进完成后,开始绑扎壁座段钢筋,壁座钢筋绑扎完毕后;将底面找平,下放刃角校正,再进行井筒竖筋连接及环筋绑扎;最后下放模板校正,进行混凝土浇筑。
四、施工方法1、掘进采用钻爆法施工,使用风煤钻钻眼,HZ-6中心回转抓岩机装岩,双提升绞车配以5m3吊桶提升矸石,座钩式翻矸至溜槽滑落到地面,再由装载机按甲方指定地点进行排矸。
煤矿回风立井工程冬季施工措施冬季已来临,为了确保回风立井正常、顺当施工,确保该工程的质量,必需对施工用的材料,施工设备、设备修理车间、采取取暖保温的措施。
一取暖保温的地点:1、取暖保温的地点:井口棚、二平台信号房、砼搅拌站及附属设施、提升机房、稳车棚、空压机站、井口值班室、伞钻修理间、井口工具室、洗钻室、抓岩机修理间、电、钳、车工房。
2、取暖保温的设备:需要取暖保温的主要设备有:提升机、全部凿井稳车、稳车油泵、空压机、伞钻、砼搅拌站设备、地面供水、排水管路及阀门、压风管路阀门等。
3、取暖保温的原材料:取暖保温的原材料:砼拌制用水、石子、砂子、水泥、防水剂等。
二取暖保温措施井口棚的保温:用井口围墙和井架围壁进行保温,所留的搅拌站口和人员、车辆出入口、吊挂用蓬布缝制的门帘,在进行砼浇筑、进出人、车的时候打开,其余时间关闭封严。
二平台信号房采用一台1kw电暖气取暖。
提升机房、空压机站各安设2个大火炉进行保温取暖。
井口任务交代室、井口值班、伞钻修理间、井口试验室、井口工具室、充电房、洗钻房、抓岩机修理间、机修车间、材料库、电、钳、车工房等、均采取安设小火炉取暖保温的措施。
供压风、供水管路上的各支线闸阀,采取在闸阀上掩盖专用保温层保温取暖。
集中管理的供风、供水闸阀用砖砌筑房屋,内架设火炉取暖保温。
排水管沟:采取用水泥盖板将其盖住后,上面掩盖黄土进行保温的措施。
水泥要入库存放,并留意防潮,并在水泥库房门口吊挂用蓬布缝制的门帘进行保温。
石子、砂子采取在上面掩盖300mm厚的用蓬布缝制内装麦草的保温袋保温防冻。
每个保温袋规格4m×2m,且袋与袋之间要搭接掩盖严密。
砼搅拌站(1)、砼拌制用水:采用2个7.8m3的水箱安设在砖砌的火炉上加热,要求水箱的底部高于砼搅拌机水泵。
水的加热温度应掌握在60℃-80℃,如采用大于或等于42.5r级水泥时,水的加热温度应掌握在40℃以上。
(2)、每次砼浇筑完后,将水箱与搅拌机水泵之间的胶管拆掉,把水泵、胶管、搅拌机拌料筒内的积水及杂物用压风吹扫洁净,以防受冻。
主井尾回风立眼处理堵塞物施工安全技术措施一、概况:由于主井尾回风立眼中部有异物堵塞,导致通风不畅,使得主井尾回风风量不足,为了使主井尾风量达到配风要求,现需要对回风立眼进行放炮作业,将异物清除。
为了确保此次施工的安全,特编制如下安全技术措施。
二、放炮作业前的准备工作:1、施工前由专人检查回风立眼上、下口附近顶板、瓦斯和积水等情况。
2、跟班干部派专人在回风立上、下口100米范围内设置拦人警戒。
3、放炮前确定回风立眼内的管路是否还在使用,如还在使用,需将管路断开。
4、放炮前,为防止在投放炸药过程中引爆线拉断,将炸药和雷管用麻绳绑好,炸药量为每次一根雷管,一卷炸药。
5、放炮前在回风立眼上下口上风侧50米处准备消防器材。
6、放炮期间,将在主井尾工作的人员撤离。
三、操作步骤:1、将用麻绳捆好的炸药接上引线,手持麻绳轻轻的将炸药投入回风立眼预定位置。
2、跟班干部派专人在回风立眼上、下口100米范围内设置拦人警戒。
3、放完炮后确定是否将异物清楚,然后调整307及主井尾各处风量。
四、安全技术措施:安全措施1、放炮作业全过程由盯班干部统一指挥。
要求异物清除前,向参加贯通工作的所有人员贯彻安全技术措施。
2、放炮作业,放炮员、班组长、瓦斯检查员必须在现场严格执行“一炮三检”和“三人连锁放炮制”。
3、确定回风立眼通风顺畅后,在调整住皮带斜井风量的同时,测风员按照配风计划将各用风地点的风量重新进行测配风,确保盘区的通风系统正常。
4、放炮作业前后,安监站派专人负责监督本措施的执行贯彻情况。
5、加强放炮作业管理,严格执行措施,严禁任何违章指挥与违章作业。
6、放炮作业,必须严格执行《煤矿安全规程》和施工《作业规程》的有关规定。
307主井尾回风立眼处理堵塞物施工安全技术措施总工程师:安全矿长:安全副总:通风副总:生产部:强力皮带队:防尘区:安监站:技术部:审核:编写:。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改回风立井管路运行期间的安全技术措施(通用版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes回风立井管路运行期间的安全技术措施(通用版)回风立井专用管路已安装就绪,为了确保送料运输的安全,有效推进工程进度,保证施工工程安全有序进展,特制定本安全技术措施。
一、组织机构及职责组织机构1、组长:刘缠平(生产矿长)全面负责本次送料运输的人员组织,整体协调,统筹安排的工作。
2、副组长:康保平(技术矿长)全面负责送料运输安全技术措施的制定、完善及贯彻学习。
3、副组长:白云啸(安全矿长)具体负责本次送料运输安全监管、督促工作的落实,安全管理,现场管理工作。
4、副组长:高明(机电矿长)具体负责本次送料运输管路及附属设施定期检查、维护,能够正常运行管理工作。
5、副组长:张建平(通风矿长)负责运输期间能够正常运行通风管理工作。
6、成员:科队长:白晓飞宋文武刘小廷胡建廷白虎明于殿明带班长:郭三定曹建平王耀庭井口信号工:小虎刘建平高艳生井口放料工:任成虎王奴应刘秋平井底信号工:杜王勇赵艳军张银虎三轮司机:张二虎宋艳文冯应林作业地点接料工:呼彦元张继平张建军二、运行范围及时间运行范围:回风立井范围20m内、井筒内运输管路和相关设施设备及回风大巷。
运行时间:自2014年6月1日至2014年8月1日三、送料运输期间的安全技术措施1、送料运输前由技术矿长负责对所有作业人员进行安全贯彻学习,确保每一个人了解安全技术措施、安全注意事项,并进行考试合格后方可上岗。
目录第一章工程概况及特征 (3)第一节工程概况 (3)第二节回风立井井筒特征 (3)第二章施工前期准备工作 (4)第三章井筒断面与支护形式 (5)第一节井筒断面 (5)第二节巷道临时支护 (5)第三节支护材料及要求 (5)第四节锚杆支护 (7)第五节喷射混凝土支护 (9)第四章施工方案及施工方法 (12)一、回风立井井筒临时锁口 (12)二、井筒临时改装 (13)第五章施工辅助设施及布置 (13)第一节回风立井提升 (13)第二节压风 (13)第三节通讯 (14)第四节供电、照明 (14)第五节施工井架 (15)第六章主要安全技术措施 (15)第一节一般安全技术措施 (15)第二节机电设备及运输管理安全技术措施 (16)第三节浇筑砼及喷浆安全技术措施 (18)第四节冬季施工措施 (20)第五节钻眼支护安全措施 (20)第六节防坠落及其它措施 (23)第一章工程概况及特征第一节工程概况1、工程名称:回风立井井筒锚网喷支护工程。
2、工程范围回风立井井筒,井颈段已做支护,只对井身段进行支护。
3、工程概况左则沟煤业有限公司,是经山西省煤炭企业兼并重组工作领导组批准的重组整合矿井,建筑规模90万吨/年,因此需新建回风立井,以满足投产后有足够的回风能力。
工程规模:回风立井净直径宽4.7m、倾角90°井筒深度128m。
4、现场施工条件(1)井筒现已扩掘完工,需对井筒进行锚网喷支护;(2)施工所需绞车、井架等需重新安装;(2)施工用水、电已接入施工现场。
第二节回风立井井筒特征为提高矿井生产能力,必须有足够的回风量。
左则沟煤业有限公司计划新建一个净直径为4.7m、净断面为17.34m2、、深128 m的新井筒作为该矿建成投产后的回风井。
1、表土及基岩风化带:长度5 m回风立井井筒表土及风化带部分井筒掘进直径φ6m,掘进断面积28.26m2,素混凝土支护,厚度500mm;混凝土等级均为C30,该段以作支护。
岚县昌恒煤焦有限公司回风立井井筒一号壁座施工技术措施施工单位:中煤三建二十九工程处单位负责人:商和静技术负责人:孙斌***:***编制日期:2012年4月2日审批意见1、严格按本规程施工。
2、施工中周边眼要多打眼少装药,以免造成井帮扩大。
3、加强井口及吊盘防坠工作,搞好施工范围文明施工。
4、加强安全管理及工程质量管理。
5、认真学习贯彻本规程,经考试合格后方可参加本工作。
6、本措施与《岚县昌恒煤焦回风立井井筒施工组织设计》、《岚县昌恒煤焦回风立井井筒作业规程》一并贯彻执行。
岚县昌恒煤焦回风立井井筒一号壁座施工技术措施一、工程概况岚县昌恒煤焦回风立井井口设计坐标X=4233621.476,Y=19562994.573,Z=+1221.5,井筒深度为346m,净直径5m,其中冻结深度为130m,井筒净断面19.6m²。
回风立井井筒一号壁座设计处于井筒垂深-124~-130m处,为了留安全距离,防止套壁时井筒出水,壁座施工在垂深-120~-126m处,高度为6m,壁厚为1.2m。
钢筋(三层)混凝土结构,混凝土强度为C30。
现井筒已施工垂深100m处,即将进行一号壁座施工。
为了安全、优质地施工壁座,特编制本措施,以便指导施工。
(见壁座施工平、剖、断面图)。
二、地质及水文地质根据地质井检孔资料显示,一号壁座位于砂质泥岩、粉砂岩、细砂岩中,泥岩为灰绿色,泥质结构,薄层状构造;砂岩为灰绿、灰黄细粒结构,厚层状构造,成分为长石石英泥质胶结。
根据一号壁座所处的岩性情况,为了防止施工中壁座顶板及井壁片帮,影响施工安全及施工进度,当掘够2m高时,如岩石条件不好要及时进行临时支护。
临时支护采用锚网支护,网片固定采用Ф20×1000mm 的等强螺纹树脂锚杆,采用帮部凿岩机垂直井壁打入岩层中,锚杆采用三花布置间排距800×800mm,金属网搭接100mm,规格为1000×2000mm,Φ6的圆盘,并用铁丝隔孔绑扎牢固,阻止井壁片帮。
三、施工方案一号壁座:根据现场实际情况,施工到垂深120m位置时即施工一号壁座,拆除整体金属大模板及大模悬吊稳绳。
开始掘进壁座,当段高掘进2m高时,为了减小对上模井壁的破坏,拨帮时放小炮球松动井壁,然后用风镐刷至设计断面,如岩石条件不好就进行临时支护。
刷帮深度超过500mm时方可放小炮,但要严格控制炮眼装药量。
此6m高壁座掘进、临时支护以2m为一循环,放炮矸石直接落到井筒工作面,利用HZ-6抓岩机装岩到吊桶排至地面。
整个壁座掘进并临时支护好以后,在向下掘进至垂深128m位置时,在井筒工作面浇注砼止浆垫,止浆垫厚度为2.0m(用途: 等套完壁进行一次工作面探水平台), 然后进行绑扎钢筋,先绑扎里面两层钢筋、利用吊盘从上往下绑扎(绑扎架立筋时先在井壁上打设道蹶子一圈,在壁座4m高的位置(即垂深124m位置)打设,用于固定钢筋,道蹶子每根长500mm,间距1000mm),里面两层钢筋绑扎完以后,待止浆垫初凝后绑扎外层钢筋,外层钢筋从下往上绑扎,最后稳模(用1000×1200 mm 的小模板从下往上进行组装)浇注。
四、施工前准备工作1 、施工前,测量人员标定出壁座顶板标高(施工队技术员用顶板标高控制底板标高);2、将壁座施工、安全、技术措施贯彻到每位参与施工人员,做到凡参与施工人员必须掌握壁座施工的工艺流程,支护参数等;3、准备道橛子23根(每根长500mm),在壁座4m高的位置注入井壁一圈(道橛子间距1000mm)。
用于固定架立筋。
4、组合模板使用之前在地面先进行校核尺寸,是否符合设计要求。
5、施工人员把所有材料、工具准备齐全,放在井口附近。
五、施工方法岚县回风立井一号壁座采用伞钻打眼,风锤拨帮配合风镐刷大至设计,HZ-6抓岩机装罐,使用组合小模板砌壁,小模板规格1000×1200mm,模板上下、左右螺栓连接,采用φ159mm输送管输送砼。
整体浇注,混凝土强度C30,支护厚度1200mm。
水泥采用P.S.A42.5山西锦绣牌水泥;黄砂采用中粗砂,含泥量小于3%;石子采用粒径10~30mm石子,含泥量小于3%;水采用生活用水。
浇筑前,在封口盘上铺设接灰盘,配合竹节溜子将制作好的混凝土通过φ159输送管输送到掉盘上的分灰器内,然后由8寸的橡胶软管输送到模板内,要做到对称入模,分层振捣,确保混凝土表面质量无裂缝、蜂窝、麻面、狗洞。
(一)、掘进掘进前由施工技术人员标定出一号壁座的顶板标高,工作面采用伞钻浅打眼,以小段高放炮掘进,帮部采用风锤打眼。
用风镐、铲子作为掘进辅助工具,抓岩机装罐。
在掘进过程中如岩性不好,可进行锚网临时支护,网片用Ф20锚杆固定,锚杆长度1000mm,锚杆间排距为800mm×800mm,以防井壁片帮。
一号壁座掘进段高揭露2.0m后,用风锤打帮部眼,装药进行井壁小炮扩帮爆破,打眼时要多打眼少装药,每一个眼装药量最大不超过150g,确保上模井壁不被震裂。
(二)、钢筋绑扎钢筋绑扎要求横平竖直绑扎牢固,各层段钢筋规格齐全,搭接要符合设计要求。
所有钢筋在使用之前做一次抗拉力及抗屈服试验。
联系筋、环筋连接必须绑扎牢固,间排距要符合设计要求。
(三)、模板采用组合式小模板(1000×1200mm),因井筒水文地质复杂,模板要与上模混凝土一致,确保浇注混凝土的连续性,提高井壁的封水性能。
模板半径2520mm,为防止模板变形,设计时半径放大20mm。
模板在使用之前,按井筒中心线进行校核,保证井壁净半径符合验收规范要求。
组合模板是通过Φ18mm的螺丝上下、左右连接,每模用16块组合而成,模板总计14模,井下使用12模,2模备用。
1、组立施工前,应将金属组合模板在地面组装校验后下井使用。
下放模板时需将模板装入预先加工好的模板提升托盘,慢速下放至工作盘。
组装金属模板,下井组装完以后利用井筒中心线校对模板规格尺寸。
模板找线前,先将中线重锤稳好,检查中线有无蹭盘、折弯等现象。
找线时先从大点开始支设撑木,撑木要支设牢固。
模板校验合格后紧固连接螺栓,组装模板的上下、左右连接螺丝必须拧紧,不得有松动、漏紧等现象,严禁使用铁丝或其它东西代替螺丝。
模板调校完毕后,还应检查钢筋保护层情况,对于不符合设计要求的应当场进行处理。
一切准备工作完成后,即可浇注混凝土。
依此进行立模—浇注—拆模的循环作业。
(四)、永久支护三层钢筋混凝土结构,内竖筋Φ18@240、内环筋Φ20@300,外竖筋Φ18@300、外环筋Φ20@300,架立筋Φ18@300、槽环筋Φ20@300,联系筋Φ12@600;砼壁厚1200mm,强度C30,采用2台JBJ-500型搅拌机进行搅拌混凝土,输料管下砼。
气动式振动棒捣固混凝土。
ZL-50装载机供料。
六、技术要求(一)掘进工程严格控制井筒中心线,不得超挖欠挖,使用中线前必须经测量人员校正后方可使用。
打眼前,必须按炮眼布置图画出轮廓线,按轮廓线布眼;装药时要严格按爆破参数表进行装药;爆破后,周边眼半痕率不应小于60%,不应出现明显的爆破裂隙。
杜绝欠挖,超挖尺寸不应超过设计尺寸150mm。
(二)钢筋工程1、钢筋表面必须清洁,严禁使用有裂纹、断伤、刻痕的钢筋,钢筋加工的规格质量必须符合设计要求。
2、钢筋和钢筋加工件的品种、规格、质量、性能必须符合设计要求和规范的有关规定。
3、钢筋绑扎和连接应牢固可靠,不得有松扣、缺扣现象,环筋相邻两搭接不得在同一方位。
4、钢筋位置、间排距、搭接长度符合设计要求。
5、钢筋砼保护层误差为±10mm。
6、绑扎钢筋时的最小搭接长度,不得小于设计;竖筋采用联系筋连接,并用铁丝绑扎紧,不得有松动现象。
(三)模板工程1、模板的材质、结构、规格、强度必须符合设计要求及有关规范的规定。
2、模板组装必须牢固可靠,模板必须操平找正,其组装规格误差在+10~+30mm之内。
3、模板组装和架设必须牢固可靠,其底部必须支设在硬底或垫板上。
4、模板组装规格偏差:0mm~+40mm为合格,0mm~+30mm为优良。
5、模板到岩面的距离:不大于设计50mm为合格,不大于设计30mm 为优良。
6、模板接缝宽度不大于3mm,相临两模板表面高低差不大于5mm,模板接茬平整度不大于10mm。
(四)混凝土支护工程1、混凝土所用的水泥、骨料、水的质量必须符合设计和有关规范、规程的规定。
2、混凝土配比、原材料计量、搅拌和混凝土养护必须符合设计和有关规范、规程的规定。
3、混凝土强度必须符合设计要求。
4、井壁厚度符合设计要求,局部(长不大于井筒周长1/10,高不大于1.5m)不小于设计30mm。
5、允许偏差:接茬不大于30mm,表面平整度不大于10mm。
6、混凝土支护的表面质量应符合以下规定:无明显裂缝,1m2范围内蜂窝、孔洞、漏筋等不超过两处为合格,无裂缝、蜂窝、孔洞、漏筋为优良。
7、砼入模温度应控制在15~20℃范围内,浇筑过程中砼不得有离稀现象。
拆模后及时洒水养护。
8、认真做好原始资料的收集整理工作,试块试压工作,按时移交工程验收资料。
9、施工中严格按程序操作,认真细致地搞好中线,严格把握砌壁、立模、浇筑、振捣关,确保工程质量。
七、安全技术措施1、牢固树立“安全为天,质量为本”的原则,建立健全各项管理制度,岗位责任制以及施工安全保证体系。
2、施工前由项目部组织一次地面稳绞系统、井筒吊挂及工作面环境安全大检查,确认安全,方可施工。
3、每小班机电修,必须对地面稳绞的自动系统钢丝绳钩头联接装置、通讯、信号系统进行检查维护。
定期检查提升系统以及井筒吊挂。
4、井口地面必须封闭严实,经常检查、打扫、严防坠物。
与施工检查无关人员不准靠近井口。
5、装有物料的吊桶严禁乘人。
吊桶提升长件必须捆绑牢固,走钩必须目迎目送。
6、所有工作面施工人员必须佩戴安全带,并生根牢固。
7、施工中设专人观察围岩状况,发现异常及时处理,并汇报安调站。
8、认真执行现场交接班制度,交接时要详细检查工作范围内的顶帮支护、设备完好情况,确认安全后方可施工。
9、坚持光面爆破,控制周边眼距及装药量,以防破坏围岩,10、操作风钻时衣袖必须扎紧,防止缠绕钎子,风钻的供风圈管和接头必须拧紧,防止风钻运行时脱扣打人,严禁骑钻打眼,不准残眼加深。
风钻运行过程中,前方不准有人,以防断钎伤人。
11、井下放炮必须严格遵守下列规定:(1)井下放炮工作必须由专职放炮员承担,放炮员须经过培训并取得专职放炮员资格证书.(2)不得使用发放过期及变质的爆破材料,不能使用的爆破材料必须及时退库。
(3)工作面一次装药必须全部一次起爆,严禁一次装药分次放炮。
(4)装药时,必须先用扫眼器将炮眼内的碎渣、岩粉清除干净。
(5)炮眼的长度和炮眼的封泥长度应符合下列要求:①炮眼深度小于0.6m不得装药放炮,如刷帮、顶确需浅眼放炮时必须制定安全措施炮眼必须填满封泥。
