回风立井ⅣG型凿井井架安装安全技术措施
- 格式:docx
- 大小:23.94 KB
- 文档页数:23
回风立井G型凿井井架安装安全技术措施
回风立井ⅳg型凿井井架安装安全技术措施
一、概况
小纪汗煤矿风井井筒天量直径6.5m,井筒深度396.995m。
井架使用ⅳg型井架,总高度30.27m,天轮平台上表面标高+25.97m,基础中心跨度15.3m*15.3m,总重量58541kg。
使用25t吊车展开地面装配、2台50t吊车展开塔式起重加装的施工方案。
为了确保能成功
安全的顺利完成施工,特基本建设本措施。
二、基本建设依据
《小纪汗煤矿风井井筒及相关硐室掘砌施工组织设计》《煤矿安全规程》(2021版)
《煤矿建设安全规程》(aq1083-2021)
《煤矿设备安装工程质量验收规范》(gb50946-2021)《机械设备安装工程施工及验
收通用规范》(gb50231-2021)《建筑施工起重吊装工程安全技术规范》(jgj276-2021)《煤矿设备安装工程施工规范》(gb50162-2021)ⅳg型井架图纸ⅳg型井架基础图纸三、施工方案
使用25t吊车在地面将井架各层分别装配成片,再用50t吊车塔式起重加装直到井架加装完。
根据井架结构和现场条件,井架分后两层加装,即0-18m为第一层,天轮平台5
根主梁与下部装配成第二层。
第一层起吊分四次,第一次起吊将g-3、g-4、g-5、g-6、g-10、g9(东西2根)g-11、g-12、g-13、g-14、g-15、g-16、g-17、g-18、g-19、g-20、g-21、g-22、构件组成组装件,穿好地脚螺。

凿井井架基础施工安全技术措施概述凿井是一项危险性较高的施工活动,因此在施工过程中需要严格控制安全风险。
本文将就凿井井架基础施工中的安全技术措施进行介绍。
施工前的准备工作在施工之前,需要进行以下准备工作:1.工地勘察勘察地质条件,确定井的位置和深度,选择最佳的施工方案。
2.提供安全教育和培训提供安全教育和培训,让施工人员掌握相关安全知识和技能,减少安全事故的发生。
3.准备必要的工具和设备准备合适的工具和设备,包括凿井井架、电钻、电锤、安全带、警示标志等。
施工中的安全技术措施在凿井井架基础施工过程中,需要采取一些安全技术措施,以防止安全事故的发生。
1.施工现场的安全控制在施工现场,需要设立警戒线和警示标志,提醒过路人和其他人员不要靠近施工区域,防止人员误入危险区域。
2.安全防护措施施工人员必须佩戴好安全帽、安全鞋等安全防护用品,防止头部、脚部受到伤害。
3.电力安全控制在使用电钻等电动工具时,需要做好电力安全控制,防止触电事故的发生。
使用电器时,需要确保电器设备正常,检查接地线是否完好,防止漏电。
4.施工定位控制在施工前,需要对井的位置进行准确定位,并进行标记。
在施工过程中,需要对井的深度和位置进行监控,确保施工精度和安全。
5.危险物品的管理在施工过程中,需要合理管理危险物品,如凿击取出的岩石、钢筋等。
这些物品不能乱扔、乱堆,应该放置在指定的区域内,避免对施工人员和群众造成伤害和危险。
施工后的安全管理在施工结束后,需要对现场进行清理和管理,保持施工现场整洁有序,避免施工图纸和工具等杂物对环境造成污染和危险。
同时,还要对施工结果进行质量检查,确保施工质量和安全。
总结凿井井架基础施工是一项危险性较高的工程活动,需要加强安全控制和技术管理。
在施工前,需要开展必要的工作准备,包括地质勘察、安全培训和工具准备等。
在施工过程中,需要采取一些安全技术措施,例如警戒线和警示标志、安全防护用品的佩戴、电力安全控制、施工定位控制等。
皖北煤电集团朱集西煤矿中央风井IV G型井架安装工程施工措施一. 概况:安徽皖北煤电集团朱集西煤矿中央风井工程由我公司承建。
此井架为IV G型钢管井架,总高度为30.52米,总重量58541kg。
采用40T 汽车吊进行。
为了使安装工作顺利进行,特编制此措施以指导施工,望安装人员认真学习,在施工中严格按措施施工。
二.安装要求:1、井架安装前要对基础标高,灌筑质量,地脚螺栓孔的位置、大小及深度进行检查,核对无误,基础混凝土强度达到70%后方准安装。
2、井架在现场的组装和安装,应符合《钢结构工程施工及验收规范》的有关规定。
3、在每片主体桁架组装时,其下部应临时用支架支撑固定,防止变形。
竖立前还需对井架各部采取补强措施。
4、井架防腐若加工制造后达不到使用要求,安装时应进行再次防腐处理。
5、天轮房架顶部设两根起重梁,井架顶部必须设防雷装置。
三.工作准备:1、井架基础土建施工完毕,夯实周围回填土,以备吊车进行施工;2、井架杆架按图册编号,运至井架基础周围适当堆放;配齐井架缺损件,修整井架损坏部分和变形杆件;并进行除锈刷漆防腐。
3、准备50~70块道木,用于井架杆件地面组装和吊车垫腿用。
4、准备6×19—φ12.5—1670钢丝绳200米,作为缆风绳用。
5、准备φ20白棕绳100米作为杆件组装留绳及提升紧固件用。
6、准备12米铝合金梯子两架;吊篮一个;电工三角板5副,作为安装人员上下井架和站立使用。
7、各种工器具(包括梅花扳手、尖锥、手锤、工具包、电焊机、北气割工具等)、劳保用品(包括安全帽,保险带,防滑鞋等)等必须配备齐全。
8、各种紧固件(包括螺栓、螺帽)必须提前整理好。
9、各种起重用具(包括卸扣、绳套、手拉葫芦、撬棍等)必须提前准备好。
10、各种通讯器具(包括对讲机、哨子、小彩旗等)必须提前准备好。
11、由于是新井架,部分焊接件需在现场焊接,为了不影响施工进度,提前在安装前在地面进行焊接。
主要包括G -14、G -18焊爬梯及三平台连接板;T -1或T -2焊爬梯;G -11、G -13、G -17上焊二平台角钢连接件;还有临时脚手架等。
安装井架安全技术措施在建筑施工中,井架是不可或缺的设备。
它可以在施工期间提供安全稳定的支撑和工作平台。
但是,在安装井架时,往往存在一些安全问题。
为了保障施工工人的生命安全,必须在安装井架时采取一系列的安全技术措施。
本文将会重点介绍井架安装时需要采取的安全技术措施。
安装井架前的准备工作在安装井架前,施工人员应该首先对井架进行检查,确认设备是否完好无损,无碰撞、磨损、锈蚀等现象。
确认井架安装的位置是否平整并且与地面垂直。
在确认井架没有问题之后,施工人员应该继续进行基础工作,确保井架基础的深度合适,基础质量符合要求。
安装井架的安全技术措施1. 工人装备施工人员应该穿戴符合国家规定的安全防护装备,如安全帽、安全鞋、防护手套等。
同时,施工人员应该经过相关培训,掌握井架安装的技术要点和安全知识。
2. 安全围护网在安装井架时,应该在搭设的各个层面上设置安全围护网,以避免人员或物品坠落。
安全围护网应该完整无缺,并且绑扎牢固。
在围护网搭设结束后,应该进行测试,以保证安全性。
3. 承重能力井架的承重能力应该符合国家规定的标准,同时还需要根据实际情况进行合理的调整。
在井架承重能力测试之前,应该进行详细的计算和设计,并且进行充分的测试,保障施工人员的安全。
4. 使用支撑滑轮在搭设井架时,可以使用支撑滑轮来进行支撑。
但是,在使用支撑滑轮时,需要进行充分的测试和评估,以避免支撑滑轮出现故障,从而影响井架的使用安全。
5. 保证稳定性在安装井架时,应该尽可能地保证井架的稳定性。
如果井架的高度超过10米,那么就需要采取一些支撑措施,增加井架的稳定性。
同时,还需要在井架中的吊耳上设置防滑措施,以避免人员意外滑倒或者摔伤。
6. 中间安全栏杆在安装井架时,需要在井架的每个梁位上设置中间安全栏杆。
中间安全栏杆应该设置在井架上,高度不得低于1.2米,同时还需要在栏杆中间设置警示标志,提醒施工人员注意安全。
结论安装井架时需要采取一系列的安全技术措施,保障施工人员的生命安全。

井架安装安全事故防范措施和应急预案井架安装是一项高风险作业,需要采取一系列安全措施和应急预案来确保工作场所的安全。
以下是一些常见的措施和预案:安全措施:
1. 实施安全培训:确保所有参与井架安装的工作人员都接受过相关的安全培训,并了解操作规程和安全注意事项。
2. 提供个人防护装备:为所有工作人员提供必要的个人防护装备,例如安全帽、防护眼镜、防护手套和安全鞋等。
3. 接受定期检查:定期对井架及相关设备进行检查和维护,确保其符合安全标准。
4. 正确操作:工作人员应按照操作规程进行作业,避免超负荷使用井架、限制井架高度,确保作业时井架的稳固和安全。
5. 实施临时封锁和警示措施:在井架安装作业期间,确保周围区域设立相关的警示标志和隔离带,防止未授权人员进入作业区域。
应急预案:
1. 应急疏散计划:制定详细的疏散计划,包括指定疏散通道和集合点,并确保所有工作人员了解并熟悉该计划。
2. 紧急救援措施:配备专业的急救人员和急救设备,在发生事故时能够迅速给予伤员及时的医疗救助。
3. 事故报告程序:建立有效的事故报告和记录程序,确保所有事故都被及时汇报和记录,并进行彻底的调查分析以避免类似事故再次发生。
4. 预防措施修正:根据事故调查结果和经验教训对相关的操作程序和措施进行修订和改进,以确保安全措施得到持续的改进和加强。
总之,井架安装的安全事故防范措施和应急预案需要综合考虑各个环节的安全要素,从培训、设备检查到操作规程和紧急救援等方面全面做好准备。
同时,持续改进和完善安全措施也是关键,以预防事故的发生。
井架安装安全技术措施井架安装是一项常见的施工工作,为了保障工人和施工现场的安全,需要采取一系列的技术措施。
以下是井架安装安全技术措施的一些建议:1.总体规划:在安装井架前,需要进行详细的规划和设计,确保井架能够稳固地承载所需的重量,防止发生倒塌和坍塌等事故。
2.选用合适的材料:井架所使用的材料必须符合相应的标准和规范,具有足够的强度和稳定性。
同时需要进行材料的检测和验收,确保材料质量合格。
3.施工人员的培训和资质要求:施工现场需要有经过专业培训和具备相应资质的施工人员进行操作和安装,避免不专业人员的参与。
4.安全设备的选用和使用:在井架安装现场,需要使用合适的安全设备,如安全帽、安全手套、护目镜等,以减少人员受伤的风险。
5.搭建井架的方法:在搭建井架时,应根据具体情况选择合适的方法,如扣件式、焊接式等。
其中,确保井架的连接牢固、稳定,避免因连接不紧导致的倒塌。
6.设立安全警戒区域:在井架安装现场,需要设立安全警戒区域,禁止非作业人员进入。
同时,需要设置合理的警示标志和警示线,提醒周围人员注意安全。
7.管理和监督:在井架安装过程中,需要由专人进行管理和监督,确保施工现场的安全和秩序。
同时,还需要定期检查井架的稳固性和完整性,有问题及时处理。
8.天气因素考虑:在井架安装时,需要考虑天气因素的影响,如风力、雨水等。
对于高风险天气,应中断施工,等待天气条件好转后再进行。
9.安全督促和宣传教育:通过进行安全督促和宣传教育,提高施工人员的安全意识,加强对安全工作的重视,减少事故发生的概率。
10.环境保护措施:井架安装过程中需要做好环境保护工作,如合理处理垃圾、防止污水等对周围环境的污染。
总结起来,井架安装的安全技术措施包括规划、材料选择、施工人员的培训和资质要求、安全设备的选用和使用、搭建井架的方法、设立安全警戒区域、管理和监督、天气因素考虑、安全督促和宣传教育、环境保护措施等。
只有全面贯彻这些安全技术措施,才能有效地降低井架安装过程中的安全风险,确保工人和施工现场的安全。
井架安装安全技术措施井架安装是一个常见的建筑施工活动,在很多大型建筑工地都可以看到。
然而,由于井架工作环境较为复杂,施工风险较高,缺乏安全技术措施将会导致严重的安全事故。
那么,为了确保井架施工的安全性和有效性,下面介绍井架安装安全技术措施的相关内容。
一、井架安装前的准备工作在井架安装前,需要进行充分的准备工作,包括:1.确认井架所需要承载的荷载,并检查施工地点周边环境是否合适。
2.进行现场勘察,了解井架施工的具体情况,比如地形、气候、环境等。
3.进行安全风险评估,识别潜在的危险和风险并采取相应的措施进行防范。
二、井架安装的实施井架安装分为以下几个步骤:1.组装井架的各个部件,确保各个构件的连接牢固,采用可靠的连接方式,如扣件、销子等。
2.进行吊装作业。
如果井架高度较高,则需要使用吊车等大型机械设备进行吊装,此时应严格按照安全操作规程,确保施工人员的人身安全。
3.安装脚手架,做好防护措施。
在搭建完井架之后,施工人员需要安装脚手架,以方便上下工作。
同时,还需要做好周边地面的防护,以防止物品掉落,伤害周围人员。
4.进行加固和调整。
井架建成之后,需要进行调整和加固,确保井架的稳定性和牢固性。
5.进行清洁、维护和检查。
井架建成之后,需要进行清洁和维护工作,如清理工作现场,检查连接的紧固件是否松动等。
三、井架安装后的安全措施井架安装完成后,还需要采取一些必要的安全措施,以确保施工人员的人身安全。
1. 安装警示标志。
在井架建成之后,应在周围设置合适的警示标志,并做好指引和安全提示,以便施工人员了解井架的安全情况。
2. 开展安全培训。
在日常工作中,应定期开展安全培训,以加强员工的安全意识和责任心。
同时,还要进行技能培训,以提高施工人员的实际操作水平。
3. 加强管理和巡视工作。
井架施工需要有专人进行管理和巡视,及时发现潜在的安全隐患,并采取相应的措施进行解决。
4. 保证安全装备完备。
井架施工需要配备相应的安全装备,如安全带、安全网等,以确保施工人员在高空作业时的人身安全。

井架安装技术措施安全要求井架安装是一项重要的工程施工活动,为确保工作场所的安全和员工的健康,以下是井架安装技术措施的安全要求:1.人员安全培训:所有参与井架安装工作的人员都必须接受相关的安全培训,包括井架组装、拆除、搭建等操作方法和安全注意事项的培训。
他们应了解各种紧急情况的应对措施,如火灾、坠落等。
2.施工计划和方案:在井架安装前,需要制定详细的施工计划和方案,明确各个施工环节和工作流程。
这有助于减少工作中的风险和危险。
3.井架选材和质量检查:井架应由符合国家标准和规范的材料制成,并经过质量检查。
材料的选择应根据工作所需的荷载、高度和施工环境等因素进行评估。
4.井架搭建方法和步骤:井架的搭建应按照正确的方法和步骤进行,确保结构的稳定和安全。
搭建人员应遵循操作手册和技术规范,不得随意改变或省略任何步骤。
5.安全防护措施:在井架安装工作中,必须采取适当的安全防护措施,包括佩戴安全帽、护目镜、防滑鞋等个人防护装备,设置警示标志和安全警示线,安装防护网和安全网等。
所有的安全设备和装备都应经过检查和测试,确保其正常工作。
6.安全监测和检查:在井架安装期间,应进行定期的安全监测和检查,以确保井架结构的稳定和安全。
这可以通过使用仪器和设备进行结构的测试和评估,检查关键连接点和节点的情况,检查支撑和支墩的稳定性等方式来实现。
7.预防施工环境和人为因素的事故:在井架安装过程中,应注意预防施工环境和人为因素引发的事故。
例如,安全设备应正确使用,施工区域应保持整洁,避免杂物和障碍物的堆放,操作人员应集中注意力,避免分心或意外撞击井架。
8.应急救援预案:在井架安装过程中,应制定应急救援预案,明确应急救援组织机构和责任人员,安排合适的应急设施和设备,如灭火器、急救箱等,以应对突发事件。
总之,井架安装技术措施的安全要求涉及多个方面,包括人员培训、施工计划和方案、井架选材和质量检查、安全防护措施、安全监测和检查等。
只有在严格遵守安全要求的前提下,才能确保井架安装工作的安全和顺利进行。

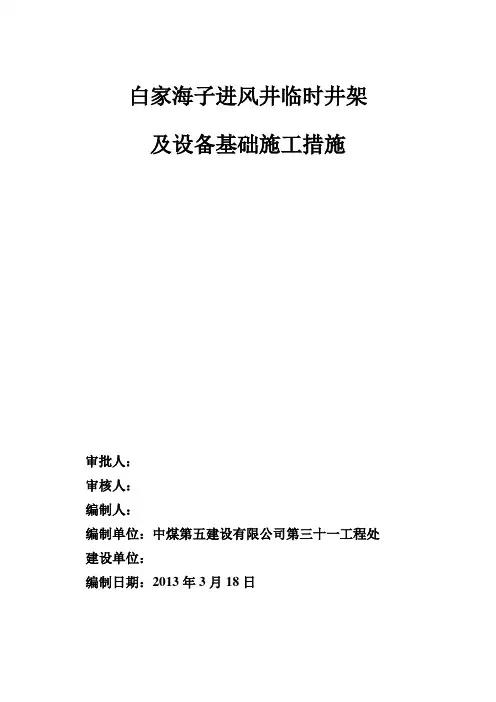

白家海子进风井临时井架及设备基础施工措施审批人:审核人:编制人:编制单位:中煤第五建设有限公司第三十一工程处建设单位:编制日期:2013年3月18日目录一、工程概况二、主要施工工序及方法1、井架基础及设备基础的定位测量方法2、基坑开挖与基础底层放线3、井架基础及设备基础施工1)、井架基础及设备基础钢筋施工2)、井架基础及设备基础模板施工3)、井架基础及设备基础混凝土施工4)、土方回填三、主要施工工序质量保证措施1、施工测量质量保证措施2、土方工程质量保证措施3、钢筋工程质量保证措施4、模板工程质量保证措施5、混凝土工程质量保证措施四、雨季施工保证措施五、安全管理措施临时井架及设备基础施工措施一、工程概况:进风井位于白家海子矿区内,现场自然标高为1216.908m,±0.000m为绝对标高1219.000m,施工现场临时±0.000m为1218.400m。
进风井采用Ⅳc型凿井井架进行凿井施工,进风井井架基础的中心顶标高为+0.900m,基础总高度(包括承台)为4.7m,绞车基础上平标高为+0.300m,底标高为-2.900m、-2.400m,稳车基础上平标高为±0.000m,底标高为-1.80m混凝土强度等级均采用C20。
二、主要施工工序及方法:定位放线→基础开挖→基础承台放线→承台支模→浇筑混凝土→基础放线→设备基础支模→浇筑混凝土→拆模→回填土1、井架基础及设备基础的定位测量方法1)、井架基础及设备基础测量施工程序利用矿建项目部提供的井筒控制网,布设井架基础及设备基础控制网,作为井架基础及设备基础施工和设备安装放线的依据。
当井架基础及设备基础支模板或地脚螺栓安装时,局部架设木线板,以测设螺栓组中心线。
2)、井架基础及设备基础控制网的设置内控制网的设置:建筑物内控制网根据建筑物矩形控制网引测,其投点误差应满足国家相关规范要求,内控制标点一般应选在施工中不易破坏的稳定木桩上,标点高度最好一致,以便于量距及通视。
井架安全措施及安全方案井架安全措施及安全方案井架是建筑工地等高空作业中不可或缺的设备,但同时也是作业人员安全风险较高的区域。
因此,在进行井架的搭设和使用过程中,必须要严格遵守相关的安全规定和标准,采取各种措施来确保井架作业的安全。
一、井架安全措施1.井架搭设前的操作规范在进行井架搭设前,要对工作人员进行必要的培训和授权,使其了解井架的结构、功能和安全要求。
同时,需要对井架使用的场地进行评估和检查,确保场地平稳、坚固和无障碍物等。
2.井架搭设的技术标准在井架的搭设过程中,要严格遵守相应的技术标准和规范,特别是在选择和搭建材料时要符合相应的标志和规定。
同时,在搭设的过程中要根据井架的高度和用途选择合适的支撑和加固方式,避免倾斜或垮塌。
3.井架的日常检查和维护井架作为一种设备,需要经常进行检查和维护,包括检查井架结构是否完整、螺栓是否紧固、连接件是否松动等。
同时,要对井架进行定期的清理和保养,确保井架表面平整、安全和清洁。
4.井架使用时的个人防护在井架的使用过程中,工作人员应当配备完整的个人防护设备,包括安全帽、安全绳、防滑鞋等。
在操作时,还需要时刻关注周围环境,避免出现突发情况而造成伤害。
二、井架安全方案1.井架的安全使用规定为避免发生井架事故,应制定相应的安全使用规定,要求工作人员在使用井架时要严格遵守。
规定内容包括使用井架的工作人员应当接受相关培训和考核,了解井架搭设的技术标准和使用要求;使用井架的工作人员应当配备完整的个人防护设备,同时穿戴符合要求的工作服装;在使用井架时,必须严格控制人员的数量和重量,避免超载;在使用井架时,不得将不稳定或尖锐较重的物品放置于井架上。
2.安全交底和教育培训在进行井架作业之前,需要进行相关的安全交底和教育培训工作。
需要向工作人员详尽介绍井架的安全规定和要求,展示安全使用流程,模拟现场操作过程,进行模拟培训等。
这有利于提高工作人员对井架安全的认识和意识,增强其在使用井架时的安全意识和应急反应能力。
井架安装安全技术措施前言井架是在建筑施工中常用的一种安装设备,主要用于支撑构架,方便工人施工。
但井架的安装也存在一定的危险性,因此,在安装过程中必须采取一些安全技术措施,保障工人的安全。
安装前的准备在进行井架安装前,需要先做一些准备工作,以确保在安装过程中的安全:1.确认施工图纸:在进行井架安装之前,工人需要对施工图纸进行认真仔细的确认,并熟悉井架组装方式和规格要求,避免因误操作引起事故。
2.地基处理:在进行井架的安装前,需要对支架地基进行加固和处理,以满足井架的稳定性要求。
3.安装工具:准备必要工具,如螺丝刀、扳手、切割机等,以方便工人进行井架的组装。
安装时的注意事项在进行井架的安装时,必须要注意以下几个方面,以确保安全:1.保证操作平稳:在组装井架时,需要保持平稳操作,以减少井架松动,从而避免工人失足或坠落。
2.加强井架收口处的安全:井架收口处是井架稳定性的关键部分,因此,需要进行有效的加固措施,以确保安全。
3.确认承重力:在进行井架安装时,需要确认井架的承重力是否符合要求,以防止在使用过程中出现井架变形或破损。
安装后的检查与维护在完成井架安装后,需要对井架进行检查和保养,以确保井架的长期安全使用。
1.安装合格检查:安装完成后,需要进行合格性检查,以确保井架的安装质量和安全性方面达到要求。
2.定期检查维护:对于已经安装好的井架,需要定期检查及维护,在日常使用中及时发现井架稳定性问题及时处理。
结语在使用井架进行施工时,必须要遵守安装操作规范并采取一定安全技术措施,以避免安全事故的发生。
本文以井架安装时需要注意的事项为主题,介绍了在井架安装过程中需要进行的包括准备工作、安装注意事项、安装后检查维护等方面的技术措施,为施工工人提供一份有价值的帮助。
凿井井架基础施工安全技术措施
凿井井架基础施工安全技术措施
凿井井架基础是一种常见的施工方式,但是在施工过程中,因
为涉及到大量的土方开挖和混凝土浇筑,所以存在着一定的安全风险。
为了保证凿井井架基础施工的安全性,可以采取以下安全技术
措施:
1、岩土勘察:在凿井井架基础施工前,需要做好岩土勘察工作,掌握地质情况、土层结构,避免在开挖过程中发现地下障碍物或者
软弱土层导致事故。
2、制定专业施工方案:根据现场实际情况和岩土勘察报告,制
定专业施工方案,包括开挖深度、井径、井深等方案,确保施工的
可行性和稳定性。
3、施工作业人员的安全防护:作业人员需要配备个人防护设施,如安全帽、安全鞋、手套等,并遵守专业施工规定和操作规程,保
证施工过程中操作安全。
4、安装支护体系:根据现场实际情况,应该进行合理地支护,
配合开挖进度,及时进行井壁的支护,并对支护工程进行检查和验收。
如果需要加固,应进行加固处理,保证工程稳固可靠。
5、安全生产教育培训:对参与施工的工作人员开展专业化岗前
安全操作培训,宣传事故经验,提高工作人员工作安全意识,让其知
识掌握,符合安全作业需求的要求。
6、管理监督:增加工程项目的监督力度,加大工地巡查频率,并设置警示标识,消除安全生产隐患,尽量减少安全事故的莫名发生。
7、应急预案:凿井井架基础施工施工可能会造成土方滑坡、塌方、坍塌等险情,应该制定应急预案,确保施工人员安全撤离,并对灾害现场进行排查和处置。
凿井井架基础施工的安全风险较大,需要采取一系列合理的技术措施才能保证施工过程安全,规范化。
同时,监督人员也需要加强管理,并通过有效的应急预案来确保人员生命财产安全。
2024年井架安装安全事故防范措施和应急预案一、井架安装安全事故防范措施1.施工前的准备工作(1)项目经理要对井架安装工程进行全面的技术交底,明确各个岗位的工作职责和安全操作规程。
(2)要对施工现场进行认真的安全风险评估,发现隐患及时采取措施进行整改。
(3)施工前要制定详细的施工方案,包括安装步骤、各个工序的要求和安全操作规程等。
2.安全施工(1)严格执行安全操作规程,做到有计划、有步骤地进行井架安装工作。
(2)严格遵守施工现场的安全管理制度,做好个人防护措施。
(3)安装井架前要检查所有材料的质量和技术性能,无损伤、无严重缺陷的材料才能使用。
(4)井架的安装要根据施工方案进行,不能超越设计和工程师的要求,严禁采取无规则摆放、随意修改等行为。
3.施工现场的安全防护(1)设置完善的安全警示标志,明确施工区域和危险区域,用于指导作业人员的安全操作。
(2)严格执行安全隔离带制度,施工现场要划定好不同作业区域,确保作业人员的安全。
(3)要定期巡查,发现安全隐患及时处理,确保施工现场的整洁和安全。
4.培训和教育(1)对参与井架安装工作的人员进行必要的安全培训,提高他们的安全意识和安全技能。
(2)定期组织安全教育活动,增加施工人员的安全知识和技能。
(3)加强对井架安装工作的管理和监督,确保施工人员遵守安全操作规程。
二、应急预案1.事故应急预案的编制(1)项目单位要制定井架安装事故应急预案,并定期组织演练,提高应急处理能力。
(2)应急预案要明确责任人、应急救援队伍和应急处置措施等内容。
(3)应急预案要根据施工现场的实际情况进行调整和完善,及时更新。
2.事故发生时的处置措施(1)人员疏散:事故发生时,及时组织人员撤离危险区域,确保人员的人身安全。
(2)现场保护:事故发生时,要立即采取措施保护现场,避免二次事故的发生。
(3)及时报警:事故发生时,要及时报警,并通知相关部门和人员,在最短时间内组织应急救援。
(4)伤员救护:事故发生时,要立即进行伤员救护,采取必要的急救措施,并保护好现场证据。
井架安装安全技术措施井架安装是建筑施工中必备的环节,无论是高层建筑、桥梁还是电力设施等基础设施,都需要借助井架来搭建。
然而,井架搭建涉及到较高的高度、复杂的施工环境、以及繁杂的施工细节,如果不注意安全措施,就会带来巨大的安全隐患。
因此,本文将重点介绍井架安装的相关安全技术措施。
1.施工前准备井架施工前,必须进行严谨的前期准备,包括测量地形地貌、评价施工环境安全性、制定现场作业方案等等。
同时,还应充分考虑施工人员的安全保障,比如为施工人员配备必要的安全防护用品,以及培训他们必要的安全知识。
此外,对于井架的材料、加工过程、以及安装细节等,都应该进行认真的检查和评估,以确保井架的质量和安全性。
2.搭建井架井架的搭建是井架安装的关键环节,这个环节必须万无一失,否则,一旦发生安全事故,后果不堪设想。
在井架的搭建过程中,必须遵循以下安全技术措施:(1) 安放承台,确保坚固稳定。
(2) 在承台上安装二次结构,保证轴线准确。
(3) 安装立柱、横梁和斜撑等。
(4) 检查井架的质量和稳定性,确保不受外力和风力影响。
3.防止高空坠物在井架安装时,高空坠物是一个需要特别注意的安全问题。
一些大型的组件、机器设备等都可能会从高空坠下,对施工人员和行人安全造成威胁。
为了避免这种情况的发生,施工人员必须采取以下安全技术措施:(1) 在井架物体上悬挂防护网或者脚手架,以保证构件不会坠落。
(2) 在井架周围设置警示标志,提醒行人注意安全。
(3) 在高处进行施工时,必须严格遵循高处作业标准操作规程,确保施工人员安全。
4.其它安全措施在井架安装过程中,还需要注意以下一些安全措施:(1) 采取有效措施防止误操作。
(2) 使用正确的工具和设备。
(3) 建立合理的作业流程和物资存储,避免拥堵和混乱。
(4) 建立有效的安全监管机制,不定期地进行安全检查和评估。
总而言之,在井架安装过程中,注意安全措施是十分重要的。
通过对相关安全技术措施的介绍,希望能够提高施工人员的安全意识,减少井架安装中的安全事故。
回风立井井架安装措施规程1. 前言回风立井井架是建筑物中的一种设施,用于空调系统中的排气,并具有保护电路和管道的作用。
为了保证安装的质量,本文提供了回风立井井架的安装措施规程,旨在指导安装人员正确安装井架设备。
2. 安装前的准备工作在安装回风立井井架之前,应进行以下准备工作:1.检查设计文件和清单以确保零部件的数量和规格是否符合要求。
2.确认安装的位置,要求位置平整、无障碍物、不受地震、风、雨、寒、暑等因素影响。
3.检查控制、防护、支撑和固定等各项验收合格,保证设施的完整性和稳定性。
4.摆放安装所需的工具和配件。
3. 安装流程1.安装支座(1)依据施工现场环境和图纸要求,选择支座型号和位置。
(2)将支座的安装点用激光仪进行标记,并在墙面上钻深度不少于50mm的孔。
(3)将安装导轨和支座垫片固定在墙面上。
(4)将支座从导轨的固定孔穿过,安装在垫片上,并加紧螺栓。
2.安装井架架体(1)选用井架架体型号和长度,检查井架架体的完整性和规格是否符合要求。
(2)在地面上拼装并对齐预制架体,将连接螺栓加紧。
(3)在井口处搭建安全网。
(4)利用起重设备或人力将井架架体提升并放入支座的台形槽中。
(5)通过水平器进行调整,让井架架体在水平和垂直方向上达到要求。
(6)将架体表面薄拉丝处理,确保表面光滑。
3.安装井架附件(1)将井架顶板和排水板组装好,并固定在井架架体上。
(2)安装井道门,检查门是否正常开关。
(3)安装井道上的电缆托架、钢管和电气设备等,对电气装置进行接线和接地。
4.安装检验(1)对安装后的井架架体进行检验,确认井架架体安装合格。
(2)对西兰风口进行风量测量,调整风口和风速,不能有气流逆转和不良气流。
(3)对安装后的设备进行功能性和安全性测试,保证设备的正常工作。
4. 安装后的注意事项1.在安装回风立井井架后,应当加强对设备周边安全区域的标识,防止他人无意或故意干扰设备。
2.定期对回风立井井架进行检查和维护,确保设备的正常运行。
专业的论文在线写作平台
回风立井ⅣG型凿井井架安装安全技术措施
一、概况
小纪汗煤矿风井井筒净直径6.5m,井筒深度 396.995m。
井架采用ⅣG型井架,总高度30.27m,天轮平台上表面标高+25.97m,基础中心跨度15.3m*15.3m,总重量58541kg。
采用25T吊车进行地面组装、2台50T吊车进行起吊安装的施工方案。
为了保证能够顺利安全的完成施工,特编制本措施。
二、编制依据
《小纪汗煤矿风井井筒及相关硐室掘砌施工组织设计》
《煤矿安全规程》(2016版)
《煤矿建设安全规程》(AQ1083-2011)
《煤矿设备安装工程质量验收规范》(GB 50946-2013)
《机械设备安装工程施工及验收通用规范》(GB 50231-2009)《建筑施工起重吊装工程安全技术规范》(JGJ 276-2012)《煤矿设备安装工程施工规范》(GB50162-2014)
ⅣG型井架图纸
ⅣG型井架基础图纸
三、施工方案
采用25T吊车在地面将井架各层分别组装成片,再用50T吊车起吊安装直至井架安装完毕。
根据井架结构和现场条件,井架分两层安装,即0-18m为第一层,天轮平台5根主梁与下部组装成第二层。
第一层起吊分四次,第一次起吊将G-3、G-4、G-5、G-6、G-10、G9(东西2根)G-11、G-12、G-13、G-14、G-15、G-16、G-17、G-18、G-19、G-20、G-21、G-22、构件组成组装件,穿好地脚螺。
