马首施工实施方案
- 格式:doc
- 大小:51.50 KB
- 文档页数:10
目录第一章编制依据及原则........................................................... 错误!未定义书签。
1.1编制依据................................................................................. 错误!未定义书签。
1.2编制原则................................................................................. 错误!未定义书签。
第二章工程概况....................................................................... 错误!未定义书签。
2.1设计概况................................................................................. 错误!未定义书签。
2.2工程地质及水文条件............................................................. 错误!未定义书签。
第三章施工部署....................................................................... 错误!未定义书签。
3.1施工组织机构设置................................................................. 错误!未定义书签。
3.2主要工程量............................................................................. 错误!未定义书签。

目录目录 (1)第1章编制依据 (3)第2章编制原则 (3)方案优化的原则 (3)安全第一的原则 (3)确保工期的原则 (3)科学配置的原则 (3)合理布置的原则 (4)第3章工程概况 (5)第4章施工准备 (7)人员计划 (7)设备计划 (8)材料计划 (8)工作面准备 (8)第5章施工方案 (10)施工工艺流程 (10)施工方法 (10)打设超前小导管并注浆 (10)格栅钢架制作 (10)网片加工 (10)格栅钢架的安装 (10)初衬背后回填注浆 (11)喷射混凝土施工工艺及技术措施 (11)第6章施工措施及质量控制标准 (13)格栅钢架架立质量标准 (13)格栅钢架架立安装要求 (13)连接筋、钢筋网要求 (13)喷射混凝土 (13)第7章安全保证措施 (15)施工现场安全措施 (15)机械作业及设备使用安全措施 (16)竖井口物料吊运安全技术措施 (17)第1章编制依据1、区间隧道施工图;2、《锚杆喷射混凝土支护技术规范》GB50086-20013、《建筑工程施工技术管理规程》DBJ01-80-20034、《混凝土外加剂应用技术规范》2009年6月版GB50119-20035、《混凝土泵送施工技术规程》 JGJ/T 10-20116、《隧道工程施工质量验收标准》 QGD-007-20057、《龙门架及井架物料提升机安全技术规范》 JGJ 88-20108、《钢筋焊接及验收规程》 JGJ 18-20129、《北京市市政基础设施工程暗挖施工安全技术规程》DBJ01-87-200510、《施工现场临时用电安全技术规范》JGJ46-2005第2章编制原则在认真学习施工图纸、合同文件及相关规范的各种条款的基础上,结合公司的管理、技术水平,积极采用新技术、新工艺、新材料,确保实现业主对质量、工期、安全、环境保护及文明施工的各项要求,并确保施工中技术先进、方案可靠、经济合理。
方案优化的原则遵循建筑施工工艺及其技术规律,优化施工程序和方案,采用多种施工方案进行可行性、成本及技术比较,选择最佳的施工方案。

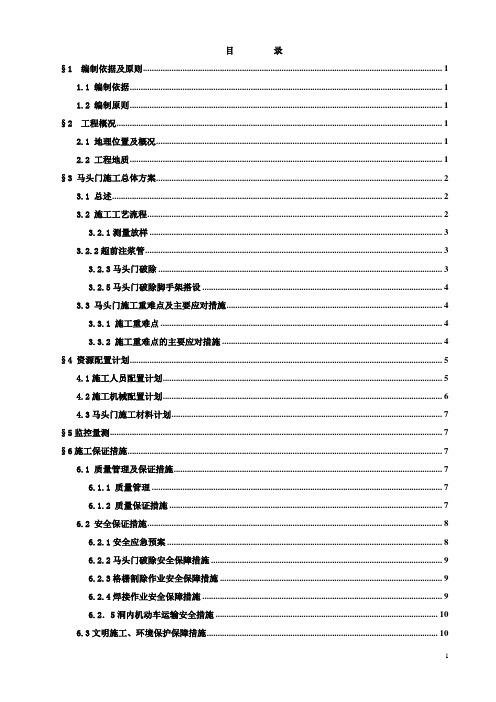

目录§1 编制依据及原则 (1)1.1 编制依据 (1)1.2 编制原则 (1)§2 工程概况 (1)2.1 地理位置及概况 (1)2.2 工程地质 (1)§3 马头门施工总体方案 (2)3.1 总述 (2)3.2 施工工艺流程 (2)3.2.1测量放样 (3)3.2.2超前注浆管 (3)3.2.3马头门破除 (3)3.2.5马头门破除脚手架搭设 (4)3.3 马头门施工重难点及主要应对措施 (4)3.3.1 施工重难点 (4)3.3.2 施工重难点的主要应对措施 (4)§4 资源配置计划 (5)4.1施工人员配置计划 (5)4.2施工机械配置计划 (6)4.3马头门施工材料计划 (7)§5监控量测 (7)§6施工保证措施 (7)6.1 质量管理及保证措施 (7)6.1.1 质量管理 (7)6.1.2 质量保证措施 (7)6.2 安全保证措施 (8)6.2.1安全应急预案 (8)6.2.2马头门破除安全保障措施 (9)6.2.3格栅割除作业安全保障措施 (9)6.2.4焊接作业安全保障措施 (9)6.2.5洞内机动车运输安全措施 (10)6.3文明施工、环境保护保障措施 (10)朝阳门站车站主体导洞及底横导洞马头门安全专项施工方案§1 编制依据及原则1.1 编制依据1.根据地铁6号线一期土建工程朝阳门站车站主体设计图纸;2.根据目前施工情况和工期的要求;3.现行国家、行业相关技术规范、要求、标准及北京市有关安全、质量、工程验收等方面的地方性法规和行业标准、法律和法规;4.我施工单位现有的施工技术、施工管理和机械设备配备能力;5.我单位多年从事类似工程的施工经验。
1.2 编制原则1.在熟悉施工设计图纸、场地水文地质情况及施工现场管线调查的基础上采用先进、合理、经济、可行的施工方案;2.施工进度、劳力资源等安排均衡、高效;3.加强施工管理,提高生产效率;4.严格贯彻“安全第一”的原则;5.确保工程质量和工期;6.保护环境、保护文物,文明施工。
专题02 古诗文默写【浙江省杭州市2021年中考语文试题】5.将下面所引名句填写完整。
吟诵古诗文名篇,感受历代志士仁人的风范。
“生,亦我所欲也;义,亦我所欲也。
①______,②______”,是为了正义不惜献身的坚定信念;“安得广厦千万间,③______”,是心忧天下的博大胸怀;“不畏浮云遮望眼,④______”是睥睨一切的非凡气度;“⑤______,西北望,射天狼”,是建功立业的壮志豪情;“长风破浪会有时,⑥______”是勇往直前的乐观和自信。
【答案】①二者不可得兼②舍生而取义者也③大庇天下寒士俱欢颜④自缘身在最高层⑤会挽雕弓如满月⑥直挂云帆济沧海【详解】默写题作答时,一是要透彻理解诗文内容;二要认真审题,找出符合题意的诗文句子;三,答题内容要准备,做到不添字、不漏字、不写错别字。
本题中的“得兼、大庇、俱欢颜、自缘、会挽雕弓、云帆、沧海”等字词容易写错。
6.填空。
“数风流人物,还看今朝。
”张桂梅,改变山区女童命运的公益校长,被评为感动中国人物。
这是写给她的颁奖词;“烂漫的山花中,我们发现你。
自然击你以风雪,你报之以歌唱。
命运置你于危崖,你馈人间以芬芳,不惧碾作尘,无意苦争春,以怒放的生命,向世界表达倔强。
你是崖畔的桂,雪中的梅。
”“不惧碾作尘,无意苦争春”化用南宋诗人①______《卜算子·咏梅》的句子。
原句是“无意苦争春,②______。
零落成泥碾作尘,③______”。
【答案】①陆游②一任群芳妒③只有香如故【详解】《卜算子·咏梅》是南宋词人陆游的一首词,全文是:照驿外断桥边,寂寞开无主。
已是黄昏独自愁,更著风和雨。
无意苦争春,一任群芳妒。
零落成泥碾作尘,只有香如故。
而“无意苦争春,一任群芳妒”的意思是:它花开在百花之首,却无心同百花争享春光,只任凭百花去忌妒。
表现出陆游标格孤高,决不与争宠邀媚、阿谀逢迎之徒为伍的品格和不畏谗毁、坚贞自守的崚嶒傲骨。
根据上述分析知,作者是陆游,后面填写的诗句注意“妒”的写法。
主井扩修南马头门施工安全技术措施六、施工工艺1、马头门刷大完毕经矿验收合格、达到设计轮廓后,方可浇筑混凝土。
浇筑混凝土必需连续进行,如间隔时间超过8小时,应预留好接茬面以保证筑体连续性、整体性。
混凝土应使用振捣器捣固,每一位置的捣固标准,要达到混凝土不再下沉,不消失气泡,并开头泛浆为止。
混凝土砌体内不得留有木材、纸片等杂物。
浇筑混凝土要匀称、捣实,做到拆模板后无蜂窝、麻面现象,混凝土表面平整光滑。
2浇筑砼时采纳木模板,木板厚度为40mm、长度为1500mm,宽度为200~300mm,模板必需一面刨光、接口严密,两头均要整齐、垂直,碹板必需一样长,保证接茬严密。
浇筑砼时,在浇筑体内增加配筋,配筋外爱护层厚度20~40mm,配筋为18mm等强度螺纹钢制作。
配筋与箍筋之间用22号铁丝绑扎坚固配筋网格间距为300mm。
2、锚杆安装工艺(1)打锚杆眼打眼前,首先严格按中线检查井筒断面规格,不符设计要求时必需先进行处理;打眼前要先根据由左向右(由右向左)、先上后下的挨次检查顶帮,找掉活矸危岩,确认平安后方可作业。
锚杆眼位置要精确,眼位误差不得超过100mm,眼向误差不得大于15度。
锚杆眼深度应与锚杆长度相匹配,打眼时应在钻钎上做好标志,严格按锚杆长度打锚杆眼。
打眼应按由左向右(由右向左)挨次依次进行。
(2)安装锚杆安装前应将眼孔内的积水、岩粉用压风吹扫洁净。
吹扫时,操作人员应站在孔口一侧,眼孔方向不得有人,然后把3块树脂锚固剂送入眼底,随将锚杆插入锚杆眼内,使锚杆顶住树脂锚固剂,外端头套上螺帽,用带有专用套筒的锚杆安装扳手卡住螺帽,使扳手带动杆体旋转将锚杆旋入树脂锚固剂,对锚固剂进行搅拌,直至锚杆达到设计深度,方可撤去扳手,搅拌旋转大于35秒后,卸下螺帽,按上模板,上好托盘,拧上螺帽,12分钟后,拧紧螺帽给锚杆施加肯定预紧力,锚杆盘要紧贴模板3、浇筑质量标准混凝土外观存在蜂窝、孔洞、露筋、夹渣等缺陷:混凝土振捣不实,漏振,钢筋缺少爱护层垫块,尤其是板缝内加筋位置,应仔细检查,发觉问题准时处理,拆模时间不少于24小时。
浅谈地铁暗挖施工中马头门施工技术方案和安全保证措施摘要:地铁暗挖施工中马头门是施工中一个关键工序,特别是采用PBA工法施工时,导洞非常多,马头门的施工显得十分重要。
本文以北京地铁12号线工程土建施工13合同段西坝河车站竖井横通道马头门施工为例,简要介绍车站暗挖施工中马头门施工技术方案及安全保证措施。
关键词:地铁;马头门施工;保证措施1、引言现在城市在修建地铁施工中,由于拆迁难度较大,多采用暗挖施工。
其优点是拆迁量小且不影响交通,工期可控。
在暗挖施工中马头门的施工是竖井转向横通道施工,或横通道转向正线施工的关键步骤,在施工中由于应力转换,是比较大的安全隐患,所以在施工中要重点关注,必须制定严格的施工技术方案和安全保证措施。
2、工程概况北京地铁12号线工程土建施工13合同段西坝河站(M12)是12号线与17号线的换乘车站。
西坝河站位于北三环东路与西坝河南路路口,北三环东路与西坝河交叉口东侧,沿北三环东路敷设。
M12车站形式为地下暗挖两层分离岛式站台车站,总建筑面积23890m2,车站总长约326.6m。
车站采用PBA暗挖法施工。
车站设置3个施工竖井,采用倒挂井壁法施工;车站附属结构除出入口敞口段采用明挖法施工外,其余均采用暗挖法施工。
3、施工方法及措施横通道马头门施工由于破除井壁混凝土,破坏整个竖井结构出现洞口段应力重新分布,在此以竖井横通道马头门为例来介绍马头门施工中的施工技术措施及安全保证措施。
马头门施工主要是以下三个步骤:打设超前小导管及注浆,分部破除马头门处井壁砼,割除钢格栅支撑,马头门开挖支护。
详见图3-1:马头门开挖支护流程图。
具体施工方法是竖井开挖至施工通道拱部位置时,在竖井内沿施工横通道马头门外轮廓线打设超前注浆小导管加固地层。
然后分区凿除施工横通道马头门范围井壁混凝土,同步分段架设施工横通道格栅钢架,前三榀格栅密排,待架设完成后,进行施工通道开挖。
图3.1 马头门开挖支护流程图3.1马头门加固在竖井施作至马头门拱部完毕后,根据监测数据地表沉浆趋于稳定后,尽快在井壁上方标出横通道开挖外轮廓线的位置,竖井开马头门前,应在竖井内对应马头门拱顶位置预先打设两道Φ42,环向间距300mm,L=4000mm的超前小导管,并及时注浆超前加固隧道拱部土体及洞口处地层,注浆采用1:1水泥浆,注浆压力控制在0.3~0.5MPa。
马头门施工管理制度第一章总则第一条为规范马头门施工管理行为,提高工程施工质量和效率,确保工程安全、质量和进度,根据相关法律法规,制定本管理制度。
第二条本制度适用于马头门施工项目的管理和实施,适用于项目管理人员、监理人员和施工人员。
第三条本制度内容包括施工组织设计、施工方案、安全管理、质量管理、进度管理、材料管理、安全文明施工等内容。
第四条项目经理是施工项目的主要负责人,全面负责项目的组织管理和实施。
第五条项目监理负责对项目的施工过程进行监督和检查,确保施工符合相关规定和要求。
第六条项目施工人员应严格遵守本管理制度的规定,确保施工安全、质量和进度。
第七条项目管理人员应不断提高自身的管理水平,确保项目顺利完成。
第八条项目管理人员应严格执行相关规定和要求,不得违反管理制度。
第九条项目管理人员应对项目的安全、质量和进度负责,如发现问题应及时处理,确保项目正常进行。
第十条项目管理人员应密切配合,加强团队合作,共同完成项目目标。
第二章施工方案第十一条项目经理应根据施工项目的实际情况进行施工方案的编制和优化,确保施工方案合理可行。
第十二条施工方案应包括工程量清单、工程施工要求、工程进度计划等内容,详细描述施工过程和措施。
第十三条项目监理应对施工方案进行审查和监督,确保施工方案符合相关规定和要求。
第十四条项目管理人员应对施工方案的实施进行监督和协调,确保施工工作按照计划进行。
第十五条施工方案的调整应经过项目经理和项目监理的批准,不得擅自更改。
第十六条施工方案的变更应及时通知相关人员,确保临时调整后的施工方案符合要求。
第十七条施工方案的执行情况应定期汇报给项目经理和项目监理,及时处理施工中的问题。
第三章安全管理第十八条安全管理是施工管理的重要内容,项目管理人员应高度重视施工安全。
第十九条项目经理应制定施工安全管理制度和应急预案,确保施工现场安全。
第二十条施工现场应设置安全警示标志,配备必要的安全设施,保障施工人员的生命安全。
庙沟铁矿副井+240m马头门施工方案报审表河北钢铁集团矿业有限公司庙沟铁矿露天转地下工程副井+240m马头门施工方案编制人:审核人:项目经理:河北宣龙矿山建筑有限公司二零一四年一月日一、编制依据根据《庙沟铁矿露天转地下工程副井井筒施工图》、《副井240m、120m、0m水平双侧马头门施工图》、《马头门壁后绕道及梯子间开口施工图》、《金属非金属矿山安全规程》、《矿山井巷工程施工及验收规范》进行编制。
二、工程概况庙沟铁矿露天转地下开采工程副立井井筒净直径为6.5m,净断面为33.18m2,井口标高+503m,井深530m。
井筒采用普通法施工,基岩段采用混凝土支护,壁厚300mm, 混凝土强度等级C20。
副井在标高+240m、120m、0m处分别设有双侧马头门及信号硐室,马头门开口方向为北偏东74°和南偏西74°,双侧马头门间有绕道联通。
出车侧马头门中心线与井筒中心线一致,进车侧马头门中心线向南侧偏移450mm。
马头门支护长度5m,净宽4.5m,支护厚度0.2m,拱高1.5m(三心拱),基础深0.3m,砼标号C20。
掘进开口高度6.3m,终端高度4.0m,起拱线坡度25°;最大掘进断面30.08m2,最小掘进断面17.65m2。
信号硐室:支护长度2.0m,净宽2.0m,拱高1.0m(半圆拱),支护厚度0.2m,砼标号C20。
人行绕道:净宽度1.0m,墙高1.5m,拱高0.5m(半圆拱),支护厚度0.2m,砼标号C20,设有梯子间开口,宽1.0m。
三、水文地质条件根据原井位钻探揭露,副井场区自上而下主要岩土层分布为:上部第四系主要由填土、角砾组成;下部岩石地层为晚太古代双山子岩群茨榆山组角闪变粒岩、变质闪长岩、斜长角闪岩、混合岩脉。
根据原钻孔揭露的岩体完整情况,钻孔揭露的主要结构面为破碎带,其规模较小,多属于压扭性构造。
其中429.84-435.00m破碎严重,施工时漏水漏浆严重;506.26-513.44m破碎严重,510-511.8m 为细砂充填,结合区域地质构造情况,判断为429.84-435.00、506.26-513.44m为构造断层。
马头门施工方案1编制依据(1)徐州市城市快速轨道交通1号线一期工程地下市政工程土建施工A合同段施工设计文件。
(2)我单位现场踏勘和调查所获得的资料和信息。
(3)类似工程施工经验及我单位设备、物资资源和经济技术实力等综合施工能力。
(4)国家、江苏省、徐州市的相关法律、法规及建设单位有关管理制度和办法。
(5)相关的工程设计、施工、验收规范及技术标准。
①《地下铁道设计规范》GB50157-2013②《混凝土结构设计规范》GB50010-2010③《铁路隧道施工规范》TB10204-2002④《地下防水工程施工质量验收规范》GB50208-2002⑤《地下工程防水技术规范》GB 50108-2001⑥《铁路隧道喷锚构筑法技术规范》TB 10108-2002⑦《锚杆喷射混凝土支护技术规范》 GB50086-2001⑧《地下铁道工程施工及验收规范》GB50299-1999,2003年版⑨《混凝土结构工程施工质量验收规范》GB50204-2002,2011年版2编制原则以满足业主期望为目标,在深刻理解本工程特点、重点与难点的基础上,按照“技术领先、资源充足、施工科学、组织合理、措施得力”的指导思想,遵循下列原则编制本施工方案:(1)质量保证原则建立完整的工程质量管理体系和控制程序,明确工程质量目标,结合本工程特点与实际情况制定切实可行、有效的工程质量保证措施,施工过程严格进行质量控制与管理,确保工程达到合格质量标准并配合全线创优计划。
施工过程按照ISO9001标准进行质量管理。
(2)安全保证原则为了保证本工程的安全施工,各项施工技术方案等要充分考虑其安全性,并在方案中制定详细的安全措施及突发事件的应急处理预案,确保施工不发生涌水、涌砂及矿山法隧道坍塌等恶性安全事故。
(3)技术可靠性原则根据本合同段工程特点,吸收国内外暗挖施工轨道交通工程的施工技术、管理方法等成熟经验,编制可靠性高、可操作性强的施工技术方案进行施工。
寿阳马首支行办公楼内装工程施工实施方案一、室外装修1、台阶:(B=330,H=150mm)基层清理干净,浇水湿润→刷素水泥浆一道→铺1:4干硬性水泥砂浆d=30mm→火烧石饰面板(主材购价360元/m2)→水泥擦缝→台阶表面两道防滑条。
2、外墙:清理基层→玻化微珠砂浆保温层d=50mm→刷界面剂一道→铺设网格布,抗裂砂浆调制,运输,铺抹,找平→腻子打底找平三遍→外墙涂料(主材购价35元/kg)三遍。
二、室内装修一层内装:(一)守库室、金库、更衣室、监控室、预进间、走道、门房1、吊顶:(H=3000mm)T型铝合金龙骨用∮8吊杆固定在砼顶板上,间距600*600→灯槽四周龙骨加固→600*600矿棉板(主材购价65元/m2)搁放在龙骨上。
2、墙面:在抹灰墙面上用调配好的腻子打底找平两遍→用砂纸打磨→乳胶漆(主材购价42元/kg)涂刷三遍。
3、地面:基层清理干净,浇水湿润→刷素水泥浆一道→铺1:4干硬性水泥砂浆d=40mm→800*800瓷质抛光地砖(主材购价150元/ m2)背面刮一层素水泥结合层,用橡皮锤敲击平整→白水泥擦缝。
4、踢脚线:1:4干硬性水泥砂浆粘贴瓷砖踢脚线h=90mm(主材购价6元/块)→同色水泥擦缝。
5、过门石:B=280mm,1:4干硬性水泥砂浆粘贴黑金沙花岗岩过门石(主材购价520元/ m2)→同色水泥擦缝。
6、窗台板:B=280mm黑金沙花岗岩(主材购价520元/ m2)饰面板用1:4水泥砂浆粘贴在窗台上→石材磨边,抛光,粘贴石材线条。
7、门:单扇套装门(主材购价1800元/樘),子母套装门(主材购价2700元/樘),钢制防盗门(主材购价800元/ m2),金库防弹门(主材购价3600元/ m2)。
其中每樘单扇套装门含3副不锈钢合页(主材购价20元/樘),1把执手锁(主材购价180元/把),1个门吸(主材购价50元/个),子母套装门所含附件为单扇套装门的二倍。
7、门套:木龙骨打底→18mm木工板(主材购价65元/ m2)基层安装在龙骨上→高档免漆板饰面(主材购价160元/ m2)。
(二)卫生间1、吊顶:(H=2850mm)30*40木龙骨间距600*600通过∮8吊杆固定在顶板上→PVC饰面板(主材购价98元/ m2)钉固在木龙骨上→四周粘贴PVC装饰线条。
2、墙面:清理基层→1:3水泥砂浆d=20mm粘贴300*450面砖(主材购价85元/ m2)→1:1水泥砂浆擦缝。
3、地面:1:3水泥砂浆找平层d=20mm→聚氨酯涂抹防水层→C20细石混凝土d=40mm→1:4干硬性水泥砂浆d=30mm铺300*300防滑地砖(主材购价89元/ m2)→白水泥擦缝。
4、过门石:1:4干硬性水泥砂浆粘贴黑金沙花岗岩过门石(主材购价520元/ m2)→同色水泥擦缝。
(三)现金区、大客户室1、吊顶:(H=3000mm)U型轻钢龙骨用∮8吊杆固定在砼顶板上,间距600*600→18mm厚木工板(主材购价65元/m2)基层钉固在轻钢龙骨上,双面刷防火涂料(主材购价35元/kg)→9.5mm厚纸面石膏板(主材购价20元/m2)钉固在基层上→板缝粘贴纸胶带→腻子打底找平,乳胶漆(主材购价42元/kg)涂刷三遍。
2、墙面:(实际铺砖H=3300mm)清理基层→墙面打孔,膨胀螺栓固定锚板在墙上→50*32*3矩形管@600*600焊接在锚板上→1200*600玻化砖(主材购价320元/m2)倒八字角,背面开槽,在开槽部位涂满云石胶,固定玻化砖与干挂件。
3、地面:基层清理干净,浇水湿润→刷素水泥浆一道→铺1:4干硬性水泥砂浆d=40mm→800*800瓷质抛光地砖(主材购价150元/ m2)背面刮一层素水泥结合层,用橡皮锤敲击平整→白水泥擦缝。
4、踢脚线:17mm厚1:3水泥砂浆→4mm厚1:2水泥砂浆加水重20%建筑胶→粘贴瓷砖踢脚线h=90mm(主材购价6元/块)→同色水泥擦缝。
5、门:套装门同上。
6、门套:同上。
(四)柜台(见详图)1、柜台柱: -10*150*150锚板用M10*80膨胀螺栓固定在地面及顶板上→10#槽钢垂直焊接在锚板上(每柱两根)→18mm木工板(主材购价65元/ m2)基层固定在槽钢外,双面刷防火涂料(主材购价35元/ kg)→灰色铝塑板饰面(主材购价120元/ m2)→黑钛金不锈钢镜面板(主材购价335元/ m2)粘贴在铝塑板上→密封胶勾缝。
2)柜台体:柜台体C30砼支模浇灌,纵向钢筋8∮16,抗扭筋4∮12,箍筋∮8@150→柜台表面抹灰→柜台体上平面木工板(主材购价65元/ m2)打底→粘贴黑金沙花岗岩(主材购价520元/ m2)台面,磨边抛光,粘贴黑金沙花岗岩线条→票槽开孔(石材台面及基层板),安装不锈钢多功能票槽(主材购价2600元/个)→柜台外立面用锚板固定50*50*3角钢骨架→金碧辉煌大理石(主材购价680元/ m2)干挂在骨架上→下部干挂黑金沙踢脚线(主材购价520元/ m2)→柜台内立面木工板(主材购价65元/ m2)基层打底→铝塑板(主材购价120元/ m2)饰面。
3)柜台梁(B=600mm,梁外露高度500mm,骨架高度1670mm):50*32*3矩形管与柱槽钢焊接牢固→用∮14间距100*100焊制成防扒网→18mm木工板(主材购价65元/ m2)基层固定在防扒网外,双面刷防火涂料(主材购价35元/ kg)→铝塑板(主材购价120元/ m2)饰面→22mm厚防弹玻璃(主材购价800元/ m2)磨边抛光,安装。
(五)非现金区、自助区1、吊顶:(H=3000mm)同现金区,此外,跌级处龙骨加固。
2、墙柱面:同现金区。
3、形象墙:同现金区墙面做法,1200*600白色玻化砖(主材购价368元/ m2)。
4、地面:基层清理干净,浇水湿润→刷素水泥浆一道→铺1:4干硬性水泥砂浆d=40mm→1000*1000地砖(主材购价190元/ m2)背面刮一层素水泥结合层,用橡皮锤敲击平整→白水泥擦缝。
地面金啡大理石(主材购价485元/ m2)一米线、大厅中心黑金沙花岗岩(主材购价520元/ m2)拼花、黑金沙花岗岩过门石做法同地面。
5、踢脚线:17mm厚1:3水泥砂浆→4mm厚1:2水泥砂浆加水重20%建筑胶→粘贴瓷砖踢脚线h=90mm(主材购价6元/块)→同色水泥擦缝。
6、窗帘盒:木龙骨打底→18mm木工板(主材购价65元/ m2)安装在木龙骨上→腻子打底找平→乳胶漆涂刷三遍(主材购价42元/ kg)。
7、窗台板:B=280mm黑金沙花岗岩(主材购价520元/ m2)饰面板用1:4水泥砂浆粘贴在窗台上→石材磨边,抛光,粘贴石材线条。
8、门窗:黑钛金不锈钢框双扇全玻地弹门(外门)(主材购价520元/m2),地弹簧(主材购价800元/个),固定窗玻璃磨边安装。
9、不锈钢卷闸:外门窗均安装不锈钢管式卷闸(主材购价280元/ m2),电动装置(主材购价3600元/套);自助区防火卷闸(主材购价480元/ m2),电动装置(主材购价3600元/套);自助区自动玻璃门(主材购价460元/m2),自动玻璃门电动装置(主材购价12000元/套)。
10、门窗套:做法同上。
(六)ATM区1、墙、顶(H=4400mm)、地用50*32*3的型钢骨架外焊6mm厚钢板加固。
2、墙面及顶面:腻子打底找平两遍→乳胶漆(主材购价42元/kg)涂刷三遍。
3、地面、踢脚线、过门石:同守库室,金啡大理石(主材购价485元/m2)过门石。
二层内装:(一)大厅及走廊1、吊顶、墙面干挂玻化砖、踢脚线、窗帘盒做法均同一层非现金区,地面做法同现金区。
(二)主任室及其卧室1、吊顶:(H=2800mm)U型轻钢龙骨用∮8吊杆固定在砼顶板上,间距600*600→18mm厚木工板(主材购价65元/m2)基层钉固在轻钢龙骨上,双面刷防火涂料(主材购价35元/kg)→亚克力透光板(主材购价180元/m2)搁放在基层板上,四周龙骨加固→9.5mm厚纸面石膏板(主材购价20元/m2)钉固在基层上→板缝粘贴纸胶带→腻子打底找平,乳胶漆(主材购价42元/kg)涂刷三遍。
2、墙面、地面、踢脚线、过门石做法同一层守库室,窗帘盒、窗台板做法同一层非现金区。
(三)主任室内卫生间:吊顶(H=2850mm)、墙面、地面、过门石做法同一层卫生间(四)办公室1、吊顶(H=2800mm)、墙面、地面、踢脚线、过门石做法同一层守库室,窗帘盒、窗台板做法同一层非现金区。
2、包暖气分水器(620*250*600):木龙骨打底→18mm木工板(主材购价65元/m2)基层固定在木龙骨上→免漆板(主材购价65元/m2)粘贴在木工板上→顶面搁放纸面石膏板(主材购价20元/m2)台面搁放→表面涂刷乳胶漆(主材购价42元/kg)三遍。
(五)公共卫生间1、吊顶(H=2850mm)、墙面、地面过门石做法同一层卫生间2、包立管(290*230,H=2630):30*40木龙骨间距400*400固定在墙上→PVC饰面板(主材购价75元/m2)钉固在木龙骨上→阳角处安装不锈钢角线或者PVC角线。
3、洗面台(L=1200,B=550):丰镇黑花岗岩(主材购价360元/m2)台面固定在墙上→石材磨边、抛光、粘贴线条。
(六)门窗单扇套装门、五金、固定窗、门窗套做法等同一层,塑钢中空玻璃平开窗(主材购价320元/m2)。
三层内装(一)走廊吊顶(H=2800mm)、墙面、地面、踢脚线做法均同一层守库室。
(二)办公室及会议室吊顶(H=2800mm)、墙面、地面、踢脚线、过门石做法均同一层守库室,窗帘盒及窗台板同一层非现金区。
(三)公共卫生间做法同二层公共卫生间。
(四)厨房1、吊顶(H=2850mm)、墙面、地面、踢脚线做法均同一层卫生间,地砖为800*800防滑地砖(主材购价150元/m2)。
2、橱柜台面(L=5670,B=560):做法同二层卫生间洗面台。
(五)餐厅吊顶(H=2800mm)、地面、踢脚线、窗帘盒、窗台板做法同一层非现金区,墙面做法同一层守库室。
(六)门窗单扇套装门、五金、固定窗、门窗套、塑钢中空玻璃平开窗做法等同二层。
四层内装(一)走廊吊顶(H=2800mm)、墙面、地面、踢脚线做法均同一层守库室。
(二)办公室及宿舍吊顶(H=2800mm)、墙面、地面、踢脚线、过门石做法均同一层守库室,窗帘盒及窗台板同一层非现金区。
(三)公共卫生间做法同二层公共卫生间。
(四)门窗单扇套装门、五金、固定窗、门窗套、塑钢中空玻璃平开窗做法等同二层。
楼梯间(一)西楼梯间1、顶面、墙面乳胶漆:腻子打底找平两遍→乳胶漆(主材购价42元/kg)涂刷三遍。
2、墙面玻化砖:做法同一层现金区。
3、踏步及平台:清理基层→1:4干硬性水泥砂浆d=30mm铺贴白麻花岗岩(主材购价360元/m2)饰面板、踏步板,丰镇黑花岗岩(主材购价360元/m2)镶边。
