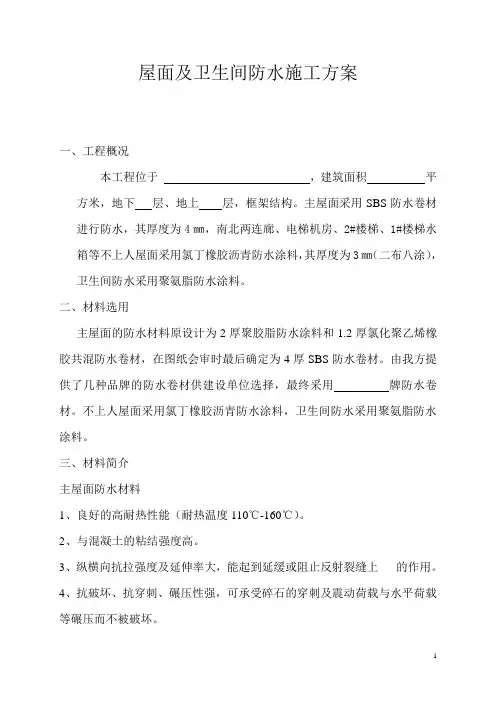

屋面及卫生间防水施工方案一、工程概况本工程位于,建筑面积平方米,地下层、地上层,框架结构。
主屋面采用SBS防水卷材进行防水,其厚度为4㎜,南北两连廊、电梯机房、2#楼梯、1#楼梯水箱等不上人屋面采用氯丁橡胶沥青防水涂料,其厚度为3㎜(二布八涂),卫生间防水采用聚氨脂防水涂料。
二、材料选用主屋面的防水材料原设计为2厚聚胶脂防水涂料和1.2厚氯化聚乙烯橡胶共混防水卷材,在图纸会审时最后确定为4厚SBS防水卷材。
由我方提供了几种品牌的防水卷材供建设单位选择,最终采用牌防水卷材。
不上人屋面采用氯丁橡胶沥青防水涂料,卫生间防水采用聚氨脂防水涂料。
三、材料简介主屋面防水材料1、良好的高耐热性能(耐热温度110℃-160℃)。
2、与混凝土的粘结强度高。
3、纵横向抗拉强度及延伸率大,能起到延缓或阻止反射裂缝上的作用。
4、抗破坏、抗穿刺、碾压性强,可承受碎石的穿刺及震动荷载与水平荷载等碾压而不被破坏。
5、有良好的低温柔性,低温抗裂性能好,可有效抑制低温环境下微裂缝的产生。
6、耐盐水、抗冻融及耐碱腐蚀等。
7、卷材幅宽1米,卷材长度分别为7.5米、10米、15米、20米等。
8、在正常贮运条件下,产品的贮存期自生产日起达一年以上。
9、使用寿命可达30-50年。
10、适用于各种建筑的屋面、地下室、卫生间等四、施工工艺1、主屋面防水:铺4厚SBS防水卷材。
基层处理→刷基层处理剂一遍→平铺卷材→热熔压实(1)基层处理:待屋面钢筋混凝土浇筑完成后,清理其面层松散部分,抹上1:2.5的水泥砂浆找平层,待找平层达到一定强度后,用水清洗干净,待其干燥后开始刷基层处理剂一遍。
(2)平铺卷材:平铺卷材时需要两人操作,将卷材平放,慢慢滚动,同时用焊枪热熔。
热熔的同时,用碎布条将其压实,使其紧贴在基层面上,并且要保证无空隙。
(3)卷材热熔施工:热熔时注意火候,不宜过火;另外,要注意不可将火苗对着人体,以免发生意外。
2、不上人屋面:二布八涂施工(1)刷银白色或绿色丙烯酸涂料二遍。
卫生间防水施工方案(通用6篇)一、卫生间防水:①、浇钢筋混凝土楼板。
②、1:3水泥砂浆找坡层,最薄处20mm厚,坡向地漏,一次抹平。
③、雷邦仕丙烯酸聚合物水泥基防水浆料。
④、30㎜厚干硬性水泥沙浆结合层。
二、工艺流程基层处理、清理做找平层结合层细部附加层丙烯酸防水层蓄水试验保护层施工二次蓄水试验。
1. 应对厨房、卫生间的标高复核正确,特别注意地漏的标高位置正确。
2. 对地漏、管道根部墙洞质量要仔细检查,墙洞要密实合格,找平层施工时管道根部必须按要求作嵌缝处理。
3. 阴阳角应作成圆弧形,并顺直、平光。
4. 找平层施工:基面有空隙、裂缝、不平等缺陷的,用水泥砂浆修补抹平。
使基面必须坚固、平整、干净,无灰尘、油腻、蜡、脱模剂等以及其他碎屑物质。
5. 找平层干燥后方可进行防水层施工,施工期间应防火、防水。
施工人员应穿软底鞋。
6. 防水层完成后,要进行成品保护,不得商人走动。
经检验确认合格后,方可办理隐蔽工程验收签证后,方可进行下道工序施工。
7. 防水施工完毕后,进行蓄水试验,经过24小时以上无渗漏视为合格。
在设备安装完成后进行二次蓄水试验。
三、卫生间防水做法:1、地面处理在进行防水处理之前,一定先找平地面,如果地面不平或效果不好,可能造成因防水涂料薄厚不均而导致的开裂渗漏。
地漏,墙角,管跟等接缝处要使用高弹性的柔性防水涂刷,因为卫生间的墙与地面之间的接缝处会移位最容易渗水。
2、墙面处理墙面处理上要做大约30cm高的防水涂料,以防积水渗透墙面返潮,如果卫生间有淋浴房应将防水做到180cm,如果有浴缸,与浴缸相邻的墙面防水高度应比浴缸高处30cm.3、防水层做好后要留余一定的时间,让防水层与建筑更好的融为一体,然后在防水层上做保护层在铺地砖,施工过程中,可千万马虎不得。
要尽量的保护防水层。
4、防水是隐蔽工程,后续的施工也有可能会破坏防水层,如果地砖已铺设完毕,可千万不要砸地砖,用专业的补缝防水材料,把所有的缝隙堵住做好防水就好了。
目录一、工程概况二、编制依据三、卫生间防水四、屋面防水五、质量标准六、成品保护五、安全措施屋面、卫生间防水施工方案一、工程概况本工程位于利辛县人民路东侧、长春路南侧、建设路西侧,目前施工现场“三通一平”已经基本完成,已具备施工条件。
该工程由利辛县平和房地产开发公司建设,南京市凯盛建筑设计研究院有限公司设计,安徽建科建设监理公司监理,由阜阳市第八建筑工程有限公司承建,利辛县建筑工程质量监督站监督。
本工程建筑总面积54531m2 ,其中地下室面积7265.42m2,剪力墙结构,建筑物重要性类别为丙类,抗震设防烈度为七度,耐火等级为一级,屋面防水等级为二级,结构设计合理使用年限为50年。
卫生间防水做法(自上而下):20厚1:3水泥砂浆面层,2厚水泥基防水层;20厚1:3防水砂浆(加5%防水剂)并向地漏找1%坡,并沿墙角上翻30CM,现浇钢筋混凝土板。
屋面分为上人屋面、非上人屋面上人屋面(至下而上):现浇屋面板,最薄处30厚LC5.0轻集料混凝土2%找坡,无机轻集料保温砂浆,20厚1:3水泥砂浆找平层,2厚防水层(三布五油水乳型阳离子氯丁胶沥青防水涂料),隔离层,40厚C30混凝土Φ4@150双向钢筋混凝土防水层。
不保温不上人屋面(至下而上):现浇屋面板,最薄处30厚LC5.0轻集料混凝土2%找坡, 2厚防水层(三布五油水乳型阳离子氯丁胶沥青防水涂料),隔离层,20厚1:2.5水泥砂浆保护层。
二、编制依据1、平和·七彩名城施工图纸2、《建筑施工手册》(第四版)3、《住宅建筑构造》(03J930-1)图集4、《建筑工程施工质量验收规范》(新版汇编)5、《99J201-1》平屋面建筑构造三、卫生间防水卫生间防水涂料卫生间涂料采用水泥基渗透结晶型防水涂料,用量为1.0Kg/M2。
水泥基渗透结晶型防水涂料为无机刚性防水涂料,涂刷后与基层能形成整体,与主体结构形成良好的粘结力,并可以渗透混凝土表层,提高了主体结构的防渗能力。
屋面卫生间防水施工方案屋面和卫生间的防水施工方案是非常重要的,因为防水不仅可以防止漏水和渗透,还可以保护建筑物的结构和基础设施免受损害。
下面是一个关于屋面和卫生间防水施工方案的详细说明。
1.材料选择:在屋面和卫生间的防水施工中,可以选择多种材料,如沥青卷材、聚合物基防水材料、水泥砂浆等。
根据具体的施工要求和预算限制,选择合适的材料。
2.表面处理:在施工之前,需要对屋面和卫生间的表面进行处理。
对于屋面,需要确保其平整、无裂缝和坡度合理,以便排水顺畅。
对于卫生间,需要确保墙面和地面的表面平整,并清除任何杂物和旧的防水层。
3.屋面防水施工:屋面防水施工可以采用沥青卷材或聚合物基防水材料。
首先,在表面上涂覆一层底涂材料,以增加粘合力。
然后,将防水卷材铺设在屋面上,并确保卷材之间有足够的重叠和密封。
最后,使用焊接或粘接的方法将卷材牢固地固定在屋面上。
4.卫生间防水施工:卫生间防水施工可以采用水泥砂浆或聚合物基防水材料。
首先,在地面和墙面上涂覆一层底涂材料,以增加粘合力。
然后,使用水泥砂浆或聚合物基防水材料在地面和墙面上进行防水涂抹,确保涂层均匀并且没有空隙。
最后,可在涂层表面铺设防水卷材,以增加防水效果。
5.管道和接缝处理:在屋面和卫生间的防水施工中,需要特别注意管道和接缝的处理。
对于屋面,需要密封和保护屋面上的任何管道和天窗,以防止漏水。
对于卫生间,需要在接缝处使用专用的防水带或填缝剂,以确保接缝处的防水效果。
6.耐久性和维护:屋面和卫生间的防水施工需要具有足够的耐久性,以长期保护建筑物免受渗水和漏水的问题。
另外,定期进行维护和检查也是必要的,以确保防水层的完整性和效果。
以上是关于屋面和卫生间防水施工方案的一些基本内容。
根据具体的需求和情况,还可以进一步进行调整和优化,以确保防水效果的实现和持久性。
在施工过程中,还需要严格按照相关的标准和规范进行操作,以确保施工质量和安全性。
xxxx项目屋面、地下、卫生间、厨房及室内用水房间防水工程施工方案编制人:审核人:批准人:编制单位:XXXXXXX建设有限公司xxxx年 x 月目录1、工程概况 (1)1.1工程概况 (1)1.2工程建设相关单位情况 (1)1.3项目基本情况 (1)1.4防水范围和做法 (2)1.5危险源识别与控制 (3)2、编制依据 (4)3、施工安排 (4)3.1施工目标 (4)3.2施工顺序及施工流水段的划分 (5)3.3工程重难点 (5)3.4组织机构及岗位职责 (7)4、施工进度计划 (7)5、施工准备及资源配置计划 (8)5.1技术准备 (8)5.2施工人员计划 (8)5.1施工材料计划 (9)5.2施工机具计划 (9)6、施工工艺方法及工艺要求 (10)6.1施工条件 (10)6.2聚合物水泥防水涂料 (10)6.2.1基层处理 (10)6.2.2施工工艺 (10)6.2.3质量控制标准 (11)6.3聚合物沥青涂膜防水 (12)6.3.1基层处理 (12)6.3.2施工工艺 (13)6.3.3质量控制标准 (14)6.4自粘聚合物改性沥青卷材防水 (15)6.4.1基层清理 (15)6.4.2施工工艺 (15)6.4.3质量控制标准 (18)7、质量标准和保证措施 (18)7.1保证项目 (18)7.2基本项目 (19)7.3应注意的质量问题 (19)7.4保证措施 (19)8、安全文明施工保证措施 (21)9、雨季施工保证措施 (22)1、工程概况1.1 工程概况1.2 工程建设相关单位情况1.3 项目基本情况1、施工范围:(1)服务区综合楼及公厕、加油站、油罐基础、水泵房、配电房、修理库等构筑物;(2)服务区综合楼及公厕、加油站、油罐基础、水泵房、配电房、修理库等构筑物等构筑物;(3)隧道管理所(隧管所、消防车库等构筑物);(4)隧道(出口端)变电所;(5)隧道(出口端)变电所等。
2、基础结构形式:桩基、筏板、独立基础。
屋面、卫生间防水工程专项施工方案竹园华府二期搬迁安置楼工程屋面、卫生间防水工程专项施工方案编制:审核:批准:编制单位:陕西有色建设有限公司编制时间: 2013年03月10日一、编制依据1、《屋面工程施工验收规范》GB50207—20122、《建筑工程施工质量验收标准》GB50300—20013、《建筑安装工人安全技术操作规程》建工劳字第24号4、竹园华府建筑施工蓝图及用料做法5、建设单位变更及相关要求二、防水工程概况及说明屋面分为上人屋面和不上人屋面,二级防水等级,防水层采用二道(一道)SBS防水卷材4厚,沥青卷材隔离层一道,细石混凝土刚性防水层,屋面保温为40厚挤塑聚苯板。
卫生间为1.5厚合成高分子涂膜防水四周翻起250mm。
本工程屋面防水卷材施工均采用热熔法施工。
三、屋面分类及部位用料做法顺序:1、〈屋面一〉为住宅范围上人屋面(79.60m处)具体做法:○1屋面清理、散水拉线做坍饼○21:6水泥炉渣按2%找坡拍平,最薄处30厚○3铺35厚挤塑聚苯板保温层,边角放线截割整齐、铺满。
○425厚1:3水泥砂浆找平压实,阴阳角做弧度(四周翻起300)○54厚SBS防水热熔法二道(四周翻起300高)○6干铺350g沥青油毡一道(四周翻起300高)○740厚C20细石刚性防水,3m~6m酌情分格,缝宽30贯通,缝内嵌热沥青马蹄脂砂浆,嵌平。
2、〈屋面二〉为商铺范围不上人屋面,12.90m处(包括电梯机房及水箱间屋面做法)具体做法:○1屋面清理洒水,拉线做坍饼。
○21:6水泥炉渣,按2%找平拍平,最薄处30厚○3铺35厚挤塑聚苯板保温层,边角放线截割整齐、铺满。
○425厚1:3水泥砂浆找平压实,阴阳角做弧度,四周翻起300高。
○54厚SBS防水热熔法一道(四周翻起300高)○620厚1:2.5水泥砂浆抹平压光(保护层)3000~6000酌情设分格,缝宽30,缝内嵌热沥青马蹄脂砂浆嵌平。
3、〈屋面三〉室外雨篷、飘窗、空调板顶板、风井、烟道等,出屋面顶板,住宅室内所有拉板上部。
南通五建建设工程有限公司屋面、卫生间防水施工方案目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (2)四、施工方法 (3)五、质量标准和管理措施 (4)六、成品保护 (5)七、安全和环境管理 (5)一、编制依据序号类别规范、规程名称编号1国家《建筑工程施工质量验收统一标准》GB50300-2011 2国家《混凝土结构工程施工及验收规范》GB50204-2010 3国家《屋面工程质量验收规范》GB50207-2010 4国家《建筑工程质量检验评定标准》GBJ 301-88 5行业《建筑机械使用安全技术规范》JGJ 33-86 6行业《建筑现场临时用电安全技术规范》JGJ 46-88 7国家《地下防水工程验收规范》GB50208-2010 8丰县人民医院分院门诊病区综合楼施工图纸9《建筑施工手册》10《丰县人民医院分院门诊病区综合楼施工组织设计》二、工程概况1.1工程名称:徐州市丰县人民医院分院门诊病区综合楼工程地址:徐州市丰县新城区通惠路北侧、东环路西侧、经五路东侧, 建筑面积为32585.53m2, 结构形式为现浇钢筋混凝土框架结构,抗震设防烈度七度。
设计使用年限为 50 年,防火设计的耐火等级为一级,地下室防水等级为二级。
分为地下一层层高为 4.8m,地上北面为(主楼)十二层每层层高分别为4.8m(一、二层)、4.8m(三层)和 3.8m(四层及以上),南面和东西面都是三层(裙房)每层层高为 4.8m。
地下室底板标高分别为 -4.8m 和-5.4m ,底板厚度为 500mm,承台最深处为 2.4m,桩承台及筏板基础,地下室底板长 75.6m,宽 62.4m,地下室底板砼强度等级为 C35,抗渗等级 P6,底板砼属大体积砼。
十二层主要檐口高度为 53.7m,三层主要檐口高度为 18.8m。
用作车库及设备用房,在战时作为人防地下室。
屋面防水主要采用:两层( 3+3)mm厚的 SBS改性沥青防水卷材;卫生间防水主要采用: 2 厚的水溶性聚氨酯防水涂膜。

第1篇一、前言卫生间作为住宅中重要的功能空间,其防水处理是确保居民生活质量的关键环节。
为了提高卫生间的防水效果,延长其使用寿命,确保居住安全,特制定本施工方案。
二、施工准备1. 材料准备(1)防水涂料:选择优质防水涂料,如JS防水涂料、聚氨酯防水涂料等。
(2)基层处理材料:水泥、砂、界面剂等。
(3)施工工具:刷子、滚筒、刮板、剪刀、卷尺、水准仪等。
2. 人员准备(1)项目经理:负责整个防水工程的规划、组织、协调和监督。
(2)施工队伍:包括防水施工人员、电工、泥工等。
(3)质检人员:负责防水工程的检查和质量控制。
3. 施工现场准备(1)确保施工现场干净整洁,无杂物。
(2)提前对卫生间进行测量,确定防水范围。
(3)对卫生间排水管道进行检查,确保排水畅通。
三、施工工艺流程1. 基层处理(1)清除卫生间地面、墙面上的污物、油渍、涂料等,确保基层平整、干净。
(2)用水泥砂浆对基层进行找平处理,确保地面、墙面平整度符合要求。
(3)对基层进行界面处理,提高基层与防水材料的粘结强度。
2. 防水涂料施工(1)根据设计要求,确定防水涂料的使用厚度和遍数。
(2)在基层上涂刷防水涂料,采用涂刷、滚涂、刮涂等方法,确保涂层均匀、无气泡、无脱落。
(3)在防水涂料施工过程中,注意涂层干燥时间,避免涂层过厚或过薄。
3. 防水层保护(1)在防水涂料干燥后,对防水层进行保护,防止防水层受损。
(2)在防水层上铺设保护层,如塑料薄膜、玻璃丝布等,确保防水层不受外界因素影响。
4. 排水管道检查(1)对卫生间排水管道进行检查,确保排水畅通。
(2)对排水管道进行修复或更换,确保排水系统正常运行。
5. 防水试验(1)在防水层施工完成后,进行闭水试验,确保防水效果。
(2)闭水试验时,将卫生间内充满水,保持24小时,观察无渗漏现象。
6. 收尾工作(1)清理施工现场,确保卫生。
(2)对防水工程进行验收,确保工程质量符合要求。
四、施工质量控制1. 材料质量:严格按照设计要求,选用优质防水材料和基层处理材料。
屋面及卫生间防水施工方案(doc 34页)第一章工程概况第一节工程基本情况表1第二节工程概况本项目基地位于深圳市坪山新区金沙片区,项目北侧为锦绣东路,西侧为金辉路,东面为金联路和卢辉路,本项目由深圳市坪山建设管理服务中心负责建设。
本工程总用地面积123460.7平方米,总建筑面积为220244.36平方米。
本工程主体内容主要包括10幢(即1#、2#、3#、4#、5#、6#、7#、8#、9#、10#楼),包含医疗器械厂房、医疗器械配套用房、员工食堂、标准制剂厂房、标准制剂厂房及配套用房、化学品库房等,1#为地上9层地下一层的医疗器械厂房,总高度54米,钢筋混凝土框架结构,连体部分为钢结构。
2#为地上4层的医疗器械厂房,钢筋混凝土框架结构;3#为地上2层的员工食堂,钢筋混凝土框架结构,屋顶为钢网架结构。
4#为地上5层地下2层的医疗器械配套用房,钢筋混凝土框架结构,连体部分为钢结构,屋顶为钢网架结构及现浇混凝土结构。
5#至9#为地上4层的标准制剂厂房; 10#为地上22层,地下2层的标准制剂厂房和配套用房,地下室底板标高为-10.1米,地上建筑总高度为105米钢斜柱筒-钢筋混凝土核心筒结构。
第三节防水设计概述屋面、外墙、卫生间及厨房等防水设计、施工、工程验收及保养均应遵照广东省《建筑防水工程技术规程》DBJ15-19-2006、《屋面工程技术规范》GB50345-2012、《种植屋面工程技术规程》JGJ155--2007中的有关要求进行;防水等级:屋面防水等级为Ⅱ级;卫生间防水等级为Ⅰ级;第二章编制依据及目的第一节编制依据1)《混凝土结构工程施工质量验收规范》(GB50204‐2002)2)国家标准《地下防水工程质量验收规范》 (GB50208-2011 )3)广东省标准《建筑防水工程技术规程》(DBJ15-19-2006)4)《防水套管》S312图集5)《屋面工程技术规范》GB50345-20126)《种植屋面工程技术规程》JGJ155--2007中的有关要求进行7)《施工组织设计》8)《建筑施工手册》(第四版)9)有关图集10)现场施工图纸11)我司质量保证手册,程序文件及有关规定,长期从事各类建筑工程的成功经验12)其它有关的法律、法规、标准、规章、规范性文件等13)该工程设计图纸第二节编制目的编制此方案是为了对本防水工程施工的全过程中每一个影响进度、质量、安全的因素和施工步骤进行有效控制,保证合同约定工程质量,满足设计图纸、国家有关标准、规程、规范等对防水工程的要求;特编制该方案以指导深圳国家生物产业基地生物医药企业加速器工程屋面及卫生间、顺利、保质保量进行施工。
卫生间防水工程施工方案第1篇卫生间防水工程施工方案一、项目背景卫生间作为家居生活中的重要组成部分,其防水工程的施工质量直接关系到居住环境的舒适度和建筑物的使用寿命。
为确保卫生间在使用过程中免受水患侵害,提高居住品质,特制定本卫生间防水工程施工方案。
二、施工目标1. 确保卫生间防水层施工质量,满足设计要求和使用功能。
2. 提高卫生间防水工程的耐久性、安全性和可靠性。
3. 减少后期维修成本,延长建筑物使用寿命。
三、施工范围1. 卫生间地面防水层施工。
2. 卫生间墙面防水层施工。
3. 卫生间给排水管道、地漏等设施的密封处理。
四、施工工艺及方法1. 基层处理:(1)清理基层,确保基层表面干净、平整、坚实、无油污、无明水。
(2)对基层缺陷进行修补,采用聚合物水泥砂浆找平。
(3)基层处理完成后,进行充分晾晒,确保基层含水率低于10%。
2. 防水层施工:(1)选用优质防水涂料,按照产品说明书进行配比。
(2)采用涂膜防水施工工艺,涂刷均匀,不得漏涂、起泡、流淌。
(3)涂膜防水层施工分两遍进行,第一遍涂刷后,待实干后再进行第二遍涂刷。
(4)防水层施工完成后,应及时进行养护,确保防水层质量。
3. 防水层细部处理:(1)管道、地漏等设施周边采用柔韧性好的密封材料进行密封处理。
(2)阴阳角、穿墙管等细部部位,采用加强网格布进行加强处理。
(3)防水层与基层之间应粘结牢固,无空鼓、脱落现象。
4. 防水层验收:(1)防水层施工完成后,进行闭水试验,闭水高度不小于200mm,闭水时间不少于24小时。
(2)观察闭水试验过程中,无渗漏、无潮湿现象,防水层质量合格。
五、施工要求及注意事项1. 施工前,对施工人员进行技术交底,明确施工要求和质量标准。
2. 严格遵循施工工艺流程,确保施工质量。
3. 施工过程中,做好施工记录,确保施工过程可追溯。
4. 施工现场保持整洁,材料堆放整齐,防止交叉污染。
5. 施工过程中,注意安全防护,防止发生安全事故。

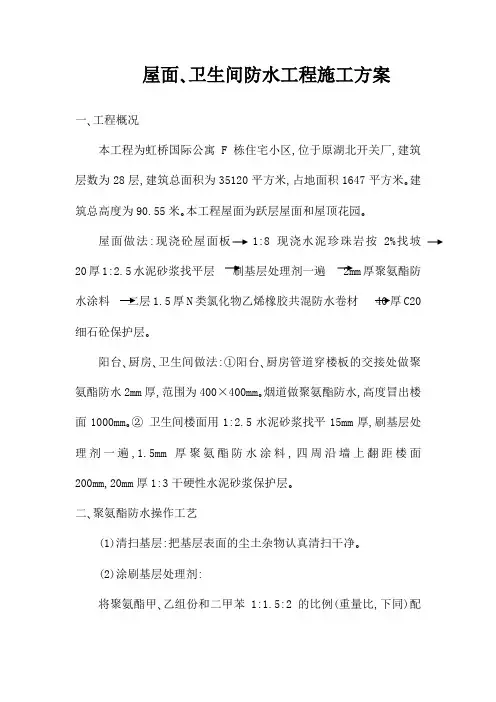

屋面、卫生间防水工程施工方案一、工程概况本工程为虹桥国际公寓F栋住宅小区,位于原湖北开关厂,建筑层数为28层,建筑总面积为35120平方米,占地面积1647平方米。建筑总高度为90.55米。本工程屋面为跃层屋面和屋顶花园。屋面做法:现浇砼屋面板 1:8现浇水泥珍珠岩按2%找坡20厚1:2.5水泥砂浆找平层刷基层处理剂一遍 2mm厚聚氨酯防水涂料二层1.5厚N类氯化物乙烯橡胶共混防水卷材 40厚C20细石砼保护层。阳台、厨房、卫生间做法:①阳台、厨房管道穿楼板的交接处做聚氨酯防水2mm厚,范围为400×400mm。烟道做聚氨酯防水,高度冒出楼面1000mm。②卫生间楼面用1:2.5水泥砂浆找平15mm厚,刷基层处理剂一遍,1.5mm厚聚氨酯防水涂料,四周沿墙上翻距楼面200mm,20mm厚1:3干硬性水泥砂浆保护层。二、聚氨酯防水操作工艺(1)清扫基层:把基层表面的尘土杂物认真清扫干净。(2)涂刷基层处理剂:将聚氨酯甲、乙组份和二甲苯1:1.5:2的比例(重量比,下同)配合搅拌均匀,再用排刷蘸取这种混合材料,均匀涂刷在基层表面上,涂刷时不得堆积或露白见底,涂刷量以0.3kg/M2左右为宜.涂后应干燥固化4h以上,方可进行下一道工序施工。三、氯化聚乙烯—橡胶共混防水卷材施工准备3.1材料及要求规格:厚1.5mm,长20m,宽1.2m;技术性能:见下表氯化聚乙烯—橡胶共混防水卷材性能铁辊、手持压滚、压子、小平铲、铁桶、剪刀、钢卷尺、笤帚。3.3作业条件⑴在施工前,进行技术交底。屋面防水工程必须由专业施工队持证上岗。⑵铺贴防水层的基层必须施工完毕,并经养护、干燥,防水层施工前应将基层表面清除干净,同时进行基层验收,合格后方可进行防水层施工。⑶基层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷;基层含水率应不大于9%。⑷防水层施工按设计要求,准备好卷材及配套材料,存放和操作应远离火源,防止发生事故。3.4 操作工艺(1)工艺流程主要施工工序:基层清理→弹线找坡→管根固定→保温层铺设→抹找平层→防水涂层→抹保护层→做卷材防水层保护层铺设→贴面砖。(2)清理基层施工防水层前将已验收合格的基层表面清扫干净。不得有浮尘、杂物等影响防水层质量的缺陷。(3) 屋面找平层结构工程验收完成后,先将混凝土板面的杂物清理干净, 提前洒水湿润,出屋面的设备基础及各种管道安装齐全,用水泥浆作结合层,满涂于板面,用1:2.5 的水泥砂浆进行找平,厚度不大于20mm,要求用杠尺刮平,赶光压实,不少于三遍,阴、阳角处做成圆弧形以便防水层铺贴密实。(4)涂刷基层处理剂:聚氨酯材料的配制:聚氨酯材料按甲:乙=1:3(重量比)的比例配合,搅拌均匀即可进行涂布施工;也可以由聚氨酯材料按甲:乙:二甲苯=1:1.5:1.5的比例配合,搅拌均匀后进行涂布施工。涂刷聚氨酯:大面积涂刷前,用油漆刷蘸底胶在阴阳角、管根、水落口等细部复杂部位均匀涂刷一遍聚氨酯。然后用长把滚刷在大面积部位涂刷。涂刷 (相当于冷底子油)厚薄应一致,不得有漏刷、花白等现象。(5)附加层施工:阴阳角、管根、水落口等部位必须先做附加层,可采用自粘性密封胶或聚氨酯涂膜、也可铺贴一层合成高分子防水卷材处理。应根据设计要求确定。(6)铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角,铺展时对卷材不可拉得过紧,且不得有皱折、空鼓等现象。排气、压实:①排气:每当铺完一卷卷材后,应立即用干净松软的长把滚刷从卷材的一端开始,朝卷材的横向顺序用力滚压一遍,以排除卷材粘结层间的空气。②压实:排除空气后,平面部位可用外包橡胶的长300mm、重30kg 的铁辊滚压,使卷材与基层粘结牢固,垂直部位用手持压辊滚压。卷材末端收头及封边嵌固:为了防止卷材末端剥落,造成渗水,卷材末端收头必须用聚氨酯嵌缝膏或其他密封材料封闭。当密封材料固化后,表面再涂刷一层聚氨酯防水涂料,压缝封闭。(7)卷材接头粘贴:①合成高分子卷材搭接宽度:满粘法80mm,横向搭接为:不小于80mm,竖向搭接为110mm。②合成高分子卷材搭接接缝用丁基胶粘剂A、B两个组份,按1:1的比例配合搅拌均匀,用油漆刷均匀涂刷在翻开的卷材接头的两个粘结面上,静置干燥20min,即可从一端开始粘合,操作时用手从里向外一边压合,一边排除空气,并用手持小铁压辊压实,边缘用聚氨酯嵌缝膏封闭。(8)保护层施工:在卷材铺贴完毕,经隐检、蓄水试验,确认无渗漏的情况下,非上人屋面用长把滚刷均匀涂刷着色保护涂料;上人屋面根据设计要求做块材等刚性保护层。(9)防水层蓄水试验:卷材防水层施工后,经隐蔽工程验收,确认做法符合设计要求,应做蓄水试验,确认不渗漏水,方可施工防水层保护层。3.5成品保护(1)已铺好的卷材防水层,应及时采取保护措施,防止机具和施工作业损伤。(2)屋面防水层施工中不得将穿过屋面、墙面的管根损伤变位。(3)变形缝、水落管口等处防水层施工前,应进行临时堵塞,防水层完工后,应进行清除,保证管、缝内通畅,满足使用功能。(4)防水层施工完毕,应及时做好保护层。(5)施工中不得污染已做完的成品。3.6 应注意的质量问题(1)卷材防水层空鼓:多发生在找平层与卷材之间,尤其是卷材的接缝处;原因是基层不干燥,气体排除不彻底,卷材粘结不牢,压的不实;应控制好各工序的验收。(2)卷材屋面防水层渗漏:加强细部操作,管根、水落管口、伸缩缝和卷材搭接处,应做好收头粘结,施工中保护好接槎,嵌缝时应清理,使干净的接槎面相粘,以保证施工质量,认真做蓄水试验。(3)积水:屋面、檐沟泛水坡度做的不顺,坡度不够,屋面平整度差。施工时基层找平层泛水坡度应符合要求。四、保护层(1)卷材防水层施工完,并检查合格后进行蓄水试验,蓄水时间为72h。(2)蓄水试验合格后,在防水层上铺贴一层塑料薄膜作为隔离层。(3)面层捣40cm厚C20细石砼保护层,按规范要求做分隔缝,缝内嵌油膏。。
厕所工程防水施工方案模板一、工程概况本工程为某办公大楼的公共厕所改造工程,总面积约为100平方米。
厕所设有男女分开,包括坐式厕所和小便池,以及洗手池和淋浴设备。
由于改造前存在漏水等问题,需要全面进行防水施工。
二、施工前准备1. 施工前,要对厕所原有的地面、墙面和排水设备进行全面检查,确认漏水的具体位置和原因。
2. 对于已存在的瓷砖、洁具和管道设备,需要进行拆除和清理,确保施工面清洁无障碍。
三、防水施工方案1. 地面防水(1)清洁地面并进行基层处理,确保地面平整、无灰尘。
(2)选择专业的地面防水材料,如聚氯乙烯(PVC)防水卷材、防水涂料或橡胶防水卷材,根据地面情况进行施工选择。
(3)在地面防水前,需要进行地面阴阳角的处理,确保地面无死角。
2. 墙面防水(1)清洁墙面并进行基层处理,确保墙面平整、无灰尘。
(2)选择专业的墙面防水材料,如聚合物水泥防水涂料、聚合物沥青防水涂料等,根据墙面情况进行施工选择。
(3)墙面与地面交接处需要进行特殊处理,确保墙地无缝衔接,形成整体防水系统。
3. 排水设备防水(1)对原有的排水设备进行检查和清理,确保设备完好无损。
(2)采用专业的防水软接头或密封胶进行排水设备的连接和密封,确保底部无漏水现象。
4. 细部处理(1)防水卷材与墙地交接处、管道穿墙处、局部转角处等细部需要进行专门处理,通过专用的密封条或防水漆进行加固,确保细节处的防水效果。
5. 基层处理(1)在进行防水施工前,需要对基层进行一定的处理,确保基层地面干燥、平整、无裂缝。
(2)可以选用专业的基层处理材料,如防水砂浆、防水涂料等,对基层进行加固和修补。
6. 检测验收(1)施工完成后,需要进行防水层的检测与验收,确保防水效果符合设计要求。
(2)可以使用专业的防水检测设备对防水层进行压力测试或水密性测试,以确认防水效果。
四、施工注意事项1. 施工过程中需要确保通风良好,避免对施工材料和工人身体造成损害。
2. 施工时需严格按照防水施工方案和材料使用说明进行操作,避免操作失误导致防水效果不佳。
屋面及卫生间防水工程施工方案目录一、屋面防水工程 (3)(一)屋面防水卷材施工方法 (3)(二)施工顺序及工艺流程 (3)二、卫生间防水 (4)1、施工安排 (5)2.上、下立管与结构板面相交处的处理 (5)3、防水层的施工作业计划 (6)一、屋面防水工程本工程屋面防水层采用聚氯乙烯高分子防水卷材。
防水工程是整个工程重要的分部之一,施工质量的好坏直接关系到建筑物的使用功能。
(一)屋面防水卷材施工方法根据屋面建筑防水设计要求及工程防水材料特点,防水卷材施工采用热熔空铺法施工。
即在卷材防水上有保护层或履盖层的屋面防水卷材的施工,除屋面800mm周边,出屋面管道周边,以及女儿墙、高低跨立面泛水等部位采用热熔满粘法施工外,其余部位均采用空铺法施工,其长、短边的搭接长度应≥100mm,且必经热熔粘结紧密,牢固,并经质检部门检验符合规范要求后,始得进行保护层施工。
(二)施工顺序及工艺流程1.屋面防水卷材施工顺序为:从建筑顶层起,由高向低,即从突出屋面楼梯往下竖向进行,在建筑层屋面平面内,由低处往高处铺贴,即在屋面平面内以排水坡分水线为终点,天沟水落口为起点进行施工;女儿墙、高低跨度等竖向泛水处,则下往上粘贴。
2.施工工艺流程(1)基层清理,保温隔热层找坡→水泥砂浆找平层施工→防水基层验收、干燥、清扫→刷基层处理剂(冷底子油)→阴角、水落口、出屋面管道等突出屋面构筑物附加防水层施工→平面防水层施工(由低向高)→立面防水层施工(由下往上)→质量验收→泛水槽封闭→屋面平面保护层施工。
(2)施工队伍安排施工前将选用一支具有类似工程经验和资质的专业队伍进行施工,所有操作人员均持有上岗证。
3.原材料要求和堆放原材料的质量是保证施工质量的前提,施工前将对材料质量进行严格的控制和管理,避免在工程中使用不合格产品。
1)水泥进入现场内水泥库房堆放,水泥库房四周设截水沟。
2)防水卷材应在库房内存放,卷材采取直立堆放,其高度不超过2层,库房内应阴凉通风,远离水源和热源,并设有灭火器。
屋面工程1 屋面保温、找坡层工艺流程:基层清理一弹线找坡一管根固定一隔气层施工一保温层铺设一抹找平层1.1 基层清理:现浇砼结构层表面,应将杂物、灰尘清理干净。
1.2 弹线找坡:按设计坡度及流水方向,找出屋面坡度走向,确定保温层的厚度范围。
1.3 管根固定:贯穿结构的管根在保温层施工前,应用细石砼塞堵密实。
1.4 隔气层施工:前道工序完成后,应按设计做隔气层,涂刷均匀无漏刷。
1.5 保温层铺设:100厚苯板保温层分成50厚/层,铺保温时错缝铺设。
2 屋面找平层2.1 工艺流程:基层清理一管根封堵一标高坡度弹线一洒水湿润一施工找平一养护一验收2.2 基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等杂物要铲平,不得影响找平层的有效厚度。
2.3 管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好。
2.4 洒水湿润:铺C20细石砼找平层,应适当洒水湿润基层表面,主要是利于基层找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓,所以洒水达到基层和找平层能牢固结合为度。
2.5 贴点标高、冲筋:根据坡度要求,拉线找坡,一般按1—2m贴点标高(贴灰饼),,铺抹找平层,先按流水方向以间距l—2m冲筋,并设置找平层分格缝,宽度一般为20mm,并且将缝与保温层连通,分格缝最大间距为6m。
2.6 铺装C20细石砼:按分格块装灰、铺平,用刮尺靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光,待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹了压第二遍即可成活。
找平层与女儿墙阴角处做半径40mm圆弧角、管根部做高40mm,半径300mm的圆锥台,以便于防水层施工。
-2.7 养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。
2.8施工注意事项:a.找平层宜用早期强度高、安定性好的普通硅酸盐水泥,砂宜用中砂。
屋面、卫生间防水施工方案屋面、卫生间防水施工方案编制单位:编制日期:2017年月日目录一、编制依据 0二、工程概况 0三、施工准备 (2)四、施工工艺 (3)五、节点处理 (6)六、成品保护 (7)七、屋面质量通病预防技术措施 (7)八、屋面工程质量保证措施 (8)九、安全技术措施 (9)屋面、卫生间防水施工方案一、编制依据1、平桂扶贫移民综合服务中心项目工程施工图纸.2、《建筑施工安全检查标准》(JGJ59—2011)3、《建筑工程施工质量验收统一标准》(GB50300—2013)4、《建筑施工现场环境与卫生标准》(JGJ146-2013)5、《屋面工程质量验收规范》(GB50207—2012)6、《屋面工程技术规范》(GB50345-2012)7、中南地区建筑标准设计建筑图集8、本工程施工组织设计二、工程概况建筑概况:平桂扶贫移民综合服务中心项目,建设地点:贺州市平桂管理区公园西路C段,本工程开发商为贺州市平顺道路建设有限公司,由贺州市勘察设计研究院有限公司勘察,广西华蓝设计(集团)有限公司设计,广西恒大项目管理有限公司监理,广西建工集团第一建筑工程有限责任公司承建. 总建筑面积:9048.63㎡,建筑层数:地上10层,地下0层。
建筑结构形式:框架剪力墙结构。
设计合理使用年限:50年;抗震设防烈度:6度;防火设计建筑分类:二类高层建筑;耐火等级:二级。
工程性质:办公楼。
本工程屋面做法如下:屋面1:Ⅰ级防水上人屋面(由上至下),用于四层裙房屋面、十层休闲庭院、屋面层主楼屋面●8~10 厚防滑地板砖拍平铺实,缝宽10,1:2水泥砂浆勾缝●25厚1:3干硬性水泥砂浆●0。
4厚聚乙烯膜●3。
0+3。
0厚双层SBS改性沥青防水卷材●20厚水泥砂浆或30厚C20细石混凝土找平●60厚闭孔泡沫玻璃板●30厚LC5.0轻骨料混凝土找平2%●现浇钢筋混凝土屋面板,表面清扫干净屋 2:不上人屋面(由上至下),屋面层主楼两端、屋顶层不上人屋面●20厚1:2.5水泥砂浆或M15水泥砂浆,分格面积宜为1㎡●0。
卫生间屋面施工方案模板一、项目背景卫生间屋面施工是在建筑工程中的重要一步,其质量直接影响到卫生间的使用寿命和安全性。
为了确保卫生间屋面施工的效果,提高工程质量,本文将提供一份卫生间屋面施工方案模板,通过该模板可以明确施工步骤、工程要求以及材料选择等内容,以此作为指导文档,帮助施工人员进行施工操作。
二、施工步骤1.准备工作–对卫生间屋面进行清理,确保其表面干净、平整无杂物。
–检查屋面漏水情况,如有漏水问题需要提前修复。
–准备好施工所需要的工具和材料。
2.防水处理–首先在屋面表面施工防水涂料,达到防水效果。
–针对卫生间壁面与屋面的交界处,采用边角铺贴法进行防水处理。
–墙面水平线以上至屋面顶部需做好防水接头处理。
3.基层处理–在防水涂料完全干燥后,进行基层处理。
–首先对墙面进行处理,填补墙面的裂缝和凹凸不平。
–对屋面进行处理,确保屋面平整。
4.安装屋面材料–选择符合要求的屋面材料。
–将屋面材料按照设计要求进行铺装。
–保证屋面材料之间的接缝牢固,防止漏水。
5.检查与验收–完成施工后,进行全面检查,确保屋面施工质量。
–检查屋面材料的平整度、接缝是否牢固等。
–进行验收,确保施工符合设计要求和工程质量标准。
三、工程要求1.施工环境要求–施工过程中应保持卫生间内的通风良好。
–施工现场的温度应适宜,不宜过高或过低。
–施工现场应保持整洁,杂物应及时清理。
2.施工人员要求–施工人员应熟悉卫生间屋面施工的相关工艺和操作规范。
–施工人员应掌握必要的安全知识,做好个人防护工作。
–施工人员应具备一定的团队合作精神,确保施工进展顺利。
3.材料要求–防水涂料应符合国家和行业标准,并具备良好的防水性能。
–屋面材料应选择质量可靠、适合卫生间环境的材料。
–基层处理所使用的材料应符合相关技术要求,并具备较好的附着力。
4.工程质量要求–屋面应平整、无裂缝、无渗漏现象。
–屋面材料之间的接缝应牢固,不得有松动现象。
–施工质量应符合相关标准和规范要求。
屋面、卫生间防水施工方案编制单位:编制日期:月日目录一、编制根据 .......................................................................................... 错误!未定义书签。
二、工程概况 .......................................................................................... 错误!未定义书签。
三、施工准备 .......................................................................................... 错误!未定义书签。
四、施工工艺 .......................................................................................... 错误!未定义书签。
五、节点解决 .......................................................................................... 错误!未定义书签。
六、成品保护 .......................................................................................... 错误!未定义书签。
七、屋面质量通病防止技术办法............................................................. 错误!未定义书签。
八、屋面工程质量保证办法 .................................................................... 错误!未定义书签。
九、安全技术办法................................................................................... 错误!未定义书签。
屋面、卫生间防水施工方案一、编制根据1、平桂扶贫移民综合服务中心项目工程施工图纸。
2、《建筑施工安全检查原则》(JGJ59-)3、《建筑工程施工质量验收统一原则》(GB50300—)4、《建筑施工现场环境与卫生原则》(JGJ146-)5、《屋面工程质量验收规范》(GB50207-)6、《屋面工程技术规范》(GB50345-)7、中南地区建筑原则设计建筑图集8、本工程施工组织设计二、工程概况建筑概况:平桂扶贫移民综合服务中心项目,建设地点:贺州市平桂管理区公园西路C 段,本工程开发商为贺州市平顺道路建设有限公司,由贺州市勘察设计研究院有限公司勘察,广西华蓝设计(集团)有限公司设计,广西恒大项目管理有限公司监理,广西建工集团第一建筑工程有限责任公司承建。
总建筑面积:9048.63㎡,建筑层数:地上10层,地下0层。
建筑构造形式:框架剪力墙构造。
设计合理使用年限:50年;抗震设防烈度:6度;防火设计建筑分类:二类高层建筑;耐火级别:二级。
工程性质:办公楼。
本工程屋面做法如下:屋面1:Ⅰ级防水上人屋面(由上至下),用于四层裙房屋面、十层休闲庭院、屋面层主楼屋面●8~10 厚防滑地板砖拍平铺实,缝宽10,1:2水泥砂浆勾缝●25厚1:3干硬性水泥砂浆●0.4厚聚乙烯膜●3.0+3.0厚双层SBS改性沥青防水卷材●20厚水泥砂浆或30厚C20细石混凝土找平●60厚闭孔泡沫玻璃板●30厚LC5.0轻骨料混凝土找平2%●现浇钢筋混凝土屋面板,表面清扫干净屋 2:不上人屋面(由上至下),屋面层主楼两端、屋顶层不上人屋面●20厚1:2.5水泥砂浆或M15水泥砂浆,分格面积宜为1㎡●0.4厚聚乙烯膜●3.0+3.0厚双层SBS改性沥青防水卷材●20厚水泥砂浆或30厚C20细石混凝土找平●60厚闭孔泡沫玻璃板●30厚LC5.0轻骨料混凝土找平2%●20 厚 1:2.5 水泥砂浆找平层●现浇钢筋混凝土屋面板,表面清扫干净屋 3:不上人屋面(由上至下),用于钢筋混凝土雨棚和不上人屋面构架●刷浅色丙烯酸系反射涂料两边●4.0厚SBS改性沥青防水卷材●20厚 1:2.5 水泥砂浆找平层●30厚LC5.0轻骨料混凝土找平2%●现浇钢筋混凝土屋面板,表面清扫干净本工程卫生间做法如下:●8~14厚地板砖铺实拍平,水泥浆擦缝●25厚1:2水泥砂浆●1.5厚聚氨脂防水涂料,面上撒黄砂,四周沿墙上翻150高●20厚1:3水泥砂浆找平●h厚C10轻骨料混凝土向地漏找坡●0.7厚聚乙烯丙纶防水卷材●钢筋混凝土楼板三、施工准备1、技术准备(1)在学习领略设计意图基本上组织图纸会审,认真解决设计图和施工中也许浮现问题,使防水设计更加完善、更加切实可行。
(2)提前编制施工方案和技术交底,明确施工办法和操作工艺。
(3)选取有经验,实力强施工队伍,签定劳务合同前,对该队伍在建工程施工进行必要考察。
(4)防水卷材要选用设计单位认证产品“三证”齐全,材料应提前7天以上进场,材料进场后应及时进行取样(防水卷材所有为见证取样)、送检,材料复试合格后方可用于工程当中。
(5)防水工程施工前,施工技术负责人应向班组进行技术交底,内容应涉及:施工部位、施工顺序、施工工艺、构造层次、节点设防办法、增强部位及做法,工程质量原则,保证质量技术办法,成品保护办法和安全注意事项等。
2、人员准备管理班子:由技术负责人、质检员、工长、技术员、施工班组长等构成“防水工程质量攻关小组”。
施工队伍:选取有相应资质专业队伍,重要施工人员应持有建设行政主管部门或其指定单位颁发岗位证书。
分为两个施工班组,每组各15人,共计30人,施工前要对人员进行技术指引。
3、现场准备(1)防水基层检查:应坚硬无空鼓,无起砂、无开裂松动、无凹凸不平缺陷。
如有缺陷,必要进行解决,合格后方可进行防水施工。
(2)防水基层解决:通过清理、打磨、修补、做到墙面平整、干净;阴阳角及穿墙管洞口圆顺,阴角处及桩周抹出半径不不大于50mm圆弧,阳角磨出半径不不大于20mm圆弧。
(3)在实际施工前,应特别注意天气变化,及时掌握气象资料,使防水工程避开雨天、大风天。
若施工时突然下雨,应停止防水作业,雨停后,待基层干燥后方可继续施工。
对做好防水层,要妥善保护。
4、料具准备(1)SBS改性沥青防水卷材、石油沥青油毡和聚氨酯防水涂料。
(2)基层解决剂(冷底子油)(3)拌料桶、滚刷、平铲、钢丝刷、扫帚、剪刀、卷尺、手持压滚、铁辊、剪刀。
5、作业条件(1)卷材防水层材料已备齐,运到现场,并经复查,质量符合设计规定。
(2)机具设备已准备就绪,可满足施工需要。
(3)施工操作人需经培训、考核,方可上岗操作,并进行详细技术交底和安全教诲。
(4)防水卷材施工前,防水基层“隐检”记录应办理完毕。
(5)卷材防水层施工应在天气良好条件下铺设,雨天、大风雪天、冬期环境温度低于5℃,不适当施工。
四、施工工艺(一)SBS改性沥青防水卷材1、基层规定:基层表面应坚实、平整、干净、并充分湿润无积水。
进入施工现场,一方面进行基层和节点部位检查,若发现基层有鼓泡、分层、起皮、蜂窝、麻面必要凿除重新进行修补;阴阳角采用水泥砂浆抹成圆弧形,阴角最小半径50mm,阳角最小半径20mm;然后将基层表面凸起物、砂浆疙瘩等异物铲除掉;节点部位可用吹风机辅助清理;若基面较干燥,须洒水充分润湿,有明水和积水要及时扫除。
①各种预埋件已安装并固定完毕,如管道、排水口等。
②清除基层表面杂物、油污、砂子,凸出表面石子、砂浆疙瘩等应清理干净,清扫工作必要在施工中随时进行,并修补平整表面。
特别铲除排水口、管壁上水泥砂浆等附着物;③阴阳角采用水泥砂浆抹成圆弧形,阴角最小半径50mm,阳角最小半径20mm。
④基面若有明水,扫除即可施工。
清扫基面铲除表面凸起物浇湿基面未解决好基面解决好基面2、工艺流程:基层清理、修补、润湿→节点密封、附加增强层→配制水泥素浆→弹基准线试铺→撕开卷材底部隔离纸→刮涂水泥素浆→卷材铺贴(滚铺法、抬铺法)→辊压排气→卷材搭接、收头密封→成品养护及保护→检查修补→质量验收3、施工环节:(1)基面清理:①清除基层表面杂物、油污、砂子,凸出表面石子、砂浆疙瘩等应清理干净,清扫工作必要在施工中随时进行,并修补平整表面。
特别铲除排水口、烟囱、管壁上水泥砂浆等附着物;②阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小半径20mm。
③基面若有明水,扫除即可施工。
(2)配备水泥素浆:按水泥:水=2:1(重量比)。
先按比例将水倒入原已备好拌浆桶,再将水泥放入水中,浸泡15~20分钟并充分浸透后,把桶面多余水倒掉;然后加入水泥用量5%~8%聚合物建筑胶(保水剂),用电动搅拌机进行搅拌,搅拌时间5分钟以上。
水泥:水=2:1浸泡15~20分钟电动搅拌机搅拌5分钟以上(3)弹基准线试铺:依照施工现场状况,进行合理定位,拟定卷材铺贴方向,在基层上弹好卷材控制线,依循流水方向从低往高进行卷材试铺。
划线(或弹线)定位卷材试铺(4)撕开卷材底部隔离纸:卷材试铺后,先将要铺贴卷材剪好,反铺于基面上(即是底部隔离纸朝上),撕剥去卷材隔离纸。
撕剥时,已剥开隔离纸宜与粘结面保持45~60度锐角,防止拉断隔离纸,尽量保持在自然松弛状态,但不要有皱折。
撕开隔离纸(5)刮涂水泥素浆:其厚度视基层平整状况而定,普通为2~3mm,过薄达不到最优粘结效果,过厚则水泥素浆堆积宜开裂。
刮涂时应注意压实、抹平。
刮涂水泥素浆宽度比卷材长、短边宜各宽出100mm,并在刮涂过程中注意保证平整度。
刮涂水泥素浆(6)卷材铺贴:①滚铺法:将卷材对准基准线试铺,在约5m长处用裁纸刀将隔离纸轻轻划开,注意不要划伤卷材,将未铺开卷材隔离纸从背面缓缓撕开,同步将未铺开卷材沿基准线慢慢向前推铺。
边撕隔离纸边铺贴。
铺贴好后再将前面试铺剩余约5m长卷材卷回,依上述办法粘贴在基层上。
卷材滚铺②抬铺法:把已剪好卷材反铺于基面上(即是底部隔离纸朝上),待剥去卷材所有隔离纸后,再将水泥素浆刮涂在卷材粘结面和基面待铺位置,然后分别由两人从卷材两端配合抬起,翻转和铺贴在待铺位置上。
卷材与相邻卷材之间为平行搭接,待长、短边搭接施工时再揭除上下卷材搭接隔离膜。
卷材抬铺铺贴调节(7)辊压排气:待卷材铺贴完毕后,用软橡胶板或辊筒等从中间向卷材搭接方向另一侧刮压并排出空气,使卷材充分满粘于基面上。
搭接铺贴下一幅卷材时,将位于下层卷材搭接部位隔离纸揭起,将上层卷材对准搭接控制线平整粘贴在下层卷材上,刮压排出空气,充分满粘。
