xxxxxxxx技术交底登记表施工单位:XXXXXX记录编号:1XS-8-X-J-路基工程本表一式两份,施工单位及接受人各一份。
交底摘要重锤夯试验段施工XXX-XXX重锤夯试验段施工技术交底2.6、导线复测采用坐标法恢复,在中线恢复的同步已完毕边桩的)恢复和横断面日勺检查工作。
2.7、水准点复核,在施工使用前已对设计单位提供的水准点作仔细校核,有条件段落已与国家水准点闭合。
附近的水准点闭合差不不小于±20J1(1为水准点距离Km)在施工中需增设日勺临时水准点,符合精度规定,并与相邻路段水准点闭合。
2.8、进行施工放样,定出路基用地界桩、路堤坡脚线、路堑堑顶线、弃土堆、截水沟与排水沟位置等先行施工内容所需要的施工范围并在距路中线一定安全距离处设间距不不小于50m的施工控制边桩,标明填挖值。
2.9、路基施工前已根据恢复日勺路线中桩,设计图表详细日勺检查,查对纵断面图,并进行了复测和必要的I补测。
2.10、施工期间将保护所有标志,尤其是某些原始控制点,每季度至少应复测一次水准点。
3、施工现场准备工作3.1、原地面清理与挖掘:开挖前,用机械和人工清除原始地面上不符合路堤填料质量规定一切杂物(表土和树根草皮或腐殖土)运到弃土场进行规范统一堆放。
本段路基清表弃土场(DKXXX,DKXXX),均设置在线路左侧。
3.2、路基动工前,考虑排水系统的布设,防止在施工中红线外的I水流入线内,并将线路内的水迅速排出路基,保证施工顺利进行.在有水地段施工前用地筑填,在境内开挖纵横排水沟,沟底设置一定坡度并接通出水沟以疏干表土。
地基填筑前应进行压实,基底压实度不不不小于85%。
填土高度不不小于路床厚度时,基底的压实度不不不小于路床的原则。
基底松散层厚度不小于30C n1时,要翻挖后再分层回填压实。
3.3对设计中确定的纵横排水系统,伴随路基的开挖,适时组织施工,保证雨季不积水,并及时安排边沟、边坡的修整和防护,保证边坡稳定。
技术交底方案

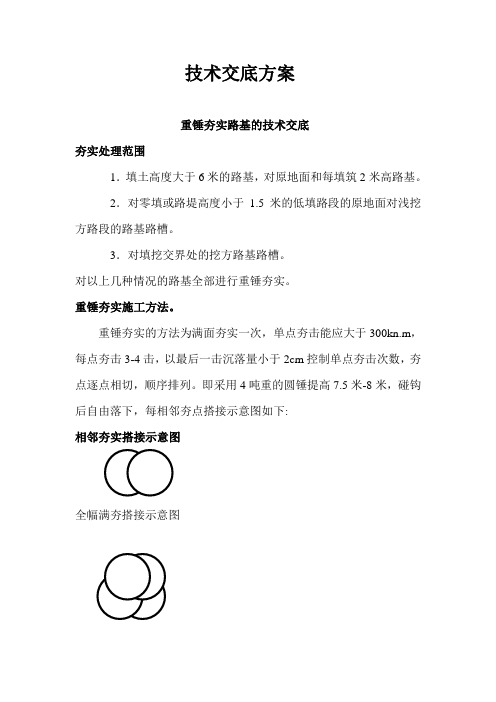

重锤夯实路基的技术交底
夯实处理范围
1.填土高度大于6米的路基,对原地面和每填筑2米高路基。
2.对零填或路堤高度小于1.5米的低填路段的原地面对浅挖方路段的路基路槽。
3.对填挖交界处的挖方路基路槽。
对以上几种情况的路基全部进行重锤夯实。
重锤夯实施工方法。
重锤夯实的方法为满面夯实一次,单点夯击能应大于300kn.m,每点夯击3-4击,以最后一击沉落量小于2cm控制单点夯击次数,夯点逐点相切,顺序排列。
即采用4吨重的圆锤提高7.5米-8米,碰钩后自由落下,每相邻夯点搭接示意图如下:
相邻夯实搭接示意图
全幅满夯搭接示意图
检查验收方法:
以最后一下沉落量小于2cm为合格,如果不满足上述条件将继续增加夯实次数处理,直至满足小于2cm沉落量为止。
检验程序为路基队自检,可以和质检部科同检,自检合格后报驻地监理工程师,进行现场检查签认。
后附施工设计图。
专业的论文在线写作平台

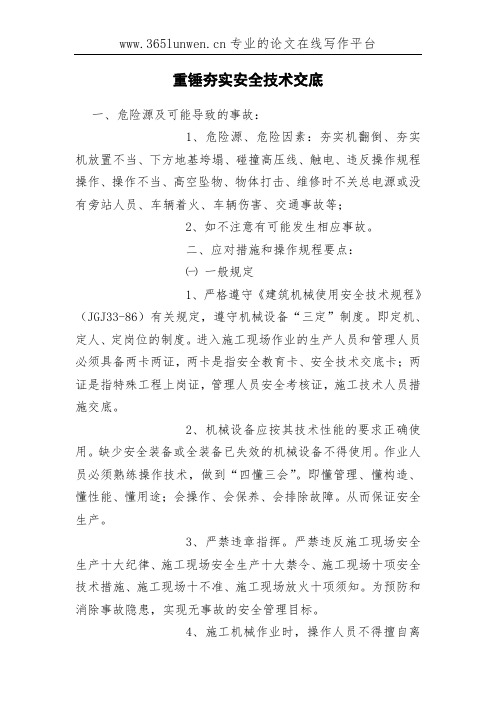

重锤夯实安全技术交底
一、危险源及可能导致的事故:
1、危险源、危险因素:夯实机翻倒、夯实机放置不当、下方地基垮塌、碰撞高压线、触电、违反操作规程操作、操作不当、高空坠物、物体打击、维修时不关总电源或没有旁站人员、车辆着火、车辆伤害、交通事故等;
2、如不注意有可能发生相应事故。
二、应对措施和操作规程要点:
㈠一般规定
1、严格遵守《建筑机械使用安全技术规程》(JGJ33-86)有关规定,遵守机械设备“三定”制度。
即定机、定人、定岗位的制度。
进入施工现场作业的生产人员和管理人员必须具备两卡两证,两卡是指安全教育卡、安全技术交底卡;两证是指特殊工程上岗证,管理人员安全考核证,施工技术人员措施交底。
2、机械设备应按其技术性能的要求正确使用。
缺少安全装备或全装备已失效的机械设备不得使用。
作业人员必须熟练操作技术,做到“四懂三会”。
即懂管理、懂构造、懂性能、懂用途;会操作、会保养、会排除故障。
从而保证安全生产。
3、严禁违章指挥。
严禁违反施工现场安全生产十大纪律、施工现场安全生产十大禁令、施工现场十项安全技术措施、施工现场十不准、施工现场放火十项须知。
为预防和消除事故隐患,实现无事故的安全管理目标。
4、施工机械作业时,操作人员不得擅自离。
一、交底目的为确保重夯作业的安全进行,降低施工过程中发生事故的风险,特进行本次安全技术交底。
本交底旨在使全体参与重夯作业的人员充分了解作业过程中可能存在的危险因素,掌握相应的安全操作规程和应急处理措施。
二、交底对象所有参与重夯作业的施工人员、管理人员及监理人员。
三、交底时间[具体时间]四、交底内容1. 作业环境及要求- 重夯作业应在良好的天气条件下进行,避免在大风、雨雪等恶劣天气下施工。
- 施工现场应保持整洁,确保施工道路畅通,防止车辆、行人通行受阻。
2. 作业前的准备工作- 对重夯设备进行检查,确保其完好、安全,并按照操作规程进行试运行。
- 对作业人员进行安全教育培训,确保其了解并掌握重夯作业的安全操作规程。
- 对施工区域进行安全防护,设置警示标志,并配备必要的安全防护设施。
3. 作业过程中的安全操作- 操作人员应穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
- 操作重夯设备时,应严格按照操作规程进行,不得擅自改变设备设置。
- 作业过程中,操作人员应密切关注设备运行状态,发现异常情况立即停止作业,报告负责人。
- 作业区域应设立专人进行安全巡查,确保作业安全。
4. 应急处理措施- 发生意外事故时,操作人员应立即停止作业,启动应急预案。
- 对受伤人员进行现场急救,并及时拨打急救电话。
- 对事故现场进行保护,等待相关部门进行处理。
5. 注意事项- 作业人员不得酒后作业,不得在作业过程中嬉戏打闹。
- 作业过程中,不得擅自离开作业岗位。
- 不得在重夯设备附近吸烟、用火。
- 不得在施工区域内堆放易燃、易爆物品。
五、交底要求1. 所有参与重夯作业的人员必须认真学习并掌握本交底内容,确保在实际作业中严格执行。
2. 作业过程中,如发现安全隐患,应立即停止作业,并向负责人报告。
3. 作业结束后,应对施工现场进行清理,确保无安全隐患。
六、附则本安全技术交底自[具体时间]起实施,如遇特殊情况,可根据实际情况进行调整。

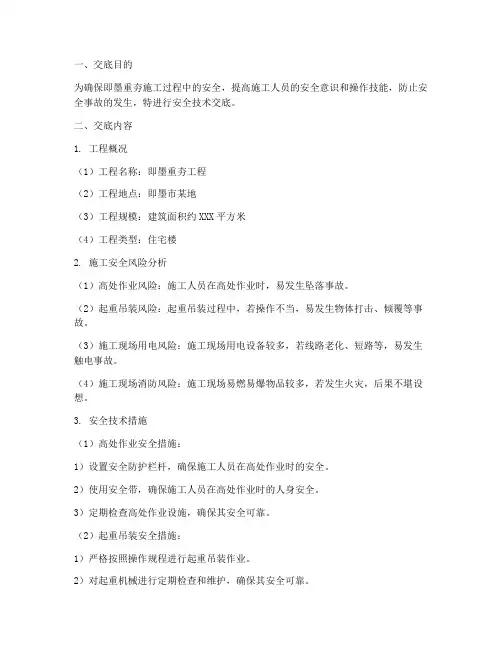

一、交底目的为确保即墨重夯施工过程中的安全,提高施工人员的安全意识和操作技能,防止安全事故的发生,特进行安全技术交底。
二、交底内容1. 工程概况(1)工程名称:即墨重夯工程(2)工程地点:即墨市某地(3)工程规模:建筑面积约XXX平方米(4)工程类型:住宅楼2. 施工安全风险分析(1)高处作业风险:施工人员在高处作业时,易发生坠落事故。
(2)起重吊装风险:起重吊装过程中,若操作不当,易发生物体打击、倾覆等事故。
(3)施工现场用电风险:施工现场用电设备较多,若线路老化、短路等,易发生触电事故。
(4)施工现场消防风险:施工现场易燃易爆物品较多,若发生火灾,后果不堪设想。
3. 安全技术措施(1)高处作业安全措施:1)设置安全防护栏杆,确保施工人员在高处作业时的安全。
2)使用安全带,确保施工人员在高处作业时的人身安全。
3)定期检查高处作业设施,确保其安全可靠。
(2)起重吊装安全措施:1)严格按照操作规程进行起重吊装作业。
2)对起重机械进行定期检查和维护,确保其安全可靠。
3)吊装作业时,确保吊装物品绑扎牢固,防止物体脱落。
(3)施工现场用电安全措施:1)使用合格的电气设备,确保用电安全。
2)定期检查电气线路,防止线路老化、短路等事故发生。
3)施工现场设置明显的警示标志,提醒施工人员注意用电安全。
(4)施工现场消防安全措施:1)设置消防设施,如灭火器、消防栓等,确保消防设施齐全。
2)加强施工现场消防宣传教育,提高施工人员消防意识。
3)制定火灾应急预案,确保火灾发生时能够迅速处置。
4. 施工人员安全培训(1)对施工人员进行安全教育培训,提高其安全意识和操作技能。
(2)对新进场的施工人员进行岗前安全教育培训,确保其掌握必要的安全知识。
(3)定期组织施工人员进行安全知识考核,确保其安全技能熟练。
三、交底要求1. 施工单位应将本安全技术交底内容向施工人员详细讲解,确保施工人员充分了解和掌握。
2. 施工单位应将安全技术交底内容记录在案,并妥善保管。

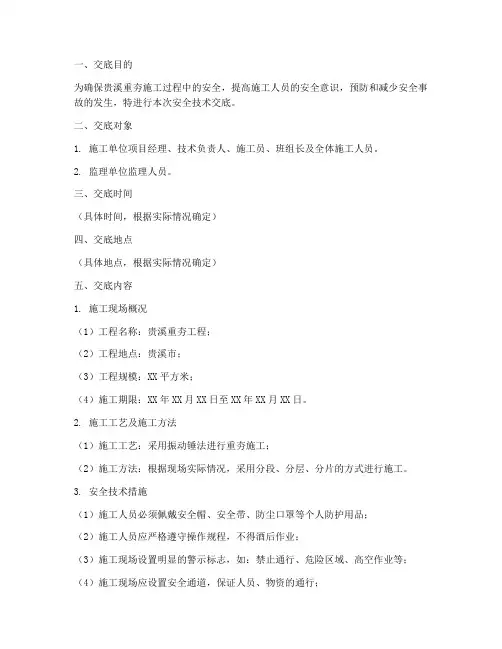

一、交底目的为确保贵溪重夯施工过程中的安全,提高施工人员的安全意识,预防和减少安全事故的发生,特进行本次安全技术交底。
二、交底对象1. 施工单位项目经理、技术负责人、施工员、班组长及全体施工人员。
2. 监理单位监理人员。
三、交底时间(具体时间,根据实际情况确定)四、交底地点(具体地点,根据实际情况确定)五、交底内容1. 施工现场概况(1)工程名称:贵溪重夯工程;(2)工程地点:贵溪市;(3)工程规模:XX平方米;(4)施工期限:XX年XX月XX日至XX年XX月XX日。
2. 施工工艺及施工方法(1)施工工艺:采用振动锤法进行重夯施工;(2)施工方法:根据现场实际情况,采用分段、分层、分片的方式进行施工。
3. 安全技术措施(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品;(2)施工人员应严格遵守操作规程,不得酒后作业;(3)施工现场设置明显的警示标志,如:禁止通行、危险区域、高空作业等;(4)施工现场应设置安全通道,保证人员、物资的通行;(5)施工现场应配备必要的应急救援设施,如:急救箱、消防器材等;(6)施工现场应设置专人负责安全管理工作,定期进行安全检查。
4. 事故预防及处理措施(1)加强施工人员的安全教育,提高安全意识;(2)严格执行操作规程,确保施工过程安全;(3)加强施工现场的安全管理,消除安全隐患;(4)发生安全事故时,立即启动应急预案,进行现场救援;(5)对事故原因进行调查分析,总结经验教训,防止类似事故再次发生。
六、交底要求1. 施工单位项目经理、技术负责人、施工员、班组长及全体施工人员应认真听取交底内容,并做好记录;2. 施工单位应将本次安全技术交底内容纳入施工日志,以便日后查阅;3. 施工单位应将本次安全技术交底内容传达给现场所有施工人员,确保每位施工人员了解并掌握安全操作规程。
七、总结本次安全技术交底旨在提高施工人员的安全意识,确保贵溪重夯施工过程中的安全。
各单位、各部门要高度重视,认真贯彻落实本次安全技术交底内容,共同为贵溪重夯工程的顺利进行贡献力量。

一、交底目的为确保西昌重夯施工过程中的安全,提高施工人员的安全意识和操作技能,降低事故发生的风险,特进行安全技术交底。
二、交底内容1. 施工概况(1)工程名称:____________________(2)工程地点:____________________(3)施工时间:____________________(4)施工单位:____________________2. 施工工艺及流程(1)重夯施工工艺:____________________(2)施工流程:____________________3. 安全注意事项(1)施工人员应熟悉施工图纸和施工方案,严格按照设计要求进行施工。
(2)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(3)施工现场应设置安全警示标志,确保警示标志清晰、醒目。
(4)施工机械、设备必须定期检查、保养,确保其安全可靠。
(5)施工过程中,禁止酒后作业、疲劳作业、违章作业。
4. 主要危险源及预防措施(1)危险源:机械伤害、高处坠落、物体打击、触电、坍塌等。
预防措施:- 对施工人员进行安全教育培训,提高安全意识;- 施工现场设置安全防护设施,如防护栏、安全网等;- 定期检查机械设备,确保其安全性能;- 施工现场设立专人负责安全监督,及时发现并制止违章行为;- 遵循“先防护、后施工”的原则,确保施工安全。
5. 应急预案(1)发生机械伤害:立即切断电源,将伤员移至安全地带,拨打急救电话,等待救援。
(2)发生高处坠落:立即停止施工,检查坠落原因,采取措施防止再次发生。
(3)发生物体打击:立即组织人员撤离危险区域,对受伤人员实施救治。
(4)发生触电:立即切断电源,使用绝缘工具对触电人员实施救治。
(5)发生坍塌:立即组织人员撤离危险区域,对坍塌原因进行排查,采取措施防止再次发生。
三、交底要求1. 施工单位应将安全技术交底内容记录在案,并要求施工人员认真学习。
2. 施工单位应定期组织施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
一、交底对象全体参与夯锤施工的作业人员、技术人员及管理人员。
二、交底目的为确保夯锤施工安全,提高施工质量,降低事故发生率,特进行安全技术交底。
三、交底内容1. 施工前准备(1)施工前应对夯锤设备进行全面检查,确保设备完好、性能稳定。
(2)对施工人员进行安全技术培训,提高安全意识。
(3)施工场地应平整、坚实,满足夯锤施工要求。
2. 夯锤操作规范(1)操作人员必须熟悉夯锤操作规程,严格按照操作程序进行施工。
(2)操作人员应穿戴好个人防护用品,如安全帽、工作服、手套等。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)夯锤操作时,应保持匀速、平稳,不得急停急启。
(5)夯锤作业范围内严禁站人,确保人员安全。
3. 安全防护措施(1)施工现场应设置安全警示标志,提醒作业人员注意安全。
(2)施工区域应设置隔离设施,防止无关人员进入。
(3)施工过程中,应定期检查夯锤设备、电缆、电线等,确保其安全可靠。
(4)夯锤作业时,操作人员应站在安全位置,不得靠近夯锤作业区域。
(5)施工过程中,如遇突发情况,应立即停止作业,确保人员安全。
4. 紧急处理措施(1)如遇设备故障,应立即停止作业,通知维修人员进行处理。
(2)如遇人员受伤,应立即停止作业,进行现场急救,并拨打急救电话。
(3)如遇自然灾害等紧急情况,应立即撤离施工现场,确保人员安全。
四、注意事项1. 施工过程中,严格遵循安全技术交底内容,确保施工安全。
2. 定期对施工人员进行安全技术培训,提高安全意识。
3. 加强施工现场安全管理,确保施工安全。
4. 施工结束后,对施工现场进行全面清理,消除安全隐患。
五、附件1. 夯锤操作规程2. 夯锤设备检查标准3. 安全防护用品清单4. 紧急处理措施六、交底时间[年] [月] [日]七、交底人[姓名]八、审核人[姓名]九、备注1. 本安全技术交底模板仅供参考,具体施工过程中应根据实际情况进行调整。
2. 施工单位应定期对安全技术交底进行更新和完善。
重锤压实安全技术交底一、危险源和可能发生的事故:1、危险源、危险因素:夯实机翻倒、夯实机放置不当、下方地基垮塌、碰撞高压线、触电、违反操作规程操作、操作不当、高空坠物、物体打击、维护期间未关闭主电源或没有现场人员、车辆着火、车辆伤害、交通事故等;2、如果你不注意,可能会发生相应的事故。
二、对策及操作要点:㈠一般规定1、严格遵守《建筑机械使用安全技术规程》(JGJ33-86)有关规定,遵守机械设备“三定”制度。
即定机、定人、定岗位的制度。
进入施工现场的生产人员和管理人员必须持两证两证,两卡是指安全教育卡、安全技术交底卡;两证是指特殊工程上岗证,管理人员安全考核证,施工技术人员措施交底。
2、机械设备应按其技术性能的要求正确使用。
不得使用缺乏安全设备或其全部设备出现故障的机械设备。
作业人员必须熟练操作技术,做到“四懂三会”。
即懂管理、懂构造、懂性能、懂用途;会操作、会保养、会排除故障。
从而保证安全生产。
3、严禁违章指挥。
严禁在施工现场违反安全生产十大纪律、施工现场安全生产十大禁令、施工现场十项安全技术措施、施工现场十不准、施工现场放火十项须知。
为预防和消除事故隐患,实现无事故的安全管理目标。
4、施工机械作业时,操作员不得擅自离开工作岗位或将机器交给非本地操作员操作。
严禁无关人员进入作业区和操作台。
工作时思想要集中,严禁酒后操作。
作业人员都必须按规定穿戴劳动保护用品,高空作业必须戴安全带,不得穿硬底鞋和拖鞋,严禁从高处往下投掷物件。
5、作业前,必须检查施工机械部件和起吊用钢丝绳,转动部分须加润滑油和防护装置。
检查各部分的灵敏性能,试机是否正常。
6、专职人员定期或不定期检查或抽查施工设备,主要检查安全发现事故隐患应及时处理。
㈡夯实作业施工时,操作员应遵守起重机操作规则、装吊安全细则外,还应注意以下事项:1.患有高血压和视力模糊的人,不得进行机上作业。
2.夯实作业现场必须设置专人进行监护、指挥作业,夯实施工时,所有人员应撤离安全线外。
一、交底对象本次安全技术交底的对象为所有参与重锤夯实施工的作业人员、技术人员和管理人员。
二、交底内容1. 工作环境与安全注意事项(1)施工场地应平整、坚实,施工区域应设置明显的警示标志,确保施工安全。
(2)施工过程中,应确保施工人员与周边交通、建筑设施保持安全距离。
(3)施工现场应配备充足的消防设施,并确保其有效性。
2. 机械设备与工具安全操作(1)施工前,应检查机械设备和工具是否完好,确保其安全性能。
(2)操作人员应熟悉机械设备和工具的使用方法,严格按照操作规程进行操作。
(3)施工过程中,严禁酒后操作机械设备和工具。
3. 人员安全防护(1)作业人员应穿戴符合国家标准的安全帽、工作服、防护手套、防护鞋等劳动保护用品。
(2)施工过程中,严禁作业人员擅自离开工作岗位。
(3)高空作业人员应佩戴安全带,确保安全。
4. 施工过程安全操作(1)施工前,应进行现场勘察,确定施工方案,确保施工安全。
(2)施工过程中,应严格按照施工方案进行操作,严禁擅自更改施工方案。
(3)施工过程中,应密切关注施工进度,确保施工质量。
5. 紧急情况处理(1)发现机械设备故障、安全隐患时,应立即停止作业,并及时报告相关负责人。
(2)发生安全事故时,应立即启动应急预案,采取有效措施进行处置。
(3)事故发生后,应迅速开展调查,查明原因,总结教训,防止类似事故再次发生。
三、交底要求1. 作业人员应认真学习本交底内容,确保掌握安全操作技能。
2. 作业人员应自觉遵守各项安全规定,确保自身和他人的安全。
3. 作业人员应积极参与安全教育培训,提高安全意识。
4. 施工单位应定期对作业人员进行安全检查,确保施工安全。
四、交底时间本次安全技术交底时间为:____年____月____日。
五、交底人本次安全技术交底由项目经理(或负责人)______负责。
六、注意事项1. 本交底内容仅供参考,具体施工安全要求以现场实际情况为准。
2. 作业人员应密切关注施工现场安全动态,发现问题及时报告。
重锤夯实安全技术交底一、背景介绍在建筑和工程施工过程中,安全始终是第一位的考虑因素。
为了确保施工期间的安全,重锤夯实安全技术是一种常用的手段。
本文将介绍重锤夯实安全技术的定义、作用、操作注意事项等内容,以帮助相关人员更好地理解和掌握该技术。
二、重锤夯实安全技术的定义重锤夯实安全技术是指利用重锤对地面或其他基础物体施加冲击力,以达到增加地基密实度和强度的一种施工方法。
这种技术可以提高基础的稳定性和抗压能力,确保建筑或工程的安全性。
三、重锤夯实安全技术的作用重锤夯实安全技术具有以下几个作用:1.提高基础的密实度:通过重锤冲击地面或基础物体,可以使土壤颗粒间更加紧密,增加基础的密实度,提高基础的承重能力。
2.增加基础的强度:重锤的冲击力可以使基础物体中的土壤颗粒重新排列,形成更加结实的结构,提高基础的强度。
3.预防地基沉降:通过重锤夯实,可以减少地基沉降的概率,保证建筑或工程的稳定性和耐久性。
4.提高施工效率:重锤夯实安全技术不仅可以提高基础的质量,还可以加快施工进度,节约时间和人力成本。
四、重锤夯实安全技术的操作注意事项在进行重锤夯实安全技术操作时,需要注意以下几点:1.人员安全:施工现场需设置明显的安全警示标志,并由专业人员进行施工操作。
工人需佩戴符合安全标准的安全帽、安全鞋等防护装备,严禁在施工区域内闲逛。
2.设备检查:在进行重锤夯实操作前,需对设备进行全面的检查,确保设备运转正常、无损坏或故障。
3.动态平衡:使用重锤夯实设备时,需要确保设备的动态平衡性。
如果设备存在动态平衡问题,会影响施工效果和安全性。
4.施工区域规划:在进行重锤夯实操作时,需要对施工区域进行合理规划,确保施工区域的稳定和安全,避免施工过程中的意外事故发生。
5.注意力集中:施工人员在进行重锤夯实操作时,需保持专注和注意力集中,避免疲劳或注意力分散造成的安全隐患。
6.定期维护:重锤夯实设备需要定期进行维护和保养,保证设备的正常运转和安全性。
路基重锤夯实交底施工技术交底记录编号:工程名称湿陷性黄土路基重锤夯实技术交底交底日期交底对象主持人交底人记录人交底内容:一、主要施工工序试夯→夯击→测下沉量→推平夯坑→满夯→测场地标高二、作业标准2.1设计图纸2.1.1、设计参数处理宽度:湿陷性黄土填方地基两侧排水沟之间的距离。
处理高度界限:湿陷性黄土填方地基两侧排水沟顶高以下。
相邻夯点搭夯宽度为D/2。
2.1.2、设计图纸2.2、设备要求锤重:2.0-3.0t;锤底直径:1.0-1.5m;加固深度:1.2-2.0m;锤底单位静压力:15-20kpa。
吊钩宜采用自制半自动脱钩器,以减少吊索的磨损和机械振动。
起重机的起重能力:当采用自动脱钩是,应大于夯锤重量的1.5倍;当直接用钢丝绳悬吊夯锤是,应大于夯锤重量的3倍。
2.3、规范要求(1)夯锤落距:允许偏差±300mm。
(2)重锤:允许偏差±100kg。
(3)夯点间距:允许偏差±500mm。
三、施工工序(1)施工前应进行试夯,确定有关技术参数,如夯锤重量,底面直径及落距,最后下沉量及相关的夯击遍数和总下沉量。
最后下沉量是指最后两击的平均每击土面的夯沉量,对湿陷性黄土取10mm。
落距一般为4-6m,夯击遍数应按试夯确定的最少遍数增加两遍,一般为8-12遍。
土被夯实的有效影响深度,一般为重锤直径的1.5倍。
(2)夯实前,坑、槽底面的标高应高出设计标高,预留土层的厚度可为试夯时的总下沉量再加50-100mm;基槽、坑的坡度应适当放缓。
(3)夯实时地基土的含水量应控制在最优含水量范围以内,一般相当于土的塑限含水率±12%。
现场简易测定方法是:以手捏紧后,松手土不散,易变形而不挤出,抛在地上即成碎裂为合适。
如表层含水量过大,可采取撒干土、碎砖、生石灰粉或换土等措施;如土含水量过低,应适当洒水;加水后待全部渗入土中,一昼夜后方可夯打。
(4)夯击工作应按起重机的位置分段(或片)进行,每段(片)范围以起重机臂作用半径为准,夯击时每完成一段(片),再转入进行下一段(片)。
XXXXXXXX技术交底记录表施工单位:xxxxxx本表一式两份,施工单位及接受人各一份。
重锤夯试验段施工XXX- XXX 重锤夯试验段施工技术交底一、工程概况路基重夯试验段里程为 XXX- XXX 长117.87m 。
土质为砂质黄土。
二、施工目标为确保兰新铁路路基基底处理质量,通过分析重锤夯试验段所得 的各种数据确定大面积重锤夯所采用的各项指标,指导全线重锤夯施工。
三、准备工作 1、机具设备1.1 、夯锤:其形状采用截头圆锥体,夯锤质量为3.0t ,锤底直 径为1.5m ,夯锤落距为4.0m 。
1.2 、起重设备:采用 W1001履带式起重机,用钢丝绳直接悬吊 夯锤。
2、施工测量准备2.1、在路基正式开工前,已做好全线的导线、水准点和中线的 复测,纵横断面的检查,导线点、水准点的加密测量工作。
所有仪器 在使用前应进行检验、校正。
2.2 、在开工之前进行现场恢复和固定路线,其内容包括导线、技术交底记录工程名称施工单位路基 XXX编号 交底日期 分项工程名称 年 月 重锤夯 交底摘要2.3、对所有的测量已进行记录并整理所有资料。
以便得到复核和批复。
2.4、在施工测量完成前,未进行施工;在施工时,如遇非适用材料,应予挖除。
在挖除之前,对非适用的材料范围应进行测量,经工程师批准后方可施工,并在开挖完成后及回填之前重新进行测量。
2.5、导线测量采用全站仪,其起讫点与设计单位测定的结果相比较,精度满足角度闭合差士16V n (n), n为测点数,坐标相对闭合差为士1/10000。
2.6、导线复测采用坐标法恢复,在中线恢复的同时已完成边桩的恢复和横断面的检查工作。
2.7、水准点复核,在施工使用前已对设计单位提供的水准点作仔细校核,有条件段落已与国家水准点闭合。
附近的水准点闭合差不大于士20V L (L为水准点距离Kn)在施工中需增设的临时水准点,符合精度要求,并与相邻路段水准点闭合。
2.8、进行施工放样,定出路基用地界桩、路堤坡脚线、路堑堑顶线、弃土堆、截水沟与排水沟位置等先行施工内容所需要的施工范围并在距路中线一定安全距离处设间距不大于50m的施工控制边桩,标明填挖值。
一、交底项目:锤夯实机操作与维护二、交底日期:____年__月__日三、施工单位:____公司四、分项工程名称:____工程五、交底提要:为确保锤夯实机操作人员的安全,提高施工效率,特对锤夯实机的安全技术进行交底。
六、交底内容:1. 操作人员要求:1.1 操作人员必须经过专业培训,具备锤夯实机操作资格。
1.2 操作人员应熟悉锤夯实机的结构、性能、操作规程及安全注意事项。
1.3 操作人员必须严格遵守操作规程,不得擅自改变操作方法。
2. 操作前的准备:2.1 检查锤夯实机各部件是否完好,包括锤头、锤柄、支撑架、电缆等。
2.2 检查锤夯实机的动力系统、传动系统、液压系统等是否正常。
2.3 检查锤夯实机的操作按钮、指示灯、仪表等是否完好。
3. 操作注意事项:3.1 操作前应穿戴好个人防护用品,如安全帽、防护眼镜、防尘口罩等。
3.2 操作时,应站在锤夯实机侧面,避免被飞溅的泥土、石子等伤害。
3.3 操作时,严禁将手或身体其他部位伸入锤头下方,防止被锤头击伤。
3.4 操作过程中,注意观察锤头工作状态,发现异常情况立即停止操作,排除故障。
3.5 严禁在设备运行时进行维修、调整或更换部件。
4. 维护保养:4.1 操作结束后,应将锤夯实机停放在平整、坚实的地方。
4.2 定期检查锤头、锤柄、支撑架、电缆等部件,发现磨损、损坏等情况应及时更换。
4.3 定期对动力系统、传动系统、液压系统等进行检查、保养,确保设备正常运行。
4.4 每次使用前,检查设备是否清洁,如有泥土、石子等杂物,应及时清除。
七、检查执行情况:1. 操作人员是否经过专业培训,具备操作资格。
2. 操作前是否进行了设备检查,确保设备正常。
3. 操作过程中是否遵守操作规程,注意安全。
4. 操作结束后是否对设备进行了维护保养。
八、未尽事宜:1. 操作人员应严格遵守本安全技术交底内容,确保施工安全。
2. 施工单位应加强对操作人员的培训和管理,提高操作人员的安全意识。
