计量井施工方案
- 格式:docx
- 大小:221.56 KB
- 文档页数:4

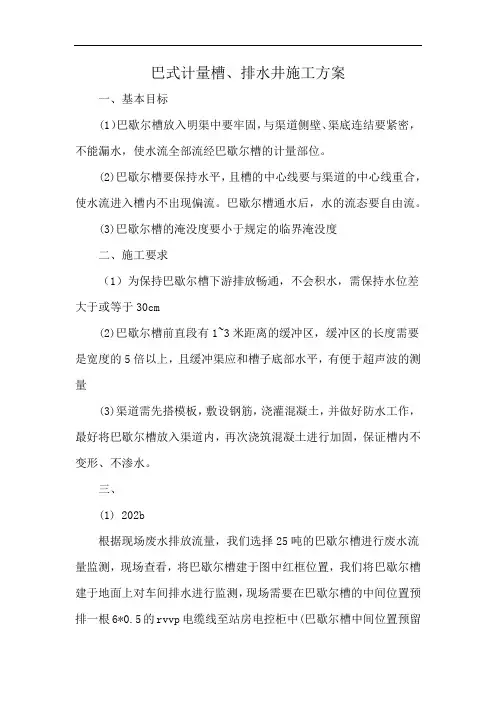

巴式计量槽、排水井施工方案一、基本目标(1)巴歇尔槽放入明渠中要牢固,与渠道侧壁、渠底连结要紧密,不能漏水,使水流全部流经巴歇尔槽的计量部位。
(2)巴歇尔槽要保持水平,且槽的中心线要与渠道的中心线重合,使水流进入槽内不出现偏流。
巴歇尔槽通水后,水的流态要自由流。
(3)巴歇尔槽的淹没度要小于规定的临界淹没度二、施工要求(1)为保持巴歇尔槽下游排放畅通,不会积水,需保持水位差大于或等于30cm(2)巴歇尔槽前直段有1~3米距离的缓冲区,缓冲区的长度需要是宽度的5倍以上,且缓冲渠应和槽子底部水平,有便于超声波的测量(3)渠道需先搭模板,敷设钢筋,浇灌混凝土,并做好防水工作,最好将巴歇尔槽放入渠道内,再次浇筑混凝土进行加固,保证槽内不变形、不渗水。
三、(1) 202b根据现场废水排放流量,我们选择25吨的巴歇尔槽进行废水流量监测,现场查看,将巴歇尔槽建于图中红框位置,我们将巴歇尔槽建于地面上对车间排水进行监测,现场需要在巴歇尔槽的中间位置预排一根6*0.5的rvvp电缆线至站房电控柜中(巴歇尔槽中间位置预留2米的电缆线),还需预埋一根进水管和排水管至站房,用于在线监测系统的取样及排水(2) 204b需在废水处理车间(地下一层)放置流量计供电及信号线并对安装线管,从废水车间到在线监测站房布线距离大概50米,电源线时用rvv3*1.5平方的电缆线,信号线使用rvvp2*0.75平方的电缆线,供电及信号线均需要排至站房电控柜中,废水车间处两根电缆线需预留2米,预留位置在箭头的尾端(3)总排口根据根据废水排放流量,我们选择400吨的巴歇尔槽进行进行废水流量监测,现场查看,由于厂内无法进行开挖,需将巴歇尔槽的位置定于厂外,将巴歇尔槽建于地面下,并在巴歇尔槽的居中位置预埋一根6*0.5的rvvp电缆线至站房电控柜中(巴歇尔槽附近最工起码预留2米的电缆线),该线用于流量计探头布线,在巴歇尔槽的前端和后段预埋一根进样管和排水管至站房,用于在线监测系统的取样及排水,巴歇尔槽安装完成后需在四周安装围栏进行保护,防止行人跌入。
工程打井施工方案一、项目概述本项目位于某市某区,属于城市供水工程,施工内容为打井施工。
项目总建设规模为一口井,井深为100米,井孔直径为800毫米。
工程施工内容包括井口围挡施工、井身结构施工、井架结构施工、井内设备安装等。
二、施工前准备1. 地质勘察:在施工前,需对打井区域进行地质勘察,确定地质构造、岩性及地下水情况,以便为施工提供必要的地质资料。
2. 施工准备:对施工场地进行清理,并搭建施工临时工棚,将施工设备、物资运输到现场,并配置相关施工人员。
三、施工方案1. 井口围挡施工(1)安装井口围挡:确定井口位置后,对井口周边进行围挡施工,采用挖掘机挖坑、安装支撑框架、浇筑混凝土等工艺,确保井口周边安全。
(2)设置安全警示标志:在井口围挡周围设置安全警示标志,确保施工现场安全。
2. 井身结构施工(1)井孔开挖:采用专业的井孔开挖设备,按照设计要求进行井孔的开挖,保证井孔的垂直度和圆度。
(2)井身支撑:在井孔开挖过程中,根据井孔的地质情况采取适当的支护措施,确保井孔的安全稳定。
(3)浇筑井身混凝土:在井孔开挖完毕后,进行井身混凝土浇筑,确保井孔的结构牢固。
3. 井架结构施工(1)设置井架支撑:在井身混凝土浇筑完成后,进行井架支撑的安装,确保井架的稳固。
(2)安装上下孔平台:设置井架上下孔平台,方便施工人员进出井孔。
4. 井内设备安装(1)电泵安装:在井架施工完成后,进行电泵安装及接线,确保井水的正常抽取。
(2)水泵安装:根据设计要求进行水泵安装及接线,确保井水的正常供应。
四、施工安全与质量控制1. 施工安全:在施工现场设置安全警示标志,配备专业安全员,严格执行安全防护措施,确保施工过程中没有安全事故发生。
2. 施工质量:严格按照设计要求进行施工,组织专业人员进行施工监督和验收,确保施工质量符合标准。
五、施工进度安排1. 井口围挡施工:预计用时3天。
2. 井身结构施工:预计用时7天。
3. 井架结构施工:预计用时5天。
室外计量箱基础施工方案1. 引言室外计量箱是用于安装电力计量装置的设施,用于监测与计量电力的使用情况。
它通常被安装在建筑物外部,因此需要采取一系列的基础施工方案,以确保其安全稳定地运行。
本文将介绍一种室外计量箱基础施工方案,包括选址、基础材料、施工步骤等内容。
2. 选址选址是室外计量箱基础施工的第一步,它直接关系到整个设施的安全性和可靠性。
在选择室外计量箱的位置时,应考虑以下几个因素:•离主要电源线路近:室外计量箱应尽可能地靠近主要电源线路,以减少线路损耗和功率变压器的安装长度。
•远离易受损区域:室外计量箱应远离易受损区域,如储物区、树木、水池等,以防止因外力或自然灾害而发生意外。
•方便维护与检修:选址时应考虑到维护和检修的便利性,以减少工作人员的工作强度和时间成本。
经过综合考虑以上因素,确定合适的选址后,即可进行下一步的基础施工。
3. 基础材料基础材料是室外计量箱基础施工的关键,它直接决定了设施的稳定性和耐久性。
以下是常用的基础材料:•水泥:用于混凝土的配制,应选用强度高、施工性能好的水泥材料。
•碎石、河沙:用于混凝土中的骨料和细骨料,应具有良好的密实性和耐久性。
•钢筋:用于增加混凝土的强度和韧性,应选用抗拉、抗压性能好的钢筋材料。
•防腐涂料:用于防止基础材料受到潮湿、腐蚀等因素的侵害,增加材料的耐久性。
选用合适的基础材料,并按照规范进行配制和施工,可以有效地提高室外计量箱的使用寿命。
4. 施工步骤基础施工的步骤对于室外计量箱的安装至关重要。
以下是一个基本的施工步骤:步骤一:地面准备首先,需要将选址区域的地面进行清理和整平,以确保基础施工的平整性和稳定性。
步骤二:基础开挖按照设计要求进行基础开挖,包括基础的尺寸和深度,以及基础底部的坡度和排水斜度。
步骤三:钢筋制作和安装根据设计要求,制作和安装基础中所需的钢筋,确保钢筋的位置和数量准确无误。
步骤四:混凝土浇筑采用适量的水泥、碎石和河沙,按照配比要求将混凝土浇筑到基础内部,并用振动器进行震实。

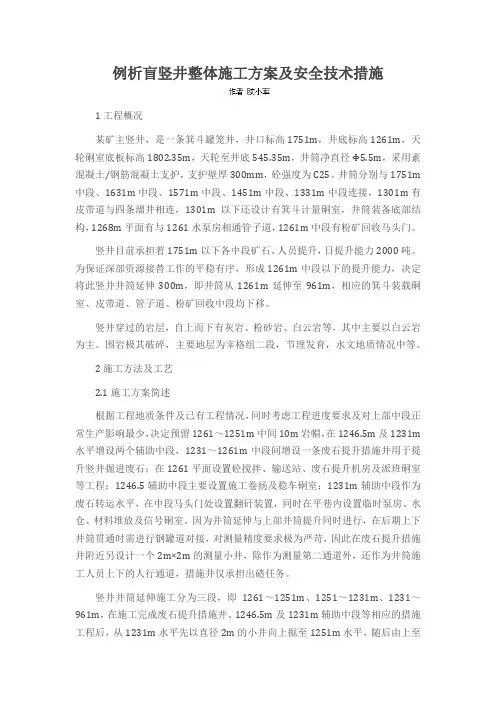

例析盲竖井整体施工方案及安全技术措施1工程概况某矿主竖井,是一条箕斗罐笼井,井口标高1751m,井底标高1261m,天轮硐室底板标高1802.35m,天轮至井底545.35m,井筒净直径Φ5.5m,采用素混凝土/钢筋混凝土支护,支护壁厚300mm,砼强度为C25。
井筒分别与1751m 中段、1631m中段、1571m中段、1451m中段、1331m中段连接,1301m有皮带道与四条溜井相连,1301m以下还设计有箕斗计量硐室,井筒装备底部结构,1268m平面有与1261水泵房相通管子道,1261m中段有粉矿回收马头门。
竖井目前承担着1751m以下各中段矿石、人员提升,日提升能力2000吨。
为保证深部资源接替工作的平稳有序,形成1261m中段以下的提升能力,决定将此竖井井筒延伸300m,即井筒从1261m延伸至961m,相应的箕斗装载硐室、皮带道、管子道、粉矿回收中段均下移。
竖井穿过的岩层,自上而下有灰岩、粉砂岩、白云岩等,其中主要以白云岩为主。
围岩极其破碎,主要地层为宰格组二段,节理发育,水文地质情况中等。
2施工方法及工艺2.1施工方案简述根据工程地质条件及已有工程情况,同时考虑工程进度要求及对上部中段正常生产影响最少,决定预留1261~1251m中间10m岩帽,在1246.5m及1231m 水平增设两个辅助中段,1231~1261m中段间增设一条废石提升措施井用于提升竖井掘进废石;在1261平面设置砼搅拌、输送站、废石提升机房及派班硐室等工程;1246.5辅助中段主要设置施工卷扬及稳车硐室;1231m辅助中段作为废石转运水平,在中段马头门处设置翻矸装置,同时在平巷内设置临时泵房、水仓、材料堆放及信号硐室。
因为井筒延伸与上部井筒提升同时进行,在后期上下井筒贯通时需进行钢罐道对接,对测量精度要求极为严苛,因此在废石提升措施井附近另设计一个2m×2m的测量小井,除作为测量第二通道外,还作为井筒施工人员上下的人行通道,措施井仅承担出碴任务。
井点工程施工方案一、前言井点工程是指在某个地点开挖一个井口,并向地下方向钻探,将地下水源、矿藏等资源开发出来的工程。
井点工程施工是一项复杂的工程,需要严格遵守相关规定,确保施工安全和质量。
本文将详细介绍井点工程施工方案。
二、工程概述井点工程施工主要包括井口开挖、井孔钻探、井孔支护、油层测试等环节。
施工过程需要遵循相关规范和标准,确保施工质量。
本次井点工程施工的目标是在指定地点开挖一个井口,并向地下方向钻探,获取地下资源。
三、施工准备1. 确定施工区域:根据勘探结果确定施工区域,并进行现场勘查,确保施工安全。
2. 制定施工方案:根据勘探数据和地质条件,制定详细的施工方案,包括井口开挖、井孔钻探、井孔支护等内容。
3. 采购施工设备:根据施工方案确定所需设备和材料,并提前采购,确保施工顺利进行。
4. 培训施工人员:对施工人员进行培训,包括安全操作规程、应急措施等内容,确保施工人员安全施工。
四、施工流程1. 井口开挖(1)确定井口位置:根据勘探结果确定井口位置,并进行标注。
(2)挖掘井口:使用挖掘机等设备挖掘井口,确保井口的平整和垂直度。
(3)安装井口套管:在井口周围安装套管,确保井口的稳定性。
2. 井孔钻探(1)确定钻探方向:根据勘探数据确定钻探方向,并进行标记。
(2)钻孔:使用钻机等设备进行钻孔,根据地质条件和勘探数据调整钻孔方向和深度。
(3)水泥封堵:在钻孔中途和底部进行水泥封堵,确保井孔的稳定性和密封性。
3. 井孔支护(1)井孔支护设计:根据地质条件和井孔情况设计支护方案,包括套管、钢管等支护材料。
(2)安装支护材料:根据设计要求安装支护材料,确保井孔的稳定和安全。
4. 油层测试(1)井孔清洗:在钻孔完成后进行井孔清洗,清除淤泥和杂质。
(2)油层测试:使用相应设备对油层进行测试,获取油层的属性信息。
五、安全措施1. 人员安全:所有施工人员必须佩戴安全防护装备,并严格遵守操作规程。
2. 设备安全:施工设备必须经过检查和维护后方可使用,严禁使用老化或损坏的设备。
石化路、五一路计量改造工程施工方案建设单位:施工单位:濮阳市热力安装维修工程处2016年9月目录1.工程概况――――――――――――――――――― 52.编制依据――――――――――――――――――― 53.工程目标及工程难点―――――――――――――――― 64.主要施工方法――――――――――――――7 4.1施工顺序及施工流向安排―――――――――――――8 4.2施工工艺和方法―――――――――――――――8 4.3管线安装―――――――――――――――9 4.4焊接技术要求―――――――――――――――14 4.5阀门安装-―――――――――――――――――――16 4.6法兰安装――――――――――――――――――――17 4.7过路管施工――――――――――――――――――――19 4.8管道试验―――――――――――――――――――――21 4.9管道防腐―――――――――――――――――――――22 4.10管道保温工程――――――――――――――――――-23 4.11波形补偿器安―――――――――――――――――――25 4.12热力管道无损探伤―――――――――――――――――25 附主要施工机械设备表一、工程概况1.工程名称:计量一次水热力管网2.工程地点:石化路、五一路、历山路二、编制依据1、《城市供热管网工程施工及验收规范》CJJ28-892、《工业金属管道工程施工及验收规范》GB50235-973、《国家水准测量规范》GB50026-934、《施工现场临时用电安全技术规范》GBJ46-885、《建筑机械安全技术规范》GBJ33-866、《城镇直埋供热管道工程技术规程》CJJ/T81-98三、工程目标及工程难点1:质量目标认真贯彻GB/T19001—ISO9001质量管理体系,达到国家现行建筑工程施工质量验收统一标准的合格工程。
四、主要施工方法3.1施工顺序3.1.1总体施工顺序3.1.2施工外网管线安装流程图如下施工流向为先施热源站内管道,然后沿人民路方向向博爱路方向施工。
一、施工方案和技术措施一、施工工艺流程确定井位一准备工作一施钻一下管一填料一洗井一抽水一验收二、施工方法(一)测量放线根据监理人员提供的测量基准点(线)为基准,按国家测绘和本工程施工精度要求,测绘用于工程施工的控制网,根据施工图纸坐标采用全站仪进行井位放样,钉立桩位或洒白灰圈定,以确保井位准确。
定位尺寸允许偏差W%”。
(二)施工准备接到进场许可后,确定井位,组织设备进场,进行电源安装,泥浆坑、蓄水池的开挖,全部准备工作就绪后准备进行施工。
(三)钻机定位采用地质钻机300型进行钻孔钻机定位后必须平整稳固,确保在施工中不发生倾斜、移动,同时调整钻机垂直度,垂直度运行偏差W 〃g钻尖应对准井位中心,其水平位置允许偏差四,将高程引到可靠便于施工和检查的位置处,并经监理复核后方可开钻。
(四)泥浆配制泥浆配制//〜/4昼3,粘度左〜空含砂率W® 并根据地层情况控制掌握,必要时适当掺合膨润土,以保护孔壁。
(五)成孔整个成孔过程采用反循环工艺,控制塔架垂直度,第一根钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受力,钻具易晃动;根据井径、孔深、钻头种类钻速、泵的扬程和土质情况,掌握进尺度,做好钻孔记录,选择合适的重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题和因土质不均引起偏水现象;检查钻杆的垂直度,允许偏差一般应W 0.5%,应经常检查赶过此值时应进行纠偏。
进行井管外封闭前,将所需的粘土球及粘土数量、计划填入深度计算妥当,并准备一定余量。
填入方法与填入砾石相同,应注意防止因粘土球填入井孔受压缩致使填入的砾石错位,一般填入粘土球的数量应比封闭层实际需要的各填25%左右,粘土球直径为25mm呈圆形,用优质粘土制成,对粘土球在泥浆中心,溶化时间进行试验,根据试验结果,确定粘土球湿度。
安装井柱状图,将最下含水层砾石填入,再用25mm左右半干状态粘土球徐徐填入,填至计划位置,依次类推,进行井管外封闭。

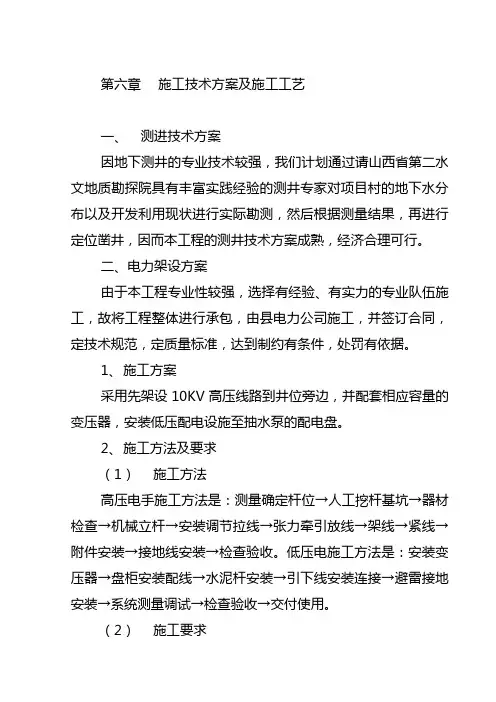

第六章施工技术方案及施工工艺一、测进技术方案因地下测井的专业技术较强,我们计划通过请山西省第二水文地质勘探院具有丰富实践经验的测井专家对项目村的地下水分布以及开发利用现状进行实际勘测,然后根据测量结果,再进行定位凿井,因而本工程的测井技术方案成熟,经济合理可行。
二、电力架设方案由于本工程专业性较强,选择有经验、有实力的专业队伍施工,故将工程整体进行承包,由县电力公司施工,并签订合同,定技术规范,定质量标准,达到制约有条件,处罚有依据。
1、施工方案采用先架设10KV高压线路到井位旁边,并配套相应容量的变压器,安装低压配电设施至抽水泵的配电盘。
2、施工方法及要求(1)施工方法高压电手施工方法是:测量确定杆位→人工挖杆基坑→器材检查→机械立杆→安装调节拉线→张力牵引放线→架线→紧线→附件安装→接地线安装→检查验收。
低压电施工方法是:安装变压器→盘柜安装配线→水泥杆安装→引下线安装连接→避雷接地安装→系统测量调试→检查验收→交付使用。
(2)施工要求(3)A、电杆的定线与定位(4)根据供电点与用电点的位臵,进行实地勘测,确定线路走向。
B、挖坑挖坑之前。
先要检查标准桩设立的地点是否正确,然后在该标桩周围打几个辅助标桩,以便要坑挖的中心位臵,挖坑要求成园形。
C、立杆立杆有条件的采用吊车进行机械立杆,由8吨起重面进行施工D、电杆组装电杆的组装内容包括横担、瓷瓶等,要在电杆立杆前进行。
E、放线与紧线放线采用放线车,导线放好后,要每个耐线段进行紧线,并注意观察导线的驰度。
F、导线上瓷瓶的固定导线上瓷瓶采用耐张瓷瓶绑扎法进行固定。
3、施工安全技术措施本工程必要有领导和专人负责,组织监护,严格按照有关电业操作规程进行操作,需做好有关用电单位的协调工作。
吊车立杆,吊车司机要听从指挥,起重臂下严禁站人,人工立杆更要注意安全,杆未固定之前不得登杆作业,紧线时,先检坦有无急弯、打折现象,观察弧垂在准确,松紧适度,完工后及时整理并提交有关工程资料。
工程计量及施工方案一、项目概述本项目为某市政府对一处老旧电线杆进行改造升级工程,主要包括对电线杆的拆除、新电线杆的安装、电线的更换、以及相关道路和绿化的修复工作。
本项目的施工范围涉及市区内交通繁忙的主要道路,对施工环境和进度要求较高。
二、项目施工计划1. 施工内容:(1)电线杆的拆除:在施工前需要对原有的老旧电线杆进行拆除,包括立柱和地锚的拔除工作。
(2)新电线杆的安装:根据设计要求,对各个位置进行新电线杆的安装,同时进行钢筋混凝土基础的浇筑工作。
(3)电线的更换:对原有的电线进行更换,保证电力线路的正常使用。
(4)道路和绿化的修复:在施工结束后对道路和绿化带进行修复,保证道路通行和周边环境的美化。
2. 施工周期:本项目的施工周期为3个月,分别为拆除工作、新电线杆安装和电线更换工作,以及道路和绿化的修复工作。
3. 施工方案:(1)拆除工作:在拆除工作开始前,需要进行现场勘察和安全评估,确定拆除顺序和安全措施,同时需要与相关部门协调,保证施工过程中对交通和周边环境的影响降到最低。
(2)新电线杆安装和电线更换工作:在安装新电线杆和更换电线时,需要对施工的每一个步骤进行严格控制,保证施工质量和进度。
(3)道路和绿化的修复工作:在施工结束后,对道路和绿化带进行及时修复,保证施工结束后的环境整洁和美化。
三、施工图纸及材料申请1. 施工图纸:施工图纸需要由资质齐全的设计单位进行编制,满足相关法律法规的要求,并经相关部门审核通过后方可使用。
2. 材料申请:对所需的施工材料需提前进行详细的清单编制,按照相关规定进行申请和采购,并且需要对材料的质量和数量进行严格控制,避免过多采购或浪费现象的发生。
四、施工人员及机械设备1. 施工人员:本项目需要具备电力安装施工资质的工程队伍进行施工,同时需要有一定的经验和技术水平。
2. 机械设备:需要搭配相应的机械设备进行施工,包括拆除机械、吊装设备、混凝土搅拌站等。
五、安全及质量控制1. 安全措施:在施工过程中,必须严格遵守相关的安全规定,落实施工安全管理制度,加强安全教育和培训,保证施工过程中的安全。

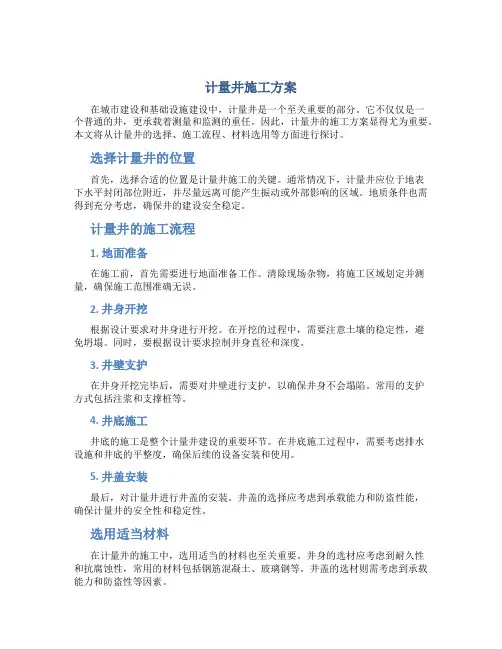

计量井施工方案在城市建设和基础设施建设中,计量井是一个至关重要的部分。
它不仅仅是一个普通的井,更承载着测量和监测的重任。
因此,计量井的施工方案显得尤为重要。
本文将从计量井的选择、施工流程、材料选用等方面进行探讨。
选择计量井的位置首先,选择合适的位置是计量井施工的关键。
通常情况下,计量井应位于地表下水平封闭部位附近,并尽量远离可能产生振动或外部影响的区域。
地质条件也需得到充分考虑,确保井的建设安全稳定。
计量井的施工流程1. 地面准备在施工前,首先需要进行地面准备工作。
清除现场杂物,将施工区域划定并测量,确保施工范围准确无误。
2. 井身开挖根据设计要求对井身进行开挖。
在开挖的过程中,需要注意土壤的稳定性,避免坍塌。
同时,要根据设计要求控制井身直径和深度。
3. 井壁支护在井身开挖完毕后,需要对井壁进行支护,以确保井身不会塌陷。
常用的支护方式包括注浆和支撑桩等。
4. 井底施工井底的施工是整个计量井建设的重要环节。
在井底施工过程中,需要考虑排水设施和井底的平整度,确保后续的设备安装和使用。
5. 井盖安装最后,对计量井进行井盖的安装。
井盖的选择应考虑到承载能力和防盗性能,确保计量井的安全性和稳定性。
选用适当材料在计量井的施工中,选用适当的材料也至关重要。
井身的选材应考虑到耐久性和抗腐蚀性,常用的材料包括钢筋混凝土、玻璃钢等。
井盖的选材则需考虑到承载能力和防盗性等因素。
综上所述,计量井的施工方案需从多个方面进行考虑和设计,确保其安全稳定可靠。
只有在施工过程中严格按照方案执行,才能建造出符合要求的计量井,为城市的建设和基础设施提供坚实支持。
5。
3 田间灌溉工程施工方案5。
3。
1 管沟开挖1、安全措施:穿越道路施工时,挖土管沟两端应设立路障、危险旗之类的标志,夜间应挂指示灯,以防止行人或车辆不注意造成事故;应设法保护与沟槽相交的电杆、标桩、井点及其他管道、构筑物等设施。
2、挖土:管沟挖深应以设计标高为依据,要保证沟底土层不被扰动,不受水侵泡、不受污染;在无地下水时,挖至规定标高以上5~10cm处停挖,有地下水时,挖至规定标高以上10~15cm处停挖,留待下管前清挖,并人工对底部找平.若下管与挖土配合紧密,亦可一次挖至标高;在沟底遇到不易清除的大型块石时,块石要铲削到沟底标高以下10~20cm,然后用当地软土平整夯实作为垫层;挖土不允许超过规定标高,局部超挖要认真处理,超深在15cm以内,又无地下水时,可用原土回填夯实,当沟底有地下水或超深过大,则应砂夹石回填;湿陷性黄土地区不宜于开挖沟槽.3、人身安全:当在深沟内挖土施工时,沟上要设专人监护,注意沟壁的完整,对于危险地段,应采用加大边坡及支撑措施,确保作业安全,防止塌方伤人;当沟槽位于旧坟墓区、沼泽地带时,防止有害气体的污染中毒。
4、堆土位置:堆土尽量在沟槽一侧,以便另一侧进行安装作业,堆土线应距沟边线0。
5~1.0m作为沟边便道.如在湿陷性黄土地区,沟边道应更宽,同时要作土埂防止水串入沟内.在电杆、变压器附近堆土时,其堆土高度应考虑到距电线的安全距离;土墙边不宜堆土,砖墙和建筑物边只能堆积少量的土,防止土堆的侧压将墙推倒.5、防止压埋:沟边堆土不允许压埋任何管道的井盖坐标桩点及雨水排出口.若不可避免时,除与有关部门联系外,尚应加放标志。
5。
3。
2 管沟回填基本要求1、回填的步骤管路安装前在管路的下方垫10~15cm厚的细砂层,当管道施工完后将管道两侧及管顶以上0。
5m部分回填,留出接口位置。
管道质量检验合格后,将剩余土方回填。
土方回填要夯实。
2、基本要求:管底至管顶上0。
5m以内的回填土,不应有粒径大于100mm 的石块、砖渣等杂物。
工程计量方案的模板1. 项目背景工程计量是指在进行工程建设项目过程中,根据工程施工和工程变更等情况,对工程的实际工作量进行核算和计量。
工程计量方案的制定是为了规范工程计量的过程,确保工程施工过程中的实际工作量能得到准确核算,以及对合同金额的正确支付。
本工程计量方案适用于XX工程项目的施工过程中的工程计量工作。
2. 目的和范围本工程计量方案的目的是规范工程施工过程中的工程计量工作,确保工程实际工作量的准确核算,并能有效控制工程成本。
本工程计量方案适用于XX工程项目的施工过程中的工程计量工作。
3. 工程计量的原则和方法(1)原则- 根据实际工作量计量支付- 严格按照相关标准和规范进行计量- 客观、公正、透明- 在合同范围内进行计量和支付(2)方法- 根据工程实际情况确定计量基本单位和计量方式- 使用先进的计量设备和技术进行计量- 对计量程序和数据进行严格监控和审核- 设置合理的计量比例,确保施工进度与实际支付金额相匹配4. 工程计量的程序(1)施工前的准备- 确定计量单位和计量方式- 编制工程计量标准和规范- 完善工程计量管理体系(2)施工过程中的计量- 按照计量标准和规范进行实际计量- 设置合理的计量比例,确保符合合同要求- 对计量数据进行监控和审核(3)计量结果的确认和支付- 对计量结果进行确认- 根据确认的计量结果进行支付- 对支付金额和计量数据进行核对和审计5. 工程计量的管理与监督(1)管理- 设立专门的工程计量管理部门- 制定工程计量管理规范和程序- 对计量过程进行监督和检查(2)监督- 设立独立的监督机构对工程计量过程进行监督- 对计量数据的真实性和准确性进行审核- 对计量管理体系进行评估和改进6. 风险控制在工程计量过程中,可能会存在一定的风险,例如计量数据的不真实性、计量结果的争议等。
为了有效控制这些风险,要采取有效的措施,例如加强监督、建立合理的计量比例、完善计量管理体系等。
7. 结束语本工程计量方案旨在规范工程施工过程中的工程计量工作,确保工程实际工作量的准确核算,并能有效控制工程成本。
水库计量设施施工实施方案一、项目概况本项目为某某水库计量设施施工项目,总建筑面积为xxxx平方米。
项目由某某施工队负责施工,工期为xx个月。
二、工程要求1、施工质量符合国家相关标准和要求;2、严格按照设计图纸和施工规范进行施工;3、安全生产第一,严格执行施工现场安全规定;4、施工期间要保证水库正常供水和下游灌溉用水。
三、施工方案1、定位布置:根据设计要求定位布置施工现场,确保施工设备和场地符合设计标准;2、施工准备:按照施工图纸准备施工所需的设备、材料和人员;3、基础施工:进行地基开挖、基础浇筑等工作;4、主体施工:进行主体结构施工,包括墙体、柱子、梁、屋面等部分;5、设备安装:安装计量设备及相关管道、阀门等设备;6、装饰工程:进行内外墙粉刷、地面铺设等装饰工程;7、竣工验收:完成施工后进行验收并做好竣工手续。
四、安全措施1、施工现场要设置明显的安全警示标识,并配备完善的安全设施;2、施工人员要佩戴好安全帽、工作服等安全防护用品;3、施工设备要经过检测合格后方可使用;4、制定应急预案,对可能发生的安全事故进行预防和应对。
五、环保措施1、在施工过程中做好扬尘、污水等污染物的处理和控制;2、合理利用施工废弃物,做到资源循环利用;3、施工结束后进行环境保护检查,确保施工对环境没有影响。
六、总结本施工方案严格按照相关要求和规范制定,保证施工质量和安全,确保水库计量设施的施工顺利进行。
七、质量保障1、严格把关施工材料的质量,确保达到设计要求和标准;2、施工过程中进行质量检查,发现问题及时整改,确保施工质量;3、施工结束后进行质量验收,确保每个环节符合设计要求。
八、进度控制1、制定详细的工程进度计划,确保施工进度按照计划进行;2、定期进行施工进度检查,及时发现进度异常问题并进行调整;3、项目经理负责实时监控施工进度,确保工期完成。
九、沟通协调1、施工队与监理、设计等相关单位要保持密切的沟通与协调;2、遇到问题及时与相关部门进行沟通协商,解决施工中的技术问题和纠纷。
打井施工方案三篇篇一:打井施工方案第一章工程概况1.工程概况xx20XX年度小型农田水利重点县工程第二标段涉及于xx镇的xx村、xx村、xx 村、xx村、xx村、xx村、xx村、xx村、xx村、等9个行政村。
建设内容为新打机井工程。
第二章机井施工方法1施工准备1.1应做到路通、水通、电通,施工场地平整。
1.2钻前应按质量要求,检查钻井设备各零部件,不合格的不得使用。
1.3泥浆循环系统的泥浆池和沉砂池的容积,必须满足施工储和沉砂的要求。
1.4管井施工所需管材、滤料、粘土及其他材料,必须按设计要求在开钻前准备好,并及时运往井场。
2设备选择2.1打井设备选择300型钻机2台。
2.2钻机就位钻机及附属物设备的安装,必须基础坚实,安装平稳,布局合理,便于操作。
在钻进过程中不得位移。
2.3钻进2.3.1采用正循环钻进。
2.3.2松散层钻进时,应根据钻进机具和地层岩性采取水压护壁或泥浆护壁。
采用水压护壁时,孔内一般应有3m以上的水头压力;采用泥浆护壁时,孔内泥浆面距地面应小于0.5m。
2.3.3钻进时用的泥浆一般地层泥浆密度应为1.1—1.2,遇高压含水层或易塌地层,泥浆密度可酌情加大。
泥浆粘度为18-22S、胶体率不低于70%。
2.3.4停钻期间,应将钻具提至安全孔段位置并定时循环或搅动孔内泥浆;泥浆漏失必须随时补充,如孔内发生故障,应视具体情况调整泥浆指标或提出钻具。
2.3.5井孔倾斜度应符合规范规定。
钻进时要合理选用钻进参数,必要时应安装钻铤和导正器。
3疏孔、换浆和试孔3.1松散层中的井孔,终孔后应用疏孔器疏孔,疏孔器外径应与设计井孔直径相适应,长度一般不少于8m,达到上下畅通。
3.2泥浆护壁的井孔,除高压自流水层外,应用比原钻头直径大10-20mm的疏孔钻头扫排除异己,破除附着在开采层孔壁上的泥皮。
孔底沉淀物排净后,及时向孔内送放入稀泥浆,使孔内泥浆逐渐由稠变稀,不得突变。
泥浆密度应小于1.1,出孔泥浆与入孔泥浆性能接近一致,孔口捞取泥浆样应达到无粉砂沉淀的要求。
井字架2米内施工方案1. 引言井字架是一种常见的施工搭建工具,通常用于在建筑施工现场进行高空作业。
本文将介绍井字架在2米内的施工方案,包括所需材料、搭建步骤和注意事项。
2. 所需材料在进行井字架2米内的施工搭建之前,需要准备以下材料:•钢管:直径为48毫米,壁厚为3毫米的镀锌钢管•连接器:螺纹连接器、对夹连接器•手锯:用于切割钢管•扳手:用于拧紧连接器•螺丝刀:用于拆卸连接器•计量工具:尺子、水平仪等3. 搭建步骤3.1 准备工作在搭建井字架之前,需要清理施工现场,确保在搭建过程中没有障碍物。
同时,需要检查所需材料是否齐全,并按照规划确定好井字架的位置。
3.2 搭建钢管支架首先,根据施工现场的要求和实际需求,确定井字架的高度。
然后,根据确定的高度,使用手锯将钢管切割成所需长度。
接下来,将螺纹连接器和对夹连接器依次套在钢管两端,并使用扳手拧紧连接器,确保连接紧固牢固。
重复此步骤,搭建出井字架的框架结构。
3.3 调整水平搭建完毕后,使用水平仪进行调整,确保井字架的水平度达到要求。
如有需要,可使用螺丝刀拆卸部分连接器,进行微调。
调整完毕后,重新拧紧连接器,确保稳固性。
3.4 安全措施在搭建井字架的过程中,务必遵守相关的安全规范和操作规程。
同时,在井字架上方设置防护网,防止物体从高处坠落,确保工作人员和周围人员的安全。
此外,还需注意以下事项:•不得在井字架上堆放过重或过高物品;•禁止搭建井字架的楼梯;•定期检查井字架的连接件是否松动,如发现损坏或松动应及时更换或紧固。
4. 总结本文介绍了井字架在2米内的施工方案,包括所需材料、搭建步骤和注意事项。
在进行井字架搭建之前,务必准备齐全所需材料,清理施工现场,注意调整井字架的水平度,并且严格遵守相关的安全措施。
井字架的搭建需要专业的人员进行操作,并定期进行检查,确保安全可靠。
六、施工组织设计目录第一章编制宗旨第二章工程概况第三章项目经理部的组成第四章施工部署及总平面布置第五章施工方案第六章质量安全保证措施第七章主要机械设备供应计划第八章劳动力安排第九章文明施工措施第十章工程进度计划与措施第一章编制宗旨1。
1编制说明1。
1.1首先十分感谢贵业主提供的这次投标机会,曲周县水利局打井配套工程队以对业主真诚负责的态度和对工程尽善尽美的追求,经过认真的现场踏勘,标书评审工作,针对工程实际编制了本施工组织设计。
1.1。
2本施工设计的编制目的是从施工全局出发,根据各种具体的施工条件,为投标阶段提供较为完整的纲领性文件,一旦中标,将在此基础上深化,用以指导工程施工管理。
1。
2编制依据1.2.1邢台市水资源监控系统建设管理处发售给本投标人的《邢台市地下水超采综合治理试点项目水资源监控系统建设工程工程招标文件》及提供的施施工图纸、补充资料.1.2。
2招标文件明确的国家现行规范,水利水电工程施工组织设计手册及其它相关规范。
1.2.3通过踏勘工地从现场调查、采集、咨询所获得的有关资料及信息.1。
2.4国家、省、市现行安全生产、文明施工规定.1。
2.5我单位的质量手册、程序文件、工程施工管理手册及有关文件。
1。
2。
6我单位现有技术和机械装备与施工力量.1.2.7我单位有关该工程的标书评审会议精神与记录。
1.2。
8我单位拥有的科技成果、工法成果、机械机具设备、管理水平、技术装备以及多年来从事类似工程建设的成功施工经验。
1。
2.9严格遵守当地政府在环境保持方面的具体要求的规定,尊重与维护当地多年来约定俗成的乡规民约和风土人情。
1。
3编制原则1。
3.1充分响应业主招标邀约的各项条款要求,并体现本工程项目特有的施工特点。
1。
3。
2严格遵守招标文件明确的设计规范、施工技术规范和质量评定规范。
13。
3坚持在实事求是的基础上技术先进、科学合理、经济适用.1。
3.4自始至终对施工现场实施全员、全过程、全范围的严密监控,坚持动静结合,科学管理的原则。
出水消毒井的施工方案
一、工程概况
我们现计划进行紫外线消毒池及转折井之间的钢制管道施工工作,通过现场踏勘,土质资料分析,此部位地面高程为4.8m,,管低高程为-1.1m,则施工深度为5.9m,开挖深度已经到达饱和含水软土地层。
两管道中心间距为2.4m,则管道施工宽为4.0m。
二、方案比较
通过现场布置,计量井距离出水仪表间只有5m净距,现场工地地处冲击平原,紧靠长江,地下水位高,地下水位线为2.5m。
地质土层为粉砂土,地下水渗漏力过大,开挖时会引发流砂现象。
导致危害附近构造物安全及作业面工作人员、机械安全。
通过现场考察,现提出如下方案:
方案-:SWM搅拌桩法。
通过在管道埋设的两侧注入混凝土浆液,搅拌凝结,形成桩体挡土。
于上部浇注混凝土围檁,形成永久维护结构。
方案二:轻型井点降水法。
通过在沟槽两侧布设井点降水管,以真空泵抽吸地下水,使地下水.线降至基坑作业面一下,以防止地下水夹带流砂,导致塌方。
并于出水仪表间于间量井之间,桩入型钢。
起到支撑作用,防止构造物的侧压,导致构造物位移,墙体发生裂缝。
计量井施工方案
Document number:NOCG-YUNOO-BUYTT-UU986-1986UT
广州市新滘南路8号泵站土建和机电安装施工
电磁流量计井施工方案
广东水电二局股份有限公司
广州市新滘南路8号泵站土建和机电安装施工项目经理部一、编制依据
(1)《新滘南路8号泵站土建和机电安装施工建设工程施工合同》;
(2)广州市市政工程设计研究院提供的《电磁流量计井结构图》(J-S1-1-25);
(3)相关的施工规范;
(4)现场的实际地质情况及业主、设计、监理工程师提出的指导性建议。
二、编制目的
电磁流量计井的施工属新增工程量,编制该部分的施工技术方案以指导现场的施工并满足安全及节约成本的要求。
三、工程概况
本部分工程量主要包括土方开挖、基坑(槽)支护、地基处理、钢筋混凝土工程等。
(1)流量计井为钢筋混凝土结构,砼标号为C25,抗渗等级为S6,侧墙及底板厚300;
(2)流量计井结构长×宽×高尺寸为××米;
(3)地基处理采用尾径为φ100的松木桩,横纵向间距为500,共90根,设计长度4~5米,桩顶标高米(相对标高);
(4)按业主、设计、监理工程师意见,基坑(槽)开挖采用拉森钢板桩及钢围囹进行支护确保施工过程中的安全。
四、主要施工方法
(一)施工工艺流程
拉森钢板桩、围囹及支撑采用的材料、平面布置等详见《拉森钢板桩平面布置图》及《围囹及支撑平面布置图》。
施打拉森钢板桩采用25T吊机配液压振动锤进行施工,各支撑与围囹间采用焊接,焊接满足相关的施工规范。
拉森钢板桩的顶面标高控制±米,支撑一道在~米标高间。
2、土方开挖
本工程开挖深度为米,最深处集水井深度米。
开挖土方工程量约为390立方米,采用长臂挖掘机进行开挖。
开挖过程中派专人察看周边土体是否产生裂缝、沉降,及时向现场施工员汇报。
开挖过程中应注意:
(1)不得超挖,机械开挖至离设计标高约20cm时,人工开挖至设计标高;
(2)基坑周边10米范围内不得堆放土方及停放大型机械设备;
(3)开挖至设计标高后,约请设计及监理工程师现场查勘地质情况是否与原地质资料一致,是否需变更设计方案;
(4)挖掘机开挖过程中,不得碰撞钢支撑,也须注意防止触及作业范围高空的高压电线;
(5)注意观察临近基坑的地铁总公司埋设的电缆沟,发现可能危及电缆沟、通讯电缆的情况,应及时通知所属单位协商解决。
土方开挖方法见《土方开挖施工示意图》。
3、地基处理
本工程设计采用4~5米长,尾径φ100的松木桩,间距500,共90根。
考虑工程量较小及桩入土深度较小,采用反铲挖掘机将松木桩逐根按设计的平面位置压入至设计标高。
4、碎石砂施工
设计铺设3:7配比的碎石砂垫层200厚,施工时人工铺设、摊平、压实。
5、钢筋混凝土工程
钢筋混凝土工程施工参见已经监理工程师审批的《施工组织设计方案》第章节。
本计量井混凝土浇筑分两次施工,第一次浇筑施工缝以下的底板部分,第二次浇筑施工缝以上的边墙部分。
计量井侧墙模板施工见《计量井侧墙模板结构示意图》。
2004年3月20日。
