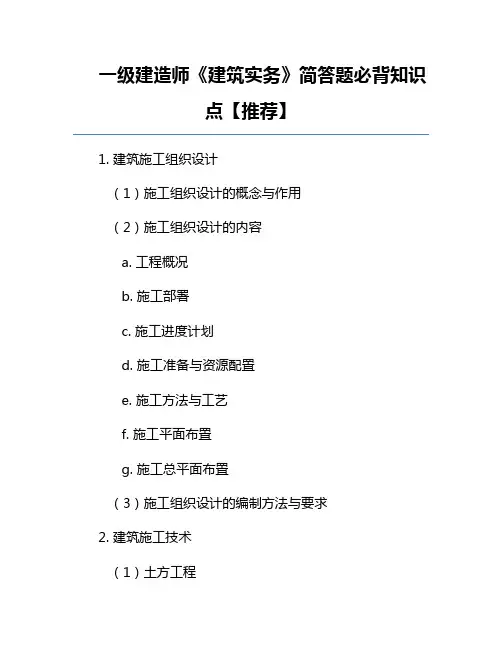

一级建造师《建筑实务》简答题必背知识点【推荐】1. 建筑施工组织设计(1)施工组织设计的概念与作用(2)施工组织设计的内容a. 工程概况b. 施工部署c. 施工进度计划d. 施工准备与资源配置e. 施工方法与工艺f. 施工平面布置g. 施工总平面布置(3)施工组织设计的编制方法与要求2. 建筑施工技术(1)土方工程a. 土方开挖b. 土方回填c. 土方压实(2)地基与基础工程a. 地基处理b. 基础施工c. 桩基施工(3)主体结构工程a. 混凝土工程b. 钢筋工程c. 砌体工程d. 钢结构工程(4)装饰装修工程a. 室内装饰装修b. 外墙装饰装修(5)屋面工程a. 屋面防水b. 屋面保温(6)节能与环保工程a. 建筑节能b. 环保施工3. 建筑施工质量控制(1)施工质量控制的概念与意义(2)施工质量控制的内容a. 施工过程质量控制b. 施工验收质量控制(3)施工质量控制的方法与措施a. 质量计划b. 质量检查c. 质量整改d. 质量评定4. 建筑施工安全管理(1)建筑施工安全管理的概念与意义(2)建筑施工安全管理的任务与内容a. 安全生产责任制b. 安全生产规章制度c. 安全生产培训教育d. 安全生产检查e. 事故应急预案(3)建筑施工安全技术措施a. 高处作业安全技术b. 电气安全技术c. 爆破安全技术d. 施工机械安全技术e. 安全防护设施5. 建筑施工成本管理(1)建筑施工成本管理的概念与意义(2)建筑施工成本管理的内容a. 成本计划b. 成本控制c. 成本分析d. 成本考核(3)建筑施工成本管理的方法与措施a. 人工费控制b. 材料费控制c. 机械使用费控制d. 管理费控制6. 建筑施工进度管理(1)建筑施工进度管理的概念与意义(2)建筑施工进度管理的内容a. 施工进度计划b. 施工进度控制(3)建筑施工进度管理的方法与措施a. 网络计划技术b. 横道图c. 甘特图d. 流水施工7. 建筑施工合同管理(1)建筑施工合同管理的概念与意义(2)建筑施工合同管理的内容a. 合同签订b. 合同履行c. 合同变更与解除d. 合同纠纷处理(3)建筑施工合同管理的方法与措施a. 合同审查b. 合同履行监控c. 合同风险防范8. 建筑施工信息管理(1)建筑施工信息管理的概念与意义(2)建筑施工信息管理的内容a. 项目信息收集b. 项目信息处理c. 项目信息传递d. 项目信息存储(3)建筑施工信息管理的方法与措施a. 信息化管理b. 网络化管理c. 数据库管理。

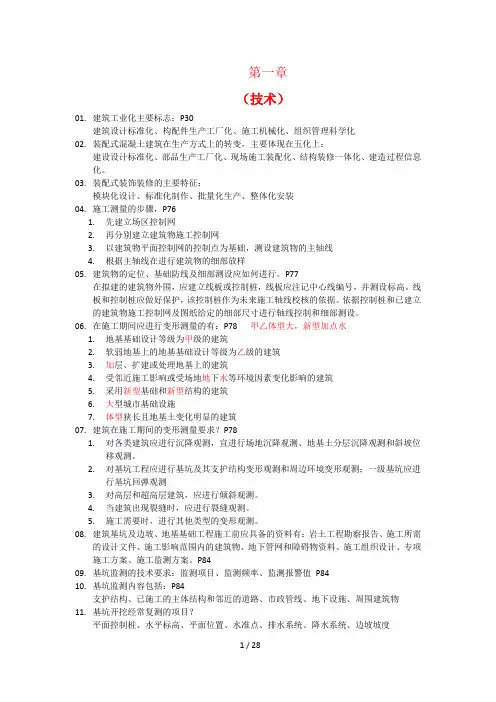

第一章(技术)01.建筑工业化主要标志:P30建筑设计标准化、构配件生产工厂化、施工机械化、组织管理科学化02.装配式混凝土建筑在生产方式上的转变,主要体现在五化上:建设设计标准化、部品生产工厂化、现场施工装配化、结构装修一体化、建造过程信息化。
03.装配式装饰装修的主要特征:模块化设计、标准化制作、批量化生产、整体化安装04.施工测量的步骤,P761.先建立场区控制网2.再分别建立建筑物施工控制网3.以建筑物平面控制网的控制点为基础,测设建筑物的主轴线4.根据主轴线在进行建筑物的细部放样05.建筑物的定位、基础防线及细部测设应如何进行。
P77在拟建的建筑物外围,应建立线板或控制桩,线板应注记中心线编号,并测设标高。
线板和控制桩应做好保护,该控制桩作为未来施工轴线校核的依据。
依据控制桩和已建立的建筑物施工控制网及图纸给定的细部尺寸进行轴线控制和细部测设。
06.在施工期间应进行变形测量的有:P78 甲乙体型大,新型加点水1.地基基础设计等级为甲级的建筑2.软弱地基上的地基基础设计等级为乙级的建筑3.加层、扩建或处理地基上的建筑4.受邻近施工影响或受场地地下水等环境因素变化影响的建筑5.采用新型基础和新型结构的建筑6.大型城市基础设施7.体型狭长且地基土变化明显的建筑07.建筑在施工期间的变形测量要求?P781.对各类建筑应进行沉降观测,宜进行场地沉降观测、地基土分层沉降观测和斜坡位移观测。
2.对基坑工程应进行基坑及其支护结构变形观测和周边环境变形观测;一级基坑应进行基坑回弹观测3.对高层和超高层建筑,应进行倾斜观测。
4.当建筑出现裂缝时,应进行裂缝观测。
5.施工需要时,进行其他类型的变形观测。
08.建筑基坑及边坡、地基基础工程施工前应具备的资料有:岩土工程勘察报告、施工所需的设计文件、施工影响范围内的建筑物、地下管网和障碍物资料、施工组织设计、专项施工方案、施工监测方案。
P8409.基坑监测的技术要求:监测项目、监测频率、监测报警值P8410.基坑监测内容包括:P84支护结构、已施工的主体结构和邻近的道路、市政管线、地下设施、周围建筑物11.基坑开挖经常复测的项目?平面控制桩、水平标高、平面位置、水准点、排水系统、降水系统、边坡坡度12.土钉墙分为:P85单一土钉墙、预应力锚杆复合土钉墙、水泥土桩复合土钉墙、微型桩复合土钉墙13.编制降水方案的根据?P88工程地质、水文地质、周边环境条件、基坑支护设计、降水设计、结合类似工程经验。

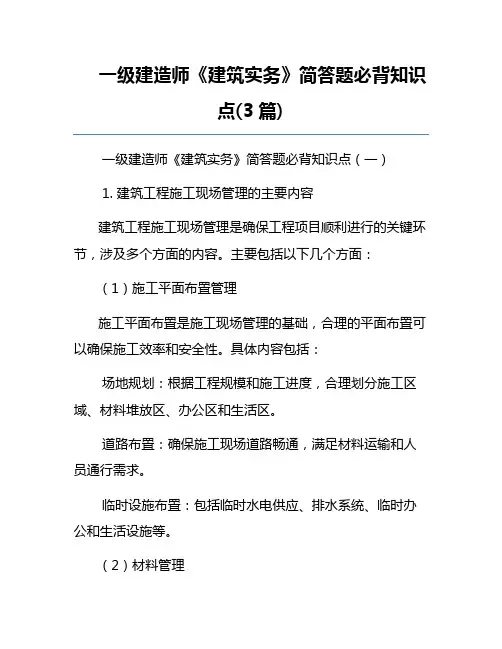

一级建造师《建筑实务》简答题必背知识点(3篇)一级建造师《建筑实务》简答题必背知识点(一)1. 建筑工程施工现场管理的主要内容建筑工程施工现场管理是确保工程项目顺利进行的关键环节,涉及多个方面的内容。
主要包括以下几个方面:(1)施工平面布置管理施工平面布置是施工现场管理的基础,合理的平面布置可以确保施工效率和安全性。
具体内容包括:场地规划:根据工程规模和施工进度,合理划分施工区域、材料堆放区、办公区和生活区。
道路布置:确保施工现场道路畅通,满足材料运输和人员通行需求。
临时设施布置:包括临时水电供应、排水系统、临时办公和生活设施等。
(2)材料管理材料管理是施工现场管理的重要组成部分,直接影响工程质量和成本。
具体内容包括:材料采购:根据施工进度计划,合理安排材料采购时间和数量,确保材料供应及时。
材料储存:合理规划材料储存场地,采取必要的防潮、防晒措施,确保材料质量。
材料使用:严格按照施工图纸和规范要求使用材料,杜绝浪费。
(3)机械设备管理机械设备是施工的重要工具,合理的管理可以提高施工效率。
具体内容包括:设备选型:根据工程特点和施工需求,选择合适的机械设备。
设备维护:定期对机械设备进行维护保养,确保设备处于良好状态。
设备使用:合理安排设备使用计划,避免设备闲置和过度使用。
(4)安全管理安全管理是施工现场管理的重中之重,关系到施工人员的生命安全和工程顺利进行。
具体内容包括:安全教育培训:对施工人员进行安全教育培训,提高安全意识。
安全防护措施:设置必要的安全防护设施,如安全网、防护栏杆等。
安全检查:定期进行安全检查,及时发现和消除安全隐患。
(5)质量管理质量管理是确保工程质量的关键环节。
具体内容包括:质量标准:严格按照国家和行业标准进行施工。
质量检查:定期进行质量检查,确保每个施工环节符合质量要求。
质量记录:做好质量记录,为后续验收和评估提供依据。
(6)环境保护管理环境保护管理是施工现场管理的重要内容,旨在减少施工对环境的影响。

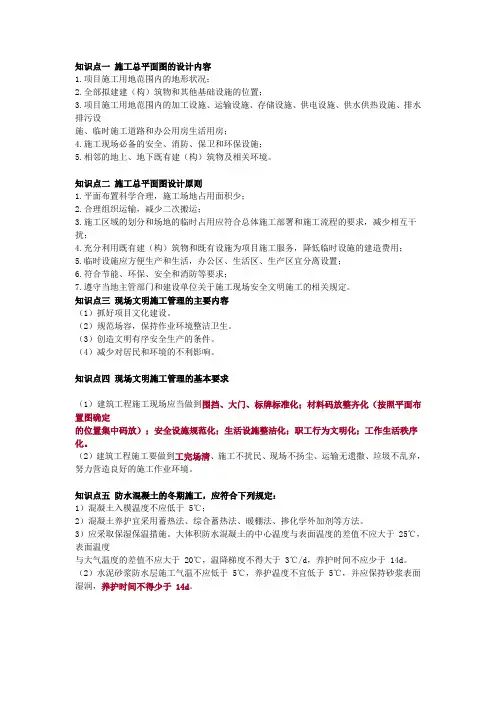

知识点一施工总平面图的设计内容1.项目施工用地范围内的地形状况;2.全部拟建建(构)筑物和其他基础设施的位置;3.项目施工用地范围内的加工设施、运输设施、存储设施、供电设施、供水供热设施、排水排污设施、临时施工道路和办公用房生活用房;4.施工现场必备的安全、消防、保卫和环保设施;5.相邻的地上、地下既有建(构)筑物及相关环境。
知识点二施工总平面图设计原则1.平面布置科学合理,施工场地占用面积少;2.合理组织运输,减少二次搬运;3.施工区域的划分和场地的临时占用应符合总体施工部署和施工流程的要求,减少相互干扰;4.充分利用既有建(构)筑物和既有设施为项目施工服务,降低临时设施的建造费用;5.临时设施应方便生产和生活,办公区、生活区、生产区宜分离设置;6.符合节能、环保、安全和消防等要求;7.遵守当地主管部门和建设单位关于施工现场安全文明施工的相关规定。
知识点三现场文明施工管理的主要内容(1)抓好项目文化建设。
(2)规范场容,保持作业环境整洁卫生。
(3)创造文明有序安全生产的条件。
(4)减少对居民和环境的不利影响。
知识点四现场文明施工管理的基本要求(1)建筑工程施工现场应当做到围挡、大门、标牌标准化;材料码放整齐化(按照平面布置图确定的位置集中码放);安全设施规范化;生活设施整洁化;职工行为文明化;工作生活秩序化。
(2)建筑工程施工要做到工完场清、施工不扰民、现场不扬尘、运输无遗撒、垃圾不乱弃,努力营造良好的施工作业环境。
知识点五防水混凝土的冬期施工,应符合下列规定:1)混凝土入模温度不应低于 5℃;2)混凝土养护宜采用蓄热法、综合蓄热法、暖棚法、掺化学外加剂等方法。
3)应采取保湿保温措施。
大体积防水混凝土的中心温度与表面温度的差值不应大于 25℃,表面温度与大气温度的差值不应大于 20℃,温降梯度不得大于 3℃/d,养护时间不应少于 14d。
(2)水泥砂浆防水层施工气温不应低于 5℃,养护温度不宜低于 5℃,并应保持砂浆表面湿润,养护时间不得少于 14d。

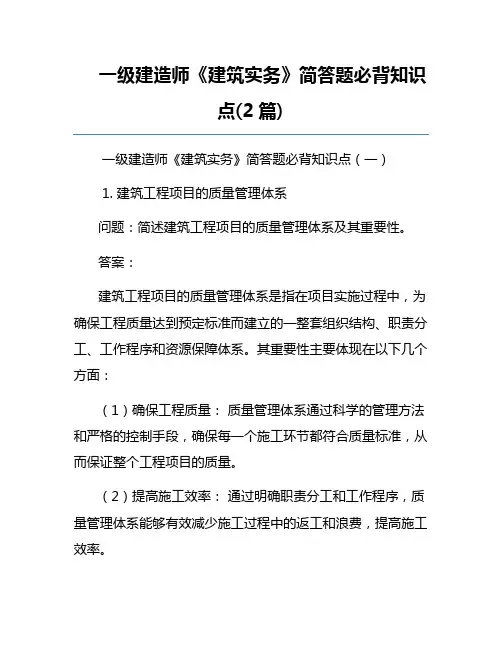

一级建造师《建筑实务》简答题必背知识点(2篇)一级建造师《建筑实务》简答题必背知识点(一)1. 建筑工程项目的质量管理体系问题:简述建筑工程项目的质量管理体系及其重要性。
答案:建筑工程项目的质量管理体系是指在项目实施过程中,为确保工程质量达到预定标准而建立的一整套组织结构、职责分工、工作程序和资源保障体系。
其重要性主要体现在以下几个方面:(1)确保工程质量:质量管理体系通过科学的管理方法和严格的控制手段,确保每一个施工环节都符合质量标准,从而保证整个工程项目的质量。
(2)提高施工效率:通过明确职责分工和工作程序,质量管理体系能够有效减少施工过程中的返工和浪费,提高施工效率。
(3)降低成本:质量管理体系的建立和运行可以有效预防和减少质量问题的发生,从而降低因质量问题导致的返工和维修成本。
(4)提升企业形象:高质量的工程项目能够提升企业的市场竞争力和社会信誉,树立良好的企业形象。
(5)符合法律法规要求:建立质量管理体系是国家和行业相关法律法规的要求,有助于企业合规经营。
质量管理体系的主要内容如下:(1)组织结构:建立项目质量管理组织机构,明确各级人员的职责和权限。
(2)质量目标:制定明确的质量目标,并将其分解到各个施工环节。
(3)工作程序:制定详细的工作程序和质量控制流程,确保每一个施工环节都有章可循。
(4)资源保障:提供必要的人力、物力和财力资源,确保质量管理体系的正常运行。
(5)监督检查:定期进行质量检查和评估,及时发现和解决质量问题。
(6)持续改进:通过质量信息的收集和分析,不断改进质量管理体系,提高工程质量。
2. 建筑施工安全管理问题:简述建筑施工安全管理的要点及其重要性。
答案:建筑施工安全管理是指在建筑施工过程中,通过科学的管理方法和有效的控制手段,预防安全事故的发生,保障施工人员的生命安全和身体健康。
其重要性主要体现在以下几个方面:(1)保障人员安全:安全管理能够有效预防和减少安全事故的发生,保障施工人员的生命安全。

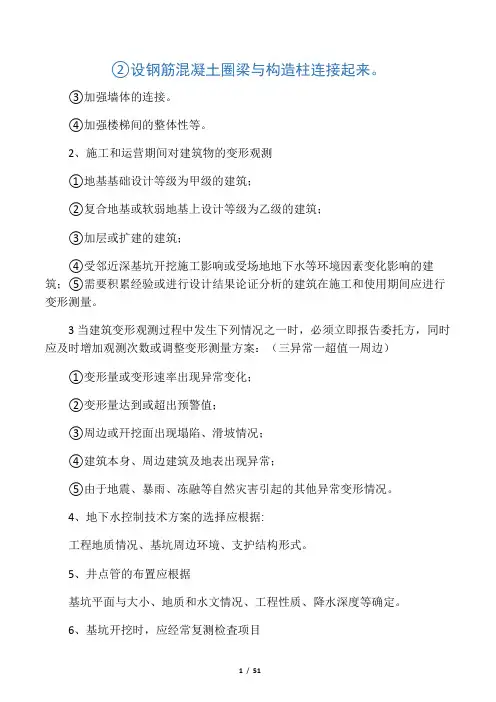

②设钢筋混凝土圈梁与构造柱连接起来。
③加强墙体的连接。
④加强楼梯间的整体性等。
2、施工和运营期间对建筑物的变形观测①地基基础设计等级为甲级的建筑;②复合地基或软弱地基上设计等级为乙级的建筑;③加层或扩建的建筑;④受邻近深基坑开挖施工影响或受场地地下水等环境因素变化影响的建筑;⑤需要积累经验或进行设计结果论证分析的建筑在施工和使用期间应进行变形测量。
3当建筑变形观测过程中发生下列情况之一时,必须立即报告委托方,同时应及时增加观测次数或调整变形测量方案:(三异常一超值一周边)①变形量或变形速率出现异常变化;②变形量达到或超出预警值;③周边或幵挖面出现塌陷、滑坡情况;④建筑本身、周边建筑及地表出现异常;⑤由于地震、暴雨、冻融等自然灾害引起的其他异常变形情况。
4、地下水控制技术方案的选择应根据:工程地质情况、基坑周边环境、支护结构形式。
5、井点管的布置应根据基坑平面与大小、地质和水文情况、工程性质、降水深度等确定。
6、基坑开挖时,应经常复测检査项目平面控制桩、水准点、平面位置、水平标高、边坡坡度、排水、降水系统等。
7、为防止深基坑挖土后土体回弹变形过大应采取的措施①在基坑开挖过程中和开挖后,应保证井点降水正常进行;②在挖至设计标高后,要尽快浇筑垫层和底板,减少基底暴露时间;③对基础结构下部土层进行加固8、深基坑开挖监测和保护项目支护结构、地下水位、周边环境。
9、槽时必须具备的资料和条件①勘察、设计、建设(或监理)、施工等单位有关负责及技术人员到场;②础施工图和结构总说明;③详勘阶段的岩土工程勘察报告;④开挖完毕、槽底条件良好的基槽。
10、无法验槽的情况①基础底面与设计标高相差太大;②基槽底面坡度较大,高差悬殊;②场地内有软弱下卧层而设计方未说明相应的原因;③场地为不均匀场地,勘察方需要进行地基处理而设计方未进行处理。
12、静力压桩法压桩过程中应检查项目压力、桩垂直度、接桩间歇时间、桩的连接质量及压入深度。

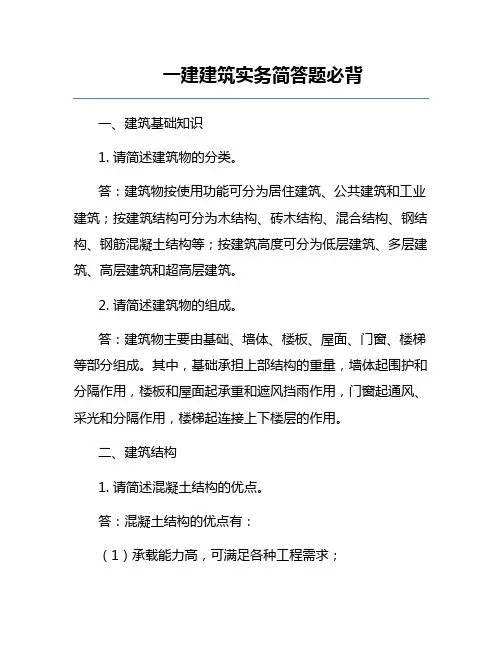

一建建筑实务简答题必背一、建筑基础知识1. 请简述建筑物的分类。
答:建筑物按使用功能可分为居住建筑、公共建筑和工业建筑;按建筑结构可分为木结构、砖木结构、混合结构、钢结构、钢筋混凝土结构等;按建筑高度可分为低层建筑、多层建筑、高层建筑和超高层建筑。
2. 请简述建筑物的组成。
答:建筑物主要由基础、墙体、楼板、屋面、门窗、楼梯等部分组成。
其中,基础承担上部结构的重量,墙体起围护和分隔作用,楼板和屋面起承重和遮风挡雨作用,门窗起通风、采光和分隔作用,楼梯起连接上下楼层的作用。
二、建筑结构1. 请简述混凝土结构的优点。
答:混凝土结构的优点有:(1)承载能力高,可满足各种工程需求;(2)抗震性能好,可承受较大的地震作用;(3)施工简便,便于现场制作;(4)防火性能好,不易燃烧;(5)耐久性能好,使用寿命长。
2. 请简述钢结构的特点。
答:钢结构的特点有:(1)强度高,重量轻,可承受较大的荷载;(2)施工速度快,现场工作量小;(3)抗震性能好,可承受较大的地震作用;(4)造型美观,可满足各种建筑风格;(5)耐腐蚀性能较好,使用寿命较长。
三、建筑施工1. 请简述建筑施工的基本程序。
答:建筑施工的基本程序包括:(1)施工前准备:包括图纸审查、施工组织设计、施工预算等;(2)施工过程:包括土建工程、装饰工程、安装工程等;(3)施工后期:包括工程验收、资料整理、工程交付等。
2. 请简述建筑施工现场安全管理的主要内容。
答:建筑施工现场安全管理的主要内容包括:(1)建立健全安全生产责任制;(2)制定施工现场安全生产规章制度;(3)加强施工现场安全培训;(4)开展施工现场安全检查;(5)对施工现场进行安全防护;(6)及时处理安全事故。
四、建筑安装工程1. 请简述建筑给水系统的组成。
答:建筑给水系统主要由水源、给水管网、给水设备、给水附件和用水设备组成。
其中,水源包括地下水、地表水、城市自来水等;给水管网包括给水管道、阀门、水表等;给水设备包括水泵、水箱、气压罐等;给水附件包括管道支架、管道保温层等;用水设备包括卫生器具、消防设备等。
一级建造师建筑实务简答题必背在一级建造师建筑实务考试中,简答题占据了相当重要的一部分。
掌握好这些简答题的要点,对于顺利通过考试至关重要。
以下是为大家整理的一些必背的内容。
一、建筑结构工程的可靠性1、安全性安全性是指在正常施工和正常使用的条件下,结构应能承受可能出现的各种荷载作用和变形而不发生破坏;在偶然事件发生后,结构仍能保持必要的整体稳定性。
比如,在遭遇强烈地震、爆炸等偶然事件时,结构不能出现倒塌等严重破坏。
2、适用性适用性是指在正常使用时,结构应具有良好的工作性能。
例如,吊车梁变形过大会使吊车无法正常运行,水池出现裂缝不能蓄水等,都影响正常使用,需要对变形、裂缝等进行必要的控制。
3、耐久性耐久性是指在正常维护的条件下,结构应能在预计的使用年限内满足各项功能要求,也即应具有足够的耐久性。
例如,不致因混凝土的老化、腐蚀或钢筋的锈蚀等而影响结构的使用寿命。
二、混凝土结构的受力特点及其构造1、混凝土结构的优点(1)强度较高,钢筋和混凝土两种材料的强度都能充分利用。
(2)可模性好,适用面广。
(3)耐久性和耐火性较好,维护费用低。
(4)现浇混凝土结构的整体性好,延性好,适用于抗震抗爆结构,同时防振性和防辐射性能较好,适用于防护结构。
2、混凝土结构的缺点(1)自重大,抗裂性较差,施工复杂,工期较长。
(2)混凝土结构一旦破坏,其修复、加固、补强比较困难。
3、钢筋混凝土梁的配筋要求(1)纵向受力钢筋:布置在梁的受拉区,承受由弯矩作用产生的拉力。
纵向受力钢筋的数量一般不得少于两根。
(2)箍筋:主要是承担剪力,在构造上还能固定受力钢筋的位置,以便绑扎成钢筋骨架。
三、砌体结构的特点及技术要求1、砌体结构的特点(1)容易就地取材,比使用水泥、钢筋和木材造价低。
(2)具有较好的耐久性、良好的耐火性。
(3)保温隔热性能好,节能效果好。
(4)施工方便,工艺简单。
(5)自重大,抗拉、抗剪、抗弯能力低。
(6)抗震性能差。
2、砌体结构的主要技术要求(1)正常施工条件下,砖砌体每日砌筑高度宜控制在 15m 或一步脚手架高度内。

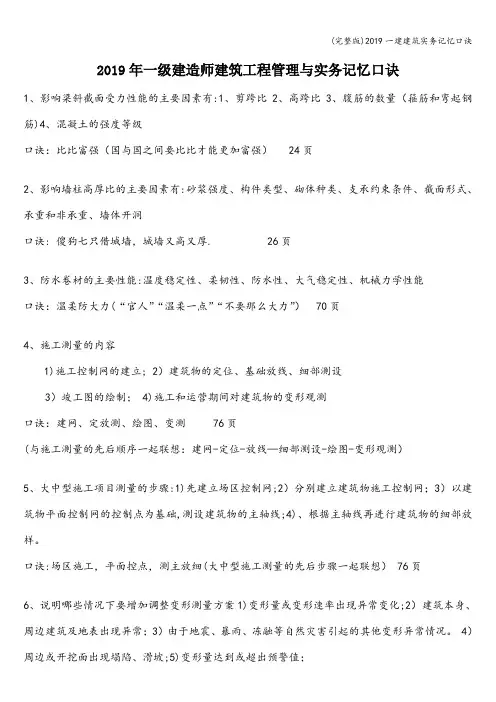

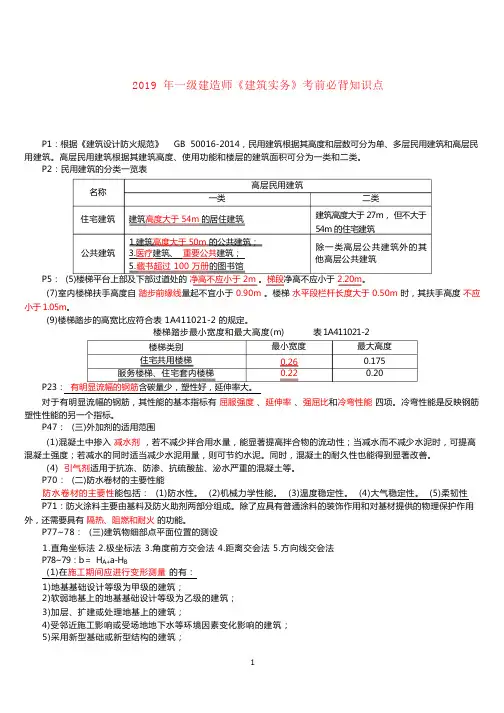

2019年一级建造师建筑工程管理与实务记忆口诀1、影响梁斜截面受力性能的主要因素有:1、剪跨比2、高跨比3、腹筋的数量(箍筋和弯起钢筋)4、混凝土的强度等级口诀:比比富强(国与国之间要比比才能更加富强) 24页2、影响墙柱高厚比的主要因素有:砂浆强度、构件类型、砌体种类、支承约束条件、截面形式、承重和非承重、墙体开洞口诀: 傻狗七只借城墙,城墙又高又厚. 26页3、防水卷材的主要性能:温度稳定性、柔韧性、防水性、大气稳定性、机械力学性能口诀:温柔防大力(“官人”“温柔一点”“不要那么大力”) 70页4、施工测量的内容1)施工控制网的建立; 2)建筑物的定位、基础放线、细部测设3)竣工图的绘制; 4)施工和运营期间对建筑物的变形观测口诀:建网、定放测、绘图、变测 76页(与施工测量的先后顺序一起联想:建网-定位-放线—细部测设-绘图-变形观测)5、大中型施工项目测量的步骤:1)先建立场区控制网;2)分别建立建筑物施工控制网;3)以建筑物平面控制网的控制点为基础,测设建筑物的主轴线;4)、根据主轴线再进行建筑物的细部放样。
口诀:场区施工,平面控点,测主放细(大中型施工测量的先后步骤一起联想) 76页6、说明哪些情况下要增加调整变形测量方案1)变形量或变形速率出现异常变化;2)建筑本身、周边建筑及地表出现异常;3)由于地震、暴雨、冻融等自然灾害引起的其他变形异常情况。
4)口诀:量量挖地冻 80页7、施工运营期间哪些建筑需要变形观测 1、地基基础设计为甲级的建筑2、复合地基、软弱地基上设计为乙级的建筑3、需要积累经验或进行设计结果论证分析的建筑4、受邻近深基坑开挖影响,受场地地下水影响5、加层或扩建的建筑口诀:三设深水加扩建 78页8、井点管布置依据?工程性质、地质和水文情况、基坑平面与大小、降水深度.口诀:工地水坑深 99页9、轻型井点系统的组成连接管、集水总管、抽水设备、井点管口诀:连集抽井 99页10、土方回填哪些土不可用作填方土料?一般不能,选用淤泥、淤泥质土、膨胀土、含水溶性硫酸盐大于5%的土、有机质大于5%的土、含水量不符合压实要求的黏性土口诀:5硫8有杂质土,淤泥膨胀水不符 91页11、验槽注意事项(应重点观察哪些部位)?验槽时应重点观察柱基、墙角、承重墙下或其他受力较大的部位;如有异常部位,要会同勘察、设计等有关单位进行处理。

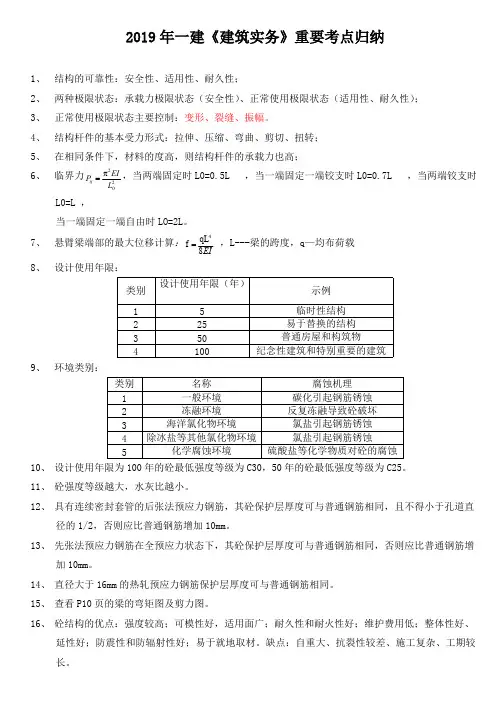

2019年一建《建筑实务》重要考点归纳1、结构的可靠性:安全性、适用性、耐久性;2、两种极限状态:承载力极限状态(安全性)、正常使用极限状态(适用性、耐久性);3、正常使用极限状态主要控制:变形、裂缝、振幅。
4、结构杆件的基本受力形式:拉伸、压缩、弯曲、剪切、扭转;5、在相同条件下,材料的度高,则结构杆件的承载力也高;6、临界力,当两端固定时L0=0.5L ,当一端固定一端铰支时L0=0.7L ,当两端铰支时202πL EI P ij =L0=L ,当一端固定一端自由时LO=2L 。
7、悬臂梁端部的最大位移计算: ,L---梁的跨度,q—均布荷载EI8qL f 4=8、设计使用年限:类别设计使用年限(年)示例15临时性结构225易于替换的结构350普通房屋和构筑物4100纪念性建筑和特别重要的建筑9、环境类别:类别名称腐蚀机理1一般环境碳化引起钢筋锈蚀2冻融环境反复冻融导致砼破坏3海洋氯化物环境氯盐引起钢筋锈蚀4除冰盐等其他氯化物环境氯盐引起钢筋锈蚀5化学腐蚀环境硫酸盐等化学物质对砼的腐蚀10、设计使用年限为100年的砼最低强度等级为C30,50年的砼最低强度等级为C25。
11、砼强度等级越大,水灰比越小。
12、具有连续密封套管的后张法预应力钢筋,其砼保护层厚度可与普通钢筋相同,且不得小于孔道直径的1/2,否则应比普通钢筋增加10mm 。
13、先张法预应力钢筋在全预应力状态下,其砼保护层厚度可与普通钢筋相同,否则应比普通钢筋增加10mm 。
14、直径大于16mm 的热轧预应力钢筋保护层厚度可与普通钢筋相同。
15、查看P10页的梁的弯矩图及剪力图。
16、砼结构的优点:强度较高;可模性好,适用面广;耐久性和耐火性好;维护费用低;整体性好、延性好;防震性和防辐射性好;易于就地取材。
缺点:自重大、抗裂性较差、施工复杂、工期较长。
17、影响砖砌体抗压强度的因素:砖的强度等级、砂浆的强度等级及其厚度、砂浆饱满度、砌筑时砖的含水率、工人的技术水平。
2018年一建建筑实务简答题必背1、砌体结构抗震构造措施①设钢筋混凝土构造柱,提高延性。
②设钢筋混凝土圈梁与构造柱连接起来。
③加强墙体的连接。
④加强楼梯间的整体性等。
2、施工和运营期间对建筑物的变形观测①地基基础设计等级为甲级的建筑;②复合地基或软弱地基上设计等级为乙级的建筑;③加层或扩建的建筑;④受邻近深基坑开挖施工影响或受场地地下水等环境因素变化影响的建筑;⑤需要积累经验或进行设计结果论证分析的建筑在施工和使用期间应进行变形测量。
3当建筑变形观测过程中发生下列情况之一时,必须立即报告委托方,同时应及时增加观测次数或调整变形测量方案:(三异常一超值一周边)①变形量或变形速率出现异常变化;②变形量达到或超出预警值;③周边或幵挖面出现塌陷、滑坡情况;④建筑本身、周边建筑及地表出现异常;⑤由于地震、暴雨、冻融等自然灾害引起的其他异常变形情况。
4、地下水控制技术方案的选择应根据:工程地质情况、基坑周边环境、支护结构形式。
5、井点管的布置应根据基坑平面与大小、地质和水文情况、工程性质、降水深度等确定。
6、基坑开挖时,应经常复测检査项目平面控制桩、水准点、平面位置、水平标高、边坡坡度、排水、降水系统等。
7、为防止深基坑挖土后土体回弹变形过大应采取的措施①在基坑开挖过程中和开挖后,应保证井点降水正常进行;②在挖至设计标高后,要尽快浇筑垫层和底板,减少基底暴露时间;③对基础结构下部土层进行加固8、深基坑开挖监测和保护项目支护结构、地下水位、周边环境。
9、槽时必须具备的资料和条件①勘察、设计、建设(或监理)、施工等单位有关负责及技术人员到场;②础施工图和结构总说明;③详勘阶段的岩土工程勘察报告;④开挖完毕、槽底条件良好的基槽。
10、无法验槽的情况①基础底面与设计标高相差太大;②基槽底面坡度较大,高差悬殊;③槽底有明显的机械车辙痕迹,槽底土扰动明显;④槽底有明显的机械开挖、未加人工清除的沟槽、铲齿痕迹;⑤珠场没有详勘阶段的岩土工程勘察报告或基础施工图和结构总说明。
11、推迟验槽的情况(城池不软)①设计所使用承载力和持力层与勘察报告所提供不符;②场地内有软弱下卧层而设计方未说明相应的原因;③场地为不均匀场地,勘察方需要进行地基处理而设计方未进行处理。
12、静力压桩法压桩过程中应检查项目压力、桩垂直度、接桩间歇时间、桩的连接质量及压入深度。
13 、混凝土进行二次振捣优点①在振动界限以前对混凝土进行二次振捣,排除混凝土因泌水在粗骨料、水平钢筋下部生成的水分和空隙;②提高混凝土与钢筋的握裹力;③防止因混凝土沉落而出现裂缝,减少内部微裂;④增加混凝土密实度,使混凝土抗压强度提高,从而提高抗裂性。
15、大体积混凝土温度裂缝控制措施①优先选用低水化热水泥;②降低水泥用量(加粉煤灰),降低水胶比;③掺缓凝剂、减水剂、微膨胀剂;④降低混凝土入模温度,采用冰水拌合混凝土;⑤浇筑完毕,及时覆盖,保温保湿养护;⑥预埋冷却水管,采用二次振捣、二次抹面工艺;⑦征得设计单位同意,设置后浇带或施工缝。
16、大体积混凝土温控指标①混凝土入模温度不宜大于30℃;混凝土浇筑最大温升值不宜大于50℃。
②在覆盖养护或带模养护阶段,混凝土浇筑体表现以内40-100mm位置处的温度和浇筑体表面温度差值不应大于25℃;结束覆盖或拆模后,混凝土浇筑体表现以内40-100mm位置处的温度和环境温度差值不应大于25℃。
③混凝土浇筑体内部相邻两测温点温度差值不应大于25℃。
④混凝土的降温速率不宜大于2℃/d;有可靠经验,可适当放宽。
17、混凝土中加物掺合料作用①降低温升,改善和易性,增进后期强度;②改善混凝土内部结构,提高耐久性;③代替部分水泥,节约资源等的作用。
④抑制碱-骨料反应。
18、施工缝留置规定:①已浇筑的混凝土,其抗压强度不应小于1.2N / mm2;②在已硬化的混凝土表面上,清除水泥薄膜和松动石子以及软弱混凝土层,并加以充分湿润和冲洗干净,且不得积水;③在施工缝处刷一层水泥浆(可掺适量界面剂)或铺一层与混凝土内成分相同的水泥砂浆;④混凝土应细致捣实,使新旧混凝土紧密结合。
19、水泥进场检验项目品种、级别、包装或散装仓号、出厂日期等,并应对其强度、安定性、凝结时间及其他必要的性能指标进行复验。
20、轻骨料混凝土小型空心砌块和加气混凝土砌块墙如无切实有效措施,不得用于下列部位:①建筑物防潮层以下部位。
②长期浸水或化学环境侵蚀环境。
③长期处于有振动源环境的墙体。
④砌块表面经常处于80°C以上的高温环境。
21、厚涂型防火涂料,应采取加强措施情况①承受冲击、振动荷载的钢梁;②涂层厚度等于或大于40mm的钢梁和桁架;③涂料粘结强度小于或等0.05MPa的钢构件;④钢板墙和腹板高度超过1.5m 的钢梁。
22、钢结构单层厂房安装准备工作技术准备、机具准备、构件材料准备、现场基础准备和劳动力准备等。
23、型钢混凝土组合结构具有的优点:(混凝土强度等级≥C30)①不受含钢率的限制,可以减小构件截面,增加使用面积和层高,经济效益很大。
②模板不需设支撑,简化支模,加快施工速度,可缩短工期。
③有良好的抗震性能。
④耐久性、耐火性好。
24、网架结构安装时,其吊点的位置和数量的选择,应考虑因素①宜与网架结构使用时的受力状况相接近;②吊点的最大反力不应大于起重设备的负荷能力;③各起重设备的负荷宜接近。
25、地下防水工程施工前,施工单位应开展的工作①进行图纸会审;②掌握工程主体及细部构造的防水技术要求;③编制防水工程专项施工方案。
26、饰面板(砖)工程所有材料进场验收项目和复验项目进场验收项目:品种、规格、外观和尺寸;复验项目:①室内用花岗石、瓷砖的放射性;②粘贴用水泥的凝结时间,安定性和抗压强度;③外墙陶瓷面砖的吸水率;④寒冷地面外墙陶瓷砖的抗冻性。
27、吊顶工程在施工前进行交接检验项目房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高。
28、吊顶工程进行隐蔽工程验收项目①吊顶内管道设备的安装及水管试压;②木龙骨的防火、防腐处理;③预埋件或拉接筋;④吊杆安装;⑤龙骨安装;⑥填充材料的设置。
幕墙工程混凝土浇筑前,隐蔽工程验收内容规格、型号、位置、数量、锚固方式、防腐处理等。
幕墙工程施工复测的内容轴线位置、各层标高、垂直度、混凝土结构构件局部偏差和凹凸程度等。
(根据土建施工单位给出的标高基准点和轴线位置,对已施工的主体结构与幕墙有关部位进行全面复测)29、幕墙节能工程使用保温材料的安装应注意事项①保证保温材料的燃烧性能等级必须满足设计和有关文件的要求;②保温材料的厚度不小于设计值;③安装牢固④保温材料在安装过程中应采取防潮、防水措施。
30、幕墙工程施工中应检查下列热桥部位是否有效隔断①金属型材截面是否采用隔热型材或隔热垫有效隔断;隔热型材与金属型材结合是否安全;隔热型材或隔热垫及其配件的材质是否符合要求。
②通过金属连接件、紧固件的传热路径是否采取了隔断措施。
③中空玻璃是否采用了暧边间隔条。
31、幕墙节能工程除按一般建筑幕墙要求进行材料复验外,还应增加的复验项目①保温材料的导热系数、密度;②幕墙玻璃的可见光透射比、传热系数、遮阳系数、中空玻璃露点;③隔热型材的抗拉强度、抗剪强度。
32、工期优化原则①缩短持续时间对质量和安全影响不大的工作;②有备用资源的工作;③缩短持续时间所需增加的资源、费用最少的工作。
33、资源优化原则①优化过程中,不改变工作之间的逻辑关系;②优化过程中,不改变各项工作的持续时间;③各工作单位时间所需资源数量为合理常量;④优化过程中一般不允许中断工作,应保持其连续性。
34、费用优化原则①在既定工期的前提下,确定项目的最低费用;②在既定的最低费用限额下完成项目计划,确定最佳工期;③若需要缩短工期,则考虑如何使增加的费用最小;④若新增一定数量的费用,则可给工期缩短到多少。
35、施工进度计划按编制对象分类施工总进度计划、单位工程进度计划、分阶段(或专项工程)工程进度计划、分部分项工程进度计划四种。
36、单位工程进度计划的编制依据①主管部门的批示文件及建设单位的要求;②施工图纸及设计单位对施工的要求;③施工企业年度计划对该工程的安排和规定的有关指标;④施工组织总设计或大纲对该工程的有关部门规定和安排;⑤资源配备情况,如:施工中需要的劳动力、施工机具和设备、材料、预制构件和加工品的供应能力及来源情况;⑥建设单位可能提供的条件和水电供应情况;⑦施工现场条件和勘察资料;⑧预算文件和国家及地方规范等资料。
37、单位工程进度计划的编制步骤(记顺序)①收集编制依据;②划分施工过程、施工段和施工层;③确定施工顺序;④计算工程量;⑤计算劳动量或机械台班需用量;⑥确定持续时间;⑦绘制可行的施工进度计划图;⑨优化并绘制正式施工进度计划图。
39、进度事前控制内容①编制项目实施总进度计划,确定工期目标;②将总目标分解为分目标,制定相应细部计划;③制定完成计划的相应施工方案和保障措施。
40、进度事中控制内容①检查工程进度。
②进行工程进度的动态管理。
41、进度事后控制内容①制定保证总工期不突破的对策措施; .②制定总工期突破后的补救措施;③调整相应的施工计划,并组织协调相应的配套设施和保障措施。
42、施工进度计划实施监测的方法横道计划比较法,网络计划法,实际进度前锋线法,S 形曲线法、香蕉型曲线比较法等43、进度计划调整的内容施工内容、工程量、起止时间、持续时间、工作关系、资源供应等。
44、进度计划的调整方法①关键工作的调整(最常用的方法)②改变某些工作间的逻辑关系③剩余工作重新编制进度计划④非关键工作调整⑤资源调整45、项目质量管理应遵循的程序①明确项目质量目标;②编制项目质量计划;③实施项目质量计划;④监督检查项目质量计划的执行情况;⑤收集、分析、反馈质量信息并制定预防和改进措施。
46、项目质量计划编制依据①工程承包合同、设计图纸及相关文件;(项目的) '②企业的质量管理体系文件及其对项目部的管理要求;(企业的)③国家和地方相关的法律、法规、技术标准、规范及有关施工操作规程;(国家的)④施工组织设计、专项施工方案。
(项目的)47、施工过程中的质量管理记录①施工日记和专项施工记录;②交底记录;③上岗培训记录和岗位资格证明;④上岗机具和检验、测量及实验设备的管理记录;⑤图纸的接收和发放、设计变更的有关记录;⑥监督检查和整改、复查记录;⑦质量管理相关文件;⑧工程项目质量管理策划结果中规定的其他记录。
47、进场主要材料复试内容①钢筋:屈服强度、抗拉强度、伸长率、冷弯和重量偏差。
有抗震设防要求的框架结构的纵向受力钢筋抗拉强度实测值与屈服强度实测值之比不应小于 1.25,钢筋屈服强度实测值与屈服强度标准值之比不应大于1.30,钢筋的最大力下总伸长率不应小于9%。
