内支撑拆除施工方案一、项目背景随着城市化的发展,建筑物的拆除工作越来越频繁,其中涉及到的内支撑拆除工作也占据了很大一部分。
内支撑拆除是指拆除建筑物内部的支撑结构,以便进行后续的改造或拆除工作。
本文将介绍一种内支撑拆除的施工方案,以确保施工安全、高效完成拆除工作。
二、施工目标本次施工的目标是拆除建筑物内部的支撑结构,为后续的改造工作腾出空间。
具体目标如下: 1. 安全:确保施工过程中没有人员受伤或财产损失。
2. 高效:合理安排施工工序,尽量缩短施工周期。
3. 环保:减少施工过程中对环境的影响。
三、施工准备在开始拆除前,需要做好充分的准备工作,以确保拆除工作的顺利进行。
具体准备工作包括: 1. 施工计划:编制详细的施工计划,明确施工目标、工期、工序等。
2. 安全措施:确定必要的安全措施,如佩戴安全帽、安全绳等。
3. 施工人员:组建专业的施工队伍,确保施工人员具备相关技能。
4. 施工设备:准备必要的施工设备,如起重机、钢丝绳等。
5. 施工资料:收集建筑物的结构图和相关资料,以便进行施工方案的制定。
四、施工步骤根据准备工作的完成情况,进行以下施工步骤: ### 1. 确定拆除范围根据施工计划和建筑物的结构图,确定需要拆除的支撑结构范围,并进行标记。
2. 拆除准备在拆除范围内,清理杂物,确保施工区域的整洁。
同时,安装必要的安全警示标志,提醒周围人员注意安全。
3. 施工设备的搭设根据拆除范围和工程要求,安装起重机、钢丝绳等必要的施工设备,确保设备的稳定性和安全性。
4. 拆除支撑结构根据施工计划,使用起重机等设备进行支撑结构的逐步拆除。
在拆除过程中,要确保操作人员的安全,同时要防止拆除过程中引发的震动对周围结构产生影响。
5. 清理工作拆除完成后,对施工区域进行清理工作,确保没有残留的杂物或危险物。
6. 安全检查和验收对施工现场进行安全检查,并进行现场验收,确保施工符合相关的标准和要求。
五、施工注意事项在进行内支撑拆除的工作中,需要注意以下事项: 1. 安全第一:严格遵守安全操作规程,佩戴必要的安全设备。
支撑梁拆除专项施工方案一、工程概况1.工程背景本项目为某大型商业综合体,位于市中心繁华地段,总建筑面积约为10万平方米。
工程主体结构已完成,目前进入装修阶段。
本次施工任务为拆除部分支撑梁,为后续装修工作创造条件。
2.施工部位本次施工部位为地下室及一层楼面部分支撑梁。
3.施工目标确保支撑梁拆除过程中,不影响结构安全,满足后续装修需求。
二、施工准备1.人员准备成立专项施工队伍,选拔具有丰富经验的施工人员,进行技术培训和安全教育。
2.材料准备准备相应的施工材料,如切割设备、防护材料、警示标识等。
3.设备准备检查切割设备、破碎设备等是否完好,确保设备正常运行。
4.施工方案及技术交底编制详细的施工方案,对施工人员进行技术交底,明确施工任务、工艺流程、安全措施等。
三、施工工艺1.施工流程(1)现场堪查:对施工部位进行详细堪查,了解支撑梁的结构、尺寸、分布等情况。
(2)施工方案编制:根据现场情况,编制具体的施工方案。
(3)施工准备:按照施工方案,做好人员、材料、设备的准备工作。
(4)施工操作:按照施工方案,进行支撑梁的切割、破碎、清运等施工操作。
(5)验收:施工完成后,进行验收,确保施工质量。
2.施工方法(1)切割:采用手持切割机,对支撑梁进行切割。
切割过程中,要注意切割速度、切割深度,确保切割效果。
(2)破碎:采用破碎锤,对切割后的支撑梁进行破碎。
破碎过程中,要注意破碎力度,避免对周围结构产生影响。
(3)清运:将破碎后的支撑梁废料及时清运,保持施工现场整洁。
四、安全措施1.安全防护(1)设立施工警示区,设置警示标志,提醒无关人员不得进入。
(2)施工人员佩戴安全帽、防护眼镜、防尘口罩等防护用品。
(3)施工现场配备消防器材,确保施工安全。
2.安全操作(1)操作设备前,进行安全检查,确保设备完好。
(2)切割、破碎过程中,注意观察周围环境,防止意外发生。
(3)清运废料时,严格遵守安全操作规程,防止砸伤、碰伤等事故。
内支撑拆除施工方案一、背景概述随着城市建设的不断发展,内支撑拆除工作成为城市更新的重要环节。
内支撑拆除施工方案的制定对于保障施工安全、提升施工效率具有重要意义。
二、施工前准备1. 审查设计方案在施工前,需对设计方案进行审查,确保设计方案符合施工要求,并满足安全标准。
### 2. 施工区域准备清理施工区域周围环境,确保施工区域畅通无阻,为施工作业提供便利条件。
三、内支撑拆除施工方案1. 施工方法根据设计图纸,确定拆除的内支撑位置和方式。
采用逐层拆除的方式,确保拆除过程中结构稳定。
### 2. 安全措施在施工过程中,加强安全管理,保证施工人员的人身安全。
制定应急预案,做好施工现场安全防护。
### 3. 施工工艺严格按照工艺要求进行施工,避免因施工不当导致事故发生。
保证施工质量,确保拆除过程平稳进行。
### 4. 处理拆除后的材料在拆除完成后,对拆除的材料进行处理,分类整理,并做好环保工作,保护环境。
四、施工结束1. 完工验收完成内支撑拆除工作后,进行工程验收。
确保施工达到设计要求,符合安全标准。
### 2. 整理资料整理施工过程中的相关资料,做好档案管理工作,为后期工作提供依据。
### 3. 工程交接完成相关手续,将工程物品进行交接,确保交接无误,做好工程的交接工作。
五、总结与展望内支撑拆除施工方案的制定与实施是一项重要的工作,对于城市更新和建设具有重要意义。
希望在未来的工作中,能够进一步完善施工方案,提高工程质量,保障施工安全,为城市发展贡献力量。
以上为内支撑拆除施工方案的相关内容,仅供参考。
第1篇一、工程概况1. 工程名称:XX大厦支撑梁拆除工程2. 工程地点:XX市XX区XX大厦3. 工程规模:XX大厦共计拆除支撑梁XX根,总拆除面积约XX平方米。
4. 工程内容:主要包括支撑梁的拆除、现场清理、安全防护措施等。
二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工负责人:XX3. 施工班组:拆除班组、清理班组、安全防护班组三、施工准备1. 技术准备- 查阅相关规范、标准和施工图纸,了解支撑梁的结构和受力情况。
- 制定详细的施工方案,包括施工步骤、安全措施、应急预案等。
- 对施工人员进行技术交底,确保施工人员掌握施工工艺和安全操作规程。
2. 材料准备- 拆除工具:液压剪、电钻、切割机、撬棍等。
- 清理工具:扫帚、垃圾袋、推车等。
- 安全防护用品:安全帽、安全带、防尘口罩、防护眼镜等。
3. 人员准备- 组建专业的拆除施工队伍,包括拆除工、清理工、安全员等。
- 对施工人员进行安全教育和技能培训,确保施工人员具备相应的技能和安全意识。
四、施工方案1. 施工步骤(1)现场勘查:对支撑梁的位置、数量、尺寸、材料等进行详细勘查,记录相关信息。
(2)技术交底:组织施工人员进行技术交底,明确施工要求、安全措施和注意事项。
(3)拆除作业:按照施工方案,依次进行支撑梁的拆除作业。
- 使用液压剪或切割机对支撑梁进行切割,切断钢筋。
- 使用撬棍将支撑梁与墙体分离。
- 清理现场,确保拆除作业的安全进行。
(4)清理作业:拆除完成后,对现场进行清理,将废料装袋,运出施工现场。
(5)安全检查:对拆除现场进行安全检查,确保无安全隐患。
2. 安全措施(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工现场设置安全警示标志,禁止无关人员进入。
(3)使用切割机、液压剪等设备时,必须严格按照操作规程进行。
(4)高空作业时,必须使用安全带,并设置安全防护网。
(5)现场设置消防器材,确保消防设施齐全有效。
3. 应急预案(1)发生火灾时,立即启动应急预案,组织人员疏散,并使用灭火器进行灭火。
基坑支护内支撑梁拆除施工方案一、施工前准备1.将工地周边清理干净,确保施工区域无杂物。
2.检查支撑梁的结构是否完好,有无裂缝、变形等损坏情况。
3.对施工区域进行详细勘测和测量,确定拆除方案和施工工序。
4.制定详细的安全施工方案,并组织员工进行安全培训。
二、材料与设备准备1.准备必要的施工工具,如剪钢锯、钢丝锯等。
2.准备拆除所需的钢板和钢管等材料,并进行检查确认。
三、施工工序1.施工人员将根据拆除范围确定拆除起点和拆除顺序,并在支撑梁上进行标识。
2.在拆除起点附近设置起重设备(如吊车),将起重设备固定好,确保其稳定。
3.在拆除起点用电动剪钢锯将支撑梁两侧的连接螺栓逐一切割断。
4.进行手动剪钢锯操作,将支撑梁分段切割,逐渐将其拆除。
5.拆除支撑梁的同时,要做好及时清理工作,确保施工现场干净整洁。
6.拆除完成后,对支撑梁的残余部分进行处理,装载到运输车辆上运走。
四、施工安全措施1.拆除施工过程中,要保证工人佩戴好安全帽、防护眼镜等安全防护用品。
2.施工现场应设置警示标志,防止非工作人员进入施工区域。
3.严格按照作业规程进行操作,遵守操作流程,确保施工的安全性。
4.施工现场应保持良好的通风环境,避免一氧化碳等有毒气体积聚。
五、施工质量控制1.在拆除过程中,对支撑梁的切割位置和角度进行精确掌握,确保拆除的准确性。
2.对拆除后的支撑梁进行检查,确保拆除完整,没有残留物。
3.周边环境进行清扫整理,以保证施工质量。
总结:在拆除基坑支护内支撑梁的过程中,必须严格按照设定的施工方案和操作规程进行操作,保证施工安全和施工质量。
需要特别注意的是,拆除过程需防止振动对周边建筑、管网等产生不良影响,同时保持现场的清洁整洁,防止杂物堆积和滑倒等事故的发生。
在施工过程中,对于每一步操作都要进行充分的安全和质量控制,确保拆除工程的顺利进行。
基坑支护内支撑梁拆除施工方案概述在基坑支护工程中,内支撑梁拆除是一个重要且复杂的施工环节。
本文将对基坑支护内支撑梁拆除的施工方案进行详细说明,包括施工准备工作、拆除步骤、安全措施等内容。
施工准备工作1. 资料准备在进行内支撑梁拆除前,需准备相关施工图纸、设计方案、技术标准等施工资料,确保施工按照规范进行。
2. 安全措施制定完善的施工安全方案,保证施工人员的人身安全,包括梁体防护、安全帽、安全绳索等必备设施。
3. 周边环境整治清理施工场地周边的杂物和障碍物,确保施工区域通畅,为拆除作业创造良好的施工条件。
拆除步骤1. 拆除顺序根据设计方案确定内支撑梁拆除的顺序,一般按照从上往下、从内向外的顺序逐步拆除,避免对周边结构产生影响。
2. 拆除方法采用逐级拆除的方式,根据不同的支撑情况,选择合适的工具和机械进行拆除,确保拆除过程平稳有序。
3. 梁体监测在拆除过程中,定期对梁体进行监测,确保拆除过程中结构的稳定性,及时调整施工方案。
安全措施1. 施工人员安全严格执行安全操作规程,对参与拆除作业的施工人员进行安全教育和培训,提高其安全意识和应急处理能力。
2. 监测预警安装监测设备,对拆除区域的变形和位移进行实时监测,一旦发现异常情况,及时采取相应措施以避免事故发生。
3. 紧急预案制定完善的紧急预案,明确各类突发情况的处理流程和应急措施,确保施工安全。
总结基坑支护内支撑梁拆除是基坑工程中的重要环节,需要精心设计、科学施工和严格遵守安全规范。
通过本文提出的施工方案,可有效指导实际操作,确保施工质量和安全。
内支撑梁拆除及回填施工方案一、项目概况工程名称:笔架山公馆建设单位:深圳市天居基业投资有限公司设计单位:深圳市清华苑建筑设计有限公司勘察单位:深圳地质建设工程公司监理单位:深圳银建安工程项目管理有限公司施工单位:深圳市第一建筑工程有限公司1、场地位于深圳市福田区,皇岗路东侧距离皇岗路约130m,林园东路北侧毗邻林园东路;北侧为住宅小区,西侧为市政道路,东侧为拟建市政道路,场地交通条件便利。
本项目的内支撑梁在1栋A座北面,内支撑梁为800Χ1000,长约为160米。
布置图如下二、施工工序地下室外墙防水层—贴挤塑板—进行换撑—石粉加%5水泥回填—插震捣棒密实—内支撑下搭设脚手架—铺设木方及模板—内支撑拆除。
三、石粉水泥回填为保证回填压实质量,基坑底杂物清理干净,场地内积水进行排除,回填层必须保湿,石粉进场后进行目测检查,石粉含量不得大于15%,入石粉太干需进行浇水湿润,采用石粉加%6水泥进行回填,插震捣棒密实。
四、支撑梁拆除工艺地下室底板浇注完成后,在地下室底板与支护桩间空隙采用600mm厚C15素混凝土回填,作为传力带;回填时在适当位置预留多个空洞,空洞大小不小于0.8×1.0m,方便排除地下水,减小地下水浮力,避免发生上浮事故,当地下室二层楼板浇注完成后,待混凝土强度达到设计强度80%以上,在底板与楼板之间的地下室与支护桩空隙间回填石粉渣(掺入5%水泥),并在楼板标高处浇注400mm厚C15素混凝土板作为传力带;内支撑的拆除方法一般有爆破拆除法、机械拆除法、人工拆除法、静爆拆除法等。
为了确保不对临时支撑体系、以施工的永久结构工程及周边建筑物、地下设施造成不利影响,严格控制支撑体系拆除后基坑的变形,考虑安全、质量、工期的因素,本工程拟采用静爆拆除,静爆拆除的基本工艺:1、施工特点静爆拆除采用静态膨胀剂把混凝土充分粉碎,与传统的拆除方法相比较,其特点优异,见下表2、施工工艺原理先对临时支撑体系切割卸载,完成结构换撑平衡过渡,再用静爆法拆除临时支撑。
支撑梁拆除施工方案支撑梁拆除施工方案一、工程概况本工程为一处建筑工地,需要对支撑梁进行拆除施工。
拆除范围为建筑结构中的支撑梁,共计为X根。
支撑梁拆除施工的目的是为了后续的建筑工程进行空间调整和改造。
二、施工准备1.制定完善的施工计划和施工方案,明确拆除范围、拆除方法、施工工期等内容。
2.组织专业团队进行施工,确保施工人员熟练掌握拆除技术,以及安全措施和操作规程。
3.准备所需的施工机械和工具,包括起重机、安全带、钢筋切割机等。
4.进行现场勘查,了解周边环境和相关设备,为施工做好准备。
三、施工过程1.搭建施工脚手架,确保施工人员的安全,同时便于施工操作和物料运输。
2.在拆除区域设置警示标志,提醒周围人员注意安全,禁止无关人员靠近施工现场。
3.根据实际情况,选择合适的拆除方法,可以采用切割、抽打等方式。
4.根据拆除范围,采取逐根拆除的方式,确保施工过程稳定和安全。
5.在拆除梁的底部设置支撑物,防止拆除过程中发生坍塌和倒塌的危险。
6.在拆除梁的上部设置支撑物,确保拆除后的结构安全和稳定。
7.使用钢筋切割机进行梁的切割,确保切割平整和精确,避免影响周边结构的安全性。
8.在梁拆除后,对拆除区域进行清理,确保场地干净整洁,便于后续的建筑工程进行。
四、安全措施1.施工工人应穿戴好工作服和安全帽,严禁穿拖鞋等不符合施工要求的服装。
2.施工现场应设立专门的警戒线,限制无关人员靠近施工区域。
3.施工人员严禁在高空作业时饮酒,确保操作的安全性。
4.在施工过程中,要按照规定的工序和方法进行操作,严禁擅自变动施工步骤。
5.施工过程中,必须对施工现场进行细致的检查和排查,确保施工环境的安全性。
6.在使用起重机等设备进行梁的拆除时,要确保设备的可靠性和稳定性,避免设备故障导致的意外事故。
五、施工总结通过合理的施工方案和严格的安全措施,支撑梁拆除施工顺利进行,拆除范围内的支撑梁被成功拆除。
施工现场的危险隐患得到有效控制,人员安全得到保障。
基坑支护内支撑梁拆除施工方案一、施工前准备1.确定拆除顺序。
拆除内支撑梁前,要确定拆除顺序,从哪一根开始,到哪一根结束,都要心中有数。
这个顺序要根据基坑的实际情况来定,一般来说,要从基坑内部向外围逐渐拆除。
2.检查设备。
在拆除前,要对施工设备进行检查,确保设备性能良好,没有故障。
特别是切割设备,要保证其切割效果和安全性。
3.安全培训。
拆除工作是一项高风险的工程,因此,要对施工人员进行安全培训,让他们了解拆除过程中的注意事项,确保施工安全。
二、施工步骤1.切割内支撑梁。
使用切割设备对内支撑梁进行切割,切割时要保证切割线整齐,切割深度要适中,避免因切割过深导致梁体脱落。
2.拆除内支撑梁。
切割完成后,使用吊车将内支撑梁吊起,然后由施工人员进行拆除。
拆除时要小心谨慎,避免对周围环境造成破坏。
3.清理现场。
拆除完成后,要对现场进行清理,将拆除的废料及时运走,保证施工现场的整洁。
4.检查拆除效果。
拆除完成后,要对拆除效果进行检查,确保拆除部分符合设计要求,没有留下安全隐患。
三、施工注意事项1.施工安全。
拆除过程中,要严格遵守施工安全规范,佩戴安全帽、安全带等防护用品,确保施工人员的安全。
2.防止破坏。
在拆除过程中,要尽量避免对周围环境的破坏,特别是对地下管线、建筑物等的影响。
3.施工进度。
拆除工作要按照施工方案进行,保证施工进度,避免因施工进度拖延导致其他工程受到影响。
4.质量控制。
拆除过程中,要严格控制施工质量,确保拆除部分符合设计要求。
这次基坑支护内支撑梁的拆除工作,虽然难度不大,但需要严谨的施工方案和精细的操作。
通过这次施工,我们积累了宝贵的经验,为今后的类似工程提供了参考。
总的来说,基坑支护内支撑梁的拆除施工方案,既要保证施工安全,又要保证施工质量。
只有做到这两点,才能确保工程顺利进行,为我国城市建设贡献力量。
注意事项一:施工安全解决办法:必须要求每位施工人员在上岗前都进行严格的安全培训,确保他们了解并掌握所有安全操作规程。
内支撑梁拆除及回填施工方案
一、项目概况
工程名称:笔架山公馆
建设单位:深圳市天居基业投资有限公司
设计单位:深圳市清华苑建筑设计有限公司
勘察单位:深圳地质建设工程公司
监理单位:深圳银建安工程项目管理有限公司
施工单位:深圳市第一建筑工程有限公司
1、场地位于深圳市福田区,皇岗路东侧距离皇岗路约130m,林园东路北侧毗邻林园东路;北侧为住宅小区,西侧为市政道路,东侧为拟建市政道路,场地交通条件便利。
本项目的内支撑梁在1栋A座北面,内支撑梁为800Χ1000,长约为160米。

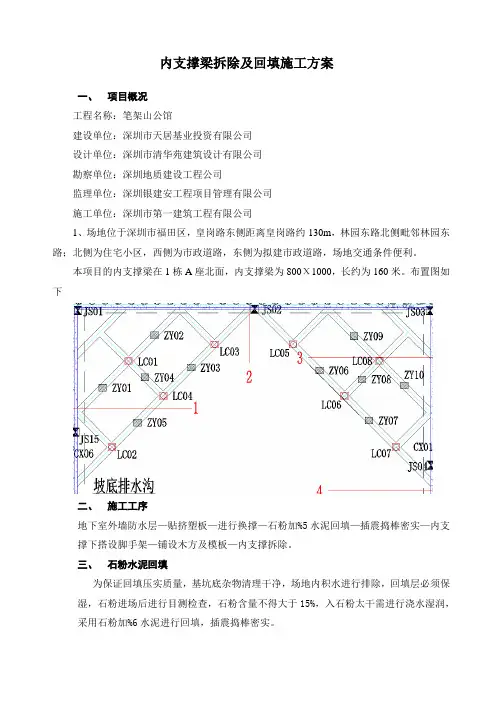

布置图如下
二、施工工序
地下室外墙防水层—贴挤塑板—进行换撑—石粉加%5水泥回填—插震捣棒密实—内支撑下搭设脚手架—铺设木方及模板—内支撑拆除。
三、石粉水泥回填
为保证回填压实质量,基坑底杂物清理干净,场地内积水进行排除,回填层必须保湿,石粉进场后进行目测检查,石粉含量不得大于15%,入石粉太干需进行浇水湿润,采用石粉加%6水泥进行回填,插震捣棒密实。
四、支撑梁拆除工艺
地下室底板浇注完成后,在地下室底板与支护桩间空隙采用600mm厚C15素混凝土回填,作为传力带;回填时在适当位置预留多个空洞,空洞大小不小于0.8×1.0m,方便排除地下水,减小地下水浮力,避免发生上浮事故,当地下室二层楼板浇注完成后,待混凝土强度达到设计强度80%以上,在底板与楼板之间的地下室与支护桩空隙间回填石粉渣(掺入5%水泥),并在楼板标高处浇注400mm厚C15素混凝土板作为传力带;
内支撑的拆除方法一般有爆破拆除法、机械拆除法、人工拆除法、静爆拆除法等。
为了确保不对临时支撑体系、以施工的永久结构工程及周边建筑物、地下设施造成不利影响,严格控制支撑体系拆除后基坑的变形,考虑安全、质量、工期的因素,本工程拟采用静爆拆除,静爆拆除的基本工艺:
1、施工特点
静爆拆除采用静态膨胀剂把混凝土充分粉碎,与传统的拆除方法相比较,其特点优异,见下表
2、施工工艺原理
先对临时支撑体系切割卸载,完成结构换撑平衡过渡,再用静爆法拆除临时支撑。
根据钢筋混凝土构件类型对需拆除的部位进行合理的钻孔,在钻好的孔中灌注静态膨胀剂,静态膨胀剂发生水化反应使晶体变形,产生体积膨胀,从而缓慢地、静静地将膨胀力(可达30Mpa-50Mpa)施加给孔壁,经过一段时间后达到最大值,8-12小时后使混凝土产生裂缝而破碎,再用小风镐进行集中破碎清运。
2.1施工工艺及操作要点
2.1.1监测
1).在拆除内支撑结构前以及整个拆除过程中进行内力监测,做到信息化施工。
首先是对基坑位移和内支撑梁的内力监测,根据检测结果得出内力分布情况,卸荷时根据内力分布情况做到均匀卸荷,在卸荷过程中监测内力重分布情况,做出正确判断。
2).在拆除过程中应对一下部位进行重点监测:
a.坑外地下水位监测。
采用钢尺水位计在预先布置的水位观测井进行监测,监测过程中应注意定期监测孔口标高。
b.地面沉降量的监测。
用精密水准仪,标尺在布置好的基点上进行监测,用本次监测标高减去上次标高为本次沉降量,减去初始标高为累积沉降量。
c.建筑物沉降位移监测。
用精密水准仪在设置好的基点上进行监测
2.1.2切割卸载:
根据现场具体情况,用切割机将支撑梁角撑、系杆等构件切断卸荷,严格按照对称、平衡约束控制,两组同时对称作业,保持换撑平衡过渡,防止结构本体及支撑柱变形。
2.1.3静爆拆除:
1)创造静爆条件
因钢筋混凝土支撑内配有密集的钢筋笼,为达到静爆的效果,先把支撑梁四周混凝土用风镐凿除,露出主筋和箍筋,再把钢筋混凝土构件的主筋、箍筋割断剔除。
2)支撑梁下搭设脚手架
因楼板离支撑梁距离较远,为防止大块混凝土掉落时冲击楼板,造成楼板裂缝,结构松动,拆除支撑梁时在梁下搭设脚手架,铺设木方及模板,对楼板进行保护,立杆出梁边两侧300搭设,脚手架搭设步距600,纵横间距600,扫地杆离地200。
如下图示
3)钻孔
a.钻孔设计:
钻孔参数、钻孔分布的破碎顺序需要破碎的对象的实际情况确定,并充分考虑布筋情况,一般情况下孔与孔之间的距离为0.2m,孔径为0.04m,孔深按需破碎物的厚度而定,但不能钻穿,必须离底部保留0.1m-0.2m。
b.钻孔操作
采用空压机及钻孔设备按照设计好的钻孔参数对混凝土构筑物进行钻孔
4)静爆
a.静爆膨胀剂配料
先用水桶装好水,按照静爆膨胀剂说明书所注明的的药和水的比例配好,充分搅拌成糊状。
b.装药
将搅拌好的糊状膨胀剂均匀的灌入钻好的孔中,灌满至密实,不用盖,不用塞口。
2.1.4静爆过程
在灌注静爆膨胀剂8-12小时之后,混凝土构件产生裂缝。
2.1.5.静爆之后续处理
1).在混凝土构件充分破碎后,再用小风镐集中破碎清运。
2).混凝土碎块清理完后,用气割割除混泥土构件内部钢筋。
3、材料与设备
3.1材料
静爆膨胀剂:主要成分为铝酸钙、硅酸盐水泥、减水剂、缓凝剂、无毒、无味、使用温度为-5℃-40℃.
3.2主要施工机具:空气压缩机、切割机、风镐、钻孔机、铁锹、水平运输车、装载机、自卸车。
4、质量控制
4.1必须执行的规范及标准《建筑物、构筑物拆除技术规范》(DBJ08-70-98)
4.2严格控制材料质量关:静爆膨胀剂进场时除了提供厂家生产证明、厂家检测报告和厂家达标外,还要按规定在施工现场见证取样送检,检测报告必须有具备相应资质的监测机构出具,合格后方可使用;且静爆膨胀剂必须储存在干燥避雨的库房。
4.3为了能达到最佳的静爆效果,钻孔严格控制药孔的间距、孔径及孔深。
4.4静爆膨胀剂加水应严格按照比例,水不需加多。
4.5孔中内渗水,必须采取防水措施后方可装药,装好药的孔严禁浇水。
五、支撑梁拆除的施工总体部署
根据要求本工程的支撑梁等到1栋A座负一层楼板结构混凝土强度达到后方可以拆除混凝土内支撑。
按照静爆法拆除支撑梁,先把支撑梁的混凝土破碎,然后运至指定位置堆放。
六、拆除支撑梁劳动力及机械设备的部署
1、本工程支撑梁工程量较大,故此必须根据施工现场的实际情况安排足够的人员投入施工,详见下表:
表1 劳动力安排
2、为了保证本工程的工期及质量,必须合理安排机械设备投入施工,具体安排见下表
表2 机械设备安排
七、拆除支撑梁劳动力及机械设备的部署
1、凿除水平支撑钢筋砼时,应将搭设水平支撑脚手架部位与成型的墙板、柱子插筋采用密目安全网或脚手竹片进行隔离,以避免凿除的砼块掉落导致插筋的变形或偏位。
2、采用人工及时清理脚手片上拆下的碎石与钢筋构件,按类分堆,(零配件装入容器内)用塔吊或汽车吊吊离,严禁采用人工向上传递或抛郑。
3、凿除的砼碎块与钢筋构件时,凿除部位的成型板面上应铺设木模,避免砼碎块掉落时,对顶板砼面及内部的损伤。
八、拆支撑过程中基坑监测
在拆除过程中,需监测单位配合。
1、沉降观测
每天对基坑周边房屋进行监测,对房屋裂缝进行巡视,当发现变化较大时,应及时上报,并采取相应措施。
支撑梁凿除期间,应尽量避免重型车辆碾压路面,并对路面进行保护。
每天对支撑梁进行沉降监测工作,当发现沉降较大时,须及时上报并采取相应措施。
支撑凿除期间,本项目部及监测单位需对基坑周边特别是市东下路、兆祥路的沉降及时观测。
2、深层土体水平位移监测
在支撑凿除期间,需加强对基坑深层土体位移监测工作,必要时加密监测。
当发现测斜管出现异常时,需及时上报并采取相应措施。
九、应急预案
1、当施工现场的监控人员发现土方有裂纹或发出异常声音时,应立即报告给应急救援
领导小组组长,并立即下令停止作业,并组织施工人员快速撤离到安全地点。
2、当土方发生坍塌后,造成人员被埋、被压的情况下,应急处理领导小组全员上岗,除应立即逐级报告给主管部门之外,应保护好现场,在确认不会再次发生同类事故的前提下,立即组织人员进行抢救受伤人员。
3、当少部分土方坍塌时,现场救援组专业救护人员要用铁锹进行撮土挖掘,并注意不要伤及被埋人员,如造成特大事故时,由应急救援领导小组统一领导和指挥,各有关部门协调作战,保证抢险工作有条不紊的进行。
要采用吊车、挖掘机进行抢救,现场要有指挥并监护,防止机械伤及被埋或被压人员。
4、被抢救出来的伤员,要由现场医疗室医生或急救组急救中心救护人员进行抢救,用担架把伤员抬到救护车上,对伤势严重的人员要立即进行吸氧和输液,到医院后组织医务人员全力救治伤员。
