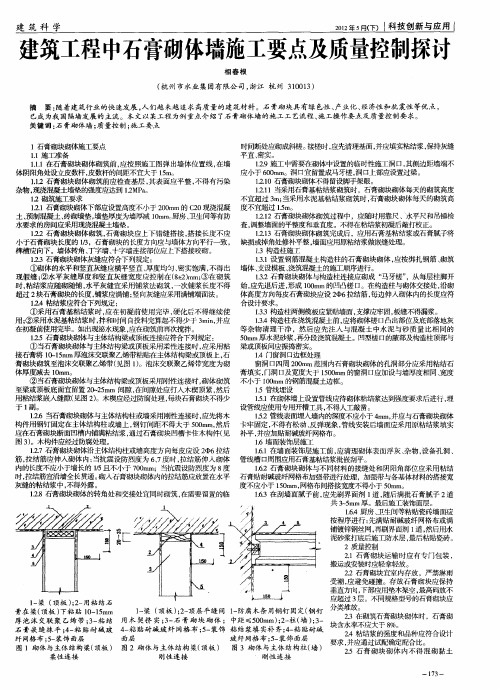

石膏砌块施工需要注意哪些问题
- 格式:docx
- 大小:14.24 KB
- 文档页数:5

建筑物石膏制品施工技术的要点建筑物石膏制品在现代建筑中扮演着重要的角色。
它们不仅用于装饰,还用于提供结构支持和隔音性能。
为了确保石膏制品施工质量,施工人员需要掌握一些关键技术要点。
本文将介绍建筑物石膏制品施工技术的要点。
1. 基层处理在进行石膏制品施工之前,必须对基层进行彻底的处理。
首先,基层表面应该平整、坚实,并且不带有任何松动的部分。
如果有凹凸不平的地方,应通过填充和打磨来调整。
其次,基层表面应清洁干燥,没有油污或灰尘等杂质。
最后,如果基层表面有吸水性,应先涂刷一层防水涂料以防止石膏吸水。
2. 石膏制品的选择石膏制品有不同的种类,如石膏板、石膏线条和石膏腻子等。
在选择适合的石膏制品时,应考虑使用环境和功能需求。
例如,如果在潮湿的环境中使用,应选择防潮性能好的石膏制品。
3. 石膏制品的安装安装石膏制品时,应遵循一定的步骤。
首先,根据需要测量墙面或天花板的尺寸,并在石膏板上标记出所需的形状和尺寸。
然后,使用适当的工具,如石膏板切割器或锯子,按照标记将石膏板切割成所需的形状。
最后,使用石膏胶粘合剂将石膏板固定在基层上,并确保平整。
4. 石膏制品的修补和砂光在安装和固定石膏制品后,可能会出现一些缺陷或不平整的地方。
在这种情况下,需要进行修补和砂光。
修补时,应使用适当的石膏腻子填补缺陷,并用刮刀将其刮平。
然后,等待腻子干燥,并使用砂纸轻轻打磨,直到表面平整。
5. 石膏制品的装饰和涂装在石膏制品施工完成后,可以进行装饰和涂装。
装饰可以使用石膏线条或其他装饰材料来增加美观效果。
涂装可以根据需求选择合适的涂料类型,并按照涂料说明进行施工。
6. 施工安全在进行石膏制品施工时,工人的安全至关重要。
他们应正确佩戴个人防护装备,如手套、口罩和护目镜。
此外,施工现场应清洁整洁,避免杂物和障碍物的存在,以减少意外风险。
总结:建筑物石膏制品施工技术的要点涉及基层处理、石膏制品的选择、安装、修补和砂光、装饰和涂装以及施工安全等方面。
石膏砌块施工需要注意哪些问题?一、材料要求1.砌块堆放,应避免受雨受潮,宜室内堆放。
2.搬运或安装时轻拿轻放,堆放时保持垂直方向,连垒不超过九层。
3.墙体粘结材料和饰面层材料必须符合规定的质量标准和使用要求。
二、施工工艺隔墙放线→安装门窗洞口木框→作墙垫→砌块排列摆块→砌筑砌块墙→管线及挂件安装→墙面找平→饰面层施工三、施工条件1.完成及屋面防水层后施工并经验收。
2.完成墙面、地面及顶棚抹灰。
3.设计安布墙垫时,应完成墙垫带的施工并达到设计强度后,方可进行隔墙的安装。
4.水、电、气管线穿墙时的位置应予标明。
5.根据设计施工所提出的材料和施工工具,做好全部准备,使其配套齐全。
四、施工要求1.放墙中心线。
清除石膏砌块墙定位处墙、地、顶、梁、柱等处表面的浮灰及多余灰浆,平整表面,按设计图要求放墙中心线。
2.安装门窗洞口木框。
按设计要求,先将隔墙的门洞口框安装完毕;若隔墙有窗,则待隔墙砌筑到窗底框的高度时,再进行窗洞口框的安装。
3.作墙垫。
设计要求作墙垫时,要进行此工序。
墙垫可用砖或墙垫砌筑,也可做墙垫。
作墙垫时,其中心线一定要对准墙的中心线,以保证隔墙的正确位置。
4.砌筑砌块墙。
(1)砌筑前,先按隔墙长度方向摆块,最后的位置不足一块时,可将砌块锯切成需要的规格。
(2)石膏砌块采取自下而上阶梯形式的砌筑方法,周围的企口吻接精确,错缝砌筑。
砌筑时,砌块的长度方向与墙平行,榫槽向下。
(3)石膏砌块墙的水平和竖向粘结缝应横平、竖直,厚薄均匀,密实饱满。
砌筑时,随时用手力向横、竖接缝处挤压,或用专用的带榫头的垫板对准榫槽压紧,用橡胶锤敲击垫板使缝挤实,并随手将从缝中挤出粘结剂刮去。
(4)石膏砌块墙的转角及纵横墙交接处,砌块应相互搭接。
(5)为保证石膏砌块墙体的刚度,防止裂缝,要做好石膏砌块隔墙与主墙体、顶棚、地面(或墙垫)、梁、柱之间的连接。
可在这些连接处设一道玻纤布,宽度≥400 mm。
必要时也可在满铺玻纤布一道。
石膏砌块施工方案1. 引言石膏砌块是一种常用的建筑材料,具有良好的保温、隔音和耐火性能,广泛应用于建筑墙体的施工。
本文将介绍石膏砌块的施工方案,包括施工准备、工艺流程以及施工注意事项,旨在为施工人员提供参考和指导。
2. 施工准备在进行石膏砌块施工之前,需要进行一系列的准备工作,包括材料准备、工具准备和施工场地准备。
2.1 材料准备主要材料包括石膏砌块、砂浆以及墙体连接件等。
石膏砌块应选用符合规范要求的产品,质量可靠;砂浆应根据墙体厚度和砌块规格进行配制,确保粘结强度和施工质量;墙体连接件应选择适合石膏砌块的型号和规格。
2.2 工具准备常用的工具包括切割机、抹灰工具、水平仪、施工脚手架等。
切割机用于对石膏砌块进行裁剪;抹灰工具用于将砂浆涂抹在砌块表面;水平仪用于保证墙体垂直度和水平度;施工脚手架用于支撑施工过程中的砌块和施工人员。
2.3 施工场地准备施工场地应清理干净,确保没有杂物和尘土。
待施工的墙体表面应平整,无明显凹凸,并清除油污和污渍,以保证砌块与墙体之间的粘结质量。
3. 工艺流程石膏砌块的施工工艺流程一般包括墙体铺设、墙体捣实、上浆涂料等环节。
下面将具体介绍每个环节的工艺步骤。
3.1 墙体铺设将事先配制好的砂浆均匀涂抹在砌块床上,然后将石膏砌块放在砂浆上,用手或木锤轻轻敲击,使其与砂浆充分贴合。
每层砌块之间应保持适当的缝隙,以便后续填充砂浆。
3.2 墙体捣实铺设完一层砌块后,使用捣杵对砌块进行捣实。
捣实的目的是让砌块与砂浆更好地结合,提高墙体的强度。
捣杵需用力均匀,并注意力度适中,以避免砌块断裂或砂浆破损。
3.3 上浆涂料在墙体施工完成后,需要涂抹上浆涂料进行整体修复和美化。
首先,应清洁墙体表面的灰尘和污垢;然后,用刮刀将上浆涂料均匀涂抹在墙体表面,注意避免出现起泡、流挂和厚度不均等问题;最后,用砂纸对涂料进行打磨,使墙体表面光滑。
4. 施工注意事项在石膏砌块施工过程中,需要注意以下事项以确保施工质量和安全性。
石膏砌块施工方法一、施工要点:1、隔墙与顶面、地面、墙面的结合部,必须剔除并扫净凸出墙面的砂浆、混凝土。
2、抄平、放线、分档。
在墙面应弹出+50线和竖向控制线。
地面、墙面弹好隔墙边线及门窗洞口边线,并按板宽分档。
3、安装L型金属连接件:L型金属连接件可用不低于1.2mm的镀锌板加工,长边250 +短边150 *宽20* 厚1.2mm放置在砌块凹槽内,短边铆在混凝土楼板或墙体,顶楼板也应进行拉接。
墙体及顶板每层设一根拉接件。
二、安装方法:1、施工前应认真校核轴线及门窗洞口线。
2、配制专用粘合剂。
拌制量以一次不超过20分钟使用量为宜。
超过30分钟后开始凝固了的粘合剂不准加水加胶重新调制和使用。
要清理干净斗后再重新调制下一批粘合剂。
3、当墙体无特殊要求时,可直接在找平后的混凝土楼(地)板上铺上粘合剂,安装石膏砌块,第一排砌块凹槽应朝上砌满粘合剂,余浆塞严刮平。
下部凸缘应提前锯掉。
4、第一层砌块应用木楔进行找平,不允许反复移动已辅上粘合剂的砌块找平,砌筑40分钟后可以将木楔露出墙体的部分切断,而无需拔出。
5、转角部位的砌筑,保证上下竖缝十字错开,整个砌筑相接部位应挤满粘接剂。
6、卫浴间设备安装,宜采用膨胀螺栓、胀栓和锚栓。
应用钻打孔,不得剔凿和直接钉入。
7、内隔墙施工应采用提升式脚手架,隔墙上不得支搭架管木方等。
11、竖向预留管线应通过开槽和用U型卡固定后,用石膏浆料将缝隙塞满刮平。
并粘好玻璃纤维网格布。
线盒等小型洞口宜采用开孔器开孔后,经人工修整的方法施工。
严禁通过剔凿方式敷设管线和安装设备。
采用PVC管,管线敷设宜通过主墙到达预留高度,然后采取走现浇带的方式预留。
三、成品验收标准:项次项目允许偏差检查方法1 表面平整 3 mm 用2m靠尺和塞尺检查2 立面垂直 5 mm 用2m托线板检查3 水平缝高差3mm 拉10m线检查4 阴阳角方正5mm 200㎜方尺检查5 同层门窗口高低差3mm 用水准仪检查6 接缝浆料严密度90%以上观测检查注:详细的施工方法见04J114-2《石膏砌块内隔墙》。
石膏砌块工程施工一、前言随着我国经济的快速发展,建筑行业取得了显著的成就。
在建筑材料领域,石膏砌块凭借其优良的性能和环保特点,逐渐成为我国建筑市场的新宠。
石膏砌块工程施工作为一种新型建筑施工技术,得到了广泛的应用。
本文将从石膏砌块的特点、施工准备、施工工艺和质量控制等方面,详细介绍石膏砌块工程施工的相关知识。
二、石膏砌块的特点1. 优良的绝热性能:石膏砌块的导热系数较低,有利于建筑物的节能降耗。
2. 良好的防火性能:石膏砌块不易燃烧,且在火灾发生时能起到一定的阻燃作用。
3. 较高的抗折强度:石膏砌块具有较高的抗折强度,有利于提高建筑物的结构稳定性。
4. 良好的可塑性:石膏砌块表面平整,便于施工人员进行切割、打磨等加工处理。
5. 环保节能:石膏资源丰富,可循环利用,有利于减少建筑垃圾,保护环境。
三、施工准备1. 材料准备:根据设计要求,提前准备好石膏砌块、砂浆、水泥等材料。
2. 施工工具:准备切割、打磨、搬运等施工所需的工具和设备。
3. 技术交底:施工前,项目技术负责人应向施工人员详细讲解施工工艺和质量要求。
4. 施工场地:确保施工场地平整、干净,无障碍物。
四、施工工艺1. 墙体放线:根据设计图纸,在墙体上弹出垂直和水平控制线,确保砌块的排列整齐。
2. 砌块切割:根据放线尺寸,利用切割机对石膏砌块进行切割。
3. 湿润基层:在砌块施工前,应将墙体基层湿润,提高砌块与基层的粘结强度。
4. 砌块安装:按照放线位置,将石膏砌块依次安装在墙体上。
安装过程中,应确保砌块的垂直度和水平度。
5. 砂浆填充:在砌块间隙中填充石膏砂浆,填充过程中应注意密实,避免空鼓现象。
6. 打磨修整:砌块安装完毕后,对墙面进行打磨修整,确保墙面平整。
7. 验收:施工完成后,项目负责人应组织相关人员对墙面进行验收,确保质量符合要求。
五、质量控制1. 材料验收:对进场的石膏砌块进行验收,确保材料符合设计和规范要求。
2. 施工过程控制:加强施工过程中的监督检查,确保施工质量。

一、交底目的为确保石膏砌块施工过程中的安全,降低事故风险,提高施工质量,特制定本安全技术交底。
通过本交底,使全体施工人员了解石膏砌块施工过程中的安全注意事项,掌握正确的操作方法,确保施工安全。
二、交底对象所有参与石膏砌块施工的施工人员、监理人员、管理人员。
三、交底内容1. 施工前的准备工作1.1 施工人员应熟悉石膏砌块的规格、性能、质量要求及施工工艺流程。
1.2 施工现场应设置安全警示标志,明确施工区域、安全通道等。
1.3 施工材料应整齐堆放,不得超高堆放,确保通行安全。
1.4 施工工具应定期检查,确保其安全可靠。
2. 施工操作规程2.1 施工人员应佩戴安全帽、安全带等个人防护用品。
2.2 施工前应检查墙体基础,确保基础平整、坚实。
2.3 砌筑石膏砌块时,应按设计要求进行排列,确保墙体平整、垂直。
2.4 砌筑过程中,应随时检查墙体垂直度、水平度,发现问题及时纠正。
2.5 砌筑石膏砌块时,应使用专用砌筑砂浆,确保砂浆饱满。
2.6 砌筑过程中,严禁酒后作业、疲劳作业。
3. 安全注意事项3.1 施工人员应严格遵守操作规程,不得擅自改变施工方法。
3.2 施工现场应保持整洁,不得堆放杂物,确保通道畅通。
3.3 施工过程中,严禁高空抛物,防止砸伤他人。
3.4 施工人员应定期进行体检,确保身体健康。
3.5 施工现场应配备必要的安全防护设施,如安全网、防护栏杆等。
4. 应急措施4.1 发生安全事故时,应立即停止施工,并采取必要措施进行救援。
4.2 及时上报安全事故,并配合相关部门进行调查处理。
四、交底要求1. 施工单位应组织全体施工人员进行安全技术交底,确保人人知晓。
2. 施工人员应认真听取安全技术交底,并签字确认。
3. 施工过程中,应严格执行安全技术交底内容,确保施工安全。
4. 监理单位应加强对施工过程的安全监督,确保安全技术交底得到有效执行。
五、附则本安全技术交底自发布之日起实施,如遇特殊情况,应及时修订。
石膏砌筑及抹灰工程施工措施
1. 施工前准备
- 清理施工现场,移除杂物和堆积物。
- 检查墙体结构是否满足施工要求,修复损坏部分。
- 确保施工现场有足够的通风,并搭建安全的工作平台和脚手架。
2. 石膏砌筑工程施工措施
- 首先确保石膏砌块质量符合要求,没有明显的缺陷。
- 根据设计要求确定墙体的构造及尺寸,并使用水平仪进行测量和调整。
- 背涂石膏时,保持墙体表面湿润,使用适量的石膏胶浆,并用石膏缝刀均匀地涂刷在墙体上。
- 石膏砌筑完成后,及时进行养护,防止裂缝和损坏。
3. 抹灰工程施工措施
- 使用合适的工具和材料进行抹灰,确保墙体表面平整光滑。
- 在抹灰前,先进行基层处理,确保墙面的牢固和平整。
- 采用适量的石膏砂浆,将其均匀地抹在墙体上,并用抹光铲进行调平和修饰。
- 抹灰完成后,及时进行养护,防止开裂和脱落。
4. 安全注意事项
- 在施工过程中,严格遵守相关安全操作规程。
- 工人应佩戴安全防护设备,如安全帽、口罩、手套等。
- 注意施工现场的卫生,保持整洁,防止事故发生。
以上就是石膏砌筑及抹灰工程施工的一些基本措施,请按照相关规范和要求进行施工,确保工程质量和施工安全。
石膏砌块规章制度
《石膏砌块规章制度》
石膏砌块是一种常用的建筑材料,广泛应用于各种建筑工程中。
为了保障石膏砌块的质量和施工安全,制定了一系列的规章制度,规范了石膏砌块的生产、运输、储存和施工等各个环节。
首先,石膏砌块的生产必须符合国家相关标准和规定,生产企业必须具备相关资质,并接受定期的质量监督和检验。
石膏砌块在生产过程中需要符合一系列的质量标准,确保产品质量达到要求。
其次,石膏砌块的运输和储存也有相应的规定。
运输过程中必须按照规定的包装和运输方式,确保产品不受损坏。
同时,储存场所必须符合相关的环保和安全要求,确保产品质量不受影响。
最后,石膏砌块在施工过程中也需要遵守一系列的规章制度。
施工单位必须具备相关资质和技术能力,按照规定的施工工艺进行施工,确保建筑物的质量和安全。
总之,《石膏砌块规章制度》的制定和执行,是为了保障石膏砌块产品的质量和施工安全,促进建筑行业的健康发展。
只有严格执行这些规章制度,才能保障建筑工程的质量和安全。
石膏砌块施工方案石膏砌块施工方案一、前期准备工作:1. 清理施工场地,移除杂物和灰尘,确保墙面干净。
2. 根据设计要求,测量墙面尺寸,确定石膏砌块的数量和尺寸。
二、材料准备:1. 石膏:选择质量好、无破损和污渍的石膏砌块。
2. 砂浆:选用粘接性好、耐水和耐久的砂浆。
3. 工具:石膏刀、石膏砖锯、水平仪、木棍等。
三、施工步骤:1. 根据设计图纸,划定好墙面上的石膏砌块的位置和尺寸。
2. 将石膏砌块放入清水中浸泡片刻,使其充分吸水。
3. 使用石膏刀将吸水后的石膏砌块放入浸润石膏的砂浆中,均匀地涂抹在墙面上。
4. 使用石膏刀和砂浆修整石膏砌块的边缘和接缝处,保证墙面的平整和整体的美观。
5. 用水平仪检查石膏砌块的水平度和垂直度,调整需要时使用木棍等辅助工具。
6. 砂浆固化后,清理多余的砂浆和石膏砌块表面的杂物。
7. 检查施工质量,确认无明显的缺陷和砂浆的表面平整度。
四、安全措施:1. 工人应佩戴适当的防护用具,如手套和口罩,以避免对人体健康的不利影响。
2. 施工现场应设置明显的安全警示标志,确保人员和设备的安全。
3. 在施工过程中,必要时进行适当的疏导和安全监督,确保施工的顺利进行。
五、施工注意事项:1. 石膏砌块需要提前浸泡,以保证其吸水均匀,避免在施工中产生开裂。
2. 在施工过程中及时清理砂浆和石膏砌块表面的杂物,以免影响施工质量。
3. 注意石膏砌块的水平度和垂直度,确保墙面的平整和美观。
4. 确保砂浆固化后进行清理,避免过多的修整工作。
5. 检查施工质量,确保墙面的平整度和表面的一致性。
六、施工验收:1. 按照设计图纸和质量要求验收施工质量,确认墙面平整度和表面的一致性。
2. 检查墙面的强度和稳定性,排除石膏砌块的裂缝和空鼓现象。
3. 检查墙面和石膏砌块的色泽和质感,确认与设计要求的一致性。
4. 验收合格后,清理施工现场,移除杂物和工具,保持施工现场的整洁和安全。
通过以上方案,我们可以在施工过程中科学有效地进行石膏砌块的施工,确保其质量和美观。

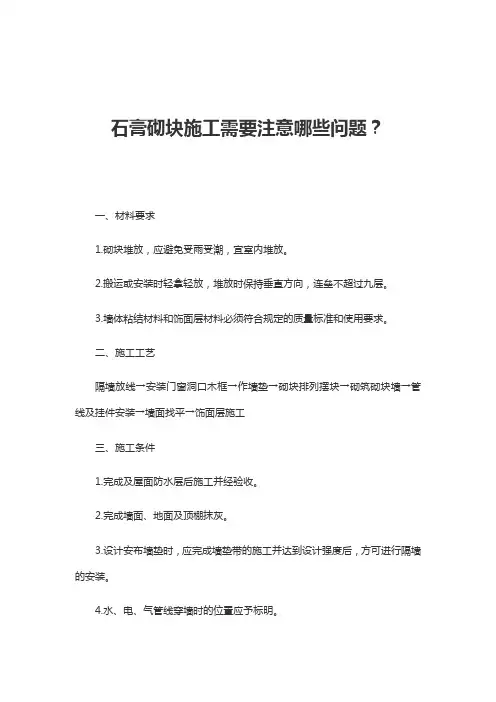

石膏砌块施工需要注意哪些问题?
一、材料要求
1.砌块堆放,应避免受雨受潮,宜室内堆放。
2.搬运或安装时轻拿轻放,堆放时保持垂直方向,连垒不超过九层。
3.墙体粘结材料和饰面层材料必须符合规定的质量标准和使用要求。
二、施工工艺
隔墙放线→安装门窗洞口木框→作墙垫→砌块排列摆块→砌筑砌块墙→管线及挂件安装→墙面找平→饰面层施工
三、施工条件
1.完成及屋面防水层后施工并经验收。
2.完成墙面、地面及顶棚抹灰。
3.设计安布墙垫时,应完成墙垫带的施工并达到设计强度后,方可进行隔墙的安装。
4.水、电、气管线穿墙时的位置应予标明。
5.根据设计施工所提出的材料和施工工具,做好全部准备,使其配套齐全。
四、施工要求
1.放墙中心线。
清除石膏砌块墙定位处墙、地、顶、梁、柱等处表面的浮灰及多余灰浆,平整表面,按设计图要求放墙中心线。
2.安装门窗洞口木框。
按设计要求,先将隔墙的门洞口框安装完毕;若隔墙有窗,则待隔墙砌筑到窗底框的高度时,再进行窗洞口框的安装。
3.作墙垫。
设计要求作墙垫时,要进行此工序。
墙垫可用砖或墙垫砌筑,也可做墙垫。
作墙垫时,其中心线一定要对准墙的中心线,以保证隔墙的正确位置。
4.砌筑砌块墙。
(1)砌筑前,先按隔墙长度方向摆块,最后的位置不足一块时,可将砌块锯切成需要的规格。
(2)石膏砌块采取自下而上阶梯形式的砌筑方法,周围的企口吻接精确,错缝砌筑。
砌筑时,砌块的长度方向与墙平行,榫槽向下。
(3)石膏砌块墙的水平和竖向粘结缝应横平、竖直,厚薄均匀,密实饱满。
砌筑时,随时用手力向横、竖接缝处挤压,或用专用的带榫头的垫板对准榫槽压紧,用橡胶锤敲击垫板使缝挤实,并随手将从缝中挤出粘结剂刮去。
(4)石膏砌块墙的转角及纵横墙交接处,砌块应相互搭接。
(5)为保证石膏砌块墙体的刚度,防止裂缝,要做好石膏砌块隔墙与主墙体、顶棚、地面(或墙垫)、梁、柱之间的连接。
可在这些连接处设一道玻纤布,宽度≥400 mm。
必要时也可在满铺玻纤布一道。
(6)墙的高度超过3m时应设圈梁一道;墙的高度超过4m或6m时,应按GBJ3─88的规定,在墙长3m处设置增强柱。
(7)石膏砌块砌筑用石膏粘结粉,调制量从加水时算起,40~硬化后不再使用。
(8)在石膏砌块墙砌筑过程中,应随时检查、调整墙面的平整度和立面的垂直度。
严禁在石膏粘结剂凝固后敲打校正。
(9)石膏砌块墙体砌筑完毕后,应用石膏腻子将缺损和空洞补平。
5.管线及挂件安装
(1)暗埋管线应先开管槽。
水平管槽长度不得大于400mm;竖向管槽宽度不得大于100mm;深度不得大于50mm。
管线安装后,需用石膏粘接粉填实。
如管槽必须大于上述规定时,则应在构造做法上采取增加墙体整体性的措施。
(2)管槽切割或盆架穿墙时,应用粗齿锯或电动开槽机或电钻,不得用金属錾子或铁锤凿槽开洞。
如在孔洞上开槽钻洞,则应先用石膏粘接粉将孔洞填满。
管槽穿过圈梁时,不得切断钢筋,混凝土破坏部分,用填补。
(3)石膏砌块墙体挂装、吊柜、家用电器时,可在墙面上安装三角架固接。
(4)需要安装大型挂件时,可用固接。
具体做法应根据设计要求单独设计施工。
6.墙面找平。
国外采用半自动和全自动立模成型、液压顶升生产的砌块,由于模箱尺寸的精确度高,在砌筑时,注意控制粘结剂的厚度,并及时清除从缝中
挤出的多余粘结剂,一般只需局部找平即可。
如墙面的平整度不够,则需满刮腻子找平,对于防潮要求的墙面,需用防潮腻子找平。
五、工料参考用量
(一)假定石膏砌块墙的条件
1.隔墙厚度100mm,层高3m以上。
2.混凝土墙垫高100 mm,厚100 mm。
隔墙内有1个1m×2 m的门口,门口上方有100 mm×100 mm配有4×ф6mm钢筋的混凝土拉梁,并附镀锌铁片连接件及钉。
(二)10 m2石膏砌块墙工料参考用量
10 m2石膏砌块墙工料参考用量见下表。
六、质量标准
1.砌块上墙后必须无缺损、破碎、断裂。
2.墙面批嵌后不得起壳,砌块拼缝应密实(达到80%)目测无空隙。
3.石膏砌块要求如下:项目允许偏差检验方法表面平整3 用2M直尺立面垂直5 用2M直尺或托线板阴阳垂直度5 用2M直尺或托线板备注:石膏砌块施工技术参考国家建筑标准设计图集04J114-2《石膏砌块内隔墙》。
青白江区金华建装饰材料厂是一家从事建筑装饰材料研究、开发、生产、应用为一体的专业厂家。
老厂地处成都市金牛区凤凰山机场旁,新厂在青白江祥福
镇新山村。
主要产品有:五房轻质隔墙板、石膏切块、轻烧粉、氯化镁。
以上产品均为本厂进行多年生产经验的成熟产品,现已广泛应用于建筑装饰工程中,其中有多项产品和技术已获得国家专利。
我厂是以生产为主,技术转让为辅的综合型企业。
欢迎各地客户订货。
同时也欢迎有志于此类产品生产的朋友加盟。
本厂在提供产品的同时,也可转让技术和设备。
