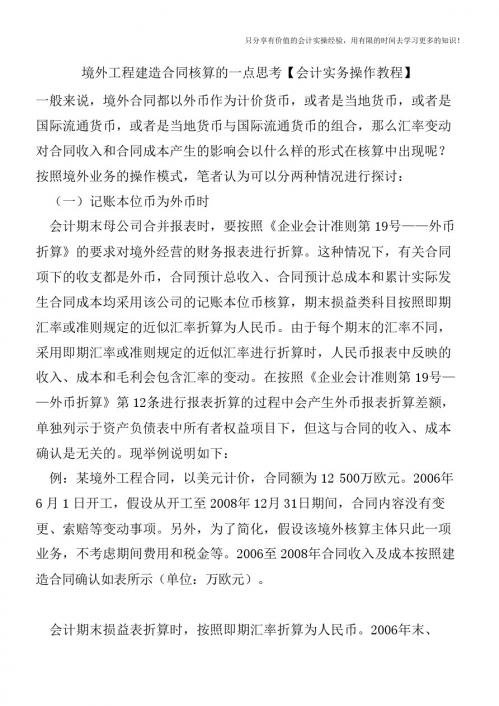

外币业务的建造合同会计核算办法研究引言外币业务建造合同是一项外币交易,可以为企业带来丰厚的利润,但同时也存在着风险,如外汇波动风险、信用风险、政治风险等。
因此,企业在进行外币业务建造合同时需要制定一套完整可行的会计核算办法,加强风险管理,保障公司财务的安全和稳定。
本文旨在探讨外币业务建造合同的会计核算方法,并针对存在的风险提出完善的风险管理建议。
一、外币业务的定义和种类外币业务是指企业在海外或与海外经济主体进行贸易活动时发生的付款和收款,其货币种类为非本币种。
外币业务种类主要有以下几种:1.出口业务:指国内企业将产品和服务出口到其他国家或地区的贸易活动。
出口业务的收入通常来自于与国外采购商签订的销售合同和支付的货款。
2.进口业务:指国内企业从其他国家或地区进口物品和服务的贸易活动。
进口业务的支出通常来自于与国外供应商签订的采购合同和支付的货款。
3.外币融资业务:指企业在国际市场上借款融资的贸易活动。
企业在海外金融机构借款的货币种类为非本币种。
4.外币投资业务:指企业在海外市场上进行投资的贸易活动。
企业进行投资支付的货币种类为非本币种。
以上几种外币业务皆属于外汇交易,其货币种类不同于本币,需要进行会计核算处理。
二、外币业务建造合同的会计核算方法外币业务建造合同通常涉及的货币种类为美元、欧元、人民币等。
企业在记录外币业务建造合同时,一般采用以下两种会计核算方法:1.汇率变动会计核算方法:该方法将基期货币单位的报表金额在当前汇率下重新计价到非本币单位,汇兑差额在现金流量表中呈现。
其会计分录为:借:非本币款项(外币款项)× 汇率×(期末汇率—期初汇率)贷:汇兑损益例如:2019年5月1日,企业签订了一份海外建造合同,总金额为10万美元。
当时的汇率为1美元=6.9元人民币,给付日期为2020年1月1日,当时的汇率为1美元=6元人民币。
则2019年12月31日的记账会计分录为:借:非本币款项(外币款项)=10万美元×6元/1美元=60万元贷:汇兑损益=10万美元×(6元/1美元-6.9元/1美元)=-9万元当企业向债务人收取外币款项时,其会计分录如下:借:银行存款贷:非本币款项(外币款项)汇率变动会计核算方法主要适用于外币货款逐期多期支付的情况,但是其具有较大的会计师计算难度,需要企业具备丰富的汇率风险管理经验。

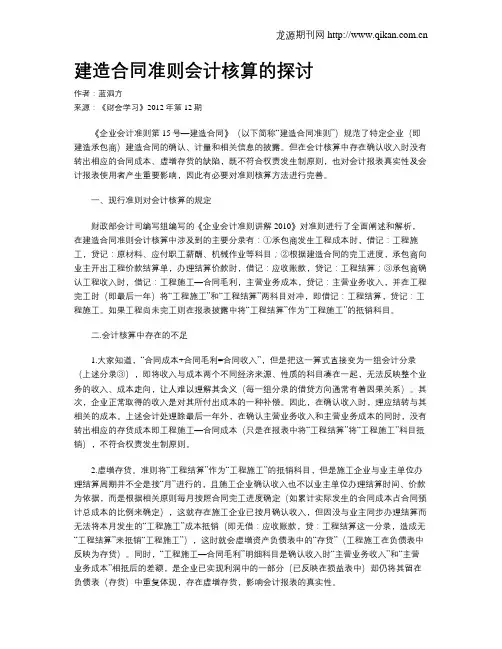

建造合同准则会计核算的探讨作者:蓝泗方来源:《财会学习》2012年第12期《企业会计准则第15号—建造合同》(以下简称“建造合同准则”)规范了特定企业(即建造承包商)建造合同的确认、计量和相关信息的披露。
但在会计核算中存在确认收入时没有转出相应的合同成本、虚增存货的缺陷,既不符合权责发生制原则,也对会计报表真实性及会计报表使用者产生重要影响,因此有必要对准则核算方法进行完善。
一、现行准则对会计核算的规定财政部会计司编写组编写的《企业会计准则讲解2010》对准则进行了全面阐述和解析,在建造合同准则会计核算中涉及到的主要分录有:①承包商发生工程成本时,借记:工程施工,贷记:原材料、应付职工薪酬、机械作业等科目;②根据建造合同的完工进度,承包商向业主开出工程价款结算单,办理结算价款时,借记:应收账款,贷记:工程结算;③承包商确认工程收入时,借记:工程施工—合同毛利,主营业务成本,贷记:主营业务收入,并在工程完工时(即最后一年)将“工程施工”和“工程结算”两科目对冲,即借记:工程结算,贷记:工程施工。
如果工程尚未完工则在报表披露中将“工程结算”作为“工程施工”的抵销科目。
二.会计核算中存在的不足1.大家知道,“合同成本+合同毛利=合同收入”,但是把这一算式直接变为一组会计分录(上述分录③),即将收入与成本两个不同经济来源、性质的科目凑在一起,无法反映整个业务的收入、成本走向,让人难以理解其含义(每一组分录的借贷方向通常有着因果关系)。
其次,企业正常取得的收入是对其所付出成本的一种补偿。
因此,在确认收入时,理应结转与其相关的成本。
上述会计处理除最后一年外,在确认主营业务收入和主营业务成本的同时,没有转出相应的存货成本即工程施工—合同成本(只是在报表中将“工程结算”将“工程施工”科目抵销),不符合权责发生制原则。
2.虚增存货。
准则将“工程结算”作为“工程施工”的抵销科目,但是施工企业与业主单位办理结算周期并不全是按“月”进行的,且施工企业确认收入也不以业主单位办理结算时间、价款为依据,而是根据相关原则每月按照合同完工进度确定(如累计实际发生的合同成本占合同预计总成本的比例来确定),这就存在施工企业已按月确认收入,但因没与业主同步办理结算而无法将本月发生的“工程施工”成本抵销(即无借:应收账款,贷:工程结算这一分录,造成无“工程结算”来抵销“工程施工”),这时就会虚增资产负债表中的“存货”(工程施工在负债表中反映为存货)。

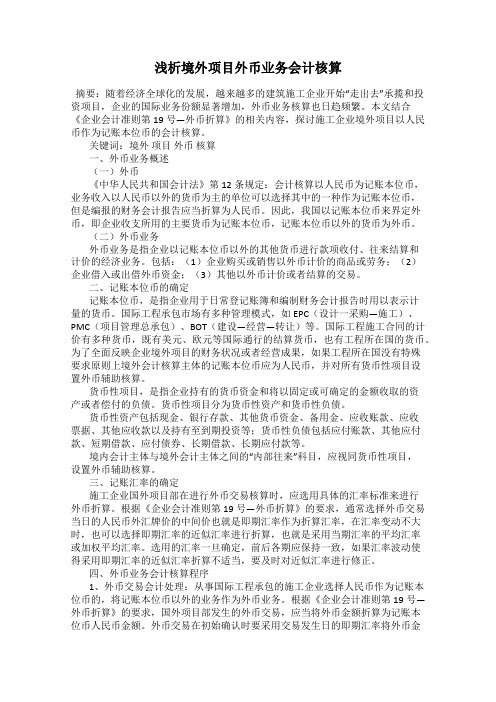

浅析境外项目外币业务会计核算摘要:随着经济全球化的发展,越来越多的建筑施工企业开始“走出去”承揽和投资项目,企业的国际业务份额显著增加,外币业务核算也日趋频繁。
本文结合《企业会计准则第19号—外币折算》的相关内容,探讨施工企业境外项目以人民币作为记账本位币的会计核算。
关键词:境外项目外币核算一、外币业务概述(一)外币《中华人民共和国会计法》第12条规定:会计核算以人民币为记账本位币,业务收入以人民币以外的货币为主的单位可以选择其中的一种作为记账本位币,但是编报的财务会计报告应当折算为人民币。
因此,我国以记账本位币来界定外币,即企业收支所用的主要货币为记账本位币,记账本位币以外的货币为外币。
(二)外币业务外币业务是指企业以记账本位币以外的其他货币进行款项收付、往来结算和计价的经济业务。
包括:(1)企业购买或销售以外币计价的商品或劳务;(2)企业借入或出借外币资金;(3)其他以外币计价或者结算的交易。
二、记账本位币的确定记账本位币,是指企业用于日常登记账簿和编制财务会计报告时用以表示计量的货币。
国际工程承包市场有多种管理模式,如EPC(设计一采购—施工)、PMC(项目管理总承包)、BOT(建设—经营—转让)等。
国际工程施工合同的计价有多种货币,既有美元、欧元等国际通行的结算货币,也有工程所在国的货币。
为了全面反映企业境外项目的财务状况或者经营成果,如果工程所在国没有特殊要求原则上境外会计核算主体的记账本位币应为人民币,并对所有货币性项目设置外币辅助核算。
货币性项目,是指企业持有的货币资金和将以固定或可确定的金额收取的资产或者偿付的负债。
货币性项目分为货币性资产和货币性负债。
货币性资产包括现金、银行存款、其他货币资金、备用金、应收账款、应收票据、其他应收款以及持有至到期投资等;货币性负债包括应付账款、其他应付款、短期借款、应付债券、长期借款、长期应付款等。
境内会计主体与境外会计主体之间的“内部往来”科目,应视同货币性项目,设置外币辅助核算。

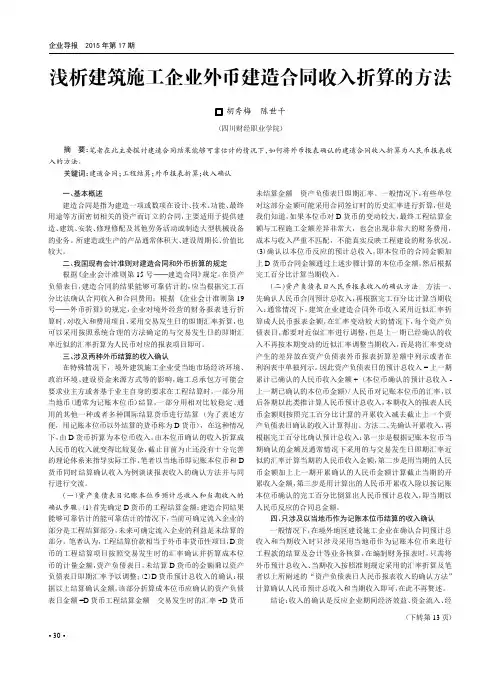

企业导报2015年第17期浅析建筑施工企业外币建造合同收入折算的方法胡秀梅陈世千(四川财经职业学院)摘要:笔者在此主要探讨建造合同结果能够可靠估计的情况下,如何将外币报表确认的建造合同收入折算为人民币报表收入的方法。
关键词:建造合同;工程结算;外币报表折算;收入确认一、基本概述建造合同是指为建造一项或数项在设计、技术、功能、最终用途等方面密切相关的资产而订立的合同,主要适用于提供建造、建筑、安装、修理修配及其他劳务活动或制造大型机械设备的业务。
所建造或生产的产品通常体积大、建设周期长、价值比较大。
二、我国现有会计准则对建造合同和外币折算的规定根据《企业会计准则第15号———建造合同》规定,在资产负债表日,建造合同的结果能够可靠估计的,应当根据完工百分比法确认合同收入和合同费用;根据《企业会计准则第19号———外币折算》的规定,企业对境外经营的财务报表进行折算时,对收入和费用项目,采用交易发生日的即期汇率折算,也可以采用按照系统合理的方法确定的与交易发生日的即期汇率近似的汇率折算为人民币对应的报表项目即可。
三、涉及两种外币结算的收入确认在特殊情况下,境外建筑施工企业受当地市场经济环境、政治环境、建设资金来源方式等的影响,施工总承包方可能会要求业主方或者基于业主自身的要求在工程结算时,一部分用当地币(通常为记账本位币)结算,一部分用相对比较稳定、通用的其他一种或者多种国际结算货币进行结算(为了表述方便,用记账本位币以外结算的货币称为D 货币),在这种情况下,由D 货币折算为本位币收入,由本位币确认的收入折算成人民币的收入就变得比较复杂,截止目前为止还没有十分完善的理论体系来指导实际工作,笔者以当地币即记账本位币和D 货币同时结算确认收入为例谈谈报表收入的确认方法并与同行进行交流。
(一)资产负债表日记账本位币预计总收入和当期收入的确认步骤。
(1)首先确定D 货币的工程结算金额:建造合同结果能够可靠估计的能可靠估计的情况下,当前可确定流入企业的部分是工程结算部分,未来可确定流入企业的利益是未结算的部分。
外币业务核算方法的案例解析【摘要】外币业务核算方法在企业的财务管理中起着重要作用,本文通过分析不同情况下企业外币业务的核算方法,探讨外币业务核算方法的影响因素以及对企业的影响。
在案例一中,公司A的外币收入情况下,需要考虑外汇风险的管理与控制;而在案例二中,公司B的外币支出则需要合理选择外币汇率进行核算。
案例三和案例四分别讨论了外币资产和外币负债在企业财务报表中的表现,结合实际案例解析了影响因素。
总结了外币业务核算方法的应用建议,并展望了其未来的发展方向,以帮助企业更好地处理外币业务,提高财务管理水平。
通过本文的研究,可以为企业外币核算提供指导意见,促进企业财务管理的质量和效率。
【关键词】外币业务核算方法、案例解析、外币收入、外币支出、外币资产、外币负债、影响因素、总结、建议、展望、外币核算方法的发展。
1. 引言1.1 外币业务核算方法的案例解析外币业务核算方法是指企业在国际贸易或境外投资中涉及外币交易时所采用的会计核算方法。
外币业务核算方法的正确应用对企业的财务报告和经营决策具有重要意义。
本文将通过具体案例,解析外币业务核算方法的应用及影响因素,帮助读者深入理解这一领域的知识。
在实际案例分析中,我们将以公司A、公司B、公司C、公司D等不同类型的企业为例,分别讨论它们在外币收入、外币支出、外币资产、外币负债等方面的核算方法及影响因素。
通过对这些案例的解析,我们可以更好地理解外币业务核算方法在不同情况下的应用及相关注意事项。
外币业务核算方法的选择和应用往往受到多种因素的影响,如汇率波动、货币政策、经济环境等。
我们将会对这些因素进行深入分析,帮助读者更好地把握外币核算方法的运用时机和技巧。
通过本文的案例解析,读者可以更全面地了解外币业务核算方法的实际操作,为企业在国际化经营中的财务管理提供参考。
本文也将结合实际情况,提出相关应用建议和发展展望,为读者提供更具实践性和前瞻性的参考资料。
2. 正文2.1 外币业务核算方法的案例解析概述外币业务核算方法是企业在进行国际业务过程中,对涉及外币的收入、支出、资产、负债等进行核算的方法。

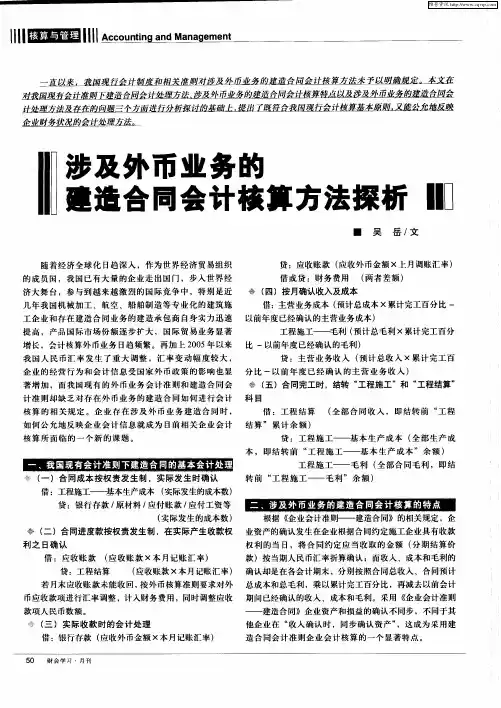

涉及外币业务的建造合同会计核算方法探析◎ 文/吴岳随着经济全球化日趋深入,作为世界经济贸易组织的成员国,我国已有大量的企业走出国门,步入世界经济大舞台,参与到越来越激烈的国际竞争中,特别是近几年我国机械加工、航空、船舶制造等专业化的建筑施工企业和存在建造合同业务的建造承包商自身实力迅速提高,产品国际市场份额逐步扩大,国际贸易业务显著增长,会计核算外币业务日趋频繁。
再加上 2005年以来我国人民币汇率发生了重大调整,汇率变动幅度较大,企业的经营行为和会计信息受国家外币政策的影响也显著增加,而我国现有的外币业务会计准则和建造合同会计准则却缺乏对存在外币业务的建造合同如何进行会计核算的相关规定。
企业存在涉及外币业务建造合同时,如何公允地反映企业会计信息就成为目前相关企业会计核算所面临的一个新的课题。
一、我国现有会计准则下建造合同的基本会计处理(一)合同成本按权责发生制,实际发生时确认借:工程施工──基本生产成本(实际发生的成本数)贷:银行存款/原材料/应付账款/应付工资等(实际发生的成本数)(二)合同进度款按权责发生制,在实际产生收款权利之日确认借:应收账款(应收账款×本月记账汇率)贷:工程结算(应收账款×本月记账汇率)若月末应收账款未能收回,按外币核算准则要求对外币应收款项进行汇率调整,计入财务费用,同时调整应收款项人民币数额。
(三)实际收款时的会计处理借:银行存款(应收外币金额×本月记账汇率)贷:应收账款(应收外币金额×上月调账汇率)借或贷:财务费用(两者差额)(四)按月确认收入及成本借:主营业务成本(预计总成本×累计完工百分比-以前年度已经确认的主营业务成本)工程施工──毛利(预计总毛利×累计完工百分比-以前年度已经确认的毛利)贷:主营业务收入(预计总收入×累计完工百分比-以前年度已经确认的主营业务收入)(五)合同完工时,结转“工程施工”和“工程结算”科目借:工程结算(全部合同收入,即结转前“工程结算”累计余额)贷:工程施工──基本生产成本(全部生产成本,即结转前“工程施工──基本生产成本”余额)工程施工──毛利(全部合同毛利,即结转前“工程施工──毛利”余额)二、涉及外币业务的建造合同会计核算的特点根据《企业会计准则──建造合同》的相关规定,企业资产的确认发生在企业根据合同约定施工企业具有收款权利的当日,将合同约定应当收取的金额(分期结算价款)按当期人民币汇率折算确认;而收入、成本和毛利的确认却是在各会计期末,分别按照合同总收入、合同预计总成本和总毛利,乘以累计完工百分比,再减去以前会计期间已经确认的收入、成本和毛利。

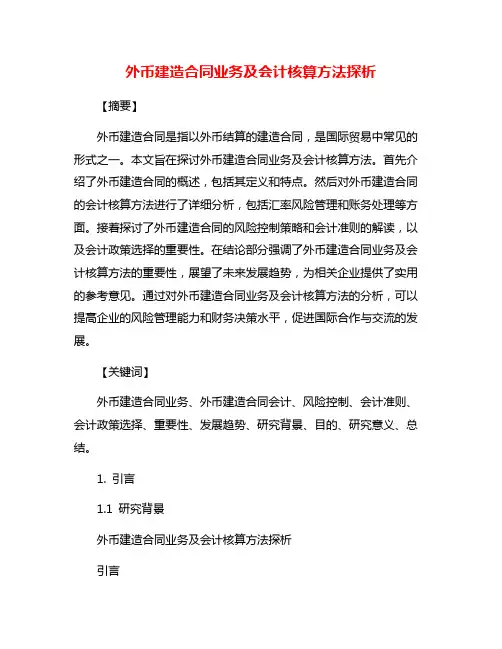

外币建造合同业务及会计核算方法探析【摘要】外币建造合同是指以外币结算的建造合同,是国际贸易中常见的形式之一。
本文旨在探讨外币建造合同业务及会计核算方法。
首先介绍了外币建造合同的概述,包括其定义和特点。
然后对外币建造合同的会计核算方法进行了详细分析,包括汇率风险管理和账务处理等方面。
接着探讨了外币建造合同的风险控制策略和会计准则的解读,以及会计政策选择的重要性。
在结论部分强调了外币建造合同业务及会计核算方法的重要性,展望了未来发展趋势,为相关企业提供了实用的参考意见。
通过对外币建造合同业务及会计核算方法的分析,可以提高企业的风险管理能力和财务决策水平,促进国际合作与交流的发展。
【关键词】外币建造合同业务、外币建造合同会计、风险控制、会计准则、会计政策选择、重要性、发展趋势、研究背景、目的、研究意义、总结。
1. 引言1.1 研究背景外币建造合同业务及会计核算方法探析引言外币建造合同是指发生在不同国家间的建造项目,通常涉及跨国公司或跨国项目。
随着全球化进程的加快,外币建造合同在国际贸易中扮演着越来越重要的角色。
在进行外币建造合同业务时,涉及到外币交易、外汇风险管理、会计核算等多方面问题,是一个复杂而又具有挑战性的领域。
随着国际建筑市场的不断扩大和发展,外币建造合同业务也日益增多,各个国家之间的经贸往来更加频繁。
如何正确处理外币建造合同业务及有效开展会计核算成为摆在人们面前的一个重要课题。
本文将围绕外币建造合同业务及会计核算方法展开探讨,通过对外币建造合同业务的概述、会计核算方法的解析以及风险控制和政策选择的探讨,来深入研究这一领域的重要性和现状,为相关领域的研究和实践提供参考和借鉴。
1.2 目的外币建造合同业务及会计核算方法的目的在于探讨外币建造合同在国际商务活动中的重要性和特点,分析外币建造合同会计核算方法的应用和实践,以及探讨在外汇风险管理和会计政策选择方面的相关问题。
通过对外币建造合同业务的概述和会计核算方法的研究,可以帮助企业更好地理解和应对外币建造合同业务的风险和挑战,提高企业在国际市场中的竞争力和经营效益。

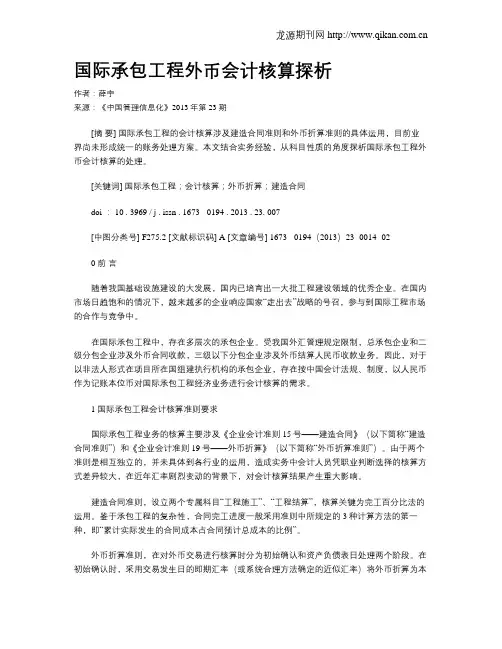

国际承包工程外币会计核算探析作者:薛宇来源:《中国管理信息化》2013年第23期[摘要] 国际承包工程的会计核算涉及建造合同准则和外币折算准则的具体运用,目前业界尚未形成统一的账务处理方案。
本文结合实务经验,从科目性质的角度探析国际承包工程外币会计核算的处理。
[关键词] 国际承包工程;会计核算;外币折算;建造合同doi : 10 . 3969 / j . issn . 1673 - 0194 . 2013 . 23. 007[中图分类号] F275.2 [文献标识码] A [文章编号] 1673 - 0194(2013)23- 0014- 020 前言随着我国基础设施建设的大发展,国内已培育出一大批工程建设领域的优秀企业。
在国内市场日趋饱和的情况下,越来越多的企业响应国家“走出去”战略的号召,参与到国际工程市场的合作与竞争中。
在国际承包工程中,存在多层次的承包企业。
受我国外汇管理规定限制,总承包企业和二级分包企业涉及外币合同收款,三级以下分包企业涉及外币结算人民币收款业务。
因此,对于以非法人形式在项目所在国组建执行机构的承包企业,存在按中国会计法规、制度,以人民币作为记账本位币对国际承包工程经济业务进行会计核算的需求。
1 国际承包工程会计核算准则要求国际承包工程业务的核算主要涉及《企业会计准则15号——建造合同》(以下简称“建造合同准则”)和《企业会计准则19号——外币折算》(以下简称“外币折算准则”)。
由于两个准则是相互独立的,并未具体到各行业的运用,造成实务中会计人员凭职业判断选择的核算方式差异较大,在近年汇率剧烈变动的背景下,对会计核算结果产生重大影响。
建造合同准则,设立两个专属科目“工程施工”、“工程结算”,核算关键为完工百分比法的运用。
鉴于承包工程的复杂性,合同完工进度一般采用准则中所规定的3种计算方法的第一种,即“累计实际发生的合同成本占合同预计总成本的比例”。
外币折算准则,在对外币交易进行核算时分为初始确认和资产负债表日处理两个阶段。
境外施工项目外币核算办法和汇率风险控制浅析于福亮2014年第10期《交通财会》杂志发表【摘要】鉴于愈多国内施工企业进军海外市场,本文根据我国会计准则,针对施工行业特点,概述境外施工项目的几类会计核算业务,论证分类分段换算建造合同数据、及规避外汇风险的方法。
【关键字】施工企业、外币核算、建造合同、汇率风险随着国家“走出去”战略的推进,我国企业境外施工项目不断增加,外币核算的准确性和汇率风险控制在项目财务管理工作中尤为重要。
本文就笔者在中资公司境外分公司实际工作中积累的关于外币核算和汇率风险控制等方面的体会做一些分析和探讨。
一、境外分公司需注意的几类外币核算业务“走出去”企业境外分公司的中文账务核算工作一般按国内总公司财务部要求对施工项目进行核算和编制财务报表,即按照我国会计准则开展相关会计核算工作,以美元作为记账本位币,按其他币种设置辅助核算,按月度、季度和年度向国内总公司上报财务报表。
中文账务核算过程中,关于外币汇兑损益的核算,我国会计准则要求“企业发生外币交易的,应当在初始确认时采用交易日的即期汇率或即期汇率的近似汇率将外币金额折算为记账本位币金额”,实务中通常采用即期汇率的近似汇率核算外币,即本月的外币折算记账本位币汇率按照上月末的即期汇率计算,并在当月末或季度末按照月末或季末的即期汇率对货币性科目进行调汇,差额计入财务费用。
境外施工项目在按照我国会计准则对外币业务核算中,应注意以下类型的外币核算业务。
1.外币兑换业务:记账时,借方货币折算金额以银行卖出价为记账汇率计算,贷方货币折算金额使用即期汇率或即期汇率的近似汇率为记账汇率计算;借贷差额计入财务费用-汇兑损益;货币兑换业务发生时即确认财务费用,这点与外币购销业务不同。
2.外币购销业务:外币购销业务的借贷方使用相同的记账汇率,交易发生时不会产生汇兑损益。
这点不同与货币性项目,货币性项目在期末调汇时须计算出汇兑损益,外币购销业务则以历史成本计量,之后也不产生汇兑损益。
外币业务的建造合同会计核算办法研究伴随经济全球化的不断发展和融合,诸多建筑施工企业开始跨向海外开展项目投资及建设施工,在此背景下相应增加了企业的国际业务份额,相关外币方面的业务结算也变得日益频繁。
依据《企业会计准则第15号-建造合同》及《企业会计准则第19号-外幣折算》等相关标准及要求,分析研究企业涉外币业务建造合同会计核算的相关内容,实现公允的对企业会计信息反映得以保证。
标签:外币业务;建造合同;会计核算1 我国当前会计准则下建造合同相应会计处理分析1.1 合同成本依据责任发生制且确认于实际发生时借:基本生产成本(实际发生情况下相应成本数)。
贷:多为应付账款及银行存款等(实际发生情况下相应成本数)。
1.2 依据权责发生制予以合同进度款借:应收账款(即本月相应记账汇率×应收账款)。
贷:工程结算(即本月相应记账汇率×应收账款)。
1.3 在实际收款时的会计处理借:银行存款(即本月相应记账汇率×应收外币金额)。
贷:应收账款(即上月末相应调账汇率×应收外币金额)。
借或贷:财务费用(二者之间所存差额)。
1.4 对收入和成本予以按月确认借:主营业务成本。
工程施工-毛利。
贷:主营业务收入。
2 企业外币业务建造合同会计处理的方法及相应问题分析(1)将“工程结算”误当企业预收工程价款,对“工程结算”双币账予以设置,当到期末,会计便会依据当期汇率,调整应收账款、企业货币资金及“工程结算”,计入财务费用;针对预计总收入及完工成本,均依据在相应记账时的汇率状况进行逐月调整,针对需要确认的主营业务成本及累计主营业务收入,则需要依据累计完工进度进行相应计算,并就之前会计期间,其已经存在累计主营业务收入,对其给予减去,并对当月需要确认的成本,与收入进行分别计算。
当合同完工之后,依据完工当期相应汇率,对“工程施工”及“工程结算”予以反映,当两科目出现对冲之后则无相应余额。
(2)针对“工程结算”科目,认为其是对企业合同价款结算的反映,应依据在结算时实际的历史汇率,确认其反映,当完成确认后则不再进行调整。
基于外部业务的建造合同会计核算规范化探析作者:张贺铭来源:《中国乡镇企业会计》 2016年第3期张贺铭摘要:建造合同主要是指施工企业将建造一项资产、技术、设计和功能等为目的,在同以上内容相关的资产上签订的合同。
我国财政部在1999年就颁布了《施工企业会计制度》,规定了建造合同中的相关法律,但是在经济的高速发展、新业务种类的不断出现的情况下,《施工企业会计》已经无法满足经济的建设的进一步发展,对此我国财政部在2006 年的2 月又一次颁布了新的会计准则,并将其中的建造合同成为《企业会计准则第15 号———建造合同》,其中对原来的准则中的不足实行的补充,实现了建造合同会计核算内容的规范化,满足了会计信息可靠性质量要求。
关键词:建造合同;会计核算;规范化;外部业务企业的类型决定了企业核算的方法不同,企业会计核算的方法和企业自身的性质存在密切的联系,建筑行业有着资金庞大、时间跨度长、项目核算内容繁多等特点。
对此,建筑企业在实施建造的初期要保证和客户之间签订相应的建造合同,按照会计准则中的内容实施会计核算。
但是当前很多的建筑企业成本核算系统不够完善,建筑项目在建设过程中无法实现成本的有效控制和开智的有效节省。
因此,加强会计成本核算,可以有效提升企业的行业竞争力,保证企业的稳定长足发展。
一、建造合同在执法中的缺陷1.不能实现工程按照百分比来完成。
完工百分比又叫做完工进度,施工企业需要根据完工的进度,并以此为依据对收入和费用进行确认。
在具体的工作过程中,通常是按照实际成本在总预算成本中的比例来计算的。
这样的计算结果极易造成对完工百分比结果的高估。
这主要是因为计算方式中受到了无效投入、生产资料的价格波动等因素影响的原因,这些因素和完工进度之间的关系并不明确,但是却对完工进度造成了影响,导致完工进度得不准确。
此外,将投入作为衡量的工程完成情况的评价标准,将会造成初期完工进度的高估。
2.合同收入的成本估计较为困难。
海外工程施工项目会计核算问题研究申友明摘要:“走出国门,拓展海外”,在改革开放的热潮下,建筑行业响应政府号召,以“海外工程施工项目”的形式迎来了新的发展机遇。
会计核算是工程项目建设的重要内容,本文主要分析了现行我国海外施工项目会计处理核算中存在的问题,并从优化账套设置、记账本位币的选择、会计实务中汇率的选择、建造合同准则的应用四个方面,对海外工程施工项目会计核算提出了几点思考。
关键词:海外工程;会计核算;问题一、当前海外工程施工项目会计核算上存在的问题1.海外工程施工项目会计核算相关法规、制度亟需完善良好的制度、法规是确保项目会计核算规范、真实的重要举措,也是实现会计核算工作有序开展、发挥会计职能的重要保障。
二十一世纪“十五”计划期间,我国积极采取“走出去”的发展战略,国内许多工程承包企业纷纷走出国门迈向世界。
我国海外施工项目如火如荼的现状下,对海外施工项目会计核算制度、方法提出了更为严格的要求。
然而,与海外施工项目经济发展速度不可同日而语的是海外施工项目会计核算制度建设过于缓慢,严重滞后于经济发展的步伐。
而且海外项目所涉及到的国家情况千差万别,所采用的会计核算方法不一而足,在很大程度上加大了海外项目会计核算制度建设的难度。
因此,如何创建一套与我国法律法规等财经制度相吻合,又符合企业发展特点,且适用于国外项目就显得尤为紧迫和有必要了。
2.海外工程项目会计核算人员对面的困难重重主要有以下两个方面:第一,海外项目核算是一个较为特殊的背景环境,工程所在的各个国家国情差别较大,所采用的会计核算准则也不尽相同。
如笔者曾经工作所在的西非国家尼日利亚,政府腐败非常严重,税务局并不是依当地税法办事,而是私下处处要好处费,给项目的会计核算带来了巨大的困难;第二,海外项目由于其工作的特殊性、持续性,要求财会工作人员长期驻扎国外。
由于国内外的种种差异(如环境、气候、饮食、文化、语言等等),容易让驻海外工作人员产生孤寂、陌生等心理压力,在没有适度的排解和宣泄的情境下,工作人员势必不能全身心的投入到工作中,对工作或多或少的会带来一定的负面影响。
工程施工企业外币业务核算管见全国中文核心期刊·财会月刊阴工程施工企业外币业务核算管见李心瑾蔡爱平渊天津宁河县中等专业学校天津301500中国交通建设股份有限公司北京100088冤本文以一大型公司制工程施工企业为例,对工程施工企来——伊伊项目20万元。
业相关外币业务的会计处理进行探讨。
该公司采用三级管理按照方案二进行账务处理后,公司与海外伊伊项目内部往模式对其海外项目进行管理,其所有海外项目全部采用项目来账借方余额为700万元,而海外伊伊项目与公司内部往来账结算的外币记账。
下面以该公司一个以美元结算的海外伊伊项贷方余额为100万美元,按美元对人民币汇率1颐7折算为700目为例进行说明。
万元,正好对上了公司与该项目内部往来账的借方余额。
由总一、工程施工企业与海外项目之间拨付资金所产生的汇公司来承担由于汇率波动所产生的汇兑损益,其优点是将项兑损益的会计处理目初始投标行为所产生的而又无法由项目负责人管理行为改海外项目开工时,工程施工企业会通过其海外分公司拨变的项目结算所选择的外币汇率波动风险,由初始投标行为付一定额度的备用金作为该项目前期的启动资金。
的管理者即公司承担,符合权责对等的原则。
例1:假定2008年4月1日,某工程施工企业的海外分对于该笔业务,无论采取以上哪种会计处理方案,在经过公司将720万元人民币兑换为美元,拨给海外伊伊项目作为该汇兑损益处理后,都应当做到该公司各个会计主体间内部往项目的启动资金,当时美元和人民币的兑换比率为1颐74>>.2。
来账借方余额与贷方余额完全对冲。
工程施工企业该笔业务的账务处理如下:淤借:其他应收二、工程施工企业海外项目上缴管理费产生汇兑损益的款——内部往来——伊伊项目720万元(100万美元);贷:银行会计处理存款720万元(100万美元)。
于借:工程施工——伊伊项目100海外项目开工后,公司总部每年都会通过海外分公司,按万美元(720万元);贷:其他应付款——内部往来——公司总照项目劳务收入的一定比例向海外项目收取管理费。
摘要:进入21世纪以来,伴随经济全球化和区域经济一体化进程的逐步加快国际化生产和运营的步伐逐步加快,由此催生了外币建造合同业务及会计核算的问题。
本文通过精心梳理和研究,探索新时期我国企业外币建造合同业务及会计核算的优化方法。
关键词:外币建造合同;会计核算;方法
一、外币建造合同会计核算概要
(一)现有会计准则下建造合同会计处理
在现有会计准则下建造合同会计核算主要包括以下几个方面。
首先,按照权责发生制合同成本在实际发生时进行如下确认:借方:工程施工-合同成本,贷方:应付账款/银行存款/应付职工薪酬/原材料。
其次,按照权责发生制合同进度款在实际发生时进行如下确认:借方:应收账款,贷方:工程结算。
第三,项目合同在实际收款时的会计核算与处理:借方:银行存款,贷方:应收账款;其中,银行存款为本月记账汇率与应收外币金额的乘积,应收账款为上月调整汇率与应收外币金额的乘积。
第四,在项目合同完工时,对工程项目和工程结算科目进行结转,具体按以下进行确认:借方:工程结算,贷方:工程施工;其中,工程结算为全部合同收入,工程施工为全部合同成本及毛利。
(二)外币建造合同会计核算的主要特点
根据我国现有的会计制度即《企业会计准则-建造合同》,我们会发现企业在资产确认与损益确认方面不同步,这一点有别于其他企业在资产和损益确认时的同步性,同样也体现在外币建造合同方面。
理论研究和实践表明,企业在涉及到外币建造合同时,对相关业务进行会计核算,鉴于外币建造合同价款结算与收入确认的不同步性,在操作中收入确定与价款结算的折算方法以及折算汇率选择明显不同。
尤其是,关于工程结算与工程施工的科目折算汇率以及核算原则的确定方法,将会在很大程度上决定了外币建造合同的会计核算方法以及合同损益的确认,是否具有合理性与公允性。
综上所述,在涉及到的外币建造合同业务及其会计核算时,通常会由于预计合同成本、预计合同收入以及工程结算的确认,尤其是汇率的变动,将会在很大程度上对企业的损益产生很大的影响,其会计核算很值得深入研究。
二、外币建造合同会计核算存在的主要问题及分析
(一)工程结算问题及分析
总体来看,在现有会计准则下,外币建造合同业务及其会计核算主要存在三大问题即工程结算、核算汇率以及折算汇率,尤其是工程结算科目问题可谓首当其冲。
从某种意义而言,我国很多企业在外币建造合同操作中,对工程结算科目的认识很片面,大都将其理解为货币性项目或者理财行为进行会计核算,尤其是企业财务人员将其设置双币种进行核算,其目的是为了在账套反映外币合同额的完成情况并便于及时查询,与此同时在会计期末,根据当局提供的即期汇率进行实时调整。
从某种意义而言,在外币建造合同中,涉及的工程项目预算从早期的合同签订,到最后的工程交付使用涉及到的结算情况,重在反映建造合同的工程进度,根本不属于货币性项目,其涉及到的汇率变动情况也不属于财务费用范畴。
根据权责发生制原则,外币建造合同中的工程结算科目,在完工当天按照即期汇率进行一次性折算即可,根本不需要日后再进行汇率调整。
(二)核算汇率问题及分析
在外币建造合同中,会计业务及核算存在的第二个突出问题就是核算汇率,比如企业在收到海外建设单位即业主的工程进度款时,通常的做法是:借方:银行存款,贷方:应收账款;其中,前者是指实际收到的外币金额与记账汇率的除数,后者是指应该收到的外币金额与记账汇率的除数。
不可否认,这样尽管在一定程度上可以抵消涉外合同的应收账款,不过由于外币建造合同的项目收款日和相应的权责发生日有很大的出入,加上各自所采用的汇率也有很大的区别,这样一来就会导致外币建造合同涉及的应收账款与本位币无法平衡,往往
需要进行调整分录:借方:财务费用,贷方:应收账款。
也许,从结果来看,上述分录调整尽管不会对外币建造合同的结果产生实质性影响,然而如果从会计核算的完整性和美观性方面来看性则严重不足。
基于此,本文认为较为合理的做法应当是应收账款所采用的汇率,要最大可能性地与外币建造合同权责认定日的历史汇率保持一致,这样可以在后期的会计分录中进行实时同步确认,根本不需要再进行分录调整。
(三)折算汇率问题及分析
在企业外币建造合同中,对于预计总收入和预计总成本的核算一般采用两种方法,无论哪一种均存在一定的前提条件即汇率变动或者汇率波动比较小,一旦出现较大的汇率波动就必须要考虑汇率的折算问题。
实际上,在外币建造合同中,考虑到工程价款的结算比较复杂,甚至经常出现跨期结算的现象,从而导致确认合同收入、成本以及毛利的不同步性,尤其是两者的汇率波动及较大差异会导致外币建造合同涉及到的累计工程结算以及累计确认的收入无法进行配比。
需要令人关注的事,在国际市场出现较大汇率变动的情况下,往往会导致外币建造合同涉及到的累积工程结算本位币金额与累积确认的收入本位币金额之间会出现较大的差异。
于是,为了最大限度地降低或者缩小二者之间的差额,企业需要对折算汇率进行研究与分析,从而科学合理地确定预计总收入、预计总成本记账本位币。
三、外币建造合同会计核算的优化对策
(一)工程施工科目核算方法
在外币建造合同业务及其会计核算中,对于涉及到的工程施工科目的核算优化,要具体分为两种情况,即工程施工-合同成本的归集核算和工程施工-毛利的确认。
在在外币建造合同中,关于工程施工与合同成本方面的核算与成本归集,企业财务人员必须要紧密结合项目具体实际,对涉及到的各种材料等直接成本,通过历史成本的模式进行登记入账;对于外币建造合同涉及的间接费用,要通过合理归集进行入账处理;对于外币建造合同涉及的外币成本,则要根据折算汇率进行核算,以免日后再作调整。
对于工程施工-毛利的确认及核算,从本质来讲主要还是对外币建造合同涉及的各项收入,尤其是主营业务收入及其相应的成本进行科学核算。
与此同时,外币建造合同涉及到的企业业务收入在进行核算时,凡是已结算的价款对应收入视为以结算当期的汇率实现,尚未结清的价款则以当期的汇率进行估算,并逐步调整,从而最大化地靠近实际汇率。
(二)工程结算与应收账款科目核算方法
在外币建造合同业务及其会计核算中,对于工程结算科目与应收账款科目的核算,必须要紧密结合它们的性质,并严格按照权责发生制原则进行操作,即在工程价款结算以及取得收款权利的当天,依据当天的即期汇率或者记账汇率进行折算,从而避免日后再进行调整,具体的会计处理如下,首先,按照工程价款计算。
借方:应收账款(外币应收账款金额/当月记账汇率或权责日即时汇率)相关科目(相关科目外币金额/当月记账汇率或权责日即时汇率),贷方:工程结算(外币工程结算金额/记账汇率或权责日即时汇率)。
其次,对于应收账款的核算,则要按照核算汇率与权责日的历史汇率或者上一会计期末的调整汇率保持一致,从而顺利实现同步确认财务费用。
(三)收入、成本、毛利的确认核算方法
在外币建造合同业务及其会计核算中,关于工程项目的收入、成本以及毛利等科目的确认与核算,要充分考虑到收入与工程结算的配比勾稽关系。
首先,涉及到的外币建造合同的财务部门要根据各项财务凭证,合理确定外币建造合同涉及的工程总收入、工程总成本,并紧密结合汇率,通过历史成本和项目工程进度,合理确定外币建造合同的主营业务收入,以及相应的主营业务成本和项目工程的毛利。
其次,在外币建造合同中,一旦项目全面竣工,要科学处理工程结算会计科目与总收入的关系,并以记账模式进行登记。
最后,在实际操作中一旦出现亏损项目的外币建造合同,则要按照有关规定进行处理。
