发建设单位工作联系函
- 格式:doc
- 大小:35.00 KB
- 文档页数:3

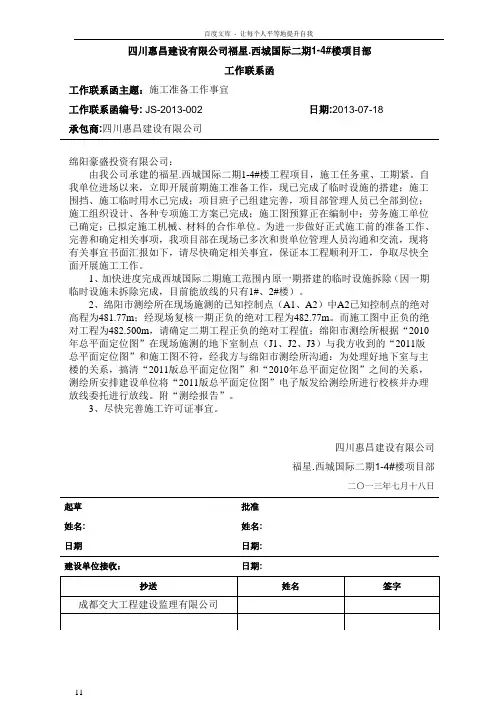

百度文库- 让每个人平等地提升自我11 四川惠昌建设有限公司福星.西城国际二期1-4#楼项目部工作联系函工作联系函主题:施工准备工作事宜工作联系函编号: JS-2013-002日期:2013-07-18承包商:四川惠昌建设有限公司绵阳豪盛投资有限公司:由我公司承建的福星.西城国际二期1-4#楼工程项目,施工任务重、工期紧。
自我单位进场以来,立即开展前期施工准备工作,现已完成了临时设施的搭建;施工围挡、施工临时用水已完成;项目班子已组建完善,项目部管理人员已全部到位;施工组织设计、各种专项施工方案已完成;施工图预算正在编制中;劳务施工单位已确定;已拟定施工机械、材料的合作单位。
为进一步做好正式施工前的准备工作、完善和确定相关事项,我项目部在现场已多次和贵单位管理人员沟通和交流,现将有关事宜书面汇报如下,请尽快确定相关事宜,保证本工程顺利开工,争取尽快全面开展施工工作。
1、加快进度完成西城国际二期施工范围内原一期搭建的临时设施拆除(因一期临时设施未拆除完成,目前能放线的只有1#、2#楼)。
2、绵阳市测绘所在现场施测的已知控制点(A1、A2)中A2已知控制点的绝对高程为481.77m;经现场复核一期正负的绝对工程为482.77m。
而施工图中正负的绝对工程为482.500m,请确定二期工程正负的绝对工程值;绵阳市测绘所根据“2010年总平面定位图”在现场施测的地下室制点(J1、J2、J3)与我方收到的“2011版总平面定位图”和施工图不符,经我方与绵阳市测绘所沟通:为处理好地下室与主楼的关系,搞清“2011版总平面定位图”和“2010年总平面定位图”之间的关系,测绘所安排建设单位将“2011版总平面定位图”电子版发给测绘所进行校核并办理放线委托进行放线。
附“测绘报告”。
3、尽快完善施工许可证事宜。
四川惠昌建设有限公司福星.西城国际二期1-4#楼项目部二〇一三年七月十八日起草批准姓名: 姓名:日期日期:建设单位接收:日期:抄送姓名签字成都交大工程建设监理有限公司。

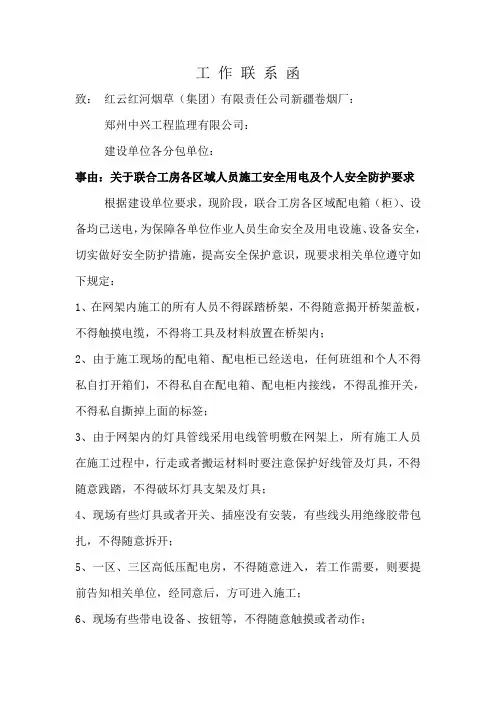

工作联系函
致:红云红河烟草(集团)有限责任公司新疆卷烟厂:
郑州中兴工程监理有限公司:
建设单位各分包单位:
事由:关于联合工房各区域人员施工安全用电及个人安全防护要求根据建设单位要求,现阶段,联合工房各区域配电箱(柜)、设备均已送电,为保障各单位作业人员生命安全及用电设施、设备安全,切实做好安全防护措施,提高安全保护意识,现要求相关单位遵守如下规定:
1、在网架内施工的所有人员不得踩踏桥架,不得随意揭开桥架盖板,不得触摸电缆,不得将工具及材料放置在桥架内;
2、由于施工现场的配电箱、配电柜已经送电,任何班组和个人不得私自打开箱们,不得私自在配电箱、配电柜内接线,不得乱推开关,不得私自撕掉上面的标签;
3、由于网架内的灯具管线采用电线管明敷在网架上,所有施工人员在施工过程中,行走或者搬运材料时要注意保护好线管及灯具,不得随意践踏,不得破坏灯具支架及灯具;
4、现场有些灯具或者开关、插座没有安装,有些线头用绝缘胶带包扎,不得随意拆开;
5、一区、三区高低压配电房,不得随意进入,若工作需要,则要提前告知相关单位,经同意后,方可进入施工;
6、现场有些带电设备、按钮等,不得随意触摸或者动作;
7、现阶段,各单位要做好成品保护工作,不单要保护好自己施工完成的成品,还得保护其他单位的成品;
由于现在各用电设施、设备均已正常运行,希望各单位人员遵循以上几点要求,凡事因个人原因导致触电、设施、设备损坏的均有相关单位承担责任。
我方在送电过程中,希望建设单位、监理单位、低压柜施工单位派人参加送电调试工作,以保障安全送电。
中建三局建设工程股份有限公司
新疆卷烟厂易地技术改造项目——联合工房机电安装工程
2013年8月22日。

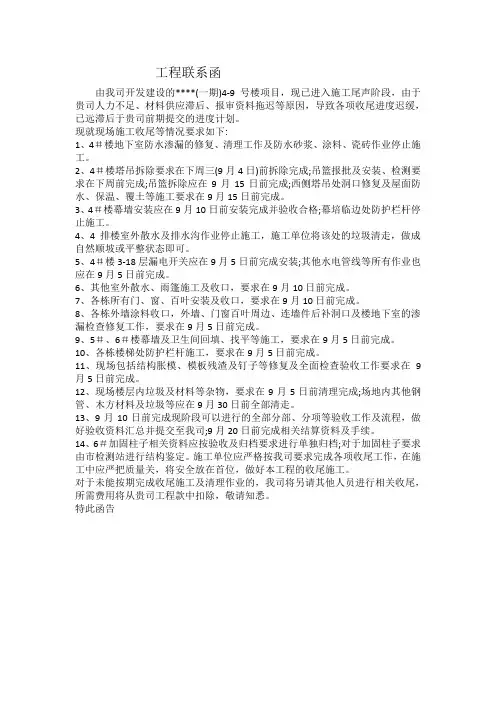

工程联系函由我司开发建设的****(一期)4-9号楼项目,现已进入施工尾声阶段,由于贵司人力不足、材料供应滞后、报审资料拖迟等原因,导致各项收尾进度迟缓,已远滞后于贵司前期提交的进度计划。
现就现场施工收尾等情况要求如下:1、4#楼地下室防水渗漏的修复、清理工作及防水砂浆、涂料、瓷砖作业停止施工。
2、4#楼塔吊拆除要求在下周三(9月4日)前拆除完成;吊篮报批及安装、检测要求在下周前完成;吊篮拆除应在9月15日前完成;西侧塔吊处洞口修复及屋面防水、保温、覆土等施工要求在9月15日前完成。
3、4#楼幕墙安装应在9月10日前安装完成并验收合格;幕培临边处防护栏杆停止施工。
4、4排楼室外散水及排水沟作业停止施工,施工单位将该处的垃圾清走,做成自然顺坡或平整状态即可。
5、4#楼3-18层漏电开关应在9月5日前完成安装;其他水电管线等所有作业也应在9月5日前完成。
6、其他室外散水、雨篷施工及收口,要求在9月10日前完成。
7、各栋所有门、窗、百叶安装及收口,要求在9月10日前完成。
8、各栋外墙涂料收口,外墙、门窗百叶周边、连墙件后补洞口及楼地下室的渗漏检查修复工作,要求在9月5日前完成。
9、5#、6#楼幕墙及卫生间回填、找平等施工,要求在9月5日前完成。
10、各栋楼梯处防护栏杆施工,要求在9月5日前完成。
11、现场包括结构胀模、模板残渣及钉子等修复及全面检查验收工作要求在9月5日前完成。
12、现场楼层内垃圾及材料等杂物,要求在9月5日前清理完成;场地内其他钢管、木方材料及垃圾等应在9月30日前全部清走。
13、9月10日前完成现阶段可以进行的全部分部、分项等验收工作及流程,做好验收资料汇总并提交至我司;9月20日前完成相关结算资料及手续。
14、6#加固柱子相关资料应按验收及归档要求进行单独归档;对于加固柱子要求由市检测站进行结构鉴定。
施工单位应严格按我司要求完成各项收尾工作,在施工中应严把质量关,将安全放在首位,做好本工程的收尾施工。
建筑工地工作联系函建筑工地工作联系函范本1工作联系函编号TO致:湖南国盈置业有限分司 Tel:From由:长沙浩映消防安全工程有限公司品格小区(一期)消防工程项目部 Date:2021-11-10Re关于:增加消防稳压设备报价事宜 Page:1CC抄送:湖南长顺工程建设监理有限公司□√Urgent急件□ For Review 请审阅□√Please comment 请批示□√ Please Reply 请回复应甲方工程部要求,一期消防需提前验收,因水泵房设备在二期A区地下室,消防水箱设置在二期2#栋屋顶无法安装,为保证一期消防稳压验收顺利通过,需增设消防稳压设备一套,现我司报价如下:名称参数数量单价金额合计消防稳压设备稳压泵(25LG3-10*7)Q=3m3/h H=70 N=2.2KW2台55001100033500¢800胶囊气压罐10Kg1个15000150002.2kw控制柜1个30003000设备本身连接管网、闸阀止回阀、压力表、底座1组45004500合计人民币:叁万叁仟伍佰圆整(33500.00元)施工单位(章):长沙浩映消防安全工程有限公司品格小区(一期)消防工程项目部项目经理:龙明辉日期: 2021-11-10监理单位意见建设单位意见年月日年月日工程数量签证单编号:01建设单位湖南国盈置业有限公司工程名称品格小区(一期)消防工程项目部施工单位长沙浩映消防安全工程有限公司日期2021-11-11签证内容:1、根据工程联系单XF01、1#、3#、5#、7#、9#、11#栋由于我方进场前总包塔吊已拆除,现我方按图采购的风机为柜式风机、风机体积较大,物料提升机装不下我方风机,我方风机进场后需拆散后方能利用物料提长机运输至屋面后再拼装安装,现报工程量如下(附:工程联系单XF01):2、根据工程联系单XF01、1#、3#、5#、7#、9#、11#栋因预埋单位未预埋我方弱电桥架穿楼层孔洞,应现场监理工程师及业主工程师范本2工作联系函工程名称:工商银行朗梨支行装饰工程编号:001致: 中国工商银行股份有限公司湖南省分行营业部关于:自助银行增设一处平台事宜抄送:湖南四建华银工程有限公司内容:由于施工图纸需要原楼梯间已拆除,楼层标高过高,根据工行榔梨支行业主要求,为了考虑安全结构因素需在二楼浇筑砼平台,请甲方领导予以尽快答复,以便我单位进行下道施工工序。

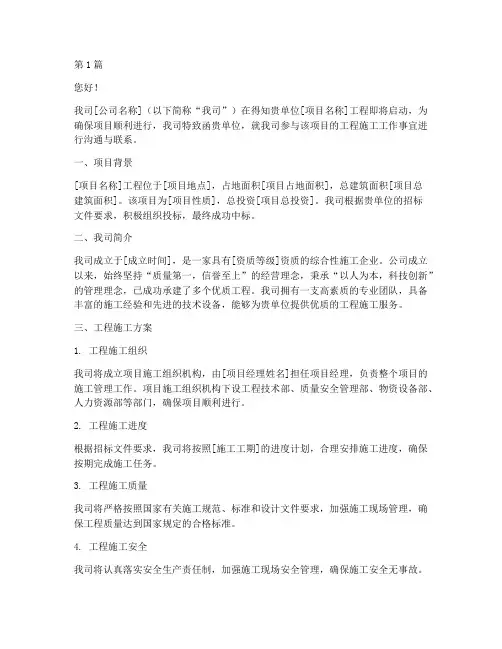

第1篇您好!我司[公司名称](以下简称“我司”)在得知贵单位[项目名称]工程即将启动,为确保项目顺利进行,我司特致函贵单位,就我司参与该项目的工程施工工作事宜进行沟通与联系。
一、项目背景[项目名称]工程位于[项目地点],占地面积[项目占地面积],总建筑面积[项目总建筑面积]。
该项目为[项目性质],总投资[项目总投资]。
我司根据贵单位的招标文件要求,积极组织投标,最终成功中标。
二、我司简介我司成立于[成立时间],是一家具有[资质等级]资质的综合性施工企业。
公司成立以来,始终坚持“质量第一,信誉至上”的经营理念,秉承“以人为本,科技创新”的管理理念,已成功承建了多个优质工程。
我司拥有一支高素质的专业团队,具备丰富的施工经验和先进的技术设备,能够为贵单位提供优质的工程施工服务。
三、工程施工方案1. 工程施工组织我司将成立项目施工组织机构,由[项目经理姓名]担任项目经理,负责整个项目的施工管理工作。
项目施工组织机构下设工程技术部、质量安全管理部、物资设备部、人力资源部等部门,确保项目顺利进行。
2. 工程施工进度根据招标文件要求,我司将按照[施工工期]的进度计划,合理安排施工进度,确保按期完成施工任务。
3. 工程施工质量我司将严格按照国家有关施工规范、标准和设计文件要求,加强施工现场管理,确保工程质量达到国家规定的合格标准。
4. 工程施工安全我司将认真落实安全生产责任制,加强施工现场安全管理,确保施工安全无事故。
四、联系方式为确保项目顺利进行,我司现将联系方式告知如下:项目经理:[项目经理姓名]联系电话:[联系电话]电子邮箱:[电子邮箱]敬请贵单位予以确认,并请贵单位在接到本函后,尽快回复,以便我司及时安排相关事宜。
感谢贵单位对我司的信任与支持,我司将以优质的服务、精湛的技艺,为贵单位打造一座优质工程。
期待与贵单位的合作,共创美好未来!顺祝商祺![公司名称][日期]第2篇您好!我方[我方单位名称]是一家具有丰富施工经验的专业工程公司,长期致力于为客户提供优质的工程施工服务。

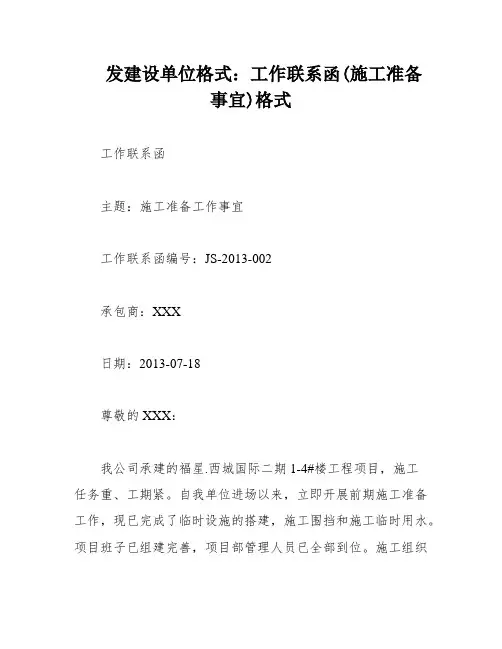

发建设单位格式:工作联系函(施工准备事宜)格式工作联系函主题:施工准备工作事宜工作联系函编号:JS-2013-002承包商:XXX日期:2013-07-18尊敬的XXX:我公司承建的福星.西城国际二期1-4#楼工程项目,施工任务重、工期紧。
自我单位进场以来,立即开展前期施工准备工作,现已完成了临时设施的搭建,施工围挡和施工临时用水。
项目班子已组建完善,项目部管理人员已全部到位。
施工组织设计和各种专项施工方案已完成,施工图预算正在编制中,劳务施工单位已确定,施工机械和材料的合作单位也已拟定。
为进一步做好正式施工前的准备工作、完善和确定相关事项,我项目部在现场已多次和贵单位管理人员沟通和交流。
现将有关事宜书面汇报如下,请尽快确定相关事宜,保证本工程顺利开工,争取尽快全面开展施工工作。
1、加快进度完成西城国际二期施工范围内原一期搭建的临时设施拆除。
因为一期临时设施未拆除完成,目前只能放线的是1#、2#楼。
2、绵阳市测绘所在现场施测的已知控制点(A1、A2)中A2已知控制点的绝对高程为481.77m。
经现场复核,一期正负0.000的绝对工程为482.77m。
而施工图中正负0.000的绝对工程为482.500m。
请确定二期工程正负0.000的绝对工程值。
XXX根据“2010年总平面定位图”在现场施测的地下室制点(J1、J2、J3)与我方收到的“2011版总平面定位图”和施工图不符。
经我方与XXX沟通,为处理好地下室与主楼的关系,搞清“2011版总平面定位图”和“2010年总平面定位图”之间的关系,测绘所安排建设单位将“2011版总平面定位图”电子版发给测绘所进行校核并办理放线委托进行放线。
附“测绘报告”。
3、尽快完善施工许可证事宜。
XXX福星.西城国际二期1-4#楼项目部XXX一三年七月十八日起草姓名:日期:建设单位接收:抄送:批准:姓名:日期:。

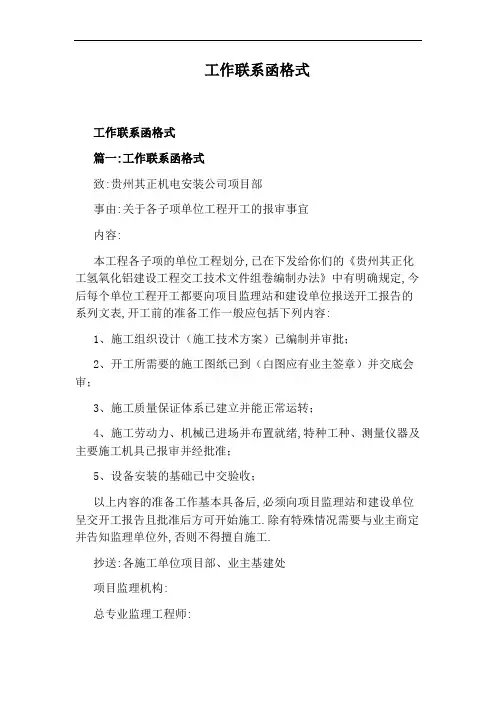

工作联系函格式工作联系函格式篇一:工作联系函格式致:贵州其正机电安装公司项目部事由:关于各子项单位工程开工的报审事宜内容:本工程各子项的单位工程划分,已在下发给你们的《贵州其正化工氢氧化铝建设工程交工技术文件组卷编制办法》中有明确规定,今后每个单位工程开工都要向项目监理站和建设单位报送开工报告的系列文表,开工前的准备工作一般应包括下列内容:1、施工组织设计(施工技术方案)已编制并审批;2、开工所需要的施工图纸已到(白图应有业主签章)并交底会审;3、施工质量保证体系已建立并能正常运转;4、施工劳动力、机械已进场并布置就绪,特种工种、测量仪器及主要施工机具已报审并经批准;5、设备安装的基础已中交验收;以上内容的准备工作基本具备后,必须向项目监理站和建设单位呈交开工报告且批准后方可开始施工.除有特殊情况需要与业主商定并告知监理单位外,否则不得擅自施工.抄送:各施工单位项目部、业主基建处项目监理机构:总专业监理工程师:日期:201*年3月22日篇二:工作联系函格式致:高丽村村委员会事由:关于追加道路工程量的事宜内容:应贵方的要求,()在合同外追加马庄小区三条水泥支路(具体位置见现场)1、一条宽2.5米,厚0.15米.2、一条长度约20米,宽2米,厚0.15米.3、由马庄小区通往老马庄组道路长度约50米、宽2.5米、厚0.15米.望贵村委会提供书面材料,以避免在实际工作中给双方带来不必要的麻烦.发出单位名称:南京市第二基础工程公司专业负责人(签字):建设单位意见:建设单位代表(签字):篇三:工作联系函格式致:高丽村村委员会事由:关于增设挡土墙工程量事宜内容:1、为防止水土流失,建议在东边主干道所埋设的涵管增设挡土墙.以防止道路塌方.2、主干道的末端转弯处须增设挡土墙一道,否则道路无法继续施工.3、主干道中间排水沟段的加固措施,望村委给予处理方案.4、所有道路和住户的接触部位,未经我方许可住户私自使用我方的混凝土.望村委给予协助处理意见.以避免我方在施工中与住户发生直接矛盾.发出单位名称:江苏农凯建设工程有限公司专业负责人(签字):建设单位意见:建设单位代表(签字):。

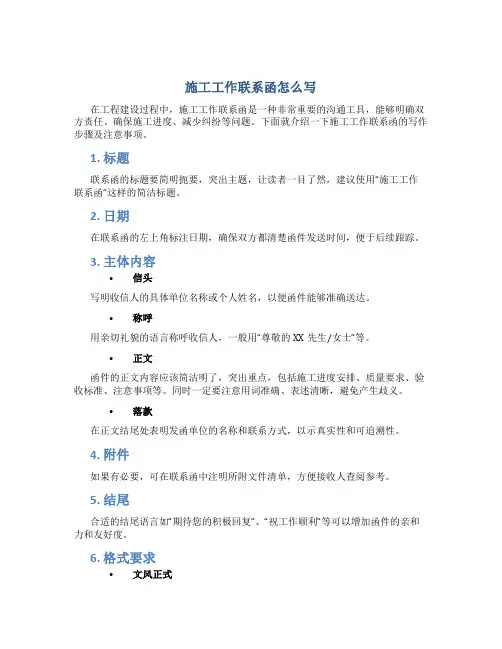

施工工作联系函怎么写在工程建设过程中,施工工作联系函是一种非常重要的沟通工具,能够明确双方责任、确保施工进度、减少纠纷等问题。
下面就介绍一下施工工作联系函的写作步骤及注意事项。
1. 标题联系函的标题要简明扼要,突出主题,让读者一目了然,建议使用“施工工作联系函”这样的简洁标题。
2. 日期在联系函的左上角标注日期,确保双方都清楚函件发送时间,便于后续跟踪。
3. 主体内容•信头写明收信人的具体单位名称或个人姓名,以便函件能够准确送达。
•称呼用亲切礼貌的语言称呼收信人,一般用“尊敬的XX先生/女士”等。
•正文函件的正文内容应该简洁明了,突出重点,包括施工进度安排、质量要求、验收标准、注意事项等。
同时一定要注意用词准确、表述清晰,避免产生歧义。
•落款在正文结尾处表明发函单位的名称和联系方式,以示真实性和可追溯性。
4. 附件如果有必要,可在联系函中注明所附文件清单,方便接收人查阅参考。
5. 结尾合适的结尾语言如“期待您的积极回复”、“祝工作顺利”等可以增加函件的亲和力和友好度。
6. 格式要求•文风正式联系函的写作风格应该正式规范,不宜出现口头化、随意性较强的语言。
•信息完整函件中的信息内容要完整准确,避免出现遗漏或错误,确保双方沟通的顺畅性。
•语言精练函件应力求用简练清晰的语言表达精准的信息,避免使用过于复杂的词汇和长句。
结语总的来说,编写施工工作联系函时,需要遵循一定的规范和注意事项,确保函件的准确性和规范性。
只有在良好的沟通基础上,才能推动工程进度,提高工程质量,达成双方的合作目标。
希望以上内容对您有所帮助。
工程联系函格式

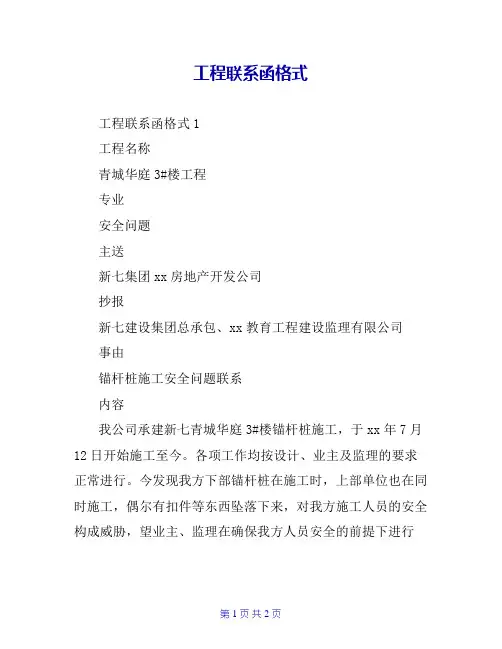

工程联系函格式1
工程名称
青城华庭3#楼工程
专业
安全问题
主送
新七集团xx房地产开发公司
抄报
新七建设集团总承包、xx教育工程建设监理有限公司
事由
锚杆桩施工安全问题联系
内容
我公司承建新七青城华庭3#楼锚杆桩施工,于xx年7月12日开始施工至今。
各项工作均按设计、业主及监理的要求正常进行。
今发现我方下部锚杆桩在施工时,上部单位也在同时施工,偶尔有扣件等东西坠落下来,对我方施工人员的安全构成威胁,望业主、监理在确保我方人员安全的前提下进行
上,下部错位施工。
特此函告!xx城建发展集团基础工程有限公司xx年7月16日项目负责人
经办人
工程联系函格式2
感谢贵单位一直以来对我司工作的支持。
目前该项目由我司进行预定方案、安装布线等工作,鉴于设计院方面要求和我司与贵单位共同确定的方案有差异,出于各方面考虑决定现场施工实际情况采取原方案遂将一些线缆型号或穿管型号进行替换,清单如下所示:设计院方案确定现场施工方案经我司设计研究现场施工方案确实可行,各项指标均符合贵单位要求。
我司指定联系人联系方式:
xxx 电话:xxxx 手机:xxx Email:xxx@xxx
传真:xxxxxxxx
xxx xx-9-13 接收单位回复:
审批/日期
xxx xx-9-13。
工作联系函

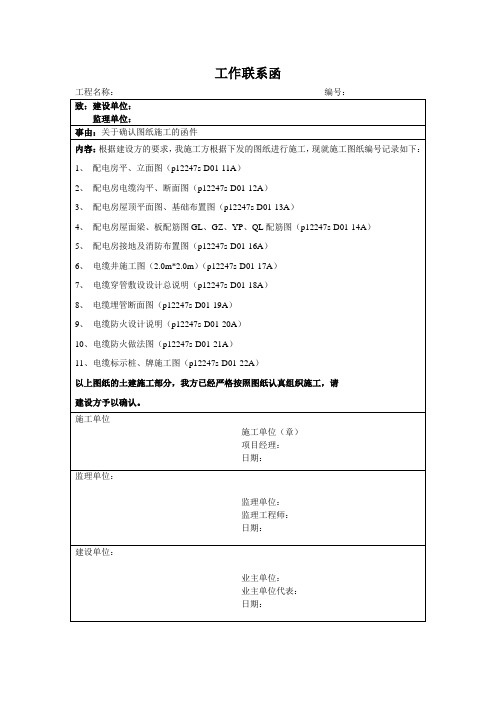

工程名称:编号:
致:建设单位:
监理单位:
事由:关于确认图纸施工的函件
内容:根据建设方的要求,我施工方根据下发的图纸进行施工,现就施工图纸编号记录如下:
1、配电房平、立面图(p12247s-D01-11A)
2、配电房电缆沟平、断面图(p12247s-D01-12A)
3、配电房屋顶平面图、基础布置图(p12247s-D01-13A)
4、配电房屋面梁、板配筋图GL、GZ、YP、QL配筋图(p12247s-D01-14A)
5、配电房接地及消防布置图(p12247s-D01-16A)
6、电缆井施工图(2.0m*2.0m)(p12247s-D01-17A)
7、电缆穿管敷设设计总说明(p12247s-D01-18A)
8、电缆埋管断面图(p12247s-D01-19A)
9、电缆防火设计说明(p12247s-D01-20A)
10、电缆防火做法图(p12247s-D01-21A)
11、电缆标示桩、牌施工图(p12247s-D01-22A)
以上图纸的土建施工部分,我方已经严格按照图纸认真组织施工,请
建设方予以确认。
施工单位
施工单位(章)
项目经理:
日期:
监理单位:
监理单位:
监理工程师:
日期:
建设单位:
业主单位:
业主单位代表:
日期:。
