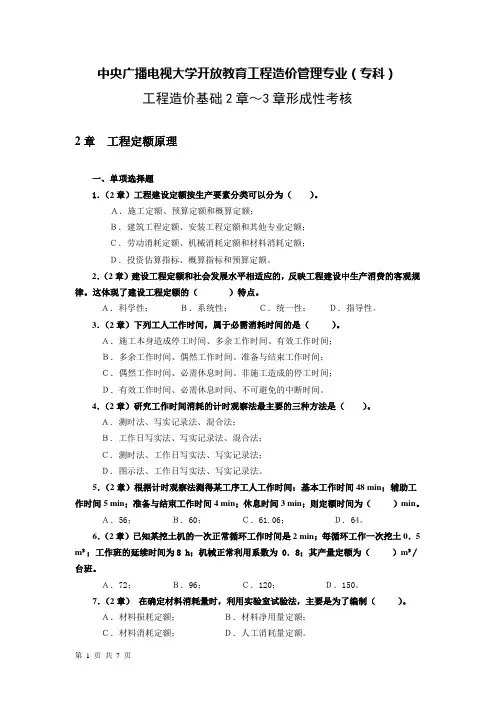

中央广播电视大学开放教育工程造价管理专业(专科)工程造价基础2章~3章形成性考核2章工程定额原理一、单项选择题1.(2章)工程建设定额按生产要素分类可以分为()。
A.施工定额、预算定额和概算定额;B.建筑工程定额、安装工程定额和其他专业定额;C.劳动消耗定额、机械消耗定额和材料消耗定额;D.投资估算指标、概算指标和预算定额。
2.(2章)建设工程定额和社会发展水平相适应的,反映工程建设中生产消费的客观规律。
这体现了建设工程定额的()特点。
A.科学性;B.系统性;C.统一性;D.指导性。
3.(2章)下列工人工作时间,属于必需消耗时间的是()。
A.施工本身造成停工时间、多余工作时间、有效工作时间;B.多余工作时间、偶然工作时间、准备与结束工作时间;C.偶然工作时间、必需休息时间、非施工造成的停工时间;D.有效工作时间、必需休息时间、不可避免的中断时间。
4.(2章)研究工作时间消耗的计时观察法最主要的三种方法是()。
A.测时法、写实记录法、混合法;B.工作日写实法、写实记录法、混合法;C.测时法、工作日写实法、写实记录法;D.图示法、工作日写实法、写实记录法。
5.(2章)根据计时观察法测得某工序工人工作时间:基本工作时间48 min;辅助工作时间5 min;准备与结束工作时间4 min;休息时间3 min;则定额时间为()min。
A.56;B.60;C.61.06;D.64。
6.(2章)已知某挖土机的一次正常循环工作时间是2 min;每循环工作一次挖土0.5 m³;工作班的延续时间为8 h;机械正常利用系数为 0.8;其产量定额为()m³/台班。
A.72;B.96;C.120;D.150。
7.(2章)在确定材料消耗量时,利用实验室试验法,主要是为了编制()。
A.材料损耗定额;B.材料净用量定额;C.材料消耗定额;D.人工消耗量定额。
8.(2章)周转性材料在消耗定额中往往以()两个指标来表示。

某办公楼工程量清单及招标控制价编制
2018~2019 学年第一学期
学生姓名:专业班级: 17土木工程专升本指导教师:杨友全工作部门:土木建筑工程学院
一、课程设计题目
某办公楼工程量清单及招标控制价编制
二、课程设计内容
1.设计资料
某办公楼图纸一套。
工程量清单规范
湖北省建筑装饰工程量计算规范
湖北省2013建筑安装工程费用定额
湖北省2013建筑装饰工程定额
2.编制内容
1、列出项目工程量
2、套用预算定额确定费用
3、进行工料分析并汇总
4、进行取费分析并计算工程造价
5、编制说明
6、填写封面,整理装订成册。
3.上交成果
1、工程量计算书
2、工程取费表
3、工程量计价表
4、最终组价
四、基本要求
1.纪律要求
每次指导时间检查考勤,四次没到取消成绩
2.格式要求
1)用A4打印.计算过程正确,计算结果准确.
3)装订要求:
按顺序装定:封面、任务书、分部分项计价表、工程组价、施工图。
4)成绩评定
评分等级
按优(90~100)、良(80~89)、中(70~79)、及格(60~69)。
不及(59分以下)。
计价表项目表计价表项目表是计价表核心内容。
普通格式是: 横向排列为各分项工程项目名称, 竖向排列为分项工程人工、材料和施工机械消耗量及价格。
有项目表下部尚有附注以阐明设计有特殊规定期, 如何进行调节和换算。
表3-5为《江苏省建筑与装饰工程计价表》中混凝土工程分部某些项目示例。
《江苏省建筑与装饰工程计价表》中混凝土工程分部某些项目示例表3-5建筑工程计价表(综合单价)示例表3-4人工费=1.14×26=29.64元/m3机械费=0.048×51.43=2.47元/m3材料费=5.22×21.42+0.104×2.8+0.242×122.78=141.81元/m3管理费=(29.64+2.47)×25%=8.03元/m3利润=(29.64+2.47)×12%=3.85元/m3砖基本(直形)综合单价=29.64+141.81+2.47+8.03+3.85=185.8元/m3预算定额及单位估价表(计价表)应用1. 直接套用预算单价如果某分项工程名称、材料品种、规格、配合比及做法等与预算定额及单位估价表(计价表)取定内容完全相符者(或虽有某些不符, 但规定不换算者), 就可将查得分项工程单价及编号, 直接抄写入工程量计算表及预算表中。
2. 换算预算单价如果某分项工程名称、材料品种、规格、配合比及做法等与计价表取定不完全相符者(某些不相符内容, 计价表规定又容许换算者), 则可换算, 并在其计价表编号后加添“换”字, 以示区别。
常用换算有: 砂浆标号及混凝土级别换算、木材材积换算、系数换算和其她换算。
(1)砂浆标号及混凝土级别换算此类换算基本特点是定额耗用量不变, 只换算因砂浆标号及混凝土级别不同引起材料、半成品预算价格变化, 换算公式为:换算后直接工程费预算单价=换算前直接工程费预算单价−定额消耗量×应换出材料、半成品预算价格+定额消耗量×应换入材料、半成品预算价格例3-2: 某工程一砖厚内墙, 设计规定用M7.5混合砂浆砌筑。
万能的工程量清单计价模板对于刚进入造价行业或是想转行造价行业的来说,老板给你一个项目让你做,你不知该从哪下手。
下面这个工程量清单计价模板,会告诉你做一个项目的预算,你到底该先干什么,再做什么,你需要了解哪些规范图集......有了这个模板,以后做项目就有了方向,才算真正的进入造价大门!Take 1工程量清单计量与计价概述单元概述本部分以工程量清单模式的计量与计价过程为主线,从整体上介绍工程量清单计量与计价的过程和主要依据。
房屋建筑与安装工程工程量清单计价模式,主要包括两方面内容:第一部分为招标人或受其委托具有相应资质的工程造价咨询人依据《工程量清单计价规范》GB50500-2013、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)、《通用安装工程工程量计算规范》GB50856-2013和工程设计的要求编制工程量清单,第二部分为投标人按照招标人提供的工程量清单依据计价依据和市场价格及工程造价的计算要求进行工程计价文件的编制。
本部分主要介绍《建设工程工程量清单计价规范》(GB50500-2013)中关于编制招标工程量清单和计价文件的基本要求,初步完成理论要求的铺垫。
目标1、了解计价模式的选择,熟悉工程量清单计价规范中的相关术语2、依据建设项目划分的基本知识对具体工程进行建设项目的划分3、依据工程量清单编制要求列出工程量清单的基本组成内容4、明确工程量清单计价文件的类型5、明确工程量清单计价文件编制要求6、了解招标工程量清单文件的一般组成任务1:建设工程工程量清单计价规范适用要求标题1、全部使用国有资金投资或国有资金为主(二者简称“国有资金投资”)的工程建设项目,必须采用工程量清单计价。
2、非国有资金投资的工程建设项目,可采用工程量清单计价。
3、工程量清单应采用综合单价计价。
4、措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
5、规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
作业一答案一、名词解释:名词解释:基本建设、新建项目、扩建项目、改建项目、建设项目、单项工程、单位工程、分部工程、分项工程、工程估价、工程造价、施工图预算、工程量清单、建筑面积。
二、填空:1.建筑工程预算定额是以人工、材料、机械台班消耗量表现定额。
⒉定额是根据现行的标准设计、有关设计图纸及《建筑安装工程施工及验收规范》、《建筑工程质量评定标准和安全操作规程》编制的。
⒊我国现行的建设程序可分为六个阶段,即项目建议书阶段、可行性研究阶段、设计工作阶段、建设准备阶段、建设实施阶段和竣工验收阶段。
三、问答题:⒈在工程项目建设的各个阶段,主要需要哪些经济工作拟建项目建议书阶段——投资估算(粗)可行性研究阶段——投资估算(细)初步设计阶段——设计概算技术设计阶段——修正概算施工图设计接任——施工图预算(标底、投标报价)建设实施阶段——年终结算竣工验收阶段——竣工决算⒉举例说明什么是建设项目、单项工程、单位工程、分部工程及分项工程?⒊如何用实物法编制施工图预算?答:先用计算出的各分项工程的实物工程量,分别套取预定额,并按类相加,求出单位工程所需的各种人工、材料、施工机械台班的消耗量,然后分别乘以当时当地各种人工、材料、施工机械台班的市场单价,求得人工费、材料费和施工机械使用费,再考虑管理费、利润及风险,汇总求和,得出分部分项工程费;再求出措施项目费、其他项目、规费及税金,得出工程造价。
具体步骤如下:1)准备资料。
2)熟悉施工图纸,了解施工现场。
3)计算工程量。
4)计算人工工日消耗量、材料消耗量、机械台班消耗量。
⒋施工图预算、年终结算、工程决算对应的是那些建设阶段?作用是什么?施工图设计阶段——施工图预算(标底、投标报价)性施工阶段——年终结算竣工验收阶段——竣工决算⒌施工图预算的对象、作用是什么?施工图预算的对象:单位工程。
施工图预算的主要作用:确定投标报价(标底)的依据签订施工合同的主要依据建设银行向施工单位拨款的依据施工单位进行企业经济核算的依据施工企业编制施工进度计划和进行工程进度统计的依据施工单位和建设单位进行工程结算的依据⒍施工图预算编制的依据是什么?主要依据如下:GB50500—2003《建设工程工程量清单计价规范》;招标文件;设计文件;有关的工程施工规范与工程验收规范;拟采用的施工组织设计和施工技术方案。
工程预算报价表范本1. 引言工程预算报价表是用来详细列出工程项目的预算和报价的表格。
预算报价表被广泛应用于建筑、工程和制造行业,它是一个重要的工具,能够帮助企业有效地控制成本和进行预算管理。
本文将介绍一个工程预算报价表的范本,以供参考使用。
2. 工程基本信息在工程预算报价表中,首先需要填写工程的基本信息,包括工程名称、工程编号、工程地点、工程类型等。
这些信息有助于对工程进行唯一标识和分类,方便后续的管理和查询。
3. 工程项目明细接下来,在预算报价表中需要列出工程项目的明细。
工程项目明细是指工程中需要进行费用预算的具体项目,它可以分为主要项目和附属项目两部分。
3.1 主要项目主要项目是指在工程中具有重要性和关键性的项目,通常包括人工费用、材料费用、机械设备费用等。
在预算报价表中,需要详细列出每个主要项目的名称、数量、单位、单价和总价。
其中,数量是指每个项目需要的数量,单位是指数量的单位,单价是指每个项目的单位价格,总价是指数量乘以单价得到的项目总费用。
下面是一个主要项目的例子:项目数量单位单价总价人工费用10 人/天500元5000元材料费用100 斤3元300元机械设备费用 1 台5000元5000元3.2 附属项目附属项目是指在工程中次要但必要的项目,通常包括管理费用、运输费用、差旅费等。
在预算报价表中,同样需要列出每个附属项目的名称、数量、单位、单价和总价。
下面是一个附属项目的例子:项目数量单位单价总价管理费用 1 项目10000元10000元运输费用 1 项目5000元5000元差旅费 1 项目2000元2000元3.3 合计在工程项目明细部分的最后一行,需要计算出所有项目的总费用。
将主要项目和附属项目的总价相加,得到工程的总费用。
4. 其他信息预算报价表中还可以包括一些其他信息,比如工程的时间要求、支付方式、交货时间等。
这些信息有助于对工程的全面了解,方便双方进行交流和协商。
5. 结论工程预算报价表是一种重要的工具,可以帮助企业进行成本控制和预算管理。
建筑装饰工程定额计价实例某房屋工程为框架结构,底层建筑平面图、二层结构平面图如图所示,已知设计室外地坪-0.15,设计室内地坪±0.00,二层结构板面标高为6.50m,板厚12cm。
外、内墙均为1砖厚多孔砖墙;门窗尺寸见门窗表。
门窗表外墙面:1:3水泥砂浆抹底灰,50×230外墙面砖水泥砂浆粘贴;内墙(含附墙柱梁)面和独立柱面:1:1:6混合砂浆底纸筋灰面。
地面:碎石垫层80厚,C15砼垫层70厚,1:3水泥砂浆找平15厚,1:2水泥砂浆面层20厚。
水泥砂浆踢脚线。
砼天棚面:水泥纸筋灰砂浆底纸筋灰面。
试计算该房屋工程底层外墙面、内墙面、地面、天棚装饰项目的工程量,并列出预算表计算直接工程费。
假设外墙门靠外墙内边线、外墙窗居外墙中心线安装,门窗框厚90mm ;人工、材料、机械台班单价均暂按定额取定价计算。
解:由于本工程底层各房间的建筑装饰做法相同,故可采用统筹法计算各项工程量。
1、工程量计算基数:底层建筑面积=14.24×12.24=174.2976m 2编号 洞口尺寸(mm )樘数 宽 高 M1 1000 2100 2 M2 1500 2500 1 C1 2000 1500 4 C2150015005外墙中心线=(14+12)×2=52m内墙净长线=6+12-0.12×4=17.52m外墙外边线=52+0.24×4=52.96m外墙内边线=52-0.24×4=51.04m外墙净长=52-(0.28×2+0.4×2)×2-(0.48×2+0.6)×2=52-2.72-3.12=46.16m内墙净长=6+12-(0.28+0.2)-(0.48×2+0.6)=18-0.48-1.56=15.96m2、计算外墙面装饰工程量:外墙门窗洞口面积=1.5×2.5+2.0×1.5×4+1.5×1.5×5=27.00m2内墙门窗洞口面积=1.0×2.1×2=4.20m2外墙门窗洞口侧壁面积=(1.5+2.5×2)×(0.24-0.09)+[(2.0+1.5)×2×4+(1.5+1.5)×2×5]×(0.24-0.09)/2=0.975+4.350=5.325m250×230外墙面砖水泥砂浆粘贴: S=外墙外边线×镶贴高度-外墙门窗洞口面积+外墙门窗洞口侧壁面积=52.96×(6.50+0.15)-27.00+5.325=330.51m2外墙面1:3水泥砂浆抹底灰: 330.51m23、计算内墙面装饰工程量:附墙柱侧面积=(0.16×2+0.08×2+0.36×2×2)×(6.50-0.12)=1.92×6.38=12.2496 m2附墙梁底面积=46.16×(0.3-0.24)+15.96×(0.3-0.24)=2.7696+0.9576=3.7272m2内墙面1:1:6混合砂浆底纸筋灰面: S=(外墙内边线+内墙净长线×2-T 形搭接墙厚)×抹灰高度-外墙门窗洞口面积-内墙门窗洞口面积×2+附墙柱侧面积+附墙梁底面积=(51.04+17.52×2-0.24×4)×(6.50-0.12)-27.00-4.20×2+12.2496+3.7272=543.0656-27.00-8.40+12.2496+3.7272=523.6424=523.64m2单独砼柱面1:1:6混合砂浆底纸筋灰面: (0.4+0.6)×2×(6.50-0.12)=12.76m24、计算地面装饰工程量:地面面积=建筑面积-(外墙中心线+内墙净长线)×墙厚=174.2976-(52+17.52)×0.24=157.6128m2碎石地坪垫层80厚: 157.6128×0.08=12.61m3C15混凝土地坪垫层70厚: 157.6128×0.07=11.03m31:3水泥砂浆找平15厚: 157.61m21:2水泥砂浆面层20厚: 157.61m2水泥砂浆踢脚线:S=[(外墙内边线+内墙净长线×2-T形搭接墙厚)+附墙柱两侧宽+独立柱周长]×高度=[(51.04+17.52×2-0.24×4)+(0.16×2+0.08×2+0.36×2×2)+(0.4+0.6)×2]×0.15=89.04×0.15=13.36 m25、计算天棚面装饰工程量:带梁天棚梁侧面积=(8-0.28-0.4×1.5)×(0.6-0.12)×2+(12-0.48×2-0.6)×(0.7-0.12)×2+(6-0.18-0.15)×(0.5-0.12)×2×2+(6-0.18-0.15-0.25)×(0.4-0.12)×2×2=7.12×0.48×2+10.44×0.58×2+5.67×0.38×4+5.42×0.28×4=33.6344m2附墙梁底面积=3.7272m2砼天棚水泥纸筋灰砂浆底纸筋灰面:S=建筑面积-(外墙中心线+内墙净长线)×墙厚+带梁天棚梁侧面积-附墙梁底面积=174.2976-(52+17.52)×0.24+33.6344-3.7272=157.6128+33.6344-3.7272=187.52 m26、列出预算表计算外墙面、内墙面、地面、天棚装饰项目的直接工程费:∴本工程外墙面、内墙面、地面、天棚装饰项目的直接工程费为26310元。
