水上栈道工程施工组织设计
- 格式:doc
- 大小:12.01 MB
- 文档页数:93
公园水上栈道专项施工方案一、前言为了丰富公园景观,提供更多休闲娱乐项目,本文将详细介绍公园水上栈道的专项施工方案。
二、项目背景公园作为城市绿地的重要组成部分,承载着人们休闲、锻炼、娱乐的需求。
水上栈道可以与自然环境融合,提供更好的休闲体验,因此在公园中建设水上栈道成为了一项重要的工作。
三、施工目标1.在规定时间内完成公园水上栈道的建设,使其能够正常投入使用;2.确保施工过程符合相关建设规范和环境保护要求;3.增加公园的娱乐项目,提升公园吸引力。
四、施工步骤1.概念设计:根据公园的地理环境和景观特点,进行水上栈道的初步设计,并提出效果图和施工方案。
2.获得施工许可:根据相关规定,提出施工申请并获得许可。
3.场地准备:清理施工现场,确保施工区域的平整和无障碍物。
4.基础工程施工:根据设计方案进行基础工程的施工,包括地基处理、基础建设等。
5.框架搭建:根据设计方案,进行水上栈道框架的搭建和固定。
6.铺设木质板材:按照设计方案,在框架上进行木质板材的铺设。
7.安装栏杆和其他设施:根据设计方案,安装栏杆和其他必要的设施,确保公园水上栈道的安全和便利性。
8.测试和验收:进行水上栈道的测试,确保其符合相关规定和要求。
完成验收手续,使其能够正常投入使用。
9.现场清理和整理:清理施工现场,保持公园环境整洁。
五、施工安全1.施工人员必须具备相关安全操作技术和证书;2.施工现场必须设置明确的安全警示标志,并配备必要的安全设施;3.施工人员必须佩戴符合规定的个人防护用具,如安全帽、防护鞋等;4.施工人员必须严格按照相关规定和安全操作流程进行施工,禁止违章作业;5.施工期间必须定期进行安全检查和隐患排查,及时消除安全隐患;6.发现安全事故或异常情况,应立即上报并采取相应措施加以处理。
六、环境保护1.施工现场必须按照规定进行垃圾分类处理;2.施工期间必须采取措施,确保施工过程中的噪音、扬尘等污染物对周边环境的影响最小化;3.施工期间必须保护周边植被和水域环境,禁止违法倾倒废物或破坏生态环境;4.施工结束后,必须进行环境清理和修复,将施工现场恢复到原来的自然状态。

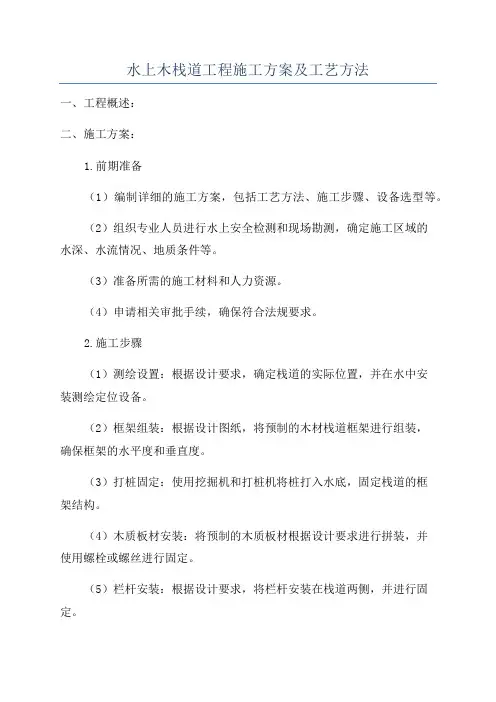

水上木栈道工程施工方案及工艺方法一、工程概述:二、施工方案:1.前期准备(1)编制详细的施工方案,包括工艺方法、施工步骤、设备选型等。
(2)组织专业人员进行水上安全检测和现场勘测,确定施工区域的水深、水流情况、地质条件等。
(3)准备所需的施工材料和人力资源。
(4)申请相关审批手续,确保符合法规要求。
2.施工步骤(1)测绘设置:根据设计要求,确定栈道的实际位置,并在水中安装测绘定位设备。
(2)框架组装:根据设计图纸,将预制的木材栈道框架进行组装,确保框架的水平度和垂直度。
(3)打桩固定:使用挖掘机和打桩机将桩打入水底,固定栈道的框架结构。
(4)木质板材安装:将预制的木质板材根据设计要求进行拼装,并使用螺栓或螺丝进行固定。
(5)栏杆安装:根据设计要求,将栏杆安装在栈道两侧,并进行固定。
(6)检查验收:对已完成的工程进行检查,确保质量和安全达到要求。
3.工艺方法(1)施工条件:在流速较慢、水深较浅的水域进行施工,避免水流对施工的影响。
(2)桩材选择:选择经过防腐处理的木材作为栈道的主要承重结构,确保耐水、抗腐蚀能力。
(3)桩基打桩:使用挖掘机和打桩机进行桩基打桩,根据地质条件选择适当的桩长和桩径,确保栈道的稳定性。
(4)板材安装:采用榫卯连接的方法将木质板材进行拼装,并使用螺栓或螺丝进行固定,确保板材的平整度和牢固度。
(5)栏杆安装:根据设计要求,选择合适的栏杆材料和高度,并进行固定,确保栏杆的稳固性和安全性。
(6)验收标准:根据相关规范和设计要求,进行验收,包括栏杆高度、板材平整度、桩基稳固性等方面的标准。
以上是水上木栈道工程施工方案及工艺方法的概述,通过合理的施工方案和工艺方法,可保证水上木栈道工程的质量和安全性,满足设计要求。
在施工过程中,需严格按照相关法规和标准进行操作,确保工程的顺利进行。
栈道工程施工组织设计一、前言栈道工程是一项涵盖设计、施工、维护等方面的综合工程,其施工组织设计是确保工程顺利进行、高效完工的关键之一。
本文将针对栈道工程的施工组织设计进行探讨,从施工环境、施工组织体系、施工方法等方面进行综合分析。
二、施工环境分析1. 地理环境栈道工程通常建设在山区、峡谷等地形复杂的地区,地理环境复杂多变,易受气候、地质等因素影响。
2. 自然环境考虑到栈道工程对周围自然环境的影响,施工组织设计需要充分考虑生态环境保护、植被恢复等因素。
3.社会环境栈道工程通常会经过居民住区或风景名胜区,需要与社会环境进行良好沟通,减少对当地居民、景区游客等的影响。
三、施工组织体系设计1. 组织架构栈道工程施工组织应包括总包负责组织、监理、施工单位等主体,明确各自职责和协作方式。
2. 人员配置合理配置施工管理人员、专业技术人员、安全员等,保证施工各环节的顺利进行。
3. 沟通机制建立有效的沟通机制,确保各方能够及时交流信息、解决问题,提高项目整体效率。
四、施工方法1. 施工工艺选择根据栈道工程的具体情况,选择适合的施工工艺,如旋挖钻机、爆破法等。
2. 安全生产严格遵守相关安全规定,采取必要的安全防护措施,确保施工过程中安全生产。
3. 环境保护施工过程中注意减少扬尘、噪音等对周围环境的影响,确保自然环境不受过度破坏。
五、施工进度管理1. 总体计划制定施工总体计划,明确工期、施工节点、关键路径等,提前做好资源准备。
2. 施工日程根据总体计划制定详细的施工日程安排,每日进行施工任务分配,保证施工按时进行。
3. 进度监控建立进度监控机制,定期检查施工进度,及时调整工作计划,确保工程进度符合要求。
六、施工质量管理1. 质量控制严格执行相关标准和规范,加强对施工质量的检查和监督,确保工程质量达到设计要求。
2. 质量验收在施工结束后进行质量验收,将施工成果与设计文件进行比对,确保施工质量符合要求。
七、施工后勤保障1. 施工人员生活为施工人员提供舒适的生活环境和必要的生活保障,维护员工工作热情。

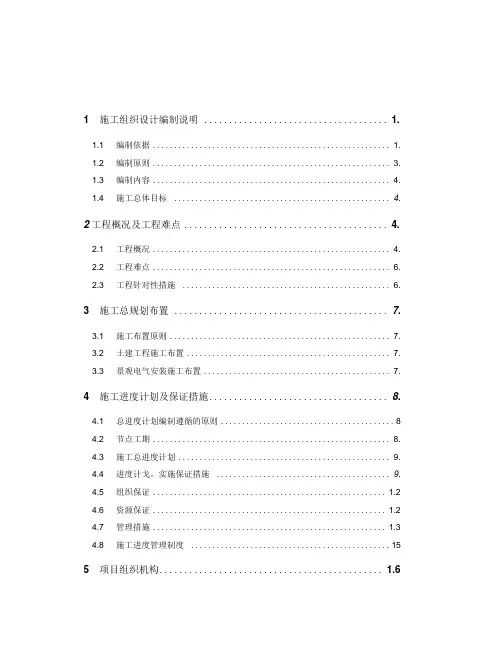

1 施工组织设计编制说明..................................... 1.1.1 编制依据........................................................ 1.1.2 编制原则........................................................ 3.1.3 编制内容........................................................ 4.1.4 施工总体目标................................................... 4. 2工程概况及工程难点 ......................................... 4.2.1 工程概况........................................................ 4.2.2 工程难点........................................................ 6.2.3 工程针对性措施................................................. 6.3 施工总规划布置........................................... 7.3.1 施工布置原则.................................................... 7.3.2 土建工程施工布置................................................ 7.3.3 景观电气安装施工布置............................................ 7.4 施工进度计划及保证措施.................................... 8.4.1 总进度计划编制遵循的原则 (8)4.2 节点工期........................................................ 8.4.3 施工总进度计划.................................................. 9.4.4 进度计戈。
一、工程概况本工程为某景区水上栈道建设,栈道全长约300米,宽约2米,位于景区内河流上,主要用于游客观赏河流风光。
栈道结构形式为木质结构,采用防腐木材料。
为确保施工质量和安全,特制定本专项施工方案。
二、施工准备1. 技术准备(1)组织施工技术人员进行现场勘察,了解工程地质、水文、气象等情况;(2)编制施工组织设计,明确施工工艺、施工顺序、施工方法等;(3)组织施工人员培训,提高施工人员的技术水平和安全意识。
2. 材料准备(1)防腐木:选用优质防腐木,符合国家标准;(2)钢构件:选用符合国家标准的钢构件;(3)其他材料:水泥、砂、石子、钢筋等。
3. 施工设备准备(1)施工船舶:选用稳性好、承载能力强的施工船舶;(2)施工机械:钻机、切割机、电焊机、吊车等;(3)检测设备:水准仪、经纬仪、全站仪等。
三、施工工艺1. 搭设水上平台(1)根据现场水文、地质情况,确定平台位置;(2)采用钢管桩作为平台基础,桩间距为1.5米;(3)桩顶设置横梁,横梁上铺设防腐木板;(4)平台四周设置栏杆,栏杆采用防腐木制作。
2. 搭设栈道(1)栈道采用防腐木制作,分为面板、立柱、扶手等部分;(2)立柱采用钢管桩固定,间距为1.5米;(3)面板采用防腐木铺设,与立柱连接牢固;(4)扶手采用防腐木制作,与面板连接牢固。
3. 搭设观景平台(1)根据设计要求,确定观景平台位置;(2)采用钢管桩作为平台基础,桩间距为1.5米;(3)平台四周设置栏杆,栏杆采用防腐木制作;(4)平台表面采用防腐木铺设。
四、施工安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品;2. 施工船舶必须符合国家标准,确保船舶稳定性和承载能力;3. 施工机械必须进行定期检查、维护,确保设备安全可靠;4. 施工过程中,加强现场安全管理,防止发生安全事故。
五、施工进度安排1. 施工准备阶段:1个月;2. 搭设水上平台阶段:2个月;3. 搭设栈道阶段:2个月;4. 搭设观景平台阶段:1个月;5. 工程验收阶段:1个月。

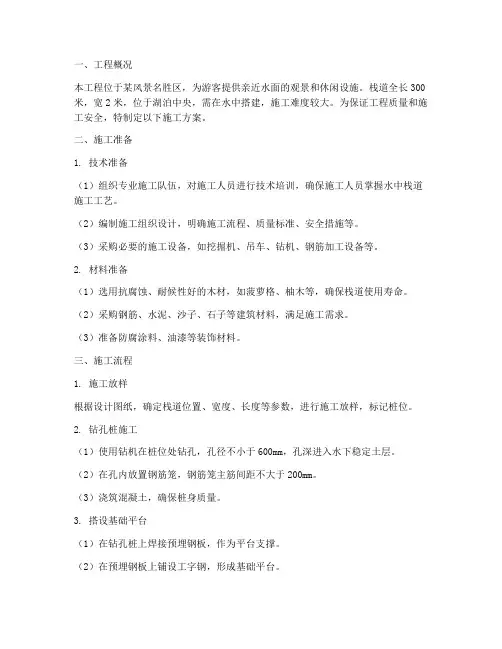

一、工程概况本工程位于某风景名胜区,为游客提供亲近水面的观景和休闲设施。
栈道全长300米,宽2米,位于湖泊中央,需在水中搭建,施工难度较大。
为保证工程质量和施工安全,特制定以下施工方案。
二、施工准备1. 技术准备(1)组织专业施工队伍,对施工人员进行技术培训,确保施工人员掌握水中栈道施工工艺。
(2)编制施工组织设计,明确施工流程、质量标准、安全措施等。
(3)采购必要的施工设备,如挖掘机、吊车、钻机、钢筋加工设备等。
2. 材料准备(1)选用抗腐蚀、耐候性好的木材,如菠萝格、柚木等,确保栈道使用寿命。
(2)采购钢筋、水泥、沙子、石子等建筑材料,满足施工需求。
(3)准备防腐涂料、油漆等装饰材料。
三、施工流程1. 施工放样根据设计图纸,确定栈道位置、宽度、长度等参数,进行施工放样,标记桩位。
2. 钻孔桩施工(1)使用钻机在桩位处钻孔,孔径不小于600mm,孔深进入水下稳定土层。
(2)在孔内放置钢筋笼,钢筋笼主筋间距不大于200mm。
(3)浇筑混凝土,确保桩身质量。
3. 搭设基础平台(1)在钻孔桩上焊接预埋钢板,作为平台支撑。
(2)在预埋钢板上铺设工字钢,形成基础平台。
(3)在基础平台上铺设木板,作为栈道面层。
4. 栈道面层施工(1)选用防腐木材,按照设计要求进行切割、拼接。
(2)在栈道面层上涂抹防腐涂料,提高耐候性。
(3)安装栏杆、扶手等设施,确保游客安全。
5. 装饰施工(1)在栈道两侧安装木制装饰板,美化景观。
(2)在栈道进出口设置指示牌、警示标志等。
四、质量保证措施1. 严格控制材料质量,确保所用材料符合设计要求。
2. 加强施工过程中的质量控制,严格执行施工规范。
3. 对施工人员进行定期培训,提高施工技能。
4. 定期进行质量检查,确保工程质量和安全。
五、安全保证措施1. 加强施工现场安全管理,落实安全责任制。
2. 严格执行操作规程,确保施工安全。
3. 设置安全警示标志,提醒游客注意安全。
4. 配备必要的安全防护设施,如安全带、安全帽等。
栈道工程施工组织设计一、项目概况本项目是位于山区的栈道工程,全长约2公里。
栈道的主体结构为木质栈道,起点设在山脚,终点设在山顶,沿途经过多个景点和观景台,是一条旨在提供游客观赏风景的旅游景点。
栈道工程的主要施工内容包括基础的打桩、横梁的铺设、栈道面的铺装以及围栏的安装等。
二、施工组织设计1. 项目管理(1)项目组织结构本项目设立总指挥部、工程部、质量监督部、安全保障部、物资管理部五个部门。
总指挥部负责项目的整体管理和决策,工程部负责具体的施工工作,质量监督部负责质量监督和检查,安全保障部负责安全管理,物资管理部负责物资采购和管理。
(2)施工计划根据项目的进度和要求,制定详细的施工计划,包括工期安排、人员分配、施工工序等。
在施工过程中,要及时调整计划,保证施工的顺利进行。
2. 施工准备(1)人员配备根据施工计划,合理安排施工人员,包括工程师、技术员、工人等。
要对每个人员进行专业培训,确保其具备相应的技术和操作能力。
(2)设备准备准备好所需的施工设备和工具,包括挖掘机、吊车、推土机等。
保证设备的正常运转,并严格按照操作规程进行施工。
3. 施工实施(1)基础工程首先进行栈道的基础工程,包括打桩、挖土、浇筑混凝土等。
要注意基础的稳固性和承载力,确保栈道的安全性和稳定性。
(2)横梁铺设根据设计要求,安排工人进行横梁的铺设,注意横梁的对齐和连接。
在铺设过程中,要注意材料的保护,避免损坏。
(3)栈道面铺装栈道面的铺装是整个工程的重要环节,要选用合适的材料和工艺,确保栈道面的平整和美观。
在铺装过程中,要进行实时检查,及时修正问题。
(4)围栏安装在栈道两侧安装围栏,以确保游客的安全。
围栏的安装要符合相关标准和规定,确保牢固稳定。
4. 施工质量控制在施工过程中,要严格按照设计要求和标准进行施工,确保施工质量。
要进行合格检查和验收,并定期进行质量检测,及时发现和解决问题。
5. 安全保障施工过程中要严格遵守安全操作规程,做好安全防护措施,确保施工人员的安全。

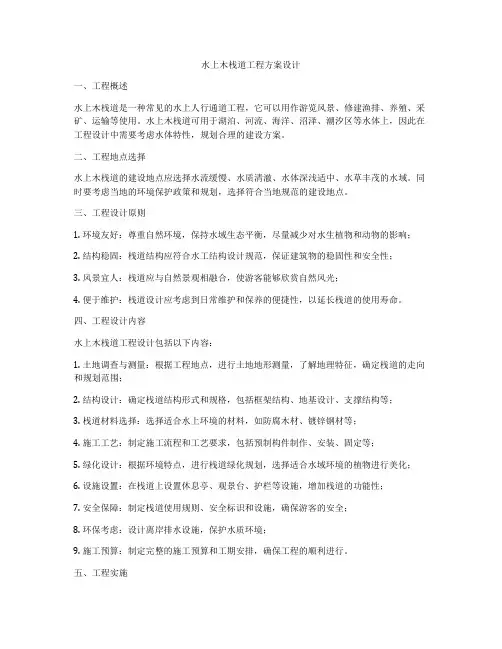

水上木栈道工程方案设计一、工程概述水上木栈道是一种常见的水上人行通道工程,它可以用作游览风景、修建渔排、养殖、采矿、运输等使用。
水上木栈道可用于湖泊、河流、海洋、沼泽、潮汐区等水体上,因此在工程设计中需要考虑水体特性,规划合理的建设方案。
二、工程地点选择水上木栈道的建设地点应选择水流缓慢、水质清澈、水体深浅适中、水草丰茂的水域。
同时要考虑当地的环境保护政策和规划,选择符合当地规范的建设地点。
三、工程设计原则1. 环境友好:尊重自然环境,保持水域生态平衡,尽量减少对水生植物和动物的影响;2. 结构稳固:栈道结构应符合水工结构设计规范,保证建筑物的稳固性和安全性;3. 风景宜人:栈道应与自然景观相融合,使游客能够欣赏自然风光;4. 便于维护:栈道设计应考虑到日常维护和保养的便捷性,以延长栈道的使用寿命。
四、工程设计内容水上木栈道工程设计包括以下内容:1. 土地调查与测量:根据工程地点,进行土地地形测量,了解地理特征,确定栈道的走向和规划范围;2. 结构设计:确定栈道结构形式和规格,包括框架结构、地基设计、支撑结构等;3. 栈道材料选择:选择适合水上环境的材料,如防腐木材、镀锌钢材等;4. 施工工艺:制定施工流程和工艺要求,包括预制构件制作、安装、固定等;5. 绿化设计:根据环境特点,进行栈道绿化规划,选择适合水域环境的植物进行美化;6. 设施设置:在栈道上设置休息亭、观景台、护栏等设施,增加栈道的功能性;7. 安全保障:制定栈道使用规则、安全标识和设施,确保游客的安全;8. 环保考虑:设计离岸排水设施,保护水质环境;9. 施工预算:制定完整的施工预算和工期安排,确保工程的顺利进行。
五、工程实施1. 施工前准备:根据设计要求准备施工材料、设备和人员,制定详细的施工计划;2. 地基处理:进行地基处理,确保栈道的稳固性和耐久性;3. 构件制作:根据设计要求进行栈道构件的预制和加工;4. 栈道组装:将预制构件组装到位,并进行连接、固定、调整;5. 试验运行:完成栈道建设后进行试验运行和安全评估,确保栈道的安全使用;六、工程验收1. 施工完成后进行工程验收,检查栈道各部位结构、功能和安全性是否符合要求;2. 环保评估:进行环保评估,检查栈道对周围环境的影响情况;3. 完善设施:根据验收情况,进行栈道设施完善和美化,使其更符合使用要求。
栈道工程施工组织设计栈道工程施工组织设计一、前言栈道工程作为一种重要的山地交通工程,能够极大地提高山区交通条件,对于推动地方经济发展具有重要意义。
本旨在为栈道工程的施工组织设计提供详细指导,包括施工组织设计的基本原则、工程划分、施工流程、安全措施等方面的内容。
二、施工组织设计基本原则1. 安全第一:确保施工过程中的人员和设备安全。
2. 高效率:合理安排施工工序和时间,提高施工效率。
3. 节约资源:合理利用材料和设备,减少浪费。
4. 环境保护:采取措施保护施工区域的环境,防止污染。
5. 合理布局:根据具体情况合理设计施工区域的布局。
三、工程划分栈道工程的施工可以按照不同的划分方式进行,常见的划分方式有栈道类型、施工工序、地理位置等。
根据栈道类型,可以将工程划分为步行栈道、观景栈道等;根据施工工序,可以将工程划分为路基开挖、路面铺设、护栏安装等。
根据地理位置,可以将工程划分为平地段、坡地段、山顶段等。
四、施工流程1. 前期准备(1)勘察设计:进行勘察设计工作,确定施工方案。
(2)材料准备:根据设计方案准备所需材料。
(3)人员组建:组建施工队伍,确保人员配备到位。
2. 施工准备(1)场地准备:清理施工区域,确保施工道路畅通。
(2)设备调试:对施工使用的设备进行调试和检查。
(3)安全防护:设置必要的安全标识和防护设备。
3. 施工实施(1)路基开挖:进行路基开挖工作,根据设计要求进行坡度控制和排水处理。
(2)路面铺设:根据设计要求进行路面铺设,确保平整度和防滑性能。
(3)栈道搭建:根据设计要求进行栈道的搭建工作,包括栈道板材的安装和固定。
(4)护栏安装:根据设计要求进行护栏的安装,确保栈道的安全性。
4. 后期收尾(1)清理整理:清理施工现场,确保环境整洁。
(2)验收检查:进行工程验收检查,确保施工质量符合要求。
(3)档案整理:整理施工档案,包括设计图纸、施工记录等。
五、安全措施1. 建立安全管理制度:制定施工安全管理制度,明确责任和要求。
栈道工程施工组织设计莫愁湖栈道建设工程施工组织设计第一章工程概况、综合说明一、项目概况项目名称:钟祥市莫愁湖栈道工程建设单位:XXX设计单位:XXX监理单位:XXX施工单位:XXX工程地点:钟祥市莫愁湖畔质量要求:合格合同工期:2015年6月8日至2015年11月8日(150个日历日)二、工程概况本项目位于钟祥市明显陵旅游风景区莫愁湖畔,环湖栈道长约5000米。
该栈道工程是明显陵景区项目的重点工程之一,全长5000m,宽2.1m,下部热镀无缝钢管混凝土桩,浇C20混凝土,伸入持力层70CM;桥面10#热轧工字钢梁,100*100*5方管;面铺印度菠萝格防腐木料,两侧做1米高的印度菠萝格防腐木栏杆。
三、编制依据我公司项目经理部在编制本施工组织设计时,多次组织技术人员对现场进行勘踏,对工程的施工准备、施工进度计划控制、主要技术方案措施、文明施工、安全施工及质量控制等诸多因素作了充分的综合考虑,突出其科学性、可行性和针对性。
本施工组织设计将作为指导栈道施工的依据之一。
四、编制原则1、遵循中标文件及补充文件的各项条款的原则。
2、遵循设计的原则,正确组织施工,确保工程质量合格,满足设计要求和使用功能。
3、坚持中标文件和设计施工图中的技术规范的原则,确保产品使业主满意。
4、实施“项目法”施工的原则。
5、坚持实事求是的原则,根据本单位的实力,确保施工组织的可行性、先进性和合理性。
6、充分发挥专业化施工企业优势的原则。
7、确保本工程质量、进度、安全和文明施工均满足合同相关条款要求的原则。
第二章项目组织机构本工程的项目组织机构如下:1、建设单位:XXX2、设计单位:XXX3、监理单位:XXX4、施工单位:XXX5、项目经理:XXX6、总工程师:XXX7、总监理师:XXX8、总质量工程师:XXX9、安全生产监督员:XXX10、施工现场负责人:XXX11、质量检验员:XXX12、材料专责:XXX13、机械专责:XXX14、文明施工专责:XXX15、环保专责:XXX以上为项目组织机构人员的名单,他们在本工程的建设过程中,各司其职,密切配合,共同推进工程的顺利完成。

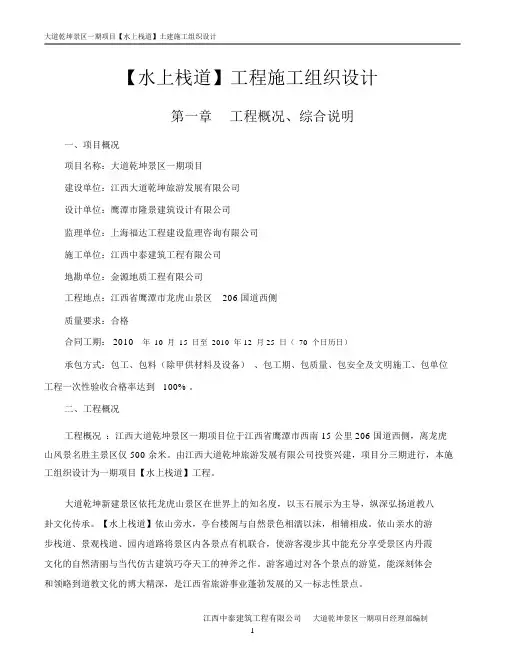

【水上栈道】工程施工组织设计第一章工程概况、综合说明一、项目概况项目名称:大道乾坤景区一期项目建设单位:江西大道乾坤旅游发展有限公司设计单位:鹰潭市隆景建筑设计有限公司监理单位:上海福达工程建设监理咨询有限公司施工单位:江西中泰建筑工程有限公司地勘单位:金源地质工程有限公司工程地点:江西省鹰潭市龙虎山景区206国道西侧质量要求:合格合同工期:2010 年10月15日至2010年12月25日(70个日历日)承包方式:包工、包料(除甲供材料及设备)、包工期、包质量、包安全及文明施工、包单位工程一次性验收合格率达到100%。
二、工程概况工程概况:江西大道乾坤景区一期项目位于江西省鹰潭市西南15公里206国道西侧,离龙虎山风景名胜主景区仅500余米。
由江西大道乾坤旅游发展有限公司投资兴建,项目分三期进行,本施工组织设计为一期项目【水上栈道】工程。
大道乾坤新建景区依托龙虎山景区在世界上的知名度,以玉石展示为主导,纵深弘扬道教八卦文化传承。
【水上栈道】依山旁水,亭台楼阁与自然景色相濡以沫,相辅相成。
依山亲水的游步栈道、景观栈道、园内道路将景区内各景点有机联合,使游客漫步其中能充分享受景区内丹霞文化的自然清丽与当代仿古建筑巧夺天工的神斧之作。
游客通过对各个景点的游览,能深刻体会和领略到道教文化的博大精深,是江西省旅游事业蓬勃发展的又一标志性景点。
著名旅游风景名胜龙虎山是中国道教正一派“祖庭”的发祥地。
在中国道教史上有着承先启后、继往开来的地位和作用以及重大历史及社会影响。
龙虎山景区是中国申报世界自然文化遗产成功名录之一,大道乾坤新建景区依托龙虎山景区在中国乃致世界的影响力定将发挥其积极的社会作用。
大道乾坤景区一期项目由:游客服务中心、入口广场、栈道、玉帝阁、神仙世界、天地慈航、王母瑶池、玉宝馆、景观堤坝、文昌阁、滨水餐饮、水上栈道、天玉台等二十余项建筑景点组成。
水上栈道主要经济技术指标:【水上栈道】工程是大道乾坤景区一期项目的重点工程之一,栈道全长192m,宽7.5m、5.1 m、10.11m不等,建筑总面积约1500m2,依山亲水而立。
独立基础框架栈道设计±0.00绝对标高为64.20m,呈L形。
建筑高度6700㎜,一段1/B-E轴~14/B-E轴南西走向与二段1/b-e ~23/b-e东西走向形成154C0夹角。
主体由钢筋砼独立基础,基础系梁、钢筋砼框架,钢筋砼面板组成。
基础设计埋置深度≥1m,基底持力特征≥190kpa,钢筋砼设计耐久年限为二级,砼设计强度等级:独立基础垫层为C20沥青砼,±0.000以下为C30抗渗S6砼,±0.000以上为C25砼。
基础、基础系梁、框架梁、柱、砼栈道板底均采用聚合物水泥砂浆粉刷,仿木色涂料三度。
结构钢筋分别采用:HPB235,HRB335。
预埋件采用A-3级钢。
亮化景观灯穿线管为PVC塑料管。
栈道防腐木拦杆预留孔160×160㎜×60㎜,按设计要求准确分布预留。
栈道面为双向排水,排水坡度为1%。
1~3/B-E轴为斜坡栈道,宽7500㎜,每轴长8500㎜×2,1/B-E轴砼栈道板顶面标高-0.5,3/B-E砼栈道板顶面标高为±0.00,坡度率为2.94%。
○1~ ○4原地面标高62.10,基础底标高60.10 3/B-E轴~8/B-E轴,宽5100㎜,轴长32.6m×,为直线段,其中3/B-E轴~6/B-E轴为双梁拱拱形栈道,主梁拱:R内=5250㎜,R外=5750㎜,切线长9000㎜,拱净高2250㎜。
桥面板拱R内=23000㎜,R外=23550㎜,切线长19000㎜,拱净高2250㎜,相当于65.65m,拱桥顶面绝对标高66.20。
○4~○14原地面标高60.60,基础底标高59.488/B-E轴~12/B-E轴,宽10110㎜,轴长8800㎜×2,为矩形观景平台,板顶标高±0.00。
12/B-E轴~13-14/B-E轴宽5100㎜,轴长3300㎜,为直线段,板顶标高±0.00。
其中13/B-E轴~14/B-E轴为伸缩缝,14/B-E轴与1/e-b轴夹角为154 C0夹角。
1/e-b轴~11-/e-b轴宽5100㎜,轴长68900㎜,为直线段,板顶标高±0.00。
其中2/e-b 轴~5/e-b轴、7/e-b轴~10/e-b轴为双梁拱拱形栈道,主梁拱:R内=5250㎜,R外=5750㎜,切线长9000㎜,拱净高2250㎜。
桥面板拱R内=23000㎜,R外=23550㎜,切线长19000㎜,拱净高2250㎜,相当于65.65m,拱桥顶面绝对标高66.20m。
11-12/e-b轴为结构伸缩缝。
1~21/e-b轴原地面标高60.60 ,基础底标高59.4812/e-b轴~16-/e-b轴宽10110㎜,轴长8800㎜×2,为矩形观景平台,板顶标高±0.00。
16/e-b轴~21-/e-b轴宽5100㎜,轴长34400㎜,为直线段,板顶标高±0.00。
其中18/e-b 轴~21/e-b轴为双梁拱拱形栈道,主梁拱:R内=5250㎜,R外=5750㎜,切线长9000㎜,拱净高2250㎜。
桥面板拱R内=23000㎜,R外=23550㎜,切线长19000㎜,拱净高2250㎜,相当于65.65m,拱桥顶面绝对标高66.20m。
21~23/e-b轴为斜坡栈道,宽7500㎜,轴长8500㎜×2,23/e-b轴砼栈道板顶面标高-0.5,21/e-b轴砼栈道板顶面标高为±0.00,坡度率为2.94%。
原地面标高64.27,基础底标高61.00。
三、编制依据我公司项目经理部在编制本施工组织设计时,多次组织技术人员对现场进行踏勘,对工程的施工准备,施工进度计划控制、主要技术方案措施、文明施工、安全施工及质量控制等诸多因素作了充分的综合考虑,突出其科学性、可行性和针对性。
本施工组织设计将作为指导【水上栈道】施工的依据之一。
编制依据:1、《江西大道乾坤景区一期项目》招标文件;2、《江西大道乾坤景区一期项目》【水上栈道】设计图纸;3、《江西大道乾坤景区一期项目》投标文件及其附件;4、《江西大道乾坤景区一期项目》中标通知书;5、《江西大道乾坤景区一期项目》答疑会议纪要;6、《江西大道乾坤景区一期项目》项目补充协议书7、《江西大道乾坤景区一期项目》【水上栈道】工程预算书8、国家颁发的:《建筑安装工程质量评定统一标准》GB50300-2001;《测量规范》(GBJ50026-93)《地基与基础工程施工及验收规范》(GBJ202—83)《混凝土结构工程施工质量验收规范》(GB50204-2002)《建设工程项目管理规范》(GB/T50326-2001)《建设工程文件归档整理规范》GB50328-2001《钢筋砼用钢带肋钢筋》(GB1499—2007)《热轧光圆钢筋》(GB1499[1].1-2007)9、我公司ISO9001质量体系认证程序文件。
10、有关工程建设的安全生产、文明施工、环境保护等有关规定。
11、江西省有关工程建设的法律、法规及标准;12、国家现行技术标准及施工验收规范,工程质量评定标准及操作规程;13、现场情况调查资料;14、以往相似工程的施工经验、施工技术技能等。
四、编制原则1、遵循招标文件及补充文件的各项条款的原则。
2、遵循设计的原则,正确组织施工,确保工程质量合格,满足设计和使用功能。
3、坚持招标文件和设计施工图中的技术规范的原则,确保产品使业主满意。
4、实施“项目法施工”的原则。
5、坚持实事求是的原则,根据本单位的实力,确保施工组织的可行性、先进性和合理性。
6、充分发挥专业化施工企业优势的原则。
7、确保本工程质量、进度、安全和文明施工均满足合同相关条款要求的原则。
五、响应条款1.质量目标:符合(工程施工质量验收规范)标准,确保合格2.对合同条款的响应:严格按照合同条款安排、组织工程施工,保工期、保质量。
3.对招标文件所列的全部合同条款予以接受和承诺。
第二章项目组织机构为了按期、保质、安全地完成本工程施工任务,公司按项目法施工管理要求,选派一名具有丰富管理经验的二级建造师担任本工程的项目经理,代表本公司全权负责现场施工管理工作。
公司从各处室抽调有经验且责任心强的工程、技术、经济、材料、政工等各类管理干部成立强有力的项目经理部,设项目负责人2名、项目总工程师1名,负责施工现场指挥、物资供应、成本控制及总体技术工作。
质检工程师1名、专职安全员1名、测量队、试验室主任1名,负责工程技术、施工、质量及安全工作。
设会计1名,负责计划、财务、预决算工作。
设物资部主任1名、机械工程师1名,负责工程物资、材料、机具设备供应和现场协调指挥及设备管理。
做到统一计划协调、统一现场管理、统一组织指挥、统一物资供应、统一资金收付、统一对外联络等“六个统一”。
各专业队伍之间在项目经理领导下,协作、配合、共同完成这一任务。
施工中,应发挥本公司知识密集的优势,动员科技人员积极推广应用新工艺、新材料、新技术,开展合理化建议活动,在此基础上研制更好更实用的新成果。
项目组织机构图项目部组成人员名单注:★投标承诺人员☆公司调遣人员▲项目外聘人员一、工程部由项目负责人全权负责,根据批准的总进度计划,监督指导各专业施工队伍形成进度计划;负责各专业施工队伍间的施工协调;配合与业主工程管理部门、监理单位之间协调;施工队伍的操作质量控制;检查监督、落实业主指令及有关会议决议;向业主、监理提供工程进度完工验收报告,对工程进度、质量、及各专业施工队作业作统一安排。
二、材料计划部由物资供应组长统一负责材料设备报价管理,统购管理、保管、发放一切材料;对工程使用的材料、机具、设备的质量和管理负责。
三、工程技术部由项目总工程师负责,落实主要分部工程施工方案设计;按规定制定工艺卡;落实工程测量、试验和全面质量管理工作;根据设计及监理要求选用施工中所使用的相关规范,作好技术档案工作;审查、编制各专业施工技术方案、措施;对工程资料管理负责。
四、质量安全部由质检员、质检工程师负责,按工程质量总目标制定质检管理网络;负责对工程进行监督、检查、评定,对原材料进行检验,使之符合合同、设计、规范要求;进行隐蔽工程的检查评定;第三章施工准备与协调安排一、施工调查与协调施工前组织相关技术人员对施工范围的地形地貌进行深入细致的调查,主要内容如下:1、现场具体的地形地貌,充分分析有没有对施工过程产生影响的外界因素,是否对周边自然植被造成毁坏,是否对附近居民生造成影响,是否影响当地交通,及时做好相应准备工作。
2、了解当地交通情况,哪些道路可供施工运输使用。
