GB 50011-2010(2016版)
混凝土结构设计规范
GB 50010-2010(2015版)
建筑结构荷载规范
GB 50009-2012
高层建筑混凝土结构技术规程
JGJ 3-2010
《人民防空工程施工及验收规范》GB 50134-2004
《地下工程防水技术规范》GB 50108-2008
《人民防空地下室设计规范》GB 50038-2005
《民用建筑设计通则》
GB50352-2005
中华人民共和国工程建设性标准强制性条文房屋建筑部分
2013年版
《建筑设计防火规范》
GB50016-2014(2018年版)
《住宅建筑规范》
GB50368-2005
《住宅设计规范》
GB50096-2011
《无障碍设计规范》
建筑施工组织设计规范GB/T50502-2017
砌体结构设计规范
GB 50003-2011
墙体材料应用统一技术规范
GB50574-2010
混凝土结构耐久性设计规范
GB/T50476-2008
建筑地基基础设计规范
GB 50007-2011
建筑地基处理技术规范
JGJ79-2012
建筑桩基技术规范
JGJ94-2008
《混凝土结构设计规范》GB 50010-2010(2015年版)
《地下防水工程质量验收规范》GB 50208-2008
《全国民用建筑工程设计技术措施2009版-防空地下室》
《人民防空工程防护设备选用图集》RFJ01-2008
《混凝土结构施工图平面整体表示方法制图规则和构造详图》16G101-1/2/3
JGJ18-2012
绿色建筑评价标准
GB/T 50378-2014
绿色建筑评价标准
DB13(J)/T113-2015
绿色建筑设计标准
DB11/938-2012
EPS模块现浇混凝土剪力墙保温系统技术规程
DB13(J)/T191-2015
系统技术规程
GB18306-2015
中国地震动参数区划图
GB18306-2015
无
水泥砂浆顶棚
白色乳胶漆
厨房
防滑地砖
面砖墙面
无
水泥砂浆顶棚
白色乳胶漆
合用前室、楼梯间商业网点楼梯间,顶层走道卫生站楼梯间
防滑地砖
一层面砖墙面
二层以上白色乳胶漆墙面
面砖踢脚
混合砂浆顶棚
白色乳胶漆
阳台
防滑地砖
水泥砂浆墙面
白色乳胶漆
面砖踢脚
水泥砂浆顶棚
白色乳胶漆
水暖井
水泥砂浆楼面
水泥砂浆墙面
白色乳胶漆
无
水泥砂浆顶棚
2.2地下部分:
外墙为250厚抗渗钢筋混凝土剪力墙
内墙为蒸压加气砌块混凝土砌块墙,Mb5.0水泥砂浆砌筑及250mm、200mm厚钢筋混凝土剪力墙
2.3砌块墙体积干密度为600KG/m,强度级别不小于A5,用专用砂浆砌筑
3.防水工程
住宅楼
地下室部位:柔性防水层一级为3厚SBS高聚物改性沥青防水卷材两道,二级为4厚SBS卷材一道
3.编制原则
根据双方签订的合同文件、施工设计图纸、文件资料要求,以及此工程中的工序技术特点和有关的工程量。采用先进科学的施工方法、施工工艺和施工手段,工程质量确保合格,实现安全施工,创建省安全文明标准工地。
充分准备,合理安排,理顺进度与质量、进度与安全之间的关系,使三者协调统一,在保证质量、安全目标的前提下,确保项目总目标的实现。
5).河北省建设厅印发的《河北省建筑施工文明工地检查评分办法》。
6).我公司的企业标准及颁发的《质量手册》、《程序文件》。
7).现场和周边的实际勘查情况。
8).国家的法律、法规。
2.编制范围
本工程包括11栋住宅楼及相应的地下车库;12号楼为地上7层,地下1层,16号楼为地上7层,地下2层,18、19、20、22、号楼为地上10层(9层),地下2层,21号楼为地上10层(7层),地下2层,26、27号楼为地上16层,地下2层。
建筑基桩检测技术规范
JGJ106-2014
住宅建筑规范
GB 50368-2005
地下工程防水技术规范
GB 50108-2008
高层建筑筏型与箱型基础技术规范
JGJ6-2011
建筑变形测量规范
JGJ8-2016
混凝土结构工程施工规范
GB 50666-2011
钢筋机械连接技术规程
JGJ107-2016
钢筋焊接及验收规程
4.操作工艺
工艺流程:
抹找平层或硬架支模→吊装大楼板→调整板位置→整理绑扎钢筋
(1)抹找平层或硬架支模:安装大楼板之前根据标高,一般情况在墙四周用硬架支模,也可在墙顶上抹找平层,找平层的水泥砂浆配比为1:3。如采用硬架支模时,墙顶混凝土标高应降下1~3cm。
(2)吊装大楼板:吊装前首先查清大楼板洞口位置(包括暖卫煤气电气管线洞口)及大楼板方向标志,再对照结构图的布置,查清每房间所用大楼板所用型号是否正确。安装时板端对准墙身缓缓下降,落稳后再脱钩。
精心编制施工组织设计,严格按照质量评定验收标准及施工规范组织施工,保证工程质量,以优良的工程质量和优质的服务满足该项目创优规划的实现。
1、工程简况
工程名称:秀水名苑住宅小区(12.16.18.19.20.21.22.23.25.26.27号楼、地下车库)工程施工
建设单位:河北三泰建荣房地产开发有限公司
尺量检查
大楼板同一轴线相邻板上表面高差
5
尺量检查
6.成品保护

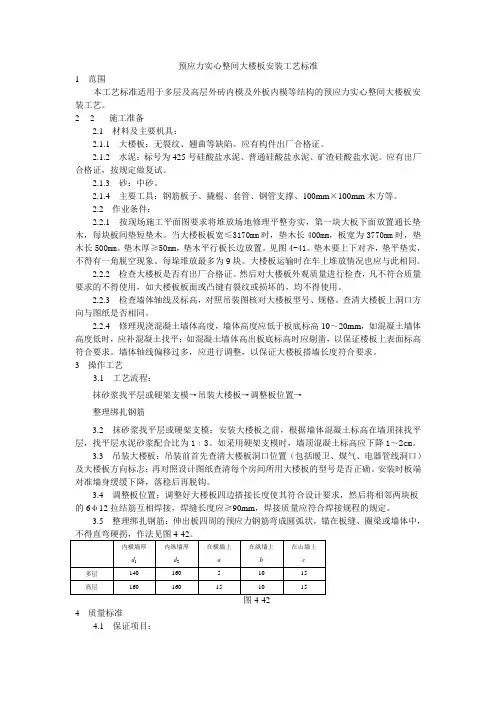

(1)堆放大楼板的场地必须平整坚实,第一块大块下面要放置通长垫木,每层之间放置短垫木,大楼板板宽≤3710mm时垫木长400mm,板宽为3770mm时垫木长500mm,垫木厚≥50mm,平行板的长边放置见图2-41所示。垫木要上下对齐对正,垫平垫实。不得有一角脱空现象。每垛堆放最多为9块。大楼板在运输车上垫木位置和规格同上述堆放要求。
地下防水:4厚SBS高聚物改性沥青防水卷材一道
车库顶防水:3厚SBS高聚物改性沥青防水卷材一道,4厚SBS高聚物改性沥青耐根穿刺防水卷材一道
4.装修工程
适用部位
楼面/地面
内墙
踢脚
顶棚
客厅、卧室、餐厅、家庭室、商业网点卫生站
防滑地砖
混合砂浆墙面
白色乳胶漆
面砖踢脚
混合砂浆顶棚
白色乳胶漆
卫生间
防滑地砖
面砖墙面
白色乳胶漆
门厅
花岗岩楼面
面砖墙面
无
混合砂浆顶棚
白色乳胶漆
车库
面刷防尘耐磨高级地坪漆
1、白色内墙涂料
2、水泥砂浆墙面
水泥砂浆踢脚
1、白色涂料
2、水泥砂浆
采暖与非采暖隔墙
在低温一侧均抹20厚MPC高效复合保温砂浆
外墙
EPS模块现浇混凝土剪力墙保温系统
(真石漆外墙、干挂石材、面砖外墙)
屋面
1、不上人屋面2、人防楼梯屋面,不上人屋面
a.外墙为160mm(200mm)厚钢筋混凝土墙+90mm普通EPS模块(B1级)+50mm自密实混凝土。
B.外墙为80mm厚钢筋混凝土墙+80mm(120)聚苯板(B1级)+90mm普通EPS模块(B1级)+50mm自密实混凝土。
内墙为加气混凝土砌块墙,160厚钢筋混凝土剪力墙
一、二层框架部分外墙为300mm厚蒸压轻质砂加气混凝土砌块墙
预拌混凝土
GB/T 14902-2012
预拌砂浆
GB/T 25181-2010
预拌砂浆应用技术规程
JGJ/T223-2010
全国民用建筑工程设计技术措施
2009版
承德市建设工程质量常见问题防治办法
CDFS-2015005
建筑结构可靠度设计统一标准
GB 50068-2001
建筑工程抗震设防分类标准
GB 50223-2008
1)楼板标高、坐浆符合设计要求及施工规范的规定。
2)应保证相邻楼板焊接钢筋的搭接长度,表面平整,焊缝无凹陷、裂纹、焊瘤、气孔、夹渣及咬边。
(3)允许偏差项目:见表2-48。
预应力大楼板安装允许偏差 表2-48
项目
允许偏差(mm)
检验方法
轴线位置偏移
5
尺量检查
层高
±10
用水准仪或尺量检查
楼板搁置长度
±10
表如下:
工程名称
建筑面积
层数
建筑高度
12#楼
5991.66㎡
地下一层、地上七层
21.1米
16#楼
6775.43㎡
地下二层、地上七层
21.1米
18#楼
7260.66㎡
地下二层、地上十层
29.3米
19#楼
7875.82㎡
地下二层、地上十层
29.5米
20#楼
8409.66㎡
地下二层、地上十层
29.5米
21#楼
秀水名苑住宅小区12、16、18、19、20、21、22、23、25、26、27号住宅楼、地下车库的建筑施工总承包,不包括基础处理、基槽土方(但包括地基清槽、集水坑挖方、地基钎探),建筑施工从基础垫层开始,交房标准为毛坯交房标准,包含公共区域的装修,施工内容为除发包方分包工程以外的施工图全部工程内容,以上工程内容均包括全部施工工序。
1.工程质量目标
质量标准:符合《GB50300-2013建筑工程施工质量验收规范》合格标准。
2.工程工期目标
工期要求:482日历天。
计划开工日期:2019年4月26日
计划竣工日期:2020年8月20日
