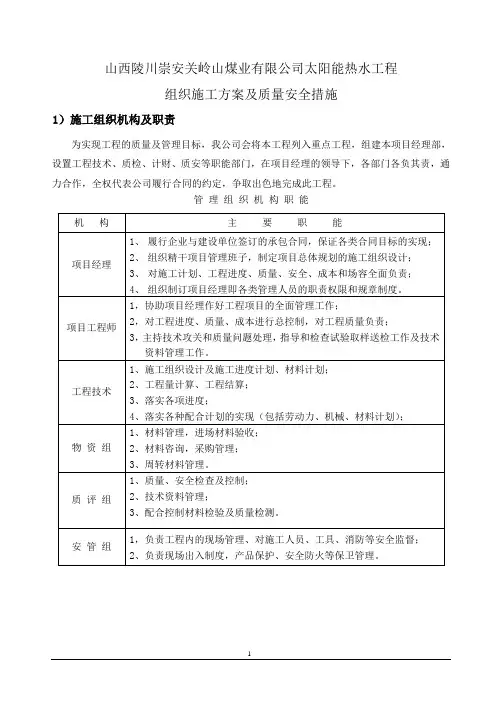

太阳能施工方案

  • 格式:doc
  • 大小:33.50 KB
  • 文档页数:8

××××××××××工程 施工方案

×××新能源科技有限公司

- 1 - 一、编制依据

1、合同要求、设计要求

(1)××××工程-—太阳能热水系统工程施工合同

(2)××××工程太阳能热水系统专业施工图

2、主要规程规范

(1)民用建筑太阳能热水系统应用技术规范(GB50364—-2005)

(2)《建筑工程施工质量验收统一标准》 ( GB50300-2001)

(3)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)

3、执行工艺标准及标准图集

陕西省工程建设标准

建筑给水排水及采暖工程施工工艺标准(CBJ/T61—38-2005)

太阳能热水设备及管道安装工艺标准(CBJ/T61-38-10-2005)

4、太阳能热水系统工程施工方案

二、工程概况

太阳能热水系统工程,位于学院东侧.利用了锅炉房、动力中心的屋面位置。总长度155m,太阳能集热面积932m2.分为两个独立运行系统.锅炉房屋面、动力中心屋面及连桥为一个系统,花房屋面为一个系统。采用目前国内先进的蓝膜太阳能平板集热器,共计468块。安装在热镀锌成品支架上。集热器支架采用热镀锌角钢,不锈钢螺栓组装而成。集热器面南450角安装。系统整齐排列,外形美观,连接牢靠.系统运行介质采用新型太阳能专用换能液。集热板中介质通过板式换热器将热量传递至热媒水箱.整体系统利用温差循环,当太阳能集热板回水端温度高于储水箱温度70C时,系统自动循环换热,当太阳能集热板回水端温度低于储水箱温度30C时,系统停止循环。太阳能控制系统采用PLC智能化自动控制。

三、太阳能热水系统施工

××××××××××工程 施工方案

×××新能源科技有限公司

- 2 - 太阳能热水系统安装施工有以下内容:

1、基座:太阳能基础采用混凝土基础。在屋面上的基础做成通长条形基础,以保证屋面防水层的完整。基础由土建施工单位负责施工。

2、支架:采用热镀锌角钢和槽钢,不锈钢螺栓组装.按设计要求位置准确,与主体结构固定牢靠.

3、集热板安装:集热板安装倾角为450,安装误差控制在±30以内。安装牢固,连接方式符合设计规定。

4、管路:太阳能热水系统管道安装由设备安装公司负责.管道及设备的安装施工符合国家标准《建筑给水排水及采暖工程施工质量验收规范》GB50242的相关规定。

5、电气与自动控制系统:电气设施安装施工符合国家标准《建筑电气工程施工质量验收规范》GB50303的相关规定。

6、水压试验与冲洗:太阳能热水系统安装完毕后,在设备和管道保温之前,必须进行水压试验.并按国家标准建筑给水排水及采暖工程施工质量验收规范》GB50242的相关要求进行。

7、系统调试:系统安装完毕投入使用之前进行系统调试。

(一)现场配合

(1)土建施工严格按照太阳能安装基础图纸施工。

(2)太阳能设计技术人员到现场查看配合土建施工。应在7月12日前完成所有基础施工,验收合格并交付太阳能施工。

(3)与现场电器安装的配合,电器安装应将动力电源敷设至太阳能控制柜。

(4)太阳能集热板安装完成后,管道施工方开始屋面管道施工,太阳能设计技术人员现场配合完成集热板与主管道的连接.

(5)太阳能设计人员根据现场具体设备提供水箱开孔位置图。

××××××××××工程 施工方案

×××新能源科技有限公司

- 3 - (二)现场管理

1、质量控制

依照施工规范要求进行检查,严格执行施工质量三检制度(自检、互检、交接检),确保工程质量。

2、安全管理

①对安全装置进行检查确保完整无缺损。

②对施工现场进行检查排除安全隐患.

③对施工过程进行检查确保施工安全。

3、施工人员管理

根据现场实际情况,合理安排人力施工。

①进入现场工人必须穿工作服,佩戴安全帽.

②文明施工,临时用电线路配置安全合理,工具摆放有序。积极配合现场工作服从管理。

③保持施工现场卫生,废弃材料堆放整齐。

(三)施工前准备

材料要求:

1)、太阳能集热板支架应符合设计要求,配件齐全.

2)、太阳能集热板类型应符合设计要求,连接件齐全。

3)、热水系统的管材与管件采用镀锌钢管及管件.

主要机具:

1)、机械:垂直吊运机、套丝机、砂轮锯、电锤、电钻、电焊机、电动试压泵等.

2)、工具:套丝板、管钳、活扳手、钢锯、压力钳、手锤、煨弯器、电气焊工具等。

3)、其它用具:钢卷尺、盒尺、直角尺、水平尺、线坠、量角器等。

××××××××××工程 施工方案

×××新能源科技有限公司

- 4 - 工艺流程:

安装准备→支座架安装→集热器设备组装→配水管路安装→管路系统冲洗→管路系统试压→温控仪表安装→管道保温→系统调试运行

作业条件

1)、根据设计要求开箱核对集热器的规格型号是否正确,配件是否齐全。

2)、清理现场,画线定位.

3)、支座架制作安装,应根据设计详图配制,一般为成品现场组装.其支座架地脚盘安装应符合设计要求。

四、施工要求

1、太阳能基础的制作

集热器基础建在屋面防水层上,基础尺寸应符合设计要求。预埋钢板应与基础内钢筋可靠连接。

2、太阳能支架的安装

2。1支架应根据设计要求选材,并符合GB/T700和GB/T714规定要求

2.2支架应采用螺栓或焊接固定在基础上,并应确保强度可靠、稳定性好。成排支架安装高度一致,水平对齐。

3、太阳能集热器的安装

3.1集热器用专用扣件采用螺栓固定在支架上。

3.2集热器按设计图要求的连接方式连接。

3.3集热器的连接管应进行保温,保温层厚度不小于设计要求;在寒冷地区运行时保温应适当加厚.

3.4集热器的安装与支架连接牢靠紧密,成排集热板在同一平面上.

3。5集热器安装倾角:面向南45度。

××××××××××工程 施工方案

×××新能源科技有限公司

- 5 - 3.6由集热器接往热水箱的循环管道,应有不小于0.003的坡度

4。管道的安装

4.1循环水泵应按厂家要求安装,固定在基础之上,加防震胶垫做减震处理。

4。2管道采用卡箍式连接,管路的坡度与坡向应按设计要求进行安装。管道安装严格按照GB50242和GB50243标准执行。

4.3管路通过混凝土板时,应加装套管。

4.4手动阀门应安装在容易操作的地方。

4.5容易发生故障的设备及附件两端应采用法兰或接头连接便于维修更换。

4。6管道支架利用太阳能基础槽钢延长部分制作固定

4.7管道支架应有足够的钢度和强度,内径100mm的保温横管支架间距不超过4米,内径70mm不超过3.5米,内径50mm不超过3米,内径25mm不超过2米。立管的支撑,在2。5米内应有一个支点。

4.8管道直线距离较长时,每隔25米应加装膨胀节补偿温度变化引起的伸缩。

4.9管路安装完成后进行管道试压,封闭系统最少能承受设计压力的1。5倍符合 GB50242要求。试压完成后管道保温施工,管道保温制作应符合GB/T4272要求.

5、控制系统安装

5.1系统的控制箱安装应符合GB50171规定的要求.电气设施安装严格按照GB50168和GB50303规定执行。

5。2温控器应安放在控制箱内,其安装后的安全性应符合GB8877的要求。

5.3集热器的温度传感器安装于集热器进、出水口管道上。

××××××××××工程 施工方案

×××新能源科技有限公司

- 6 - 5。4水箱温度传感器直接安装于水箱中.

5.5水箱液位传感器安装在水箱底30公分处。

5.6导线布置应符合GB50258规定要求.

5。7电加热器与水箱的连接应有良好的耐热密封垫,其外露的带电接线柱应有良好的绝缘保护装置,并设有保护罩同时加装防漏电装置。电加热器安装后的安全性应符合GB4706.12的规定其电源线的安装应符合GB50258的要求。

6、系统调试运行、验收

6.1检查系统安装是否符合设计要求。

6.2将储水箱、集热器及管路内部冲洗干净。

6。3给系统内填充介质。

6.4在系统工作条件下,对相关部件进行调节或调试,保证各部件在设计要求的状态下工作。

6。5检查系统的组装和安装。

6。6检查系统的控制器和传感器.

6.7检查系统的防冻保护措施。

6.8热性能检验,晴好天气下系统连续运行三天,每天的水温,水量均应满足系统所处季节的验收指标。

6.9应对系统管理员进行培训.

五、质量标准

1.保证项目:

1。1太阳能热水器系统的水压试验结果和贮热水箱满水试验必须符合设计要求和施工规范规定。

检验方法:检查系统试验记录和水箱满水试验记录。

1.2太阳能热水系统交付使用前必须进行冲洗或吹洗。

××××××××××工程 施工方案

×××新能源科技有限公司

- 7 - 检验方法:检查冲洗或吹洗记录。

2基本项目:

2.1贮热水箱支架或底座的安装应埋设平整牢固,尺寸及位置符合设计要求,水箱与支架接触紧密。

检验方法:观察和对照设计图纸检查。

2.2水箱涂漆应附着良好,漆膜厚度均匀,色泽一致,无流淌及污染现象。

检验方法:观察检查。

3允许偏差项目:

太阳能集热器安装的允许偏差和检验方法见表l-22。

六、成品保护

1、集热器在运输和安装过程中应加以保护,防止玻璃破碎。

2、温控仪表应在交工前安装,防止丢失和损坏。

3、太阳能热水器冬季不使用时应把系统水泄净。

七、应注意的质量问题

1、太阳能集热器的集热效果.

2、正确调整集热器的安装方位和倾角,使其保证最佳日照强度。

3、调整上下循环管的坡度和缩短管路,防止气阻滞流和减小阻力损失.

4、太阳能集热器的安装位置应避开高于屋面建筑物的阴影,保证充分的日照强度。

八、质量记录

1、材料及设备的出厂合格证。

2、材料及设备进场检验记录。

3、管路系统的预检记录。
