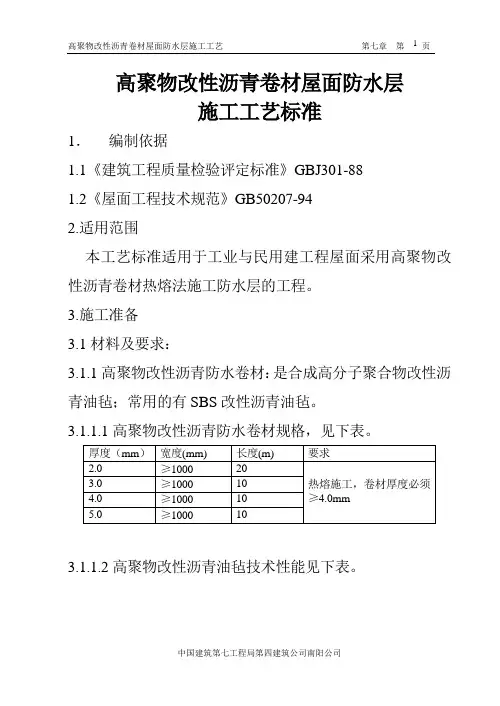

高聚物改性沥青防水卷材屋面防水层施工工艺标准

  • 格式:doc
  • 大小:33.50 KB
  • 文档页数:3

高聚物改性沥青防水卷材屋面防水层施工工艺标准

施工工艺

1 工艺流程

基层清理→涂刷基层清理剂→铺贴卷材附加层→铺贴卷材→热熔封边→蓄水试验→做保护层

2 操作工艺

(1)清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。

(2)涂刷基层处理剂:高聚物改性沥青防水卷材施工,按产品说明书配套使用,基层处理剂是将橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过4h后(以不粘脚为准),开始铺贴卷材。注意涂刷基层处理剂要均匀一致,切务反复涂刷。

(3)附加层施工:待基层处理剂干燥后,先对女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,在其中心200mm范围内,均匀涂刷1mm后的胶粘剂,干后再粘结一层聚氨酯纤维无纺布,在其上再涂刷1mm厚的胶粘剂,干燥后形成一层无接缝和弹塑性的整体附加层。阴阳角圆弧半径R=30~50mm(阳角R=30mm)。铺贴在立墙上的卷材高度不小于250mm。

(4)铺贴卷材:一般采用热熔法进行铺贴。卷材的层数、厚度应符合设计要求。铺贴方向应考虑坡度及屋面是否受振动和历年主导风向等情况(必须从下风方向开始),坡度小于3%时,宜平行屋脊铺贴,坡度在3%~15%时;平行或垂直于屋脊铺贴。多层铺设时上下层接缝应错开不小于250mm。将改性沥青防水卷材剪成相应尺寸,用原卷芯卷好备用;铺贴时随放随用火焰加热器加热基层和卷材的交界处,火焰加热器距加热面300mm左右,经往返均匀加热,至卷材表面发光亮黑色,即卷材的材面熔化时,将卷材向前滚铺、粘贴,搭接部位应满粘牢固,搭接宽度满粘法长边80mm,短边为100mm。铺第二层卷材时,上下卷材不得

互相垂直铺贴。

(5)热熔封边:将卷材搭接处用火焰加热器加热,趁热使两者粘结牢固,以边缘溢出沥青为度,末端收头可用密封膏嵌填严密。如为多层,每层封边必须封牢,不得只是面层封牢。

(6)防水保护层施工:上人屋面按设计要求做各种刚性防水层屋面保护层(细石砼、水泥砂浆、贴地砖等)。保护层施工前,必须做油纸或玻璃纤维布隔离层;刚性保护层的分格缝留置应符合设计要求,设计无要求者,水泥砂浆保护层的分格面积为1M2,缝宽、深均为10mm,并嵌填沥青砂浆;块材保护层分格面积不宜大于100M2,小于20mm,细石混凝土保护层分格面积不大于36M2;刚性保护层于女儿墙、山墙间应预留30mm宽的缝,并用密封材料嵌填严密。女儿墙内侧砂浆保护层分格间距不大于1M,缝宽、深为10mm,内填沥青嵌缝膏。保护层的分格缝必须与找平层及保温层的分格缝上下对齐。

不上人屋面做保护层有一下两种形式:

1)防水层表面涂刷氯丁橡胶沥青胶粘剂,随即撒碎石片,要求铺撒均匀,粘结牢固,形成石片保护层。

2)防水层表面涂刷银色反光涂料(银粉)二遍。如设计有要求,按设计施工。

5 质量标准

1 主控项目

(1)高聚物改性沥青防水卷材及胶粘剂的品种、牌号及胶粘剂配合比,必须符合设计要求和有关标准的规定。

检验方法:检查防水材料及辅料的出厂合格证和质量检验报告及现场抽样复验报告。

(2)卷材防水层及其变形缝、天沟、沟檐、檐口、泛水、水落口、预埋件等处的细部做法,必须符合设计要求和屋面工程技术规范的规定。

检验方法:观察检验和检查隐蔽工程验收记录。

(3)卷材防水层严禁有渗漏或积水现象。

检验方法:检查雨后或淋水、蓄水检验记录。

2 一般项目

(1)铺贴卷材防水层的搭接缝应粘(焊)牢,密封严密,不得有皱折、翘边和鼓泡等缺陷;防水层的收头应与基层粘结并固定,缝口封严,不得翘边。阴阳角处应呈圆弧或钝角。

(2)聚氨酯底胶涂刷均匀,不得有漏刷和麻点等缺陷。

(3)卷材防水工程技术规范层铺贴、搭接、收头应符合设计要求和屋面工程技术规范的规定,且粘结牢固,无空鼓、滑移、翘边、起泡、皱折、损伤等缺陷。

(4)卷材防水层上撒布材料和浅色涂料保护层应铺撒和涂刷均匀、粘结牢固、颜色均匀;如为上人屋面,保护层施工应符合设计要求。

(5)水泥砂浆、块材或细石混凝土与卷材防水层之间应设置隔离层;刚性保不层的分格缝留置应符合设计要求。

6 成品保护

(1)已铺好的卷材防水层,应采取措施进行保护,严禁在防水层上进行作业和运输,并应及时做好防水层的保护层。

(2)穿过屋面、墙面防水层处的管位, 防水层施工完后不得再变更和损坏。

(3)屋面变形缝,水落口等处,施工进行中进行临时堵塞和挡盖,以防落杂物,屋面及时清理,施工完成后将临时堵塞、挡盖物及时清除,保证管内畅通。

(4)屋面施工时不得污染墙面、檐口及侧面及其他已施工完的成品。
