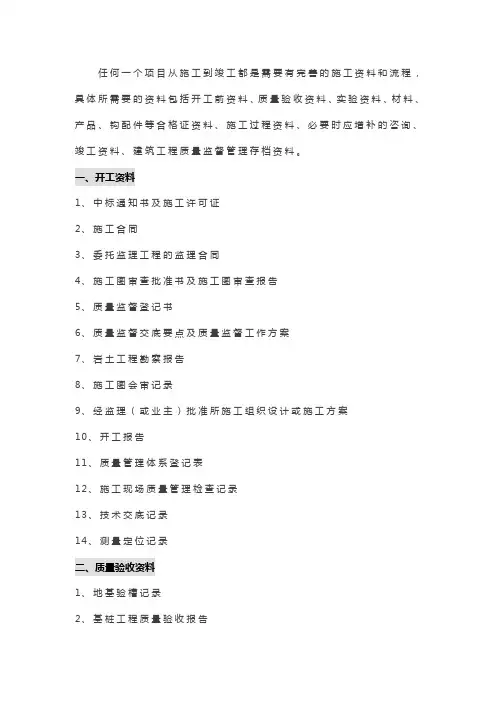

工程开工前所需资料
- 格式:docx
- 大小:32.07 KB
- 文档页数:19
工程动工前所需资料
1 / 19
工程动工前所需资料
一、施工单位向监理供给的资料
1、质量保证系统 {公司资质、营业执照、管理人员证件、特种人员上岗证、构造图 }
2、工程动工 / 复工报审表(注意监理须总监署名盖印)
3、施工组织设计(须报表 —报审表、报审卡;监理需盖印)、施工方案、
回填土方案、暂时用电安全施工组织设计、摸板、脚手架施工组织设计、填补墙砌体施工组织设计、塔吊施工组织设计
6、估算书、招招标文件
7、放线记录(定位放线记录报审 —测绘院;基槽放线;施工放线、) 8、设计交底及图纸会审记录
9、工程施工进度计划
10、安全报监书
11、大型设备报审 —塔吊、搅拌机、混凝土泵、起落机
12、塔吊、起落机等大型设备施工方案
13、主要专业工种:丈量工、钢筋工、起重工、电焊工、架子工、电工、水暖工、抹灰工、管道工、木匠、混凝土工、瓦工
14、地基与基础、主体分部工程、单位工程等查收资料(需总监署名)
17、分包单位有关资料
18、房子建筑工程质量保修书
19、技术交底砌砖
20、中标 xx
21、营业执照、
1/19 工程动工前所需资料
2 / 19
甲方向监理方供给的动工前资料
1、建设备工 xx
2、建设规划 xx
3、地基勘探报告
4、施工合同
5、施工图纸
6、建设工程质量监察书
7、中标 xx
8、防雷资料
二、监理资料
1、拜托监理合同、中标通知书、营业执照、公司资质、
2、监理质量保证系统与监理规划(总监编制、单位技术负责人审批)、(监理工程师证件、监理员证件、组织构造框架)、
3、监理细则、安全文明监理细则(专业监理工程师编制、总监审批) 4、
旁站监理方案(专业监理工程师编制、总监审批)
5、监理技术交底
6、业主拜托书
7、监理单位总监受权书
8、目睹取样、监理抽检、混凝土与沙浆记录汇总表
施工阶段的监理资料应包含以下内容:
1、施工合同文件及拜托监理合同
2/19 工程动工前所需资料
3 / 19
2、勘探设计文件
3、监理规划
4、监理实行细则
5、分包单位资格报审表
6、设计交底与图纸会审会议纪要
7、施工组织设计(方案)报审表
8、工程动工 / 复工报审表及工程暂停令
9、丈量核验资料
10、工程进度计划
11、工程资料、构配件、设备的质量证明文件
12、检查试验资料
13、工程更改资料
14、隐蔽工程查收资料
15、工程计量 xx 工程款支付证书
16、监理工程师通知单
17、监理工作联系单
18、报验申请表
19、会议纪要
20、来往信函
21、监理日志
22、监理月报
3/19 工程动工前所需资料
4 / 19
23、质量缺点与事故的办理文件
24、分部工程、单位工程等查收资料
25、索赔文件资料
26、完工结算审察建议书
27、工程项目施工阶段质量评估报告等专题报告
28、监理工作总结
附带:
动工前准备资料动工前准备资料动工前准备资料动工前准备资料动工前准
备资料 1、施工允许证复印件 2、规划允许证复印件 3、勘探报告 4、施工图纸整套 5、施工合同 6、动工前质监安监站存案文件 7、质监安监站施工交底资料(即质监安监站对施工现场资料的要乞降做法等) 8、施工组织设计(施工专项方案)
9、施工公司有关标准文件(如:施工公司标准、施工公司资质、安全资质、安全生产允许证、公司制度等) 10、项目部项目经理和五大员上岗证复印件(项目经理和总监扣分卡) 11、项目部特别工种(如:电工、电焊工、架子工等)上岗证复印件 12、项目部机械操作工(如:搅拌机、曲折机、电焊工、架子工、电工、井架、塔吊、起重等)上岗证复印件 13、项目部施工现场保险文件 14、试验室资质和联系人、联系电话 15、施工、建设、设计、监理、勘探五家单位的项目负责人名单和联系电话
从想到做的流程
你好这是一个建筑工程动工前腰准备得东西和存案,楼主可自行查察 ·若有疑问请HI我·
第一步:编制可研报告,获得发改委 “立项批复 ”。
第二步:获得领土局 “用地预审建议 ”。
第三步:获得环保局 “环境评估审察建议 ”。
第四部:获得规委给发改委的 “规划建议函复 ”。
4/19 工程动工前所需资料
5 / 19
第五步:获得规委给建委的 “规划建议函复 ”。
第六步:获得建委的 “选址建议 xx”。
第七步:获得发改委的 “招招标方式通知书 ”。
第八步:拜托招招标代理公司达成设计招招标,发出中标通知书,获得规委的 “设计招招标存案回执 ”。
第九步:获得规委的 “规划建议通知书(选址) ”。
第十步:达成方案设计,获得规委的 “设计方案审察建议 ”。
第十一步:达成初步设计及概估算编制,获得发改委的 “初步设计及概估算审察建议 ”。
第十二步:获得规委的 “钉桩通知单 ”,拜托测绘院钉桩,获得 “钉桩成就通知书 ”。
第十三步:获得规委的 “用地规划允许证 ”。
第十四步:获得建委的 “征地计划通知书 ”。
第十五步:获得领土局的 “建设用地同意书 ”。
第十六步:达成人防报批图纸设计,获得人防办的 “人防设计审察建议 ”。
第十七步:达成消防报批图纸设计,获得消防局的 “消防设计审察建议 ”。
第十八步:达成园林报批图纸设计,获得园林局的 “园林设计审察建议 ”。
第十九步:拜托编制交通影响评估报告,获得交通委的 “交通审察建议 ”。
第二十步:拜托勘探院进行地质勘探,获得 “地质勘探报告 ”。
第二十一步:获得建委的 “年度施工计划通知书 ”。
第二十二步:设计院达成规证报批图纸设计,获得规委的 “工程规划允许证
“。
5/19 工程动工前所需资料
6 / 19
第二十三步:与原土地方达成布置赔偿工作,签订 “布置赔偿协议 ”。
第二十四步:达成水、电、气、暖、信、路等市政供源方案设计,获得市政院的 “市政供源方案 ”。
第二十五步:获得园林局的 “树木伐移允许证 ”。
第二十六步:获得建委的 “拆迁允许证 ”及“渣土消纳允许证 ”。
第二十七步:获得领土局的 “国有土地划拨决定书 ”
第二十八步:获得领土局的 “国有土地使用证 ”。
第二十九步:设计院达成全套施工图设计,获得审察机构的 “施工图审察合格书 ”。
第三十步:达成监理招招标手续,获得建委 “中标监理公司及监理合同存案回执 ”。
第三十一步:达成施工招招标手续,获得建委 “中标施工单位及施工合同存案回执 ”。第三十二步:拜托拆迁公司达成现场三通一平。
第三十三步:建委踏勘现场,获得 “现场勘探合格通知书 ”。
第三十四步:达成质量监察登记手续,获得 “质监存案回执 ”。
第三十五步:达成安全监察登记手续,获得 “安监存案回执 ”。
第三十六步:达成节能监察登记手续,获得 “节能存案回执 ”。
第三十七步:资本到位,获得银行出具的 “资本证明 ”。
第三十八步:获得人防办的 “人防施工图存案回执 ”。
第三十九步:获得建委的 “施工 xx”。
至此达成本项目全部政府部门审批手续,进入现场施工阶段。
甲方和乙方需要供给的资料
