工程变更控制程序

  • 格式:pdf
  • 大小:602.83 KB
  • 文档页数:11

实用文档

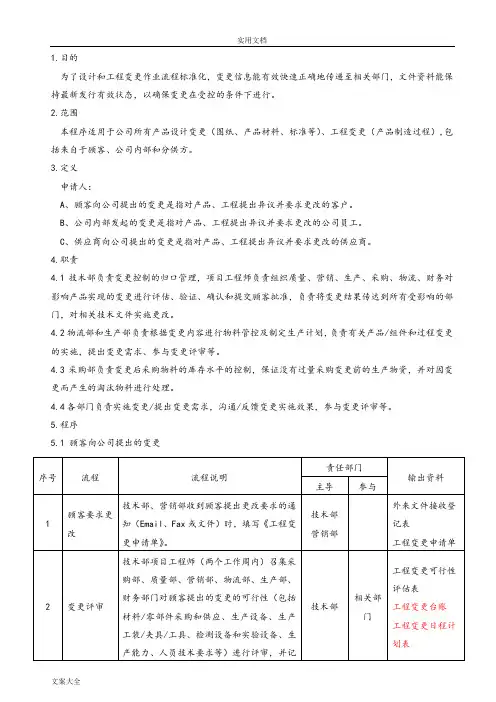

文案大全 1.目的

为了设计和工程变更作业流程标准化,变更信息能有效快速正确地传递至相关部门,文件资料能保

持最新发行有效状态,以确保变更在受控的条件下进行。

2.范围

本程序合用于公司所有产品设计变更(图纸、产品材料、标准等)、工程变更(产品创造过程),包

括来自于顾客、公司内部和分供方。

3.定义

申请人:

A、顾客向公司提出的变更是指对产品、工程提出异议并要求更改的客户。

B、公司内部发起的变更是指对产品、工程提出异议并要求更改的公司员工。

C、供应商向公司提出的变更是指对产品、工程提出异议并要求更改的供应商。

4.职责

4.1技术部负责变更控制的归口管理,项目工程师负责组织质量、营销、生产、采购、物流、财务对

影响产品实现的变更进行评估、验证、确认和提交顾客批准,负责将变更结果传达到所有受影响的部

门,对相关技术文件实施更改。

4.2物流部和生产部负责根据变更内容进行物料管控及制定生产计划,负责有关产品/组件和过程变更

的实施,提出变更需求、参预变更评审等。

4.3采购部负责变更后采购物料的库存水平的控制,保证没有过量采购变更前的生产物资,并对因变

更而产生的淘汰物料进行处理。

4.4各部门负责实施变更/提出变更需求,沟通/反馈变更实施效果,参预变更评审等。

5.程序

5.1 顾客向公司提出的变更

序号 流程 流程说明 责任部门 输出资料 主导 参预

1 顾客要求更

改 技术部、营销部收到顾客提出更改要求的通

知(Email、Fax或者文件)时,填写《工程变

更申请单》。 技术部

营销部 外来文件接收登

记表

工程变更申请单

2 变更评审 技术部项目工程师(两个工作周内)召集采

购部、质量部、营销部、物流部、生产部、

财务部门对顾客提出的变更的可行性(包括

材料/零部件采购和供应、生产设备、生产

工装/夹具/工具、检测设备和实验设备、生

产能力、人员技术要求等)进行评审,并记技术部 相关部

门 工程变更可行性

评估表

工程变更台账

工程变更日程计

划表 XXXXXX 文件编号:****-QP-023

工程变更控制程序 修改状态:A0

文件页码:Page 2 of 1

录于《工程变更可行性评估表》,由项目工

程师综合各部门反馈结果,决定是否变更和

变更执行。

2)针对变更的产品纳入工程变更台账管理,

进行跟踪;

3)通过评审后的产品,制定变更日程计划;

3 与顾客沟通

提出变更的

方法、途径 顾客提出的变更不可行,则将内部评审不可

行原因信息反馈给顾客,双方达成一致意见

后,由技术部与顾客沟通,并根据顾客需求

提出新的变更的方式,经顾客允许后再进行

变更评审。 技术部 工程变更申请单

4 产品实施变

更 1)变更获客户认可后,项目工程师根据变

更要求实施公司内部暂时变更工艺,并负责

组织变更后的产品试制工作。

2)质量部对变更后的产品(至少5套)按

图面和顾客特殊要求进行全尺寸检验、性能

实验,提供书面的产品检验测试报告。

3)项目工程师按顾客要求提供变更各阶段

(样件、试生产)产品供装配验证 技术部

质量部 相关部

门 产品检验报告

产品性能试验报

5 变更产品跟

进验证 项目工程师跟进客户装配的验证结果,若客

户试装合格,则准备PPAP资料向客户提交,

若不合格,则重新商议并按客户要求提供产

品供验证。 技术部 产品试装验证报

6 提交PPAP

资料 1)技术部项目工程师按客户要求或者《生产

件批准程序》要求准备PPAP文件并提交。

2)技术部项目工程师跟进客户批准情况,

若没有彻底批准,则根据客户要求进行整

改,若彻底批准,则实施内部永久变更。 技术部 相关部

门 PPAP文件 XXXXXX 文件编号:****-QP-023

工程变更控制程序 修改状态:A0

文件页码:Page 3 of 1

7 下发设计和

工程变更通

知单 1)收到客户PPAP文件批准资料,由项目工

程师编制《设计和工程更改通知单》,,会签

采购部、质量部、营销部、物流部、生产部、

财务部,由部门经理批准。

2)技术部项目工程师负责内部的变更资料

准备,由资料管理员根据《技术文件更改通

知书》要求,将文件受控下发到使用部门。 技术部 设计和工程更改

通知单

文件资料发放回

收记录表

8 文件存档 工程变更完成后,项目工程师负责将顾客批

准后的PPAP文件移交资料员单独存档,资

料管理员记录于变更台账。 技术部 设计和工程变更

台帐

5.2 公司内部发起的变更

号 流 程 流程说明 责任部门 输出资料

主导 参预

1 公司内部申

请更改 公司各部门(采购部、质量部、营销部、物

流部、生产部、财务部、技术部)根据实际

需要对产品开辟过程或者产品创造过程提出变

更申请。 相关部门 工程变更申请单

2 变更评审 1)技术部项目工程师(两个工作周内)召集

采购部、质量部、营销部、物流部、生产部、

财务部门对公司内部提出的变更的可行性

(包括材料/零部件采购和供应、生产设备、

生产工装/夹具/工具、检测设备和实验设备、

生产能力、人员技术要求等)进行评审,并

记录于《工程变更可行性评估表》中,由项

目工程师综合各部门反馈结果,决定是否变

更和变更执行。

2)针对变更的产品纳入工程变更台账管理,

进行跟踪;

3)通过评审后的产品,制定变更日程计划; 技术部 相关部门 工程变更可行性

评估表

工程变更台账

工程变更日程计

划表 XXXXXX 文件编号:****-QP-023

工程变更控制程序 修改状态:A0

文件页码:Page 4 of 1

3 通知顾客批

准 1)需要通知顾客批准情况详见附件1;

2)若客户有特殊要求按客户要求执行,如福

特《SREA》流程。 技术部 外部工程变更申

请单

SREA

4 验证变更 1)工程变更获客户认可或者供应商允许后,项

目工程师根据变更要求实施公司内部暂时变

更工艺,并组织变更后的产品试制。

2)质量部对变更后的产品(至少5套)按图

面和顾客特殊要求进行全尺寸检验、性能实

验,提供书面的产品检验测试报告。

3)项目工程师按顾客或者供应商要求提供变更

各阶段(样件、试生产)产品供生产、装配

验证。 技术部 相关部门 产品检验报告、

产品性能试验报

5 跟进验证结

果 1)项目工程师根据客户要求或者供应商申请提

供各阶段样品验证数量。

2)项目工程师跟进客户装配或者供应商的验证

结果:

若客户试装合格,则准备PPAP资料向客户

提交及供应商的PPAP资料提交要求;

若不合格,则由变更申请部门重新提出更

改方案。 技术部 产品试装验证报

6 提交PPAP资

料 1)技术部项目工程师按客户要求或者《生产件

批准程序》要求准备PPAP文件向客户提交;

2)采购部负责要求供应商按《生产件批准程

序》要求提交PPAP资料到质量部审批;

3)技术部项目工程师跟进客户供应商PPAP资

料批准情况,若没有彻底批准,则根据客户

要求进行整改,若彻底批准,则实施内部永

久变更。 技术部

采购部 相关部门 PPAP文件 XXXXXX 文件编号:****-QP-023

工程变更控制程序 修改状态:A0

文件页码:Page 5 of 1

5.3 供应商向公司提出的变更

号 流 程 工作说明 责任部门 输出资料 主导 参预

1 供应商更改申

请 供应商根据实际需要填写《工程变更申请单》 供应商 工程变更申请

2 文件接收并转

发到相关部 采购部负责接收供应商变更申请并移交到技

术部项目工程师。 采购部 工程变更申请

3 文件签字接

收、登记 项目工程师签字接收,按《文件与记录控制

程序》执行,保留确认记录。 技术部 外来文件接收

记录表 7 下发设计和

工程变更通

知单 1)收到客户PPAP文件批准资料,由项目工程

师编制《工程变更通知单》,会签采购部、质

量部、营销部、物流部、生产部、财务部,

由部门经理批准;

2)技术部项目工程师负责内部的变更资料准

备,由资料管理员根据《技术文件更改通知

单》要求,将文件受控下发到使用部门。 技术部 工程变更通知单

文件资料发放回

收记录表

8 执行更改 1)生产部、供应商在生产变更后的产品时,

按《批次号管理程序》执行,避免与老状态

产品混料,确保产品可进行追溯;

2)物流部负责厂内更改前生产的产品按《技

术文件更改通知书》处理,可交货的产品联

系顾客确认更改产品的切换时间,不可交货

的按报废流程处理;

3)若变更涉及到外购件,则由采购部统计供

应商产品库存,反馈在《工程变更通知单》,

由物流部与客户商议使用。 相关部门 工程变更通知单

9 文件存档 工程变更完成后,项目工程师负责将顾客批

准后的PPAP文件移交资料员单独存档,资料

管理员记录于变更台账。 技术部 工程变更台帐
