表5-9 综合单价分析所需清单工程量与定额工程量计算表第二步:进行综合单价分析,见表5-10.方法:根据地区计价定额、工料机单价,应用《建设工程工程量清单计价规范》中规定的统一表格(表-09),进行接待室工程综合单价分析。
(说明:该工程的分项工程和单价措施项目共有39个项目,应一一进行综合单价分析,由于各地区的计价定额的不同,本教材未列出计价定额的摘录,所以,只例举了前15个项目进行分析方法示意,后略。
)表5-10 综合单价分析表2 招标文件提供了暂估单价的材料,按暂估的单价填入表内“暂估单价”栏及“暂估合价”栏。
说明:此表数量栏的数量=定额工程量➗清单工程量=51.56➗48.86=1.055管理费和利润=(人工费+机械费)×27%(某地区费用定额)(以下各表相同)33表5-11 分部分项工程和单价措施项目清单与计价表(续)注:材料(工程设备)暂估单价进入清单项目综合单价,此处不汇总。
表5-14 规费、税金项目计价表表5-15 单位工程投标报价汇总表表5-15 接待室工程计价总说明总说明7. 分部分项工程和单价措施项目清单与计价表见表5-118. 综合单价分析表见表5-109. 定额工程量计算表见表5-9注:本案例采用的某地区费用定额见表5-8。
编制步骤如下:第一步:复核分部分项和单价措施项目的清单工程量。
当清单工程量与定额工程量的计算规则不同时,编制综合单价需计算定额工程量。

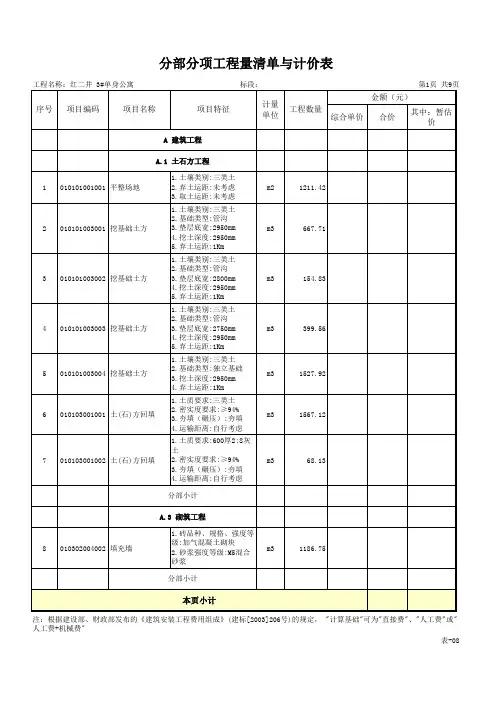

接待室工程分部分项工程和单价措施项目定额工程量的计算见表5-9。

【答案】根据《建设工程工程量清单计价规范》(GB 50500—2013)、《房屋建筑与装饰工程工程量计算规范》(GB图4-3 某单位接待室工程施工图设计说明编制内容、步骤如下:第一步:接待室工程建筑、装饰工程量清单列项方法:根据《房屋建筑与装饰工程工程量计算规范》(GB 50584—2013)和某单位接待室工程施工图设计说明及施工图,按房屋建筑与装饰工程工程量计算规范顺序列项。

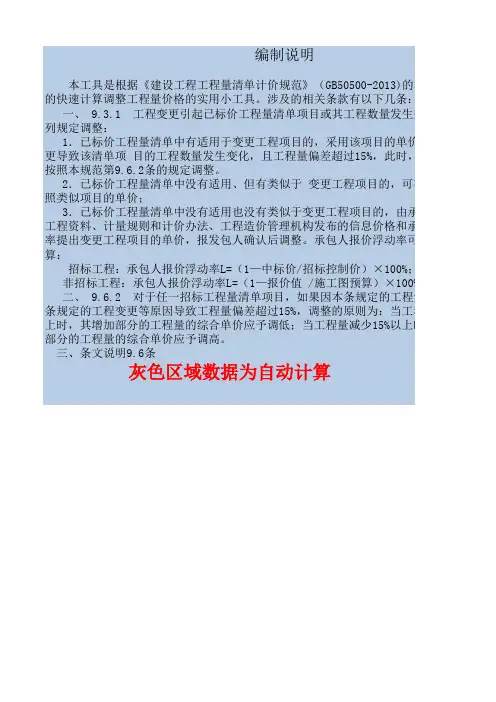

编制说明本工具是根据《建设工程工程量清单计价规范》(GB50500-2013)的相关内容编制的快速计算调整工程量价格的实用小工具。
涉及的相关条款有以下几条:一、 9.3.1 工程变更引起已标价工程量清单项目或其工程数量发生变化,应按照下列规定调整:1.已标价工程量清单中有适用于变更工程项目的,采用该项目的单价;但当工程变更导致该清单项 目的工程数量发生变化,且工程量偏差超过15%,此时,该项目单价应按照本规范第9.6.2条的规定调整。
2.已标价工程量清单中没有适用、但有类似于 变更工程项目的,可在合理范围内参照类似项目的单价;3.已标价工程量清单中没有适用也没有类似于变更工程项目的,由承包人根据变更工程资料、计量规则和计价办法、工程造价管理机构发布的信息价格和承包人报价浮动率提出变更工程项目的单价,报发包人确认后调整。
承包人报价浮动率可按下列公式计算:招标工程:承包人报价浮动率L=(1—中标价/招标控制价)×100%;非招标工程:承包人报价浮动率L=(1—报价值 /施工图预算)×100%二、 9.6.2 对于任一招标工程量清单项目,如果因本条规定的工程量偏差和第9.3条规定的工程变更等原因导致工程量偏差超过15%,调整的原则为:当工程量增加15%以上时,其增加部分的工程量的综合单价应予调低;当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。
三、条文说明9.6条灰色区域数据为自动计算2013)的相关内容编制的几条:数量发生变化,应按照下目的单价;但当工程变,此时,该项目单价应目的,可在合理范围内参的,由承包人根据变更价格和承包人报价浮动浮动率可按下列公式计×100%;)×100%定的工程量偏差和第9.3为:当工程量增加15%以15%以上时,减少后剩余。

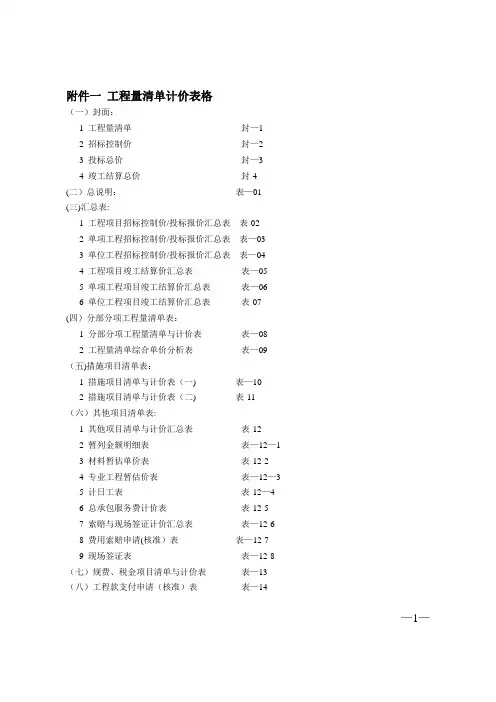

工程量清单计价表格一、封面:1 工程量清单:封—12 招标控制价:封—23 投标总价:封—34 竣工结算总价:封—4二、总说明:表—01三、汇总表:1 工程项目招标控制价/投标报价汇总表:表—022 单项工程招标控制价/投标报价汇总表:表—033 单位工程招标控制价/投标报价汇总表:表—044 工程项目竣工结算汇总表:表—055 单项工程竣工结算汇总表:表—066 单位工程竣工结算汇总表:表—07四、分部分项工程量清单表:1 分部分项工程量清单与计价表:表—082 工程量清单综合单价分析表:表—09五、措施项目清单表:1 措施项目清单与计价表(一):表—102 措施项目清单与计价表(二):表—11六、其他项目清单表:1 其他项目清单与计价汇总表:表—122 暂列金额明细表:表—12—13 材料暂估单价表:表—12—24 专业工程暂估价表:表—12—35 计日工表:表—12—46 总承包服务费计价表:表—12—57 索赔与现场签证计价汇总表:表—12—68 费用索赔申请(核准)表:表—12—79 现场签证表:表—12—8七、规费、税金项目清单与计价表:表—13八、工程款支付申请(核准)表:表—14_________________________________工程工程量清单工程造价招标人:________________________咨询人:_________________________(单位盖章) (单位资质专用章)法定代表人法定代表人或其授权人:__________________________或其授权人:__________________________(签字或盖章) (签字或盖章)编制人:__________________________复核人:__________________________ (造价人员签字盖专用章) (造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封-1_________________________________工程招标控制价招标控制价(小写):__________________________________________________________ (大写):__________________________________________________________工程造价招标人:_________________________ 咨询人:_________________________ (单位盖章) (单位资质专用章)法定代表人法定代表人或其授权人:_________________________或其授权人:____________________________ (签字或盖章) (签字或盖章)编制人:__________________________复核人:__________________________ (造价人员签字盖专用章) (造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封-2投标总价招标人:__________________________________________________________________ 工程名称:_________________________________________________________________ 投标总价(小写):_______________________________________________________ (大写):_______________________________________________________投标人:__________________________________________________________________(单位盖章)法定代表人或其授权人: _______________________________________________________________(签字或盖章)编制人:__________________________________________________________________(造价人员签字盖专用章)编制时间:年月日封—3_______________________________工程竣工结算总价中标价(小写):_____________________________ (大写):__________________________ 结算价(小写): ____________________________ (大写):__________________________工程造价发包人:____________承包人:____________咨询人:________________(单位盖章) (单位盖章) (单位资质专用章)选定代表人法定代表人法定代表人或其授权人:_____________ 或其授权人:______________ 或其授权人:__________ (签字或盖章) (签字或盖章) (签字或盖章)编制人:__________________________核对人:_________________________ (造价人员签字盖专用章) (造价工程师签字盖专用章)编制时间:年月日核对时间:年月日总说明工程名称:第页共页工程名称:第页共页序号单项工程名称金额(元)其中暂估价(元)安全文明施工费(元)规费(元)合计注:本表适用于工程项目招标控制价或投标报价的汇总。
附件1:工程量清单计价表工程量清单计价表使用说明一、工程量清单计价表由下列内容组成1、封面:封-1、2、3、42、总说明:表—013、工程项目预算控制价(标底)总价表:表-024、工程项目投标总价表:表—035、工程项目竣工结算总价表:表—046、单项工程费汇总表:表—057、单位工程费汇总表:表—068、分部分项工程量清单及计价表:表—079、措施项目清单及计价表:表—0810、其他项目清单及计价表:表-0911、招标人材料购置费清单:表—1012、零星工作项目清单及计价表:表-1113、规费清单及计价表:表—1214、签证及索赔计价表:表—1315、分部分项工程量清单综合单价分析表:表—1416、措施项目清单(二)综合单价分析表:表—1517、主要材料价格表:表—1618、需随机抽取评审的材料及价格表:表-17二、工程量清单的编制应符合下列规定1、工程量清单的编制使用表格包括:封-1、表-01、07、08、09、10、11、12、17。
2、工程量清单由招标人或其委托的工程造价咨询单位编制.3、封面应按规定的内容填写、签字、盖章。
4、总说明应按下列内容填写(1)工程概况:建设规模、工程特征、计划工期、施工现场实际情况、自然地理条件、环境保护要求等.(2)工程招标和分包范围。
(3)工程量清单编制依据。
(4)工程质量、材料、施工等的特殊要求。
(5)其他需要说明的问题。
5、分部分项工程量清单依据《计价规范》进行编制,《计价规范》未包括的项目,编制人可作相应补充,并报当地工程造价管理机构备案。
6、措施项目清单由招标人根据拟建工程的具体情况及拟定的施工方案或施工组织设计,参照《计价规范》和《计价定额》编制。
《计价规范》和《计价定额》没有的项目,发包人可作补充。
7、其他项目清单及招标人材料购置费清单。
(1)其他项目清单中招标人部分应列明预留金金额、材料购置费和零星工作项目费。
(2)招标人材料购置费清单必须列明招标人自行采购材料的名称、规格型号、数量、单价和合价,其合计金额必须与其他项目清单材料购置费一致。

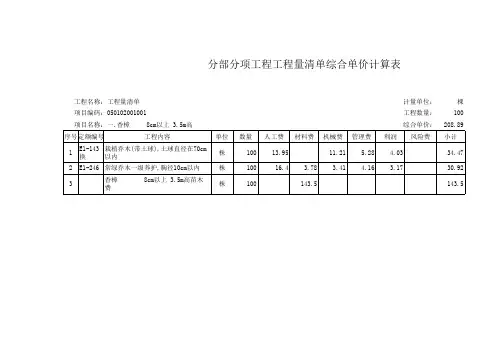

分部分项工程工程量清单综合单价计算表工程名称:工程量清单 计量单位:棵 项目编码:050102001001 工程数量:100 项目名称:一.香樟 8cm以上 3.5m高综合单价:208.89分部分项工程工程量清单综合单价计算表工程名称:工程量清单 计量单位:棵 项目编码:050102008001 工程数量:500 项目名称:二.月季 二年生 综合单价: 1.78分部分项工程工程量清单综合单价计算表工程名称:工程量清单 计量单位:棵 项目编码:050102004001 工程数量:8 项目名称:三.桂花 干径5CM 高3m综合单价:107.59分部分项工程工程量清单综合单价计算表工程名称:工程量清单 计量单位:棵 项目编码:050102008002 工程数量:1000 项目名称:四.毛杜鹃 高60cm 综合单价:8.75分部分项工程工程量清单综合单价计算表工程名称:工程量清单 计量单位:棵 项目编码:050102004002 工程数量:40 项目名称:五.蜀桧球 高60cm 综合单价:30.25分部分项工程工程量清单综合单价计算表工程名称:工程量清单 计量单位:棵 项目编码:050102004003 工程数量:80 项目名称:六.红花继木球 高60cm 蓬径1.0m以上综合单价:66.13分部分项工程工程量清单综合单价计算表工程名称:工程量清单 计量单位:棵 项目编码:050102004004 工程数量:40 项目名称:七.龟背女贞球 高60cm 综合单价:45.63分部分项工程工程量清单综合单价计算表工程名称:工程量清单 计量单位:棵 项目编码:050102004005 工程数量:40 项目名称:八.小叶女贞球 高60cm 综合单价:28.2分部分项工程工程量清单综合单价计算表工程名称:工程量清单 计量单位:棵 项目编码:050102008003 工程数量:2000 项目名称:九.栀子花 高60cm 综合单价: 1.54分部分项工程工程量清单综合单价计算表工程名称:工程量清单 计量单位:棵 项目编码:050102004006 工程数量:15 项目名称:十.红枫 干径5CM 高2.5m综合单价:295.09分部分项工程工程量清单综合单价计算表工程名称:工程量清单 计量单位:m2 项目编码:050102010001 工程数量:31800 项目名称:十一.马尼拉草皮 栽种密度1:2综合单价:11.3分部分项工程工程量清单综合单价计算表工程名称:工程量清单 计量单位:m2 项目编码:050101006001 工程数量:22000 项目名称:十二.场地平整 综合单价: 2.12。
工程量计算清单表(可以直接使用,可编辑实用优秀文档,欢迎下载)花架工程量清单表花架工程量计算:0.2307 1.平整场地:S=园路长×宽=34.5×3=103.5m2;2.混凝土柱基开挖地坑土方量:V=长×宽×高×10=0.9×0.9×0.45×10=3.645m3;3.基柱混凝土垫层:V=长×宽×厚×10=0.9×0.9×0.04×10=0.3240m3;4.混凝土基础:V=长×宽×厚×10=0.716×0.716×0.67×10=3.4348m3;5.回填土:V=V挖土方量-V埋入地下混凝土柱基-V柱基混凝土垫层1=1.088m3;6.花架横梁:花架横梁总工程量V=一个花架横梁体积×花架横梁个数=长×宽×高×17=3.6×0.08×0.2×17=0.9792m3;7.花架纵梁:花架纵梁总工程量V=一个花架纵梁体积×花架纵梁个数=长×宽×高×2=15.75×0.1×0.25×2=0.3938m3;8.花架檩:花架檩条总工程量V=一个花架檩体积×花架檩个数=长×宽×高×5=15.75×0.08×0.2×5=1.26m3;9.花架柱:花架柱总工程量V=一个花架柱体积×花架柱个数=长×宽×高×10=0.5×0.5×2.280×10=0.7m3;10.粗磨石花岗岩凳面:粗磨石花岗岩凳面总工程量V=一个粗磨石花岗岩凳面×粗磨石花岗岩凳面个数=长×宽×厚×8=3×0.4×0.08×8=0.768m3;11.粗磨石花岗岩凳柱:粗磨石花岗岩凳柱总工程量V=一个粗磨石花岗岩凳柱×粗磨石花岗岩凳柱个数=长×宽×高×16=0.3×0.15×0.32×16=0.2304m3;12.梁柱饰面油漆:横梁的总表面积=(3.6×0.2+3.6×0.08+0.08×0.2)×2×17=34.816m2;纵梁的总表面积=(15.75×0.1+15.75×0.25+0.1×0.25)×2×2=22.15m2;柱的总表面积=2.28×0.5×4×10=45.6m2;梁柱饰面油漆总工程量S=横梁的总表面积+纵梁的总表面积+柱的总表面积=34.816+22.15+45.6=102.566m2;13.园路70厚混凝土栽小卵石铺面:V=园路长×园路宽×混凝土栽小卵石铺面厚-混凝土基础面积=34.5×3×0.716×10=2.1184m3;14.园路混凝土垫层工程量:V=(园路长×园路宽-基础挖坑面积)×混凝土厚=(34.5×3-0.716×0.716×10)×0.24=23.6096m3;15.园路混合砂浆找平层:V=(园路长×园路宽-基础挖坑面积)×找平层厚=(34.5×3×-0.716×0.716×10)×0.04=3.9349m3;16.园路200厚碎石:V=(园路长×园路宽-基础挖坑面积)×碎石厚度=(34.5×3-0.716×0.716×10)×0.2=19.6747m3;17.铺种草皮:S=草地长×宽-园路面积=39.458××3=195.7100m2工程量清单结算表2021年12月29日合同名称:桩基合同第1页共1页劳务队名称:北京马三龙建筑工程名称:池沟大桥基工程附件一:工程量清单计价表一、工程量清单招标用表二、工程量清单计价用表工程量清单招标用表填表说明一、工程量清单招标用表由下列内容组成1、封面2、总说明3、分部分项工程量清单4、措施项目清单5、其他项目清单6、招标人材料购置费清单7、零星工作项目人工单价清单8、规费税金清单9、需评审的材料清单二、工程量清单的编制应符合下列规定1、工程量清单应由招标人或其委托的工程造价咨询单位编制。
附件一工程量清单计价表格(一)封面:1 工程量清单封—12 招标控制价封—23 投标总价封—34 竣工结算总价封-4(二)总说明:表—01(三)汇总表:1 工程项目招标控制价/投标报价汇总表表-022 单项工程招标控制价/投标报价汇总表表—033 单位工程招标控制价/投标报价汇总表表—044 工程项目竣工结算价汇总表表—055 单项工程项目竣工结算价汇总表表—066 单位工程项目竣工结算价汇总表表-07(四)分部分项工程量清单表:1 分部分项工程量清单与计价表表—082 工程量清单综合单价分析表表—09(五)措施项目清单表:1 措施项目清单与计价表(一) 表—102 措施项目清单与计价表(二) 表-11(六)其他项目清单表:1 其他项目清单与计价汇总表表-122 暂列金额明细表表—12—13 材料暂估单价表表-12-24 专业工程暂估价表表—12—35 计日工表表-12—46 总承包服务费计价表表-12-57 索赔与现场签证计价汇总表表—12-68 费用索赔申请(核准)表表—12-79 现场签证表表—12-8(七)规费、税金项目清单与计价表表—13(八)工程款支付申请(核准)表表—14—1—____________工程工程量清单工程造价招标人:咨询人:(单位盖章) (单位资质专用章)法定代表人法定代表人或其授权人:或其授权人:(签字或盖章)(签字或盖章)编制人: 复核人:(签字盖专用章) (签字盖专用章)编制时间:年月日复核时间:年月日封—1—2—____________工程招标控制价招标控制价(小写):(大写):工程造价招标人:咨询人:(单位盖章)(单位资质专用章)法定代表人法定代表人或其授权人:或其授权人:(签字或盖章)(签字或盖章)编制人:复核人:(签字盖专用章)(签字盖专用章)编制时间: 复核时间:封—2—3—投标总价招标人:工程名称:投标总价(小写):(大写):投标人:(单位盖章)法定代表人或其授权人:(签字或盖章)编制人:(签字盖专用章)编制时间:封-3—4—____________工程竣工结算总价中标价(小写): (大写):结算价(小写): (大写):工程造价发包人: 承包人:咨询人:(单位盖章)(签字或盖章)(单位资质专用章)法定代表人法定代表人法定代表人或其授权人:或其授权人:或其授权人:(单位盖章)(签字或盖章)(签字或盖章)编制人:复核人:(签字盖专用章)(签字盖专用章)编制时间:年月日核对时间:年月日封-4—5—总说明表-01—6—工程项目招标控制价/投标报价汇总表表-02—7—单项工程招标控制价/投标报价汇总表表-03—8—单位工程招标控制价/投标报价汇总表注:本表适用于单位工程招标控制价或投标报价的汇总。
分部分项工程量清单项目综合单价计算表(一)工程名称:某平房清单计量单位:m3清单项目编码:010********* 清单工程量:115.6清单项目名称:挖沟槽土方清单项目综合单价:14.85分部分项工程量清单项目综合单价计算表(二)工程名称:某平房清单计量单位:m3清单项目编码:010********* 清单工程量:18.56清单项目名称:砖基础清单项目综合单价:分部分项工程量清单项目综合单价计算表(三)工程名称:某平房清单计量单位:m3清单项目编码:010********* 清单工程量:清单项目名称:实心砖墙清单项目综合单价:分部分项工程量清单项目综合单价计算表(四)工程名称:某平房清单计量单位:m2清单项目编码:010********* 清单工程量:清单项目名称:散水(墙脚排水坡) 清单项目综合单价:分部分项工程量清单项目综合单价计算表(五)工程名称:某平房清单计量单位:清单项目编码:010********* 清单工程量:清单项目名称:圈梁C20砼清单项目综合单价:分部分项工程量清单项目综合单价计算表(六)工程名称:某平房清单计量单位:清单项目编码:010********* 清单工程量:清单项目名称:散水(墙脚排水坡) 清单项目综合单价:分部分项工程量清单项目综合单价计算表(七)工程名称:某平房清单计量单位:清单项目编码:清单工程量:清单项目名称:单层胶合板门M-1 清单项目综合单价:分部分项工程量清单项目综合单价计算表(八)工程名称:某平房清单计量单位:清单项目编码:011102003001 清单工程量:清单项目名称:室内防滑地砖地面清单项目综合单价:分部分项工程量清单项目综合单价计算表(九)工程名称:某平房清单计量单位:清单项目编码:011302001001 清单工程量:清单项目名称:纸面石膏板吊顶清单项目综合单价:分部分项工程量清单项目综合单价计算表(八)工程名称:某平房清单计量单位:清单项目编码:011407001001 清单工程量:清单项目名称:墙面刷乳胶漆清单项目综合单价:号单价合价1 BE0325 墙面刷乳胶漆100m2 1698.57合计综合单价。
