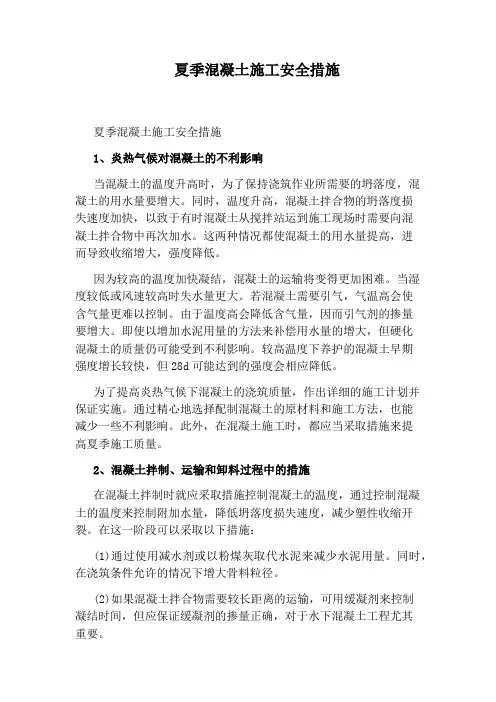

夏季混凝土施工质量保证措施
- 格式:doc
- 大小:24.00 KB
- 文档页数:5
夏天混凝土工程施工温度
1. 温度管理
在夏季高温季节进行混凝土施工,首要考虑的就是温度管理。
高温会加速混凝土的凝固,导致早期脱模,且易产生裂缝。
因此,施工过程中要控制混凝土的温度,不能让混凝土过早失去水分和强度。
为了控制混凝土的温度,可以采取以下措施:
1)在搅拌混凝土前,要将水温、骨料温度、水泥温度等进行测量,确保原材料的温度符合要求;
2)避免将混凝土直接暴露在太阳下,可以采用遮阳措施,如搭建遮阳棚、喷水等;
3)尽量选择清晨或傍晚进行混凝土浇筑,避免正午高温时段进行施工;
4)在混凝土表面覆盖湿润物料,如湿布、塑料薄膜等,延长混凝土的凝固时间。
2. 混凝土配合比设计
夏季高温会导致混凝土早期强度下降,因此在混凝土配合比设计时,需要考虑夏季高温环境下的情况。
通常可以增加水泥用量、减少水灰比、使用缓凝剂等方式来提高混凝土的早期强度。
此外,在夏季混凝土施工中还需要注意以下事项:
1)混凝土浇筑前要对模板进行防晒处理,避免由于高温导致模板膨胀、变形等问题;2)搅拌混凝土时要控制搅拌时间和速度,避免过度搅拌导致混凝土早期凝结;
3)浇筑混凝土后要及时进行养护,保持混凝土表面水润,减少早龄期裂缝的产生;
4)对于大体积混凝土结构,可以采用分段浇筑、保温措施等方式来控制混凝土温度。
总的来说,夏季混凝土工程施工需要对高温环境下的影响有充分的认识,从而制定有效的措施来应对。
通过合理的温度管理、混凝土配合比设计和施工措施,可以保障混凝土工程施工的质量和进度,提高工程建设的效率和安全性。

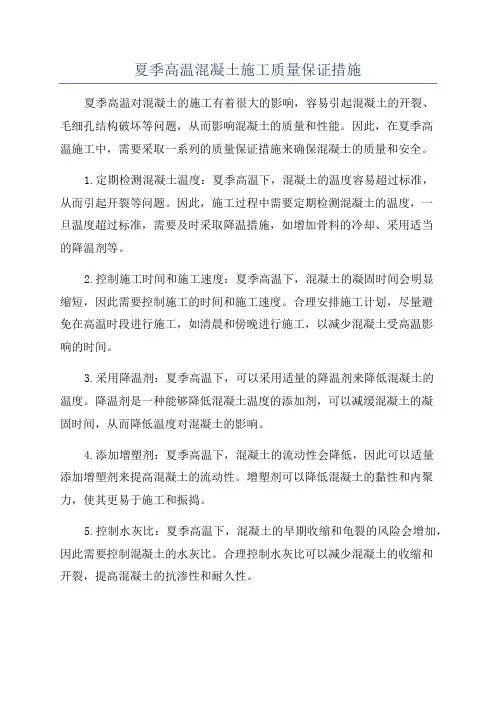

夏季高温混凝土施工质量保证措施夏季高温对混凝土的施工有着很大的影响,容易引起混凝土的开裂、毛细孔结构破坏等问题,从而影响混凝土的质量和性能。
因此,在夏季高温施工中,需要采取一系列的质量保证措施来确保混凝土的质量和安全。
1.定期检测混凝土温度:夏季高温下,混凝土的温度容易超过标准,从而引起开裂等问题。
因此,施工过程中需要定期检测混凝土的温度,一旦温度超过标准,需要及时采取降温措施,如增加骨料的冷却、采用适当的降温剂等。
2.控制施工时间和施工速度:夏季高温下,混凝土的凝固时间会明显缩短,因此需要控制施工的时间和施工速度。
合理安排施工计划,尽量避免在高温时段进行施工,如清晨和傍晚进行施工,以减少混凝土受高温影响的时间。
3.采用降温剂:夏季高温下,可以采用适量的降温剂来降低混凝土的温度。
降温剂是一种能够降低混凝土温度的添加剂,可以减缓混凝土的凝固时间,从而降低温度对混凝土的影响。
4.添加增塑剂:夏季高温下,混凝土的流动性会降低,因此可以适量添加增塑剂来提高混凝土的流动性。
增塑剂可以降低混凝土的黏性和内聚力,使其更易于施工和振捣。
5.控制水灰比:夏季高温下,混凝土的早期收缩和龟裂的风险会增加,因此需要控制混凝土的水灰比。
合理控制水灰比可以减少混凝土的收缩和开裂,提高混凝土的抗渗性和耐久性。
6.采用保温措施:夏季高温下,需要采取一定的保温措施来降低混凝土的温度。
可以使用覆盖材料或保温剂对施工现场进行覆盖,防止混凝土受高温直射和辐射热影响。
7.合理调整拌合料配比:夏季高温下,混凝土的硬化过程会加快,因此需要合理调整拌合料的配比。
增加冷却骨料的使用量、降低水灰比、调整水泥掺量等措施可以减缓混凝土的硬化速度,降低温度对混凝土的影响。
总之,夏季高温混凝土施工质量保证需要综合考虑温度控制、施工时间和速度、添加剂使用、水灰比控制、保温措施等多个方面。
只有通过合理的措施和方法,才能够确保混凝土的质量和性能,提高工程的实际效果。

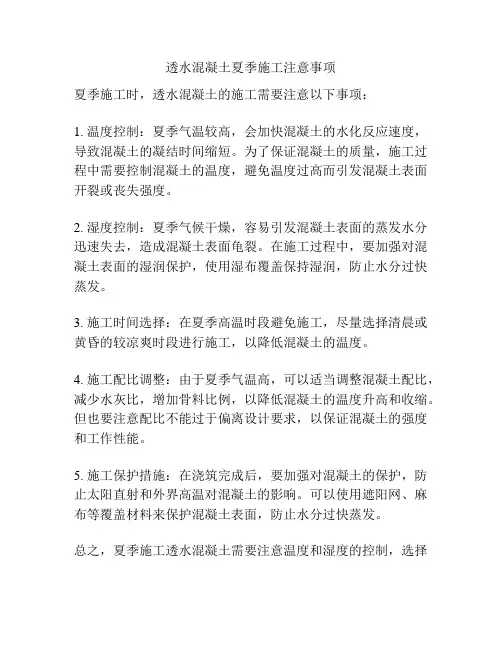

透水混凝土夏季施工注意事项
夏季施工时,透水混凝土的施工需要注意以下事项:
1. 温度控制:夏季气温较高,会加快混凝土的水化反应速度,导致混凝土的凝结时间缩短。
为了保证混凝土的质量,施工过程中需要控制混凝土的温度,避免温度过高而引发混凝土表面开裂或丧失强度。
2. 湿度控制:夏季气候干燥,容易引发混凝土表面的蒸发水分迅速失去,造成混凝土表面龟裂。
在施工过程中,要加强对混凝土表面的湿润保护,使用湿布覆盖保持湿润,防止水分过快蒸发。
3. 施工时间选择:在夏季高温时段避免施工,尽量选择清晨或黄昏的较凉爽时段进行施工,以降低混凝土的温度。
4. 施工配比调整:由于夏季气温高,可以适当调整混凝土配比,减少水灰比,增加骨料比例,以降低混凝土的温度升高和收缩。
但也要注意配比不能过于偏离设计要求,以保证混凝土的强度和工作性能。
5. 施工保护措施:在浇筑完成后,要加强对混凝土的保护,防止太阳直射和外界高温对混凝土的影响。
可以使用遮阳网、麻布等覆盖材料来保护混凝土表面,防止水分过快蒸发。
总之,夏季施工透水混凝土需要注意温度和湿度的控制,选择
适宜的施工时间和配比,并加强混凝土的保护,以确保施工质量和混凝土的使用寿命。
夏季高温混凝土施工夏季高温混凝土施工引言:夏季是施工季节之一,然而在高温天气下,施工中的混凝土会面临一系列的问题和挑战。
本文将介绍夏季高温下混凝土施工所需注意的问题和应对措施,以保证施工的顺利进行。
一、夏季高温对混凝土施工的影响:1. 水化反应速度加快:高温会加速混凝土中水化反应的速度,导致混凝土早期强度提高,但同时也使得施工速度加快,加大了施工难度。
2. 混凝土的塑性和流动性变差:高温会降低混凝土的塑性和流动性,增加了混凝土的粘结性和黏性,使得施工中混凝土的泥浆性增强,难以顺利浇筑。
3. 缩短了混凝土的凝结时间:高温下,混凝土凝结的时间会缩短,施工人员需要加快作业进度,以免混凝土早期强度不足。
4. 增加混凝土开裂的风险:高温下混凝土内部温度梯度大,容易产生温度应力,进而增加混凝土开裂的风险。
二、夏季高温混凝土施工的注意事项:1. 选择适当的施工时间:在高温天气下,应避免在中午十二点之前和下午三点之后进行混凝土浇筑,以减少混凝土在高温下的暴露时间。
2. 严格控制施工现场温度:在施工现场增设遮阳设备,减少太阳辐射直接照射到施工区域;可以使用喷水降温或覆盖湿麻袋等方式,有效降低施工现场的温度。
3. 控制混凝土的水胶比:高温下,应适当减少混凝土的水胶比,这样可以控制混凝土的流动性,降低混凝土的温度。
4. 添加适量的缓凝剂:在混凝土中添加一定量的缓凝剂,可以延长混凝土的凝结时间,降低混凝土的温度,减少开裂的风险。
5. 合理掌握浇筑时间:在高温天气下,混凝土浇筑时间要尽量控制在短时间内完成,避免长时间滞留在高温环境下,可以采用夜间或早晨进行浇筑等方式,确保混凝土的质量。
三、夏季高温混凝土施工的应对措施:1. 增加混凝土的维稳剂:在混凝土中添加维稳剂可以提高混凝土的流动性,减少混凝土的收缩和开裂。
2. 加强施工现场的湿度控制:在施工现场设置湿度控制设备,以提高施工环境的湿度,减缓混凝土的水分蒸发速度,保持混凝土的湿润状态。
夏季混凝土施工保证措施夏季混凝土施工保证措施夏季是一个多事的季节,它对于混凝土施工来说是一个严峻的考验。
在夏季施工,必须采取一系列的保证措施,以确保混凝土的质量和工程的整体稳定性。
本文将就此展开讨论,提出一些实用的夏季混凝土施工保证措施。
首先,夏季混凝土施工的首要问题就是温度控制。
高温天气会影响混凝土的初凝和终凝时间,可能导致裂缝的产生,因此,必须采取有效的温度控制措施。
比如,在搅拌混凝土时,可以加入适量的冰块来降低混凝土的温度。
此外,在浇注混凝土时,应选择在温度较低的早晚时段进行,以减少热损失。
其次,合适的混凝土配合比也是夏季混凝土施工的关键。
在夏季,蒸发量较大,混凝土的水分容易丧失,因此,在配合比设计时,应适当减少用水量,增加混凝土的密实度。
同时,为了防止混凝土开裂,可以在混凝土中加入适量的防裂剂。
再次,加强现场施工管理也是夏季混凝土施工的重要保证措施。
在现场,应定期对混凝土的温度和湿度进行监测,及时调整施工工艺。
此外,加强现场通风,加快热气流的排出,可以有效降低混凝土的温度。
同时,要确保现场施工人员有足够的休息时间,避免因疲劳作业而引起的质量问题和安全问题。
最后,要强调的是,夏季混凝土施工的质量保障工作需要全体参与者的共同努力。
施工单位要充分认识到夏季混凝土施工的特殊性,采取有效的保证措施。
现场施工人员要具备足够的专业知识和技能,能够正确应对夏季施工中的各种问题。
监管部门也要加强监督,确保施工过程的规范性和安全性。
总之,夏季混凝土施工保证措施是必不可少的。
只有采取有效的温度控制、合适的混凝土配合比、严格的现场施工管理等一系列措施,才能确保夏季混凝土施工的质量和安全性。
需要行业内各方共同努力,提高行业水平,为建设更稳定、更耐久的工程做出贡献。
季节性施工措施第一节夏季施工在夏季施工中,除严格遵守国家现行的施工规范及规程外,为保证施工质量特制定以下措施:1.落实责任制,确保材料供应单位在暑期能够进场供料连续不断。
2.专人检查砼坍落度,必要时掺入减水剂予以补偿,使坍落度符合要求。
3.砼浇筑后,表面泛白即开始浇水养护,并在四周边及预留洞口周边用1:3石灰砂浆抹成厚度不少于3cm的肩坎用以蓄水养护。
4.砼浇筑完毕后即派人紧靠模板满挂或满盖草袋后轮回浇水湿润,以防砼失水太快而引起砼的开裂。
5.做好防暑降温工作,现场备有中暑药物,工地设茶水桶。
一、混凝土夏季气温高,干燥快,新浇筑的砼可能出现凝结速度加快、强度降低等现象,这时进行砼的浇筑、修整和养护等作业时应特别细心。
(一)、砼拌制和运输:砼拌制时应采取措施控制砼的升温,并一次控制附加水量,减小坍落度损失,减少塑性收缩开裂。
在砼拌制、运输过程中可以采取以下措施1、使用减水剂或以粉煤灰取代部分水泥以减小水泥用量,同时在砼浇筑条件允许的情况下增大骨料粒;2、砼拌合物的运输距离如较长,可以用缓凝剂控制砼的凝结时间,但应注意缓凝剂的掺量应合理,对于大面积的砼地坪工程尤其如此。
3、如需要较高坍落度的砼拌合物,应使用高效减水剂。
有些高效减水剂产生的拌合物其坍落度维持2h。
高效减水剂还能够减少拌合过程中骨料颗粒之间的摩擦,减缓拌合筒中的热积聚。
4、在满足施工规范要求的情况下,尽量使用矿渣硅酸盐水泥、粉煤灰硅酸盐水泥。
5、向骨料堆中洒水,降低砼骨料的温度;如有条件用地下水或井水喷洒,冷却效果更好。
6、在炎热季节或大体积砼施工时,可以用冷水或冰块来代替部分拌合水。
7、对于高温季节里长距离运输砼的情况,可以考虑搅拌车的延迟搅拌,使砼到达工地时仍处于搅拌状态。
8、国外提倡在夏季将搅拌机的鼓筒外面用油漆涂成白色,使鼓筒吸收阳光辐射热能明显减小。
在夏季,以1h的运输距离为例,处在白色搅拌筒中的砼,其温度要比一般红色搅拌筒中的至少低1℃。
混凝土施工质量保证措施
1、在浇筑混凝土时,工人要挂牌操作,严格控制下料的厚度,一次下料不能过厚,保证浇筑出的混凝土面光滑、密实,不会出现蜂窝。
2、钢筋塑料保护卡要与钢筋连接牢固,责任师和质检员要对各个部位的垫块或塑料保护卡进行检查,防止出现垫块或塑料保护卡位移、漏放,钢筋紧贴模板造成漏筋。
3、支设模板前要及时涂刷脱模剂并严格控制拆模时间,拆模不要过早,防止构件表面混凝土易粘附在模板上造成麻面脱皮。
4、、在钢筋较密的部位混凝土要细致振捣,振捣密实,防止未经振捣就继续浇筑上层混凝土。
5、模板穿梁螺栓要紧固可靠,浇筑时防止混凝土冲击洞口模板,在浇筑洞口两侧混凝土时要两侧浇筑振捣要对称、均匀,防止洞口移位变形。
6、检测混凝土在浇筑地点的坍落度,坍落度、和易性等混凝土施工性能的检验以到达现场入模前为准。
混凝土坍落度损失值控制在规范允许的范围内。
在性能达不到要求时,按规范要求经总工程师批准后,可以掺入适量的减水剂,经搅拌车充分搅拌后,再进行浇筑。
如出现坍落度过小、过大、离析或分层现象,则应将混凝土退回。
季节性施工措施季节性施工措施是指根据不同季节的气候条件和环境要求,有针对性地采取一系列的施工措施,以保障工程的顺利进行和施工质量的提高。
下面将详细介绍几种重要的季节性施工措施。
夏季施工措施:1.高温作业保障:在高温时段避免中午时段施工,采取清晨和晚间进行作业,避免高温时段直接阳光照射,同时提供充足的防暑降温设备和饮水设备。
2.施工工期的合理安排:合理安排施工进度,避免在高温时段进行较重的体力劳动,如混凝土浇筑、砌墙等,减少工人在高温环境下的作业时间。
3.防止降水浸泡:多使用塑料薄膜对没有完成的工程面进行覆盖,防止降水进入,影响基础施工的质量。
4.防蚀措施:夏季气候湿热,容易导致土地湿滑、松散,所以在施工中要加强对土石方的防护,采取适当的防水措施,保证工程质量。
冬季施工措施:1.保温隔热:在冬季施工中,要特别注意施工材料的保温和隔热。
比如在混凝土浇筑时要添加防冻剂,控制混凝土的凝固时间,同时提供专业的加热设备对混凝土进行保温。
2.防止结冰:冬季气温低,容易导致水管、水泥路面等结冰,影响施工进度。
因此,要加强对施工现场的排水和除雪工作,采取适当的防冻措施。
3.施工进度的合理安排:冬季气温低,施工质量易受到影响,需要加速施工进度来保证施工效果。
可以采取扩大工期、加班加点等措施,合理安排工程进度。
春季施工措施:1.补充水分:春季气温回升,容易出现干燥的情况,对于土方工程和混凝土浇筑等需要保湿的工程,要及时补充水分,保证工程质量。
2.防潮措施:春季降水增多,施工现场容易受到潮湿影响,影响施工进度和质量。
要增加防水措施,对工地、施工材料和设备进行合理的防潮处理。
3.防雷保护:春季雷雨天气多发,施工时要加强对人员和设备的防雷保护措施,确保施工安全。
秋季施工措施:1.防风措施:秋季气温逐渐降低,大风天气增多,容易影响施工进度和施工质量。
要加强对施工现场的防风措施,确保施工的安全和顺利进行。
2.叶子清理:秋季有大量的落叶,要定期清理工地内的落叶,防止堵塞排水管道和影响施工质量。
保证混凝土施工质量的措施1.材料选择:选择优质的混凝土原材料,如优质水泥、骨料和砂浆等。
材料应符合国家或地方相关标准,并经过严格的检测和测试合格后使用。
2.质量管理:建立健全的质量管理体系,确保施工过程中各个环节和工序的质量得到有效管理和控制。
及时发现和纠正存在的问题,保证施工质量。
3.施工操作规程:制定详细的施工操作规程,明确各个施工环节的工艺要求和操作细节。
施工人员必须按照规程进行操作,确保施工质量。
4.施工人员素质:施工人员应具备相关技术知识和操作技能,熟悉混凝土施工工艺和操作规程。
并且要进行相应的培训和考核,提高工人的素质和技能。
5.设备和工具:选择适当的施工设备和工具,保证施工过程中的操作安全和质量。
设备和工具应具备相应的证书和合格检测报告,并进行定期维护和保养。
6.原材料检测:对混凝土原材料进行检测和试验,确保原材料的质量符合相关标准和要求。
按照抽样检验的原则对原材料进行抽样检测,并对检测结果进行记录和分析。
7.现场管理:加强现场管理,确保施工过程中各个环节的质量控制。
对施工过程进行实时监控,发现问题及时进行处理和调整。
建立健全的施工档案,记录施工过程和施工质量。
8.试块制作和试验:根据施工需要,制作适量的试块进行试验。
试验结果反映混凝土的抗压强度和抗渗性能,用于评估混凝土的施工质量。
9.检验和验收:对施工质量进行验收和检验。
严格按照相关规范和标准进行检验,并对检验结果进行评估和记录。
对不符合要求的部位进行整改,确保施工质量。
10.质量抽查:定期对施工的混凝土工程进行质量抽查和检测,及时发现和纠正施工中存在的问题。
并对抽查结果进行统计和分析,以便下一步的改进工作。
总之,保证混凝土施工质量需要从材料的选择、施工过程的管理和控制、人员素质的提高等多个方面进行综合考虑。
只有加强质量管理和控制,才能确保混凝土施工质量的达标。
冬季、夏季、雨季混凝土施工专项方案冬季、夏季、雨季混凝土施工专项措施方案为了有效控制混凝土质量,需要按照规定的时间和数量检查混凝土组成材料的质量和用料量。
在砼搅拌站和灌注地点,需要检查混凝土拌和物的坍落度或和易性,配合比是否因外界因素影响而有所变动,搅拌时间是否充分等。
同时,在实际施工过程中,还应对季节性施工进行控制,并采取相应的措施。
一、混凝土夏季施工措施在气温超过30℃的热天施工时,需要采取下列措施:1.1、砼拌制和运输1)降低砂、石料的温度,可向砂、石料堆中洒水,如有条件可用地下水或井水喷洒。
测定含水率,调整拌和用水量,保证混凝土的和易性。
2)在不更改工地配合比的基础上,适量加大高效缓凝减水剂和粉煤灰用量,减小水泥用量,增大骨料粒径,在规范允许范围内适当加大砼的坍落度。
3)尽量使用经取样合格的深井水作拌和用水,如果深井水不合格则使用自来水。
4)采用输送泵运输时,泵管用草绳缠绕,并覆盖土工布,以免外部热量传入;采用砼运输车运输时,考虑砼的延迟搅拌,使砼到达工地时仍处于搅拌状态。
1.2、砼浇筑1)浇筑砼前,预先用水充分润湿要洗浇筑的层面,以及浇筑面的模板。
2)准备好备用振动器,以免振动设备过热损坏。
3)与砼接触的工具、设备和材料等不要直接受到阳光曝晒,必要时应洒水冷却。
4)砼应连续、快速地浇筑。
砼表面如有泌水时,应立即测定材料含水量,调整拌和用水量,砼出料后不允许再加水。
1.3、砼养护1)砼浇筑完毕后及早覆盖,优先采用蓄水养护方法,连续养护,或适当增加浇水养护次数,保证砼表面润湿。
2)在砼浇筑后的1~2天内,应保证砼处于充分润湿状态,并严格遵守《水运工程混凝土施工规范》规定的养护龄期。
2.3、砼养护一、及时覆盖塑料薄膜,保持温度不低于5℃。
塑料薄膜应架空于砼面层,以防止砼表面结霜。
5℃以下不得进行洒水养护。
二、采用蓄热法养护,对结构物的棱角部分加强保温,迎风面覆盖物用砖块压实。
当新浇筑的砼与暴露在外的老砼(或土基)接触时,在老砼周围1~1.5m范围内,进行防寒保温。
夏季混凝土施工安全措施夏季混凝土施工安全措施1、炎热气候对混凝土的不利影响当混凝土的温度升高时,为了保持浇筑作业所需要的坍落度,混凝土的用水量要增大。
同时,温度升高,混凝土拌合物的坍落度损失速度加快,以致于有时混凝土从搅拌站运到施工现场时需要向混凝土拌合物中再次加水。
这两种情况都使混凝土的用水量提高,进而导致收缩增大,强度降低。
因为较高的温度加快凝结,混凝土的运输将变得更加困难。
当湿度较低或风速较高时失水量更大。
若混凝土需要引气,气温高会使含气量更难以控制。
由于温度高会降低含气量,因而引气剂的掺量要增大。
即使以增加水泥用量的方法来补偿用水量的增大,但硬化混凝土的质量仍可能受到不利影响。
较高温度下养护的混凝土早期强度增长较快,但28d可能达到的强度会相应降低。
为了提高炎热气候下混凝土的浇筑质量,作出详细的施工计划并保证实施。
通过精心地选择配制混凝土的原材料和施工方法,也能减少一些不利影响。
此外,在混凝土施工时,都应当采取措施来提高夏季施工质量。
2、混凝土拌制、运输和卸料过程中的措施在混凝土拌制时就应采取措施控制混凝土的温度,通过控制混凝土的温度来控制附加水量,降低坍落度损失速度,减少塑性收缩开裂。
在这一阶段可以采取以下措施:(1)通过使用减水剂或以粉煤灰取代水泥来减少水泥用量。
同时,在浇筑条件允许的情况下增大骨料粒径。
(2)如果混凝土拌合物需要较长距离的运输,可用缓凝剂来控制凝结时间,但应保证缓凝剂的掺量正确,对于水下混凝土工程尤其重要。
(3)如果需要较高的坍落度,应当使用高效减水剂。
有些高效减水剂产生的高坍落度能够维持2h。
高效减水剂还能够减小拌合过程中骨料颗粒之间的摩擦,减缓运输搅拌机拌合筒中的热积聚。
(4)向骨料堆中洒水,以促进蒸发冷却来降低混凝土的温度;如果用冷水(如地下水或井水)湿润,则冷却效果会更好,在湿度较高时尤其如此。
(5)在温度高、湿度大的季节里要长距离运输混凝土时,可考虑运输搅拌车的`延迟搅拌,使之在到达工地时仍处于搅拌状态。
关于夏季混凝土施工质量控制的措施目前已进入夏季施工,高温天气将对混凝土施工,特别是大体积混凝土工程施工质量带来严重的不良影响。
对此,工程部和试验室要予以高度重视,必须采取切实有效措施,加强对混凝土施工质量的控制。
应严格控制混凝土浇筑时的温度,夏季混凝土施工浇筑时最高温度不得超过30℃,浇筑时温度应符合设计规定。
具体要求如下:一、加强原材料质量管理1、加强原材料的质量控制.特别是要严格控制砂的含泥量、碎石的石粉含量、减水剂的减水率及坍落度保留值等指标。
2、加强原材料的存放管理,严禁各种原材料被暴晒.3、向粗骨料堆中洒水,以促进蒸发冷却来降低混凝土的温度;如果用冷水(如地下水或井水)湿润,则冷却效果会更好,在湿度较高时尤其如此。
二、加强混凝土拌制管理1、估算混凝土拌合料温度方法根据原料温度推算拌合后混凝土的温度可按下式进行:T=[S(TaWa+TcWc)+TtWt+TmWm]/[S(Wa+Wc)+Wt+Wm]式中:T:混凝土拌合物的出料温度(℃);S:固体材料(水泥及骨料)的平均比热,取0.2;Wa:骨料重量(kg);Ta:骨料温度(℃);Wc:水泥重量(kg);Tc:水泥温度(℃);Wt::骨料表面含水量(kg);Tt:骨料表面水温度(℃);Tm:混凝土拌合用水量(kg);Wm:混凝土拌合用水温度(℃)。
由上式看出,要降低混凝土拌合料的温度,首先应降低原材料的温度,特别是降低比热最大的水和用量最多的骨料的温度。
2、要严格按照施工配合比施工,严禁私自更改配合比,特别是随意增加拌和水用量;加大拌和站的自校准度,确保拌和站计量误差满足要求。
3、混凝土拌和时,可取用温度低的深井水,达到有效的降低拌合料的温度,也可采用低温水、加冰等降温措施,加冰时,可用片冰或冰屑,并适当延长拌和时间。
4、若混凝土拌和物的运输距离较长,可用缓凝剂来控制凝结时间,但应保证缓凝剂的掺量正确,对于大面积的混凝土工程尤其如此。
5、在满足混凝土的各项设计指标的前提下,应采用加大骨料粒径、改善骨料级配、掺用掺合料、外加剂等综合措施,合理地减少单位水泥用量;在混凝土施工过程中,应每1~3h测量一次混凝土原材料的温度、机口混凝土温度,并应有专门记录。
混凝土施工质量保证措施一、在混凝土施工过程中,应当采取四项基本措施,即质量管理措施、规范操作措施、有效检测措施和应急措施。
1、质量管理措施:在混凝土生产和施工过程中,首先要建立科学合理的质量管理机构,加强施工质量的经常检查和验收,同时要确保混凝土材料的合理使用,精准施工,确保工程质量可以达到规定的要求。
2、规范操作措施:混凝土施工中要严格执行施工技术规范,在现场要有专业技术人员组织实施混凝土施工,施工操作要严格按照工艺流程;并且应该根据工程实际情况采取有效的施工管理措施,确保施工质量。
3、有效检测措施:混凝土施工实施过程中,必须建立规范的施工检验检测以及抽样检验体系,该体系须结合施工现场、混凝土配合比设计、加水比等特点,综合考虑到施工成本、施工效率、质量等多种因素进行必要检验,确保混凝土施工质量。
4、应急措施:为了确保混凝土施工质量,在混凝土施工的各个环节,都应将突发事件的应急措施积极考虑在内。
一旦出现施工质量出现异常,及时进行应急处理,必要的修复和补救措施,以确保工程其他施工环节的正常施工,确保混凝土施工质量。
二、在混凝土施工质量保证方面,必须完善混凝土施工技术、设备检修跟踪体系,对施工质量实行科学管理,以保证混凝土施工安全。
1、混凝土施工技术管理:混凝土施工技术管理是建设工程施工质量保证的重要组成部分,要做到以标准为基础、以技术质量为核心、掌握技术进程为重点的质量控制,确保混凝土施工的安全。
3、质量管理体系:科学完善的质量管理体系是混凝土施工质量保证的重要组成部分,要求要建立健全质量管理体系,根据施工工艺流程完善管理程序,及时发现施工中的问题,并实行及时治理,以确保混凝土施工的质量。
以上就是混凝土施工质量保证的基本措施,如果在混凝土施工中能够做到全面管理,采取正确的质量控制措施,就可以保证混凝土施工质量,并达到规定的要求。
高温季节钢筋混凝土施工措施为了防止夏季钢筋混凝土施工时受高温干热影响,而产生裂缝等现象,施工时应采取以下措施:1、钢筋临时堆放场地一定要保持整洁,钢筋应摆放在240mm ×300mm(宽×高)砖垄上,避免被雨水浸泡、被污泥污染,在下雨之前一定要将钢筋覆盖保护。
2、钢筋要集中统一堆放,禁止乱扔乱堆,钢筋临时堆放场地一定要设置在地势比较高的位置,而且排水设施齐备。
3、电渣压力焊钢筋,应选在无风雨雾天气中进行防止改变钢筋的受力性能。
4、在钢筋绑扎时,下雨天一般不影响钢筋质量,但工人上下班、搬运钢筋时一定注意避免将污泥带到钢筋网片上,如果钢筋被污染,一般采取用水冲洗、钢丝刷刷除的方法。
5、认真做好混凝土养护工作,混凝土浇捣前必须使木模吸足水分,遇到面积较大时,要用草包加以覆盖,并浇水保持混凝土湿润。
一般养护时间:采用硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥拌制的混凝土。
不得少于七昼夜。
掺加缓凝型外加剂及有抗涌性要求的混凝土,不得少于十四昼夜。
梁柱框架结构,应尽可能采取带模浇水养护,免受曝晒。
6、根据气温情况及混凝土的浇捣部位,正确选择混凝土的坍落度,必要时掺外加剂,以保持或改善混凝土的和易性,增大流动性、粘聚性,使其泌水性小。
7、如果在浇筑混凝土时遇雨,应及时用塑料布遮盖,防止淋雨。
8、如果混凝土在浇筑过程中或浇筑后终凝前遇雨,导致表面受到破坏,应该将这部分混凝土及时凿至密实层,然后再进行修补。
9、浇捣大面积混凝土,应尽量采用水化热低的水泥,必要时采用人工降温等措施,亦可掺用缓型减水剂,使水泥水化热速度减慢,以降低和延缓混凝土内部温度峰值。
10、厚度较薄的楼面或屋面,应安排在夜间施工,使混凝土的水分不致蒸发过快而形成收缩裂缝。
11、遇大雨中断作业,应按规范要求留设施工缝。
夏季混凝土施工技术方法夏季是混凝土施工的高温季节,高温对混凝土的施工造成了很大的影响。
夏季高温环境下,混凝土的凝固时间缩短,易出现裂缝、温度应力等问题,因此需要采取一些特殊的施工技术方法来保证混凝土的质量和施工的顺利进行。
一、调整混凝土配合比夏季混凝土施工中,应根据实际温度、湿度和特殊要求等因素进行调整混凝土配合比。
在配合比设计上,需增大细集料的用量,适当减少水灰比,添加减水剂和缓凝剂等措施,以确保混凝土的流动性和凝结时间。
二、控制混凝土浇筑温度和时间夏季高温环境下,混凝土的凝固时间较短,容易出现裂缝和温度应力。
因此,在施工中应尽量控制混凝土的浇筑温度和时间。
可以采用以下方法来控制混凝土温度:1.选择适当的时间段进行施工,避免在高温时段进行浇筑。
2.混凝土搅拌站应尽量减少搅拌时间,以减少混凝土的温度升高。
3.对长距离输送的混凝土,可以采用冷却水进行降温。
三、采用防止混凝土水分挥发措施夏季高温环境下,混凝土表面易干燥,水分挥发快。
为防止水分挥发引起的开裂现象,可以采取以下措施:1.浇筑完后,及时用湿麻布或遮阳网覆盖混凝土表面,防止水分蒸发。
2.在浇筑完毕后,及时进行养护,喷洒水进行保湿。
四、采用降温措施夏季高温环境下,混凝土温度容易超过规定值,需要采取降温措施来保证混凝土的质量。
可以采用以下方法进行降温:1.使用冷却水来搅拌混凝土,降低混凝土温度。
2.在混凝土浇筑过程中,可以加入冷水冷却混凝土。
3.使用防冻剂等添加剂来降低混凝土的凝固温度。
五、加强施工监控夏季混凝土施工时,施工监控尤为重要。
对混凝土的配合比、浇筑温度、水灰比等参数进行严格把控,及时发现和解决施工中的问题。
六、加强混凝土养护混凝土在高温环境下,养护非常重要。
要加强浇筑后的养护工作,保证混凝土表面湿润,并避免过早的干燥和收缩。
总之,夏季混凝土施工需要采取一系列的技术方法来保证施工质量。
关键是调整混凝土配合比、控制浇筑温度和时间、避免水分挥发、降低混凝土温度、加强施工监控和养护工作等。
混凝土施工质量保证措施1.原材料的选择和质量控制:保证混凝土材料的质量是保证混凝土施工质量的基础。
需要对水泥、砂子、石子等原材料进行严格的抽样检测,确保其符合设计要求和国家标准。
同时要对原材料的运输、存储和保护进行监督,防止受到污染或损坏。
2.配合比的确定和调整:混凝土配合比是指水泥、砂子、石子和水的比例,对于混凝土的强度、耐久性和工作性能有着重要影响。
在确定配合比时,需要根据设计要求和施工现场的具体条件进行合理的调整,例如控制水灰比、适当增加减水剂的使用量等。
3.施工现场的管理和监督:混凝土施工现场的管理和监督是保证质量的关键。
施工单位要严格按照施工工艺和相关规范要求进行操作,确保施工质量的稳定和可控性。
同时需要加强对施工现场的安全、环境和卫生的管理,确保施工过程中不受到外界干扰和污染。
4.混凝土的搅拌和浇筑:混凝土搅拌和浇筑是保证混凝土质量的关键环节。
在搅拌过程中,需要确保水泥、砂子和石子的充分混合,避免产生块状或团聚现象。
在浇筑过程中,需要避免混凝土的分层和中途停止,确保混凝土的均匀性和连续性。
5.养护和维修:混凝土在施工完成后,需要进行养护和维修,以保证其强度和耐久性。
养护措施包括保持混凝土的湿润、遮阳、防冻等,可以采用喷水、覆盖保护膜等方式进行。
维修措施包括填补混凝土表面的裂缝、修复破损的部分等。
以上是一些常见的混凝土施工质量保证措施,通过合理的原材料选择和质量控制、配合比的调整、施工现场的管理和监督、搅拌和浇筑的操作、养护和维修的措施,可以保证混凝土施工质量的稳定和可靠性,确保建筑物的结构安全和使用寿命。
水泥混凝土路面季节性施工措施一、春季施工措施:1.清理路面:春季施工前先清理道路,清除残留的积水、落叶和其他杂物,确保施工的平整度和质量。
2.材料温度控制:春季气温较低,需要注意水泥和骨料的温度。
可以采用预热水泥和骨料的方式,使其达到适宜的施工温度。
3.控制施工时间:春季气温较低,湿度较大,施工过程中需要注意控制施工时间,避免水泥混凝土路面在未完全凝固的情况下暴露在大雨或霜冻中。
二、夏季施工措施:1.保持材料湿润:夏季气温高,混凝土易于干燥,需要及时保持施工过程中的水泥混凝土湿润,防止过早开裂。
2.控制施工时间:夏季气温高,施工需要选择在气温较低的早晨或傍晚进行,避免高温时段的施工,以免影响水泥混凝土的质量。
3.控制施工速度:夏季气温高,水泥混凝土的凝固时间会比较快,施工过程中需要加快施工速度,保证施工质量。
三、秋季施工措施:1.清理杂质:秋季施工前需要清理路面上的积水、落叶和其他杂物,保证施工的平整度和质量。
2.控制材料温度:秋季气温较低,需要注意水泥和骨料的温度。
可以采用预热水泥和骨料的方式,使其达到适宜的施工温度。
3.控制施工时间:秋季气温较低,湿度较大,施工过程中需要注意控制施工时间,避免水泥混凝土路面在未完全凝固的情况下暴露在雨水中。
四、冬季施工措施:1.防冻措施:冬季气温较低,需要采取防冻措施,防止水泥混凝土在冻结状态下进行施工,避免影响施工效果和质量。
2.温度控制:冬季施工中需要控制水泥混凝土的温度,可以采用加热混凝土和施工设备的方式,确保施工过程中水泥混凝土的温度符合要求。
3.加强养护:冬季施工完成后,需要加强养护措施,保持水泥混凝土的温度和湿度,促进其正常凝固和硬化。
综上所述,水泥混凝土路面的季节性施工措施是多方面的,需要根据具体的季节气候情况和项目要求来具体制定。
只有科学合理地施工,才能保证水泥混凝土路面具有良好的工程质量和使用寿命。
夏季混凝土施工注意事项夏季是混凝土施工的旺季,但由于高温、多雨等因素的影响,施工过程中需要特别注意以下几个方面。
首先,要合理选择施工时间。
夏季气温升高,容易造成混凝土过早失水和凝固,因此应尽量避开午后高温时段进行施工。
一般而言,上午早些时候或者傍晚稍晚时候是较为适宜的施工时间。
其次,要做好水泥质量的检查。
夏季雨水较多,施工现场容易积水,这会影响混凝土的质量。
在混凝土施工前,应检查水泥是否有结块、吸湿或明显潮湿等现象,若发现问题应及时更换。
同时,施工现场要做好排水工作,确保施工地面干燥。
第三,要注意搅拌设备的选用和搅拌时间的控制。
夏季气温高,混凝土会更快失去水分,所以在搅拌设备的选择上要注意加强搅拌强度,以确保混凝土搅拌均匀。
此外,搅拌时间也要适当延长,确保混凝土内部充分反应,以增强混凝土的强度和耐久性。
第四,要加强混凝土的养护。
夏季气温高,混凝土容易过早失水和干燥,从而导致开裂、收缩等问题。
因此,在浇筑混凝土后要及时进行湿养护,使用塑料薄膜、湿棉被等覆盖混凝土表面,防止太阳直射和风吹干燥。
同时,还可以使用养护剂来保持混凝土的水分和强度。
第五,要注意防治混凝土裂缝。
夏季高温下,混凝土的水分蒸发速度快,易导致表面开裂。
为此,在施工过程中可以使用减水剂来减缓水分流失,维持混凝土的流动性。
同时,还可以在混凝土表面喷洒养护剂,形成一层薄膜来保护混凝土,防止裂缝的发生。
总之,夏季混凝土施工需要特别注意水分的控制和养护工作,确保混凝土的质量和强度。
施工人员应密切关注天气状况,合理安排工期,选择适当的施工时间。
同时,应选用合适的搅拌设备和养护材料,加强施工现场的排水和湿养护工作,防止混凝土的开裂和裂缝。
只有做好这些方面的工作,才能确保夏季混凝土施工的顺利进行。
夏季施工保证措施
1、对高温作业人员进行就业前和入暑前的健康检查,凡检查不合格者,均不得在高温条件下作业。
2、炎热时期应组织医务人员深入工地进行巡回和防治观察。
3、积极与当地气象部门联系,尽量避免在高温天气进行大工作量施工。
4、对高温作业者,供给足够的合乎卫生要求的饮料,含盐饮料和茶水。
5、采用合理的劳动休息制度,可根据具体情况,在气温较高的条件下,适当调整作息时间,早晚工作,中午休息。
6、改善宿舍,职工生活条件,确保防暑降温物品及设备落到实处。
7、根据工地实际情况,尽可能快速组织劳动力,采取勤倒班的方法,缩短一次连续作业时间。
8、确保现场水、电供应畅通,加强对各种机械设备的围护与检修,保证其能正常操作。
9、在高温天气施工的如混凝土工程,抹灰工程,应适当增加其养护频率,以确保工程质量。
10、加强施工管理,各分部分项工程坚决按国家标准规范、规程施工,不能因高温天气,而影响工程质量。
11、高温期要适当调整作业人员的作息时间,避免中午从事焊接等高温作业,保证职工的茶水供应,及时做好防暑降温保健工作。
12、混凝土的施工配合比要适当调整,延长初凝时间,克服坍落
度损失,浇筑混凝土前对模板要充分浇水湿润,拆模后,加强对混凝土的养护管理。
13、高温期间使用的水泥砂浆要随拌随用,抹面和装饰面的基层,施工前也要提前浇水湿润,饰面的镶贴材料要充分浸水。
夏季混凝土施工的质量保证措施
【摘要】因为夏季气温比较高,混凝土在拌合、运输和浇筑过程中会出现水分蒸发量较大和蒸发速度较快的现象。
浇筑后的混凝土水化反应较快,而且混凝土表面干燥快,容易产生裂缝,甚至出现混凝土强度降低的现象。
为了保证夏季混凝土施工质量符合施工规范和技术的要求,本文对夏季混凝土的拌合、运输、浇筑和养护方面应采取的措施进行了一定的探讨。
【关键词】夏季;混凝土;质量保证;施工;措施
一、夏季混凝土的拌合措施
在夏季炎热高温条件下进行混凝土施工,搅拌后的混凝土温度会升高,浇筑后硬化阶段的混凝土也要经受周围的高温影响。
混凝土拌合的好坏直接影响混凝土质量的好坏,混凝土的拌合是保证夏季混凝土施工质量的基础和前提,所以,夏季混凝土的拌合应采取以下措施:
(一)确定合理的水泥品种标号。
水泥应尽量选用水化热低、凝结时间长的水泥;
(二)砂石料的级配要合理。
一般情况下,石料要采用连续级配,砂料采用中砂,并严控控制砂石料的空隙率、含泥量、吸水率及压碎指标等;
(三)合理掺加混凝土用掺和料(如粉煤灰)、外加剂(如缓凝剂、减水剂),以降低水泥水化热;
(四)做好混凝土配合比的试配工作。
根据试验室试配资料,对
比现场情况(或预拌厂拌制现场)砂、石料含水率、含泥量等与试验室试配原材料的差别,适当调整混凝土配比,满足实际混凝土拌制要求,以确保达到质量标准;
(五)要控制混凝土的出机温度,混凝土中的各种原材料,尤其是石子与水,对出机温度影响很大。
在气温较高时,宜在砂、石堆放场设置简易遮阳棚,必要时可采用向骨料喷水等措施;
(六)在炎热季节混凝土施工前,可以用冷水或地下水来代替部分拌合水。
对于高温季节里长距离运输砼的情况,可以考虑搅拌车的延迟搅拌,使混凝土到达工地时仍处于搅拌状态。
二、夏季混凝土的运输措施
(一)夏季混凝土运输过程中应避免产生分层、离析和初凝的现象,要保证混凝土运输到浇筑地点时仍能保持原有的坍落度;(二)混凝土应以最少的运转次数、最短的时间从搅拌地点运至浇筑地点,使混凝土在初凝前注入模板。
夏季混凝土入模的最短时间最好不超过1h;
(三)混凝土的运输调运工作应保证混凝土的浇灌工作的连续进行;
(四)运送混凝土的容器应严密、不漏浆、不吸水,夏季应将混凝土容器漆成白色,以减少容器所吸收的阳光辐射热;
(五)夏季混凝土拌合物需要较长距离的运输时,可用缓凝剂来控制凝结时间,但要保证缓凝剂掺量正确。
三、夏季混凝土的浇筑措施
(一)降低混凝土入模温度。
降低混凝土浇筑温度可以降低温差从而减小温度应力,其措施主要有预冷骨料和加冰搅拌等。
浇筑时间最好安排在低温季节或夜间,若在高温季节施工,则应采取减小混凝土温度回升的措施,尽量缩短混凝土的运输时间、加快混凝土的入仓覆盖速度、缩短混凝土的暴晒时间、混凝土运输工具采取隔热遮阳措施等。
对于泵送混凝土的输送管道,应全程覆盖并洒以冷水,以减少混凝土在泵送过程中吸收太阳的辐射热,最大限度地降低混凝土的入模温度。
(二)合理安排施工工序。
施工工序对夏季混凝土温度的变化影响非常明显。
特别应该注意的是分次、分层浇筑的间歇时间。
混凝土的浇筑应按区域先竖向、后水平的结构顺序,分层连续浇筑,区域之间、上下层之间的混凝土浇注间歇时间不得超过混凝土的初凝时间。
混凝土浇筑分层厚度,一般为300~500mm。
当水平结构的混凝上浇筑厚度超过500mm 时,可接1:6~1:10坡度分层浇筑。
混凝土的振捣应采用2次振捣工艺,振捣时间一般为15-30秒,并且在20-30分钟后对其进行2次复振,以提高混凝土密实度和抗拉强度,对混凝土进行拍打振实,实行2次抹面,以减少表面收缩裂逢。
(三)埋设冷却管。
为了降低夏季混凝土的内部温度,可以在混凝土中埋设冷却水管,用连续流动的冷水来降低混凝土的温度,可以把混凝土块体冷却到稳定的体积。
冷却水管大多采用直径为25mm或19mm薄壁钢管
或铝管,按照中心距1.5~3m交错排列,水管上下层间距宜为
1.5-3m,并通过立管连接。
在浇筑开始水管覆盖一层混凝土后即应开始通水,通水持续时间应足以保证混凝土第二次温升不超过初次温升,较小的大体积混凝土当到达最高温度并开始下降时应停止通水,要避免使混凝土开裂的大陡的温度梯度,冷却速度以每天温度下降0.6℃左右为好。
(四)做好施工组织设计。
在炎热天气下浇筑混凝土时,应尽量避免当天的最高温度时间浇筑混凝土,对于一些重要结构,不得已时也要选择阴凉天气或改在夜间施工。
要保证混凝土浇筑上配备足够的人力、设备和机具,以保证在较短时间内完成混凝土的浇筑工作。
混凝土必须连续浇筑,中间间隔时间不宜大于3--5个小时。
混凝土浇筑后必须做到不少于二至三次的抹面、收光,最后一次收光的时间要控制在接近初凝时完成。
最后一次收光,有利于塑性沉降裂缝和干缩裂缝得到及时的愈合。
四、夏季混凝土的养护措施
夏季浇筑的混凝土,如养护不当,会造成混凝土强度降低或表面出现塑性收缩裂缝等,因此,必须加强混凝土的的养护。
(一)在修整作业完成后或混凝土初凝后立即进行养护,优先采用蓄水养护方法,连续养护7-14天。
在混凝土浇筑后的前1—2天,必须保证混凝土处于充分的湿润状态,且应严格遵守国家标准规定的养护龄期;
(二)当完成规定的养护时间后拆膜时,最好为其表面提供潮湿的覆盖层;
(三)夏季混凝土由于内外部温度高,表面失水很快,需要及时补充水份;对掺膨胀剂的混凝土,只有在足够潮湿的状态下才具有补偿收缩的效应,减少裂缝出现的可能。
有条件的应做到蓄水养护,养护时间不少于10天;
(四)养护时要防止温度骤变,避免曝晒、风吹和暴雨浇淋;(五)对于粉煤灰混凝土至少湿润养护14d,对重要结构的混凝土至少湿润养护28d,停止养护时也要逐渐干燥,以避免干燥收缩裂缝的发生。
五、结束语
总之,在夏季混凝土施工过程中,要从施工程序的各个环节进行有效控制,以保证混凝土浇筑的顺利进行和混凝土的施工质量。
