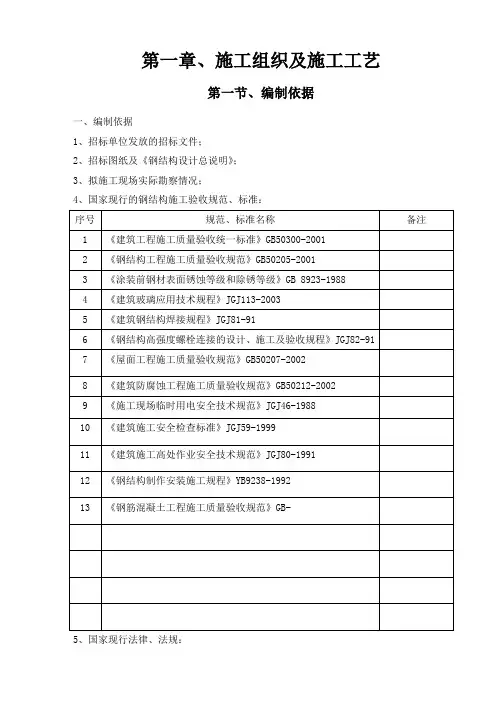

第一章、施工组织及施工工艺第一节、编制依据一、编制依据1、招标单位发放的招标文件;2、招标图纸及《钢结构设计总说明》;3、拟施工现场实际勘察情况;4、国家现行的钢结构施工验收规范、标准:5、国家现行法律、法规:第二节、工程概况本工程建设地点:哈尔滨市松北区科技创新城产业园巨宝二路199号建设单位:哈尔滨市天地仁医药科技有限公司结构形式为:独立基础钢结构施工环境:本工程独立基础主体钢结构,新建8730平方米仓库、食堂、宿舍综合综合辅助用房(尺寸:90米长*48.50米宽*檐下总高11.8米,其中:一层高7.6米、二层高4.2米、本工程钢结构耐火等级:二级,钢结构抗震等级:四级。
工期要求:暂定 123 日历天,第一阶段工程(地下一层结构标高—3.3m处D轴—H轴线交DI轴—D3轴线;屋面结构标高54.35m处D轴—H轴线交DI轴—D3轴线,工期暂定为2012年3月1日至2012年3月31日);第二阶段工程(一层至四层D轴—H轴线交DI轴—D3轴线,工期暂定为2012年6月1日至2012年7月30日)。
承包方式:总包、提供消防、配电安装资质、工程质量保证金、农民工保证金、安全生产及文明施工措施费、散装水泥和商品砼专项基金、劳保统筹、房屋维修基金、安全风险抵押金及检查、检测等费用由乙方缴纳。
质量标准:合格(符合国家建筑和钢构相关标准、法规要求)。
施工内容:新建仓库、食堂、宿舍综合综合辅助用房(尺寸:90米长*48.50米宽*檐下总高11.8米,其中:一层高7.6米、二层高4.2米、独立基础)各加建层施工内容如下表:第三节、工程特点针对本工程是在已完工的结构框架内负一层、一至四层及屋面进行施工作业,一、工程特点如下:1、加建层建筑面积约:约7500平方米,钢结构制作安装总量约280吨(以现有图纸统计);2、选用材料,主体钢结构中钢粱系统材质为Q345-B,预埋件材质为Q235-B;组合3、质量要求高,钢梁焊缝质量等级为一级,其余角焊缝为二级,焊缝采用超声波检验;4、钢结构总量大,施工工期较短,工程仅90天,钢结构材料使用热轧工字型钢,多为工程不常用工字型钢,规格型号多;5、构件外形尺寸大,单件重量重,考虑大楼主体已经全部施工完成,作业面又在不同楼层;这些大型构件在工厂制作完成后,运输到现场困难很大,吊装的难度也很大;6、本工程安装高空作业量大,作业点较多,工种交叉配合作业贯穿整个工程始末,需各工种之间密切配合协作,保证吊装安全;7.施工工序多,多工种交叉作业,施工作业多为高空、临边作业。
钢结构工程技术标书, [完整版] .doc 【钢结构工程技术标书】一:项目概述1.1 项目背景与目的1.2 项目范围1.3 项目时间计划1.4 建设单位信息二:工程描述2.1 工程名称2.2 工程地点2.3 工程等级与规模2.4 建设条件与要求三:施工组织设计3.1 项目管理机构3.2 施工组织机构3.3 项目经理及关键人员3.4 施工作业计划3.5 施工方法与技术要求四:施工资料与技术文件4.1 设计文件4.2 现场施工图纸4.3 质量控制计划书4.4 施工材料与设备清单4.5 资料与报告的提供与保存五:工程质量与安全控制5.1 质量控制组织5.2 材料与设备质量控制5.3 施工工序质量控制5.4 施工安全与环境保护六:工程施工进度计划6.1 施工工期6.2 施工进度计划6.3 施工进度监控七:质量验收与评定7.1 施工质量验收标准7.2 质量验收方法与程序7.3 施工质量评定与奖惩【附件】1. 工程设计图纸2. 材料技术资料3. 设备清单与证书4. 质量检测报告5. 施工过程照片6. 其他相关附件【法律名词及注释】1. 建设单位:指承担工程建设的法人、其他组织或个人。
2. 施工资料:指为了实施工程建设、收集并保存而需要的各种数据、文件和资料。
包括设计文件、施工图纸、质量控制计划书等。
3. 质量验收与评定:指对施工过程和成果进行质量检查和评价,以确定施工质量是否符合相关标准和要求。
------------------------------------------------------------------【钢结构工程技术标书】一:项目概况1.1 项目背景1.2 工程性质与项目规模1.3 项目目标与需求1.4 施工环境与条件二:工程设计与技术要求2.1 结构类型与布置2.2 建筑材料与构件型号2.3 结构设计参数与标准2.4 施工工艺与方法三:施工组织与管理3.1 工程组织机构3.2 施工计划与进度安排3.3 现场施工管理3.4 安全与环境保护措施四:施工准备与资料4.1 施工准备工作4.2 工程施工图纸4.3 材料与设备清单4.4 质量控制计划与文件4.5 施工资料与报告要求五:质量保证与控制5.1 施工质量控制组织5.2 材料与设备的质量控制5.3 施工质量控制与检验要求5.4 施工质量问题的解决六:施工进度计划与管理6.1 施工工期与进度计划6.2 施工进度的监督与控制6.3 工程变更与索赔管理七:质量验收与评定7.1 施工质量验收标准7.2 施工质量验收程序7.3 质量评定与奖惩【附件】1. 工程设计图纸2. 材料技术资料3. 设备清单与证书4. 质量检测报告5. 施工过程照片6. 其他相关附件【法律名词及注释】1. 工程性质与项目规模:指工程的性质,如住宅、商业建筑等,以及工程的规模和规格要求。
目录1、工程概况2、编制依据2.1 施工组织设计编制依据2.2 遵循的有关规范和标准3、施工方案3.1 施工总体部署3.2 任务安排3.3 施工部署3.4 施工原则3.5 主体结构工艺流程3.5.1钢结构构件制作工艺流程图3.5.2 钢结构安装工艺流程图3.6 安装准备3.7 钢柱安装3.8 钢梁安装3.9 钢联系构件的安装3.10 主体结构检查验收4、钢结构专项吊装方案4.1 吊装前准备工作4.2 钢结构吊装4.2.1 钢结构吊装总体构想4.2.2 吊装机械选型4.2.3 钢柱吊装4.2.4 钢梁吊装5、质量保证体系5.1 项目部质量管理体系5.2 质量保证措施5.3 钢结构构件、半成品和其他材料进场验收5.4 保证项目5.5 基本项目5.6 多层钢结件安装工程检验批质量验收记录表5.7 成品保护5.8 施工注意事项5.9 施工记录5.10 质量承诺5、施工前的准备工作6.1 施工前的准备工作6.1.1 施工场地布置6.1.2 施工生活条件准备6.1.3 项目部施工前的具体准备工作6.2 主要施工机具6.3 人员配备7、安全保证措施7.1 我司符合安全生产要求7.2 安全保证措施8、环境保护文明施工管理9、工期保证9.1 工期保证措施9.2 工期承诺(见施工工期进度计划横道图)10、施工现场总体平面布置11、雨季施工措施1、工程概况工程名称:河南天邦菌业股份有限公司杏鲍菇工厂化生产扩建计划工期为:60日历天。
质量要求为:一次性验收合格。
2、编制依据2.1 施工组织设计编制依据:(1)甲方提供的施工图(2)项目现场实地勘察(3)建筑施工安全检查标准JGJ59-99(4)国家有关建筑工程法规、规范及文件(5)本公司质量管理体系、安全生产体系、技术标准2.2 遵循的有关规范和标准(1)《钢结构设计规范》GBJ50017-20PP(2)《钢结构工程施工质量验收规范》( GB50205-20PP )(3)《建筑钢结构焊接技术规程》( JGJ81-20PP )(4)《钢结构制作工艺规程》( DBJ08-16-95 )(5)《结构工程质量检测评定标准》( GB50221-95 )(6)《钢结构高强度螺栓连接的设计、施工及验收规程》( JGJ82-91)(7)《建筑工程施工质量验收统一标准》(GB50300-20PP)(8)《压型金属板设计施工规程》(PBJ216-88)(10)《工程测量规范》GB50026-20PP3、施工技术方案3.1 施工总体部署根据本项目现场实际情况和工程自身特点,本工程总体实行同步施工(即钢柱、钢梁同时进行制作安装),钢材采用分批分段,按需采购。

钢结构投标文件尊敬的投标方:感谢贵公司对我司项目的关注和认可,我们诚挚邀请贵公司参与本项目的投标。
为了能充分了解并满足贵公司的需求,我司特编写此份钢结构投标文件(技术标),详细介绍了项目的技术要求、施工方案和相关资质要求等内容。
一、项目背景与概述项目名称:所在地:项目规模:项目性质与用途:招标方式:二、前期准备工作项目前期准备工作的主要内容包括但不限于以下几个方面:1.勘察与绘图2.成本估算3.质量控制要求4.施工组织设计5.安全措施规划三、技术要求本项目的技术要求如下:2.施工图设计:由具备相关资质的设计单位进行设计,并提供设计单位的资格证明文件。
3.工程材料:选用优质材料,符合国家标准,特别是钢材应符合国家标准的要求,并提供相关材料证明文件。
4.技术方案:提供施工方案及施工工艺流程图,包括各项施工方法、工序、工艺、设备和材料使用等。
5.质量控制:制定并实施质量控制计划,包括检验与验收标准、质量控制措施等。
6.安全保障:制定并实施安全施工方案,包括工艺安全措施、防护用具要求、应急救援措施等。
四、施工组织设计1.施工组织机构:设立专业的施工组织机构,明确各部门的职责与权限,确保施工质量与进度的控制。
2.人员配置:配备具有相关资质和经验的施工管理人员,并提供相关证明文件。
3.设备与机械配置:配备符合施工要求的先进设备、机械及工具,在施工过程中对设备、机械进行运行维护。
五、施工工期安排1.项目总工期:根据项目规模与施工难度,合理安排施工工期。
2.里程碑节点:在总工期的基础上,明确重要的施工里程碑节点,并制定相应的工期进度计划。
六、质量与安全保障1.质量保证措施:明确质量控制标准、工序交付要求,完善质量管理体系,确保施工质量符合要求。
2.安全保障措施:制定安全管理规定,确保工地施工安全,防止事故的发生,保障人员和设备的安全。
七、工程收尾与竣工验收1.工程收尾工作:施工完成后,进行工程清理和整理,确保施工现场的清洁整齐。
标书投标钢结构技术标书范本.docx 标书投标钢结构技术标书范本.docx【文档正文】1. 项目概述:1.1 项目背景1.2 项目目标1.3 项目规模1.4 项目进度计划2. 技术要求:2.1 钢结构设计要求2.2 钢结构施工要求2.3 钢结构质量控制要求2.4 安全环保要求3. 建筑设计方案:3.1 整体设计理念3.2 结构设计方案3.3 设计计算方法3.4 材料选型和使用3.5 结构施工工艺和方法3.6 结构连接方式3.7 结构可行性分析4. 施工方案:4.1 施工组织设计4.2 施工进度计划4.3 施工工艺和方法4.4 施工设备和材料5. 质量控制计划:5.1 质量控制组织和人员5.2 质量控制体系5.3 质量控制方法和措施5.4 质量检测和检验标准5.5 质量保证措施和计划6. 安全环保措施:6.1 安全管理组织和人员6.2 安全风险评估和控制6.3 安全培训和教育6.4 环境保护措施7. 成本估算:7.1 人工和设备成本7.2 材料和物资成本7.3 工期和利润估算7.4 经济评价指标8. 合作伙伴和参考项目:8.1 合作伙伴介绍8.2 项目案例介绍8.3 专业技术支持【文档结尾】1、本文档涉及附件:附件A:工程项目图纸;附件B:钢结构设计计算书;附件C:施工组织设计图纸;附件D:质量控制计划书;附件E:安全环保措施报告。
2、本文所涉及的法律名词及注释:法律名词1-注释;法律名词2-注释;法律名词3-注释。
-------------标书投标钢结构技术标书范本.docx【文档正文】1. 项目背景:1.1 项目名称及编号1.2 项目所在地及环境1.3 项目业主和承建方1.4 项目目标和意义2. 技术要求:2.1 结构设计要求2.2 施工工艺要求2.3 材料选择和质量控制要求2.4 安全环保要求3. 钢结构设计方案:3.1 建筑设计理念3.2 钢结构设计计算3.3 结构节点设计3.4 板材、型材和焊接材料选型3.5 耐火设计3.6 防腐蚀设计4. 施工方案:4.1 施工组织设计4.2 施工进度计划4.3 施工工艺和方法4.4 施工设备和材料5. 质量控制计划:5.1 质量控制组织和人员5.2 质量控制体系5.3 质量控制方法和措施5.4 质量检测和检验标准5.5 质量保证措施和计划6. 安全环保措施:6.1 安全管理组织和人员6.2 安全风险评估和控制6.3 安全培训和教育6.4 环境保护措施7. 成本估算:7.1 人工和设备成本7.2 材料和物资成本7.3 工期和利润估算7.4 经济评价指标【文档结尾】1、本文档涉及附件:附件A:项目设计图纸;附件B:施工组织设计图纸;附件C:质量控制计划书;附件D:安全环保措施报告。

钢结构项目技术标, [完整版] .doc 范本1:正式风格1. 项目概述1.1 项目名称1.2 项目背景1.3 项目目标2. 项目范围2.1 项目边界2.2 项目交付物2.3 项目限制条件2.4 项目里程碑3. 技术要求3.1 结构设计标准3.2 结构材料要求3.3 结构构件要求3.4 结构施工工艺要求3.5 结构安全要求4. 设计与施工流程4.1 设计阶段4.1.1 初步设计4.1.2 详细设计4.2 施工阶段4.2.1 地基施工4.2.2 主体结构施工4.2.3 装饰装修施工5. 质量控制5.1 检测与验收标准5.2 质量控制计划5.3 质量报告6. 安全管理6.1 危(wei)险源识别与评估6.2 安全计划与控制措施6.3 安全培训与意识教育6.4 事故处置与报告7. 项目进度计划7.1 里程碑计划7.2 关键路径分析7.3 进度监控与调整8. 资源管理8.1 人力资源8.2 物资供应8.3 设备管理9. 费用控制9.1 预算与成本控制9.2 费用核算与结算10. 风险管理10.1 风险识别与分析10.2 风险评估与评估10.3 风险应对与控制11. 项目沟通与协调11.1 沟通计划11.2 会议与报告11.3 变更管理附件:相关设计图纸、施工图纸、工程合同、安全规章制度等文件。
法律名词及注释:1. 建造法:指具体规定了建造设计、施工、使用的要求的法律法规。
2. 建造工程建设管理条例:建造工程建设过程中,涉及到建设行为、管理主体以及监督等方面的法规。
---范本2:简洁风格1. 项目概述1.1 项目名称1.2 项目背景1.3 项目目标2. 技术标准和要求2.1 结构设计标准2.2 结构材料要求2.3 结构构件要求2.4 结构施工工艺要求2.5 结构安全要求3. 设计与施工流程3.1 设计阶段3.2 施工阶段4. 质量控制4.1 检测与验收标准4.2 质量控制计划5. 安全管理5.1 危(wei)险源识别与评估5.2 安全计划与控制措施6. 项目进度计划6.1 里程碑计划6.2 进度监控与调整7. 资源管理7.1 人力资源7.2 物资供应7.3 设备管理8. 费用控制8.1 预算与成本控制8.2 费用核算与结算9. 风险管理9.1 风险识别与分析9.2 风险应对与控制10. 项目沟通与协调10.1 沟通计划10.2 会议与报告10.3 变更管理附件:相关设计图纸、施工图纸、工程合同、安全规章制度等文件。
钢结构投标文件资料一、项目概述本投标文件旨在申请承接钢结构工程项目,并在技术标范围内向招标方提供项目概述、技术方案、项目组织管理、施工进度计划以及质量保证措施等相关信息,以展示我方公司在钢结构工程领域的专业能力和经验。
二、公司资质与经验1.公司概况我方公司是一家专业从事钢结构工程设计、制作和安装的企业,具备完善的组织架构和人员配置,拥有先进的生产设备和施工工具,并且具备独立承担大型钢结构工程项目的能力。
2.公司资质(公司资质证书、荣誉证书等)3.项目经验(列举我方公司近期参与的类似项目,包括项目名称、项目规模、完成时间和招标方的评价等)三、技术方案1.设计理念(阐述我方公司在设计方面的理念和原则,包括安全、经济、美观等方面的考虑)2.结构分析与设计(说明我方公司在钢结构工程设计方面的能力和经验,包括结构分析和设计软件的运用、设计人员资质和工作经验等,并附上相关证明文件)3.制作与安装工艺(描述我方公司在钢结构制作和安装方面的技术工艺,包括材料选用、加工工艺、焊接工艺、防腐保温工艺等,并附上相关证明文件)4.质量控制(说明我方公司在钢结构工程质量控制方面的措施和流程,包括检验设备和人员、工艺流程、质量管理体系等,并附上相关证明文件)四、项目组织管理1.项目组织机构(说明我方公司在项目组织方面的架构和人员配置,并附上相关人员简介及资质证书)2.项目管理计划(详细描述我方公司在项目管理方面的计划和控制措施,包括施工手册、质量控制手册、安全手册等,并附上相关文件)3.协调与沟通(说明我方公司与其他相关方的协调与沟通方式和机制,以确保项目进展顺利)五、施工进度计划1.总体进度计划(提供具体的施工进度计划,包括关键节点、工期安排等)2.各阶段工作计划(详细说明各个施工阶段的工作计划,包括施工序列、工期安排等)六、质量保证措施1.质量控制手段(阐述我方公司在质量保证方面的措施,包括质量检验设备、工艺流程、工艺标准等)2.质量验收标准(列举我方公司对钢结构工程质量的验收标准和指标)七、其他相关材料(可根据需要补充其他相关材料,如项目价格报价单、施工人员安全培训证书、过往项目案例等)以上是钢结构投标文件资料(技术标)的基本框架,具体内容可以根据实际情况进行补充和调整,以满足招标方的需求。
钢结构投标文件技术标完整版.doc钢结构投标文件技术标完整版.doc一、项目概述本次投标项目为某某城市某某大型商业综合体钢结构工程项目,总建筑面积约XXX平方米,工程包括主体结构的设计、制造、安装等。
二、项目背景1.项目背景介绍2.项目需求及目标三、投标要求1.投标书准备要求2.投标文件组成3.投标人资格要求四、技术标评分指标1.技术标评分细则2.技术标评分依据五、工程范围及工期1.工程范围2.工程计划及工期安排六、技术方案1.设计方案2.制造方案3.安装方案七、施工组织与管理1.施工组织设计2.项目管理计划3.施工安全管理八、质量控制1.质量控制计划2.质量保证措施3.质量检验方案九、现场管理1.现场管理组织2.现场人员安全培训3.现场设施及材料管理十、周边环境保护1.环境保护计划2.噪音、粉尘控制措施3.废弃物处理方案十一、费用、支付及结算1.费用预算2.支付方式及支付条件3.结算标准及程序十二、附件1.投标人资质证书2.技术方案图纸3.合同样本4.其他相关材料注释:1.投标书准备要求:详细说明投标书的纸质版及电子版的准备要求,包括排版、装订、规格等。
2.投标文件组成:列出投标文件所需的具体内容,如投标函、投标报价、技术方案等。
3.项目背景介绍:对项目的基本情况进行介绍,包括项目地理位置、项目背景、相关政策等。
4.投标人资格要求:规定投标人的资格要求,包括注册资质、施工经验等。
5.投标文件评分细则:说明技术标评分的具体细则,包括设计方案、质量保证措施等。
6.技术标评分依据:说明技术标评分的具体依据,如标准规范、设计要求等。
7.工程范围:明确工程的范围,包括主体结构设计、制造、安装等。
8.工程计划及工期安排:详细说明工程的计划安排,包括施工序列、工期计划等。
9.设计方案:详细说明设计方案,包括草图、图纸、计算书等。
10.制造方案:详细说明钢结构制造方案,包括工艺流程、材料选择等。
11.安装方案:详细说明钢结构的安装方案,包括施工方法、安装组织等。
技术标服务措施承诺管理目旳1、质量目旳:保证一次性交验合格工程。
2、工期目旳:工期按招标文献规定(45天)如期竣工。
3、安全目旳:杜绝重大伤亡事故,争创安全文明示范工地。
保证措施本工程除制定严谨科学施工方案外,又制定了严格旳保证体系及保证措施,以保证以上承诺旳实现。
1、工程组织管理机构建立**********有限公司厂区钢构造工程项目经理部,实行项目经理负责制,对施工全过程负责,统一组织,统一指挥,保证工程质量和进度,项目经理部下设生产技术,质量安全,材料设备等专职人员负责从施工准备、生产调度、技术管理、质量控制、计量实验检测、安全生产、文明施工、材料供应、设备保养维修到竣工验收、工程回访等方面旳管理,对建设单位全面负责。
2、工程工期进度保证措施(1)认真做好施工准备,中标后,立即组织人员、材料、设备进场,具体制定各阶段旳资源需要量计划。
(2)实行项目经理负责制对施工全过程负责,统一组织,统一指挥,保证进度。
(3)合理配备施工所需旳材料、机械设备、小型机具、构件需用量计划,提前安排加工定货。
为实现工程计划工期,发明有力条件。
(4)在搞好施工组织设计旳前提下,优化施工工艺,安排好工序穿插,组织协调好各工种旳交叉作业和分段流水作业。
(5)采用横道图计划指引施工,实行全面计划管理,建立形象进度控制点,采用平行流水立体交叉作业,保证工程准时完毕。
(6)积极发明条件,克服季节对施工带来旳影响,尽一切能力保证工期计划正常实行,减少季节对工程旳影响。
3、工程质量保证措施为使本工程达到优良工程原则,向建设单位交付满意旳建筑产品。
公司设有健全旳质量管理机构,项目部也建立以项目经理总负责、总工程师、质检科长构成旳工程质量管理小组,综揽质量管理工作,形成本工程有机旳质量保证体系。
项目部制定从项目经理、技术负责人、质检员到施工队、班组、工人责、权、利明确旳岗位质量责任制,做到质量目旳逐级承包,责任明确、操作到位。
保证事事有人管,人人有职责,质量有原则,工作有检查,检查有考核,考核有奖罚,贯彻“质量第一、避免为主”旳方针,以事前控制为主,做好事前、事中、事后全过程质量管理。
钢结构工程投标文件(技术标)(范本模板)【模板一】钢结构工程投标文件(技术标)(范本模板)一、项目背景1.1 项目概述1.2 项目需求1.3 项目实施时间1.4 项目预算二、工程界限与范围2.1 工程界限2.2 工程范围2.3 施工工序2.4 施工流程三、工程材料与设备3.1 材料选型与采购3.2 设备需求与采购3.3 设备安装与调试四、质量管理与工艺4.1 质量控制计划4.2 工艺流程4.3 现场质量管理4.4 施工现场安全管理五、施工进度与资源分配5.1 施工进度计划5.2 人力资源5.3 材料与设备资源5.4 施工进度控制六、施工技术方案6.1 施工方案6.2 施工工具与设备6.3 施工人员组织与培训6.4 施工现场管理七、项目管理与协调7.1 项目团队组织与管理7.2 项目协调与沟通7.3 变更管理7.4 风险管理八、质量验收与保证8.1 施工质量验收标准 8.2 施工质量保证措施8.3 施工质量问题与处理九、合同条款与费用预算9.1 合同条款9.2 报价与费用预算9.3 承诺与保证9.4 结算方式【附件】1. 项目施工图纸2. 技术参数表3. 施工计划表4. 资质证书复印件等【法律名词及注释】1. 合同法:指中华人民共和国合同法2. 建筑法规:指国家及地方相关的建筑施工相关法规3. 招标法:指中华人民共和国招标投标法【模板二】钢结构工程投标文件(技术标)(范本模板)一、项目背景1.1 项目概述1.2 项目需求1.3 项目规模1.4 项目计划二、工程设计与施工内容2.1 结构设计方案2.2 施工方案2.3 施工工序安排2.4 质量控制计划三、工程材料与设备3.1 材料选用与采购3.2 设备配备与安装3.3 施工现场管理与操作四、施工人员与组织4.1 人力资源配备4.2 培训与资质4.3 施工队伍组织与管理五、质量控制与验收标准5.1 质量控制计划5.2 施工质量验收标准5.3 施工质量问题处理与整改六、安全与环境保护6.1 安全管理措施6.2 现场安全教育与培训6.3 环境保护措施七、进度计划与资源管理7.1 施工进度计划7.2 人力资源管理7.3 材料与设备资源管理八、合同条款与费用管理8.1 合同条款8.2 报价与费用预算8.3 结算与支付方式【附件】1. 项目施工图纸2. 技术参数表3. 施工计划表4. 资质证书复印件等【法律名词及注释】1. 合同法:指中华人民共和国合同法2. 建筑法规:指国家及地方相关的建筑施工相关法规3. 招标法:指中华人民共和国招标投标法。
钢结构技术标书招标文件范本钢结构技术标书招标文件范本第一章:引言1.1 项目背景该是针对钢结构项目的技术标书招标文件范本,旨在提供给参与投标的各方详细的技术要求和规范,以确保投标符合项目需求和标准。
1.2 目标本标书招标文件的目标是明确各方在钢结构项目投标过程中的责任和要求,并确保符合法律法规和相关标准。
第二章:项目概述2.1 项目描述详细描述该钢结构项目的规模、用途和设计要求,包括项目的施工地点和估计完成时间。
2.2 标的物要求明确本项目所需要的钢结构标的物的数量、规格、质量要求等详细信息。
第三章:设计要求3.1 结构设计参数详细说明该钢结构项目的结构设计参数,包括荷载要求、地震要求等。
3.2 材料要求对于钢结构项目中所使用的各种材料,包括钢材、焊接材料等,提供详细的要求和规范。
3.3 构件连接要求明确各构件之间的连接方式和要求,包括焊接、螺栓连接等。
第四章:施工要求4.1 施工组织与管理说明施工方需要遵循的组织和管理要求,包括施工方案、施工计划等。
4.2 施工工艺要求提供施工方需要遵循的工艺要求和标准,包括焊接工艺、防腐蚀处理等。
4.3 竣工验收要求详细列出竣工验收所需的文件和材料,以及验收标准和程序。
第五章:质量控制5.1 质量控制体系提供项目质量控制的组织结构和要求,包括质量检查、质量监测等。
5.2 质量检验要求明确各阶段的质量检验要求和标准,包括原材料检验、焊接接头检验等。
5.3 质量验收标准列出质量验收标准和要求,确保项目的质量符合相关标准和规范。
第六章:安全措施6.1 安全管理组织提供项目安全管理的组织结构和职责划分。
6.2 安全措施和规范明确施工过程中所需的各项安全措施和遵循的规范,保证施工安全。
第七章:投标要求7.1 投标文件要求列出投标文件所需的各项材料和文件,并说明提交的格式和要求。
7.2 报价要求描述投标报价的要求和说明。
7.3 投标保证金说明投标保证金的缴纳方式和要求。
【最新整理,下载后即可编辑】目录1、工程概况2、编制依据2.1 施工组织设计编制依据2.2 遵循的有关规范和标准3、施工方案3.1 施工总体部署3.2 任务安排3.3 施工部署3.4 施工原则3.5 主体结构工艺流程3.5.1钢结构构件制作工艺流程图3.5.2 钢结构安装工艺流程图3.6 安装准备3.7 钢柱安装3.8 钢梁安装3.9 钢联系构件的安装3.10 主体结构检查验收4、钢结构专项吊装方案4.1 吊装前准备工作4.2 钢结构吊装4.2.1 钢结构吊装总体构想4.2.2 吊装机械选型4.2.3 钢柱吊装4.2.4 钢梁吊装5、质量保证体系5.1 项目部质量管理体系5.2 质量保证措施5.3 钢结构构件、半成品和其他材料进场验收5.4 保证项目5.5 基本项目5.6 多层钢结件安装工程检验批质量验收记录表5.7 成品保护5.8 施工注意事项5.9 施工记录5.10 质量承诺5、施工前的准备工作6.1 施工前的准备工作6.1.1 施工场地布置6.1.2 施工生活条件准备6.1.3 项目部施工前的具体准备工作6.2 主要施工机具6.3 人员配备7、安全保证措施7.1 我司符合安全生产要求7.2 安全保证措施8、环境保护文明施工管理9、工期保证9.1 工期保证措施9.2 工期承诺(见施工工期进度计划横道图)10、施工现场总体平面布置11、雨季施工措施1、工程概况工程名称:河南天邦菌业股份有限公司杏鲍菇工厂化生产扩建计划工期为:60日历天。
质量要求为:一次性验收合格。
2、编制依据2.1 施工组织设计编制依据:(1)甲方提供的施工图(2)项目现场实地勘察(3)建筑施工安全检查标准JGJ59-99(4)国家有关建筑工程法规、规范及文件(5)本公司质量管理体系、安全生产体系、技术标准2.2 遵循的有关规范和标准(1)《钢结构设计规范》GBJ50017-2002(2)《钢结构工程施工质量验收规范》(GB50205-2001 )(3)《建筑钢结构焊接技术规程》(JGJ81-2002 )(4)《钢结构制作工艺规程》(DBJ08-16-95 )(5)《结构工程质量检测评定标准》(GB50221-95 )(6)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)(7)《建筑工程施工质量验收统一标准》(GB50300-2001)(8)《压型金属板设计施工规程》(YBJ216-88)(10)《工程测量规范》GB50026-20013、施工技术方案3.1 施工总体部署根据本项目现场实际情况和工程自身特点,本工程总体实行同步施工(即钢柱、钢梁同时进行制作安装),钢材采用分批分段,按需采购。
钢结构投标文件(技术标)一、工程简介本工程为一座多功能体育馆,位于广州市中心地带,占地面积约20000平方米。
建筑高度60m,地上5层,地下2层,总建筑面积达到10万平方米。
二、工程范围本工程的主要钢结构包括:1.主场馆屋盖钢桁架结构2.主场馆立面主体钢结构3.配套建筑钢结构三、技术要求1.主场馆屋盖是本项目的重点和难点,必须采用优质的钢材和保温材料。
屋盖面积约8000平方米,坡度为3.5度,屋面高度为25米,要求抗风能力达到50米/秒。
2.主场馆立面主体钢结构要求美观、整洁,适应城市高品位的建筑风格。
主驱动框架用圆管钢材,立杆用角钢。
主体外观涂刷金属漆。
3.配套建筑钢结构包括几栋体育馆、VIP休息区、停车场、商店等建筑。
要求采用优质的钢材和钢带,安装牢固,承重能力强。
四、技术参数1.主场馆屋盖的功率60000瓦,电压380V三相电,要求同步发电。
漏电保护器额定电流50mA。
2.主场馆立面主体钢结构用钢材直径为219毫米的圆管,角钢规格为1001006mm,表面涂刷金属漆。
3.配套建筑钢结构采用Q345B优质钢材制作,焊缝采用埋弧焊工艺,各种连接采用高强度钢螺栓连接。
五、技术标准本工程的设计和施工要符合以下标准:1.《钢结构工程施工质量验收规范》2.《建设工程质量验收标准干线公路》3.《建设工程防雷技术规范》六、施工周期及费用1.本工程的预计施工周期为18个月。
2.本工程的预算总费用为3亿元人民币。
七、质量保证1.钢材的采购和加工必须经过层层质检,保障材料的规格、质量和性能。
2.钢结构的加工和施工必须严格按照图纸要求,保证零部件的精度和尺寸的准确性。
3.施工期间必须保证现场的安全和文明施工,严禁违规操作和违反规章制度。
八、招标要求1.投标文件应包括企业资质、项目经验、组织设计和施工方案、材料采购和加工计划、施工管理措施、质量保证方案等内容。
2.投标文件应提交电子版和纸质版,纸质版应加盖公章和合法营业执照。
钢结构技术标书.doc 范本1:钢结构技术标书1. 目录1. 引言2. 技术规范1. 指标要求2. 材料规格3. 施工工艺4. 质量检验3. 结构设计1. 设计原则2. 结构图纸3. 荷载计算4. 详细施工方案1. 地基处理2. 基础施工3. 钢柱制作安装4. 钢梁制作安装5. 钢连接细节6. 防火要求5. 安全与质量控制1. 施工安全管理2. 质量检验与验收3. 现场监控措施 6. 项目管理1. 施工计划2. 资源调配3. 进度控制7. 附件1. 结构图纸2. 施工方案图纸3. 施工合同2. 引言本标书旨在针对XXX项目的钢结构施工进行相关技术规范、设计、施工方案和安全质量控制进行说明,确保施工质量和安全性达到预期要求。
3. 技术规范3.1 指标要求根据国家相关标准,规定本项目钢结构的各项指标要求,包括强度、刚度、韧性等。
3.2 材料规格详细列出本项目所使用的各种钢材的规格要求,包括钢材牌号、强度等。
3.3 施工工艺针对本项目的施工过程,详细说明各个环节的施工工艺要求,包括焊接、切割等。
3.4 质量检验描述质量检验的具体措施和标准,确保施工质量符合要求。
4. 结构设计4.1 设计原则阐述结构设计的原则,包括满足强度要求、考虑施工方便性等。
4.2 结构图纸提供具体的结构图纸,包括平面布置图、剖面图等。
4.3 荷载计算详细说明荷载计算的方法和依据,确保结构能够承受预期荷载。
5. 详细施工方案5.1 地基处理描述地基处理的具体方法和要求,保证结构的安全和稳定。
5.2 基础施工详细说明基础施工的工艺和要求,包括浇筑混凝土、钢筋等。
5.3 钢柱制作安装阐述钢柱制作和安装的具体步骤和要求,确保钢柱的准确安装。
5.4 钢梁制作安装详细描述钢梁制作和安装的流程和要求,包括梁的连接方式等。
5.5 钢连接细节详细说明钢结构的连接细节,包括焊接、螺栓连接等。
5.6 防火要求说明钢结构的防火要求和相应措施,确保结构的防火性能达标。
钢结构技术标书招标文件范本一、招标文件编制背景为了确保钢结构工程的质量与安全,本次招标文件由招标人根据有关法律法规、相关标准及技术规范进行编制,旨在通过公开的竞争方式选择合适的承包商,并确保项目能够按照合同要求进行建设。
二、招标项目基本情况1.项目名称:XXX钢结构工程2.项目概况:本项目是为XXX进行的一项钢结构工程。
项目总建筑面积约XXXX平方米,主要包括XXX。
招标范围包括工程施工、材料采购、安装调试等。
3.技术要求:本项目的钢结构工程按照国家建筑工程的相关标准和技术规范进行设计、施工和验收,并符合相关强制性标准。
三、招标文件的组成部分1.招标公告:提供招标项目的基本情况、招标要求以及开标时间和地点等信息。
2.招标文件:包括技术规范、施工图纸、设计文件、安全生产手册、维修保养手册等。
3.投标文件:包括投标书、资格预审文件、技术和商务方案、施工组织设计、施工进度计划等。
四、招标条件与要求1.投标资格:投标人应具有钢结构工程专业承包资质,并且经过钢结构工程施工安全质量监督机构认可。
2.投标保证金:投标人应按照招标文件规定的金额和方式缴纳投标保证金。
3.投标文件递交时间和地点:投标文件应在规定时间内按要求送达指定地点。
4.评标标准:评标将综合考虑投标人的资质、经验、技术方案、价格等因素进行评分,最后确定中标单位。
5.中标通知:招标人将根据评标结果向中标单位发出中标通知书,并签订合同。
五、招标文件的获取和费用1.招标文件的获取:投标人可通过指定的招标文件发布网站或招标人指定的物流公司购买招标文件,并提供购买凭证。
同时还可以参加招标文件解读会议,了解项目细节和技术要求。
2.招标文件费用:招标文件费用为XX元,购买后不退还。
六、其他事项2.修改和补充:招标人有权根据工程需要,修改和补充招标文件,并在招标文件发布网站及时公布。
3.招标文件解释权:招标人对本招标文件拥有最终解释权。
1.招标人名称:XXX公司2.地址:XXXXX。
兴茂钛业有限公司钢结构厂房钢结构工程技术标书1页技术标目录1、投标编制说明2、工期承诺3、工程质量承诺4、工程所用主要材料5、工程所用设备简介6、拟投入本工程的劳动力情况7、施工组织设计及施工进度计划如有你有帮助,请购买下载,谢谢!兴茂钛业有限公司:投标编制说明1、根据贵单位的兴茂钛业有限公司钢结构工程招标文件,按照《中华人民共和国招标投标法》、《河南省建设工程招标投标管理条例》等法律、法规的规定,我单位经考察工程现场和研究贵单位的招标文件和招标文件说明后,我方愿意以元的报价(大写:)承包上述工程的施工、竣工和保修。
2、一旦我方中标,我方保证在天(日历日)内竣工并移交整个工程,同时保证本工程竣工验收时达到一次验收的合格标准,并向招标人提供万元的投标保函。
3、我方同意所投送的投标书在贵单位招标文件规定的投标有效期内有效,在此期间内我方的投标由可能中标,我方将受此约束。
4、除非另外达成协议并生效,贵方的《中标通知书》、招标文件和投标书将构成约束我们双方的合同。
5、我方理解贵单位不一定接受我方为中标单位,也不向未中标单位解释未中标的原因。
投标单位(盖章):单位地址:法定代表人:(签字、盖章)或法人委托人:(签字、盖章)邮政编码:电话:传真:开户银行:银行账号:开户地址:2008 年11 月27 日工期承诺1、本工程钢结构工程总工期为 50 日历天。
2、工期违约索赔:如因本公司未按承诺工期完工,工期每逾期一天愿按工程结算价的千分之付给发包发违约金,非本公司造成工期延误,由原因方承担相应损失。
漯河天宇钢结构工程有限公司2008 年 11 月 27 日工程质量承诺一、质量承诺:本工程所有主要钢构件均在本公司加工厂内制作完成,而非委托其它公司加工。
二、工程质量等级:合格标准。
三、质量违约及索赔本工程轻钢部分竣工验收质量如达不到一次验收合格标准,承包方承担质量违约金为工程结算价的 2%;如非本公司原因引起工程总体质量的评定而不能获得合格标准;我公司不承担任何补偿费用。
钢结构搭建方案-技术标(暗标)概述本文档旨在提供一份钢结构搭建方案的技术标(暗标),以确保项目的顺利进行并符合相关要求。
1. 设计准则与要求- 按照国家标准和建筑规范的相关要求进行设计。
- 结构设计应满足建筑物的使用寿命、安全性和稳定性要求,确保结构的承载能力。
- 结构设计应考虑地震、风荷载、雪荷载等外部荷载的影响。
2. 结构材料与构件- 钢结构材料应符合国家标准,具有良好的机械性能和耐久性。
- 钢构件的制造、加工和安装应按照规范进行,确保质量和准确性。
- 焊接工艺应符合国家标准和相关规范要求,确保焊接接头的强度和可靠性。
- 螺栓连接应选择符合要求的高强度螺栓,并按照规范要求正确安装。
3. 结构计算与分析- 结构应进行详细的静力计算和有限元分析,确保结构的稳定性和满足荷载要求。
- 结构的承载力和变形应在规定范围内,以保证结构的正常使用和安全性。
- 结构计算和分析应由专业工程师进行,并完整准确地记录相关数据和计算过程。
4. 施工及质量控制- 施工过程应按照设计方案和规范要求进行,确保结构的准确安装。
- 进行必要的质量控制和检测,如焊接接头的质量检验、构件的尺寸测量等。
- 施工质量记录和相关材料应进行完整保存,以备后续检验和审查。
5. 安全与环保- 施工过程中应遵守安全操作规程,确保工人和现场人员的安全。
- 废弃材料和废弃物应按照环保要求进行处理和处置。
6. 维护与检修- 钢结构应进行定期的维护与检修,确保结构的长期稳定和安全使用。
- 维护和检修工作应按照规范和相关要求进行,记录相关操作和检测结果。
注意:本文档仅为技术标(暗标),具体方案设计仍需要根据具体项目情况和要求进行细化和完善。
钢结构工程投标文件一、项目概况本投标文件是针对XX工程的技术标部分,旨在对钢结构工程施工进行详细规划和方案说明,确保工程质量和进度的顺利实施。
1.项目背景XX工程是一座位于XX地区的钢结构工程项目,总建筑面积约XX平方米。
本项目包括XX个钢结构主体以及附属设施的设计、制造和安装。
2.项目目标本工程的目标是确保钢结构的稳定性、安全性和良好性能,以满足设计要求,并按时完成工程。
同时,根据规范和标准,确保施工质量,提高施工效率和管理水平。
3.项目范围本工程的主要施工内容包括:钢结构设计方案的编制和审核、钢结构制造和加工、钢结构安装、质量控制和安全管理等。
二、工程组织与管理1.组织架构项目组织架构由项目经理、设计师、制造和加工人员以及安装团队组成。
项目经理负责全面协调、管理和监督各个施工环节。
2.工期计划我们将根据项目的实际情况制定详细的工期计划并与相关方确认,确保施工进度的合理安排和控制。
3.资源和材料管理我们将合理分配人力、物力等资源,并严格按照规范选择合适的材料,确保施工使用的材料符合要求,提高工程的质量和可靠性。
4.安全管理我们将制定详细的安全管理方案,加强安全教育培训,确保施工过程中的安全,遵守法律法规,预防事故发生。
三、工程技术方案1.设计方案我们将根据规范和标准,进行严格的设计方案编制和审核,确保钢结构的稳定性和安全性,满足设计要求。
2.制造和加工我们将根据设计方案,选择合适的钢材,采用先进的加工设备和工艺,确保钢结构制造的精准性和质量。
3.安装方案我们将制定详细的安装方案,按照规范进行施工,严格控制施工工艺和质量,确保钢结构安装的准确性和稳定性。
4.质量控制我们将建立完善的质量控制体系,实行严格的质量检查和验收制度,确保施工过程中的质量问题及时发现和解决。
四、经济效益与技术优势1.经济效益本公司拥有丰富的工程经验和优秀的技术队伍,我们将通过合理的施工计划和优化的施工工艺,提高工程效率,降低成本,确保经济效益。
实用文档目录1、工程概况2、编制依据2.1施工组织设计编制依据2.2遵循的有关规范和标准3、施工方案3.1施工总体部署3.2任务安排3.3施工部署3.4施工原则3.5主体结构工艺流程3.5.1 钢结构构件制作工艺流程图3.5.2钢结构安装工艺流程图3.6安装准备3.7钢柱安装3.8钢梁安装3.9钢联系构件的安装3.10主体结构检查验收4、钢结构专项吊装方案4.1吊装前准备工作4.2 钢结构吊装4.2.1钢结构吊装总体构想4.2.2吊装机械选型4.2.3钢柱吊装4.2.4钢梁吊装5、质量保证体系5.1项目部质量管理体系5.2质量保证措施5.3钢结构构件、半成品和其他材料进场验收5.4保证项目5.5基本项目5.6 多层钢结件安装工程检验批质量验收记录表5.7成品保护5.8施工注意事项5.9施工记录5.10质量承诺5、施工前的准备工作6.1施工前的准备工作6.1.1施工场地布置6.1.2施工生活条件准备6.1.3项目部施工前的具体准备工作6.2主要施工机具6.3人员配备7、安全保证措施7.1我司符合安全生产要求7.2安全保证措施8、环境保护文明施工管理9、工期保证9.1工期保证措施9.2工期承诺(见施工工期进度计划横道图)10、施工现场总体平面布置11、雨季施工措施1、工程概况工程名称:河南天邦菌业股份有限公司杏鲍菇工厂化生产扩建计划工期为: 60 日历天。
质量要求为:一次性验收合格。
2、编制依据2.1施工组织设计编制依据:(1)甲方提供的施工图(2)项目现场实地勘察(3)建筑施工安全检查标准 JGJ59-99(4)国家有关建筑工程法规、规范及文件(5)本公司质量管理体系、安全生产体系、技术标准2.2遵循的有关规范和标准(1)《钢结构设计规范》 GBJ50017-2002(2)《钢结构工程施工质量验收规范》( GB50205-2001 )(3)《建筑钢结构焊接技术规程》( JGJ81-2002 )(4)《钢结构制作工艺规程》( DBJ08-16-95 )(5)《结构工程质量检测评定标准》( GB50221-95 )(6)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91 )(7)《建筑工程施工质量验收统一标准》(GB50300-2001)(8)《压型金属板设计施工规程》( YBJ216-88)(10)《工程测量规范》 GB50026-20013、施工技术方案3.1 施工总体部署根据本项目现场实际情况和工程自身特点,本工程总体实行同步施工(即钢柱、钢梁同时进行制作安装),钢材采用分批分段,按需采购。
3.2任务安排组织我公司钢结构工厂加工和专业钢结构专业安装队伍施工。
3.3施工部署施工准备阶段(包括现场准备、技术准备、材料准备、人员和设备准备,均在工程开工前完成)和钢结构施工阶段(包括钢结构构件加工制作、运输、吊装、安装、校正及构件涂料喷刷等)3.4施工原则遵循“先主体,后连接件”的施工原则。
3.5主体结构工艺流程钢结构构件厂内制作一检测、验收一钢柱安装、校正一钢梁安装一连接件安装一检查验收实用文档3.5.1 钢结构构件制作工艺流程图施工详图材料检验放样、切割主构件组装主构件校正制孔零件组装校正不合格检查合格焊接打磨抛光无损检验不合格外形尺寸检验验收合格制作工艺报告报告出厂焊接 H型钢梁加工工艺流程下料拼装焊接矫正二次下料制孔储存运输搬运油漆打磨校正装焊其他零件箱型柱加工工艺流程放样、下料矫正开坡口铣端面组装槽形加劲板无损检验钻孔箱体焊接组装盖板焊接工艺隔板和加劲板箱体梁电渣焊矫正装焊零件板清理挂牌无损检验箱体检查构件的最终尺寸验收、出车间3.5.2钢结构安装工艺流程图1)主体安装工艺流程图构件运至中转库检查设备、工具数量及完好情况构件分类检查配套准备工作高强度螺栓及摩擦面检查构件检查放线及验线(轴线、标高复核)按吊装顺序运至现钢柱标高处理及分中检查场分类堆放构件中心及标高检查安装钢柱、校正柱脚按设计要求焊接固定钢梁梁安装、校正高强度螺栓初拧、终拧(或按设计要求进行焊接)焊接固定或高强度螺栓初拧、终拧固定验收3)电焊工艺流程图清理焊接部位检查构件组装、加工及定位焊按工艺文件要求调整焊接工艺参数按工艺文件要求进行焊前预热、焊后保温及按合理焊接顺序进行焊接消除应力处理焊缝返修不合格焊毕自检、交检焊缝修磨交专职检查员检查工作结束,关闭电源,清理现场3.6安装准备1、复验安装定位所用的基础中心轴线、基础支承面标高或地脚螺栓的标高,并量出螺栓的具体位置,做好检测记录,超出允许偏差时,应做好技术处理。
2、钢柱基础混凝土强度必须达到设计强度,基础回填土已进行完毕。
3、地脚螺栓 ( 锚栓 ) 应垂直,露出长度和丝牙长度应满足设计要求。
丝牙无损伤,螺帽能紧到位。
4、检查吊装机械及吊装机具。
检查钢丝绳、滑轮、卡扣等能否满足使用要求,按施工组织设计要求搭设必要的脚手架或平台。
5、钢柱、钢梁制作,进场时间、堆放地点、安装顺序要根据实际和工程特点合理的安排。
6、钢柱、钢梁成品、半成品的吊装,应编制吊装方案。
对设计的拉杆在吊点位置,使受力改变为压杆时,为防止杆件失稳变形,必要时应加固和验算。
7、钢构件吊装前应清除其表面上的油污、泥沙和灰尘等杂物。
3.7钢柱安装1、现场柱基检查(1)定位轴线的检查定位轴线检查首先要从打桩阶段就控制好桩位,待基础浇注混凝土后再根据控制桩将定位轴线引至柱基的钢筋混凝土底板面上,然后预检定位线是否同原定位线重合、封闭,每根定位线总尺寸误差值是否超过控制数,纵横定位轴线是否垂直、平行。
定位轴线检查在弹过线的基础上进行。
( 2)间距检查柱间距检查是在定位轴线认可的前提下进行,采用标准尺实测柱距(应是通过计算调整过的标准尺)。
柱距偏差值控制在±3mm范围内,不可超出± 5mm。
如柱距偏差超过± 5mm,则需调整定位轴线。
(3)单独柱基中心线检查检查单独柱基的中心线与定位轴线之间的误差,调整柱基中心线使其同定位轴线重合,然后以柱基中心线位依据,检查地脚螺栓的预埋位置。
(4)柱基地脚螺栓检查查螺栓长度。
螺栓的螺纹长度应保证钢柱安装后螺母拧紧的需要。
检查螺栓的垂直度。
如误差超过规定必须矫直。
检查螺纹是否有损坏,检查合格后的螺纹部分涂上油、盖好帽套加以保护。
检查螺栓间距。
实测独立柱地脚螺栓组间距的偏差值,绘制平面图表明偏差数值和偏差方向。
再检查地脚螺栓相对应的钢柱的安装孔,根据螺栓的结构进行调查,如有问题,应事先处理,以保证钢柱的顺利安装。
( 5)基准标高实测在柱基中心表面和钢柱底面之间,考虑到施工因素,设计时都考虑有一定的间隙作为钢柱安装时的标高调整,该间隙按国家规定为50mm。
基准标高一般设置在柱基底板的适当位置,四周加以保护,作为整个高层钢结构工程施工阶段标高的依据。
以基准标高点为依据,对钢柱柱基表面进行标高实测,将测得的标高偏差用平面图表示之,作为临时支撑标高块调整的依据。
2、钢柱柱脚标高调整第一节柱安装于混凝土基础上,钢柱安装前先在每根地脚螺栓上拧上螺母,螺母面的标高应在钢柱底板的底面标高,将柱及柱底板吊装就位后,在复测底板水平度和柱子垂直度时,通过微调螺母的方式调整标高,直至符合要求为止。
如下图所示:地脚螺栓止退螺母紧固螺母螺母垫片柱脚底板调整螺栓钢筋混凝土基础柱脚标高调整示意图3、钢柱分段及节点形式根据吊车起重量及分布位置,C2 栋钢柱第一层至第三层为第一节柱,第四至第五层为第二节柱, F 栋钢柱第一层至第四层为第一节柱,第五至第八层为第二节柱。
钢柱对接采取设置临时连接耳板节点形式,外表面加衬垫焊接,焊缝等级为全溶透,对接接头焊接完成后将连接耳板割除。
4、安全爬梯吊装前钢柱用道木斜垫于地面上,将柱子直爬梯、柱顶平台、专用对接卡具。
落位卡板及吊耳安装于柱上,将柱底部垫实,采用单机回转扶直起吊。
钢柱安装到位后,对准轴线,待柱脚固定好后方可松开吊钩,起吊时柱子必须垂直,吊点设于柱顶,注意在钢柱在起吊回转过程中避免其与已安装好的构件碰撞。
5、钢柱调整钢柱安装过程中在如下几种情况的影响下容易产生偏差:钢柱的制作误差;吊装后垂直度偏差;钢柱之间对接焊造成的焊缝收缩;钢柱与混凝土结构的压缩变形;基础的沉降。
故在吊装钢柱时应分别针对以上情况,制定相应的应对措施进行控制。
钢柱标高控制,可在安装每节柱后,对柱顶进行一次标高实测,根据实测的偏差值来确定调整。
标高偏差值≤5mm,无需调整,超出5mm时需进行调整。
调整方法时:如果标高高了,必须在后节柱上截去相应的误差长度,如低了可在柱之间对接间隙内垫相应厚度的垫板,另外需注意以下两点: a. 一次调整不宜过大,一般以5mm为限,过大的调整量会导致柱子安装困难; b. 无论是钢柱的截短还是垫板的制作,都应在制作厂进行,由于钢柱的截短相对比较麻烦,因此施工时柱顶标高可尽量将其控制在负公差内。
钢柱其它的调整可在吊装的同时进行,当上节柱与吊装至下节柱上对接时,上节柱应缓缓放下,顺着落位卡板对接上后,检查各差位线是否在同一直线上,如出现偏差可在距落位卡板一定距离处的上节柱上焊接钢板,在钢板与落位卡板之间打入冲子调整两根柱之间的落位差,直至上下各差位线重合。
同时,在距离柱适当的位置架设高精度的经纬仪对柱子的垂直度进行观测。
当柱子调整完毕后方可连接对接卡具的螺栓。
紧固连接螺栓后方可松开吊钩。
3.8 钢梁安装1、钢梁安装顺序宜先从安装好钢柱的轴线顺序安装,逐层安装。
2、钢架起吊应严格按“施工组织设计”要求的吊点进行绑扎,一般采用三点法进行吊装。
吊装时应保证不使钢梁产生变形,并使钢梁在起升过程中保持水平,以便高空定位安装。
3、吊装时应注意使各绳受力均匀,对三点吊装法中间吊点可采用倒链连接,以便调节绳长,两边绳之间夹角宜小于90。
4、钢架起吊离地后,检查吊点情况检查无误后,两边各系一根棕绳,继续起吊。
5、钢梁吊至设计位置上,经初步校正并固定后才能松开吊钩。
对跨度较大的钢梁,还应装上梁间支承后方可松钩。
6、每一独立单元构件安装完之后,应具有空间刚度和可靠的稳定性。
7、需要利用已安装好的结构吊装其它构件和设备时,应征得设计单位的同意,并采取措施,防止结构损坏。
3.9钢联系紧固件的安装1、联系紧固件必须在主要构件安装后才能安装固定,在联系构件安装之前,主要构件不得承受设计荷载。
2、联系紧固件最后固定前,须对已变形或连接困难的构件进行检查并纠正。
3.10 主体结构检查验收1、钢柱钢梁安装后应先检查现场连接部位的质量。
2、钢柱钢梁安装质量主要检查钢柱基准点标高,柱脚底座中心线对定位轴线偏移,柱垂直度;3、主体安装的允许偏差必须保证在规定范围内以保证符合设计受力状态及整体稳定性要求。
4、钢结构专项吊装方案4.1 吊装前准备工作1、钢构件配套供应现场钢结构吊装是根据规定的安装流水顺序进行的,钢构件必须按照安装流水顺序的需要供应。
