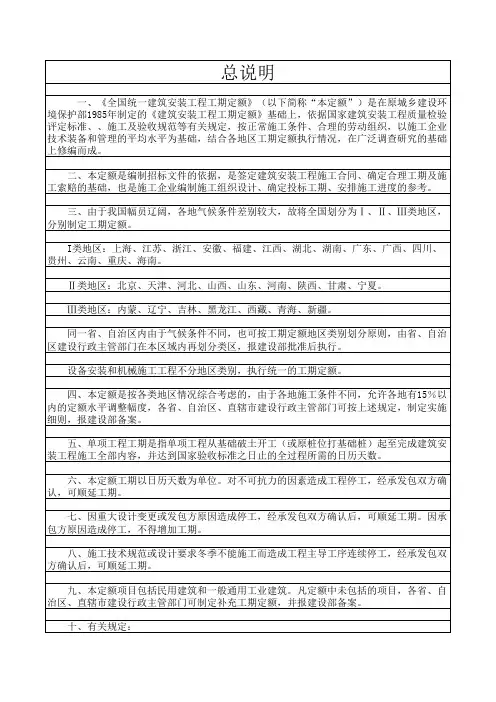

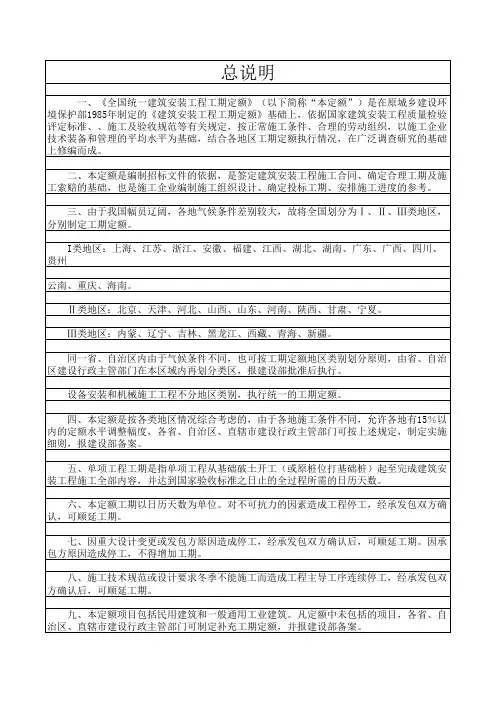

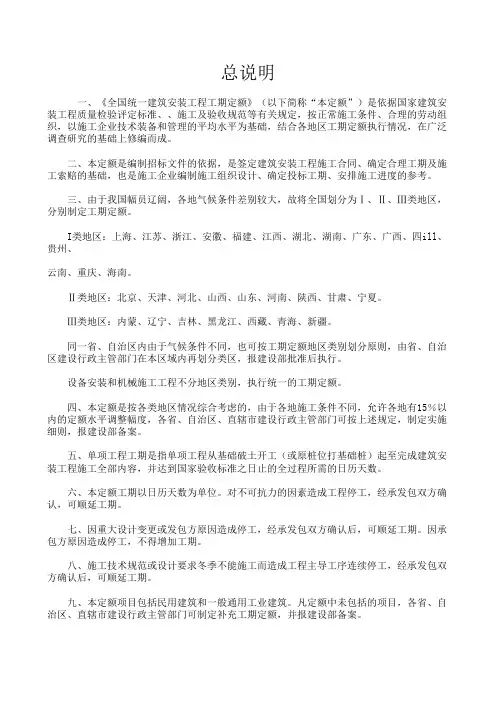

总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
九、本定额项目包括民用建筑和一般通用工业建筑。
凡定额中未包括的项目,各省、自治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。

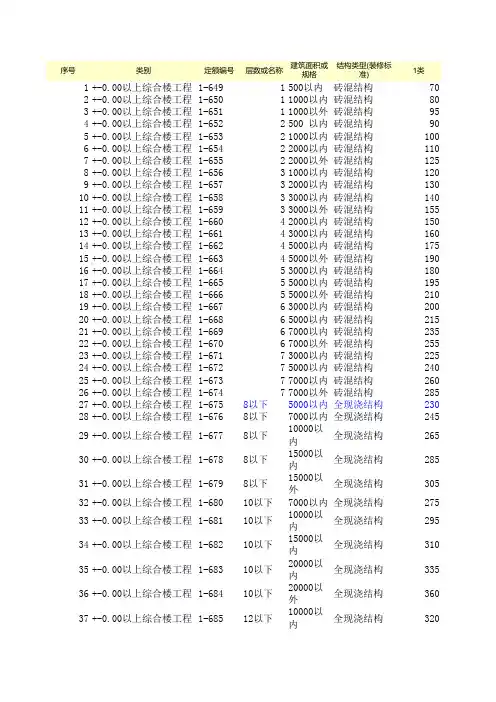

第一部分 民用建筑工程第一章 单项工程说 明 一、本章包括±0.00以下工程、±0.00以上工程、影剧院和体育馆工程。
二、±0.00以下工程按土质分类,划分无地下室和有地下室两部分。
无地下室按基础类型及首层建筑面积划分,有地下室按地下室层数及建筑面积划分。
其工期包括±0.00以下全部工程内容。
三、±0.00以上工程按工程用途、结构类型、层数及建筑面积划分。
其工期包括结构、装修、设备安装全部工程内容。
四、影剧院和体育馆工程按结构类型、檐高及建筑面积划分,其工期不分±0.00以上、以下,均包括基础、结构、装修全部工程内容。
五、综合楼适用于购物中心、贸易中心、商场(店)、科研楼、业务楼、写字楼、培训楼、幼儿园、食堂等公共建筑。
六、高级住宅是指装修做法为: 1.内墙面贴墙纸、软包、高级涂料、木墙裙; 2.木地板、块料面层、铺地毯; 3.高级装修抹灰、吊顶; 4.硬木门窗、塑钢门窗、铝合金门窗; 5.厨房、卫生间墙面贴面砖、地面块料面层。
七、高级住宅、别墅、公寓工程的工期按相应住宅总工期乘以1.2系数计算。
八、有关规定: 1.±0.00以下工期:无地下室按首层建筑面积计算,有地下室按地下室建筑面积总和计算。
2.±0.OO以上工期:按±0.00以上部分建筑面积总和计算。
3.总工期为:±0.00以下工期与±0.00以上工期之和(不包括影剧院和体育馆工程)。
4.单项工程±0.00以下由2种或2种以上类型组成时,按不同类型部分的面积查出相应工期,相加计算。
5.单项工程±0.00以上结构相同,使用功能不同。
无变形缝时,按使用功能占建筑面积比重大的计算工期;有变形缝时,先按不同使用功能的面积查出相应工期,再以其中一个最大工期为基数,另加其他部分工期的25%计算。
6.单项工程±0.00以上由2种或2种以上结构组成。

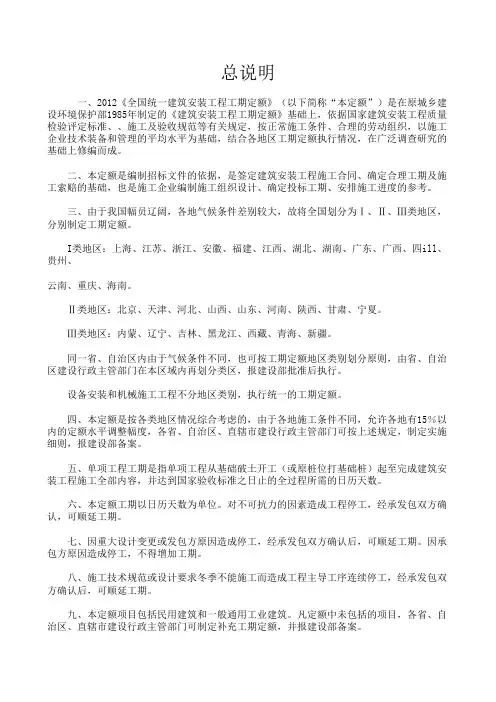

总说明一、2012《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
《工期定额计算方法》一、工期定额的选定:发包方将全部内容进行发包,应执行单项工程工期;若发包方将工程的结构、装修等分段进行发包时应执行单位工程工期。
单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
单位工程分结构工程和装修工程:其中±0.00以下结构工程工期包括:基础挖土、±0.00以下结构工程、安装的配管工程内容;±0.00以上结构工程工期包括:±0.00以上结构、屋面及安装的配管工程内容。
装修工程工期包括:内装修、外装修及相应的机电安装工程。
二、工期计算方法:无地下室工程:按首层建筑面积计算;±0.00以下工程:有地下室工程:按地下室建筑面积总和计算;±0.00以上工程:按±0.00以上部分建筑面积总和计算;总工期:按±0.00以下与±0.00以上工期之和计算;影剧院、体育馆工程:不分±0.00以下、以上,按整体建筑面积总和计算;装修工程工期:不分±0.00以下、以上,按装修部分建筑面积和计算。
二、工期计算方法:无地下室工程:按首层建筑面积计算;±0.00以下工程:有地下室工程:按地下室建筑面积总和计算;±0.00以上工程:按±0.00以上部分建筑面积总和计算;总工期:按±0.00以下与±0.00以上工期之和计算;影剧院、体育馆工程:不分±0.00以下、以上,按整体建筑面积总和计算; 装修工程工期:不分±0.00以下、以上,按装修部分建筑面积和计算。

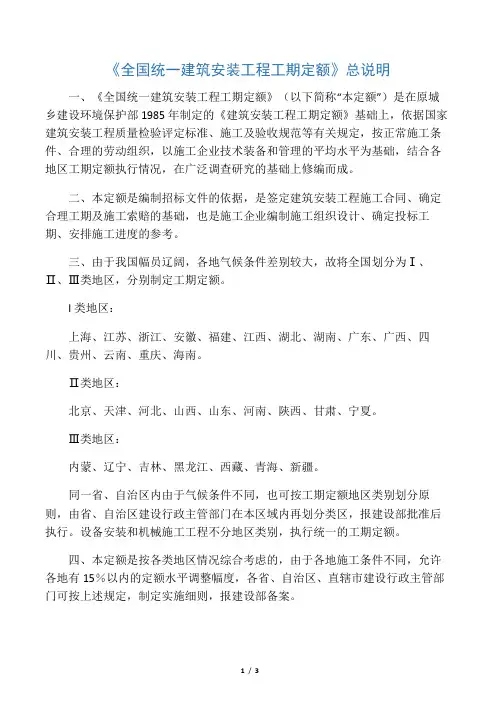

《全国统一建筑安装工程工期定额》总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
《全国统一建筑安装工程工期定额》总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
