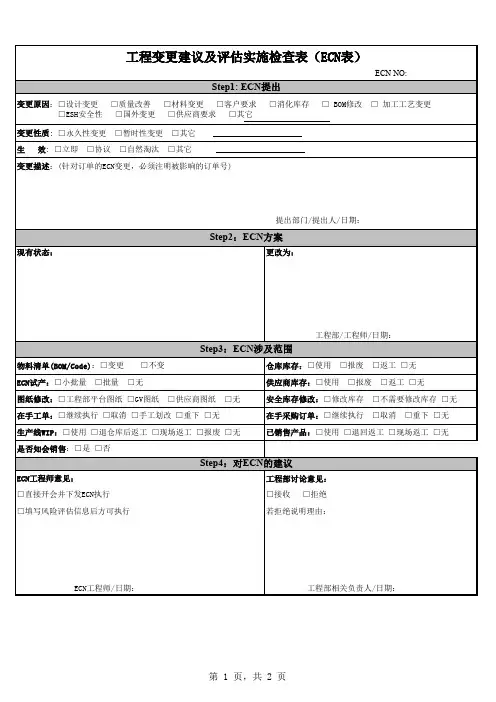

工程更改评审表
- 格式:doc
- 大小:47.50 KB
- 文档页数:1


正式变更的表格(完善正式变更阶段使用)
说明:
一、因工程进度需要,加之完善正式变更签批需要一定时间,工程现场不可能做到正式变更签字和盖变更章的手续全部完善后才开始实施变更部分,为利于现场工程推进,对2万元以上但未达到政府重大变更金额要求的变更,在完成公司变更方案会审程序后,现场就可以先开展变更增加工作内容的实施,实施完毕后按实完善正式变更手续即可。
正式变更需工程部和总工办、招合部、监审部会签后,按公司变更管理办法,完善公司领导审签和盖变更核定章。
达到政府重大变更金额要求的变更,提出变更方案且估算增加金额后向市政府走重大变更的请示(变更方案和估算表作为请示的附件),市政府批准确定后现场才予以实施,市政变更批准后设计单位同步完善正式设计变更图,实施完毕后按实完善正式变更手续。
二、正式变更表格后面附上方案会审阶段的四方会审签字表格和资料。
工程变更申报审批表工程变更申请编号:申报日期:年月日《工程变更申报审批单》填制说明一、填制/审批要求1、由经办人填写项目名称、合同名称、合同编号、承担部门(事件的主控起草部门)、对方单位(变更执行单位)、合同价款及变更报价及工程变更内容,并根据各项目变更编号体系填写变更编号,并到部门信息管理员处索要工程变更申请编号并填写。
2、经办人填写工程变更内容后报项目经理,由项目经理确定需参与工程变更会签的人员并在其后的□内划“∨”。
3、各会签人会签完毕后,交项目成本主管进行变更评估,并经合同预算部经理/副经理审核签字后按下述规定进行审批:3.1 工程变更估价在人民币3万元以下的,由项目经理审批;3.2 工程变更估价在人民币3万元(包括3万元)至30万元的,由项目经理、总工程师、项目总经理审批。
3.3 估价超过30万元的重大工程变更须合同预算部、招标采购中心的主管领导与项目总经理共同决定是否对工程变更进行招标;并进行审批。
3.4 工程变更估价超过100万元的,则须上报公司管理层,进行审批。
4、如会签人员、部门意见栏空间不足,请在意见栏中注明另附纸页。
二、传递要求1、登记要求:主控部门对会签的文件需编制文件传递号。
各部门进行文件收、发传递时,经办人或信息管理员需认真进行文件登记,以备查考。
2、时间要求:各部门应尽快完成文件会签工作,上一部门的完成时间应与下一个部门的收文时间相符,如有出入,以下一部门的收文件时间为准(《文件传递登记表》作为核实依据)。
3、知会要求:会签部门完成会签并将文件转发下一部门后,须以部门邮箱名义,及时将文件的传递状态通知文件的主控部门,以便于主控部门及时掌握会签的进度。
4、协调要求:由经办人负责专业问题的协调,由信息管理员协助查办、催办会签文件的传递进度。
