万科住宅精装修工序管理与质量管理要点
- 格式:pdf
- 大小:1.44 MB
- 文档页数:36

万科集团全装修技术质量管理要点万科集团精装修质量控制点1)与木地板连接处的地砖铺贴砂浆应做防水层;2)浴缸周边300mm高墙体,淋浴房周边1800mm高墙体在做防水;3)厨房、卫生间管道的盛水实验及做防水处理;4)管道井及浴缸检修口的留置;5)燃气主管及支管的安装高度(将影响煤气表的安装);6)热水器给水点的标高及位置(将影响热水器安装高度及影响橱柜安装);7)空气自平衡洞口与插座的关系;抽油烟机洞口与插座的关系;热水器洞口与插座的关系;8)吊顶与铝合金窗的标高关系;9)吊顶与瓷砖墙面的节点处理;10)开关插座与瓷砖的关系;11)木门套及基层下部200mm应做防腐处理;12)涂料基层的平整度、涂料粉刷前腻子的干燥程度;13)厨房及卫生间的高低差;14)空调留洞与插座位置的关系;15)门框与地坪的节点;16)木地板的龙骨、毛地板、面板的节点;17)材料的环保性能;18)细部材料的匹配性能.2、全装修施工过程质量控制(1)装修施工过程控制:1)大面积施工前必须做样板间。
完成后的样板间待有关部门和公司领导确认后,由施工单位完成竣工图,将作为今后装修施工的依据。
2)土建完成物业细部检查和整改后,装修单位方可进行大面积施工。
细部检查时,除质量问题的检查外,着重检查室内阴阳角方正度及顺直,进行壁柜及更衣室的方正检测,对地面、顶面和墙面的平整度检测,对洞口留置位置、大小、坡度进行100%检查.3)项目部将甲供材料招标时间计划提交采购部,根据计划时间安排材料招标。
装修单位编制施工进度计划及材料供货计划,根据计划合理安排甲供材料供货及指定分包进场。
4)装修施工若由两家以上施工单位施工,要求以一家施工单位为主进行设计修改的节点深化,力求做到做法统一。
5)全装修房进行二次设计时,要求对增加的水电管线做到暗敷设,开关插座的定位必须在图纸阶段解决,完成墙地砖的铺贴图。
6)水电管线检测后方可进行毛地板、吊顶等施工.7)橱柜设计应考虑挂设燃气表空间,燃气表后管若由装修单位安装,应做好试压工作,在接头处用专用胶水涂抹密封。

全装修管理要点及常规工序指引一、全装修房操作过程中,各主要管理方及其职责1.项目经理部的主要工作及职责①编制该项目的装修工程管理指导书。
指引工程实施全过程。
②合同交底,填写工程合同交底单。
合同交底工作内容表参与部门 采购管理部、成本管理部、项目管理部监理单位、土建总承包单位、装修总承包单位(供应商可选)交底内容 施工进度计划、施工技术标准、质量保修期合同付款的相关规定、工程量清单、甲乙供材料清单 总分包单位的管理职责、分包单位与总包单位的配合关注重点 考核原则及奖罚制度;配合事宜等。
③施工组织设计审批,对施工单位报送的施工组织设计进行审批。
对监理上报的监理细则审批。
④施工图纸交底会审,项目部在收到施工图纸后,及时组织图纸会审,完善施工图纸,根据样板户型,调整管线施工图、面砖铺贴图等。
图纸交底工作内容表参与部门 设计部、项目部(成本管理部、工程管理部可选) 设计单位、工程监理单位、施工总承包单位交底内容 各专业装修施工图纸(根据样板房装修施工情况绘制而成)关注重点 管线布置、墙地砖排版、各类标高、吊顶造型、门洞及开间尺寸、节点做法、同一房型的统一性和标准化,各施工单位工艺工法的统一性。
⑤技术交底,在施工图纸、施工方案、施工样板得到确认的基础上进行技术交底。
技术交底(培训)工作内容表参与部门 项目部、工程监理单位、土建总承包单位、装修总承包单位交底内容 施工流程、管理作业指引书、施工质量控制及标准、甲乙供材料、施工进度、成品保护、施工单位考核、安全文明施工、工序质量、资料报验、材料报验、施工管理要求、内部人员培训、进场人员资质要求、施工单位新班组进场前的施工理论及施工样板培训,安全环保、成品保护、防水抗渗、防空鼓开裂等四个标准化体系装修房工程的部分技术交底内容可以由监理来组织,项目部对相关交底内容的实施情况予以抽查;总包单位内部由其工程师以组织培训等形式对具体施工班组进行交底,监理单位以抽查培训记录及现场检查交底效果等形式进行监督。

万科详尽的工程质量管理要点(干货)第一篇:万科详尽的工程质量管理要点(干货)万科详尽的工程质量管理要点(干货)第一部分质量管理要点1.1各施工单位需按照国家相关施工工艺、工法、质量验收等开展工程建造活动,下列仅指明万科的一些质量关注点和做法要求,这是万科地产在长期地产开发过程中积累的一些经验和教训,各施工单位需执行,同时这也是监理公司检查的重点;1.2广州万科质量管理中涉及到检验批、检验程序等可能会高于国家规定,监理公司和各承包商监理公司需按照此管理办法中规定执行;1.3乙方进场后应按照甲方要求在约定时间内编制详细的可供监理检查的切实可行的质量控制、施工安全管理、文明施工管理、施工测量控制、施工人员安排及管理架构(有管理人员及特殊工种上岗证、资格证)、施工材料设备进场计划(含分包及甲供材料)、总包单位与甲方指定分包单位现场配合事项、成品保护措施等的施工组织设计,并报送监理、甲方审批;开工后30天内,乙方提交砌筑抹灰工程专项保质方案(含构造节点大样图)报送监理、甲方审批;乙方在收到甲方提供的防渗漏体系文件后30天内,根据该文件结合本工程实际,编制详细而具体的防渗节点深化设计图及专项保质方案报送监理、甲方审批。
乙方未按时提交上述内容,乙方支付甲方违约金1000元/天*项,并按甲方、监理指定要求提交上述内容及整改措施。
1.4工程实行周报和月报制度。
工程周报在每周工程例会前一天报送甲方和监理,周报包括本周计划和上周完成工作、未完成情况说明(包括拟采取措施、最终完成时间);工程月报由乙方在每月25日前向甲方及监理报送,主要内容包括《本月完成工程月报》和《下月施工计划》,《下月施工计划》必须具体、详细,包括人力安排、增加人力的来源、工程量等。
乙方应准时报送以上资料,否则甲方有权不予支付本期进度款或顺延支付时间。
1.5凡由甲方提供临设用地的,乙方的临设搭建需提供临设搭设计划及临设平面布置图,经甲方审核在指定位置或指定范围内搭建;第二部分万科材料控制2.1材料控制是施工质量的前提,所有进场材料必须按照国家相关程序报监理检验并形成相应记录,另砌筑材料、砌筑抹灰砂浆配比控制、防水材料、铝合金门窗、成品烟道必须按照万科相应表格重点检查验收;2.2钢筋:钢筋品牌必须征得监理和万科项目管理部的同意后方可采购进场;钢筋进场后监理公司必须见证送检,按照国家《钢筋混凝土用热轧带肋钢筋》和当地质检部门的规定抽取试件作力学性能检验;钢筋必须分类码放,材料标识齐全,不同级别钢筋须做好标识,严禁混放;2.3混凝土。

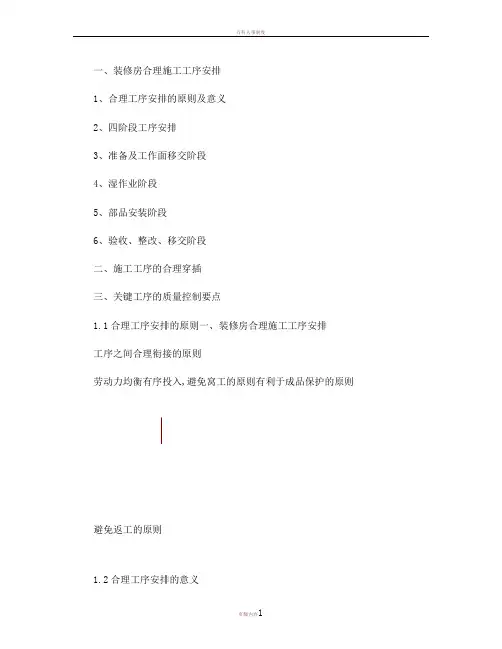

一、装修房合理施工工序安排1、合理工序安排的原则及意义2、四阶段工序安排3、准备及工作面移交阶段4、湿作业阶段5、部品安装阶段6、验收、整改、移交阶段二、施工工序的合理穿插三、关键工序的质量控制要点1.1合理工序安排的原则一、装修房合理施工工序安排工序之间合理衔接的原则劳动力均衡有序投入,避免窝工的原则有利于成品保护的原则避免返工的原则1.2合理工序安排的意义幻灯片 2Vanke1 定位仅仅是有效营销过程中的一步。
有效营销开始于营销人员对于本地市场的营销调研,以发现客户需求尚未得到满足的市场细分。
之后企业选出能够为之提供高人一筹的产品和服务的目标市场细分。
接下来轮到定位,定位即企业把针对目标市场细分开发出的产品特性通过沟通传达给消费者。
注意,定位之前必须有市场细分和目标市场选择两个步骤Vanke, 2009/7/9装修房工序安排的四个阶段一、装修房合理施工工序安排施工作业主要在第二、三阶段,第一阶段的工作品质决定了第二三阶段准备及移交部品安装阶段验收移交阶段幻灯片 3Vanke2 定位仅仅是有效营销过程中的一步。
有效营销开始于营销人员对于本地市场的营销调研,以发现客户需求尚未得到满足的市场细分。
之后企业选出能够为之提供高人一筹的产品和服务的目标市场细分。
接下来轮到定位,定位即企业把针对目标市场细分开发出的产品特性通过沟通传达给消费者。
注意,定位之前必须有市场细分和目标市场选择两个步骤Vanke, 2009/7/9一、装修房合理工序安排—准备移交阶段装修房合理工序安排—准备移交阶段工作顺序开始召开施工方进场会议图纸会审施工组织设计报审详细材料计划报甲方(包括甲供材料及自购材料)与总包开始移交场地給水管的打压防渗检查、强弱电管通畅测试、永久用水的接通到户厨卫水电位置的核对检查、房间的插座空调洞位置核查外墙渗漏检查整改、天花、墙面平整度检查、门洞尺寸、地面平整度样板验收及封样总包整改合格土建、装修办理书面移交纪录,相应责任移交一、装修房合理工序安排—准备移交阶段装修房合理工序安排—施工方进场会议参会单位、人员:参会单位、人员:项目、监理、土建总包、装修总包、装修专业分包,各施工单位现场负责人,项目标段负责人,监理工程师提供技术资料:提供技术资料:提供装修图纸、万科做法要求、区域评估标准等涂料施工技术要求明确工期要求:明确工期要求:集团装修标准工期为6-7个月。
第1篇一、引言随着我国经济的快速发展,建筑行业已经成为国民经济的重要支柱产业。
工程项目质量管理作为建筑行业的重要组成部分,直接关系到工程项目的质量和安全。
万科作为中国领先的房地产企业,始终坚持以质量为本,严格遵循工程项目质量管理原则,确保每一项工程都能达到预期的质量标准。
本文将从万科工程项目的质量管理体系、质量管理制度、质量控制措施等方面进行详细阐述。
二、万科工程项目质量管理体系1. 质量管理理念万科工程项目质量管理始终坚持“以人为本、质量第一、持续改进”的理念,将客户需求放在首位,不断提升工程质量,为客户提供满意的产品。
2. 质量管理体系万科工程项目质量管理体系包括以下几个方面:(1)组织架构:设立质量管理部,负责工程项目质量管理工作;各部门设立质量管理人员,负责本部门质量管理工作。
(2)质量目标:制定年度质量目标,明确各阶段质量目标,确保工程质量达到预期标准。
(3)质量管理流程:建立从项目立项、设计、施工、验收到售后服务全过程的质量管理流程,确保每个环节都有严格的质量控制。
(4)质量培训:定期对员工进行质量管理培训,提高员工的质量意识,增强质量管理能力。
三、万科工程项目质量管理制度1. 设计阶段质量管理制度(1)设计质量要求:严格按照国家相关法律法规和标准进行设计,确保设计质量。
(2)设计变更管理:对设计变更进行严格控制,确保变更不影响工程质量。
(3)设计审查制度:设立设计审查小组,对设计文件进行审查,确保设计质量。
2. 施工阶段质量管理制度(1)施工质量要求:严格按照施工图纸、施工规范和施工工艺进行施工,确保施工质量。
(2)施工过程控制:对施工过程进行全程监控,及时发现并解决质量问题。
(3)施工验收制度:设立施工验收小组,对施工质量进行验收,确保工程质量。
3. 验收阶段质量管理制度(1)验收标准:严格按照国家相关法律法规和标准进行验收,确保验收质量。
(2)验收流程:建立验收流程,确保验收工作有序进行。
住宅精装精细化设计及万科精装修设计解析在当今的房地产市场中,住宅精装修已逐渐成为主流趋势。
精装修不仅能够为业主提供便捷的入住体验,还能提升住宅的整体品质和价值。
而在精装修领域,精细化设计是关键所在。
本文将深入探讨住宅精装的精细化设计,并对万科的精装修设计进行详细解析。
一、住宅精装精细化设计的重要性1、提升居住舒适度精细化设计能够充分考虑业主的生活需求和习惯,从空间布局、功能分区到家具摆放等方面进行精心规划。
例如,合理安排厨房的操作流线,使烹饪过程更加顺畅;优化卧室的收纳空间,让衣物和被褥的存放更加整洁有序。
通过这些细节的处理,能够极大地提升居住的舒适度。
2、提高空间利用率在有限的住宅空间内,精细化设计能够实现空间的最大化利用。
通过巧妙的布局和设计手法,如嵌入式家具、多功能组合家具等,可以节省空间并增加使用面积。
同时,对于一些不规则的空间,如拐角处、飘窗等,也能够通过创意设计将其转化为实用的功能区域。
3、增强美观性和整体协调性精细化设计注重色彩搭配、材质选择和装饰细节的处理,使整个住宅空间在视觉上更加美观、和谐。
从墙面的涂料颜色到地板的材质纹理,从灯具的款式到窗帘的图案,每一个元素都经过精心挑选和搭配,营造出舒适、温馨的居住氛围。
4、满足个性化需求尽管精装修是标准化的产品,但精细化设计可以在一定程度上满足业主的个性化需求。
通过提供多样化的装修风格和可选的配置方案,让业主能够根据自己的喜好和需求进行选择,使住宅更具个性和特色。
二、住宅精装精细化设计的要点1、空间规划合理的空间规划是精细化设计的基础。
要根据住宅的户型和面积,明确各个功能区域的划分,如客厅、餐厅、卧室、厨房、卫生间等。
同时,要考虑到人流走向和活动路线,确保空间的流畅性和便利性。
2、收纳设计充足的收纳空间是保持住宅整洁有序的关键。
在设计时,要充分利用墙面、角落和顶部空间,设置衣柜、橱柜、书架、杂物柜等收纳设施。
并且要根据不同物品的特点和使用频率,设计合理的收纳方式和尺寸。
万科集团精装修工艺工法标准与管理要点第一部分、工序管理(一).制定合理的施工工序强调正确的施工顺序,合理安排工序,尽量避免多工种在同一作业套内交叉施工,对于成品保护难度较大的材料,安排在大部分装饰工作量完成后进行安装,施工期间做好成品保护工作,原则上谁施工谁保护,做到工序结束即保护到位后移交下道工序进行后续施工,精装总包负责成品保护的日常维护,具体工序如下:(二).工序检查现场应加强对水电预留预埋、卫生间防水、厨卫墙地砖镶贴、吊顶、木门套、涂料、地板、橱柜、电器安装、卫生器具安装等工序控制,做到项目部工程师10%抽查,监理100%检查验收,并形成检查记录以备查验。
每一道工序大面积展开前,均应先做工序样板,经监理、甲方确认后将作为大面积施工的工序质量标准。
施工工序检查一览表如下:二、工艺工法标准(一).复合木地板工程1、工艺流程2。
工艺工法:(1)铺设前应对材质、颜色、油漆、尺寸、含水率、甲醛含量、加工精度等验收认可。
(2)木地板的基层要求干净、平整、干燥、牢固、耐腐,应预留伸缩缝,以防止变形。
基层处理建议采用水泥自流坪或提高土建地面施工标准,地板铺装前应注意地面清洁。
应有踢脚线,踢脚线安装前一定检查墙面(200mm以内)的平整度,保证踢脚与墙体接缝一致。
成品保护的检查.(3)控制施工程序,加强安装前和过程中的检验。
木地板基层验收合格后,方可进行面层铺设施工;严禁在木地板铺设时,与其它室内装饰装修工程交叉混合施工。
(4)毛地板内水管和电线管禁止并排设置;水电线管应采用专用管卡固定牢固。
(5)地板铺设完工后,应保持室内正常通风.(6)木地板验收:表面平整、无色差、无毛刺、无裂痕和划痕、牢固;相邻地板应留伸缩缝并做过桥连结处理;门口应隔断。
重点控制平整度、拼接高度差、拼接缝隙宽度、四周伸缩缝.3、质量标准1).保证项目:(1)复合木地板的材质和强度、耐磨性必须符合国家有关标准。
(2)板块之间的拼接牢固,无松动现象。
万科集团全装修技术质量管理要点万科集团精装修质量控制点1)与木地板连接处得地砖铺贴砂浆应做防水层;2)浴缸周边300mm高墙体,淋浴房周边1800mm高墙体在做防水;3)厨房、卫生间管道得盛水实验及做防水处理;4)管道井及浴缸检修口得留置;5)燃气主管及支管得安装高度(将影响煤气表得安装);6)热水器给水点得标高及位置(将影响热水器安装高度及影响橱柜安装);7)空气自平衡洞口与插座得关系;抽油烟机洞口与插座得关系;热水器洞口与插座得关系;8)吊顶与铝合金窗得标高关系;9)吊顶与瓷砖墙面得节点处理;10)开关插座与瓷砖得关系;11)木门套及基层下部200mm应做防腐处理;12)涂料基层得平整度、涂料粉刷前腻子得干燥程度;13)厨房及卫生间得高低差;14)空调留洞与插座位置得关系;15)门框与地坪得节点;16)木地板得龙骨、毛地板、面板得节点;17)材料得环保性能;18)细部材料得匹配性能。
2、全装修施工过程质量控制(1)装修施工过程控制:1)大面积施工前必须做样板间。
完成后得样板间待有关部门与公司领导确认后,由施工单位完成竣工图,将作为今后装修施工得依据。
2)土建完成物业细部检查与整改后,装修单位方可进行大面积施工。
细部检查时,除质量问题得检查外,着重检查室内阴阳角方正度及顺直,进行壁柜及更衣室得方正检测,对地面、顶面与墙面得平整度检测,对洞口留置位置、大小、坡度进行100%检查。
3)项目部将甲供材料招标时间计划提交采购部,根据计划时间安排材料招标。
装修单位编制施工进度计划及材料供货计划,根据计划合理安排甲供材料供货及指定分包进场。
4)装修施工若由两家以上施工单位施工,要求以一家施工单位为主进行设计修改得节点深化,力求做到做法统一。
5)全装修房进行二次设计时,要求对增加得水电管线做到暗敷设,开关插座得定位必须在图纸阶段解决,完成墙地砖得铺贴图。
6)水电管线检测后方可进行毛地板、吊顶等施工。
7)橱柜设计应考虑挂设燃气表空间,燃气表后管若由装修单位安装,应做好试压工作,在接头处用专用胶水涂抹密封。
【万科研发】万科集团精装修工艺工法标准(质量的保证)第一部分、工序管理(一).制定合理的施工工序强调正确的施工顺序,合理安排工序,尽量避免多工种在同一作业套内交叉施工,对于成品保护难度较大的材料,安排在大部分装饰工作量完成后进行安装,施工期间做好成品保护工作,原则上谁施工谁保护,做到工序结束即保护到位后移交下道工序进行后续施工,精装总包负责成品保护的日常维护,具体工序如下:(二).工序检查现场应加强对水电预留预埋、卫生间防水、厨卫墙地砖镶贴、吊顶、木门套、涂料、地板、橱柜、电器安装、卫生器具安装等工序控制,做到项目部工程师10%抽查,监理100%检查验收,并形成检查记录以备查验。
每一道工序大面积展开前,均应先做工序样板,经监理、甲方确认后将作为大面积施工的工序质量标准。
施工工序检查一览表如下:二、工艺工法标准(一).复合木地板工程1、工艺流程2.工艺工法:(1)铺设前应对材质、颜色、油漆、尺寸、含水率、甲醛含量、加工精度等验收认可。
(2)木地板的基层要求干净、平整、干燥、牢固、耐腐,应预留伸缩缝,以防止变形。
基层处理建议采用水泥自流坪或提高土建地面施工标准,地板铺装前应注意地面清洁。
应有踢脚线,踢脚线安装前一定检查墙面(200mm以内)的平整度,保证踢脚与墙体接缝一致。
成品保护的检查。
(3)控制施工程序,加强安装前和过程中的检验。
木地板基层验收合格后,方可进行面层铺设施工;严禁在木地板铺设时,与其它室内装饰装修工程交叉混合施工。
(4)毛地板内水管和电线管禁止并排设置;水电线管应采用专用管卡固定牢固。
(5)地板铺设完工后,应保持室内正常通风。
(6)木地板验收:表面平整、无色差、无毛刺、无裂痕和划痕、牢固;相邻地板应留伸缩缝并做过桥连结处理;门口应隔断。
重点控制平整度、拼接高度差、拼接缝隙宽度、四周伸缩缝。
3、质量标准1).保证项目:(1)复合木地板的材质和强度、耐磨性必须符合国家有关标准。
(2)板块之间的拼接牢固,无松动现象。
精装修工程管理制度-万科_图文大连万科品质管理制度-精装第一章总则 (2)一、目的 (2)二、适用范围 (2)三、工作职责 (2)第二章四化品质管理要求 (3)一、四化管理业务框架 (3)二、装修业务流程 (5)三、四化施工场地布置要求 (6)四、图纸标准化 (11)五、样板引路要求 (13)六、现场可视化管理 (14)第三章施工工艺品质管理要求 (28)一、饰面砖粘贴 (28)二、玻化砖、理石干挂 (31)三、涂饰工程 (33)四、厨卫间吊顶安装 (35)五、室内门 (43)六、地板 (45)七、柜体安装 (48)八、淋浴屏安装 (51)九、洁具安装 (53)十、石材铺装 (54)十一、电梯套口 (59)十二、电视背景墙安装 (60)十三、烟机灶具安装 (62)十四、护栏与扶手安装 (63)第四章成品保护品质管理要求 (64)一、成品保护基本原则 (64)二、成品保护标准做法 (65)三、工程交接验收单 (77)四、保洁要求 (77)第一章总则通过成立工程管理部品质管理中心执行对项目装饰工程的实测实量及四化管理工作,加强质量预控管理,提升装饰工程质量水平。
为房屋交付提供良好的基础条件。
大连公司工程系统技术通过定期评估、识别高质量风险项目跟踪和落实项目风险管理措施,规避质量隐患;发挥工程管理平台作用,使大连工程系统内的管理工作系统化、标准化,拉平各项目间的管理差异。
二、适用范围适用于大连公司所有在建项目。
三、工作职责(工程管理部品质管理中心)负责公司内在建各项目装饰工程质量实测实量及四化管理检查工作;负责公司内在建各项目的装饰工程质量评估工作,并编制公司各项目的质量评估报告;负责跟踪落实项目经理部装饰工程质量问题的整改、复查工作;负责公司内在建项目技术方案审核及执行落实情况;负责检查公司内在建项目安全文明施工管理执行情况;第二章四化品质管理要求一、四化管理业务框架3 / 794 / 79三、四化施工场地布置要求控制要点:加工分区、流程展示在场地布置策划过程中,应按照以下内容:1、施工场地的厂房应由可循环利用的轻钢结构文明施工模块构成的彩钢板房组成,或者在施工区域(如商铺)选择相对独立的空间布置。
