桩基工程监理实施细则(锤击桩)
- 格式:pdf
- 大小:261.93 KB
- 文档页数:11

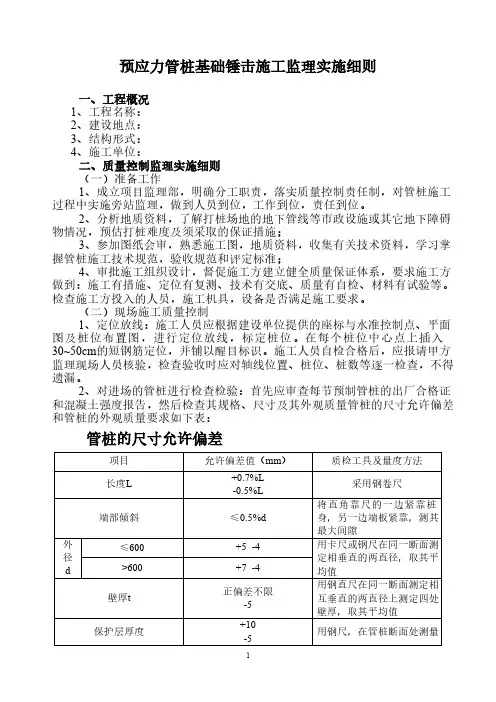

北居项目二期工程预应力管桩(锤击法)工程监理细则编制人:审核人:审批人:XX工程监理有限公司北居二期项目工程项目监理部2011年07月1.工程概况1.1本工程为XX置业有限公司投资兴建的项目,工程位于佛山市顺德区北滘镇,设计单位为XXXX建筑设计院有限公司,由XXXX建设集团有限公司承建。
本项目分三期开发,一期已经开发,二期为本次拟建项目,建筑面积73312.49m2(含地下室),二期按设计编号分为7、8、9、10、11、12号楼,其中8、9、10、12为地上25层,地下一层,7、11为地上18层,地下一层,均为高级洋房1.2根据工程地质勘察资料,本工程地基土分布情况自上而下分别为:(1)素填土;(2) 粉砂;(3)淤泥质粉土;(4) 淤泥质粘土;(5)砂质粘土;(6)全风化粉砂岩;(7)强风化粉砂岩;(8)中风化粉砂岩。
1.3根据工程设计图纸,本工程采用Ф400PHC(95)A及Ф500PHC (125)AB型管桩,有效桩长约31米(实际桩长以施工验收记录为准),以强风化粉砂岩为桩端持力层。
根据设计图纸,单桩竖向抗压承载力特征值暂定为1300KN(Ф400)、2000KN(Ф500),桩施工前要求选择不小于3根桩进行试打。
管桩按受力情况分为抗压桩和抗拔桩, 抗压桩多为群桩,主要分布在塔楼位置, 塔楼以外基本为单桩或两桩,受力特点为抗拔桩。
按《建筑地基基础设计规范》(DBJ15-31-2003),通过单桩竖向静载荷试验确定单桩竖向抗压承载力特征值,单桩竖向抗拔承载力特征值暂定为250KN(Ф400)。
抗拔桩施工前要求进行单桩竖向抗拔静载荷试验,按《建筑地基基础设计规范》(DBJ15-31-2003)附录H执行,确定单桩竖向抗拔承载力特征值。
1.4桩机进场前,先开挖完底板垫层上部土方,并做好基坑支护,平整好场地,根据地面情况进行硬化以便桩机行走。
2.编制依据2.1《建筑地基基础工程施工质量验收规范》GB50202-20022. 2《建筑基桩检测技术规范》(JGJ106-2003)2.3《建筑工程施工质量验收统一标准》GB50300-20012.4《预应力混凝土管桩基础技术规程》DBJ/T15-22-982.5最新颁布的有关质量验收标准以及本工程地质勘察报告2.6《建设工程安全生产管理条例》(国务院令第393号)以及广东省、顺德区政府有关工程建设安全生产管理规定。
XXXX工程锤击式预应力混凝土管桩基础监理实施细则施工监理实施细则目录1、工程概况。
22、本专业工程特点。
73、针对本工程特点拟特别采取的监理措施。
84、编制依据。
95、监理工作流程。
106、监理人员分工及职责。
107、监理工程的控制点及目标植。
118、监理工作内容、方法及措施。
139、桩基工程质量检测和验收。
1510、安全文明施工监理。
16一、工程概况Xxxx位于xxxxxx侧,红线内用地xxx㎡,包含xxxx区以及xx绿地.....。
1、工程规模Xxx期工程包括xxx区:xx公寓xxxM2、xxx宿舍4xxxM2、……、总建筑面积约xxx万平方米;xxx区:xxxxx楼xxxxx M2、xxxx楼xxxx M2,总建筑面积约xxx万平方米,投资约为人民币xxx亿元………。
Xxxx区房屋建筑工程一期总建筑面积为xxxxxx万平方米。
一期工程建筑是由工科楼、教学楼、药科楼、解剖楼、基础楼、学生食堂、学生公寓、教师公寓、半地下停车场,人防地下室、商店等组成,其建筑面积分别为工科楼xxxxxm2、教学楼xxxxm2 、药科楼44292m2、解剖楼xxxxxm2、基础楼xxxxm2、学生食堂xxxxm2、学生公寓xxxxm2、教师公寓xxxxm2、半地下停车场xxxxxm2,人防地下室xxxxxm2、商店xxxxxm2。
另外还包括校区道路及其它构筑物。
2、地质情况简介1)xxx区根据《岩土工程勘察报告》分析,土质从上至下为:人工填土、耕植土层;淤泥、淤泥土质;粘土、粉质粘土层;粘细砂;砂质粘土;混合岩。
其中:淤泥、淤泥质土为流塑状态,含细砂和腐植质,厚度0.3~14.1米,平均厚度3.76米。
2)xxxx本工程拟建位于剥蚀残丘山岗所控制,整个地按岩土导成因土层结构及物理力学性质指标综合分析,该区上覆第四系土层依次为:填土层、坡积层、残积层;下伏基岩为混合岩,按风化程度可分为全风化带、强风化带。
场地正常地下稳定水位埋深为0~7.8米之间。
预应力管桩基础锤击施工监理实施细则一、工程概况1、工程名称:2、建设地点:3、结构形式:4、施工单位:二、质量控制监理实施细则(一)准备工作1、成立项目监理部,明确分工职责,落实质量控制责任制,对管桩施工过程中实施旁站监理,做到人员到位,工作到位,责任到位。
2、分析地质资料,了解打桩场地的地下管线等市政设施或其它地下障碍物情况,预估打桩难度及须采取的保证措施;3、参加图纸会审,熟悉施工图,地质资料,收集有关技术资料,学习掌握管桩施工技术规范,验收规范和评定标准;4、审批施工组织设计,督促施工方建立健全质量保证体系,要求施工方做到:施工有措施、定位有复测、技术有交底、质量有自检、材料有试验等。
检查施工方投入的人员,施工机具,设备是否满足施工要求。
(二)现场施工质量控制1、定位放线:施工人员应根据建设单位提供的座标与水准控制点、平面图及桩位布置图,进行定位放线,标定桩位。
在每个桩位中心点上插入30~50cm的短钢筋定位,并铺以醒目标识。
施工人员自检合格后,应报请甲方监理现场人员核验,检查验收时应对轴线位置、桩位、桩数等逐一检查,不得遗漏。
2、对进场的管桩进行检查检验:首先应审查每节预制管桩的出厂合格证和混凝土强度报告,然后检查其规格、尺寸及其外观质量管桩的尺寸允许偏差和管桩的外观质量要求如下表:管桩的尺寸允许偏差项目允许偏差值(mm)质检工具及量度方法长度L +0.7%L-0.5%L采用钢卷尺端部倾斜≤0.5%d 将直角靠尺的一边紧靠桩身,另一边端板紧靠,测其最大间隙外径d≤600+5 -4用卡尺或钢尺在同一断面测定相垂直的两直径,取其平均值>600+7 -4壁厚t正偏差不限-5用钢直尺在同一断面测定相互垂直的两直径上测定四处壁厚,取其平均值保护层厚度+10-5用钢尺,在管桩断面处测量桩身弯曲度≤L/1000将拉线紧靠桩的两端部,用钢直尺测其弯曲处最大距离端头板平整度2用钢直尺一边紧靠端头板,测其间隙处距离外径0 -1用钢卷尺或钢直尺内径±2厚度正偏差不限负偏差为0管桩的外观质量要求项目质量要求粘皮和麻面局部粘皮和麻面累计面积不大于桩身总计表面积的0.5%,其深度不得大于10mm。
高强预应力混凝土管桩工程(锤击法)施工质量监理实施细则一、前言本文档旨在规范高强预应力混凝土管桩工程(锤击法)的施工质量监理,确保施工质量符合相关规定和标准,保障工程的安全性和可靠性。
本文档适用于施工现场内高强预应力混凝土管桩工程(锤击法)的现场监理。
二、施工前的准备工作1.参阅施工图纸和技术标准,明确钢筋型号及数量。
对现场勘测数据和土壤数据进行归档,配置钢筋板件、调整钢筋加工量和板件加工要求。
2.对施工现场进行必要的勘测,包括有害物处理,现场平整到位等。
3.进行钢材与管桩加工,计算出钢材的长度、规格、数量等,并对其进行核对。
4.对原材料和施工机具进行检验,确保其符合相关规定和标准。
5.制定施工方案和施工组织设计,明确施工进度和施工流程,做好施工安排。
三、施工中的监理工作1.施工中的监理人员应当对原材料和施工机具进行检查,确保其符合有关标准和规定。
2.建立工程质量监督台账,及时记录施工现场的各项信息,包括现场施工情况、施工人员数量、材料加工情况、施工时间等。
3.对施工的每个流程和环节进行检查,确保施工满足技术规范和要求。
如发现问题积极提出意见并督促施工方及时处理。
4.在混凝土灌注过程中实行动态监测,进行现场压浆观察和自动记录,每小时记录一次,检查压浆流量、灌注时间、压力变形以及压浆均匀度和密实度等情况。
5.对混凝土强度进行抽样检验,并结合现场施工情况,制定合理的施工措施。
6.对高强预应力混凝土管桩切口进行检查,确保切口光洁、整齐,钢筋标牌牢固。
四、施工结束后的监理工作1.对所有施工设备和工具进行清点验收,确保归档齐全。
2.对施工材料进行归档检查,用于后续的跟踪维护。
3.对施工现场进行巡视,检查施工现场环保措施、安全管理措施的执行情况。
4.对施工各项数据进行归档,并详细制定施工档案。
五、总结本文档规范了高强预应力混凝土管桩工程(锤击法)的监理工作流程,保障工程的安全性和可靠性。
全面贯彻施工标准和质量要求,对指导和督促施工方及时补正施工中存在的问题,起到了重要的监督作用,是混凝土管桩工程施工质量监督的重要参考。
锤击桩施工监理细则————————————————————————————————作者:————————————————————————————————日期:建设项目锤击桩施工监理细则监理项目部(章):专业监理工程师:总监理工程师:日期:目录一、工程概况 0二、专业工程特点 0三、监理工作依据 (1)四、监理工作流程 (2)五、监理工作的控制要点及目标值 (3)六、监理工作的方法和措施 (5)七、监理旁站内容方法和要求 (11)八、锤击桩施工监理检查记录表式 (11)锤击桩施工监理细则一、工程概况1、工程名称2、参建单位建设单位:项管单位:设计单位:勘察单位监理单位:施工总承包单位:桩基施工单位:3、建设地点4、建设规模5、工程概况二、专业工程特点本工程前期已完成对联合实验工房、辅楼及动力中心KFZ方桩4552根,PHC管桩3956根的施工,现阶段主要针对后期小单体及园区工程桩基施工,包括安保控制中心KFZ-AB 350(170)方桩37套,110KV变电站KFZ-AB 350(170)方桩127根,危险品库KFZ-AB 350(170)方桩39根,地下水池、污水处理站及垃圾站KFZ-AB 350(170)方桩103根,园区工程KFZ-AB 300(150)方桩192根。
打桩期间共投入一台步履式导杆锤击桩机DD-63T设备进行方桩施工。
工程KFZ方桩桩顶标高为-1.25m(安保中心),-3.35m(110KV变电站),-1.20m(危险品库)桩长为33m,单桩竖向抗压承载力设计值为830KN,不设桩尖;地下水池、污水处理站及垃圾站KFZ-AB 350(170)方桩桩顶标高-5.75m/-6.05m/-6.25m/-6.55m/ -7.45m -7.75m/-7.95m/-8.25m,单桩竖向抗压承载力设计值为730KN.园区工程方桩有效桩长30m,单桩竖向抗压承载力设计值为590KN。
1、《建筑工程施工质量验收统一标准》(GB50300-2013)2、《建筑地基基础工程施工质量验收规范》(GB50202-2011)3、《建筑桩基技术规范》(JGJ94-2008)4、《建设工程监理规范》(GB50319-2013)5、上海市工程建设规范《地基处理技术规范》(DGJ08-40-2010)6、《HKFZ/KFZ先张法预应力混凝土空心方桩》2012沪G/T-5027、设计施工图纸及设计交底、图纸会审纪要8、监理规划9、监理合同、施工合同和经监理认可的施工组织设计(方案)10、上海市政府有关政策、法规等11、必须执行国家及地方颁发的最新的强制性条文标准、规范、竣工备案规定。
桩基工程监理实施细则一、项目概述桩基工程是建筑施工中的关键环节之一,对整个建筑结构的稳定性和安全性有着重要影响。
因此,为了保障桩基工程的实施质量,需要进行监理工作,并制定相应的实施细则。
二、监理组织1.设立专门的桩基工程监理组织,该组织负责桩基工程的监理工作,并由经验丰富的专业人员组成。
2.监理组织需具备相关工程监理资质,并遵守相关法律法规的规定。
三、监理任务1.监理组织需对桩基工程实施全过程进行监理,包括桩基工程的设计、施工、验收等环节。
2.监理组织需对桩基工程的质量、安全等方面进行监督,并及时提出改进建议。
四、监理程序1.开展前期准备工作,包括对项目资料的审查和备案、与相关部门的沟通等。
2.对桩基工程的设计文件进行审查,确保其符合相关规范和要求。
3.对桩基工程的施工过程进行监理,包括施工方案的审查、施工现场的巡视等。
4.对桩基工程的竣工验收进行监理,确保其符合相关规范和要求。
5.监理组织需做好监理记录,及时记录施工过程中的关键问题和解决方案。
6.结束监理工作后,监理组织需编制监理总结报告,并交由相关单位备案。
五、监理要求1.监理组织需严格遵守相关的工程监理法律法规和规范,确保监理工作的合法性和规范性。
2.监理组织需具备高度的责任感和敬业精神,保证监理工作的及时性和准确性。
3.监理组织需保持与建设单位、施工单位等相关单位的良好沟通,及时协调解决施工过程中的问题。
4.监理组织需组织专业人员进行技术交流和培训,提升监理水平和能力。
六、监理措施1.监理组织需制定监理计划和监理方案,并按照计划和方案进行监理工作。
2.监理组织需对桩基工程的质量、安全等方面进行全面监控,并及时发现和处理问题。
4.在桩基工程的不同施工阶段,监理组织需进行相应的检查和验收,并及时提出意见和建议。
七、监理报告1.监理组织需按照规定的时间,编制监理报告,并向建设单位、施工单位等单位提交。
2.监理报告需详细记录监理过程中的问题和改进建议,并提出相应的整改要求。
桩基工程监理实施细则一、引言桩基工程是土木工程中常见的一种基础施工方式,对于保证建筑物的安全性和稳定性起着至关重要的作用。
为了确保桩基工程的质量和安全,监理工作显得尤为重要。
本文档旨在制定桩基工程监理的实施细则,以规范监理工作的内容和要求,提高桩基工程的施工质量,保障建筑物的安全。
二、监理工作内容1.前期准备阶段在桩基工程施工前,监理人员应认真组织开展前期准备工作,主要包括以下内容:(1) 桩基工程的设计审核:对设计图纸和相关技术文件进行审核,确保设计合理,符合相关工程规范和标准;(2) 施工方案的审核:对施工方案进行审核,确保施工方案符合设计要求,能够保证工程质量和施工安全;(3) 施工材料的检查:对施工所需的材料进行检查,确保材料质量符合相关标准和规范要求;(4) 施工人员的资质审核:对参与桩基工程施工的人员进行资质审核,确保其具备相关工作经验和技能;(5) 施工机械设备的检查:对施工中所需的机械设备进行检查,确保设备完好,并符合相关安全要求。
2.施工阶段监理(1)施工现场巡查:监理人员应定期到施工现场进行巡查,检查施工质量和安全状况,发现问题及时进行整改;(2)材料验收:监理人员应对施工过程中所使用的材料进行验收,确保材料的质量符合要求,并及时出具验收报告;(3)基坑开挖监理:监理人员应对基坑开挖进行监督,确保开挖施工符合设计要求,并进行必要的测量和记录;(4)钢筋绑扎监理:监理人员应对钢筋绑扎进行监督,确保钢筋连接牢固,并符合相关规范要求;(5)混凝土浇筑监理:监理人员应对混凝土浇筑过程进行监督,检查混凝土的坍落度、浇筑质量等,确保混凝土浇筑符合要求;(6)桩基验收:监理人员应对桩基工程进行验收,检查桩体的外观质量、垂直度等,并进行必要的检测和试验;(7)施工记录和报告:监理人员应及时记录施工过程中的关键节点和问题,撰写监理报告,向项目负责人汇报。
三、监理工作要求1.独立、公正、客观:监理人员应独立行使职权,公正客观地进行监理工作,不受任何利益影响,保障建筑物的安全和质量。
建设项目锤击桩施工监理细则监理项目部(章):专业监理工程师:总监理工程师:日期:目录一、工程概况 0二、专业工程特点 0三、监理工作依据 (1)四、监理工作流程 (2)五、监理工作的控制要点及目标值 (3)六、监理工作的方法和措施 (5)七、监理旁站内容方法和要求 (11)八、锤击桩施工监理检查记录表式 (11)锤击桩施工监理细则一、工程概况1、工程名称2、参建单位建设单位:项管单位:设计单位:勘察单位监理单位:施工总承包单位:桩基施工单位:3、建设地点4、建设规模5、工程概况二、专业工程特点本工程前期已完成对联合实验工房、辅楼及动力中心KFZ方桩4552根,PHC管桩3956根的施工,现阶段主要针对后期小单体及园区工程桩基施工,包括安保控制中心KFZ-AB 350(170)方桩37套,110KV变电站KFZ-AB 350(170)方桩127根,危险品库KFZ—AB 350(170)方桩39根,地下水池、污水处理站及垃圾站KFZ—AB 350(170)方桩103根,园区工程KFZ-AB 300(150)方桩192根.打桩期间共投入一台步履式导杆锤击桩机DD-63T 设备进行方桩施工.工程KFZ方桩桩顶标高为—1.25m(安保中心),—3。
35m(110KV变电站),-1。
20m(危险品库)桩长为33m,单桩竖向抗压承载力设计值为830KN,不设桩尖;地下水池、污水处理站及垃圾站KFZ-AB 350(170)方桩桩顶标高-5。
75m/—6.05m/—6。
25m/—6.55m/ -7.45m -7。
75m/-7。
95m/—8。
25m,单桩竖向抗压承载力设计值为730KN.园区工程方桩有效桩长30m,单桩竖向抗压承载力设计值为590KN.1、《建筑工程施工质量验收统一标准》(GB50300-2013)2、《建筑地基基础工程施工质量验收规范》(GB50202-2011)3、《建筑桩基技术规范》(JGJ94-2008)4、《建设工程监理规范》(GB50319-2013)5、上海市工程建设规范《地基处理技术规范》(DGJ08—40—2010)6、《HKFZ/KFZ先张法预应力混凝土空心方桩》2012沪G/T-5027、设计施工图纸及设计交底、图纸会审纪要8、监理规划9、监理合同、施工合同和经监理认可的施工组织设计(方案)10、上海市政府有关政策、法规等11、必须执行国家及地方颁发的最新的强制性条文标准、规范、竣工备案规定。

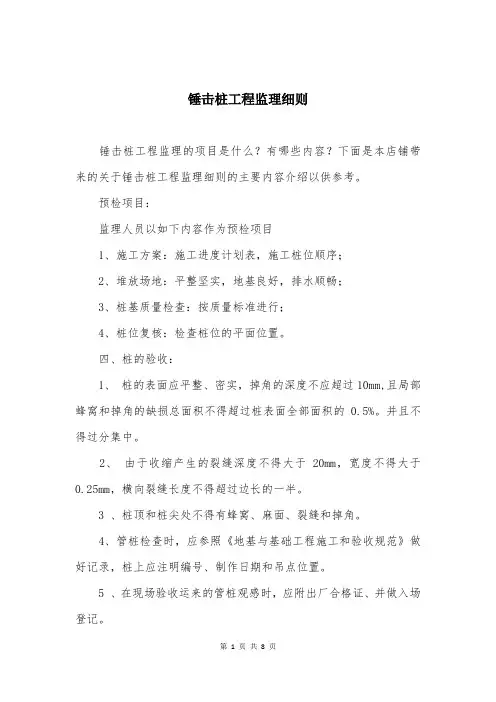

锤击桩工程监理细则锤击桩工程监理的项目是什么?有哪些内容?下面是本店铺带来的关于锤击桩工程监理细则的主要内容介绍以供参考。
预检项目:监理人员以如下内容作为预检项目1、施工方案:施工进度计划表,施工桩位顺序;2、堆放场地:平整坚实,地基良好,排水顺畅;3、桩基质量检查:按质量标准进行;4、桩位复核:检查桩位的平面位置。
四、桩的验收:1、桩的表面应平整、密实,掉角的深度不应超过10mm,且局部蜂窝和掉角的缺损总面积不得超过桩表面全部面积的0.5%。
并且不得过分集中。
2、由于收缩产生的裂缝深度不得大于20mm,宽度不得大于0.25mm,横向裂缝长度不得超过边长的一半。
3 、桩顶和桩尖处不得有蜂窝、麻面、裂缝和掉角。
4、管桩检查时,应参照《地基与基础工程施工和验收规范》做好记录,桩上应注明编号、制作日期和吊点位置。
5 、在现场验收运来的管桩观感时,应附出厂合格证、并做入场登记。
监理控制要点:质量控制是工程桩监理的重要环节,为使工程桩能保质、保量达到设计的要求,必须从进桩、打桩、接桩、收锤等打桩全过程对工程质量进行严格监控。
本工程桩施工过程的质量控制分为事前、事中、事后三个阶段进行控制。
(一)事前控制要点与方法[针对淤泥质土层和桩距较密的特点,监控施工组织及方案中哪些是不适合操作,应采取哪些有效措施进行施工从而保证成桩质量:1) 工程开工前,要求施工单位明确现场技术管理人员架构,包括项目负责人、施工防火负责人、质安员、材料员等,开工前检查主要技术负责人是否到位,对个别不称职人员,工程监理项目部有权提出撤换。
2) 要求施工单位接到施工图纸及地质资料后,必须指定专人组织现场有关施工人员熟悉图纸,领会设计意图,深入钻研地质、水文资料,明确质量和安全要求,并由工程监理牵头组织有关单位进行图纸会审,将有关问题及处理方法以会审纪要形式详细记录,连同施工图纸等作为施工依据,并列入工程档案。
3) 施工单位应根据施工现场的特点及地质情况,编写好施工方案,施工方案应包括:工程概况、施工平面布置、开工完工日期、桩型桩数、质量安全技术措施、机具设备和劳动力安排。
