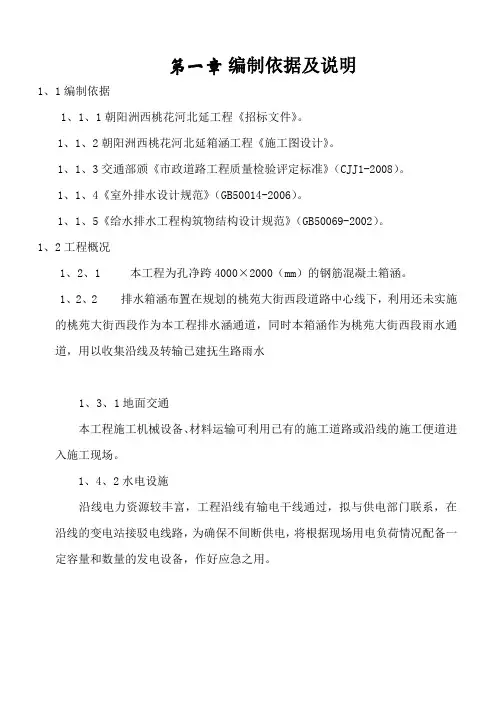

第一章编制依据及说明1、1编制依据1、1、1朝阳洲西桃花河北延工程《招标文件》。
1、1、2朝阳洲西桃花河北延箱涵工程《施工图设计》。
1、1、3交通部颁《市政道路工程质量检验评定标准》(CJJ1-2008)。
1、1、4《室外排水设计规范》(GB50014-2006)。
1、1、5《给水排水工程构筑物结构设计规范》(GB50069-2002)。
1、2工程概况1、2、1 本工程为孔净跨4000×2000(mm)的钢筋混凝土箱涵。
1、2、2 排水箱涵布置在规划的桃苑大街西段道路中心线下,利用还未实施的桃苑大街西段作为本工程排水涵通道,同时本箱涵作为桃苑大街西段雨水通道,用以收集沿线及转输已建抚生路雨水1、3、1地面交通本工程施工机械设备、材料运输可利用已有的施工道路或沿线的施工便道进入施工现场。
1、4、2水电设施沿线电力资源较丰富,工程沿线有输电干线通过,拟与供电部门联系,在沿线的变电站接驳电线路,为确保不间断供电,将根据现场用电负荷情况配备一定容量和数量的发电设备,作好应急之用。
1、5施工组织机构1、5、1为确保实现本工程管理目标,公司拟成立“南昌市朝阳洲西桃花河北延工程项目经理部”,实行项目法管理,选派有优秀业绩有魄力的项目经理担任该工程项目经理,并在全公司范围内选派具有类工程施工经验的管理人员组成项目领导班子,以严肃履行公司与业主合同为宗旨,全面负责工程的质量、进度、资金控制,认真管理安全生产、文明施工,环境保护及施工过程的内外协调。
项目组织机构如下:南昌市朝阳洲西桃花河北延工程工程项目机构图1、6施工管理目标根据招标文件的要求,以及该工程的实际情况,我公司结合自身的施工能力,明确施工管理目标如下:1、6、1工期目标在最短的时间内组织施工队伍、机械、设备进场。
进入施工准备工作,制定合理的交通疏导方案,保证施工顺利进行,1、6、2质量目标确保合格工程,争创优良工程。
“百年大计,质量第一”是我公司一贯奉行的宗旨,我公司将严格遵守招标文件对质量的要求。

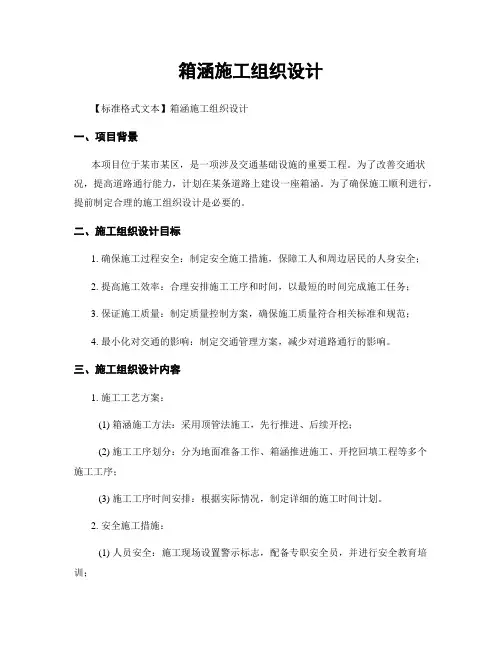

箱涵施工组织设计【标准格式文本】箱涵施工组织设计一、项目背景本项目位于某市某区,是一项涉及交通基础设施的重要工程。
为了改善交通状况,提高道路通行能力,计划在某条道路上建设一座箱涵。
为了确保施工顺利进行,提前制定合理的施工组织设计是必要的。
二、施工组织设计目标1. 确保施工过程安全:制定安全施工措施,保障工人和周边居民的人身安全;2. 提高施工效率:合理安排施工工序和时间,以最短的时间完成施工任务;3. 保证施工质量:制定质量控制方案,确保施工质量符合相关标准和规范;4. 最小化对交通的影响:制定交通管理方案,减少对道路通行的影响。
三、施工组织设计内容1. 施工工艺方案:(1) 箱涵施工方法:采用顶管法施工,先行推进、后续开挖;(2) 施工工序划分:分为地面准备工作、箱涵推进施工、开挖回填工程等多个施工工序;(3) 施工工序时间安排:根据实际情况,制定详细的施工时间计划。
2. 安全施工措施:(1) 人员安全:施工现场设置警示标志,配备专职安全员,并进行安全教育培训;(2) 施工设备安全:定期检查施工设备,确保设备运行正常;(3) 施工现场安全:设置防护栏杆、安全网等,确保施工现场安全;(4) 施工作业安全:制定施工作业指导书,明确各个工序的安全要求。
3. 施工质量控制:(1) 施工材料:使用符合国家标准的优质材料,进行质量检验;(2) 施工工艺:严格按照设计要求进行施工,确保施工质量;(3) 施工监督:设立专职监理人员,对施工过程进行监督和检查;(4) 施工记录:做好施工记录,包括施工过程、质量验收等。
4. 交通管理方案:(1) 施工期间交通管制:根据实际情况,制定暂时交通管制方案,确保施工期间的交通安全;(2) 施工期间交通引导:设置交通标志、引导标线等,引导交通流向,减少交通拥堵;(3) 施工期间交通监控:安装监控设备,及时监测交通情况,及时调整交通管理措施。
四、施工组织设计实施步骤1. 采集相关资料:包括设计图纸、技术规范、施工合同等;2. 制定施工组织设计方案:根据项目实际情况,制定施工组织设计方案;3. 完善施工组织设计方案:经过多次修改和完善,确保方案合理可行;4. 提交审批:将施工组织设计方案提交相关部门进行审批;5. 实施施工组织设计方案:按照方案要求,组织施工作业;6. 监督检查:设立专职监理人员,对施工过程进行监督和检查;7. 完成验收:施工完成后,进行验收,确保施工质量符合要求。
箱涵施工组织设计方案一、工程概述本次箱涵施工工程位于_____,主要目的是为了_____。
该箱涵的设计尺寸为_____,总长度为_____。
箱涵所处的地理位置较为重要,周边环境复杂,施工过程中需要充分考虑交通疏导、周边建筑物保护等因素。
二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,组织技术人员进行图纸会审,编制施工方案和技术交底。
2、对施工人员进行技术培训,确保其掌握施工工艺和质量要求。
(二)现场准备1、进行现场勘察,了解施工现场的地形、地貌、地下管线等情况。
2、清理施工现场,平整场地,修筑施工便道,确保施工车辆和设备通行顺畅。
(三)材料准备1、根据施工进度计划,提前采购所需的钢筋、混凝土、模板等材料,并确保材料的质量符合要求。
2、对进场材料进行检验和试验,不合格材料严禁使用。
(四)机械设备准备1、配备足够的施工机械设备,如挖掘机、装载机、起重机、混凝土搅拌机等,并对机械设备进行调试和维护,确保其性能良好。
(五)劳动力准备1、根据施工进度计划,组织足够的施工人员,包括钢筋工、模板工、混凝土工、架子工等,并对施工人员进行安全教育和培训。
三、施工工艺流程(一)测量放线1、根据设计图纸,使用全站仪和水准仪进行测量放线,确定箱涵的中心线、边线和高程控制点。
2、在施工现场设置明显的测量标志,以便施工过程中进行复核和控制。
(二)基础开挖1、采用挖掘机进行基础开挖,按照设计要求控制开挖深度和坡度。
2、在开挖过程中,随时进行测量,防止超挖和欠挖。
3、基础开挖完成后,进行基底承载力检测,如基底承载力不满足设计要求,应采取相应的处理措施。
(三)基础处理1、对基底进行平整和夯实,确保基底平整、坚实。
2、按照设计要求铺设砂砾垫层或混凝土垫层,并进行养护。
(四)钢筋制作与安装1、根据设计图纸,在钢筋加工场制作钢筋,确保钢筋的规格、尺寸和数量符合要求。
2、将制作好的钢筋运至施工现场,进行安装和绑扎,钢筋的连接方式应符合设计和规范要求。

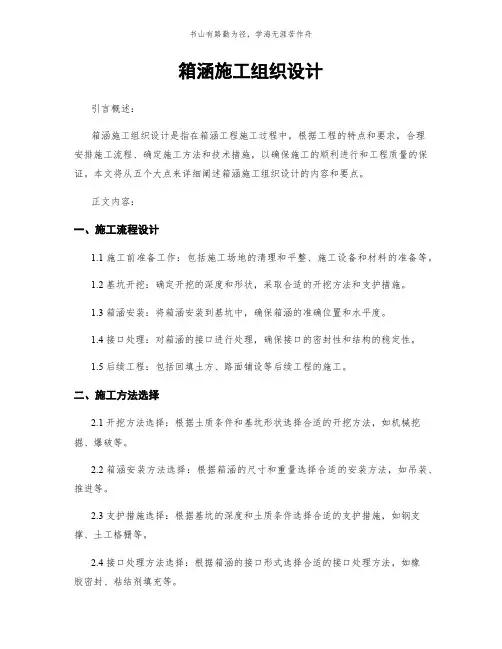

箱涵施工组织设计引言概述:箱涵施工组织设计是指在箱涵工程施工过程中,根据工程的特点和要求,合理安排施工流程、确定施工方法和技术措施,以确保施工的顺利进行和工程质量的保证。
本文将从五个大点来详细阐述箱涵施工组织设计的内容和要点。
正文内容:一、施工流程设计1.1 施工前准备工作:包括施工场地的清理和平整、施工设备和材料的准备等。
1.2 基坑开挖:确定开挖的深度和形状,采取合适的开挖方法和支护措施。
1.3 箱涵安装:将箱涵安装到基坑中,确保箱涵的准确位置和水平度。
1.4 接口处理:对箱涵的接口进行处理,确保接口的密封性和结构的稳定性。
1.5 后续工程:包括回填土方、路面铺设等后续工程的施工。
二、施工方法选择2.1 开挖方法选择:根据土质条件和基坑形状选择合适的开挖方法,如机械挖掘、爆破等。
2.2 箱涵安装方法选择:根据箱涵的尺寸和重量选择合适的安装方法,如吊装、推进等。
2.3 支护措施选择:根据基坑的深度和土质条件选择合适的支护措施,如钢支撑、土工格栅等。
2.4 接口处理方法选择:根据箱涵的接口形式选择合适的接口处理方法,如橡胶密封、粘结剂填充等。
2.5 后续工程施工方法选择:根据后续工程的要求选择合适的施工方法,如回填土方的压实方法、路面铺设的施工方法等。
三、技术措施确定3.1 土质处理技术:根据土质条件选择合适的土质处理技术,如土壤加固、土方回填等。
3.2 水工控制技术:采取合适的水工控制措施,如降低地下水位、设置排水系统等。
3.3 箱涵安装技术:采用合适的箱涵安装技术,如吊装、推进等。
3.4 接口处理技术:选择合适的接口处理技术,如橡胶密封、粘结剂填充等。
3.5 后续工程技术措施:采取合适的后续工程技术措施,如回填土方的压实技术、路面铺设的施工技术等。
四、质量控制措施4.1 施工过程质量控制:加强对施工过程的质量控制,如开挖尺寸的控制、箱涵安装的准确性控制等。
4.2 材料质量控制:严格控制施工材料的质量,如箱涵的材质、接口处理材料的质量等。
箱涵工程施工组织设计箱涵工程施工组织设计一、工程概况:本箱涵位于XX市XX北路与桃花江河相交处。
箱涵横断面为单箱双室~每室净空尺寸,B×H,为:3.6×3.4M~本箱涵与道路正交~箱涵全长38.39M。
本工程所处地段地下水位较高~同时基槽开挖深度较深~一般为6M左右~基底标高低于-1.90M~同时临近雨季~这给施工带来了一定难度。
二、施工部署1、施工原则:我方拟投入一批建筑经验丰富的施工技术管理人员~合理安排劳动力~提高机械使用率~一如既往地贯彻“创一流质量~争最佳服务”的质量方针~精心组织施工~提早或按进度完成工程施工任务~争创优质工程。
2、施工工序:施工准备---测量放线定位---基槽开挖---人工清理基底---地基加固---箱涵底板钢筋砼---墙身及顶板钢筋砼---拆模及养护---回填历实---清理、竣工。
3、施工段的划分:第1页在箱涵的中央有一变形缝~施工中将工程划分为两个施工段~每段18M左右~结构施工时~以此变形缝为接口~分段间隔施工,4、材料供应:现场技术人员根据施工图纸提前提出材料及半成品需用计划~同时参照施工进度计划~作出分批供应到场计划~以保证施工过程的连续性。
材料采购部门应出具需购材料技术说明书和质量证明书~以避免不合格半成品进场。
三、施工准备:1、技术准备:开工前做好施工资料的准备工作~组织技术人员认真熟悉施工图纸~组织图纸会审及三级技术交底~力求将图纸中的问题在施工前进行澄清,制定详细的分项工程施工方案~建立各阶段施工跟踪记录档案~做好技术交底和建立测量控制及测量放线工作~根据图纸提交材料、构件采购及加工计划。
2、现场准备:A、施工用水施工用水从项目生活区用DN25MM的镀锌钢管接至施工区域。
B、施工用电施工用电从业方指定地点变压器接通临时用电配电箱~在配电箱下第2页一级设臵移动电闸箱~供电系统采用两级漏电保护~确保安全用电。
四、施工计划1、根据本工程的特点~结合我公司的施工经验~确定本工程的总工期为130天,包括节假日在内,~拟定计划于2003年6月28日开工~至2003年10月15日竣工。
箱涵工程施工组织设计一、项目背景箱涵工程是一种在道路、铁路等交通工程中应用广泛的排水结构工程,主要用于解决河流、涵洞、农田排水管道等地形地貌变化引起的水流问题。
箱涵工程对于道路交通的安全和畅通起着非常重要的作用。
二、施工前准备1.箱涵工程设计深化:根据建设单位提供的工程设计图纸和技术要求,进行施工方案的深化。
包括施工顺序、施工方法、施工材料的选择等。
2.施工设备准备:根据施工方案,确定所需要的施工设备和工具,并进行准备工作。
包括挖掘机、起重机、混凝土搅拌站等设备。
3.施工人员组织:根据工程规模,确定所需的施工人员数量和岗位分工。
包括项目经理、监理人员、施工人员等。
三、施工方案1.洞口准备:首先进行洞口的准备工作,包括清理施工场地、挖掘洞口等。
挖掘洞口时要注意控制水位,避免水流对施工造成影响。
2.基础施工:根据设计要求,进行箱涵的基础施工工作。
包括基础的浇筑、硬化等。
3.箱涵安装:将箱涵安装到基坑中,并进行校正和固定。
安装箱涵时要注意整体的水平和垂直度,确保各个部位的连接牢固。
4.围护墙施工:箱涵安装完毕后,进行围护墙的施工。
围护墙可以采用混凝土浇筑、砌块施工等方式。
5.压实填土:完成围护墙施工后,对箱涵周围的填土进行压实,确保填土的稳定性。
6.排水系统施工:设计合理的排水系统对箱涵工程起着至关重要的作用,包括排水孔、排水管道等的施工。
四、施工要点1.安全施工:在施工过程中,要严格遵守安全操作规程,加强现场安全管理,确保施工人员的人身安全。
2.质量控制:严格按照工程质量要求进行施工,保证工程质量。
对施工中出现的质量问题及时进行处理和纠正。
3.进度管理:根据施工计划,合理安排施工进度,加强施工管理,确保工程按时完成。
五、风险控制1.水位变化:箱涵工程一般用于水流较大的地区,水位变化会对施工造成一定影响。
要采取有效措施,避免水位对施工的影响。
2.地质条件:地质条件对施工有直接影响,如土层稳定性、地下水位等。
国颁《工程建设标准强制性条文》 (公路工程) 2002《桥涵通用图》 G205 SQQT-04《公路工程技术标准》 (JTGB01—2003) 《公路桥涵施工技术规范》 (JTJ041—2000)1、工程简况本工程结构类型为钢筋砼箱涵。
桩号为 K00+000,孔径为+++++,基础砂砾垫层,垫层上为 C20 砼基础,箱身及翼墙为 C30 砼,与路面的正交角为 90 。
2、地质情况土质情况主要为黏土、亚黏土。
3、此工程的主要工程数量(以通道单幅计算) 砂砾垫层:C20 砼基础:C30 砼涵身:C30 翼墙:Ⅱ级钢筋:洞口隔水墙浆砌片石:锥坡护坡浆砌片石:锥坡勾缝 7.5#水泥砂浆:老桥拆除混凝土:老桥拆除沥青:箱涵施工采用就地浇筑工艺,全箱分两次浇筑,第一次浇筑至底板内壁以上 30cm,;待砼强度达到设计值的 90%以上后继续进行第二次剩下部份浇筑 ,两次浇筑的接缝处应保证有良好的结合面 .各类钢筋搭接处一律用铁丝绑扎 ,有条件时进行焊接,钢筋搭接应严格按照通用设计图要求进行。
拆除翼墙模板时要避免产生大的震动,翼墙及箱身两侧墙暗地里填土,应在箱身砼强度达到设计强度的 100%后方可进行。
要求分层对称夯实,每层压实厚度不超过 15cm,密实度不小于 96%。
在夯实质量不易保证的范围内,应以砂砾回填侧墙以外各自 2米的范围,该处通道施工完成后采用4%+2%的石灰水泥土填筑。
施工过程中,对填土高度大于 0.5 米的箱涵,在箱顶覆土厚度小于 0.5 米时,严禁任何重型机械和车辆通过。
用于软土地段时,每座箱涵均需在箱身中部(中央分隔带下)连同基础设置变形缝一道,再向两边隔 6-8m 设一道,接长箱涵在洞身中部可不设变形缝,新老通道连接处应设置,其防水措施按 QT-4-3 图中所示方法处理。
通道基础的砂砾垫层,出入口 2m 范围内应比洞身部份增加 30cm,其余区段的设置深度可根据使用要求结合地基土情况确定。
箱涵施工组织设计一、工程概况:本合同段共设有钢筋混凝土箱涵2座,其里程桩号为K54+498及K53+800。
K53+800涵身长36.7m,基础土方开挖482m3,基础浇筑需C10混凝土14.7 m3,30号混凝土205.4 m3,Ⅰ级钢15119㎏,Ⅱ级钢7637㎏,锥坡及进出水口坡面防护需M7.5号浆砌片石30.8 m3;K54+498涵身长50.81m,基础土方开挖8953 m3,基础浇筑需C15混凝土48.3 m3,30号混凝土944.1 m3,Ⅰ级钢107358㎏,Ⅱ级钢13476㎏,锥坡及进出水口坡面防护需M7.5号浆砌片石1020 m3。
箱涵采用就地整体浇筑施工工艺进行施工,全箱分两次浇筑,第一次浇筑底板及其上30㎝侧墙,第二次浇筑剩余部分。
二、编制依据及参考书目:1、《公路桥涵施工技术规范》2、《两阶段施工图设计第三册》3、《公路工程质量检验评定标准》4、《公路工程施工安全技术规程》三、施工准备:1、施工放样测量施工前仔细阅读图纸,作好测量内业计算工作;按照已给涵洞中心坐标推算各控制点坐标,用全站仪准确放样,复核无误后,由施工队设立护桩。
护桩应稳固,保护完整,不得丢失,施工人员经常检查复核。
2、试验室准备工作试验室在开工前把所用的砂、碎石、水泥、钢筋等原材料取样进行所需物理、力学性能试验,合格后方可使用,并按要求配制设计配合比以指导施工。
3、人员机械设备本标段由一个涵洞班组进行全线涵洞工程的施工,机械配置有电焊机4台,发电机2台,电锯1台,弯曲机2台,切割机1台;人员配置有钢筋工8人,砼工10人,模板工15人,技术员1个。
4、施工便道、工程(生活)用水涵洞施工交通便利,场地宽广,水源丰富,水质良好。
施工直接在40多米宽的路基原地面上进行,工程用水直接抽取清澈的溪水及石河长流水;生活用水采用丰富的地下水;工程用电配备2台120KW 柴油发电机供电;生活用电自村民处搭接。
5、拌合料来源:墙身及基础混凝土浇筑所用拌和料由本标段大型预制场设立的2个JS-500强制式拌和站提供,用砼罐车运送到现场。
箱涵施工组织设计一、引言箱涵施工组织设计是指在工程建设中,为了保证施工过程的安全、高效进行,对箱涵施工进行详细的组织设计。
本文将详细介绍箱涵施工组织设计的内容和要求。
二、施工组织设计的目的1. 确定施工方案:通过施工组织设计,确定箱涵施工的具体方案,包括施工方法、施工顺序、施工工艺等,以确保施工的顺利进行。
2. 保证施工安全:通过施工组织设计,制定相应的安全措施和应急预案,保证施工过程中的安全,预防事故的发生。
3. 提高施工效率:通过施工组织设计,合理安排施工进度,优化施工流程,提高施工效率,及早完成箱涵施工任务。
三、施工组织设计的内容1. 施工方案:详细描述箱涵施工的具体方案,包括施工方法、施工顺序、施工工艺等。
2. 施工进度计划:制定详细的施工进度计划,包括施工开始时间、施工完成时间等,确保施工按计划进行。
3. 安全措施:制定相应的安全措施,包括施工现场的安全防护措施、施工人员的安全培训等,确保施工过程中的安全。
4. 质量控制:制定相应的质量控制措施,包括施工材料的选择、施工工艺的控制等,确保施工质量符合要求。
5. 环境保护:制定相应的环境保护措施,包括施工过程中的噪声、粉尘等污染的控制,确保施工对环境的影响最小化。
6. 应急预案:制定相应的应急预案,包括突发事件的处理措施、人员疏散等,以应对可能发生的突发情况。
四、施工组织设计的要求1. 合理性:施工组织设计应符合工程实际情况,考虑到施工过程中可能遇到的各种问题,确保施工方案的合理性。
2. 安全性:施工组织设计应注重施工过程中的安全,制定相应的安全措施和应急预案,确保施工安全。
3. 高效性:施工组织设计应注重施工效率,合理安排施工进度,优化施工流程,提高施工效率。
4. 可操作性:施工组织设计应具备可操作性,施工人员能够根据设计方案进行实际操作。
5. 可追溯性:施工组织设计应具备可追溯性,能够对施工过程进行记录和追溯,为后续的施工管理和质量验收提供依据。
箱涵施工组织设计1、工程概况:本工程箱涵贯穿于全线0+035—0+608,箱涵规格为2-BH=4.0m ×2.3m,箱涵结构为钢筋混凝土形成,混凝土强度等级为:盖板、底板、梁、梁垫、侧墙、井筒均采用C25砼,垫层为C10砼,座浆、抹角用1:3水泥砂浆。
2、沟槽开挖沟槽土方均采用机械开挖,人工配合清基的方式。
注意事项:土方开挖前应对开挖边线、轴线和高程进行反复的校核,做到准确无误后方可开挖,开挖时严格控制好槽底高程,不得超挖。
同时槽底标高应预留20cm进行人工清底,做好沟槽排水工作,开挖边沟及集水坑。
边沟尺寸为0.3m×0.3m,保证管道基础在无水条件下作业,计算好余土方量,将余土就近堆放,为不影响最终回填工序的施工。
对需回填的段面,含水量适宜的土方要用彩条雨布进行覆盖并及时碾压回填,保证含水量无大的变化,以利于回填土的施工质量。
3、碎石垫层和C10素砼基础沟槽开挖成型后,应复核槽底宽度、中线高程,并报监理工程师验收,准确无误后进行10CM碎石垫层的摊铺和C10素砼的浇筑。
采用商品砼浇筑,现场震捣。
垫层施工工序的定位用经纬仪,在沟槽内起止部位选定控制点打中桩控制,并用水泥砼固定。
水准点转至开挖点附近,便于沟底抄平与检验。
4、C25钢筋砼箱涵底板A、底板钢筋施工施工技术人员在成型的垫层底部划分出箱涵底板中心轴线,根据图纸设计要求,先铺设底层筋,按间距120mm槽向分布Ф20主筋;按间距200mm纵向分布Ф12副筋,用铁丝绑扎稳固,然后在铺设上层钢筋网片。
按间距200分布Ф12副筋,按间距180横向分布Ф20主筋,用铁丝绑扎稳固,待两层网片绑扎完成后,用Ф16底板撑筋按每平方米将两层钢筋网片支撑分开。
(2)箱涵底板砼施工底板砼采用商品砼,施工前先检查两侧模板两侧模板支撑是否牢固,并涂刷脱模剂,模板高程是否准确,钢筋绑扎是否牢固,然后浇水湿润,浇筑混凝土要连续进行,最好以每两道沉降缝之间距离分解施工,并采用插入式振动捧捣实,人工分三次收浆抹平,混凝土浇筑完毕后,用草袋覆盖并洒水养护。
四、施工组织设计一、总体施工组织布置及规划一总体施工组织布置【一】、临时工程规划㈠临时工程修建本着以下原则进行:1.充分利用有限的施工场地,本着满足需求、降低噪音,减少污染,美化环境、不防碍交通的原则布置施工现场。
2.临时工程建设尽量利用已有设施,按照节约资金,节约用地,因地制宜,就地取材,便利施工的原则进行。
3.对既有建筑、管线等采取必要措施予以保护。
4.临时工程设施主要有施工便道,供电线路,电源,通讯联络,施工用水,污水处理场,生活生产垃圾站,生产,生活用房,料库等。
㈡临时便道、便桥1、驻地及场地布置已充分考虑了道路条件,所有驻地均可通过现有公路及乡间道路出入,材料运输比较方便,利用现有土路作为临时通道或施工便道时对原有道路进行维护或对原有结构物进行加固,保证施工期间道路和结构物能满足要求和处于安全状态。
2、现有公路或道路,凡在与本工程发生冲突和干扰之处,修筑临时道路。
临时道路应满足现有交通量的要求,路面宽度不小于现有道路的宽度,重点部位设置标志、护栏、警示灯、照明灯和警告装置及其他安全设施。
3、施工便道必须保证晴雨畅通,可以通过施工车辆和项目部、业主、监理单位施工检查车辆,经常洒水,避免扬起尘土对周围村庄及植被造成污染。
㈢施工营地施工营地布置于工点附近。
【二】、临时用电、用水1、施工用电将主要以当地电网为主,临时供电线路应符合相关标准。
2、生产用水利用附近河流或打井取水。
二施工规划对于本工程项目,我公司已做了充分的准备工作,若我公司中标承担本工程施工,我公司立即将专用设备及有类似施工经验的队伍及人员投入到本工程中来。
一、劳动力调遣方式我公司将根据工程计划需要投入足够的具有丰富施工经验的人员到达工地。
二、机械设备调遣方式机械设备按设备表,按工期计划分批进场,小型机具设备由汽车装载直接运到工地,其余大型设备采用平板拖车运输到达现场。
三、技术准备接到施工图后,立即组织工程技术人员全面阅读、熟悉、核对施工图设计文件,充分了解、领会设计意图,在此基础上做好下列技术准备工作。
箱涵施工组织设计方案doc.完整版【一】【第一章:项目概述】1.1 项目背景在xxxx年,xxxx地区计划修建一座新的箱涵工程,以解决道路交通拥堵问题。
本项目位于xxxx地区,总长度为xxxx米,包括xxxx段,xxxx段和xxxx段。
1.2 项目目标本项目的主要目标是提高道路交通流量,减少交通拥堵,提供便利的出行环境。
【第二章:施工过程】2.1 设计方案根据本项目的特点和要求,我们提出了以下施工设计方案:a) 施工方法:采用xxxx方法进行施工,包括xxxx步骤和xxxx工艺。
b) 施工流程:详细描述了在各个施工阶段所需进行的工作和顺序。
c) 施工设备:列出了所需的施工设备及其规格和数量。
d) 施工材料:列出了所需的施工材料及其规格和数量。
2.2 施工计划为了保证项目按时完成,我们制定了详细的施工计划,包括以下内容:a) 工期安排:明确了各个施工阶段的起止时间。
b) 人力资源安排:确定了各个施工阶段所需的人力资源数量和工时。
c) 材料供应计划:规划了施工过程中所需材料的采购和供应。
【第三章:质量控制】3.1 施工质量标准明确了本工程的施工质量标准和要求,包括以下内容:a) 材料质量标准:列出了所需材料的质量要求和检测方法。
b) 施工工艺要求:详细描述了各个施工阶段的施工要求和检测方法。
c) 完工验收标准:规定了工程竣工后的验收标准和方法。
3.2 质量控制措施为了保证工程质量,我们采取了以下措施:a) 质量检查:设立专门的质量检查团队,定期对施工过程进行质量检查。
b) 质量记录:详细记录了施工过程中的质量数据和检测结果。
c) 质量培训:对施工人员进行专业培训,提高其施工质量意识和技能水平。
【第四章:安全生产】4.1 安全措施为了保障施工过程中的安全生产,我们采取了以下措施:a) 安全培训:对所有参与施工的人员进行安全培训,强化安全意识。
b) 安全设备:配备必要的安全设备,如安全帽、安全绳等。
c) 安全监控:安装了摄像头和报警系统,对施工现场进行实时监控。
目录第一章工程概况第二章施工总体部署第三章施工方案第四章施工进度计划第五章施工平面图布置第六章主要技术、质量保证措施,安全文明施工措施第一章工程概况横琴,位于珠海南部,是珠海最大的岛屿,面积106平方公里。
是唯一与港澳陆路相连,面向港澳,横琴东与澳门一桥相连,北接港珠澳大桥通达香港,直抵横琴的太澳高速广珠西线联通珠三角七纵八横高速公路网,里程2116公里,密度达7.37公里/百平方公里,仅次于纽约都市圈,高于东京、巴黎、伦敦等都市圈。
珠海横琴岛中心北路涵洞为三孔4.5×2.5钢筋混凝土箱涵,涵洞主体采用C30砼,垫层采用C15砼,间隔5米设一道沉降缝,缝内填沥青木板,表面填沥青麻絮,涵洞表面设置三层沥青两层油毛毡。
涵洞进出口设置一字墙,并作5米长圬工渠道连接上下游。
工程用地为填海而来。
涵洞主要工程量表第二章施工总体部署一、施工原则:我方拟投入一批建筑经验丰富的施工技术管理人员,合理安排劳动力,提高机械使用率,一如既往地贯彻“创一流质量,争最佳服务”的质量方针,精心组织施工,提早或按进度完成工程施工任务,争创优质工程。
二、施工目标1、施工质量目标我们将精心组织施工,确定工程质量按国家验收标准进行验收,质量达到一次性验收合格;在施工中实行全过程的科学管理,并在建设单位、监理单位、设计单位、质监部门共同监督下,争创优质工程。
2、施工工期目标经我们认真讨论以及采取科学合理的工序安排、穿插和抢工期措施以及采用新工艺、新技术、新材料、新设备,我们承诺在工期内完成。
3、安全文明施工目标安全文明施工对加快工程进度,提高工程质量起主导作用,同时也是展示公司形象体现项目综合管理水平的重要工作内容之一。
根据国家、市有关安全、文明施工标准要求,层层落实责任,分片包干,实现达安全文明施工工地的目标。
word.三、施工组织与策划1、施工阶段划分经过对现场的实地考察及对合同与设计文件的熟悉,为了更快更好保证工期与质量要求,根据现场实际条件,我们经过细致的策划将整个工程施工按照四个阶段来部署,组织实施。
第1篇一、工程概况本工程位于XX市XX区,主要道路为XX路,箱涵设计为单跨预应力混凝土箱涵,跨径为XX米,净空高度为XX米,净宽为XX米。
箱涵基础采用桩基础,上部结构采用现浇预应力混凝土箱涵。
施工总工期为XX个月。
二、施工准备1. 技术准备(1)组织施工人员学习图纸,了解设计意图,掌握施工工艺和操作规程。
(2)编制详细的施工组织设计,明确施工流程、质量标准和安全措施。
(3)对施工人员进行技术交底,确保施工人员掌握施工技术要求。
2. 材料准备(1)钢筋:选用符合国家标准的HRB400级钢筋,确保钢筋质量。
(2)混凝土:选用C40级混凝土,确保混凝土强度和耐久性。
(3)水泥、砂、石等原材料需符合国家相关标准。
3. 设备准备(1)施工机械:混凝土搅拌车、混凝土输送泵、振动棒、模板等。
(2)检测设备:钢筋检测仪、混凝土强度试验机、钢筋保护层厚度检测仪等。
4. 场地准备(1)平整场地,确保施工场地平整、坚实。
(2)设置施工便道,方便材料运输。
(3)搭建临时设施,如办公室、材料库、休息室等。
三、施工工艺1. 桩基础施工(1)桩位放样:根据设计图纸,准确放样桩位。
(2)钻孔:采用旋挖钻机进行钻孔,钻孔深度应符合设计要求。
(3)清孔:采用空气反循环或潜水泵清孔,确保孔底沉渣厚度不大于50mm。
(4)钢筋笼制作与吊装:根据设计要求制作钢筋笼,采用起重机进行吊装。
(5)混凝土浇筑:采用水下混凝土浇筑工艺,确保混凝土质量。
2. 现浇箱涵施工(1)模板制作与安装:根据设计图纸制作模板,确保模板尺寸准确、表面平整。
采用螺栓连接模板,确保模板稳定性。
(2)钢筋绑扎:按照设计要求绑扎钢筋,确保钢筋间距、保护层厚度符合规范。
(3)混凝土浇筑:采用混凝土输送泵进行浇筑,分层浇筑,每层厚度不超过30cm。
浇筑过程中,采用振动棒进行振动,确保混凝土密实。
(4)混凝土养护:混凝土浇筑完成后,采用湿布覆盖,养护时间不少于7天。
(5)预应力施工:根据设计要求进行预应力张拉,确保预应力效果。
箱涵施工组织设计【箱涵施工组织设计】一、项目背景本项目位于某市某区,是一座道路工程项目。
项目涉及到一座箱涵的施工,箱涵是用于道路下部排水和通行的重要设施。
为了确保施工顺利进行,需要制定详细的施工组织设计方案。
二、施工组织设计目标1. 确保施工过程安全可靠,减少事故风险。
2. 提高施工效率,保证工期进度。
3. 确保施工质量,符合相关标准和规范要求。
4. 合理利用资源,降低成本。
三、施工组织设计内容1. 施工人员组织与管理a. 拟定施工组织机构,明确各岗位职责和权限。
b. 制定人员配备方案,确保施工所需人员的数量和质量。
c. 制定安全管理制度,包括安全教育培训、个人防护措施等。
2. 施工设备与材料管理a. 制定设备购置和使用计划,确保施工所需设备的及时供应。
b. 确定材料采购渠道和供应商,保证材料的质量和及时供应。
c. 制定设备和材料的验收标准和流程,确保符合施工要求。
3. 施工工艺与技术措施a. 制定施工工艺流程图,明确各施工工序和关键节点。
b. 制定施工工艺参数,包括施工方法、施工顺序、施工要点等。
c. 制定质量控制措施,包括检测和验收标准、质量记录等。
4. 施工安全与环保措施a. 制定施工安全管理方案,包括施工现场安全防护、施工人员安全教育等。
b. 制定环境保护措施,包括噪音、粉尘、废水等的处理和排放要求。
5. 施工进度与质量控制a. 制定施工进度计划和工期控制措施,确保工期进度的合理安排。
b. 制定质量控制计划,包括施工检测、验收和记录要求。
四、施工组织设计的实施步骤1. 收集项目资料,包括设计图纸、技术规范、合同文件等。
2. 组织专业技术人员进行现场勘察和技术分析。
3. 制定施工组织设计方案,包括各项措施和计划。
4. 组织相关部门和人员进行评审和修改。
5. 完善施工组织设计方案,并报批。
6. 实施施工组织设计方案,并进行监督检查。
五、施工组织设计的效果评估1. 对施工过程进行监督检查,确保施工组织设计方案的实施情况。
第1篇一、工程概况本工程为某市城市道路箱涵改造工程,位于市中心区域,道路全长1000米,道路红线宽度40米,双向六车道。
原箱涵建于上世纪80年代,由于年代久远,结构老化,存在安全隐患,严重影响道路通行安全。
为确保城市交通安全和畅通,需对原箱涵进行改造。
二、施工组织机构1.项目经理部项目经理部负责整个工程的施工组织、协调和管理,下设工程技术部、质量安全管理部、物资设备部、财务部、人力资源部等部门。
2.工程技术部工程技术部负责编制施工组织设计、施工方案、施工图设计、施工技术交底、施工过程中的技术指导等工作。
3.质量安全管理部质量安全管理部负责工程质量、安全、文明施工等工作,负责编制和实施质量安全管理措施。
4.物资设备部物资设备部负责工程所需材料、设备的采购、供应、保管、验收、使用等工作。
5.财务部财务部负责工程项目的资金管理、核算、结算等工作。
6.人力资源部人力资源部负责工程项目的用工管理、培训、考核等工作。
三、施工准备1.技术准备(1)编制施工组织设计、施工方案,明确施工工艺、施工顺序、施工方法等。
(2)组织施工图纸会审,对施工图纸进行技术交底。
(3)编制施工进度计划,合理安排施工顺序。
2.人员准备(1)组织施工队伍,明确各岗位人员职责。
(2)对施工人员进行技术培训和安全教育。
3.材料准备(1)采购工程所需材料,确保材料质量。
(2)对材料进行验收、检验,确保材料符合设计要求。
4.设备准备(1)采购工程所需设备,确保设备性能良好。
(2)对设备进行检验、调试,确保设备运行正常。
5.现场准备(1)对施工现场进行平整、清理,确保施工场地满足施工要求。
(2)设置临时设施,如办公室、宿舍、食堂等。
(3)设置安全警示标志,确保施工安全。
四、施工方案1.施工顺序(1)拆除原箱涵:首先拆除原箱涵顶部道路,然后拆除箱涵两侧护坡,最后拆除箱涵主体。
(2)基础处理:对拆除后的基础进行清理,进行地基处理,确保地基承载力满足设计要求。
混凝土箱涵(K00+000)施工组织设计一、编制依据国颁《工程建设标准强制性条文》(公路工程)2002 《桥涵通用图》G205 SQ/QT-04《公路工程技术标准》(JTGB01—2003)《公路桥涵施工技术规范》(JTJ041—2000)二、工程概况1、工程简况本工程结构类型为钢筋砼箱涵。
桩号为K00+000,孔径为+++++,基础砂砾垫层,垫层上为C20砼基础,箱身及翼墙为C30砼,与路面的正交角为90º。
2、地质情况土质情况主要为粘土、亚粘土。
3、此工程的主要工程数量(以通道单幅计算)砂砾垫层:C20砼基础:C30砼涵身:C30翼墙:Ⅱ级钢筋:洞口隔水墙浆砌片石:锥坡护坡浆砌片石:锥坡勾缝7.5#水泥砂浆:老桥拆除混凝土:老桥拆除沥青:三、施工中应注意的事项箱涵施工采用就地浇筑工艺,全箱分两次浇筑,第一次浇筑至底板内壁以上30cm,;待砼强度达到设计值的90%以上后继续进行第二次剩下部分浇筑,两次浇筑的接缝处应保证有良好的结合面.各类钢筋搭接处一律用铁丝绑扎,有条件时进行焊接,钢筋搭接应严格按照通用设计图要求进行。
拆除翼墙模板时要避免产生大的震动,翼墙及箱身两侧墙背后填土,应在箱身砼强度达到设计强度的100%后方可进行。
要求分层对称夯实,每层压实厚度不超过15cm,密实度不小于96%。
在夯实质量不易保证的范围内,应以砂砾回填侧墙以外各自2米的范围,该处通道施工完成后采用4%+2%的石灰水泥土填筑。
施工过程中,对填土高度大于0.5米的箱涵,在箱顶覆土厚度小于0.5米时,严禁任何重型机械和车辆通过。
用于软土地段时,每座箱涵均需在箱身中部(中央分隔带下)连同基础设置变形缝一道,再向两边隔6-8m设一道,接长箱涵在洞身中部可不设变形缝,新老通道连接处应设置,其防水措施按QT-4-3图中所示方法处理。
通道基础的砂砾垫层,出入口2m范围内应比洞身部分增加30cm,其余区段的设置深度可根据使用要求结合地基土情况确定。
箱涵施工组织设计一、项目背景本项目位于某市某区域,是一座道路改造工程。
为了解决道路交通拥堵问题,计划在该区域建设一座箱涵。
本文将详细介绍箱涵施工组织设计。
二、施工目标1. 完成箱涵的建设,确保施工质量;2. 保证施工进度,按时完成工程;3. 确保施工安全,减少事故发生的可能性;4. 合理利用资源,降低施工成本。
三、施工组织结构1. 项目经理:负责整个施工项目的管理和协调工作;2. 技术负责人:负责施工方案的制定、技术指导和质量控制;3. 安全负责人:负责施工现场的安全管理和事故预防;4. 供应负责人:负责材料和设备的采购和调配;5. 劳务负责人:负责施工人员的招聘和管理。
四、施工步骤1. 前期准备根据设计图纸和施工方案,制定详细的施工计划,包括施工时间、施工方法、施工顺序等。
同时,组织采购所需的材料和设备,并进行现场勘察和标志。
2. 施工准备清理施工现场,确保施工区域的平整和安全。
搭建施工暂时设施,包括办公室、仓库、工人宿舍等。
配备必要的施工机械和工具。
3. 基础施工进行箱涵基础的施工,包括挖掘、浇筑混凝土、安装钢筋等。
根据设计要求,保证基础的稳定性和承载能力。
4. 箱涵施工根据设计图纸,进行箱涵的组装和安装。
确保箱涵的尺寸和位置准确无误。
同时,进行箱涵的密封处理,确保其具有良好的防水性能。
5. 排水系统施工根据设计要求,安装排水系统,包括排水管道、井盖等。
确保排水系统的畅通和稳定。
6. 道路恢复施工完成后,对道路进行恢复工作,包括路面的修复、标线的划设等。
确保道路的平整和安全。
五、施工安全措施1. 施工现场设置明显的警示标志,确保施工区域的安全;2. 建立安全管理制度,定期组织安全培训,提高工人的安全意识;3. 配备必要的安全设备,如安全帽、手套、防护眼镜等;4. 严格执行施工方案,确保施工过程中的安全措施得以落实;5. 加强现场巡查和监督,及时发现和解决安全隐患。
六、质量控制措施1. 严格按照设计图纸和施工规范进行施工,确保施工质量符合要求;2. 加强对材料的检查和验收,确保材料质量可靠;3. 进行必要的质量检测,如土质检测、混凝土强度检测等;4. 配备专业技术人员进行施工现场的质量监督和检查;5. 及时处理施工中发现的质量问题,确保施工质量达到标准要求。
第1篇一、工程概况本项目位于某市某区,全长约1000米,包括箱涵主体结构、附属设施以及排水系统等。
箱涵设计为双向四车道,设计车速为60km/h。
箱涵主体结构采用钢筋混凝土结构,分为主洞、侧洞、顶板、底板、翼墙等部分。
本次施工方案主要针对箱涵主体结构的施工。
二、施工准备1. 施工组织(1)成立项目部,明确各岗位职责,建立健全各项规章制度。
(2)配备专业施工队伍,确保施工质量。
(3)编制施工组织设计,明确施工进度、质量、安全、环保等方面的要求。
2. 施工材料(1)钢筋:符合国家标准的HRB400级钢筋,直径为φ12-φ32mm。
(2)水泥:符合国家标准的硅酸盐水泥,强度等级为32.5MPa。
(3)砂、石:符合国家标准的粗砂、中砂、细石、碎石,级配合理。
(4)混凝土外加剂:减水剂、防冻剂等。
3. 施工设备(1)模板工程:钢模板、木模板、模板支撑系统等。
(2)钢筋工程:钢筋加工设备、钢筋绑扎设备、焊接设备等。
(3)混凝土工程:混凝土搅拌车、混凝土泵车、混凝土输送泵等。
(4)测量设备:全站仪、水准仪、经纬仪等。
(5)其他设备:挖掘机、装载机、推土机、汽车吊等。
4. 施工现场布置(1)施工现场应设置明显的安全警示标志。
(2)设置材料堆场、钢筋加工场、混凝土搅拌站等。
(3)设置临时道路、排水设施、照明设施等。
三、施工工艺及质量控制1. 钢筋工程(1)钢筋加工:根据设计要求,加工成符合要求的钢筋。
(2)钢筋绑扎:采用绑扎机进行绑扎,确保钢筋位置准确、牢固。
(3)钢筋焊接:采用电弧焊或气压焊进行焊接,确保焊接质量。
2. 模板工程(1)模板制作:根据设计图纸,制作符合要求的模板。
(2)模板安装:采用螺栓连接、焊接等方法进行安装,确保模板平整、牢固。
(3)模板拆除:待混凝土强度达到设计要求后,方可拆除模板。
3. 混凝土工程(1)混凝土搅拌:按照设计配合比,进行混凝土搅拌。
(2)混凝土运输:采用混凝土搅拌车、混凝土泵车进行运输。
箱涵分项工程实施性施工组织设计一、工程概况本标段箱涵均为排水箱涵,箱身为结构钢筋混凝土框架结构,箱身框架均为30号混凝土;翼墙为30号钢筋混凝土。
箱身地基均采用粉喷桩加固;箱身基础为50cm砂垫层上施做10cm厚20号混凝土基础;K81+450 箱涵孔径为1-6×3.6m,与线路正交,涵长35.62m;K82+631箱涵孔径为1-6×3.6m与线路交角为120度,涵长40.51m;K84+055 箱涵孔径为1-2.5×2.2m,与线路交角125度,箱涵全长46.19米。
施工条件:施工工期计划于2002年3月25日开工,到2002年 5 月 10日结束。
施工场地地势低洼,应作好排水工作。
水电管线均利用附近管网不另设变压器和高压水泵。
施工材料运输利用主线路基施工便道进入施工现场。
二、质量目标本标段箱涵的质量目标为“争创精品工程,确保优良工程”。
依据此项目标根据工程量大小、施工条件、工程特点、资源供应情况合理组织施工,采用先进的施工工艺、配套的机械设备、严格完善的质量管理措施确保工程达到预计的效果。
三、施工安全目标施工过程中坚决实行“预防为主、安全监督为辅”力争做到“无人员伤亡,无安全事故,无质量事故”。
为做到这一目标,分析各种有可能带来安全隐患的方面制定安全措施,设立安全机构,强化职工的安全意识,把不安全因素扼杀在萌芽状态。
四、施工进度控制施工工期计划于2002年 3月 25日开工,到2002 年 5月10 日结束。
根据工程特征、工期要求、施工条件、采用先进配套的机械设备、合理的人员组织、先进的施工工艺确保施工的每一环节的质量和进度都能如期完成。
从而保证总工期如期完成。
五、详细施工技术方案见附件(2)附件【3】材料、设备、人员进场计划、资源安排(一)材料来源:石子:石子统一采用宜兴张渚善卷采石厂和江阴八一石厂检验合格的级配碎石,采用汽车运至工地。
砂:砂分别从安徽和江西两省购买,采用船运至码头,再用自卸汽车运到工地。
1第一章编制依据及说明231、1编制依据41、1、1朝阳洲西桃花河北延工程《招标文件》。
51、1、2朝阳洲西桃花河北延箱涵工程《施工图设计》。
61、1、3交通部颁《市政道路工程质量检验评定标准》(CJJ1-2008)。
1、1、4《室外排水设计规范》(GB50014-2006)。
781、1、5《给水排水工程构筑物结构设计规范》(GB50069-2002)。
91、2工程概况1、2、1 本工程为孔净跨4000×2000(mm)的钢筋混凝土箱涵。
10111、2、2 排水箱涵布置在规划的桃苑大街西段道路中心线下,利用还未实施的桃苑大街西段作为本工程排水涵通道,同时本箱涵作为桃苑大街西段雨水通道,用以收集1213沿线及转输已建抚生路雨水141、3、1地面交通1516本工程施工机械设备、材料运输可利用已有的施工道路或沿线的施工便道进入施工17现场。
181、4、2水电设施19沿线电力资源较丰富,工程沿线有输电干线通过,拟与供电部门联系,在沿线的变电20站接驳电线路,为确保不间断供电,将根据现场用电负荷情况配备一定容量和数量的发21电设备,作好应急之用。
222324251、5施工组织机构261、5、1为确保实现本工程管理目标,公司拟成立“南昌市朝阳洲西桃花河北延工程27项目经理部”,实行项目法管理,选派有优秀业绩有魄力的项目经理担任该工程项目经理,28并在全公司范围内选派具有类工程施工经验的管理人员组成项目领导班子,以严肃履行29公司与业主合同为宗旨,全面负责工程的质量、进度、资金控制,认真管理安全生产、30文明施工,环境保护及施工过程的内外协调。
项目组织机构如下:3132333435363738394041424344454647南昌市朝阳洲西桃花河北延工程工程项目机构图4849505152531、6施工管理目标54根据招标文件的要求,以及该工程的实际情况,我公司结合自身的施工能力,明确施55工管理目标如下:561、6、1工期目标57在最短的时间内组织施工队伍、机械、设备进场。
进入施工准备工作,制58定合理的交通疏导方案,保证施工顺利进行,591、6、2质量目标60确保合格工程,争创优良工程。
61“百年大计,质量第一”是我公司一贯奉行的宗旨,我公司将严格遵守招标文件对质62量的要求。
在施工中严格按照有关施工规范组织施工,大力推行ISO9002国际质量标准体系,确保施工生产和企业管理的各项质量活动始终处于受控状态,在“政府监督,施6364工监理,企业自检”的三级管理下,严格控制施工质量,抓好分项工程质量,以分项工65程质量保证分部工程质量,以分部工程质量保证单位工程质量。
661、6、3安全生产、文明施工目标671、6、3、1安全生产:切实做好安全生产各项防范措施,加强安全施工管理,施工中68严格按照《建筑施工安全检查标准JG59-99》组织施工,及建设行政主管部门有关安全检查标准执行,做到管理者不违章指挥,操作者不违章作业。
69701、6、3、2文明施工:达到文明工地标准。
按南昌市建委“关于印发《南昌市建设工程文71明施工检查评分标准》(试行)的通知”(南建委[1997]131号)、建设部《建筑施工安全检查标准》(JGJ59-99)中有关文明施工的规定和省《江西省建筑工程文明施工检查评分细则》(赣7273建施字[1999]060号文件)及建设行政主管部门有关规定执行,认真做好文明施工,加强环74保意识,增强环保观念,在施工中严格控制污水、粉尘、噪音的排放,坚决做到不扰民,文明施工。
7576777879第二章施工部署80812、1施工工序本工程的各分项工程施工时应遵循如下原则:一先深后浅,在处理土路基及土方回填造景8283的同时,敷设排水、给水等地下管线;二是分段分区进行作业,组织流水施工;三是注意各84施工作业面的相互配合,合理安排、精心组织,充分发挥机械设备和作业人员的能动性;85完成本合同的施工任务。
862、2施工进度计划87针对本工程各主要工程量和技术特点,结合我公司同类工程的施工经验及招标文件要88求,具体实施以下几个阶段组织施工:892、2、1第一阶段:施工准备阶段90本阶段计划安排3天时间,主要搭设生活和施工用的临时设施、设备、人员进场,重91点工作是进行临时设施的建设和施工场地围蔽,为下面的分部分项工程做好后勤工作。
922、2、2第二阶段:箱涵主体工程施工阶段93本阶段主要完成基础开挖、松木桩基础、箱涵主体施工等。
为确保工期,本阶段计划94用40天时间。
952、2、3第三阶段:清场竣工验收阶段96所有工程实体施工完毕,马上进入清场竣工验收,本阶段计划用2天时间。
根据上述四个施工阶段的计划任务,在总体施工组织、安排上,始终贯彻如下的指导9798思想:992、3分项工程计划100我们将以业主提供的工程数量、图纸和我公司计划投入的机械设备、劳动力、材料及101资金等为依据,以合同工期为前提,运用网络计划技术,统筹资源配置、合理安排,针102对本项目工程特点,在统一部署、统一协调的基础上以环保砖施工为主线。
在保证工程103质量、施工安全的基础上,通过优化资源配置,挖掘人员和设备潜力,确保按照以拟定104的总工期按时完工。
1052、4各阶段施工进度保证措施1062、4、1第一阶段2、4、1、1 选拔业务精、能力强的管理和施工人员。
1071082、4、1、2充分细致做好开工前的各项准备工作。
1092、4、1、3按照总工期目标,利用倒排工序法,制定详细的分段工期控制计划。
1102、4、1、4采用新技术、新工艺、新材料、新设备提高施工效率,抓住物资供应关系,111保证物资供应满足进度要求。
1122、4、1、5运用计算机网络计划技术、实施动态管理。
2、4、1、6为加快本合同的实施,我单位将成立强有力的项目经理部,对内指挥施工113114生产,对外负责合同履行及协调联络。
115实施本合同的施工队伍已经选定,中标后即可迅速进点,进行施工准备。
首批机械设备随同施工队伍抵达,确保主体工程按时(或提前)开工。
1161172、4、2第二阶段1182、4、2、1尽快做好施工准备工作,认真复核图纸,编制实施性施工组织设计,落实重大施工方案,积极配合甲方及有关单位做好拆除工作。
主动疏通路地关系,取得地方119120政府及有关部门的支持,施工中遇到问题影响进度时,统筹安排,见缝插针,及时调整,确保总体工期。
1211222、4、2、2施工组织不断优化123以施工组织进度和工期要求为依据,及时编制实施性施工组织设计,落实施工方案,报监理工程师审批,实际施工期间,根据情况变化,进行改进、优化,使工序衔接、劳124125动力组织、机具设备、工期安排等更趋合理和完善。
1262、4、2、3建立从经理部到各施工单位的指挥系统,全面、及时掌握并迅速准确地处127理影响施工进度的各种问题,对工程交叉和施工干扰应加强指挥与协调对重大关键问题128要超前研究制订措施,行使项目经理指挥决定权,及时调整工序和调动人力、财源、物129资、机械,保证工程的连续性和均衡性。
2、4、2、4实施短期网络计划控制,根据项目全过程的刚络计划,编制分阶段和月度130131网络计划,及时进行关键工序的转化,确定阶段工作重点,运用微机进行网络计划管理,132及时掌握进度,分析调整,使项目实施处于受控状态。
2、4、2、5强化施工管理,严明劳动纪律,对劳动力实行动态管理,优化组合,使施133134工作业专业化、正规化。
1352、4、3第三阶段1362、4、3、1根据当地气象、水文资料,有预见性的调整各项工程的施工顺序,并做好137预防工作,使工程有序和不间断地进行。
1382、4、3、2切实做好加强机械设备的检修和维修工作,配齐维修人员,配足常用配件,确保机械正常运转,对主要工序储备一定的备用机械。
1391402、4、3、3确保劳动力充足、高效,根据工程需要满足施工人员和技术工人并采取各141项措施,提高劳动者的技术素质和工作效率。
2、4、3、4编制合理完善的网络计划,工程进度进行宏观调控。
1421432、5工期保证措施为保证阶段工期的实现,实现本标段工期目标,我们将足额配置资源,加强现场科学144145管理,积极应用新技术、新设备,抓住关键线路和工程重点,做好工程进度监控,确保146既定工期目标的实现。
2、5、1施工计划管理1471482、5、1、1工程开工前组织有关人员根据我们以往同类工程施工经验,运用先进的网149络计划技术,充分考虑各种因素,多方论证,不断优化,编制合理的总体施工进度计划。
1502、5、1、2根据总体进度计划编制月进度计划、周进度计划以及每日计划,同时编制151各种资源需要计划,如人力计划,现金流量计划,材料、设备采购计划等。
1522、5、1、3建立工期岗位责任制,召集计划各有关执行人,评审计划的合理性,计划一经评审通过后,将作为项目法令性文件发到各有关执行人,执行人必须严格按计划办153154事,任何人不得随便打乱和干扰计划,禁止互相扯皮现象发生。
1552、5、1、4建立定期工程例会制度,检查工程进展情况,奖励先进、惩罚后进;协调解决影响工程进度的因素,并派人落实。
1561572、5、2劳动管理保证措施1582、5、2、1加强用工的计划性,实行定额用工。
通过教育、培训提高施工人员的技术159及操作水平,确保定额水平的完成。
1602、5、2、2积极开展劳动竞赛,利用各种形式动员激励每一个参加施工的人员,以最161佳效率进工作,充分挖掘职工潜力。
2、5、2、3每项工程开工前实行技术交底制,严格按规范及设计要求进行施工,控制162163各工序施工质量,确保一次验收合格,杜绝返工。
1642、5、3技术保证措施2、5、3、1优化施工组织设计,做到科学施工;实行动态网络管理,信息反馈及时,165166适时调整和优化施工计划,确保工序按时或提前完成。
2、5、3、2组织好一条龙的施工作业线,保证一环扣一环的施工程序。
1671682、5、3、3积极推广应用新工艺、新材料、新技术、新设备,从提高科技含量上缩短169工期。
1702、5、3、4专业技术人员要深入一线跟班作业了解情况,及时搞好技术交底,并做到171发现问题及时解决。
1722、5、4物资保证措施2、5、4、1物资采购人员应选配有较好的技术素质、较强的事业心和责任感的同志担173174任。
1752、5、4、2根据施工计划,安排物资采购计划,确保各种物资材料按时到位,严禁停工待料现象发生。
1761772、5、4、3严把原材料质量关,严格杜绝劣质材料进场。
1782.5.5设备保证措施1792、5、5、1加强设备的维修民保管,确保设备的完好率和出勤率。
1802、5、5、2加强机械设备的选型配套,做到一机多用,充分挖掘设备的工作潜力。
