工地雨季施工方案
- 格式:doc
- 大小:23.50 KB
- 文档页数:7
雨季施工安全专项方案夏季施工面临雨多、风大、高温等不利的环境因素影响,并能直接危及生产安全,给企业带来无法估量的损失。
因此科学合理___施工,采取安全技术措施,积极应对雨期施工面临的各种危险状况对提高抗风险能力、保障企业生产安全全,具有重大意义。
同时夏季高温多雨,是事故的易发期、多发期,也是防范事故的关键时期。
为全面做好当前的安全生产工作,做好防高温、防汛、防火、防触电、防食物中毒、防雷击、防坍塌、防高处坠落等事故,积极做好夏季安全生产工作,坚决遏制重特大事故的发生,现制定如下雨季和汛期施工安全专项方案。
一、工程概况及施工任务第四工程队位于___省通渭县___村附近,承担施工范围为DK862+232-DK867+193,全长___km,主要工程包括:峡口隧道出口段(___m)、马家山特大桥(___m)、通渭车站、孛家河大桥(___m)、南山堡隧道进口(___m)。
其中:马家山特大桥及南山堡隧道均为全线重难点工程。
马家山特大桥位于___省通渭县___村附近,先后跨越S207省道、G___国道、___处村道并___次跨越牛谷河。
全桥孔跨布置:___m简支箱梁+(40+64+40)m连续梁+___m简支箱梁+6____m道岔简支箱梁,桥梁全长___m,墩高___m~___m不等,最长桩基___m,全桥基础设计钻孔灌注桩与砼承台,桥墩采用圆端型实体墩或空心墩,桥台采用双线矩形空心桥台。
简支箱梁采用移动模架施工和支架现浇施工,连续梁采用悬臂灌注施工。
峡口隧道位于___省通渭县城东南牛谷河右岸黄土梁峁区,地面高程在1770~1930之间,我队承担施工任务的隧道出口,最大埋深___m,最小埋深___m。
隧道口地质多为分积黄土覆盖。
南山堡隧道位于___省通渭县城西南,隧道进口位于南河村,地处牛谷河二、三级阶地,起讫里程为DK866+193~IDK869+664,全长___m,地势平缓,交通便利;隧道洞身最大埋深___m.二、编制依据依据《___安全生产法》、《___应对法》、《建设工程安全生产管理条例》、《生产安全事故报告和调查处理条例》、《___消防法》、《危险化学品安全管理规定》、《特种设备安全监察条例》、《铁路运输安全保护条例》、《铁道部1___文件》兰新铁路甘青有限公司等制度、条例及有关法律、法规规定。
雨季临建施工措施
一、现场排水
1、根据总图利用自然地形确定排水方向,按规定坡度挖好排水沟,以便确保施工工地和临时设施的安全。
2、雨季设专人负责,随时随地疏浚,确保施工现场排水畅通。
二、临时设施和设备的防护:
1、施工现场的大型临时设施,在雨季前应整修完毕,保证不漏、不塌、不倒,周围不积水。
2、脚手架、井架底架的埋设,缆风绳的地锚等应进行全面检查,特别是大风大雨后要及时检查,发现问题应马上处理,压顶上必须钉好防滑条。
3、施工现场的机电设施,配电箱、电焊机、水泵,应有可靠的防雨措施和接地措施。
4、雨季前应检查照明和动力线有无混线、漏电,电杆埋设是否牢固等,保证雨季中正常供电。
5、怕雨、怕潮、怕裂、怕倒的原材料、构件和设备等,应放在室内,或设立坚实的基础堆放在较高处或用蓬布封盖严密等措施,进行分别处理。
6、施工现场的钢脚手架、钢井字架在雷雨季节,必须设避雷装置,接地电阻应不大于10欧姆,施工期间遇有雷击或阴云密布有大雨时,操作人员应立即离开。
民用建筑工程雨季施工方案雨季施工对民用建筑工程来说是一个较为复杂且困难的问题,因为雨季的降水会对施工进度、质量和安全造成很大影响。
下面将就雨季施工方案从预备工作、施工策略和应急预案三个方面进行详细介绍。
一、预备工作1.环境准备:对施工现场进行排水系统的设计和改进,以确保雨水能迅速排除,减少堆积在施工现场的积水。
同时,清理现场杂物和建立必要的防护设施,以防止施工材料和设备受到雨水的侵蚀和污染。
2.积水处理:对雨季施工现场周边的积水进行疏导和处理,以减少对施工的影响。
可以采用蓄水池、沟渠和临时排水设施等手段,确保施工现场的积水能够及时排除。
3.安全措施:雨季施工的安全风险较高,需要对施工现场的安全进行全面评估和规划,制定相应的安全措施。
如设置护栏、安装防滑垫等措施,确保工人的安全。
二、施工策略1.施工计划:在雨季施工前需要重新制定施工计划,合理安排施工工序和时间,尽量避免在降水较大的时段进行关键工序的施工,以免受到雨水的冲刷和影响。
2.施工方式:可采用室内施工或半封闭施工的方式,减少对施工进度的影响。
同时,可以采用模块化施工方式,将建筑工程分成若干部分进行施工,一旦遭遇雨水,不会对整个工程产生较大影响。
3.材料选择:在雨季施工中,应选择适合湿度高的环境的施工材料,确保在潮湿的环境下能够保持材料的性能和质量。
同时,可采用防水材料和防水涂料等防水措施,保护建筑结构。
三、应急预案1.天气监测:要建立健全的天气监测系统,及时掌握天气变化和预报信息,做好灾害预防和防护措施。
在预警和降雨警报发布时,应立即采取相应措施,如停工、撤离等,保护工人的安全。
2.应变措施:在遇到意外的雨季降雨时,需要立即采取应急措施。
如设置临时遮雨棚、增加排水设施等,确保施工现场能够及时排除积水,以维持施工的正常进行。
3.施工周期调整:在雨季降雨较多的阶段,可以适当调整施工周期,延长施工时间,以确保在天气恶劣时能够有足够的时间维护和保护施工质量。
铁塔工程雨季施工方案一、铁塔工程雨季施工的特点1. 天气不稳定:雨季的天气多变,经常会出现雷雨、暴雨等恶劣天气,这对施工的安全和进度都会造成影响。
2. 地面潮湿:雨季以多雨为主,地面容易积水,施工现场泥泞,不利于机械作业和工人的作业。
3. 施工材料受损:雨水容易使得建筑材料受到损坏,影响建筑质量。
4. 安全风险增大:雨季的天气容易造成雷电等自然灾害,增加了施工作业的安全隐患。
二、雨季施工存在的问题1. 安全隐患:雨季施工天气多变,雷电频繁,对施工人员的生命安全构成威胁。
2. 进度受阻:雨水容易导致施工进度受阻,延长工期,增加成本。
3. 质量难保证:雨水容易导致建筑材料受损,对工程质量造成影响。
4. 施工条件恶劣:雨季施工地面泥泞,不利于机械作业和人员作业。
三、雨季施工解决方案针对雨季施工存在的问题,需要采取相应的解决方案,确保铁塔工程在雨季能够顺利进行。
1. 安全管理雨季施工安全管理十分重要,施工单位需要加强对施工人员的安全教育培训,提高员工对雷电等自然灾害的防范意识。
在雷电天气到来时,及时疏散人员,确保施工现场的安全。
2. 防水措施在雨季施工中,需要加强对施工现场的防水措施。
对工地排水系统进行检查和维护,及时清理泥泞,确保施工现场的排水畅通。
同时,加强对施工场地的覆盖和排水,减轻雨水对工地的影响。
3. 材料保护施工单位需要对建筑材料进行妥善存放和保护,避免受到雨水侵蚀而造成损坏。
在施工过程中,需要对已安装的零部件和构件进行加固和防水处理,确保施工质量。
4. 安排合理的作业计划在雨季施工中,施工单位需要制定合理的作业计划,避免在恶劣天气下进行高空作业。
对于易受雨水侵蚀的工序,可以提前进行施工,以减少雨水对施工进度的影响。
5. 加强监督管理在雨季施工中,施工方需要加强对施工现场的监督管理,确保施工质量和工程安全。
对于天气预报已经明确会出现暴雨等恶劣天气的,可以暂停施工,避免造成重大的安全事故。
6. 提前做好沟通在雨季施工中,施工方需要与监理单位、业主等各方充分沟通,及时报告施工现场的情况和进展,协商解决雨季施工中遇到的问题。
冬雨季施工安全措施方案(通用3篇)百度百科是一部内容开放、自由的网络百科全书,旨在创造一个涵盖所有领域知识,服务所有互联网用户的中文知识性百科全书。
在这里你可以参与词条编辑,分享贡献你的知识。
以下是小编为大家收集的冬雨季施工安全措施方案(通用3篇),仅供参考,欢迎大家阅读。
【篇一】冬雨季施工安全措施方案一、根据工程特点和施工进度的安排要求,在满足国家规范、安全施工管理规定的前提下,针对施工部位,认真组织有关人员分析施工特点,制定科学合理的雨季施工措施,对雨季施工项目进行统筹安排;二、设专人负责记录天气预报,及时了解长季、短季、即时天气预报,准确掌握气象趋势,防止暴风雨突然袭击,指导施工有利于合理安排每日的工作;三、做好施工人员的雨季施工培训工作,组织相关人员进行一次全面检查,检查施工现场的准备工作,包括临时设施、临时用电、机械设备等;四、做好施工人员的雨季施工培训工作,组织相关人员进行一次全面检查,检查施工现场的准备工作,包括临时设施、临时用电、机械设备等;五、按现场施工平面图的要求,做好现场排水,保证雨后路干,道路畅通;按照施工方案,提前做好现场排水设施,现场排水采取明沟与暗管相结合,设集水井汇水,排入市政排水管道或用水泵强制排水,保证本工程雨天施工期间现场排水畅通,在雨后地面不积水,能最大限度的减少雨水对施工的影响,确保施工生产的顺利进行。
六、提前准备好雨季施工所需的材料、雨具及设备,料场周围应有畅通的排水沟,以防积水。
堆在现场的配料、设备、材料等必须避免存放在低洼处,必要时应将设备垫高,同时用油布盖好,以防雨淋日晒,并有防腐蚀措施;七、高处作业时,应先对作业面检查、清理,做好防滑措施,并加强对安全带、安全网的检查,彻底杜绝事故隐患,确保人身安全;八、所有机电设备应设有防雨罩或置于棚内,并有安全接零和防雷装置,移动电闸箱有防雨措施,漏电保护装置可靠,保证雨季安全用电;使用用电设备前,对其进行绝缘摇测,达不到绝缘要求的电动工具严禁使用;九、对敷设的电缆及导线两端用绝缘防水胶布缠绕密封,防止进水影响其绝缘_;现场机电设备都应有防雨措施,照明线检查有无混线、漏电、线杆有无埋设不牢、腐蚀等情况,要及时处理,保证正常供电。
雨季施工方案本工程主体阶段施工处于雨季。
为保证雨期施工顺利进行,因而必须做好雨季施工安排,采取有效的技术措施,特制定此方案。
一、雨季施工措施1、临时道路临时道路将路基碾压坚实、做好排水沟设施,确保雨期道路循环通畅,不淹不冲、不陷不滑。
2、临时设施(1)现场临时设施的搭设,严格按照各有关规定实施,防洪器材备齐并按有关规定发放。
(2)雨期施工前,对各类仓库、变配电室、机具料棚、宿舍(包括电器线路)等进行全面检查,加固补漏,对于危险建筑及时处理。
(3)水泥库室内地面标高比室外地形高出20-30cm,防止雨水流入库内。
(3)雨水天气派人随时检查、巡视路面积水情况,一旦发现有积水现象,立即通知防汛领导小组及时进行排水等抢险工作。
(4)排水管道采用明开槽安管施工,为防止雨季出现漂管现象,槽上设防汛埂阻截水流进入沟槽,槽下完善排水井、排水沟及时排水。
3、混凝土工程(1)本工程混凝土全部采用现拌混凝土,随时掌握天气情况,原则上不在雨中进行混凝土作业,确实需要在雨中作业,则采取有效措施。
防止雨水冲刷,保证结构混凝土施工质量。
(2)在浇筑混凝土时,如遇大雨不能继续进行浇筑时,应做好临时防雨措施,不能使雨水直接冲刷刚浇筑的混凝土面,并将混凝土振捣密实,不见浮石子。
(3)雨天不允许露天浇灌混凝土,所以要掌握好天气预报。
必要时可搭设活动防雨棚,准备用塑料布遮盖。
混凝土浇灌后,末达到终凝如遇雨,及时用塑料布或油毡遮盖,防止雨淋。
(4)雨期施工期间,砂石含水率变化较大,要及时测定,并调整施工配合比加水量,严格控制坍落度,确保混凝土的强度。
4、原材料的储存与堆放(1)水泥应尽量存入库房,先收先发,库房应不漏不潮,露天堆放时垛底要用方木、大板等垫高50cm,四周设排水沟,垛底铺油毡或塑料布,再用苫布将水泥遮盖封严。
(2)砖垛顶部要码成脊形,注意排水,不得浸泡。
(3)砂石料存放时应尽量堆成大堆,整修平整,不得存于低洼处以免受水浸泡。

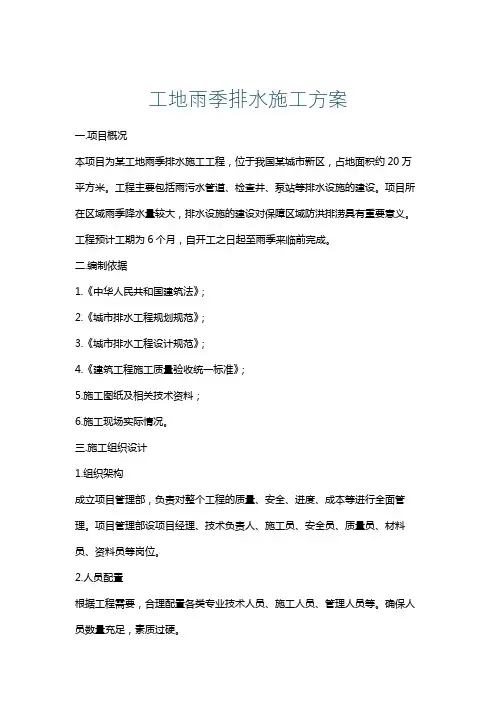

工地雨季排水施工方案一.项目概况本项目为某工地雨季排水施工工程,位于我国某城市新区,占地面积约20万平方米。
工程主要包括雨污水管道、检查井、泵站等排水设施的建设。
项目所在区域雨季降水量较大,排水设施的建设对保障区域防洪排涝具有重要意义。
工程预计工期为6个月,自开工之日起至雨季来临前完成。
二.编制依据1.《中华人民共和国建筑法》;2.《城市排水工程规划规范》;3.《城市排水工程设计规范》;4.《建筑工程施工质量验收统一标准》;5.施工图纸及相关技术资料;6.施工现场实际情况。
三.施工组织设计1.组织架构成立项目管理部,负责对整个工程的质量、安全、进度、成本等进行全面管理。
项目管理部设项目经理、技术负责人、施工员、安全员、质量员、材料员、资料员等岗位。
2.人员配置根据工程需要,合理配置各类专业技术人员、施工人员、管理人员等。
确保人员数量充足,素质过硬。
3.施工进度计划根据工程总量和工期要求,制定详细的施工进度计划,明确各阶段施工内容、时间节点、完成标准等。
施工进度计划应充分考虑雨季施工的影响,确保工程进度不受影响。
4.施工机械设备根据施工需要,合理配置挖掘机、装载机、压路机、混凝土搅拌站、泵车等施工机械设备,确保设备性能良好、数量充足。
5.材料供应提前与材料供应商沟通,确保施工所需材料的质量、数量和供应时间。
对材料质量进行严格把关,不合格的材料严禁进场。
6.质量控制制定严格的质量控制措施,从原材料、施工过程、验收环节等全过程进行质量控制。
加强施工现场巡查,发现问题及时整改。
7.安全生产制定安全生产责任制,明确各级管理人员、施工人员的安全生产职责。
开展安全生产教育和培训,提高员工安全生产意识。
施工现场设置安全警示标志,加强安全防护。
8.环境保护制定环境保护措施,降低施工过程中对周边环境的影响。
加强施工现场扬尘、噪音、废水等污染物的治理,确保施工现场环境卫生。
四.施工工艺1.雨污水管道施工:采用开槽埋管、顶管、盾构等施工工艺,确保管道安装质量。
雨季施工方案施工方案一、土建工程雨期施工措施(一)根据工地的具体情况组织成立雨期施工组织机构,组建防汛抢险队以对突发暴雨等紧急情况和日常的排水排污,雨天巡逻检查工地情况,发现险情及时排除。
防汛抢险人员经常组织活动,学习防汛的有关知识,加强防汛意识,保证雨期正常施工。
(二)根据工程特点,制定切实可行的雨期施工技术措施,提前提出雨期施工需用的材料,机械设备和物资计划,及时购买、调运、提前组织进场。
提前检修好水泵,保证完好率____%。
(三)做好现场排水,规划排水流向,场地四周做排水沟,排水系统要处于良好状态,保证排水畅通,使场地道路不陷、不滑、不积水。
(四)提前准备好覆盖薄膜、雨衣、雨鞋等防雨物资,一旦大雨来临,即可使用。
(五)所有机电棚搭设严密、防止渗漏并防水淹,机电设备要安装接地安全装置,保护装置要可靠,雨季来临之前,对所有垂直运输机械的接地装置进行一次摇测检查,发现问题及时改正,使其达到安全要求。
二、安装工程预留预埋部分的雨期施工(一)施工准备在雨期施工之前,应了解工程所在地的气象资料,以便作好准备工作。
1、开工之前,应考虑有效地排除施工场地雨水的方案。
2、作好临时防雨设施的准备,如棚布、草袋、防滑跳板等。
3、排水备用泵的工作状态应良好,排水系统应畅通。
4、检查加固临时电路,电线距地面高度应在3m以上。
设备做接地保护装置。
5、制定雨期施工技术方案,进行雨季施工技术交底。
6、雷雨天时严禁室外和屋面上施工。
(二)雨期施工措施1、雨季施工中应有保证工程质量和安全施工的技术措施,并应随时掌握气象变化情况。
2、雨季施工前,应对施工现场原有排水系统进行检查、疏通或加固,必要时增加排水设施。
在施工场地周围应防止地面水流入场内。
3、雨季施工应保证现场运输道路畅通。
路面应根据需要加铺炉渣、砂砾或其他的防滑材料,必要时应加高加固路基。
道路两侧应修好排水沟,在低洼积水处应设置涵管,以利泄水。
4、雨季开挖槽应注意边坡稳定。
工地雨季三防工作实施方案
工地雨季三防工作是保障工程施工安全和质量的重要环节,也是防
止因雨水影响施工进度的关键措施。
为了有效应对雨季带来的挑战,我们制定了以下的三防工作实施方案。
一、防范措施
1. 做好排水系统的检查和维护,确保排水沟、雨水管道畅通无阻,
及时清理淤泥和杂物,防止雨水积聚导致工地内部积水。
2. 加强对施工现场的监测,及时发现可能存在的积水隐患,采取有
效措施加以处理,确保工地内部排水畅通。
3. 加强对施工材料的防潮措施,采取覆盖防护措施,避免雨水直接
浸泡材料,影响材料质量。
二、防护措施
1. 加强对施工现场的围挡和护栏设置,防止雨水冲刷导致坍塌和滑
坡等安全事故的发生。
2. 对已经开挖的土方进行及时的护坡和加固,防止因雨水冲刷导致的边坡塌方和土方滑塌。
3. 对施工现场的临时设施进行检查和加固,确保临时建筑、脚手架等设施在雨季能够正常使用,不受雨水影响。
三、应急措施
1. 制定雨季施工计划,合理安排工程进度,根据天气情况调整施工计划,避免雨水对施工进度造成过大影响。
2. 做好雨季施工人员的安全防护工作,提前做好防雨准备,确保施工人员的安全作业。
3. 加强对施工现场的巡查和监测,及时发现雨季可能出现的安全隐患,采取有效措施加以处理,确保施工安全。
综上所述,工地雨季三防工作实施方案的制定和落实,对于保障工程施工安全和质量,提高工程进度,具有重要的意义。
我们将严格按照方案要求,全面加强工地雨季三防工作,确保工程施工安全、质量和进度的顺利进行。
雨季施工措施及方案雨季施工措施及方案1一、总那么1、进入雨季,应提前做好雨季施工中所需各种材料、设备的储备工作。
2、各工程队〔项目部〕要依据各自所承建工程项目的特点,编制有针对性的雨季施工措施,并定期检查执行状况。
3、施工期间,施工调度要实时掌控气象状况,遇有恶劣天气,实时通知项目施工现场负责人员,以便实时采用应急措施。
重大吊装,高空作业、大体积混凝土浇注等更要事先了解天气预报,确保作业安全和保证混凝土质量。
4、工现场道路需要平整、坚实,两侧设置排水设施,纵向坡度不得小于0.3%,主要路面铺设矿渣、砂砾等防滑材料,重要运输路径需要保证循环畅通。
①对不相宜雨季施工的工程要提前或暂安排,土方工程、基础工程、地下构筑物工程工程等雨季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间。
②依据“晴外、雨内”的原那么,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减削防雨措施的资金消耗,保证工程质量,加快施工进度。
③现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门应有爱护措施。
④配电箱、电缆线接头、箱、电焊机等需要有防雨措施,防止水浸受潮造成漏电或设备事故。
⑤全部机械的操作运转,都需要严格遵守相应的安全技术操作规程,雨季施工期间应加强教育和监督检查。
⑥工人员要留意防滑、防触电,加强自我爱护,确保。
⑦各单项工程施工现场要组织防汛小组,遇有汛情实时、有组织地进行防汛。
二、土方与基础工程①雨季进行土方与基础工程时,各施工单位要妥当编制切实可行的施工方案、技术质量措施和安全技术措施,土方开挖前备好水泵。
②雨季施工,人工或机械挖土时,需要严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布掩盖,须要时采用边坡喷砼爱护。
地基验槽季节,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,基坑〔槽〕挖完后实时组织打砼垫层,基坑四周设排水沟和集水井,随时爱护排水畅通。
冬雨季施工方案通用13篇冬雨季施工方案篇一一、危险源的识别与分析1、施工人员及机械施工人员未接受安全教育培训,安全生产意识淡薄。
2、煤气中毒及火灾进入冬季,天气寒冷,施工人员在宿舍取暖,由于安全意识淡薄,通风不良,容易发生煤气中毒事故。
取暖、临时用电及在野外用火极易引起火灾。
3、高处坠落路基高边坡施工等高处作业、其他高处施工作业无护栏等防护设施,工人不正确佩带安全带等防护用具将会造成高处坠落等事故。
4、触电伤害现场用电设备多,临时用电拖地架设安装,施工期间连续作业,易造成触电伤害。
二、危险源的控制与预防措施1、施工人员及机械(1)组织对冬、雨季施工人员进行安全教育培训,提高工人的安全意识,使施工人员能正确佩戴劳保防护用品,严格按照安全操作规程进行施工。
天气逐渐变冷,冬季的雪雾和严寒气候给安全行车带来不利因�(2)积极开展冬季安全行车的宣传教育,做到宣传第一,预防为主,防止思想麻痹发生意外。
(3)上班前每个司机都要抓紧时间对车辆的防雾灯、刮水器进行一次检查。
(4)对机械操作人员进行冬、雨季机械使用安全教育,同时作好防寒物资的供应工作。
(5)在进入冬季之前,对所有的机械进行一次换季保养。
(6)所有使用冷却水的机械,在未加防冻液前,在停止使用后,操作人员应及时放尽机体存水,放水时应待水温度降到50-60℃时进行,机械应处于平坦位置,拧开水箱盖并打开缸体、水箱、水泵、机油散热器等所有放水阀,存水放尽后各放水阀应保持开启状态,未加注防冻液的机械设备应备案进行管理。
(7)加注防冻液前检查冷却系统不得有渗漏现象,然后再注入防冻液。
加注的防冻液必须进行试验合格。
(8)使用防冻液的机械设备,在加注防冻液之前应对冷却系统进行清洗,根据要求,按比例配制防冻冷却液,在使用中应经常检查防冻液的容量和比重,不足时应添加,加注防冻液的机械设备应备案进行管理,避免误放水。
(9)内燃机启动后,应先怠速运转10-20min后在逐步加速运转。
1雨季施工方案及保证措施1.1雨季施工组织措施1、成立防汛抗洪领导小组,项目经理任组长,副经理任副组长,工程管理部、机械设备部等负责人组成。
施工作业队成立抗洪抢险小分队,作业队长任小分队长。
2、制定切实有效的抗洪防汛措施,保证雨季工程施工质量。
3、做好机械物资准备、抗洪抢险物资严禁随意挪用。
4、合理安排雨季施工,合理制定计划,保证工程正常有序施工。
1.2雨季施工技术措施1、管线工程(1)当原有雨水管道,特别是旧砖沟与沟槽平行而且距离较近,或横跨沟槽时,应与管理部门联系,并采取必要的加固防护措施。
(2)汛期利用城市现有排水管道、明渠排除雨水,提前应与主管单位联系,制定具体使用方案,且应有临时应急措施。
(3)施工过程中对重点保护部位和地区应事先采取围堤或截流措施,并根据估算可能遇到暴雨影响的程度,及时调配足够数量的排水设备,以备紧急排水使用。
(4)雨期施工采用排水井排水时,应适当缩短排水井的间距,并在槽底基础以外增设临时排水井。
(5)深沟槽及井点四周围防水堤,堤身采用土方外围塑料布制作。
(6)汛期前应对排水设备进行试运行,机务人员到岗。
(7)雨天不宜进行管线接口施工。
如需要施工时,应采取防雨措施,拟搭设简易遮雨棚确保管口及接口材料不被雨淋。
(8)配合管道铺设及时砌筑检查井和连接井。
(9)凡暂时不接支线的预留管口及时砌堵抹严。
(10)铺设暂时中断或未能及时砌井的管口应临时堵严,已做好的雨水口应暂时封闭,防止进水。
2、道路工程(1)土路基:有计划地集中力量,组织快速施工,分段开挖,切忌全面开花或战线过长。
土方回填工作在晴天进行,应严格控制土的含水量。
(2)要严防滑坡和边坡塌方,挖方地段要提前留好横坡,做好截水沟。
坚持当天挖完,填完,压完,不留后患。
因雨翻浆地段,坚决换料重做。
路基填土施工,应按2%~4%以上横坡正平压实,以防积水。
(3)基层:对稳定材料基层,应坚持拌多少、铺多少、压多少、完成多少。
下雨来不及完成时,也要碾压1~2遍,防止雨水渗透。
雨季施工安全技术规程一、前言在建筑工程中,雨季施工是非常常见的一种施工方式。
然而,雨季施工时,由于天气原因和施工环境的变化,会带来一系列的施工安全隐患。
为了保障工人的安全,提高施工质量,制定雨季施工安全技术规程非常必要。
二、施工人员安全1. 工人防护措施在雨季施工中,雨水会增加工作场地的湿滑程度。
因此,施工人员需要佩戴防滑鞋,防止因滑倒而发生意外事故。
同时,工人还需佩戴防雨衣、防滑手套等防护装备,以保护自身的安全。
2. 预防雷电事故雷电是雨季施工中的一种常见天气现象。
施工现场应安装避雷装置,并严格遵守有关雷电防护要求。
当雷电天气来临时,应立即停止高空作业和钢筋工作等有危险的作业,并组织工人转移到安全地点避雨,确保施工人员的安全。
3. 安全警示标志在施工现场设置明显的安全警示标志,标识出危险区域和安全通道,并保持清晰可见,以提醒施工人员注意安全,避免发生事故。
三、设备安全1. 机械设备维护在雨季施工中,机械设备容易受到雨水侵蚀,因此需要定期进行设备维护保养,并对设备进行防水处理,以保证设备的正常运行和使用安全。
2. 施工材料存放雨季施工中,施工材料往往需要在室外暴露一段时间。
应选择合适的材料存放地点,设置防水措施,避免施工材料被雨水浸湿而发生变质或损坏。
3. 电气设备安全雨季施工中,需要格外关注电气设备的安全。
施工现场应合理布局电缆线路,避免线路暴露在雨水中,造成漏电、短路等事故。
电气设备应定期检修,确保设备的安全运行。
四、工地排水1. 施工场地排水雨季施工中,施工场地容易积水,影响施工进度和质量。
施工前应进行场地排水规划,合理布置排水设施,保证施工场地的及时排水。
2. 渗漏水处理施工过程中会产生一些渗漏水,应定期检查和处理施工现场的渗漏水,防止渗漏水对周边环境和施工人员的安全造成影响。
3. 泥水处理雨季施工中,泥水流失和污水处理是一个重要的问题。
施工现场应设立泥水沉淀池或固液分离装置,进行泥水和污水的处理,减少对环境的污染。
2024年雨季施工专项措施方案____年雨季施工专项措施方案一、背景随着气候变化的不断加剧,雨季对施工工程的影响日益突出。
____年雨季施工需要根据实际情况制定相应的专项措施,以确保工程的顺利进行。
本方案旨在提供一系列的雨季施工专项措施,以应对可能出现的风险和问题。
二、目标1.确保施工工程按时按质完成;2.保障工人和设备的安全;3.减少雨季对施工过程的影响;4.保护环境,减少对自然资源的破坏。
三、具体措施1.制定施工计划:在雨季到来之前,根据预测的降雨量和频率制定详细的施工计划。
合理安排工期,避免大雨期间进行重要施工工序,确保施工进度的合理安排。
2.加强材料管理:对于容易受潮或受水分影响的材料,加强存储管理。
做好材料的封存和防潮措施,确保材料的质量不受雨季影响。
3.加强施工现场排水设施建设:合理设置排水设施,保证雨季期间施工现场排水顺畅。
及时清理排水管道,预防堵塞。
4.施工现场保护:根据施工现场的具体条件,在需要保护的地方设置防水措施,如搭建临时遮蔽棚,加固挡土墙等,保护施工现场的安全。
5.增加人力:在雨季来临之前,根据工程进度增加临时工人,确保施工工程按时推进。
同时,提前培训和加强工人的安全意识,提高应对突发情况的能力。
6.加强设备保养:加强设备的维护和保养工作,确保设备的正常运转。
及时进行设备检修和更换,减少因设备故障引起的延误。
7.加强施工工艺控制:严格按照施工规范进行操作,避免施工过程中的失误。
加强质量监管,确保施工质量符合相关标准。
8.应急预案:制定雨季施工的应急预案,明确各种突发情况的应对措施。
包括防汛、防雷、防风等各方面的应对措施,保障工程安全。
9.环境保护:加强施工现场的环境保护工作,避免因施工工程而对土地、水体、植被等造成的破坏。
及时清理施工现场产生的垃圾和废弃物,确保环境的整洁和卫生。
四、实施方案1.成立雨季施工管理小组,由专业人员组成,负责雨季施工的统筹管理和协调工作。
2.根据专项措施,制定细化的实施方案,包括具体的操作流程、时间节点和责任分工等。
雨季施工措施方案雨季施工措施方案一、气象及水文本标段属亚热带季风气候区,气候温暖、湿润,雨水充沛。
本区降雨量随时间、地区分配不均。
多年平均降雨量为1510.8毫米,年最高降雨量2595.5毫米,年最低降雨量938.5毫米。
每年3-6月份为雨季,占全年降雨量的56.4%左右,无霜期286天,全年日照时数1782.8小时。
隧道区水文地质条件比较简单。
钻孔内大都未揭露到地下水,或主要为钻孔输灌滞留水,说明隧道所处的深度范围内,地下水不丰富或者没有一个连续的地下水体,只可能存在小范围的封闭裂隙水,地下水应该不太丰富。
但是由于岩体裂隙发育,地表入渗条件好,所以在雨季容易发育季节性的迳流水,对隧道建设有一定的影响。
现结合本工程受冬、雨季影响的施工项目,特制定相应的冬、雨季施工方案,以确保工程质量和施工安全。
二、工程概况大庆至广州国家高速公路龙南里仁至杨村(赣粤界)段是大庆至广州国家高速公路在江西省境内的末段,也是江西三纵四横主骨架的第三纵,沿线经过江西省赣州市的龙南县和全南县,路线全长约60.845km。
本标段为B7标段,全段为分离式路基,路线走向由北向南,均处于龙南县杨村镇。
标段起点桩号为K57+408.457,接B6标段终点;终点桩号左线为K59+909.125,右线为K59+902.849,为江西与广东两省交界处;路线全长2.494km(以右线计)。
本标段主要设置赣粤特长隧道,设计为分离式隧道,左线全长3270m,右线全长3290m。
本标段施工隧道进口端江西境内左线(ZK58+200~ZK59+909.125)1709.1m、右线(YK58+200~YK59+902.849)1702.8m,该隧道属于公路特长隧道。
本项目主要技术标准为:主线采用双向六车道高速公路标准,设计速度100km/h,整体式路基宽33.5m,分离式路基宽16.75m,主线采用沥青混凝土路面,设计标准轴载BZZ-100KN,桥涵设计荷载为:公路-Ⅰ级。
冬雨季施工专项方案6篇为了确保事情或工作安全顺利进行,我们需要提前开始方案制定工作,方案指的是为某一次行动所制定的计划类文书。
写方案需要注意哪些格式呢?如下是可爱的小编帮助大家分享的冬雨季施工专项方案较新6篇,仅供借鉴,希望能够帮助到大家。
冬雨季专项施工方案篇一一、目前工程进展情况(1)路基工程挖方完成xx万方,占总量的61%。
填方完成xx万方,占总量的27%。
(2)片石混凝土挡土墙工程本标段片石混凝土挡土墙共xx方,已完成xx方,剩余xx方。
(3)过水隧洞1#水洞已完成101米,占总量的30%。
2#水洞已完成3米,占总量的2%。
3#水洞上导已经贯通,下导已完成50米,占总量的80%。
4#水洞未开工。
二、冬季施工计划1、施工工期:路基工程:冬季期间不停工(春节假期除外);过水隧洞:冬季期间不停工(春节假期除外);片石混凝土挡土墙:我部初步决定在下大雪前不停止施工,具体停工日期根据天气变化情况决定。
2、投入设备、材料、劳力:(1)、机械劳力:挖机4台、汽车15台、推土机4台、平地机1台、压实设备7台、破碎锤2台、装载机5台、大型空压机3台劳力及机械作业人员136人(2)、主要材料储备彩条布30卷、棉衣150套、棉被150套、棉手套20xx双、电炉30个、-20柴油100t、煤炭(目前20t)、防冻液150桶。
三、施工和技术保证措施Ⅰ、路基工程1、半挖半填段落和挖填方交界处不进行冬季施工。
2、冬季施工选用未冻结的石渣,填筑路基,填筑前应先清除路基表面的积雪和冰块。
3、填筑路堤,应按横断面全宽平填,每层松铺厚度应比正常施工减少20%-30%,且松铺厚度不得超过300mm。
4、当填筑标高距路床底面1m时,碾压密实后应停止填筑,在顶面覆盖防冻保温层,待冬季过后整理复压,再分层填至设计标高。
5、冬季过后须将填方路堤进行补充压实,压实度应达到规范要求。
6、挖方边坡不得一次挖到设计线,应预留一定厚度的覆盖层,待到正常施工季节后再修整到设计坡面。
目录一、雨季施工措施二、冬季施工措施一、雨季施工措施1.道路与场地1)施工区域内临时道路旳路基应碾压坚实、硬化处理, 做好工作面旳排水准备工作, 挖好排水沟, 工作面向外倾斜, 排水沟做成1-2%旳坡度以利排水, 并准备好排水设备, 防止四邻地区旳水流入。
保证雨期道路循环畅通, 不淹不冲、不陷不滑。
b5E2RGbCAP 2)在基坑周围砌筑防水墙, 高不低于170mm。
3)凡有也许积水旳区域, 应事先填筑平整。
4)下雨时, 无挡雨、覆盖措施不得进行明挖施工作业。
2.临时设施1)雨季前, 进行防雷, 接地检查, 保证人身, 设备不受雷击破坏;同步对生活设施进行维护维修, 保证人身, 财产安全。
加强机械, 电气设备寄存点和安装场防雷, 防雨, 保护, 以免设备受雨水淋。
p1EanqFDPw2)现场临时设施旳搭设, 应严格按照各有关规定实行, 防洪器材要备齐并按有关规定发放。
3)雨期施工前, 应对各类仓库、变配电室、机具料棚、办公室、宿舍(包括电器线路)等进行全面检查, 加固补漏, 对于危险建筑必须及时处理。
DXDiTa9E3d4)水泥库室内地面标高要比室外地形高出17~30cm, 防止雨水流入库内。
5)雨期施工中, 要常常检查和及时维修加固爬梯及防滑条, 保证防滑措施有效。
为保证防滑效果, 不适宜使用钢筋或竹皮做防滑条。
RTCrpUDGiT3.混凝土工程1)雨期施工期间, 砂石含水率变化较大, 要及时测定, 并调整施工配合比旳加水量, 严格控制坍落度, 保证混凝土旳强度。
5PCzVD7HxA2)涂刷水溶性脱模剂旳模板, 应采用有效措施, 防止雨水直接冲刷而脱落流失, 影响脱模及混凝土表面质量。
3)雨期施工期间应加强防风紧固措施。
各类模板临时停放均应按有关规定进行妥善地进行防风。
4.技术、材料、构件储存及保管1)雨季边坡开挖, 必须遵照: 从上到下、分层开挖, 且每层开挖后立即按照设计规定进行支护, 并及时修建排水沟, 排水孔保证边坡稳定。
室外亮化工程雨季施工方案一、施工前准备工作1. 工地检查和准备在雨季来临之前,应对工地进行全面检查和准备工作。
检查灯具、配电设备、电缆等设施是否完好,如有发现任何问题应及时修复或更换。
同时,清理排水系统,确保排水系统畅通,避免积水影响施工进度。
2. 安全防护措施在施工现场设置好安全警示标志,划设施工区域,保证施工人员和过往行人的安全。
同时,安排专人负责安全巡视,发现危险隐患及时处置,确保施工期间的安全。
3. 施工物资采购及时采购所需的施工材料,包括灯具、电缆、配电设备等,以免雨季施工期间物资不足导致工程停滞。
二、雨季施工环境管理1. 雨具配备在雨季施工期间,每个施工人员都需要配备好雨衣、雨鞋等防雨用具,以保证施工人员的工作质量和施工进度。
2. 防水设施搭建在适当的场合,搭建防雨设施,包括建立临时工棚、雨棚等,保证施工现场基本的干燥条件。
3. 排水系统建设加强施工现场的排水系统建设,确保施工现场的积水得以及时排除,避免对施工造成不利影响。
三、雨季施工技术措施1. 施工材料保护在雨季施工中,对所有的施工材料进行保护,避免雨水的浸湿,影响施工材料的质量和使用效果。
2. 施工质量监控在雨季施工中,施工质量的监控要求更加严格,保证每一个环节都符合设计要求,避免施工中的质量问题。
3. 施工进度安排灵活安排施工进度,根据天气情况调整施工计划,保证施工进度和质量的要求。
四、雨季施工后期管理1. 设备维护定期对施工设备进行维护,清除雨季施工中的污垢和杂物,确保设备的正常使用。
2. 施工现场整理雨季施工结束后,对施工现场进行彻底的清理,清除施工过程中产生的杂物和污垢,恢复施工现场的整洁和美观。
3. 工程验收进行全面的工程验收,保证工程质量符合设计要求,并对工程质量进行评估和总结。
五、雨季施工安全管理1. 防雷措施加强施工现场的防雷措施建设,确保施工现场的人员和设备得以充分的保护。
2. 电气安全管理特别加强电气安全管理措施,避免电气设备在雨季中容易出现的故障。
工地雨季施工方案
1
雨季施工方案
伴随着雨季的来临,为了做好雨季施工的组织工作,保证雨季施工的工程质量和施工安全,特制定雨季施工技术措施如下:望各工程队、料、项目部认真遵照执行。
一、总则
1、进入雨季,应提前做好雨季施工中所需各种材料、设备的储备工作。
2、各工程队(项目部)要根据各自所承建工程项目的特点,编制有针对性的雨季施工措施,并定期检查执行情况。
3、施工期间,施工调度要及时掌握气象情况,遇有恶劣天气,及时通知项目施工现场负责人员,以便及时采取应急措施。
重大吊装,高空作业、大致积混凝土浇注等更要事先了解天气预报,确保作业安全和保证混凝土质量。
4、工现场道路必须平整、坚实,两侧设置排水设施,纵向坡度不得小于0.3%,主要路面铺设矿渣、砂砾等防滑材料,重要运输路线必须保证循环畅通。
①对不适宜雨季施工的工程要提前或暂安排,土方工程、基础工程、地下构筑物工程工程等雨季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间。
②根据”晴外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措
2
施的资金消耗,保证工程质量,加快施工进度。
③现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门应有保护措施。
④配电箱、电缆线接头、箱、电焊机等必须有防雨措施,防止水浸受潮造成漏电或设备事故。
⑤所有机械的操作运转,都必须严格遵守相应的安全技术操作规程,雨季施工期间应加强教育和监督检查。
⑥工人员要注意防滑、防触电,加强自我保护,确保安全生产。
⑦各单项工程施工现场要组织防汛小组,遇有汛情及时、有组织地进行防汛。
5、土方与基础工程
①雨季进行土方与基础工程时,各施工单位要妥善编制切实可行的施工方案、技术质量措施和安全技术措施,土方开挖前备好水泵。
②雨季施工,人工或机械挖土时,必须严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布覆盖,必要时采取边坡喷砼保护。
地基验槽时节,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,基坑(槽)挖完后及时组织打砼垫层,基坑周围设排水沟和集水井,随时保护排水畅通。
③施工道路距基坑口不得小于5m。
3
④坑内施工随时注意边坡的稳定情况,发现裂缝和塌方及时组织撤离,采取加固措施并确认后,方可继续施工。
⑤基坑开挖时,应沿基坑边做小土堤,并在基坑四周设集水坑或排水沟,防止地面水灌入基坑。
受水浸基坑打垫层前应将稀泥除净方可进行施工。
⑥回填时基坑集水要及时排掉,回填土要分层夯实,干容重符合设计及规范要求。
⑦施工中,取土、运土、铺填、压实等各道工序应连续进行,雨前应及时压完己填土层,并做成一定坡势,以利排除雨水。
⑧混凝土基础施工时考虑随时准备遮盖挡雨和排出积水,防止雨水浸泡、冲刷、影响质量。
⑨桩基施工前,除整平场地外,还需碾压密,四周做好排水沟,防止下雨时造成地表松软,致使打桩机械倾斜影响桩垂直度。
钻孔桩基础要随钻、随盖、随灌混凝土。
每天下班前不得留有桩孔,防止灌水塌孔。
重型土方机械、挖土机械、运输机械要防止场地下面有暗沟、暗洞造成施工机械沉陷。
6、模板工程
①各施工现场模板堆施要下设垫木,上部采取防雨措施,周围不得有积水。
②模板支撑处地基应坚实或加好垫板,雨后及时检查支撑是否牢固。
4
③拆模后,模板要及时修理并涂刷隔离剂。
7、钢筋工程
①钢筋应堆施在垫木或石子隔离层上,周围不得有积水,防止钢筋污染锈蚀。
②锈蚀严重的钢筋使用前要进行除锈,并试验确定是否降级处理。
8、混凝土工程
①砼浇筑前必须清除模板内的积水。
②砼浇筑前不得在中雨以上进行,遇雨停工时应采取防雨措施。
待继续浇灌前应清除表面松散的石子,施工缝应按规定要求进行处理。
③砼初凝前,应采取防雨措施,用塑料薄膜保护。
④浇灌混凝土时,如突然遇雨,要做好临时施工缝,方可收工。
雨后继续施工时,先对接合部位进行技术处理后,再进行浇注。
9、砌筑工程
①水泥要堆放在地势较高的地点,必须有防雨防潮措施,筑炉用耐火材料也应有防雨、防潮措施。
②遇中、大雨时应停止施工,砌筑表面应采取防雨措施。
10、脚手架工程
①各工程队雨季施工用的脚手架、龙门架、缆风绳等定期进行安全检查,对施工脚手架周围的排水设施要进行认真地清理和修复,
5。
