最新建筑工程施工细部做法图例
1、建筑物外檐:
1.1墙砖粘贴:
1.1.1排砖:
1)按设计图纸及结构实际尺寸进行外檐排砖设计,弹控制线,凡阴阳角部位必须采用整砖。
2)不允许出现小于1/2砖,窗间墙、阴阳角处要做到一致对称。
(参看效果图)
1.1.2砖缝
砖缝采用1:1水泥砂浆或封闭胶勾成凹缝,勾缝凹进砖面2~3mm ,操作时,应先勾水平缝再勾竖缝。
水平缝与竖缝相交点做成“×”字,勾缝表面应平整光滑。
1.2外檐挑沿滴水线做法:
1.2.1外檐面砖滴水做法
窗膀与旋脸上面相交的面砖切割成直角梯形,上、下边长相差15~20mm ,旋脸做成锐角,形成鹰嘴。
做
做
法
1.2.2
抹水泥滴水做法。
距檐
1.2.3在檐下先抹40~60
塑料分格条。
1.2.4外檐悬挑部位不翻边时,可直接预埋10×10mm 塑料条。
塑料条转角处剪成“八”字对角.
1.3散水做法:
1.3.1散水与外墙面断缝,打封闭胶或灌沥青砂。
断缝宽度一致,胶面平整、光滑。
断缝宽度:20mm。
1.3.2散水拐角处均设置断缝,注封闭胶或沥青砂。
1.3.3室外台阶、坡道、散水等部位,应与建筑物主体断开设缝,缝应宽窄一致、顺直,缝中填柔性材料。

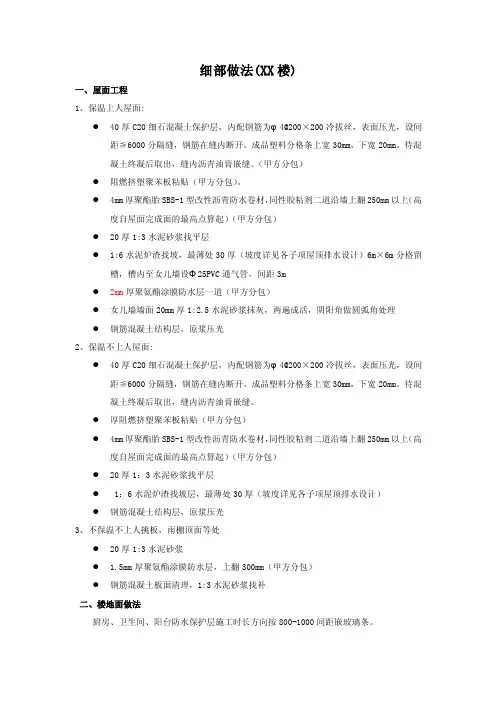

细部做法(XX楼)一、屋面工程1、保温上人屋面:●40厚C20细石混凝土保护层,内配钢筋为φ4@200×200冷拔丝,表面压光,设间距≦6000分隔缝,钢筋在缝内断开。
成品塑料分格条上宽30mm,下宽20mm。
待混凝土终凝后取出,缝内沥青油膏嵌缝。
(甲方分包)●阻燃挤塑聚苯板粘贴(甲方分包)。
●4mm厚聚酯胎SBS-1型改性沥青防水卷材,同性胶粘剂二道沿墙上翻250mm以上(高度自屋面完成面的最高点算起)(甲方分包)●20厚1:3水泥砂浆找平层●1:6水泥炉渣找坡,最薄处30厚(坡度详见各子项屋顶排水设计)6m×6m分格留槽,槽内至女儿墙设Φ25PVC通气管,间距3m●2mm厚聚氨酯涂膜防水层一道(甲方分包)●女儿墙墙面20mm厚1:2.5水泥砂浆抹灰,两遍成活,阴阳角做圆弧角处理●钢筋混凝土结构层,原浆压光2、保温不上人屋面:●40厚C20细石混凝土保护层,内配钢筋为φ4@200×200冷拔丝,表面压光,设间距≦6000分隔缝,钢筋在缝内断开。
成品塑料分格条上宽30mm,下宽20mm。
待混凝土终凝后取出,缝内沥青油膏嵌缝。
●厚阻燃挤塑聚苯板粘贴(甲方分包)●4mm厚聚酯胎SBS-1型改性沥青防水卷材,同性胶粘剂二道沿墙上翻250mm以上(高度自屋面完成面的最高点算起)(甲方分包)●20厚1:3水泥砂浆找平层● 1:6水泥炉渣找坡层,最薄处30厚(坡度详见各子项屋顶排水设计)●钢筋混凝土结构层,原浆压光3、不保温不上人挑板,雨棚顶面等处●20厚1:3水泥砂浆● 1.5mm厚聚氨酯涂膜防水层,上翻300mm(甲方分包)●钢筋混凝土板面清理,1:3水泥砂浆找补二、楼地面做法厨房、卫生间、阳台防水保护层施工时长方向按800-1000间距嵌玻璃条。
1、候梯厅、走道、前室:●面层二次装修考虑●钢筋混凝土结构层2、水泵房、水箱间、湿式报警阀间地面:●30厚C20细石混凝土面层压光● 1.5mm厚JS防水涂膜(由防水单位施工)●20厚1:2.5水泥砂浆找平层●250厚1:6水泥炉渣回填层●基层清理,刷1:0.4水泥浆一道●钢筋混凝土结构层3、低压配电室、值班室地面:●100厚C20混凝土垫层●900厚级配砂卵石回填层,分层夯实●钢筋混凝土结构层4、柴油发电机房、储油间地面(混凝土地面):●20mm厚1:3水泥砂浆面层压光●基层清理,刷1:0.4水泥浆一道●钢筋混凝土结构层5、机动车库:●机动车库最薄处40厚C20砼面层压光●基层清理,刷1:0.4水泥浆一道●钢筋混凝土结构层6、地下室入口车道●机动车库最薄处50厚C30砼,内配钢筋¢6@250,单层双向,刻纹●基层清理,刷1:0.4水泥浆一道●钢筋混凝土结构层7、风机房、设备间地面:●20厚1:3水泥砂浆面层,表面撒1:1水泥砂子提浆抹光●基层清理,刷1:0.4水泥浆一道●钢筋混凝土结构层8、消防水泵房地面(混凝土楼面,有防水层)●20mm厚水泥砂浆面层,表面撒1:1水泥砂子提浆抹光● 1.5mm厚JS防水涂膜(甲方分包)●20厚1:2.5水泥砂浆找平层●1:6水泥炉渣回填层●基层清理,刷1:0.4水泥浆一道●钢筋混凝土结构层9、积水坑地面(水泥砂浆地面,有防水层):●20厚1:3水泥砂浆面层,刮平,找微坡向集水点● 1.2mm厚JS防水涂膜(甲方分包)●基层清理,刷1:0.4水泥浆一道●钢筋混凝土结构层10、消防水池:●20厚1:3水泥砂浆面层,刮平,找微坡向集水点● 1.5mm厚JS防水涂膜(甲方分包)●基层清理,刷1:0.4水泥浆一道●钢筋混凝土结构层11、电梯机房、电井:●20mm 厚1:3水泥砂浆面层压光●钢筋混凝土结构层12、水管井:●20mm厚1:3水泥砂浆压光,1%找坡,坡向地漏,表面压光● 1.5 mm厚JS防水层涂膜,上翻300mm(甲方分包)●钢筋混凝土结构层13、商业、储藏室、物管、办公、卧室、客厅、餐厅●20mm厚1:2.5水泥砂浆拉毛(商铺、办公室、客厅居中嵌玻璃条一道,卧室在门口嵌玻璃条一道)●水泥浆水灰比0.4至0.5结合层一道●钢筋混凝土结构层14、卫生间1(公共卫生间)●面层二次装修考虑●30mm厚C20细石混凝土保护层,坡向地漏,最薄处10mm,拉毛●2mm厚聚氨酯涂膜防水,沿墙上翻300,门洞处向房间内延伸300,洗手盆位置上翻参考墙面做法。
屋面工程精细化做法总体构造及要求说明:1、屋面工程所采用的防水、保温隔热材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
2、防水层和屋面细部构造施工完成后,必须分阶段经雨后检查及淋水、蓄水检验,连续淋水不少于2小时,蓄水不少于24小时。
3、卷材防水的泛水收头应嵌入墙体凹槽内并用金属压条固定密封膏封闭,宜附加砼外挑挑檐和鹰嘴滴水或金属泛水板保护收头,避免雨水顺墙体渗入泛水内。
泛水高度距成型屋面不小于250mm。
4、伸出屋面保护层的管道、设备和预埋件(包括排气管)周围应做防水和固定锥台,其与保护层、防水锥台间留凹槽,并嵌填密封材料。
5、屋面找平层(保护层)应设置分格缝,分格缝间距宜4.0-6.0m,缝宽20mm,女儿墙周边分格缝缝宽为30mm。
6、嵌填的密封材料应与接缝两侧粘接牢固,表面应光滑,缝边应顺直,不得有气泡、开裂和剥离等缺陷。
7、檐口檐沟、天沟、女儿墙和出屋面保护层等细部构造应进行单独验收。
防水及保温层说明:1、屋面的保温层和防水层严禁在雨天、雪天和五级风及以上时施工。
2、水落口、泛水、变形缝和伸出屋面管道等处应设置多道设防,包括设置附加层。
3、铺设屋面隔汽层和防水层前,找坡层、找平层等基层必须干净、干燥。
找平层、保温层说明:1、找平层除严格坡度控制外,还应在收水后二次压光,使表面坚固、平整。
2、基层与突出屋面结构的交接处和基层的转角处,找平层均应做成圆弧形。
3、找平层宜设分割缝,保护层应设分格缝,并嵌填密封材料。
4、穿屋面立管管周与钢套管之间用嵌填密封材料,套管伸出屋面满足规范要求。
细部构造说明:1、屋顶风帽砼翻边与主体结构同时浇筑,高出屋面建筑做法顶面至少250mm。
2、雨水篦子安放处面层标高应比屋面面层低20mm,并确保篦子周围嵌填严密。
3、屋面面层分格缝或伸缩缝嵌入油膏或密封膏前应在缝内均匀涂刷冷底子油。
4、屋面、露台雨水斗和未封闭的阳台地漏需有防堵塞或防覆盖构造措施。
页脚内容1、建筑物外檐:鹰嘴1.1墙砖粘贴:1.1.1排砖:1)按设计图纸及结构实际尺寸进行外檐排砖设计,弹控制线,凡阴阳角部位必须采用整砖。
2)不允许出现小于1/2砖,窗间墙、阴阳角处要做到一致对称。
(参看1.1.2砖缝砖缝采用1:1水泥砂浆或封闭胶勾成凹缝,勾缝凹进砖面2~3mm,操作时,应先勾水平缝再勾竖缝。
水平缝与竖缝相交点做成“×”字,勾缝表面应平整光滑。
1.2外檐挑沿滴水线做法:1.2.1外檐面砖滴水做法窗膀与旋脸上面相交的面砖切割成直角梯形,上、下边长相差15~20mm,旋脸做成锐角,形成鹰嘴。
做做法1.2.2抹水泥滴水做法10mm。
距檐边和窗膀的距离见图。
室外旋脸203015~201.2.3在檐下先抹40~60㎜翻边,在其中部镶贴10×10mm塑料分格条。
1.2.4外檐悬挑部位不翻边时,可直接预埋10×10mm塑料条。
塑料条转角处剪成“八”字对角.1.3散水做法:1.3.1散水与外墙面断缝,打封闭胶或灌沥青砂。
断缝宽度一致,胶面平整、光滑。
断缝宽度:20mm。
1.3.2散水拐角处均设置断缝,注封闭胶或沥青砂。
1.3.3室外台阶、坡道、散水等部位,应与建筑物主体断开设缝,缝应宽窄一致、顺直,缝中填柔性材料。
坡道门口缝中填柔性材料页脚内容150 801.4沉降观测点做法:1.4.1设置位置:结构墙柱、变形缝两端及建筑物转角处,每隔8~12m 均匀设置一个。
1.4.2沉降标牌设置:统一采用建工总承包公司制定的标准,牌镶嵌在沉降观测点上方、居中,牌下边距沉降标外边缘50㎜.。
1.6玻璃幕墙做法及要求: 1.6.1点驳式幕墙胶缝、平、顺、直宽窄一致,胶中无杂质。
1.6.2单元式幕墙横、竖框平直,上下通顺,无不直、见台现象。
1.6.3隐框幕墙的胶缝宽窄一致,平、顺、直,胶中无杂质。
1.6.4幕墙与其他材料交接,应采用软连接可在缝外表做其他装饰,使其外表整齐、美观。

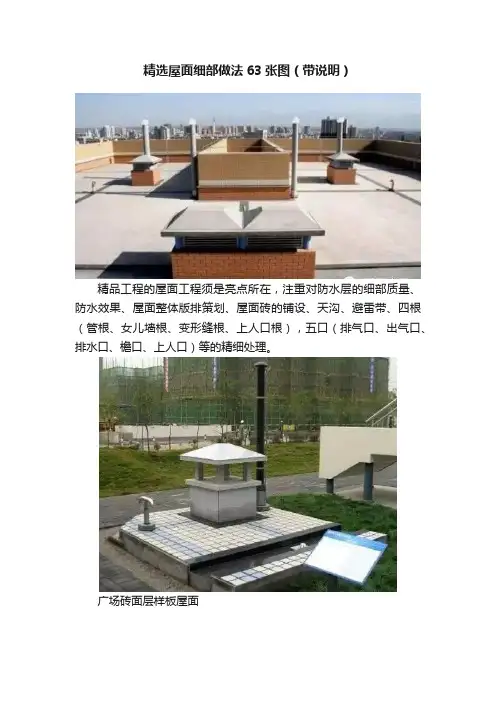

精选屋面细部做法63张图(带说明)精品工程的屋面工程须是亮点所在,注重对防水层的细部质量、防水效果、屋面整体版排策划、屋面砖的铺设、天沟、避雷带、四根(管根、女儿墙根、变形缝根、上人口根),五口(排气口、出气口、排水口、檐口、上人口)等的精细处理。
广场砖面层样板屋面展开剩余94%混凝土面层屋面样板混凝土面层屋面工程实例广场砖面层屋面1、屋面坡向二次深化设计某工程设计图纸屋面排水示意图深化设计后的屋面排水示意图按设计原图施工(相对屋面广场砖铺贴观感、平整度较差)经过对设计图二次深化设计(相对较好)2、广场砖勾缝分格缝做法广场砖勾缝构架铝壳板对缝施工构架铝壳板对缝施工3、滴水线构架滴水线悬挑结构滴水线4、面砖排版构架面砖排版构架根部细部处理女儿墙及伸缩缝样板女儿墙面砖饰面注意事项:暗埋式排气孔(一般设在女儿墙和塔楼墙体上或伸入屋面风帽内。
)暗埋式排气孔面砖女儿墙女儿墙贴砖进行图案设计,分格缝与屋面广场分格缝对缝施工。
水泥砂浆面层女儿墙粉刷女儿墙分格简洁到位,图案清晰,有效控制了墙面开裂、空鼓,无色差。
5、屋面避雷带做法屋面避雷带做法6、伸缩缝伸缩缝做法样板7、泛水构造做法面砖弧形做法风帽与塔楼泛水一体做法地砖直角(周边采用大面砖或石材处理解决排版不是整砖问题)混凝土弧形加厚,防止根部易破损、开裂、空鼓问题弧形混凝土泛水样板8、天沟做法屋面天沟样板不锈钢型材与石材组合天沟箅子屋面天沟采用石材箅子水落口,篦子应采用立体式,且应可拆卸清理,不应采用平面式篦子。
穿墙水舌9、风帽面砖风帽10、排气管排气管要求设置在屋面分格缝中间,做到居中安装。
排气管样板11、通气管做法通气管采用塑料树绿化美观通气管采用不锈钢管制作通气管标识、管根收口、防雷接地根部石材整体做法通气管标识、管根收口、防雷接地12、水簸箕水簸箕,美观大方,易于安放,但注意做泛水时要预留接水簸箕位置。
13、栈桥跨管道或变形缝处,设计人性化小桥,既方便检修,又起到美观和成品保护的效果,在放置小桥处应提前留设防雷接地点。

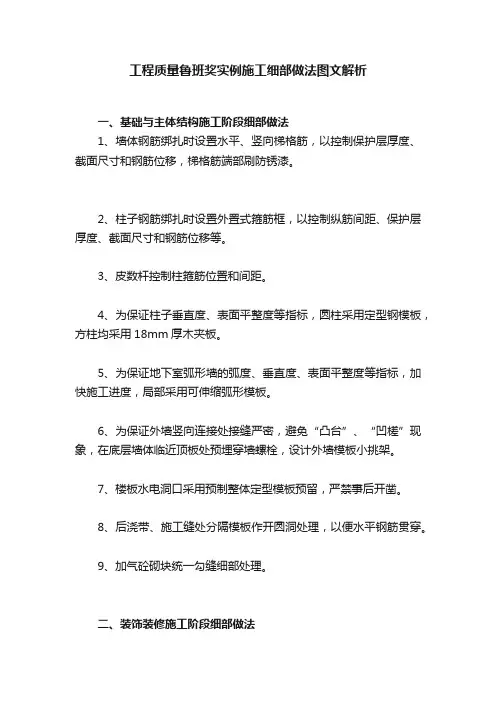

工程质量鲁班奖实例施工细部做法图文解析一、基础与主体结构施工阶段细部做法1、墙体钢筋绑扎时设置水平、竖向梯格筋,以控制保护层厚度、截面尺寸和钢筋位移,梯格筋端部刷防锈漆。
2、柱子钢筋绑扎时设置外置式箍筋框,以控制纵筋间距、保护层厚度、截面尺寸和钢筋位移等。
3、皮数杆控制柱箍筋位置和间距。
4、为保证柱子垂直度、表面平整度等指标,圆柱采用定型钢模板,方柱均采用18mm厚木夹板。
5、为保证地下室弧形墙的弧度、垂直度、表面平整度等指标,加快施工进度,局部采用可伸缩弧形模板。
6、为保证外墙竖向连接处接缝严密,避免“凸台”、“凹槎”现象,在底层墙体临近顶板处预埋穿墙螺栓,设计外墙模板小挑架。
7、楼板水电洞口采用预制整体定型模板预留,严禁事后开凿。
8、后浇带、施工缝处分隔模板作开圆洞处理,以便水平钢筋贯穿。
9、加气砼砌块统一勾缝细部处理。
二、装饰装修施工阶段细部做法1、管道底部做成锥体形状,美观大方。
2、地漏处面砖细部做法。
3、卫生洁具安装居中,稳固;地漏设置合理,美观。
4、吊顶标高线的水平控制到位,吊点分布均匀牢固。
5、地砖接缝平整、颜色一致。
6、室内面砖墙面变形缝细部做法。
7、卫生间离缝铺贴,水平缝2.5MM,垂直缝3MM,有效消除视觉误差,立体感强,简洁大方。
三、安装工程施工阶段细部做法1、管井内各种管道的安装时,用不同颜色加以标识,U形卡使用圆钢套塑料软管。
2、管道穿板护套细部处理。
3、开关、插座标高一致。
4、柜内线缆排列清晰。
5、管道标识明确、排列整齐。
6、风管变截面过渡做法。
7、机房设备基础有组织排水细部做法。
8、管廊层次分明、布置合理。
来源建筑工程鲁班联盟工程质量整理。
1、土方工程(1)土方开挖基底控制标高要引至基坑内,在基槽侧壁作出标志。
(2)将基础周边1米范围的基底清理干净,做垫层砌防水保护墙,为基础施工创造条件。
(3)土方施工做到基底平整,边坡挂线进行找坡,棱角整齐,美观。
2、防水工程(1)防水混凝土①防水混凝土的变形缝、施工缝、后浇带、穿墙管道埋设件的设置和构造必须满足设计要求,严禁有渗漏。
②防水混凝土结构表面应坚实、平整,不得有露筋、蜂窝等缺陷;埋设件位置应正确。
③防水混凝土结构表面的裂缝宽度不应大于0.2mm,并不得贯通。
④防水混凝土结构厚度不应小于250mm,允许偏差为+15mm、-10mm;迎水面钢筋保护层不小于50mm,允许误差±10mm。
(2)卷材防水层①卷材防水层及其转角处、变形缝、穿墙管道的细部做法必须符合设计要求。
②卷材防水层的基层应牢固,洁净、平整不得有空鼓、松动起砂和脱皮现象,基层阴阳角处应做成圆弧形,圆弧半径不小于50mm。
③卷材防水层的搭接缝宽度,短边150mm、长边100mm,允许误差-10mm,搭接缝应粘接牢固,密封严密,不得有皱折,翘边、鼓泡等缺陷。
④侧墙卷采防水层的保护层与防水层应粘接牢固,结合紧密,厚度均匀一致。
(3)细部构造①变形缝、施工缝、后浇带、穿墙管道、埋设件的细部构造做法必须符合设计要求。
②止水带中心线应与变形缝中心线重合,止水带应固定牢靠、平直,不得有扭曲现象。
③穿墙管止水环与主管或翼环与套管应连续满焊,并作防腐处理。
④接缝处混凝土表面应密实、洁净干燥,密封材料应嵌填严密、粘接牢固,不得有开裂、鼓泡和下塌现象。
防水施工(一)防水施工(二)防水施工(三)3、钢筋工程钢筋直螺纹连接:钢筋下料必须采用无齿锯切割,连接完毕后,套筒两端外露的完整有效丝扣不得超过1扣,不能出现肉眼可见裂纹,如出现必须切断重新连接;检查完的接头上用红油漆做出标记,以示自检合格,采用预埋接头时,带连接套的钢筋应固牢,连接套的外露端应有密封盖。
钢筋加工:I级钢筋末端需做180°弯钩,弯曲直径D取钢筋直径d的5倍,平直部分长度取钢筋直径d的5倍;箍筋弯钩135°、平直部分长度取10 d。
钢筋定位钢筋端头应切齐、磨去飞边毛刺,端头刷防锈漆。
底板钢筋支设马蹬楼板钢筋绑扎混凝土墙体中的预留导管、线盒:洞口尺寸≥200mm时,洞口设附加筋,构造加筋、预埋件、电器线管、线盒、预应力筋及其配件等位置准确,绑扎牢固,需焊接固定的部位,不准咬伤受力筋。
安装电盒时尽量不切断钢筋,电盒焊在附加的钢筋上,安装牢固,不得焊在主筋上。
钢筋偏位处理:结构柱钢筋内偏位处理节点结构柱钢筋柱外偏位处理节点3、模板楼板模板:模板支撑体系经过严格验算,并履行审批手续,确保支撑体系的刚度、强度及稳定性。
严格控制模板起拱高度,跨度大于或等于4m的梁板按2/1000起拱。
跨度8.4m楼板按1.5cm起拱。
配模时梁柱节点、梁梁节点作为工序控制的重点,对确保混凝土成型后的观感质量非常重要。
窗口支撑:木材宜采用不易变形的红白松,模板阴角和阳角用角钢与木模固定,同时洞口模板内加支撑。
浇注混凝土时从窗两侧同时浇筑,避免窗模偏位。
大钢模板保温:墙体大钢模板外围多采用苯板做保温,将苯板置于竖肋及背楞之间,保温板不得损坏。
注意大模板边缘部位和穿墙螺栓处的保温,在螺栓四周苯板处可用丝绵塞严,以免形成冷桥。
4、混凝土工程楼板混凝土浇筑:混凝土初凝前用2m刮杠沿四周墙的墙根处向中间刮平,再用压光机压实。
终凝前用木摸子搓平,再用铁摸子压实2-3遍,表面塑料条帚扫毛。
施工缝处理:墙、柱水平施工缝在墙、柱边线内再弹一道切割线,用无齿锯切割,切割深度3cm。
柱、墙上顶水平施工缝按标高线往上5mm再弹一道切割线,进行切割。
下图为框架柱柱头和柱根部处理后浇带:底板后浇带要严格按照图纸和施工方案留置,后浇带两侧模板多留成企口形式。
地下室底板或顶板翻边混凝土施工节点:节点施工说明:由于商品砼坍落度大,在进行地下室底板或顶板翻边部位施工时,振动棒振捣使砼流座到底板,施工人员往往少振或不振捣,导致砼不密实,因此形成渗漏薄弱点。
针对大面积车库底板、顶板、平屋面、所有现浇板因商品砼坍落度大而产生的毛孔及收缩裂缝,导致结构渗漏水现象。
节点施工要求:针对现浇混凝土,要求其坍落度达到3-5cm时,再进行砼二次振捣,确保该处混凝土密实;同时,重点关注该部位的施工控制。
砼浇捣时采用二次振捣,机械磨平工艺施工,能控制结构板裂缝及渗漏水缺陷通病。
注意:坍落度小于3㎝时,禁止二次振捣。
步骤(一):第一次底板砼浇筑完成后,进行第一次防水施工。
在地下室外侧剪力墙根部做涂膜防水加强。
步骤(二):砖胎模完成后,进行第二次防水施工。
地下室“高低跨”剪力墙防水做法步骤(三): 第二次底板砼浇筑完成后,形成完整防水体系。
说明:模板安装时,挤塑板与模板用圆钉固定。
地下室侧墙穿墙螺杆方案详下图。
地下室侧墙穿墙螺杆方案结构柱脚漏浆处理方案:柱脚成品图梁柱接头折模后效果1梁柱接头折模后效果1后浇带施工完毕效果注:若地下室柱钢筋在柱外偏位时,可以不弯柱筋,将柱尺寸适当加大将柱筋包入砼内。
5、二次结构节点事项注: 1.本节点适用于中间一层精装修样板施工,其余尚未开始墙体砌筑;2.样板房墙体砌筑时应将上层墙体砌筑但不允许封顶,以防止上部梁结构受力变形影响样板房的墙体;3.如果中间结构分两次验收时,填充墙砌筑分界层也应按此节点施工。
轻质砌块施工节点室内轻质砖墙面专用腻子满批时砌筑要求说明: 1.为控制轻制质砌块墙体体水泥砂浆粉刷层产生空鼓、裂缝,不用水泥砂浆粉刷,直接采用专用腻子或粉刷石膏腻子批面;2.砌筑墙体垂直度控制在3mm以内。
轻质加气混凝土砌块与梁低交接节点轻质加气混凝土砌块与柱交接节点加气混凝土砌块1加气混凝土砌块2构造柱处马牙磋留设形式6、装饰装修工程1、内墙抹灰及刮腻子(1)加气混凝土砌块抹灰前先将墙面清理干净、润湿(2)打点(3)拉毛(4)根据墙面大小冲筋(5)抹面层灰浆,用铁抹子压实、溜光(6)检查垂直度和平整度(7)检查阴角和阳角(8)刮腻子前清理墙面、弹线(9)楼板周边及模板拼缝找平(10)最后效果:墙面光洁,阴阳角顺直2、外墙抹灰(1)贴饼冲筋(2)完成效果完成效果图1完成效果图27、平屋面做法节点本节点适用于上人屋面、非上人屋面、地下车库顶板、有保温屋面、无保温屋面。
1.基层结构砼面要求随捣随抹光。
2.防水施工前先将基层清理干净,涂膜防水厚度一致,无起泡起皮,翻边高度达到规范要求。
3.卷材施工前基层阴阳角做成R50圆角,达到防水层施工要求。
4.找坡层坡度达到设计要求,表面要求加水泥砂浆随捣随压光。
5.卷材施工与基层粘结牢固、无起鼓。
卷材搭接和翻边高度符合规范要求,翻边处上口卷材插入砼保护层或粉刷层内。
6.出屋面管道及烟气道与屋面交接处作加固处理,防水按程序同步施工。
7.刚性防水施工时,细石砼压实必须随捣随抹光,分仓缝间距不大于4×5m 分设,缝宽20mm,钢筋断开。
如有地砖时,设置分仓缝可根据地砖模数设置,要求分仓缝同地砖缝对齐留设,分仓缝处地砖缝宽度同大面一致,缝内填油膏或打胶收头。
8.每道防水层施工必须做好成品保护工作,保证每道防水的完好性。
无保温平屋面做法有保温平屋面做法刚性防水屋面与墙体交接处理节点刚性防水屋面分仓缝、天沟处理节点出屋面管道防水施工节点屋面卷材防水铺贴方法:从流水坡度的下坡开始,先远后近的顺序进行,使卷材长向与流水坡度垂直,搭接顺流水方向;上下层卷材不得相互垂直铺贴,第二层必须与第一层错开1/2宽度。
卷材铺设效果风帽屋面接水簸箕8、外装饰(1)面砖做法1.外墙面用1:3水泥砂浆粉刷,两次成活,粉刷层厚度≥15mm,以提高墙身自防水能力。
2.外墙面砖根据设计要求按照规格、品种、颜色及比例等进行搭配,用水泥砂浆或专用粘贴剂粘贴,砖缝一般为8~10mm(宜为9mm)。
3.贴外墙面砖前应提早一天将墙体粉刷及面砖浇水湿润,勾缝的深度宜凹进2~3mm。
禁止在雨天或墙面过湿时进行勾缝,以免今后泛碱流白浆现象。
勾缝完毕后外墙面应立即用塑料薄膜覆盖进行保护,预防污染和雨淋。
4.外墙面砖排版见节点图。
5.勾缝宜采用半干粉或挤浆工艺施工。
6.若设计对砖缝颜色有特殊要求时,勾缝材料可另行调整方案。
说明:1.在排版时,阳角砖必须大于100mm,窗间墙阳角面砖大于80mm;2.外墙线脚下窗顶上竖砖长度控制在130-170mm之间调整;3.外墙阳台顶下的门窗顶竖砖长度控制在120或180mm,阳台板下部预留30~60mm。
立柱或小面面砖排版示意图(mm)面砖阳角收头处理说明:1.两个面的面砖在阳角交接时,交界角切割角度大于50度,拼接时必须用砂浆挤压,使交界处不留空隙;2.两个面的面砖在阴角交接收头时留一条竖缝或不留竖缝采用砂浆挤压,必须做到交界处不留空隙。
腰线上下口节点说明:面砖在粘贴时,在面砖与上腰线之间留出10-15mm(宜15mm),线条上涂料跟下5mm,面砖与下腰线之间留出10-20mm(宜15mm)。
面砖门窗套边节点说明:面砖与门窗套交接处必须头缝挤浆,不留空隙。
面砖阴角收头(1) 面砖阴角收头(2)腰线小面砖细部处理节点(一)腰线小面砖细部处理节点(二)外墙贴砖1外墙贴砖2(2)干挂石材节点做法工艺说明:1.所有骨架钢材需热镀锌处理。
2.挂扣件扁钢及螺栓需热镀锌处理或为不锈钢挂件。
3.焊缝必须饱满牢固。
4.钢架焊接处必须除锈后涂刷两道防锈漆然后涂银粉漆处理。
5.膨胀螺栓抗拔要求必须符合规范和设计要求。
6.石材短槽必须机械开槽,保证槽缝宽度符合设计要求,严禁现场手提切割机开槽。
7.不离缝石材板缝需夹胶和座胶时横竖缝内的胶浆必须饱满完整。
8.石材板面需打胶时,胶缝宽窄必须一致,胶缝边缘平滑挺直无毛边。
9.干挂石材厚度为25mm时,单块板平方面积不宜大于1平方米。
10.干挂石材厚度大于25mm时,单块板平方面积不宜大于1.5平方米。
全干挂节点图注:(1)室外花岗岩最低处必须低于室外地坪50,预防室外地面沉降时花岗岩露边;(2)槽钢离开硬性地面20-30mm。
注:膨胀螺栓横向间距根据板材调整,但最大间距不得大于1000mm。
石材加工铣槽节点要求后置式埋件方案示意图说明:后植式埋件方案,要求钢板和角码先在工厂焊接加工,整体热镀锌完成后,进行现场安装。
预埋槽式埋件方案图(一)预埋槽式埋件方案图(二)(3)涂料工程阴角涂料分色界线节点说明:在涂料阴角收头处,涂料统一上下翻5mm。
阳角处理仿石材外墙涂料八、其它节点室外回填土高出室内地坪时防水做法外墙变形缝装饰施工节点剖面外墙变形缝装饰施工节点立面示意图地下车库地坪伸缩缝节点说明:1.本节点适用于地下车库找平层厚度达到或超过80mm的情况。
