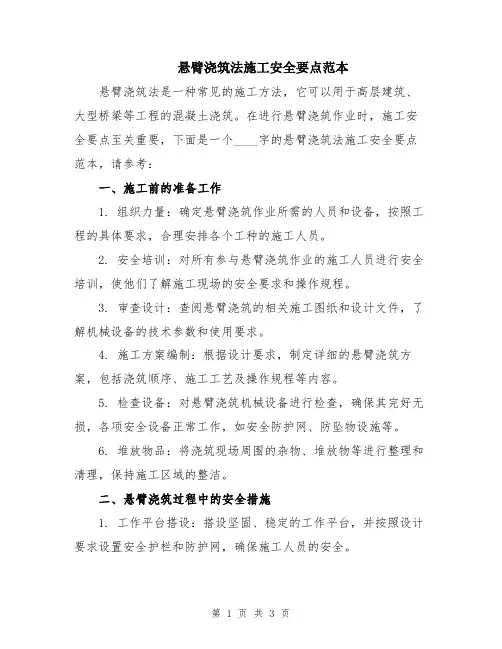

1. 悬臂浇筑采用挂篮施工,属于高处作业,除按高处

作业的有关规定办理外,并应遵守下列考定:

1.1 斜拉托架及挂篮组拼后,应进行全面检查,并做加

载试验。

1.2 在墩上进行零号块施工,以斜拉托架用做施工平台

时,在底模平台边缘处,应设临时护栏,外围设安全网,

安装好扶梯。斜拉托架平台与分水尖托架平台搭设的人行

道板,必须连接牢固,人行道板上,应采取防滑措施。0#

块拆模后,应保留一部分平台,为养生及其它作业使用。

1.3 所使用的机具设备,应进行检查( 如千斤顶、滑

车、手拉葫芦、钢丝绳等) ,并应有足够的安全系数。不符

合安全规定的严禁使用。

1.4 施工前,应组织有关人员进行安全技术交底,制定安全技术措施,检查安全防护用品是否齐备。

1.5 检查墩身预埋件和斜拉钢带的位置及坚固程度,是否符合设计要求。

1.6 遇有大风及恶劣天气时,应停止作业。

2. 双层作业时,操作人员必须严守各自岗位职责,防止疏漏及掉落铁件工具等。

3. 挂篮使用时,应经常检查后锚固筋、千斤顶、手拉葫芦、张拉平台及保险绳等是否安全可靠。底模标高调整时,应设专人统一指挥。作业人员脚下应铺设稳固的脚手板,身系安全带。

4. 挂篮在安装、行走及使用中,应严格控制荷载,防止过载的冲击、震动。如需在挂篮上另行增加设施( 如防雨棚、立井架、防寒棚等) ,不得损坏挂篮结构及改变其受力形式。

5. 挂篮拼装及悬臂组装中,危险性较大,在高处及深水处作业时,应设置安全网,搭好脚手跳板,设置临时护栏。操作人员必须按规定佩带安全防护用品,配备救生设施。

6. 使用吊挂水桶时,其位置、加水量等应符合设计要求。排水设施和方法,应稳妥可靠。在施工中,对上述情况要进行经常性安全检查。

7. 在底模荡移前,必须详细检查挂篮位置、后端压重及后吊杆安装情况是否符合要求。应先将上横梁两个吊带与底模下横梁边接好,确认安全后,方可荡移。

8. 挂篮行时,要缓慢进行。速度应控制在10 公分/分以内。挂篮后部,各设一组溜绳,以保安全。滑道要铺设平整、顺直,不得偏移,并随时注意观察,发现问题及时处理。

9. 浇筑砼时,挂篮桁架后端,应锚固在已完成的梁段

上,并配重使与浇筑的砼重量保持平衡状态。挂篮桁架行走和浇筑砼时,其稳定系数不得少于1.5 。

10. 浇筑合拢段砼时,在悬臂端预加压重,随浇筑进程,加载逐步撤出时,应自上而下进行。撤出压重时,应注意安全,防止砸伤。

11. 箱粱砼接触面的凿毛工作,所用手锤柄应牢固。作业人员之间,应有一定的安全距离。并应做好安全防护措施。
