内蒙古华晨新能源有限责任公司旧公中风电场100MW工程并网运行安全性评价(自查报告)内蒙古华晨新能源有限责任公司华晨旧公中风电场二零一七年五月尊敬的各位领导、各位专家:大家好!首先对各位莅临内蒙古华晨新能源有限责任公司华晨旧公中风电场100MW项目指导工作表示热烈的欢迎和衷心的感谢!内蒙古华晨旧公中风电场在内蒙古经委、电力公司、电科院以及相关部门的关心和指导下,以及地方各级党委、政府和相关部门的大力支持下,本期工程并网运行安全评价工作进展十分顺利。
现将内蒙古华晨新能源有限责任公司华晨旧公中风电场一期100MW项目并网运行安全性评价工作自查情况向各位领导、各位专家汇报如下:一、旧公中风电场概况内蒙古华晨新能源有限责任公司固阳红泥井100MW风电项目区域位于内蒙古自治区包头市固阳县境内,距固阳县约46km,地貌属低山丘陵为主,周围无高达建筑物。
场区地势略有起伏,平均海拔高度在1647M。
占地面积约48.75k㎡。
地处大陆内部,属温带大陆性气候,年均气温5.3°C,年平均风速8.05 m/s,设计年有效风时数2531.96小时,上网电量2.53亿kWh。
场区内有S311穿过,适合运输施工原材料及大型设备。
华晨旧公中风电场是根据内蒙古绿能新能源有限责任公司的可行性研究报告开工建设,总体规划容量为100MW。
2016年6月正式开工建设,安装50台明阳风电MYSE2.0MW-110风力发电机组,风电机出口电压为690V,经箱式变压器升压至35kV后,通过四回35kV架空集电线路汇入升压变电站,由升压站出单回220kV线路约7.0KM送至华电红泥井风电场,通过已投运的220KV送出线路(中井线)接入华电红泥井220kV升压站。
2016年12月8日升压站反送电成功,12月9日首台风电机并网发电,2017年5月30日50台风电机组全部并网发电。
二、现场设备情况说明2.1变电设备概况2016年12月08日,内蒙古华晨新能源有限责任公司旧公中风电场设备启动运行,主要设备有:220kV升压变电站一座,安装山东泰开变压器有限公司SZ11-100000/220三相铜芯三绕组内设平衡线圈有载调压油浸式变压器一台;采用线变组接线方式,220kV送出线路中井线,断路器为山东泰开高压开关有限公司LW30-252型六氟化硫断路器;35kV接线方式采用单母线接线,四回进线为35kV地埋集电线路,35kV开关柜为泰豪科技(深圳)电力技术有限公司生产的KYN61-40.5铠装型移开式交流金属封闭开关柜,内装ZN85-40.5/T1250-31.5型固封式户内高压真空断路器和HD4-40.5/1250-31.5kA六氟化硫断路器;35kV母线上装设静态无功补偿SVG装置,补偿容量为±25MVar;站用变压器为江苏中荣科技有限公司生产的干式变压器SCB10-500/35一台,电源引自35kV母线;备用站用电源取至一台容量为50kW的上海基叶机电有限公司STC-50-4型柴油发电机组。

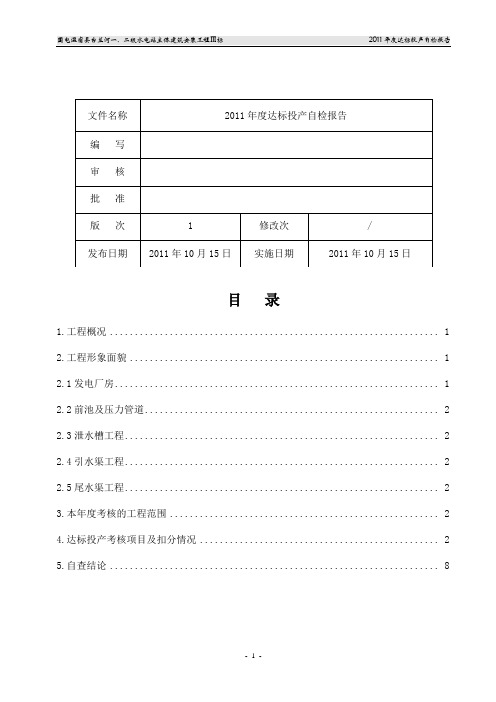

目录1.工程概况 (1)2.工程形象面貌 (1)2.1发电厂房 (1)2.2前池及压力管道 (2)2.3泄水槽工程 (2)2.4引水渠工程 (2)2.5尾水渠工程 (2)3.本年度考核的工程范围 (2)4.达标投产考核项目及扣分情况 (2)5.自查结论 (8)国电温宿县台兰河一、二级水电站主体建筑安装工程Ⅲ标2011年度达标投产自检报告1. 工程概况台兰河一、二级水电站工程位于新疆维吾尔自治区阿克苏地区温宿县境内。
厂址距温宿县城50km,距阿克苏市60km。
电站为引水式径流电站,主要任务为发电,台兰河一、二级水电站装机容量均为48MW(装机台数为4台,2×19.2MW+2×4.8MW),电站工程等别为Ⅳ等小(1)型。
台兰河一级水电站从塔克拉克河与台兰河汇合口下游400m处的电站引水渠首(新建)引水,在台兰河台地前缘处利用台地落差建一级电站,一级电站尾水直接连二级电站的引水渠,二级电站的压力前池~电站厂房布置于古木别孜背斜南坡,最后二级电站的尾水向东南方向投入台兰河总干渠以满足总干渠下游灌溉用水,多余水量则继续向东穿过台兰河总干渠后退入台兰河。
工程主要建筑物(引水渠首、引水渠、压力前池、压力钢管、泄槽、电站厂房等)级别为4级,次要及临时水工建筑物为5级。
跨越公路的桥涵建筑物与公路的等级相同。
工程区域地震基本烈度为Ⅷ度,主要建筑物地震设防烈度为Ⅷ度。
电站厂房设计洪水标准为30年一遇,校核洪水标准为100年一遇;其余主要建筑物(引水渠、压力前池、输水渡槽、渠系建筑物等)设计洪水标准为20年一遇,校核洪水标准为50年一遇。
本标段为新疆温宿县台兰河一、二级水电站主体建筑安装工程第Ⅲ标(二级电站工程)。
主要工程项目包括:引水渠、压力前池、电站厂房、泄槽、尾水渠、暗渠段、排洪渡槽、防洪堤、交通桥、压力钢管制作安装、闸门及启闭机金属结构安装及机电设备的安装。
2.工程形象面貌2.1发电厂房1)大机组段已全断面浇筑至发电机层以下1447.62m高程。

三期建设达标投产安全管理自检汇报材料尊敬的各位领导和专家:大家好!欢迎大家在百忙之中来到国电双鸭山发电有限公司三期工程进行机组达标预检工作。
在集团公司的正确领导下,在各参建单位的共同努力下,为全面实现双电公司三期工程机组安全达标投产,公司达标投产安全组根据国电集团公司xx年下发的《火电机组达标投产办法》认真组织、协调监理单位、参建施工单位开展了安全达标工作,较好的完成了安全达标指导性检查专家提出的整改内容。
按照达标投产考核办法的规定,对安全管理考核项目逐项逐条地进行了全面检查,并严格按照本办法的评分规定进行评/扣分,三期两台机组安全管理自检得分率为97.1% ,达标投产安全管理必备条件全部满足,达标投产支持性材料齐全。
下面我代表国电双鸭山发电有限公司三期工程达标投产安全管理组就本工程达标投产工作开展及自检情况向各位领导和专家做一简要汇报。
1、三期建设安健环管理目标:安全目标:不发生人身重伤以上事故;不发生重大机械设备事故;杜绝火灾事故;不发生负有主要责任的重大交通事故;严格控制各种习惯性违章。
文明施工目标:施工区域实行封闭管理;材料、设备、设施定置化管理;执行有关。
环保目标:控制射线伤害;国电双鸭山发电有限公司安监部三期达标投产安全管理汇报材料现场目测无尘;生产和生活污水达标排放;施工场界噪声不超标;不发生新的职业病;系;不发生环境污染事故。
2、安全管理达标投产自检情况为全面实现双电公司三期工程机组安全达标投产,公司达标投产安全管理组根据国电集团公司xx年下发的《火电机组达标投产考核办法》,认真组织、协调建设单位、监理单位、参建施工单位开展了安全达标工作,较好的完成了安全达标工作任务。
2.1确定了安全达标工作目标,认真履行了工作职责安全管理组通过自学、专家指导组讲解,较熟悉的掌握了《火电机组达标投产考核办法》所规定的内容,为以后安全达标工作的开展奠定了基础。
2.1.1成立了安全达标组织机构。
组长由公司总经理担任,副组长由公司安监部主任担任,组员为各施工单位安全管理部门的负责人、双电公司安全负责人、安全监理师。
酿酒厂自查报告一、引言本报告是酿酒厂根据监管要求,对自身的生产运营情况进行全面自查和评估的结果。
酿酒厂一直秉持着质量和安全是企业生存和发展的基石的理念,本次自查旨在发现存在的潜在问题,并提出相应的改进措施,以确保酿酒过程的安全和产品质量的稳定。
二、生产环境1. 厂区设施维护:酿酒厂对厂区设施进行了定期检修和维护,并建立了相应的维护记录。
排水系统、电力设备、通风与隔离措施均已完好无损。
2. 卫生与消毒制度:酿酒厂建立了完善的卫生与消毒制度,并定期组织培训,确保员工对卫生和消毒操作的遵守。
消毒剂及相关清洁设备的使用均按照标准操作程序进行。
三、原料采购与管理1. 供应商审查:酿酒厂对原料供应商进行严格的审查和评估,只有符合相关标准的供应商才有资格成为酿酒原料的供应商。
一切合作均以签订合同为基础。
2. 原料检验:酿酒厂有一套完善的原料检验流程,并设立了专门的原料检验室。
在原料采购时,必须进行原料样品的抽检和化验,确保原料无污染并符合标准。
四、生产工艺与操作1. 生产计划与记录:酿酒厂建立了科学合理的生产计划,确保生产过程的高效和顺畅。
同时,所有生产环节都有专门的记录,便于日后的追溯和分析。
2. 生产设备维护:酿酒厂对生产设备进行定期维护和保养,确保设备的正常运转和安全性。
设备维护记录的填写和存档工作得到了有效执行。
五、质量管理与控制1. 检验与测试:酿酒厂严格执行质量检验标准,对每个生产批次进行抽检和化验。
所有的质量检验结果都有相应的记录和分析。
2. 不合格品处理:酿酒厂建立了不合格品处理的程序,并采取相应措施对不合格品进行分类、处理和追踪。
确保不合格品不会影响到正常的生产流程和成品质量。
六、安全与环境保护1. 生产安全:酿酒厂严格遵守相关安全生产法规,建立了相应的安全管理制度和应急预案。
员工定期进行安全培训,提高应对紧急情况的能力。
2. 环境保护:酿酒厂高度重视环境保护,采取各项措施减少污染物的排放和资源的浪费。
造纸厂自查报告一、引言造纸厂作为重要的工业企业,对环境保护和生产安全承担着巨大责任。
为了确保生产过程中的合规性,提高环境管理水平和生产效率,我厂制定了自查报告,详细记录了我们在近期内的自查结果以及针对问题的改进措施。
二、生产过程自查1. 原材料采购(1)自查结果:我厂对原材料供应商的环保措施进行了全面审查,并确保提供符合法律法规要求的原材料。
在某些情况下,我们发现少数供应商存在环保措施不完善的问题。
(2)改进措施:与供应商加强沟通,要求其加强环保意识,推动其进行环境治理和技术革新,确保原材料的可持续性和环保性。
2. 生产工艺(1)自查结果:我厂定期对机器设备进行检查和维护,确保其正常运转和安全性。
不过,我们注意到其中一些设备存在老化、能效低下以及噪音和废气排放问题。
(2)改进措施:加大对设备的维护力度,定期更新老化设备,提高生产能效;采用先进的减排设备,减少噪音和废气的排放。
3. 生产废水和废气处理(1)自查结果:我厂按照国家相关标准对废水和废气进行处理,但监测结果发现部分参数超过了规定的排放限值。
(2)改进措施:加强废水和废气检测监测,及时调整处理工艺,确保排放达到国家标准。
同时,加强员工环境保护意识培训,提高其对废物分类和处理的认识。
4. 粉尘控制(1)自查结果:我厂采取了多种粉尘控制措施,如湿式除尘和密闭生产等,但仍发现部分场所存在粉尘扬散问题。
(2)改进措施:完善粉尘控制措施,如增加湿式除尘设备、加强清洁工作,并加大对员工个人防护用品的宣传力度。
三、环境管理自查1. 环境保护意识(1)自查结果:我厂普及环境保护知识,提高员工的环保意识,但个别员工对环境保护法律法规的了解和执行存在欠缺。
(2)改进措施:增加环保法律法规的培训课程,加强员工对环保意识的教育,定期组织环保知识考核,提高员工的法规遵守能力。
2. 废物管理(1)自查结果:我厂对废物进行分类、收集、储存和处置,但有时发现废物管理不够规范和严格,存在一定的隐患。
东方汽轮机厂FD82B(1500KW)风力发电机组调试验收报告编号:F1-T-1.1-GP.IP.01-A共一册第一册风电工程处2005-11-17调试验收报告风力发电机组型号:FD82B东汽出厂编号:FD82BNO.631风场风机编号:111风机所在地:甘肃酒泉瓜州北大桥第二风电场调试验收报告风力发电机组型号:FD82B—1.5MW厂商/风场风机编号:东方汽轮机有限公司111#风机所在地:甘肃酒泉瓜州北大桥业主:国投酒泉第二风电有限公司地址:甘肃酒泉瓜州北大桥城市:酒泉市瓜州县电话/传真:0937-验收日期:2011年2月13日风力发电机组调试成功风力发电机已根据制造厂商提供的《检查表》进行安装检查,并对电气部分进行了检查、调试,没有缺陷(或有很小的缺陷但不影响风机的正常运行。
这些缺陷在附录中全部记载以便合同各方对此有所了解。
0操作者已经了解风力发电机组的各种功能以及风力发电机组的整个运行流程。
地点:瓜州北大桥第二风电场日期:2011-2-11东汽人员:刘林运行人员:监理:1.参与者在风力发电机组验收期间有下列人员出席:东汽(调试):运行人员:监理:在整个系统进入自动运行状态之前,验收报告一定要完整的依次记录。
在第4章中比较重要的安全设备性能试验将会对风力发电机组运行人员作详细说明。
2.试车期间的环境条件:天气条件:良好风速[m/s]:9温度[℃]:-73.技术参数:额定功率[KW]:1500轮毂高度[m]:61.5风轮直径[m]:824.调试内容主要调试步骤有:1.安装检查:检查风机是否按照技术资料安装,各系统部件完整。
完成2.绝缘、接地检查:检查风机的电气系统的绝缘、接地值符合要求。
完成3.给风机送电:风机的各蓄电池开始充电,已充满24小时。
完成4.风机的变浆系统、偏航系统、各辅助系统功能测试调整。
完成5.风机叶片的机械零位与电气零位已对位。
完成6.主轴刹车的刹车片间隙已调整,并已测试性能。
《纸箱自查报告》-----关于印刷企业自查情况的报告尊敬的市文化广电新闻出版局领导:我公司位于宁波市鄞州古林鹅颈村,企业现有总资产300万元,注册资金150万元,员工16人,厂区面积600平方米,可年生产瓦楞盒产品0.086亿平方米。
现将企业自查情况报告如下:一、执行国家印刷管理法规规章情况我公司在上级各部门领导的关心和指导下,深入学习,认真贯彻,坚决执行,杜绝一切违法违纪的经营行为。
严格按照印刷经营许可证经营范围,严格执行《印刷业管理条例》和《印刷品承印管理规定》,严格执行国家有关印刷管理的各项法律法规和各项规章制度,自觉维护企业良好形象。
我们坚决执行《商标印制企业五项制度》,针对存在的问题,即时加以整改,并完善了承印验证、登记、保管、交付和残次品销毁五项制度,制定了《商标印制管理办法》,统一按照要求认真填写《企业印刷品承印登记簿》,同时制定和完善了相应的管理措施。
做到在经营的过程中不断提升企业的形象、企业的诚信度,为印刷行业营造一个好的氛围出一份力。
在经营过程中我们通过学习、领会各项经营政策和法律法规,使企业逐步步入了一个良性循环的轨道,为以后的发展打下了良好的基础,我们经常学习各项行政法规,通过了法规培训,法规培训证书号:浙ba-0036,对违规乱纪的事,我们坚决杜绝,决不能让违规乱纪的经营行为在我们企业发生。
二、开展经营活动的基本条件和经营情况我公司现有厂房面积600平方米,职工人数16人,其中管理人员2人,技术人员1人,工人13人,各类设备7台,能满足各类包装供应商需求。
xx年公司定期组织管理人员和员工开展安全生产培训和印刷企业法律法规及五项制度和消防的学习。
在以后的经营过程中,我们将不断学习,敏锐洞察,拓展市场,不断拓展壮大公司业务,为以后引进新设备,提升企业在行业中的竞争力而不断努力。
三、产品质量情况和安全生产情况我们公司始终以“以质量求生存,以信誉谋发展”为理念,xx 年度的质量管控中,实行生产自检和合作单位抽检,严把产品质量关,决不让不合格产品流出企业,产品出厂合格率为100%。
内蒙古华电乌兰察布玫瑰营二期200MW风电项目达标投产自检报告编制单位:华电福新能源股份有限公司内蒙古开发建设分公司编制时间:二〇一四年十二月二十五日内蒙古华电乌兰察布玫瑰营二期200MW风电项目达标投产自检报告一、工程概况(一)工程任务及建设规模内蒙古华电乌兰察布玫瑰营二期200MW风电项目(以下简称玫瑰营二期项目),该项目总概算投资17.26亿元(不含送出),由内蒙古华电玫瑰营风力发电有限公司(以下简称玫瑰营公司)组织建设。
本项目于2011年11月29日经国家发展和改革委员会以发改能源[2011]2608号文核准。
本工程共设计安装歌美飒G90(2000kW)风电机100台,已于2013年10月底全部投产发电。
(二)总体布置及主要建筑物特点玫瑰营二期项目位于内蒙古自治区乌兰察布市察右前旗玫瑰营镇境内,该场址风能资源丰富,无破坏性风速,主风向频率大。
1、升压站布置玫瑰营二期与一期共用升压站,站区为长方形,西侧为生活区,东侧为电气一次设备区。
站区建有综合控制楼、车库库房、配电室等建筑物。
西侧的主控楼共二层,框架结构,建筑面积1585平方米,车库和备品备件库位于综控楼北部西侧,一层砖混结构。
35kV配电室位于主控楼东侧。
二期扩建宿舍楼一座,522㎡;35kV配电室一座,293㎡;动态补偿装置室两座,282㎡;仓库及汽车库一座,350.4㎡。
2、风电机布置风电机地势较高区域内布置,有效占地约111平方公里。
(三)主要设备特性1、风力发电机:内蒙古歌美飒风电有限公司生产, 型号为G90-2000,额定功率2000kW, 变桨变速、恒频,低温型,叶轮直径90米。
2、主变:南通晓星变压器有限公司生产,型号为三相双绕组铜芯有载调压油浸电力变压器(带平衡绕组),额定容量100MVA。
(四)项目投资及工程建设执行情况玫瑰营二期项目由华电新能源发展有限公司(以下简称新能源公司)及歌美飒(北京)风电设备有限公司(以下简称歌美飒公司)共同出资建设,其中新能源公司投资75%,歌美飒公司25%,初步设计批复工程静态投资168320.98万元(不含送出),工程动态投资172629.99万元(不含送出)。
甘肃风电场100MW工程工程总结报告一、工程概况:甘肃玉门桥湾100MW工程位于甘肃省酒泉地区瓜州县与玉门市交界处,位于河西走廊中部,距离瓜州县城东北偏东90km,距离玉门镇西北偏北40km处。
场址区的海拔高度约在1380-1500m之间,场地开阔,地势平坦。
本项目主体建筑工程主要包含67台1500kW型风电机组基础(包括接地、防腐工程)、67台箱式变电站基础(包括接地、防腐工程)及电缆沟的开挖与回填等施工项目。
节点工程完成时间:基础开挖:2009-10-10~2010-04-09基础环安装:2009-10-28~2010-05-06钢筋制安:2009-10-29~2010-05-11基础浇筑: 2009-11-05~2010-05-13基础防腐:2009-12-09~2010-05-29基础回填:2010-04-13~2010-05-30接地网施工:2010-04-14~2010-06-02箱变基础:2010-04-20~2010-06-28二、施工依据:1.《建设工程项目管理规范》(GB/T50326-2006);2.《工程测量规范及条文说明》(GB/T50026-2007);3.《普通混凝土用碎石或卵石质量标准及检验方法》;4.《普通混凝土配合比设计技术规程》(JGJ/T55-96);5.《普通混凝土强度配合标准》(GB170-87);6.《混凝土结构试验方法标准》(GB50152-92);7.《普通混凝土用砂质量标准及检验方法》(JGJ52-92);8.SDJ69-87、SDJ280-90《电力建设施工验收技术规范》(建筑工程篇、水工结构篇)9.《火电施工质量检验及评定标准》(建筑工程篇)10.GB50202-2002《建筑地基基础工程施工质量验收规范》11.GB50203-2002《砌体工程施工质量验收规范》12.GB50204-2002《混凝土结构工程施工及验收规范》13.GB50205-2001《钢结构工程施工及验收规范》14.GB50206-2002《木结构工程施工质量验收规范》15.GB50208-2002《地下防水工程质量验收规范》16.GB50209-2002《建筑地面的工程施工及验收规范》17.GB50210-2001《建筑装饰工程质量验收规范》18.JGJ18-2003《钢筋焊接及验收规程》19.GB50212-91《建筑防腐工程施工及验收规范》20.GBJ107-87《混凝土强度检验评定标准》21.GB50300-2001《建筑工程施工质量验收统一标准》22.GBJ301-88《建筑工程质量检验评定标准》23.GB50242-2002《建筑给排水及采暖工程施工质量验收规范》24.《火力发电厂焊接技术规程》DL/T869-200425.《电气装置安装工程电气设备交接试验标准》GB50150-200626.《电气装置安装工程接地装置施工及验收规范》GB50169-200627.《风力发电厂项目建设工程验收规程》三、工程进度:我部于2009年9月26日进驻施工现场,2009年10月10日进行了第一基风机基础的开挖,并于2009年11月5日成功浇筑QD02基础。
项目达标投产安全管理自检报告
根据华能国际电力股份有限公司;火电机组达标投产工作要求,本项目部组织了这一阶段的项目达际投产自检工作。
结合项目的实际情况制定出本项目的达标投产实施细则和目标,落实组织机构、实施计划。
按“华能达标投产考核办法”进行自检评分工作。
落实计划完成情况及协调解决相关问题。
对自检中需要消缺、完善的项目做出整改计划。
组织协调现场,并逐步进行落实实施。
未完善项目如下;采取相对应措施如下;
安全标示牌、警告牌。
认真进行补充布置
安全记录不齐全制定安全日活动、周学习、月总洁安全管理奖惩制度加大奖惩制度、狠抓不放松
安全简报下达到各级,并学习
三级安全教育记录不齐全重新进行安全教育,并记录
安全工具检验记录不齐全制定安全工具检验台帐
对照以上未完善项目检查落实整改情况,严格执行“发现问题、及时整改”管理制度。
进一步做好达标投产复检的准备工作。
环境有限责任公司项目部
2006年11月28日。
