百货大楼施工组织设计

  • 格式:doc
  • 大小:152.50 KB
  • 文档页数:33

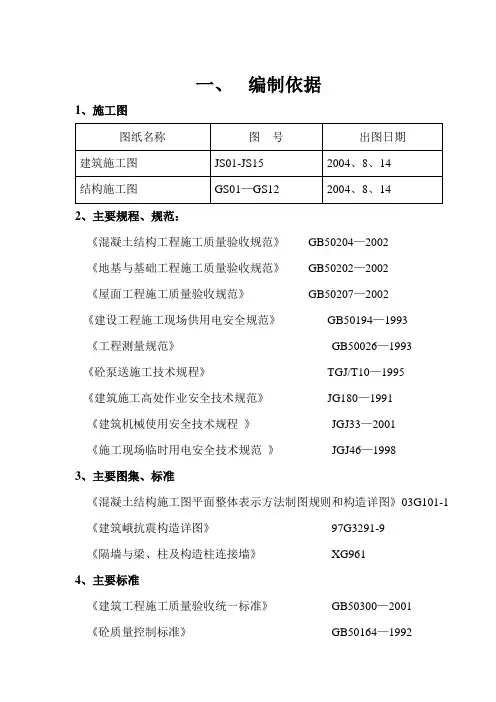

一、 编制依据

1、施工图

图纸名称 图 号 出图日期

建筑施工图 JS01-JS15 2004、8、14

结构施工图 GS01—GS12 2004、8、14

2、主要规程、规范:

《混凝土结构工程施工质量验收规范》 GB50204—2002

《地基与基础工程施工质量验收规范》 GB50202—2002

《屋面工程施工质量验收规范》 GB50207—2002

《建设工程施工现场供用电安全规范》 GB50194—1993

《工程测量规范》 GB50026—1993

《砼泵送施工技术规程》 TGJ/T10—1995

《建筑施工高处作业安全技术规范》 JG180—1991

《建筑机械使用安全技术规程 》 JGJ33—2001

《施工现场临时用电安全技术规范 》 JGJ46—1998

3、主要图集、标准

《混凝土结构施工图平面整体表示方法制图规则和构造详图》03G101-1

《建筑峨抗震构造详图》 97G3291-9

《隔墙与梁、柱及构造柱连接墙》 XG961

4、主要标准

《建筑工程施工质量验收统一标准》 GB50300—2001

《砼质量控制标准》 GB50164—1992 《砼强度检验评定标准》 GBJ107—1987

《建筑施工安全检查标准》 JGJ59—1999

二、 概 况

1、工程概况

工程名称: 徐州市百货大楼改造

地理位置: 徐州市中山南路1#

建设单位; 徐州市百大楼股份有限公司

设计单位: 徐州市第二建筑设计院

勘察单位: 江苏省勘察设计院

监理单位: 徐州市嘉信监理有限公司

施工单位: 江苏城达建筑有限公司

合同范围: 施工图中除加固拆除项目外全部内容

合同质量目标: 合格

合同工期: 总工期 天,开工日期按建设单位签定开工报告为准,竣工工期 年 月 日。

2、建筑设计概况

1)本工程为改造扩建工程:东部外扩一排六米柱网,室内一至五层增加扶梯,室内二层钢筋砼楼梯拆除,改为现浇板,总改造建筑面积为2116M2,共五层,首层层高为5.4M,二至四层均为4.8M,五层层高为4米,檐口高度为23.8米,设计±0.00标高同旧楼,高程为33.4米。

2)建筑防火设计:在新增楼梯进行消防设置,前室设防火卷闸门。

3)内、外装修由建设单位另定专业队伍施工。

4)屋面做法同旧楼防水做法,排水方向流向原落水管位置。 3、结构设计概况

1)结构体系为钢筋砼框架,框架抗震等级为三级,剪力墙抗震等级为二级,建筑结构安全等级为二级。

2)本工程场地土类型为中软场地,属Ⅱ类建筑场地,表面层为砼路面。

3)砼强度等级:

A、承台、梁、板、柱、楼梯为30。

B、过梁、圈梁、 构造柱为C20。

4)填充隔墙

A、0.00米下采用MU10机制砖,M7.5水泥砂浆砌筑。

B、0.00米上采用200、100厚加气砼砌块,M5混凝土砂浆砌筑。

5)框架柱、梁、板

梁、板:井字梁结构,板厚均为100MM。

柱:断面均为450×450,柱距为7.5米(边跨)、7.6米(中间跨)。

三、施工组织部署

1、施工组织管理

1)组织机构

项目经理部领导班子由项目经理、主任工程师及副经理组成。主管技术、质量、生产、安全、经营、成本和行政管理工作,并负责对工程的领导、指挥、协调、决策等重大事宜,

2)质量保证体系及分工

A、质量保证体系框图

业主 监理

江苏城达建筑有限公司

第二项目经理部

质量 生产 技术 徐州市质量监督站

施工队伍 现场管理 工

长 专业技术 测

量 试

验 B、质量管理领导小组

为了确保质量目标的实现,现场成立了质量管理领导小组,其成员如下:

组长:顾海城(项目经理)。

副组长;张祥龙、张相阳。

成员:耿长勇、孟庆彬、王广福。

2、施工总平面布置

1)室内改造时,利用原有货梯进行垂直运输和人力运输相结合,材料的堆放,全部集中原有底层大厅,按类集中覆盖(防潮和防损坏)。

2)室外改造时,结构施工时,布置泵送地泵一台,垂直运输周转材料,还是利用原有货梯和人力运输相结合,并且考虑现场空地较少,所用材料尽量工完料完,即时清理。

3)施工工期

为了确保大楼提供总工期,并结合现场实际情况,详见施工进度计划表。

4)劳动力组织

A、集结精干的施工队伍,组织好劳动力进场,根据结构特点和建设单位工期要求及我项目部承诺条件,结合徐州地区的施工情况,合理组织一支强有力的施工队伍进场,要求该队伍自身管理水平高,施工能力强,既有利于施工生产的连续,又可保证工程的工期及施工质量。

B、 做好职工的入场教育,搞好全员的各项交底工作,职工进场后,利用一段时间对职工进行入场教育,对职工大力宣传国家的法律、法规和 徐州市的各项规定以及我公司的各项规章制度。教育职工学习文明公约,让职工做文明市民。

C、加强职工安全教育,树立安全第一的意识,由安全员给职工上

安全课,使全体职工都能把安全工作当作头等大事来抓。

D、落实各级人员的岗位责任制,对职工进行施工组织设计及各分部分项工程施工方案的集体交底工作,使全体职工都能掌握技术及质量标

准,对关键部位除详细交底外,还应现场示范,促使操作工人理解“企业在我心中,质量在我手中”及“百年大计,质量第一”的内涵。

5)结构施工期内劳动计划

工序 工 种 计划人数 进场时间 备 注

1 瓦工 15 04、9 劳动力根据量大小及施工进度具体安排进场 2 钢筋工 25 04、9

3 木工 30 04、9

4 砼工 10 04、9

5 电焊工 2 04、9

5、主要机械计划

根据进度计划制定机械,需用计划及时组织好施工机械的进场就位,并检查保养一遍,使其设备完好率达95%以上,详见下表

计划投入的主要施工机械设备表

序号 机 械 或

设备名称 型 号规 格 数量 国 别产 地 制造年份 额定功率KW 生 产能 力M/H 备注

1 砂浆搅拌机 UJZ200 1 建湖 2004 3.2

2 插入式振动器 HZX-60 4 临海 2003 1.7

3 平板式振动器 N-7 2 山东 2002 3.3

4 钢筋切断机 GJ-40 1 建湖 2003 4.4

5 钢筋弯曲机 WJ-40 1 建湖 2003 3.5

6 对焊机 UN-75 1 建湖 2003 25

7 电焊机 BXZ-300 2 泰兴 2002 25

8 木工刨床 NJ235 1 西安 2000 3

9 圆盘锯 MB104 1 徐州 2001 3

10 潜水泵 QY-25 1 山东 2003 1

11 蛙式夯机 1 建湖 2002 2.5

12 经纬仪 J2 1 苏州 2002

13 水准仪 SD3 2 苏州 2002

14 手推车 12 本地 2002

6、施工原则控制

1)基础工程

测量放线

土方开挖

验槽

砼垫层

接桩 底板(含电缆沟)钢筋绑扎 底板(含电缆沟)模板 基础(含电缆沟)底壁砼 基础柱放线 基础柱钢筋 基础柱模板 基础柱砼 基础拆模养护 基础土方回填

2)主体工程

测量放线 柱钢筋 柱模板 柱砼 拆模养护 标高放线 梁板模板 梁板钢筋 梁板砼养护

四 施工准备

1、技术准备

1)熟悉和审查施工图纸,组织图纸会审。

A、 合同签订后,由技术部门向建设单位领取各专业图纸,由资料员负责施工图纸的收发,并建立管理台帐。

B、 由主任工程师组织工程技术人员认真审图,作好图纸会审的前期工作,针对有关施工技术和图纸存在的疑点作好记录。

C、工程开工前及时与业主、设计联系,作好设计交底及图纸会审工作。

2)准备与本工程有关的规程、规范、图集。

根据施工图纸,准备与本工程相关的规范、规程及有关图集,并分发给经理部相关人员。

3)测量人员根据建设单位提供的水准点高程及座标位置,做好工程控制网桩的测量定位,同时做好定位桩的闭合复测工作,并做好标识加以保护。

4)技术工作计划内

根据工程特点,经过详细的技术论证,按期编制缜密合理的施工组织设计入各分项工程施工方案,要求施工组织设计和方案必须经审批后实施,技术交底及时准确并有针对性。

5)试验工作计划

根据工程情况及时计算各种原材,成品及未成品的用量,安的关规范标准进行曲试验,主要试验项目计划见下表
