管线河流大开挖方式穿越施工方案

  • 格式:docx
  • 大小:31.56 KB
  • 文档页数:7

管线河流大开挖方式穿越施工方案

一、有流水河流施工方法

1、施工程序

测量放线→扫线→材料运输→主体组焊→探伤→试压→防腐→检漏→

→ 开挖导流沟 → 围堰 → 排水 → 管沟开挖→管道下沟→细土回填→第一段压载→管沟回填→水工保护→拆除围堰→回填导流沟→管沟开挖→排水→管道下沟→连头→压载→管沟回填三桩埋设→地貌恢复→清理现场

2、施工方法

2.1测量放线

根据设计的交桩桩位,参照设计中线成果表,对河流的穿越位置进行测量,确定管道中心线的位置,并用标桩放出管线穿越位置、留头位置、管沟开挖位置;同时放出导流沟开挖位置、放土区。

2.2扫线

由于河滩地均为冲刷的水坑,为了满足施工及安全的需要,需要对水坑进行清理,扫线工作用推土机进行。

2.3设备、材料运输

为了保证施工的顺利进行,在征地完成的情况下,应将设备、钢管、压载块、水工保护用料等运入设备、材料堆放场。

2.4开挖导流沟

根据现场的实际情况,选择合适导流沟的开挖位置,一般情况下,导流沟入口与穿越段河岸的内夹角不宜小于45º,避免水流不畅而冲击堰体。本方案计划侧面导流沟内边缘位置距河岸60m,导流沟入口点在穿越中心点上游85m,导流沟出口点在穿越中心点下游45m,导流沟的宽度A为原河道宽度的0.5—1倍,导流沟底标高低于原河道标高1m,为保证导流沟侧面的冲刷量达到最小,在两个弯道处用麻袋装粘土码砌1~2排厚度,高度同导流沟,并在其中间放置一层防水布,另外,应适当征用一定宽度的防冲刷用地,导流沟侧面防冲刷征地宽度B根据地质情况确定。

现场布置及占地范围如下图所示。

导流沟开挖时,在入口、出口先预留6m不开挖,到其余位置的导流沟全部挖好,并且将临时便桥搭设好后,再将出口、入口的预留位置挖开,使河水从导流沟内通过。

2.5主体组焊

根据施工计划,将河流穿越管道分为两段进行整体预制,第一段是主河道段,第二段是第二次施工段(滩地段),组焊施工严格按照施工规范、焊接工艺进行。

2.6探伤

管道组焊完成后,按照监理大纲程序要求及时向监理公司上报探伤申请,请求质检单位按照施工规范要求进行拍片。

7)试压

焊口经质量检验合格后,开始对穿越管道进行试压准备工作,焊接封头、进水管、排水管,安装阀门、压力表等附件,使其具备试压条件。

试压工作要严格按照制定的试压程序、要求、指标进行,严格控制施工安拟围堰体

河岸 河流

管沟 堆土区

导流沟

25 25

60 A B

设备、材料停放区

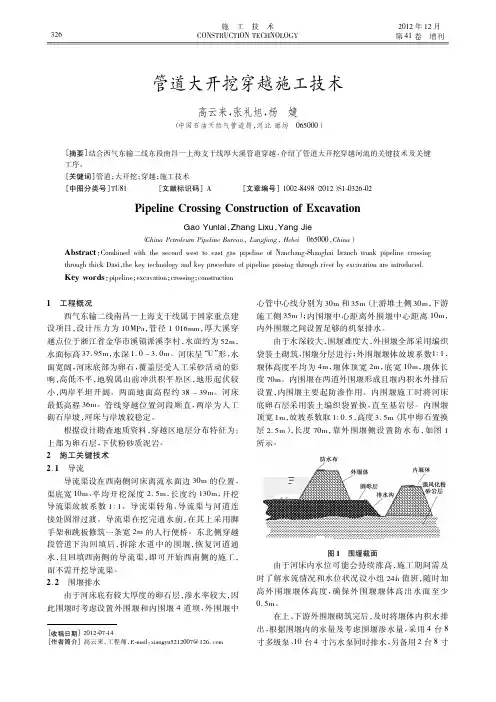

(图中单位:米) 围堰导流示意图 全。

2.8围堰

在导流沟启用后,开始用推土机、单斗将河滩地的土方推运到河边,围上游堰,上游堰体规格为上口宽5m,下口宽10m,堰高应高于河面1.5m,围堰时采用顶流围堰,以便使河水沿自然方向流入导流沟;上游堰围好后,再围下游堰,下游堰用出口处导流沟挖出的土方围筑,下游堰规格为上口宽4m,下口宽8m,堰体高出河水面0.5—1.0m。

2.9排水

在上、下游堰围好以后,立即用水泵进行抽水,将上、下游堰体内的积水排到堰外。

2.10管沟开挖

堰体内的存水基本抽干净时,开始先用推土机横向推土,推土宽度25~30m,将表层的标高下降3~5m,推出不小于15m宽度的管沟开挖面和管道预制场地,剩余2~3m用单斗进行管沟开挖,由于地质是粉土,管沟易塌方,因此,对于管沟采取放坡型开挖,坡度1:0.6~1,满足设备吊装预制管段下沟的安全需要。

管沟开挖的过程中,要不间断的抽水,使管沟内的渗水基本排出沟外,满足管沟的开挖需要。

管沟开挖完成后,立即用测量仪器对管沟的标高进行测量,确保管沟达到设计要求的标高。

2.11管道防腐补口

试压合格后,立即对管口进行防腐补口,补口时要确保热收缩套(带)的规格、型号与设计要求相符,补口工作严格按照《管道补口、补伤施工方案》进行施工。

2.12管口补伤

为了确保管道防腐层的质量符合施工质量要求,在管道下沟前必须对防腐层进行电火花检漏工作,对于防腐层损伤、过薄等原因出现的漏点,立即用补伤片进行补伤,确保管道防腐层质量达到设计要求,补伤工作严格按照《管道补口、补伤施工方案》进行施工。

2.13第一段管道下沟

管道补口、补伤工作按照设计要求完成后,准备进行第一段管道下沟,下沟用吊管设备进行,吊装用尼龙吊带;吊装时,要由专职起重工统一进行指挥,设备行走、吊具起落都必须严格执行“机械安全操作规程”的有关安全要求,确保设备、人员、管道的安全。

管道下沟后,立即用仪器对管道顶部高程进行复测,核实管道的位置是否符合设计要求深度,如果存在问题,必须立即进行调整,直到达到设计要求埋深为止。

2.14管沟回填

首先用单斗垂直管顶将土方回填到管沟内,压住管道不上浮,在进行二次细土回填,再用推土机推土回填,回填土均必须按照设计要求的密实度进行分层夯实。

2.15水工保护

在管沟回填的同时,按照设计要求的位置、结构、尺寸开始进行水工保护工程施工。施工时需要对粉土层进行夯实,使密实度达到设计要求。

浆砌石的灰浆配合比必须符合设计的要求,施工时,灰浆应饱满、密实,浆砌块石应平整、有序,石块规格、强度达到设计要求。对浆砌石背面5m内的回填土进行分层夯实,其密实度达到设计要求。

2.16拆除围堰

浆砌石护坡经过固化但未达到要求的强度时,应先用土方在护坡前面堆成一个挡水墙,防止河水直接冲刷护坡;然后,先拆除下游围堰,并将围堰用土石方推到河岸边缘,最后拆除上游围堰,上游围堰宜用单斗采用后退方法进行拆除,将堰体土石方挖到导流沟入口处或岸边。

2.17回填导流沟

自上游向下游方向逐步回填导流沟,避免沟内存水。

2.18第二段管沟开挖 导流沟回填以后,将第二段管沟进行开挖,首先用推土机将表层土方推掉,剩余小于3.0m深度的管沟用单斗开挖,一次挖沟成型,挖沟的过程中用水泵配合连续排水;管沟深度经仪器测量达到设计要求深度后,按照设计要求进行细土垫层平整。

2.19第二段管道下沟

采用吊管设备将第二段管道下沟,吊装用尼龙吊管带,采取专职起重工统一指挥,机械操作应严格按照“机械安全操作规程”执行。

2.20连头

第二段管道下沟后,立即与第一段管道进行连头作业,在连头的过程中,用水泵对管沟进行连续排水,使施工安全作业。

2.21压载

如果第二段管道也有压载,连头后要对第二段管道进行压载,压载的位置、数量等要求严格按照设计要求进行。

2.22管沟回填

管沟回填从远离河流的一侧开始,逐步向连头位置推进,在该过程中,一直用水泵进行排水,必须保证焊道与水面隔离开。

二、无流水河流施工方法

1、施工程序

2、施工方法

2.1测量放线

根据设计的交桩桩位,参照设计中线成果表,对河流的穿越位置进行测量,确定管道中心线的位置,并用标桩放出管线穿越位置、留头位置、管沟开挖位置;同时放出导流沟开挖位置、放土区。 测量放线→扫线→材料运输→主体组焊→探伤→试压→防腐→检 漏→管沟开挖→细土回填→排水→管道下沟→压载→一次细土回填→二次细土回填→管沟回填→三桩埋设→水工保护→地貌恢复→清理现场

2.2扫线

由于河滩地多为冲刷的水坑,为了满足施工及安全的需要,需要对水坑进行清理,扫线工作用推土机进行。

2.3主体组焊

根据施工计划,直接在河道内将河流穿越管道进行整体预制,组焊施工严格按照施工规范、焊接工艺进行。

2.4试压

焊口经质量检验合格后,开始对穿越管道进行试压准备工作,焊接封头、进水管、排水管,安装阀门、压力表等附件,使其具备试压条件。

试压工作要严格按照制定的试压程序、要求、指标进行,严格控制施工安全。

2.5管道防腐补口

试压合格后,立即对管口进行防腐补口,补口时要确保热收缩套(带)的规格、型号与设计要求相符,补口工作严格按照《管道补口、补伤施工方案》进行施工。

2.6管口补伤

为了确保管道防腐层的质量符合施工质量要求,在管道下沟前必须对防腐层进行电火花检漏工作,对于防腐层损伤、过薄等原因出现的漏点,立即用补伤片进行补伤,确保管道防腐层质量达到设计要求,补伤工作严格按照《管道补口、补伤施工方案》进行施工。

2.7管沟开挖

堰体内的存水抽干净时,开始先用推土机横向推土,推土宽度25~30m,将表层的标高下降3~5m,推出不小于15m宽度的管沟开挖面和管道预制场地,剩余2~3m用单斗进行管沟开挖,由于地质是粉土,管沟易塌方,因此,对于管沟采取放坡型开挖,坡度1:0.6~1,满足设备吊装预制管段下沟的安全需要。用单斗进行管沟开挖,由于地质中含有粉土,管沟易塌方,因此,对于管沟采取放坡型开挖,满足设备吊装预制管段下沟的安全需要。 管沟开挖完成后,立即用测量仪器对管沟的标高进行测量,确保管沟达到设计要求的标高。

2.8排水

管沟开挖的过程中,如果存在地下水,要在管沟边缘设置集水坑,用水泵不间断的抽水,使管沟内的渗水基本排出沟外,满足管沟的开挖需要。

管道下沟后,立即用仪器对管道顶部高程进行复测,核实管道的位置是否符合设计要求深度,如果存在问题,必须立即进行调整,直到达到设计要求埋深为止。

2.9管沟回填

用单斗挖土从管道的正上方对管道进行回填,避免管道在淤泥的推力下发生位移,确保管道的埋深符合设计要求。

上部分的回填土用推土机远距离运土回填。管沟回填土要边回填边夯实。

2.10三桩埋设

根据设计要求的三桩类型埋设三桩,施工时,必须按照设计规定的位置、埋深、方向进行埋设。

2.11地貌恢复

将全部管沟进行回填,并对施工现场进行平整,将地貌恢复到原貌。

2.12清理现场

将施工用的设备、余料运出施工现场,清理现场,达到“工完、料净、场地清”。
