水利水电施工导流方式有哪些
【学员问题】水利水电施工导流方式有哪些?
【解答】1、施工导流可划分为分期围堰导流方式和一次拦断河床围堰导流方式,与之配合的包括明渠 导流、隧洞导流、涵管导流、以及施工过程中的坝体底孔导流、缺口导流和不同泄水建筑物的组 合导流。施工导流方式应经过全面比较后拟定。
2、施工导流方式选择应遵守下列原则:
(1)适应河流水文特性和地形、地质条件;
(2)工程施工期短,发挥工程效益快;
(3)工程施工安全、灵活、方便;
(4)结合、利用永久建筑物,减少导流工程量和投资;
(5)适应通航、排冰、供水等要求;
(6)河道截流、围堰挡水、坝体度汛、封堵导流孔洞、蓄水和供水等初、后期导流在施工期各 个环节能合理衔接。
3、采用分期围堰导流方式时,一期围堰位置应在分析水工枢纽布置、纵向围堰所处地形、地 质和水力学条件、施工场地及进入基坑的交通道路等因素后确定。发电、通航、排冰、排沙及后 期导流用的永久建筑物宜在第一期施工。
3.4采用隧洞导流时,隧洞断面尺寸和数量视河流水文特性、岩石完整情况以及围堰运行条件 等因素确定。当导流隧洞的使用经过不同导流分期时,应根据控制阶段的洪水标准进行设计。
3.5下列情况下宜采用枯水期围堰挡水的导流方式:
(1)一个枯水期能将永久建筑物(或临时挡水断面)修筑至坝体度汛标准的汛期洪水位以上时;
(2)汛期虽淹没基坑但对工程进度影响较小且淹没损失不大时。
以上内容均根据学员实际工作中遇到的问题整理而成,供参考,如有问题请及时沟通、指正。
广西中小型水库除险加固工程施工导流方式探讨
水库枢纽加固需进行施工导流,导流方式因受地形地貌、施工时段、春灌用水、人饮用水、施工期间水库来水量等因素制约不同,在技术可行下应根据工程实际情况选用合理的导流方式,力求导流方法简单、造价低。
标签:中小型水库;除险加固;导流方式;探讨
1 概述
中小型水库枢纽建筑物主要由坝、溢洪道、放水设施和进库道路等组成,大部分于50~60年代兴建,那时修建的水库,其坝型大都采用土石坝,放水设施主要由穿坝涵管和放水斜管组成。水库建成后,经过几十年的运行,期间没有进行大规模的加固。近几年国家对水库进行了安全鉴定并对三类水库存在的安全隐患进行全面加固,水库枢纽加固需进行施工导流,而各个水库因受地形地貌、施工时段、春灌用水、人饮用水、施工期间水库来水量等因素制约不同,采用的导流标准、导流时段、导流方式各不相同,下面对广西中小型水库除险加固常见的施工导流方式进行探讨。
2 施工导流方式
2.1 不做围堰,利用原放水设施进行导流
有些水库的放水设施已经进行维修加固,此次水库除险加固放水设施不列入本次加固范围内,大坝内坡不加固或死水位以上部分进行加固。对于这类水库,施工导流方式一般采用不做围堰、利用原放水设施进行导流。如乐业县山洲水库除险加固工程,放水设施不需进行加固,大坝内坡死水位以上修建混凝土六角块护坡,下游春灌用水量较少、不需考虑人饮用水,大坝内坡施工进度安排在最枯时段12月~次年1月,在那个时段基本上不下雨,上游基本上没有来水,利用原放水设施排放库水至死水位后施工大坝内坡,至1月底大坝内坡施工到一定高程后就可进行水库蓄水,以满足春灌用水需要。
有些水库进行除险加固时,虽然大坝内坡不需进行加固,但坝体或坝基需进行防渗灌浆加固,坝体或坝基灌浆在水库水位较高时因为水压的作用,其灌浆效果不好,难以达到设计所需要的抗渗系数要求。此时也利用放水设施把水库水位降低到灌浆所需的水位。

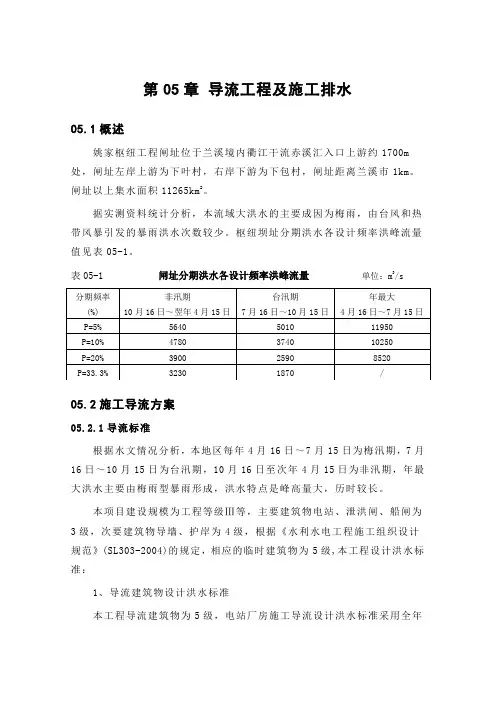

第05章 导流工程及施工排水
05.1概述
姚家枢纽工程闸址位于兰溪境内衢江干流赤溪汇入口上游约1700m处,闸址左岸上游为下叶村,右岸下游为下包村,闸址距离兰溪市1km。闸址以上集水面积11265km2。
据实测资料统计分析,本流域大洪水的主要成因为梅雨,由台风和热带风暴引发的暴雨洪水次数较少。枢纽坝址分期洪水各设计频率洪峰流量值见表05-1。
表05-1 闸址分期洪水各设计频率洪峰流量 单位:m3/s
05.2施工导流方案
05.2.1导流标准
根据水文情况分析,本地区每年4月16日~7月15日为梅汛期,7月16日~10月15日为台汛期,10月16日至次年4月15日为非汛期,年最大洪水主要由梅雨型暴雨形成,洪水特点是峰高量大,历时较长。
本项目建设规模为工程等级Ⅲ等,主要建筑物电站、泄洪闸、船闸为3级,次要建筑物导墙、护岸为4级,根据《水利水电工程施工组织设计规范》(SL303-2004)的规定,相应的临时建筑物为5级,本工程设计洪水标准:
1、导流建筑物设计洪水标准
本工程导流建筑物为5级,电站厂房施工导流设计洪水标准采用全年分期频率(%) 非汛期
10月16日~翌年4月15日 台汛期
7月16日~10月15日 年最大
4月16日~7月15日
P=5% 5640 5010 11950
P=10% 4780 3740 10250
P=20% 3900 2590 8520
P=33.3% 3230 1870 /
5年一遇,洪峰流量为8520m3/s。泄洪闸导流设计洪水标准采用非汛期5年一遇,其洪峰流量为3900m3/s。
2、 施工期临时度汛洪水标准
本工程施工期度汛标准采用全年5年一遇洪水,其设计流量为8520m3/s。
3、截流标准
采用截流时段重现期5年一遇月平均流量。
05.2.2导流方式
一期围左岸电站厂房及左侧15孔泄洪闸,由右岸束窄河床(导流明渠)导流,一期左岸电站厂房围堰采用全年五年一遇(P=20%)设计,一期左岸泄水闸围堰采用非汛期5年一遇(P=20%)设计;二期围右河道18孔冲砂闸,利用已建成的15孔泄洪闸导流,围堰采用非汛期五年一遇(P=20%)标准设计。一期围堰拆除前,厂房进水、尾水闸门和左河道15孔泄洪闸闸门需安装完毕,二期导流时,电站厂房由闸门挡水。
1 FCD71010 FCD
初步设计阶段水电建设项目
施工导流标准及方式设计大纲范本
水利水电勘测设计标准化信息网
1995年2月 2
水电站初步设计阶段
施工导流标准及方式设计大纲
主 编 单 位:
主编单位总工程师:
参 编 单 位:
主 要 编 写 人 员:
软 件 开 发 单 位:
软 件 编 写 人 员:
勘测设计研究院
年 月
3
目 次
1. 引 言 ..................................................... 4
2. 设计依据文件和规范 ......................................... 4
3. 设计基本资料 ............................................... 4
4. 设计基本资料分析 ............................................ 10
5. 施工导流设计标准及导流时段划分 ............................ 12
6. 导流方式的选择 ............................................ 13
7. 应提供的设计成果 .......................................... 15
