义煤集团宜阳县丰源煤业有限公司

工业广场电缆沟施工措施

义煤集团宜阳县丰源煤业有限公司

二〇一一年四月十六日

审批意见

编 制:

总工程师:

矿 长:

机电矿长:

机 电 科:

生 产 科:

安 检 科:

供 应 科:

义煤集团宜阳县丰源煤业有限公司工业广场

电缆沟施工安全技术措施

本工程为义煤集团宜阳县丰源煤业有限公司工业广场动力电缆沟,矿变电所至主风机房,总长度158米,电缆沟50米处设一个集水井,电缆沟跨越一处矿区道路,一处轨道,电缆沟底部采用混凝土垫层结构,在基础上两边采用砖混结构,详见施工图纸及A-A、B-B、C-C断面设计图。

一、施工方案

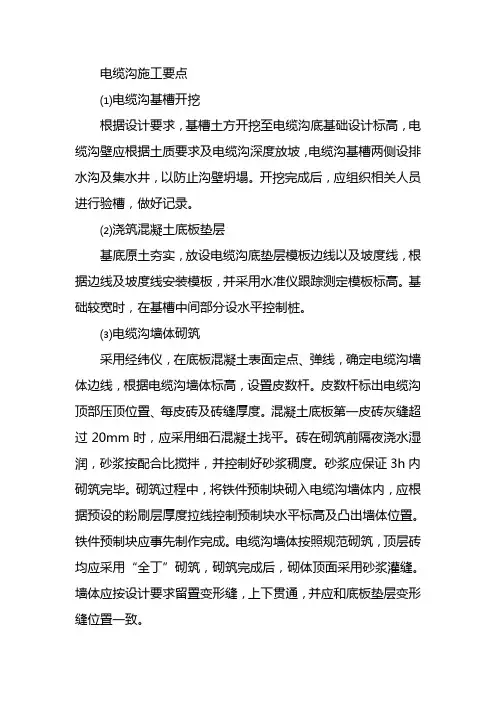

电缆沟土方工程采用人工开挖,人工清槽,底部打水泥垫层,两边采用180mm混凝砖砌结构,粉刷。电缆沟每5米设一个电缆托架,固定在电缆沟墙体上。电缆沟采用防水砂浆防水,上设水泥盖板防护,电缆沟分支处必须设防火墙。防火墙及其两侧一米范围内涂刷1mm厚度G60-3防火涂料,码摞PFB型防火包200厚。

二、施工方法

土方工程施工前,要先进行实地定位放线测量,并按照图纸放出开挖线,经验收确认后方可开挖。全部电缆沟采用人工开挖,人工清槽,不得采用机械设备开挖,清槽完毕后,按1:2防水砂浆进行电缆沟底部垫层处理,(按水泥重量的5%掺加防水剂),底部厚度100mm,然后在砌墙体--固定电缆支架--粉刷--清除墙体表面砂浆,经验收后,进行电缆敷设工作。

三、施工安全技术措施 1、施工前必须切断施工附近10内所有供电线路电源。

2、开挖电缆沟时施工人员应了解地下电缆敷设情况,施工中发现其他有妨碍施工的情况,做好保护工作,及时报告现场负责人。

3、施工人员应保持3-5米的距离,听从现场指挥。

4、挖沟弃土应在电缆沟0.4米以外,堆土高度不能超过1.5米。

5、如果遇到土质松软地带,应按斜坡型挖坑1:0.75坡度进行。

6、在房屋根基开挖时,应根据现场情况进行加固,现场负责人确认安全后,在进行工作。

7、现场作业人员必须佩带安全防护用品(手套、安全帽等)。

8、施工前工作人员必须进行经审批后的安全技术措施学习、签字。

义煤集团宜阳县丰源煤业有限公司

二〇一一年四月十六日
