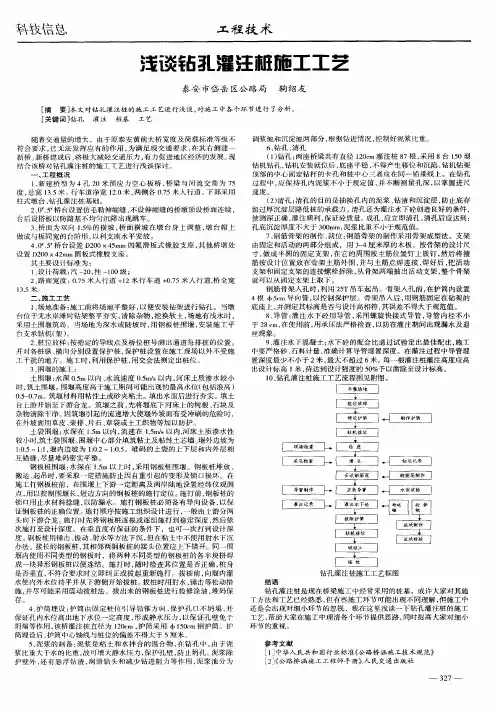

浅谈钻孔灌注桩的施工工艺

  • 格式:doc
  • 大小:26.00 KB
  • 文档页数:4

浅谈钻孔灌注桩的施工工艺

钻孔灌注桩是桥梁中常用基桩类别之一,它能将桩顶上所承受荷载传递到较深的地基持力层。主要是通过机械钻孔、人工开挖、钢管挤土等手段成孔,将预制钢筋笼放置于孔内,在泥浆护壁条件下,通过导管灌注混凝土形成。它适用于黏性土、砂土、碎石等各类土层。具有施工及操作简单、施工设备简单轻便等特点。本文是对钻孔灌注桩的施工工序、控制要点及完整性检测做较全面的分析、总结,便于以后施工。

1 钻孔灌注桩施工工艺

平整场地→施工放样→护筒埋设→钻机安装就位→调制泥浆→钻孔→淸孔→钢筋笼吊装→导管安装→灌注混凝土→质量检测。

1)施工放样:是通过图纸给定坐标,用全站仪放出各桩的位置,桩位控制点的设置必须稳定、不易损毁。通过水准点,用水准仪测量出各个桩的井口标高,计算出各个桩所需钻孔深度,并将其记录悬挂在钻机醒目的位置上。

2)护筒埋设:护筒制作材料有木、钢、钢筋混凝土三种。常采用钢护筒,可重复使用。护筒直径应大于桩径至少200mm,护筒中心与桩中心的平面位置应不大于50mm,竖直方向的倾斜度不得大于1%。主要作用是:稳定孔壁、防止坍孔、隔离地表水、保护孔口地面、固定桩孔位置和钻头导向等。护筒底部应回填至少50cm厚的粘土。当土质为砂性土时,护筒周围0.5-1.0m范围内也应用粘土回填夯实,保证护筒稳固,防止地表水的渗入。埋设护筒深度应视土质与流速决定,在旱地或筑岛处宜为2-4m,在水中或特殊情况下则根据要求或水文、地质情况计算确定。

3)钻机安装就位:钻机就位前要对其进行性能检查,钻机应安置在孔位上并保持垂直稳定、位置准确。为防止成孔不垂直、偏差大于规定值,在就位前要对施工现场进行平整和压实,并把钻机调整到水平状态。在钻进过程中,应经常检查使钻机始终处于水平状态工作。水上钻机平台在钻机就位前,必须进行安装验收,其平台要牢固水平,钻机架要稳定。

4)泥浆制作:钻孔泥浆由水、黏土(膨润土)组成,必要时加入添加剂。具有悬浮钻渣、冷却及润滑钻头,增大静水压力,防止坍孔的作用。在泥浆制作过程中,一定要根据设计部门提供的地质勘探资料,根据地质情况的不同,选用适宜泥浆的比重,泥浆粘度及不同的钻进速度。施工完毕后废弃的泥浆应采取集中沉淀再处理的措施,不可以随意的排放,污染周围环境和水域。

5)钻孔:在钻孔过程中要随时检查孔的深度、倾斜度、泥浆性能等因素,不符合要求时应及时调整。钻孔采用分班连续作业,无特殊情况中途不得停钻,认真填写钻孔记录表。

6)淸孔并检测孔质量:

淸孔的方法主要有:抽浆法、换浆法、掏渣法等,方法的选用应根据设计要求、钻孔方法、机械设备条件和地质情况确定。无论采用哪种方法,清孔时,都必须保持孔内水头,防止坍孔。淸孔的质量要求:摩擦桩:直径≤1.5m的桩,≤200mm;对于桩径﹥1.5m或桩长﹥40m或土质较差的桩,≤300mm; 支承桩:≤50mm;淸孔后的泥浆性能指标:含砂率﹤2%;相对密度1.03-1.10;黏度为17-20Pa.s;胶体率﹥98%。沉淀土厚度测量方法可在淸孔后用取样盒吊到孔底,待到灌注混凝土前取出,直接量测沉淀在河内的沉渣厚度即可。不能用加深孔底深度代替清孔。

7)钢筋笼吊装

一般采用吊车进行吊装,吊车的型号要根据钢筋笼的特点进行选择。吊装完毕后,要将它吊挂在孔口的护筒上,不得直接将钢筋笼支承在孔底。随后对钢筋笼进行定位,防止钢筋笼偏离中心。钢筋笼尽量采用一次整体入孔,若钢筋笼较长,不能一次整体入孔时,也尽量少分段。可以减少入孔时间,两钢筋笼对接时,上下节中心线要保持一致。若钢筋笼发生严重扭曲变形,必须将钢筋笼拆开重新制作。

8)灌注混凝土

灌注混凝土前,再次检查孔内泥浆的性能和孔底沉淀厚度。如不符合要求,要进行二次淸孔。合格后采用导管法进行灌注,导管的内径宜为200-350mm,居中垂直安放,不能与钢筋笼接触,防止提升导管的时候钢筋笼也提升。

混凝土配合比必须是具有相应资质的试验室提供,以保证混凝土的强度要求。施工时严格按配合比进行拌合,要具有良好的和易性,灌注时要保持足够的流动性。坍落度当桩孔直径D<1.5m时,宜为180-220mm;D≥1.5m时,宜为160-200mm,要充分考虑运距、气温、施工时间的影响导致的坍落度损失。混凝土的灌注时间不得超过首批混凝土的初凝时间。混凝土运至施工现场时,应再次检查它的坍落度,不符合要求不得使用。首批灌注混凝土的数量应满足导管首次埋置深度1.0m以上的需求。导管的埋置深度宜控制在2-6m,并随时测量孔内混凝土面的位置,及时调整导管埋深。

9)成桩质量检测

质量检测常用方法有:钻芯检验法、振动检验法、超声脉冲检验法、射线法。主要是检测灌注桩是否存在夹泥、断裂、缩颈、混凝土离析等不良现象。经无破损检测若发生上述病害,可根据其位置采用不同的处理方法:在距离地表5.0m以内,可采用开挖法,挖至处理部位后,将杂物清除,露出良好的混凝土时,将钢筋上的泥浆清除干净,支模后浇筑强度高于桩身混凝土设计强度的混凝土。

2 施工中容易出现的问题及预防

1)钢筋笼上浮

产生的原因:①钢筋笼安防后未加以固定;②混凝土浇筑到钢筋笼底部是浇筑混凝土的速度过快。

预防措施:①钢筋笼就为后,采取加固措施;②混凝土浇筑到钢筋笼底部1m左右时,宜降低灌注的速度;混凝土顶面上升到骨架底部4m以上时,再提升导管,使底口高于骨架底部2m以上后再恢复正常的灌注速度。③控制好导管的埋置深度。

2)断桩

指灌注桩灌注完毕后,经过探测发现桩身局部完全无连续、出现蜂窝、局部夹泥或截面断裂的现象。是工程施工中最严重的一种桩缺陷,直接影响到工程的质量。

产生原因:①提升导管过快,导管的埋置深度不够;②导管不合格,存在渗漏现象,使泥浆进入导管。③混凝土供应不足,造成长时间的间隔;④混凝土的骨料太大、和易性差、坍落度小,造成导管堵塞,形成夹泥。

预防措施:①严格控制导管的埋置深度;②所用导管必须经过闭水和接头抗拉试验检测,不合格严谨使用;③加强混凝土搅拌机管理,应该有备用的混凝土搅拌机及发电设施等;④混凝土的搅拌必须严格执行混凝土配合比,控制好坍落度。

3)桩身质量差

主要是指桩身出现空洞、夹泥层、蜂窝、缩颈、混凝土离析、断桩等不良现象。

产生原因:①灌注混凝土的时候没有边灌注边振捣;②孔壁局部坍落,产生夹泥层;③混凝土没有均匀搅拌,坍落度控制不好,造成混凝土离析。④导管埋的过深,无法提起导管或将导管拔断。灌注时出现机械故障停电,材料供应不足,造成混凝土不能连续灌注,中断时间超过混凝土初凝时间,导致导管无法提起,都能造成断桩。

预防措施:①灌注混凝土的时候要边灌注边振捣;②下放导管、钢筋笼的时候,不要触碰孔壁,造成坍落;③严格执行混凝土配合比,加强坍落度的控制18-22cm,防止混凝土离析。④在提拔导管时,要通过测量混凝土的灌注深度及已拆导管的长度,认真计算提拔导管的长度,严谨不经测量和计算而盲目提拔导管。一般情况下一次只能拆卸一节导管(2.5m)。⑤关键设备(如混凝土拌合设备、发电机、运输车辆等)要有备用。材料(水泥、碎石、砂等)要准备充分,以保证混凝土能够连续灌注。
