桥面系施工安全技术交底
交底内容:
一、施工危险源
在桥面系施工过程中存在的主要危险源是不遵守各项安全操作规程而造成的物体打击、机械伤害以及高处坠落伤害。
二、安全注意事项
1、进入施工现场遵守安全生产各项规章制度,正确穿戴防护用品,严禁赤脚、穿拖鞋、硬底鞋上岗,凡患有不适高空作业疾病的人员,不得参与桥面高处临边作业,临边作业系好安全带,做好安全防护。
2、搬运重物要统一协调,不得乱摆乱放,手脚不得放在重物下。
3、施工料具严禁放在桥梁边缘,防止掉落伤人,施工废料严禁高处抛物,垃圾废料及时清运,施工料具摆放整齐,做到文明施工,工完料清,保证车辆安全通行。
4、所有操作人员禁止疲劳作业,不得连班,工间休息严禁在梁边坐卧休息、嬉戏、打闹。
5、临时用电严格按照施工现场用电规范执行,做到“一机、一箱、一闸、一漏”。
6、所有操作人员劳动安全防护用品必须佩戴齐全有效,尤其持震动泵者必须带好安全帽、绝缘手套,穿绝缘靴和防护服。
7、现场氧气、乙炔使用间距5米,离火源10米。
氧气、乙炔运输时分别运输,运输中严禁碰撞,乙炔使。

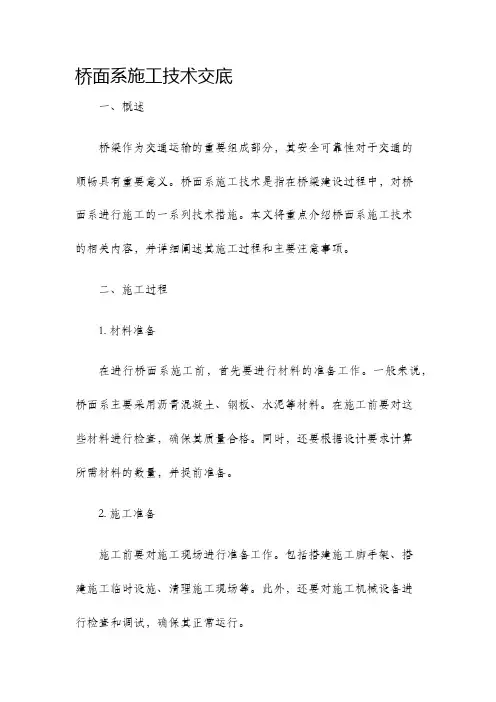

桥面系施工技术交底一、概述桥梁作为交通运输的重要组成部分,其安全可靠性对于交通的顺畅具有重要意义。
桥面系施工技术是指在桥梁建设过程中,对桥面系进行施工的一系列技术措施。
本文将重点介绍桥面系施工技术的相关内容,并详细阐述其施工过程和主要注意事项。
二、施工过程1. 材料准备在进行桥面系施工前,首先要进行材料的准备工作。
一般来说,桥面系主要采用沥青混凝土、钢板、水泥等材料。
在施工前要对这些材料进行检查,确保其质量合格。
同时,还要根据设计要求计算所需材料的数量,并提前准备。
2. 施工准备施工前要对施工现场进行准备工作。
包括搭建施工脚手架、搭建施工临时设施、清理施工现场等。
此外,还要对施工机械设备进行检查和调试,确保其正常运行。
3. 桥面系铺设桥面系主要是指桥梁的上部结构,包括桥面板、铺装层等。
在进行桥面系施工时,需要根据设计要求进行逐层施工。
一般情况下,先进行桥面板的铺设,然后再进行铺装层的施工。
在施工过程中,要注意施工顺序的合理性,并确保施工质量。
4. 桥面系保护施工完成后,还需要对桥面系进行保护工作。
主要包括防水处理、防腐处理等。
同时,还要定期对桥面系进行检查和维护,确保其正常使用。
三、注意事项1. 安全第一桥面系施工过程中,安全是最重要的。
施工人员要严格遵守安全操作规程,佩戴好安全防护用具,确保施工过程中不发生意外事故。
2. 施工质量桥面系的施工质量对于桥梁的使用寿命和运行性能有着直接的影响。
因此,在施工过程中要严格按照设计要求进行施工,确保施工质量达标。
3. 施工环境保护在桥面系施工过程中,要注意保护周围的环境。
施工现场要做好垃圾分类和处理工作,避免对周围环境造成污染。
4. 施工期限控制桥面系施工往往在交通运输中起到关键作用,因此施工期限的控制非常重要。
要合理安排施工进度,确保施工按时完成。
综上所述,桥面系施工技术对于桥梁的建设具有重要意义。
在进行桥面系施工时,要严格按照设计要求进行,并注意施工过程中的安全和环境保护工作。
技术交底书**单位:**局黄延高速公路扩能工程**合同段项目经理部工程部编号:**编制:复核:签收:年月日注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.技术交底书**编制:复核:签收:年月日注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.书面形式进行技术交底⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.技术交底书**编制:复核:签收:年月日注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.技术交底书**编制:复核:签收:年月日注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.技术交底书**书面形式进行技术交底⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.技术交底书**编制:复核:签收:年月日注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.技术交底书**编制:复核:签收:年月日注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.技术交底书书面形式进行技术交底⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.附图一:3跨一联4跨一联5跨一联6跨一联各孔连续施工示意图附图二:支座安装示意图附图三: 支座安装立面示意图。

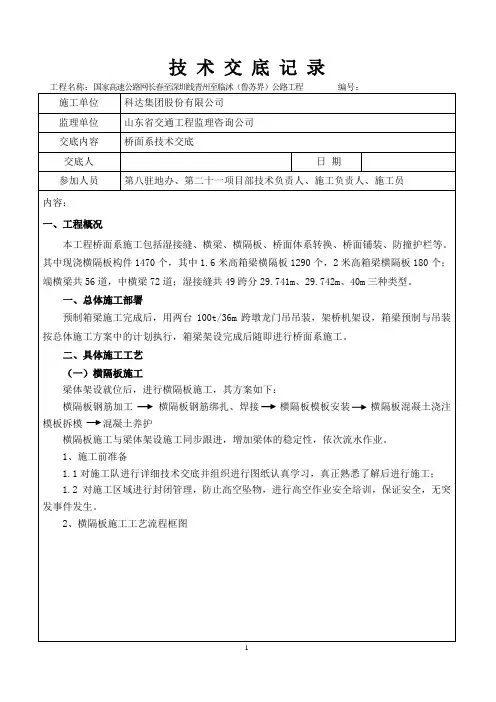

桥面系施工技术交底一、工程概述本工程为某高速公路桥梁工程,桥梁全长xxx米,桥面宽xxx米,双向四车道。
桥面系施工是桥梁建设的重要环节,直接影响桥梁的使用安全和寿命。
本次施工将采用先进的施工技术和管理方法,确保桥面系的施工质量。
二、施工准备1、施工前应进行现场勘查,了解桥梁的结构形式和设计要求,熟悉施工图纸和技术规范。
2、组织施工人员熟悉施工现场,了解施工流程和安全注意事项。
3、桥面系施工前应确保桥面平整、干燥,无杂物和油渍。
4、准备好施工所需的材料和设备,如钢筋、水泥、砂、模板等。
三、施工技术交底1、桥面系施工应按照设计要求进行,确保桥面的平整度、强度和耐磨性。
2、钢筋的加工和安装应符合设计要求,钢筋的连接应采用焊接或绑扎方式。
3、水泥混凝土浇筑前应检查桥面平整度和钢筋的位置,确保符合设计要求。
浇筑时应分层浇筑,每层厚度不宜过大,以免造成施工裂缝。
4、桥面防水层施工前应确保桥面干燥、平整,防水材料应符合设计要求,施工过程中应避免破坏桥面防水层。
5、桥面系施工完成后,应进行成品保护,避免人为破坏和自然因素对桥面的影响。
四、安全注意事项1、施工现场应设置安全警示标志,非施工人员不得进入施工现场。
2、高空作业时,应搭设脚手架或使用安全网,确保施工人员的人身安全。
3、钢筋加工和安装时,应注意防止钢筋刺伤人员。
4、水泥混凝土浇筑时,应注意防止混凝土飞溅伤人。
5、桥面防水层施工时,应注意防止火源对桥面的破坏。
6、成品保护期间,应注意防止人为破坏和自然因素对桥面的影响。
一级技术交底桥面系施工一、引言桥面系施工是桥梁建设的重要环节,其质量直接关系到桥梁的安全性、舒适性和使用寿命。
为了确保桥面系的施工质量,本文将详细介绍一级技术交底在桥面系施工中的应用。
二、一级技术交底概述一级技术交底是指在施工前,由技术人员向施工人员进行的技术交底,其目的是确保施工人员了解和掌握施工过程中的技术要求、操作规范和安全注意事项。
在桥面系施工中,一级技术交底的重要性不言而喻,它能够有效地提高施工的效率和质量,避免因技术失误导致的安全事故。

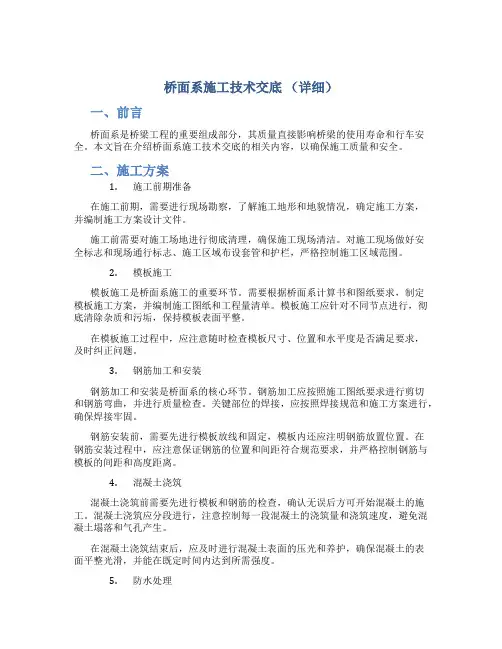

桥面系施工技术交底(详细)一、前言桥面系是桥梁工程的重要组成部分,其质量直接影响桥梁的使用寿命和行车安全。
本文旨在介绍桥面系施工技术交底的相关内容,以确保施工质量和安全。
二、施工方案1.施工前期准备在施工前期,需要进行现场勘察,了解施工地形和地貌情况,确定施工方案,并编制施工方案设计文件。
施工前需要对施工场地进行彻底清理,确保施工现场清洁。
对施工现场做好安全标志和现场通行标志、施工区域布设套管和护栏,严格控制施工区域范围。
2.模板施工模板施工是桥面系施工的重要环节。
需要根据桥面系计算书和图纸要求,制定模板施工方案,并编制施工图纸和工程量清单。
模板施工应针对不同节点进行,彻底清除杂质和污垢,保持模板表面平整。
在模板施工过程中,应注意随时检查模板尺寸、位置和水平度是否满足要求,及时纠正问题。
3.钢筋加工和安装钢筋加工和安装是桥面系的核心环节。
钢筋加工应按照施工图纸要求进行剪切和钢筋弯曲,并进行质量检查。
关键部位的焊接,应按照焊接规范和施工方案进行,确保焊接牢固。
钢筋安装前,需要先进行模板放线和固定,模板内还应注明钢筋放置位置。
在钢筋安装过程中,应注意保证钢筋的位置和间距符合规范要求,并严格控制钢筋与模板的间距和高度距离。
4.混凝土浇筑混凝土浇筑前需要先进行模板和钢筋的检查,确认无误后方可开始混凝土的施工。
混凝土浇筑应分段进行,注意控制每一段混凝土的浇筑量和浇筑速度,避免混凝土塌落和气孔产生。
在混凝土浇筑结束后,应及时进行混凝土表面的压光和养护,确保混凝土的表面平整光滑,并能在既定时间内达到所需强度。
5.防水处理桥面系的防水处理是桥梁工程的重点内容之一,需要选择合适的防水材料,对其进行严格的检测和质量控制。
在防水处理过程中,应注意施工人员的个人安全,并对施工区域进行防护措施,确保施工区域内的工作符合安全要求。
防水层的施工应按照构造层平面布置,保证覆盖范围和施工质量。
三、施工要点和技巧1.技术操作规范施工过程中,需要通过施工方案和规范,对施工人员进行技术操作规范的培训和指导,确保施工人员能够正确地进行桥面系施工操作。

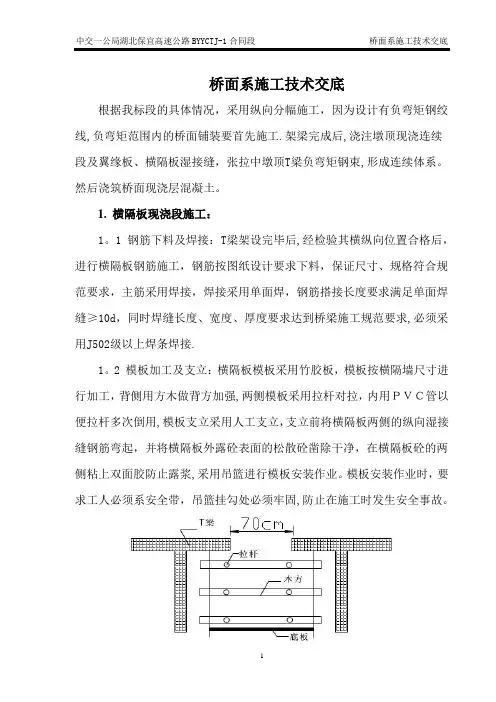

桥面系施工技术交底根据我标段的具体情况,采用纵向分幅施工,因为设计有负弯矩钢绞线,负弯矩范围内的桥面铺装要首先施工.架梁完成后,浇注墩顶现浇连续段及翼缘板、横隔板湿接缝,张拉中墩顶T梁负弯矩钢束,形成连续体系。
然后浇筑桥面现浇层混凝土。
1. 横隔板现浇段施工:1。
1 钢筋下料及焊接:T梁架设完毕后,经检验其横纵向位置合格后,进行横隔板钢筋施工,钢筋按图纸设计要求下料,保证尺寸、规格符合规范要求,主筋采用焊接,焊接采用单面焊,钢筋搭接长度要求满足单面焊缝≥10d,同时焊缝长度、宽度、厚度要求达到桥梁施工规范要求,必须采用J502级以上焊条焊接.1。
2 模板加工及支立:横隔板模板采用竹胶板,模板按横隔墙尺寸进行加工,背侧用方木做背方加强,两侧模板采用拉杆对拉,内用PVC管以便拉杆多次倒用,模板支立采用人工支立,支立前将横隔板两侧的纵向湿接缝钢筋弯起,并将横隔板外露砼表面的松散砼凿除干净,在横隔板砼的两侧粘上双面胶防止露浆,采用吊篮进行模板安装作业。
模板安装作业时,要求工人必须系安全带,吊篮挂勾处必须牢固,防止在施工时发生安全事故。
横隔板现浇段模板示意图1。
3 横隔板砼浇筑:横隔板钢筋及模板施工完毕,经自检人员及监理检验合格后,浇筑横隔板砼。
砼采用吊车吊运至桥上,人工用手推车运至横隔板旁进行浇筑.砼振捣采用插入式振捣器,砼振捣时注意振捣厚度及距模板两侧的距离,同时注意砼倾倒厚度,每层控制在30cm左右。
砼浇筑前注意应将横隔板的两侧用水润湿,以保证新旧砼结合.同时注意砼的养生工作。
2. 湿接缝施工.在浇完一孔横隔板后,即可施工湿接缝。
2。
1钢筋下料及焊接:钢筋按图纸设计要求下料,保证尺寸、规格符合规范要求。
先安装检查合格的N8钢筋,与翼板预留的N3、N4钢筋单面搭接焊接,然后安装N5/钢筋,绑扎好后安装N8钢筋与翼板预留的N1、N2钢筋单面搭接焊接,再安装N5钢筋,最后安装N6钢筋。
单面搭接焊钢筋搭接长度要求满足单面焊缝≥10d,同时焊缝长度、宽度、厚度要求达到桥梁施工规范要求,必须采用J502级以上焊条焊接。

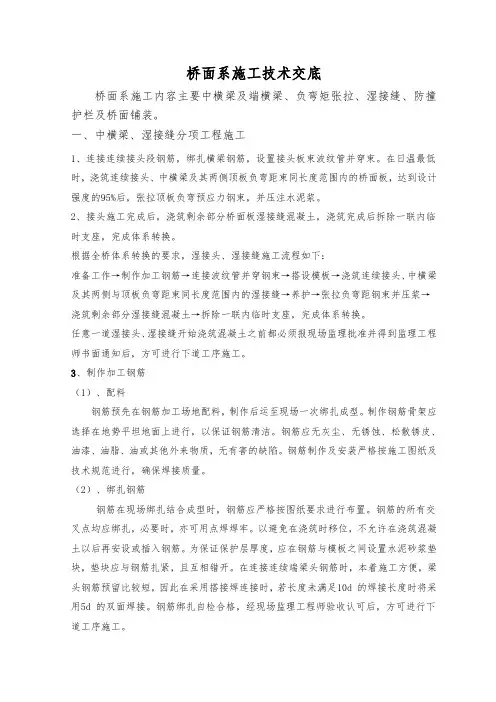

桥面系施工技术交底桥面系施工内容主要中横梁及端横梁、负弯矩张拉、湿接缝、防撞护栏及桥面铺装。
一、中横梁、湿接缝分项工程施工1、连接连续接头段钢筋,绑扎横梁钢筋,设臵接头板束波纹管并穿束。
在日温最低时,浇筑连续接头、中横梁及其两侧顶板负弯距束同长度范围内的桥面板,达到设计强度的95%后,张拉顶板负弯预应力钢束,并压注水泥浆。
2、接头施工完成后,浇筑剩余部分桥面板湿接缝混凝土,浇筑完成后拆除一联内临时支座,完成体系转换。
根据全桥体系转换的要求,湿接头、湿接缝施工流程如下:准备工作→制作加工钢筋→连接波纹管并穿钢束→搭设模板→浇筑连续接头、中横梁及其两侧与顶板负弯距束同长度范围内的湿接缝→养护→张拉负弯距钢束并压浆→浇筑剩余部分湿接缝混凝土→拆除一联内临时支座,完成体系转换。
任意一道湿接头、湿接缝开始浇筑混凝土之前都必须报现场监理批准并得到监理工程师书面通知后,方可进行下道工序施工。
3、制作加工钢筋(1)、配料钢筋预先在钢筋加工场地配料,制作后运至现场一次绑扎成型。
制作钢筋骨架应选择在地势平坦地面上进行,以保证钢筋清洁。
钢筋应无灰尘、无锈蚀、松散锈皮、油漆、油脂、油或其他外来物质,无有害的缺陷。
钢筋制作及安装严格按施工图纸及技术规范进行,确保焊接质量。
(2)、绑扎钢筋钢筋在现场绑扎结合成型时,钢筋应严格按图纸要求进行布臵。
钢筋的所有交叉点均应绑扎,必要时,亦可用点焊焊牢。
以避免在浇筑时移位,不允许在浇筑混凝土以后再安设或插入钢筋。
为保证保护层厚度,应在钢筋与模板之间设臵水泥砂浆垫块,垫块应与钢筋扎紧,且互相错开。
在连接连续端梁头钢筋时,本着施工方便,梁头钢筋预留比较短,因此在采用搭接焊连接时,若长度未满足10d 的焊接长度时将采用5d 的双面焊接。
钢筋绑扎自检合格,经现场监理工程师验收认可后,方可进行下道工序施工。
4、连接波纹管钢束采用大一号的波纹管接头连接梁顶负弯距区预留波纹管,并按图纸要求将切好的钢绞线穿入管内,再采用胶带将接头包裹严密,以防浇筑湿接头时漏浆,影响钢绞线的张拉。

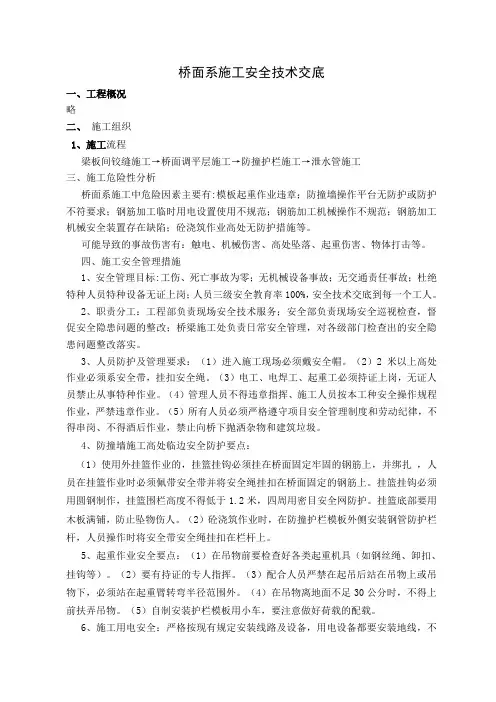

桥面系施工安全技术交底一、工程概况略二、施工组织1、施工流程梁板间铰缝施工→桥面调平层施工→防撞护栏施工→泄水管施工三、施工危险性分析桥面系施工中危险因素主要有:模板起重作业违章;防撞墙操作平台无防护或防护不符要求;钢筋加工临时用电设置使用不规范;钢筋加工机械操作不规范;钢筋加工机械安全装置存在缺陷;砼浇筑作业高处无防护措施等。
可能导致的事故伤害有:触电、机械伤害、高处坠落、起重伤害、物体打击等。
四、施工安全管理措施1、安全管理目标:工伤、死亡事故为零;无机械设备事故;无交通责任事故;杜绝特种人员特种设备无证上岗;人员三级安全教育率100%,安全技术交底到每一个工人。
2、职责分工:工程部负责现场安全技术服务;安全部负责现场安全巡视检查,督促安全隐患问题的整改;桥梁施工处负责日常安全管理,对各级部门检查出的安全隐患问题整改落实。
3、人员防护及管理要求:(1)进入施工现场必须戴安全帽。
(2)2米以上高处作业必须系安全带,挂扣安全绳。
(3)电工、电焊工、起重工必须持证上岗,无证人员禁止从事特种作业。
(4)管理人员不得违章指挥、施工人员按本工种安全操作规程作业,严禁违章作业。
(5)所有人员必须严格遵守项目安全管理制度和劳动纪律,不得串岗、不得酒后作业,禁止向桥下抛洒杂物和建筑垃圾。
4、防撞墙施工高处临边安全防护要点:(1)使用外挂篮作业的,挂篮挂钩必须挂在桥面固定牢固的钢筋上,并绑扎,人员在挂篮作业时必须佩带安全带并将安全绳挂扣在桥面固定的钢筋上。
挂篮挂钩必须用圆钢制作,挂篮围栏高度不得低于1.2米,四周用密目安全网防护。
挂篮底部要用木板满铺,防止坠物伤人。
(2)砼浇筑作业时,在防撞护栏模板外侧安装钢管防护栏杆,人员操作时将安全带安全绳挂扣在栏杆上。
5、起重作业安全要点:(1)在吊物前要检查好各类起重机具(如钢丝绳、卸扣、挂钩等)。
(2)要有持证的专人指挥。
(3)配合人员严禁在起吊后站在吊物上或吊物下,必须站在起重臂转弯半径范围外。
中国中铁股份有限公司LBAMSG-2项目总承包管理部第三项目部桥面系施工技术交底一、小桥、通道桥面铺装施工桥面铺装是控制路面质量的最后一道关键工序,所以质量控制尤为重要。
本工程桥面铺装层为10cm厚C50防水混凝土,桥面铺装钢筋仅在伸缩缝处断开,其余墩台顶应对位置应通长设置。
浇筑桥面砼时,应注意预埋护栏、伸缩缝、泄水管等公用构造部件及交通工程方面的通讯管线预埋件。
伸缩缝槽口现浇砼采用C50防水砼浇筑。
浇筑桥面铺装时在伸缩缝位置设置预留槽,安装伸缩缝时槽口凿毛、冲洗干净,安装好后浇筑砼。
1、工艺流程铰缝施工→清理桥面→测量放样→铺设钢筋网→高程复核→混凝土摊铺及振捣→人工收浆、抹面→磨光机磨光→混凝土养生→凿毛。
2、梁间铰缝施工空心板安装就位后,首先浇筑铰缝砼,空心板铰缝砼强度达到设计强度85%以上后,焊接铰缝钢板和铰缝钢筋,然后可进行桥面铺装或防撞墙施工。
浇筑铰缝砼前,必须将铰缝钢筋扳开就位,梁板侧面凿毛,并用水清洗干净后方可浇筑铰缝砼,铰缝砼必须采用插入式振捣棒振捣密实。
铰缝砼施工前,应对梁板凿毛情况进行检查(要求100%凿毛)、伸缩缝预埋筋数量检查,应把铰缝内杂物清理干净,铰缝钢筋对扣、点焊,浇筑铰缝混凝土前先用M15砂浆封底且强度达50%后方可浇筑铰缝砼(斜交桥铰缝砼要求与桥面铺装砼同时施工),铰缝两侧板体应洒水湿润。
3、测量放样桥面铺装施工前,测量桥面高程控制点位。
对所使用的高程控制点与附近的高程点进行联测,以保证桥面标高的准确性。
为了施工方便,用四等水准测量在桥面引出4个高程控制点。
用全站仪精确测设出控制点,根据测量控制点,再用墨线放出边线.以达到线条直顺,并预留好泄水管位置.用水准仪控制标高。
4、清理桥面桥面铺装施工前,清除梁板顶面松散混凝土、浆皮、油污、杂物,以加强梁体与桥面铺装层之间的连接,防止裂缝和空鼓出现。
5、测量桥面铺装厚度在进行桥面铺装施工之前,应首先对梁顶标高进行一次全面测量,每片梁不少于三点,(梁中和端部),测量结果与设计标高进行比较,当不满足桥面铺装厚度需调整桥面标高时,应及时上报项目部与驻地办、设计代表进行沟通。
(完整版)桥面系施工技术交底范本1:【章节1】桥面系施工技术交底【1.1】施工范围【1.2】施工设计方案【1.3】施工组织设计【1.4】施工工艺流程【1.5】施工材料与设备准备【章节2】施工准备工作【2.1】设计图纸的准备和审查【2.2】施工现场布置【2.3】施工机械与设备的调试和准备【2.4】施工人员的配置和培训【2.5】施工材料的检验与验收【章节3】施工过程控制【3.1】土方开挖与基础处理【3.2】桥墩和墩台施工【3.3】上部结构施工【3.4】桥面系施工【3.5】桥梁防水与抗裂处理【3.6】桥面系养护与保养【章节4】安全措施【4.1】施工安全责任分工【4.2】施工过程中的安全预防措施【4.3】施工现场安全管理【4.4】施工人员的安全培训与教育【章节5】质量控制【5.1】施工质量目标和要求【5.2】施工工艺和质量控制措施【5.3】施工中的质量检验与验收【5.4】质量事故处理与追责【章节6】工期计划与进度控制【6.1】施工工期计划的制定【6.2】施工进度控制与调整【6.3】工期延误和加速措施【6.4】工程竣工验收及交付【附件】本文档涉及附件【法律名词及注释】- 施工组织设计:指对施工工程进行全面的组织与协调安排,包括施工流程、资源配置等。
- 桥墩和墩台施工:指桥梁上部结构的主要承重构件的施工工程。
- 桥面系施工:指桥梁上部结构桥面系部分的施工工程。
- 桥梁防水与抗裂处理:指对桥面系进行防水和抗裂处理的工程。
- 工程竣工验收及交付:指工程完成后对其进行验收,并交付使用。
--范本2:【章节1】桥面系施工技术交底【1.1】施工范围与目的【1.2】施工设计与方案【1.3】施工流程与工序【1.4】施工材料与设备【1.5】施工现场布置与准备【章节2】施工过程控制【2.1】基础施工与处理【2.2】上部结构施工【2.3】桥面系施工【2.4】桥梁防水与抗裂处理【2.5】桥面系养护与保养【章节3】安全措施与管理【3.1】施工安全责任及分工【3.2】施工现场安全管理【3.3】施工人员的安全培训【3.4】施工过程中的安全措施【章节4】质量控制与验收【4.1】质量目标与要求【4.2】施工工艺与质量控制措施【4.3】质量检验与验收【4.4】质量事故处理与追责【章节5】工期计划与进度控制【5.1】施工工期计划制定【5.2】施工进度控制与调整【5.3】工期延误和加速措施【5.4】工程竣工与交付【附件】本文档涉及的附件【法律名词及注释】- 施工范围与目的:指本次桥面系施工的具体范围和施工目标。
桥面系施工技术交底桥涵施工队:目前,xxx桥架梁工作已进展大半,对架梁跨数超过体系转换所需跨数的桥梁,你对务必抓紧安排桥面系施工,完成体系转换,时间不能间隔太长。
同时,为确保桥面系各工序质量,工程部对施工技术要求如下:一、横隔梁、湿接缝施工梁板安放就位后,焊接相邻的中横隔梁钢筋将梁板临时固结。
横隔梁、湿接缝施工均采用吊架法,固定模板的拉杆采用可调节螺杆。
现浇砼接缝部位必须凿毛到位,去除浮皮。
在现浇湿接缝时,宜在墩顶两侧预留作业槽口,以便作业人员下至盖梁及时撤除临时支座和湿接缝模板。
(一)横隔梁、湿接缝钢筋1、将梁端预埋钢筋调直、除锈,槽口清理干净。
采用钢丝刷对钢筋表而的浮锈进展清理,并将钢筋调到设计的位置,且使对应钢筋位置在同一轴线上。
2、严格按设计要求进展钢筋制作和安装,钢筋连接必须符合设计和标准要求。
湿接缝环形钢筋要定位准确、有效封闭,并保证与预埋连接钢筋的焊接质量,布置时,必须将其搭接侧朝上。
同时,注意预埋桥面板连接钢筋位置和尺寸。
3、由于横梁的钢筋与湿接缝的钢筋有穿插,为便于施工,钢筋绑扎与湿接缝穿插进展。
当中横梁钢筋与湿接缝钢筋发生冲突时,适当调整中横梁钢筋的位置,保证连续段钢筋的位置准确。
〔二〕模板安装1、横隔梁、湿接缝模板统一用酚醛木模板或竹胶板加工。
2、横隔梁模扳横隔梁模板采用底包侧的形式,两侧模板用四根拉杆和横向方木定位和固定,拉杆横向位于模板中间位置。
底模用2根拉杆和方木拉紧固定到桥面,同时在底模上钉两道方木条将侧模板夹在中间。
3、湿接缝模湿接缝模板采用竹胶板加工,每块模板用5根拉杆和方木固定。
拉杆横向位于模扳中间位置,纵向间距为50cm。
对于局部模板加工在取得技术人员的许可的情况下可适当调整。
4、模板安装必须密贴结实,不得出现跑模,左右面或上下面不得出现错台现象。
〔三〕混凝土浇注及养护1、钢筋和模板经监理工程验收合格后,即可进展混凝土的浇注。
2、在浇筑前,先洒水对混凝土外表进展湿润,选择在一天中气温最低时浇筑,施工温差控制在5℃之内。
桥面系施工技术交底一、工程概述本次施工的桥梁为_____桥,桥梁全长_____米,桥面宽度为_____米。
桥面系施工主要包括桥面铺装、防撞护栏、伸缩缝安装等内容。
二、施工准备1、技术准备熟悉施工图纸,明确设计要求和技术标准。
编制施工方案,并向施工人员进行技术交底。
2、材料准备准备好桥面铺装所需的混凝土、钢筋等材料,确保材料质量符合要求。
防撞护栏施工所需的钢材、模板等应提前进场,并进行检验。
3、机械设备准备配备混凝土搅拌车、摊铺机、振捣器、吊车等机械设备,并确保设备性能良好。
4、现场准备清理桥面杂物,凿毛处理梁顶表面,确保与铺装层结合良好。
测量放线,确定桥面铺装的标高和位置。
三、桥面铺装施工1、钢筋网铺设按照设计要求铺设钢筋网,钢筋网应绑扎牢固,间距均匀。
在钢筋网下设置垫块,保证钢筋保护层厚度。
2、模板安装采用钢模板,模板安装应牢固、顺直,拼缝严密。
模板顶面标高应与桥面铺装标高一致。
3、混凝土浇筑混凝土采用商品混凝土,搅拌车运输至现场。
混凝土浇筑应从一端向另一端推进,采用平板振捣器和振捣棒振捣密实。
浇筑过程中应注意控制混凝土的坍落度和浇筑厚度。
4、抹面收光混凝土初凝前进行抹面,消除表面裂缝。
终凝后进行拉毛处理,增加桥面摩擦力。
5、养护混凝土浇筑完成后,及时覆盖土工布洒水养护,养护时间不少于 7 天。
四、防撞护栏施工1、钢筋加工与安装根据设计图纸加工钢筋,确保钢筋尺寸和形状符合要求。
钢筋安装时应注意与梁体预留钢筋的连接。
2、模板安装采用定型钢模板,模板安装前应进行打磨和涂脱模剂。
模板安装应牢固,垂直度和线形符合要求。
3、混凝土浇筑混凝土浇筑采用分层浇筑,振捣密实。
注意控制混凝土的浇筑速度,防止模板变形。
4、拆模与养护混凝土强度达到设计要求后拆模,拆模时应避免损伤混凝土表面。
拆模后及时进行养护,采用塑料薄膜包裹养护。
五、伸缩缝安装1、预留槽口清理清理伸缩缝预留槽口内的杂物和灰尘。
2、伸缩缝就位将伸缩缝装置吊运至预留槽口内,调整位置使其中心线与桥梁中心线重合。
技术交底书
**
编制:复核:签收:年月
日
注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底
⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.
技术交底书
**
编制:复核:签收:年月日
注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底
⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.
技术交底书
**
编制:复核:签收:年月日
注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底
⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.
技术交底书
**
单位:**局黄延高速公路扩能工程**合同段项目经理部工程部编号:**
编制:复核:签收:年月日
注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底
⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.
技术交底书
**
编制:复核:签收:年月日
注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交
⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.
技术交底书
**
编制:复核:签收:年月
注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底
⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.
技术交底书
**
编制:复核:签收:年月日
注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底
⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.
技术交底书
**
编制:复核:签收:年月日
注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底
⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.
技术交底书
**
单位:**局黄延高速公路扩能工程**合同段项目经理部工程部编号:**
编制:复核:签收:年月日
注:⒈对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底
⒉技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续.
3跨一联
4跨一联
5跨一联
6跨一联
各孔连续施工顺序示意图
各孔连续施工示意图
支座安装示意图
支座安装立面示意图
现浇连续段
附图三:
中横梁施工立面图
竖带方木5*5
中横梁施工立面图
湿接缝施工示意图
湿接缝
上方木8*8(间距80)
垫木5*5(间距80)
竹胶板(厚2)
下纵向方木5*5
下横向方木5*5(间距80)
湿接缝施工立面图湿接缝施工平面图
吊带。
