厂区道路施工规范
- 格式:doc
- 大小:83.50 KB
- 文档页数:11

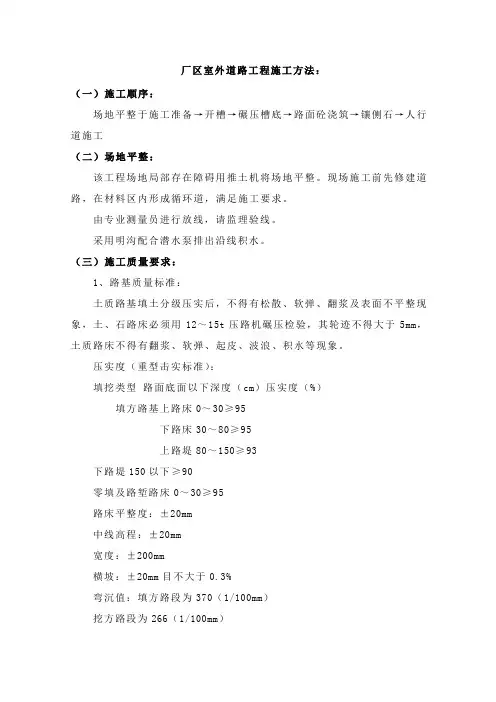

厂区室外道路工程施工方法:(一)施工顺序:场地平整于施工准备→开槽→碾压槽底→路面砼浇筑→镶侧石→人行道施工(二)场地平整:该工程场地局部存在障碍用推土机将场地平整。
现场施工前先修建道路,在材料区内形成循环道,满足施工要求。
由专业测量员进行放线,请监理验线。
采用明沟配合潜水泵排出沿线积水。
(三)施工质量要求:1、路基质量标准:土质路基填土分级压实后,不得有松散、软弹、翻浆及表面不平整现象,土、石路床必须用12~15t压路机碾压检验,其轮迹不得大于5mm,土质路床不得有翻浆、软弹、起皮、波浪、积水等现象。
压实度(重型击实标准):填挖类型路面底面以下深度(cm)压实度(%)填方路基上路床0~30≥95下路床30~80≥95上路堤80~150≥93下路堤150以下≥90零填及路堑路床0~30≥95路床平整度:±20mm中线高程:±20mm宽度:±200mm横坡:±20mm目不大于0.3%弯沉值:填方路段为370(1/100mm)挖方路段为266(1/100mm)2、填方路基:(1)在填筑路基之前,必须对道路范围内的土基进行现场密实度检测,如检测密实度值小于90%,则应将土基重新翻挖后,在分层填筑和碾压,使路基密实度达到90%,之后方可进行路基施工,路基施工时必须采用分层碾压,并且严格控制每层的松铺厚度和碾压的密实度。
(2)填料要求:路基填土不得使用腐殖土,生活垃圾土、淤泥、不得含杂草、书报等杂物,粒径超过10cm的土块应打碎,应选用级别较好的粗粒土为填料,且应优先选用砾类土、砂类土,且在最佳含水量是分层压实。
路基填方若为土石混合料,且石料强度大于20MPa时,石块的最大粒径不得超过压实厚2/3,当石料强度小于15MPa时,石料最大粒径不得超过压实层厚。
(3)基底处理:在填筑土范围内的地表及路基下应设置块片石碎石、排水系统,防止地表水下渗对路基产生危害。
路基填土高度小于80cm时,基底的压实度不宜小于路床的压实度标准,基底松散土层厚度大于30cm时,应翻挖后再回填分层压实,或掺5%质量的百分比)的生石灰后再碾压。
厂区室外道路工程施工方案一、前言本施工方案针对厂区室外道路工程进行全面规划,确保施工过程的顺利进行,保障施工质量,提高道路使用寿命。
本方案包括施工前期准备、道路基础施工、道路面层施工、路缘石及标线施工、排水沟施工、施工安全与管理、施工进度与质量监控、工程验收与维护等方面。
二、施工前期准备实地勘察:对厂区室外道路工程现场进行详细勘察,了解地形、地质、气象等条件,为施工设计提供依据。
施工设计:根据勘察结果,结合道路使用要求,进行道路结构设计、排水设计、交通安全设施设计等。
材料准备:按照施工设计要求,采购优质、合格的工程材料,保证施工进度和施工质量。
人员组织:组建专业、高效的施工队伍,明确各岗位职责,确保施工过程中的协调与沟通。
三、道路基础施工清理现场:清除道路范围内的障碍物、杂草等,保持现场整洁。
路基填筑:按照设计要求进行路基填筑,确保路基稳定、平整。
排水处理:在路基施工过程中,同步进行排水沟的施工,确保道路排水畅通。
四、道路面层施工基层施工:铺设道路基层,确保基层平整、密实。
面层铺设:按照设计要求铺设道路面层,保证面层平整、防滑、耐磨。
五、路缘石及标线施工路缘石安装:按照设计要求安装路缘石,确保路缘石稳定、美观。
标线施工:在道路面层施工完成后,进行标线施工,确保交通安全。
六、排水沟施工排水沟开挖:按照设计要求进行排水沟开挖,确保沟槽尺寸准确、坡度合适。
排水管道安装:在排水沟开挖完成后,进行排水管道的安装,确保管道连接紧密、不漏水。
排水沟回填:在排水管道安装完成后,进行排水沟回填,确保回填材料密实、不积水。
七、施工安全与管理安全教育:对施工人员进行安全教育,提高安全意识,确保施工过程中的安全。
现场管理:加强现场管理,确保施工现场整洁、有序,防止安全事故的发生。
安全设施:按照要求设置安全设施,如警示标志、护栏等,确保施工过程中的安全。
八、施工进度与质量监控施工进度监控:制定施工进度计划,定期检查施工进度,确保工程按时完成。

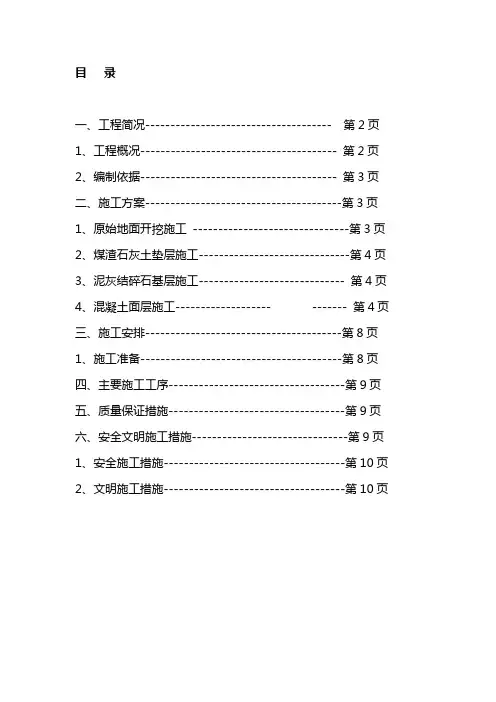

目录一、工程简况------------------------------------- 第2页1、工程概况--------------------------------------- 第2页2、编制依据--------------------------------------- 第3页二、施工方案---------------------------------------第3页1、原始地面开挖施工-------------------------------第3页2、煤渣石灰土垫层施工------------------------------第4页3、泥灰结碎石基层施工----------------------------- 第4页4、混凝土面层施工------------------- ------- 第4页三、施工安排---------------------------------------第8页1、施工准备----------------------------------------第8页四、主要施工工序-----------------------------------第9页五、质量保证措施-----------------------------------第9页六、安全文明施工措施-------------------------------第9页1、安全施工措施------------------------------------第10页2、文明施工措施------------------------------------第10页一、工程简况:1、工程概况本工程为西安市航天基地LED新能源厂区道路新建工程,道路面积为5998M2。
该工程在原始地貌进行挖土新建150cm厚的混凝土(强度等级C30)路面,道路基层为150cm厚的泥灰结碎石,垫层为150cm厚的煤渣石灰土。

厂区道路作业安全规程1. 引言本文档旨在制定厂区道路作业安全规程,以确保厂区道路作业过程中的安全性和有效性。
本规程适用于所有在厂区道路上进行作业的人员,包括员工、承包商和访客。
通过遵守本规程,我们能够预防道路事故、减少伤亡和财产损失。
2. 安全责任•厂区道路作业安全是每个人的责任,包括员工、承包商和访客。
•厂区管理层负责制定和执行安全政策,提供必要的培训和资源。
•部门经理负责确保其团队遵守本规程,并指定专人负责道路作业安全。
•每个员工和承包商有责任遵守安全规程,并参与相关培训。
3. 道路作业前准备•所有涉及道路作业的人员必须接受相关培训,包括道路交通规则和操作程序。
•在进行道路作业前,必须检查所需的工具和设备的完好性和适用性。
•确保所有作业人员穿戴符合安全要求的个人防护装备,如安全帽、反光背心和防护手套。
•避免在恶劣天气条件下进行道路作业,如大雨、雪天或能见度低于安全要求的情况。
4. 道路作业操作规范•所有道路作业必须在指定的作业区域内进行,并遵守标识和路线指示。
•在进行道路作业时,必须保持注意力集中,遵守道路交通规则和信号灯。
•操作车辆或移动设备时,必须保持适当的车速,并保持安全距离。
•在进行道路作业时,必须注重周围环境的观察,避免与其他车辆或行人发生碰撞。
•如果需要临时封闭道路或设置路障,必须提前通知相关部门和人员,并采取相应的安全措施。
5. 紧急情况应急措施•在道路作业过程中,如发生紧急情况,必须立即停止作业并采取适当的应急措施。
•所有作业人员必须熟悉紧急出口和逃生路线,并知道如何使用灭火器和急救设备。
•在发生道路事故或伤害时,必须立即上报相关部门,并提供必要的援助和支持。
6. 安全检查和监督•厂区管理层将定期进行安全检查,以确保道路作业符合安全规程。
•每个部门经理有责任进行日常安全检查,并记录不合规的情况,并及时采取措施进行纠正。
•所有作业人员有责任向上级报告安全隐患和提出改进建议。
7. 培训和意识提升•厂区管理层将组织必要的培训课程,包括道路作业安全培训、急救培训等,以提高作业人员的安全意识和应急能力。
厂区道路规范文件一、总则。
咱这厂区的道路啊,就像是人体的血管一样重要。
它得保证咱厂子里的各种“血液”——人和车、货物啥的,能够顺畅地流通。
所以呢,咱们得好好规范一下这道路相关的事儿。
二、道路规划。
1. 布局合理。
厂区道路的规划得有个大局观。
生产区、生活区、仓库区之间的道路要能方便快捷地把它们连接起来。
就好比你在家里,客厅、卧室和厨房之间的过道得设计得合理,不然从卧室到厨房拿个吃的都得绕半天。
生产车间旁边的道路要足够宽,能让叉车啥的顺利通过,总不能让叉车师傅每次运货都跟走钢丝似的,提心吊胆怕撞到东西。
不同功能区的道路要有明确的区分。
比如员工走的人行道,就不能让大货车随便开上去。
这就像你不能让大象在人行道上溜达一样,那多危险啊。
2. 宽度标准。
主干道呢,得宽一些,这可是厂区的“大动脉”。
至少得有[X]米宽,这样才能让两辆大卡车并行的时候还能轻松错车。
要是主干道窄了,那车堵起来可就像便秘一样难受,货物也不能及时运到该去的地方。
次干道相对可以窄一点,但也不能太窄,至少得有[Y]米宽。
这就像小胡同和大街的区别,虽然小胡同窄点能走人就行,但厂区的次干道还得走小车和一些小型设备呢。
人行道也不能马虎,得有个[Z]米宽,这样员工们走路的时候才能舒舒服服的,不用像挤地铁似的,互相蹭来蹭去。
三、道路建设。
1. 路面质量。
路面要平整,不能坑坑洼洼的。
要是路面像月球表面似的全是坑,那车子走在上面,不仅容易损坏车辆,货物也会被颠得七零八落。
就像你坐过山车一样,虽然刺激,但咱运货可不能这么刺激。
材料的选择也很重要。
根据厂区的实际情况,要是经常有重型车辆通过,那就得用那种抗压能力强的材料。
可不能用那些一压就碎的材料,那不是在开玩笑嘛。
2. 排水系统。
厂区道路的排水系统得给力。
下雨天的时候,要是路上全是积水,那就变成小池塘了。
积水不仅影响车辆行驶,员工走路也不方便。
排水管道要够粗,而且要有一定的坡度,让水能够顺利地流走。
这就像你家的地漏一样,要是地漏堵了,水排不出去,那家里就成水帘洞了。
厂区道路专项施工方案一、前言随着厂区规模的不断扩大,现有道路已无法满足日益增长的交通需求。
为解决部分道路存在安全隐患和通行瓶颈的问题,特制定此厂区道路专项施工方案,以改善道路状况,提高交通效率,确保员工和车辆安全通行。
二、项目目标1.优化厂区道路系统,提升交通流畅性;2.消除道路隐患,提高交通安全性;3.针对部分路段进行改建和改善,增加道路宽度,提升通行能力;4.提高道路标识和引导设施的可视性,减少交通事故发生概率;5.保证施工过程中员工和设备的安全。
三、施工内容1.道路改建:增加特定路段的宽度和弯角半径,改善道路线形;2.标线重新铺设:重新布置道路标线,明确车辆和行人通行区域;3.道路灯光升级:增加道路照明设施,提升夜间通行安全性;4.交通设施更新:更新交通标识牌和导向标志,提高可识别性。
四、施工计划1.准备阶段:编制详细工作方案、选择施工队伍、准备所需设备;2.施工阶段:按照工作方案,有序进行道路改建、标线铺设等工作;3.验收阶段:验收施工质量,确保达到预期效果;4.完工阶段:清理施工现场,确保道路通畅。
五、安全措施1.施工现场设置警示标识,并配备专职人员进行现场安全管理;2.未经许可不得擅自接近施工区域;3.施工车辆应按规定通行,严禁超速和超载行驶。
六、环境保护1.对施工过程中产生的噪音、粉尘等污染物,进行合理处置;2.施工废弃物应分类收集,及时清运,避免对环境造成污染。
七、经济效益1.通过道路优化,提高交通效率,减少车辆拥堵带来的不必要损失;2.提高道路安全性,降低交通事故发生率,降低人员和财产损失。
八、总结本项目旨在对厂区道路进行专项施工,通过改建、标线铺设等工作,提高道路的通行能力和安全性,为员工和车辆创造更加安全、顺畅的通行环境。
同时,施工过程中将严格遵守相关规定,确保施工质量和安全。
通过本次道路专项施工,将为企业发展和员工生产生活带来实际利益和便利。

厂区道路工程施工方法1、道路工程施工工艺(1)道路施工顺序说明:复测控制点→清表及清除障碍物→地下管线施工→特殊路基处理→排水设施施工→路基分层填筑→路面底基层→下基层→上基层→水泥砼面层铺筑→路面表面层施工顺序进行施工。
路基填筑施工同时,根据路基填筑进度穿插安排排水工程施工,路面基层施工同时,穿插安排路缘石、管线预埋等附属工程施工。
(2)路基工程施工路基填方材料规定:路堤填料以透水性较好的粗粒土如砂性土为宜,不得使用腐植土、淤泥、沼泽土、有机土、含草皮土、生活垃圾、树根以及工程性质不良的粉土。
液限指数大于50,塑性指数大于26的土以及含水量超高规定的土,均不得直接作为路堤填料。
1)路堤施工前应清除腐植土、植被、垃圾等,会同相关单位查明现有地下管线、暗涵等。
路基开挖不得乱挖、超挖,临近现有建筑及桥涵等构筑物开挖时应注意观测和防护,确保建(构)筑物的安全。
2)路基土方施工前必须做好排水工作,排除路基范围内的路表积水。
3)填方路基施工时一般应自路中至路基边缘,路基应做成中间高、两边低,便于排水,在排水设施尚未形成以前,路基边开设临时排水沟并有出路,确保路基在施工的过程中不受雨水和外来水的影响。
4)路基填挖应尽量避免雨季施工,施工工程中如遇雨天,应停止进行。
5)水文地质不良地段,应排除或者降低地下水位后方可进行路基施工。
6)填土含水量以接近最佳含水量为宜。
7)填土的土质必须均匀,不得夹有泥块和其他不良土质,如果使用不同类的土填筑时,应以同一种土填筑一起,每层厚度不宜小于50cm。
不同类的土不得杂夹混填,以避免造成不均匀沉陷或水囊现象。
填土中如有团块,应粉碎后再摊铺碾压。
8)路基压实度采用重型击实为准,压实度必须满足路基结构设计中规定的设计标准。
路基填筑应分层碾压,根据机械功率,每层控制在 20~ 30cm。
压实宽度应宽出路床 20cm,压实到不见轮迹,并测定密室度,每层均应有压实度试验报告,路基土方完成后,沿线按规范要求做回弹模量实验,达到设计要求后方可进行下一道工序施工。

厂区道路设计规范厂区道路设计规范一、引言厂区道路是指连接厂区内各个区域的路网系统。
厂区道路设计规范的目的是为了保障厂区交通的顺畅、安全、高效运行,满足各种车辆的行车需求,提高厂区内的交通效率和工作效率。
二、设计原则1. 安全性原则:保障道路安全,减少事故发生的概率,提高员工的出行安全性。
2. 通行性原则:保障各类车辆通行畅顺,减少交通堵塞,提高工作效率。
3. 环保原则:采用环保的材料和技术,减少对环境的污染。
4. 经济性原则:合理利用资源,降低建设和维护成本。
三、道路规划1. 主干道路:将厂区分为几个区域,通过主干道连接各个区域,保障车辆在厂区内的通行。
2. 支路和次干道:为各个厂房、车间、停车场等提供便捷的通行,避免车辆冲撞和交通拥堵。
四、道路设计要点1. 车道宽度:根据不同道路的车流量和车辆类型确定车道宽度,保证车辆正常通行,车道宽度不宜小于3.5米。
2. 车速限制:根据道路的等级和功能确定车速限制标识,保障道路安全。
3. 路缘石和护栏:对于遭受较高车流量的道路,应设置路缘石和护栏,保障车辆和行人的安全。
4. 路面材料:道路应采用经济环保的材料,具备耐磨、耐冲击和防滑的特性,保证道路的平稳性和安全性。
5. 停车位设计:合理设置停车位,并标明车位号码,方便员工停车。
五、交通标志和标线1. 交通标志:根据道路安全需求,设置各种交通标志,包括限速标志、禁止停车标志、优先通行标志等。
2. 交通标线:根据车道、边坡和停车位需求,设置各种标线,包括实线、虚线、箭头标线等。
六、绿化和景观1. 绿化带:在道路两侧设置绿化带,美化厂区景观,提高员工的工作环境。
2. 整齐美观:道路和停车区域要保持整洁美观,定期进行清扫和维护,防止杂物堆积和污染。
七、维护与管理1. 定期巡查:按照一定的频率对厂区道路进行巡查,及时发现问题并处理。
2. 维护保养:定期修整道路,包括修补裂缝、维修标线和交通设施等。
八、结语良好的厂区道路设计规范是厂区交通安全顺畅的基础,对于提高厂区的工作效率和员工的工作环境至关重要。
厂区道路施工方案厂区道路施工方案一、工程背景厂区道路是连接厂区各个功能区和生产区的重要交通线路,为了保障厂区运营和员工出行的安全与便捷,对厂区道路进行施工改造是必要的。
二、施工目标1. 提升厂区道路的承载能力,满足日益增长的交通需求。
2. 改善道路的平整度和通行条件,减少车辆磨损和行车事故。
3. 配备合适的交通信号设施和道路标志,提高交通组织和管理水平。
4. 在施工过程中保障员工和道路使用者的安全。
三、施工内容1. 道路平整度改善:对现有道路进行修复和加固,填平凹凸不平的路面,确保道路平整度和安全性。
2. 道路拓宽:针对交通压力大的道路,进行适度的拓宽,增加车辆通行能力。
3. 交通信号设施改善:根据实际交通情况,增加路口信号灯、导向标志等设施,提高交通组织效率。
4. 停车区规划:合理规划停车区,确保员工和客户停车需求,减少道路边停车造成的交通阻塞。
5. 行人通道建设:设置合理的行人通道,确保行人和车辆的分流,减少安全事故发生的可能性。
6. 厂区道路照明:增加道路照明设施,提高夜间行车的安全性。
四、施工步骤1.进行现场踏勘和勘测,了解道路现状和需要改造的部分。
2.制定施工方案,确定道路改造的具体内容和进度安排。
3.施工前进行道路封闭和交通引导,确保施工期间道路通行畅顺。
4.进行道路平整度改善、道路拓宽、交通信号设施改善等施工工作。
5.整理道路边缘的绿化带和设置停车区。
6.进行行人通道和道路照明设施的建设。
7.进行道路的试行通车和质量检查,确保施工质量满足要求。
五、施工安全措施1.设置施工标志和警示牌,提醒道路使用者注意施工区域。
2.在施工区域设置围挡和警示线,确保施工现场安全。
3.施工人员佩戴工作服和安全帽,使用安全工具和设备。
4.施工期间加强交通管制和道路巡视,确保交通秩序和施工安全。
5.对施工现场进行定期清理和整理,防止杂物堆积影响交通安全。
六、施工期限和预算1.施工期限为三个月,根据实际情况进行调整。

厂矿道路设计规范GBJ22-87总则第1.0。
1条为使厂矿道路设计贯彻执行国家的有关方针政策,从全局出发,按厂矿企业总体规划,统筹兼顾,合理布设,并做到技术先进、经济合理、安全适用、确保质量,特制订本规范。
第1。
0.2条本规范适用于新建、改建的厂矿道路设计,不适用于林区道路设计。
第1.0.3条厂矿道路宜按下列规定划分为厂外道路、厂内道路和露天矿山道路。
一、厂外道路为厂矿企业与公路、城市道路、车站、港口、原料基地、其它厂矿企业等相连接的对外道路;或本厂矿企业(露天矿除外)分散的厂(场)区、居住区等之间的联络道路;或通往本厂矿企业(露天矿除外)外部各种辅助设施的辅助道路.二、厂内道路为厂(场)区、库区、站区、港区等的内部道路。
三、露天矿山道路为矿区范围内采矿场与卸车点之间、厂(场)区之间行驶自卸汽车的道路;或通往附属厂(车间)和各种辅助设施行驶各类汽车的道路.第1。
0。
4条厂矿道路设计,应坚持节约用地的原则,不占或少占耕地,便利农田排灌,重视水土保持和环境保护;应贯彻因地制宜、就地取材的原则,充分利用工业副产品和废渣,降低工程造价。
第1.0.5条厂矿道路设计,应适合厂矿企业生产(包括检修、安装)和其它交通运输的需要。
对厂矿基本建设期间的超限货物(大件、重件)运输,可根据具体情况,予以适当考虑。
厂矿道路等级及其主要技术指标的采用,应根据厂矿规模、企业类型、道路性质、使用要求(包括道路服务年限)、交通量(包括行人),车种和车型,并综合考虑将来的发展确定。
当道路较长且沿线情况变化较大时,可按不同的等级和技术指标分段设计.需要分期修建的厂矿道路设计,应使前期工程在后期仍能充分利用。
第1。
0.6条需要改建的厂矿道路设计,应充分、合理利用原有道路、桥涵等工程。
当所利用的原有道路局部路段受条件限制不符合本规范的要求时,在经过技术经济比较和采取相应措施确保安全通行的前提下,可对本规范规定的个别技术指标作适当变动,但应经设计审批部门批准;当原有道路不能利用而需改线时,改线路段应按新建厂矿道路设计。

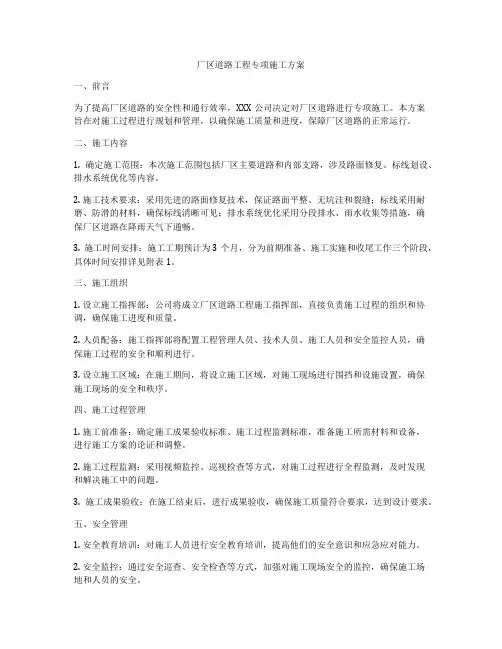

厂区道路工程专项施工方案一、前言为了提高厂区道路的安全性和通行效率,XXX公司决定对厂区道路进行专项施工。
本方案旨在对施工过程进行规划和管理,以确保施工质量和进度,保障厂区道路的正常运行。
二、施工内容1. 确定施工范围:本次施工范围包括厂区主要道路和内部支路,涉及路面修复、标线划设、排水系统优化等内容。
2. 施工技术要求:采用先进的路面修复技术,保证路面平整、无坑洼和裂缝;标线采用耐磨、防滑的材料,确保标线清晰可见;排水系统优化采用分段排水、雨水收集等措施,确保厂区道路在降雨天气下通畅。
3. 施工时间安排:施工工期预计为3个月,分为前期准备、施工实施和收尾工作三个阶段,具体时间安排详见附表1。
三、施工组织1. 设立施工指挥部:公司将成立厂区道路工程施工指挥部,直接负责施工过程的组织和协调,确保施工进度和质量。
2. 人员配备:施工指挥部将配置工程管理人员、技术人员、施工人员和安全监控人员,确保施工过程的安全和顺利进行。
3. 设立施工区域:在施工期间,将设立施工区域,对施工现场进行围挡和设施设置,确保施工现场的安全和秩序。
四、施工过程管理1. 施工前准备:确定施工成果验收标准、施工过程监测标准,准备施工所需材料和设备,进行施工方案的论证和调整。
2. 施工过程监测:采用视频监控、巡视检查等方式,对施工过程进行全程监测,及时发现和解决施工中的问题。
3. 施工成果验收:在施工结束后,进行成果验收,确保施工质量符合要求,达到设计要求。
五、安全管理1. 安全教育培训:对施工人员进行安全教育培训,提高他们的安全意识和应急应对能力。
2. 安全监控:通过安全巡查、安全检查等方式,加强对施工现场安全的监控,确保施工场地和人员的安全。
3. 安全预案:制定安全预案,对各类安全事故进行预防和应对,确保施工期间的安全。
六、质量管理1. 施工监测:设立监督检查组,对施工现场进行全程监测,确保施工质量符合设计和要求。
2. 质量验收:对施工过程和成果进行全方位的验收,确保施工质量符合要求。
厂区道路规范文件一、总则。
咱这厂区啊,道路就像是血管一样重要。
好的道路能让咱的货物、车辆还有人员都顺顺当当的。
所以呢,得好好规范一下。
二、道路布局。
1. 规划合理。
道路得像棋盘一样,横平竖直的。
不能像迷宫似的,让司机一进去就晕头转向。
各个厂房、仓库、办公区之间要有合理的连接道路,就像串珠子一样,得串得有顺序。
主干道要宽敞,能让大货车轻松地开过去。
比如说,如果咱厂里经常有那种超大型的运货卡车,主干道的宽度至少得能让两辆车并排错车,还得有点余量,别擦着边儿走,怪吓人的。
支路呢,可以稍微窄一点,但也不能太窄,得能让叉车或者小货车自由穿梭。
2. 避免死胡同。
咱可不能搞那种走着走着就没路的地方,除非是专门的停车区或者是尽头仓库。
所有的道路都得能通到某个有用的地方,不然车辆在里面转来转去出不来,就像老鼠进了死胡同,那可不行。
三、道路质量。
1. 路面平整。
路面要像溜冰场一样平(不是真的滑哈)。
不能坑坑洼洼的,不然车辆开过去就像坐过山车似的,不仅颠得货物七零八落,还容易把车给颠坏了。
要是发现路面有坑洼,就得及时修补。
不能像补衣服似的,这儿补一块,那儿补一块,还补得高低不平的。
修补的时候得把路面弄得平平整整的,就像新的一样。
2. 排水良好。
下雨天的时候,道路不能变成小河。
得有排水系统,就像房子有下水道一样。
排水口要分布合理,不能有的地方积水成灾,有的地方干巴巴的。
如果积水太多,车辆开过去就像开船似的,溅得周围到处都是水,多不文明啊。
四、道路标识。
1. 清晰明确。
道路上的标识就像路标一样,得让大家一眼就能看明白。
比如说,限速标识得大大的,让司机老远就能看到。
不能写得像蚂蚁爬的字那么小,还得让人猜是啥意思。
转弯标识、分道标识都得清清楚楚的。
就像给司机画了一幅地图一样,让他们知道该往哪儿走,不该往哪儿走。
还有啊,标识的颜色要鲜明。
不能用那种模模糊糊的颜色,像是跟路面融为一体了似的。
比如说,红色的禁止标识就得红得像火一样,让人一眼就注意到。
厂区道路工程施工方法一、施工流程准备工作→测量放线→原土夯实\路基回填→碎石垫层施工→水泥稳定石屑基层施工→混凝土面层施工→成品保护及通行二、准备工作1、施工技术准备(1)组织管理人员充分熟悉图纸、图纸会审纪要及相关现行标准。
(2)遵照见证取样的原则,要求送样员、试验员等相关人员对各种进场材料进行检验,做好钢筋、商品混凝土等材料跟踪台帐。
2、施工现场准备施工人员满足工程进度需要,测量员已开始做定位桩。
场地开阔,无施工障碍。
现场临时水、电已准备就绪,安全设备齐全。
施工机械设备已全部进行检修检查,处于完好待命状态。
3、材料准备技术人员熟悉图纸、进行图纸会审后,编制施工图预算,提出材料预算,分别填写施工用料申请单,提前七天提交物资组进行备料,二三类材料及周转材料,同时进行备料。
三、测量放线1、在道路基槽验收合格后进行施工放样工作,直线每段20米一桩,曲线段每4米一桩(与模板长度同)。
同时要设胀缝,缩缝,锥坡转折点等中心桩,并相应在路边各设一边桩。
2、根据放好的中心线及边桩,在现场核对施工图的砼分块线。
对于曲线段,必须保持横向分块线与路中心线垂直。
3、测量放线必须经常复核,做到勤测,勤核、勤纠偏。
四、路基施工1、素土层采用压路机整体碾压,一般碾压6遍。
2、路基素土层表面可用平地机和推土机刮平,铲下的土不足补填凹陷时,应取与路基表面相同的土填平夯实。
3、雨、雪天不宜进行路基施工,以免将基土扰动。
4、在素土层碾压工程完工时,应恢复各项标准,验收合格后方可进行下道工序。
5、在素土夯实层上部采用级配碎石垫层,其厚度为200~300mm。
6、在级配碎石层上部采用6%水泥稳定石屑半刚性基层,其厚度为200mm。
7、路基碾压采用20t振动压路机,在路基全宽内进行碾压。
碾压时,后轮应重叠1/2的轮宽;后轮必须超过两段的接缝。
后轮压完路面全宽时,即为一遍。
碾压直进行到要求的密实度为止。
一般需碾压6~8遍。
路面的两侧(路两侧0.5m范围内的路肩),应多压2~3遍。
厂区道路工程施工规范一、概述随着工业化的迅速发展,厂区规模越来越大,厂区道路工程的施工也变得日益重要。
厂区道路不仅是工业设施间的连接关键,还是人员和货物运输的主要通道,因此施工质量的好坏直接关系到厂区内部工作效率和安全。
为了保证厂区道路工程施工质量,保障厂区内部运输和工作的顺利进行,特制定本施工规范,以指导厂区道路工程的施工过程。
二、施工前准备1. 施工前应仔细总结厂区道路工程的设计图纸,确保每个施工环节清晰明了。
2. 根据实际情况确定施工队伍的人员组成和数量,合理安排施工任务。
3. 对施工现场进行勘探,了解地形地貌、土质情况、周边环境等信息,制定详细的施工方案。
4. 确定施工所需材料和设备,做好采购工作,确保施工过程中不会出现材料和设备短缺的情况。
5. 制定安全工作方案,对施工现场进行安全检查,确保施工过程中工人和设备的安全。
三、施工过程1. 清理施工场地,保持施工现场整洁和安全。
清除杂物、修建围墙、设置警示标志,确保施工现场无安全隐患。
2. 进行土地平整和基础打地,确保道路的平整度和稳固性。
3. 铺设路基,选择优质的路基材料,按照设计要求进行施工,确保路基的承载力和稳定性。
4. 铺设路面,根据设计要求选择适当的路面材料进行铺设,确保路面的平整度和耐久性。
5. 完成边坡、排水、护栏等设施的施工,确保道路的安全性和舒适性。
6. 进行道路标线和标识的绘制工作,确保道路的通行规范和安全性。
四、施工质量检验1. 完成道路工程施工后,应进行质量检查。
包括检查路面的平整度、路基的承载力、排水设施的畅通性等。
2. 对道路的标线、标识、护栏等设施进行检查,确保符合相关标准要求。
3. 对道路施工过程进行总结,发现问题和不足之处,及时进行整改和改进。
五、安全保障1. 施工过程中,施工人员应遵守相关安全操作规程,做好个人防护,确保施工过程中的安全。
2. 设立安全警示标志,对施工现场进行安全监控,发现问题及时处理。
3. 进行安全演练和培训,提高施工人员的安全意识和应急处理能力。
汉钢厂区道路施工方案
一、背景介绍
汉钢厂区位于中国中部,是一家历史悠久的钢铁生产企业,其道路交通网络在长期的使用中出现了破损和安全隐患,需要进行道路施工改造。
二、施工前准备工作
1.对厂区内道路进行全面调查,确定待改造的道路段,并制定详细的施
工计划。
2.撤离道路两侧的车辆,确保施工区域畅通。
3.确定施工期限,制定施工时间表。
三、道路施工方案
1.路面修复:根据现有道路状况,采用先填充再封层的修复方式,确
保道路平整。
2.路灯安装:在道路两侧设置路灯,提高夜间行车安全。
3.标线施划:根据交通规定在道路上划定车道分界线和标线,明确车
辆行驶方向。
4.绿化美化:在道路两侧种植绿化植物,美化环境,提升厂区整体形
象。
四、施工注意事项
1.施工期间需设置施工警示标识,提示过往车辆注意安全。
2.施工人员需佩戴安全帽和反光背心,确保施工作业人员安全。
3.施工现场要保持整洁,避免施工垃圾对道路通行造成影响。
五、验收与交付
1.完工后对道路进行全面验收,确保质量符合要求。
2.交付使用前进行交通安全培训,加强道路使用安全意识。
结语
通过本次道路施工方案的实施,汉钢厂区的道路交通安全将得到有效改喿,提高厂区整体形象,为企业发展和员工出行提供更加便利的交通环境。
目录一、工程简况—-——-——-—-—-—-———-————----————-——--——第2页1、工程概况-—--—-——---—-——--——--—---------—--—-———第2页2、编制依据——--——--—---—-—--——--——--—---—--—————-—第3页二、施工方案——---———-—-—-----———--——-———---—-—-----第3页1、原始地面开挖施工—————-———————--——-—————-—-——---第3页2、煤渣石灰土垫层施工--——-—-————--——-—----—-——--——-第4页3、泥灰结碎石基层施工—-——--——-———----—-——-————---—第4页4、混凝土面层施工-—-————-—-————-—--—-—---—- 第4页三、施工安排—--—-—-—-—-——--——-—--—-————-—----——————第8页1、施工准备--—-—--————-—-—-—-——-—-—--—-—--—--—----—第8页四、主要施工工序-—-——----——--——-—————-—-—-———--—--—第9页五、质量保证措施—--———-——---—-——-—----———---———--—-第9页六、安全文明施工措施—--——-—-———————--—-—-——----———-第9页1、安全施工措施--—--——-—--—--—--——-—---———-——-———--第10页2、文明施工措施—---——-——-—----------—----—-———--———第10页一、工程简况:1、工程概况本工程为西安市航天基地LED新能源厂区道路新建工程,道路面积为5998M2。
该工程在原始地貌进行挖土新建150cm厚的混凝土(强度等级C30)路面,道路基层为150cm厚的泥灰结碎石,垫层为150cm厚的煤渣石灰土。
厂矿道路设计规范GBJ22-87总则第1.0.1条为使厂矿道路设计贯彻执行国家的有关方针政策,从全局出发,按厂矿企业总体规划,统筹兼顾,合理布设,并做到技术先进、经济合理、安全适用、确保质量,特制订本规范。
第1.0.2条本规范适用于新建、改建的厂矿道路设计,不适用于林区道路设计。
第1.0.3条厂矿道路宜按下列规定划分为厂外道路、厂内道路与露天矿山道路。
一、厂外道路为厂矿企业与公路、城市道路、车站、港口、原料基地、其它厂矿企业等相连接的对外道路;或本厂矿企业(露天矿除外)分散的厂(场)区、居住区等之间的联络道路;或通往本厂矿企业(露天矿除外)外部各种辅助设施的辅助道路。
二、厂内道路为厂(场)区、库区、站区、港区等的内部道路。
三、露天矿山道路为矿区范围内采矿场与卸车点之间、厂(场)区之间行驶自卸汽车的道路;或通往附属厂(车间)与各种辅助设施行驶各类汽车的道路。
第 1.0.4条厂矿道路设计,应坚持节约用地的原则,不占或少占耕地,便利农田排灌,重视水土保持与环境保护;应贯彻因地制宜、就地取材的原则,充分利用工业副产品与废渣,降低工程造价。
第1.0.5条厂矿道路设计,应适合厂矿企业生产(包括检修、安装)与其它交通运输的需要。
对厂矿基本建设期间的超限货物(大件、重件)运输,可根据具体情况,予以适当考虑。
厂矿道路等级及其主要技术指标的采用,应根据厂矿规模、企业类型、道路性质、使用要求(包括道路服务年限)、交通量(包括行人),车种与车型,并综合考虑将来的发展确定。
当道路较长且沿线情况变化较大时,可按不同的等级与技术指标分段设计。
需要分期修建的厂矿道路设计,应使前期工程在后期仍能充分利用。
第1.0.6条需要改建的厂矿道路设计,应充分、合理利用原有道路、桥涵等工程。
当所利用的原有道路局部路段受条件限制不符合本规范的要求时,在经过技术经济比较与采取相应措施确保安全通行的前提下,可对本规范规定的个别技术指标作适当变动,但应经设计审批部门批准;当原有道路不能利用而需改线时,改线路段应按新建厂矿道路设计。
厂区道路施工方案:一、厂区内道路主要技术标准:1、车行道路下面所有雨水、污水排水管底面、顶面及两侧边均按设计要求进行回填夯实,夯实系数按设计要求。
2、两节道牙相接处留缝5mm宽,道牙与路面整体面层留缝10宽,1:3水泥砂浆挤严后勾缝。
3、侧石砼基础及护脚采用C20砼。
4、道路雨水排水口按施工图设置,施工图无注明时于道路两侧每隔20米一个,有侧石部位采用立式排水,停车位、等高场地与道路相邻处采用平式排水。
5、窨井盖板上写明:○雨或○污:(1)、车行道路上雨水井(2)、车行道路上污水井:尺寸:Φ700~800,材质:铸铁、类型:重型(3)、道路立式雨水口:(4)、道路平式雨水口:尺寸500×200×20,颜色接近砼颜色,钢纤维:平石1000×300×1202、施工顺序:2、施工方法及注意事项:(1)、测量放线:根据设计提供的线路参数和布设导线网,进行路中线和两侧边线的放样,直线段10m 放一个断面桩,平曲线段5m一个断面(根据现场所需进行加密);对水准基点桩,高程控制网,以场地排水和道路中心线坡向雨水井,道路雨水排水口于道路两侧每20米一个,有侧石部位采用立式排水,无侧石处采用平式排水,道路横坡为2%,纵坡根据现场道路和排水口位置进行确定。
(2)、路基土方:路基开挖和填筑是道路施工重点,涉及问题较多,必须根据地质条件、土源及现场道路和气象条件等综合考虑,因地制宜,方能保证质量和进度。
(3)、级配碎石铺设碾压:级配碎石经摊铺整形后,立即在全宽范围内进行碾压。
压实遵循先轻后重,先慢后快的原则。
直线段由两侧向中心碾压,每道碾压与上道碾压相重叠,使每层整个厚度和宽度完全均匀地压实到规定的密实度,并且断面准确,路拱符合要求。
凡压路机不能作业的地方,采用小型机夯或其他夯实工具进行压实。
(4)、模板设置:采用槽钢作为模板,并配有便于拆装、连接牢固的装置。
采用模板顶面标高来控制路面标高。
目录一、工程简况------------------------------------- 第2页1、工程概况--------------------------------------- 第2页2、编制依据--------------------------------------- 第3页二、施工方案---------------------------------------第3页1、原始地面开挖施工 -------------------------------第3页2、煤渣石灰土垫层施工------------------------------第4页3、泥灰结碎石基层施工----------------------------- 第4页4、混凝土面层施工------------------- ------- 第4页三、施工安排---------------------------------------第8页1、施工准备----------------------------------------第8页四、主要施工工序-----------------------------------第9页五、质量保证措施-----------------------------------第9页六、安全文明施工措施-------------------------------第9页1、安全施工措施------------------------------------第10页2、文明施工措施------------------------------------第10页一、工程简况:1、工程概况本工程为西安市航天基地LED新能源厂区道路新建工程,道路面积为5998M2。
该工程在原始地貌进行挖土新建150cm厚的混凝土(强度等级C30)路面,道路基层为150cm厚的泥灰结碎石,垫层为150cm 厚的煤渣石灰土。
道路宽分别为4.5m长178.89m;7m长484.01m;20m64.3m,总长约716.04m。
道路断面图及路面结构图详见下图。
道路路宽7m,路肩均为1m坡度路肩左行道道路中心线坡度右行道路肩150mm混凝土(强度等级C30)150厚二灰石垫层150厚三七灰土垫层素土夯实道路路面结构图2、编制依据(1)建筑工程施工质量验收统一标准(GB50300-2001)(2)工程测量规范(GB50026-93)(3)水泥混凝土路面施工及验收规范(GBJ97-87)(4)施工现场临时用电安全技术规范(JGJ46-98)(5)建筑施工安全检查标准(JGJ59-99)(6)L ED产业园室外工程设计图纸及道路设计要求。
二、施工方案路面采用15cm厚C30非泵送商品砼。
1路基开挖1)采用挖掘机对原厂地余土开挖,开挖宽度路宽每边外放1M,开挖时必须用水平仪控制好基底标高,人工配合整平,对所挖土方及现场的杂土及时外运。
2)对基底进行素土平整夯实,满足道路施工规范和设计要求,使基底整平至设计标高后开始进行三七灰土垫层施工。
2.垫层——三七灰土垫层施工1)基底整平压实至设计标高后,放线铺灰土垫层,灰土垫层铺至路宽向外每边1M。
必须用水平仪控制好标高,用15T压路机碾压7—8遍,压实度不低于0.95。
3.基层——二灰石垫层施工粉煤二灰石采用厂家拌制好的成品材料,铺设宽度同灰土垫层,必须用水平仪控制好标高,用15T压路机碾压,压实度不低于0.95。
4.面层——C30混凝土路面施工1) 基层压实找平后,放线支模,支模完成后必须用水准仪检验校正模板的上平,必须将模板上口平整度控制在±5mm以内。
模板校验完毕后。
即可进行混凝土浇筑。
,商品砼的标号和坍落度按设计要求控制。
2)混凝土浇筑时用振动梁振捣托平,压面采用压光机压光,刻纹采用刻纹机刻槽,槽深2-4mm。
施工完毕混凝土终凝后,用地膜覆盖自身养护及自然养护7天。
3) 混凝土路面分段施工,道路伸缩缝间距为6m,最小间距不得小于4m。
4)混凝土浇筑70分钟左右,在混凝土即将达到初凝状态时,即可用砼光机进行砼面光(也可采用人工压光)。
操作砼光机进行砼光时,用力适中,运行速度均匀,切记不能停顿,此项工作重点在必须掌握初凝时间,把握好砼光机运行速度,抓紧时间速战速决。
5) 混凝土路面分段施工,伸缩缝采用锯切,宽度为3-5mm设臵间距为6m,最小间距不得小于4m.5)砼路面施工要求5.1)首先对基层进行质量检查与整修。
基层的压实度和含水量、基层的几何尺寸、路拱、平整度和压实度在施工前必须检验完成并合格,然后测量放样,放出路面中线和边线及接缝线,并在路旁设臵临时水准点,以便在施工过程中复核路面标高。
5.2)安装模板要求混凝土纵向模板按宽度3.5m(7M宽路)及5M(10M宽路)分段施工浇筑,边模采用槽钢,高度与混凝土板厚度相等。
模板顶面高度用水平仪校准,立模后在模板上涂抹脱模剂。
接缝位臵则在安装好的模板上做出标记。
对立模将浇筑混凝土区要浇水湿润。
5.3)混凝土路面面层混凝土施工采用C30自卸商品砼。
5.4)混凝土的摊铺与捣实摊铺前要检查模板位臵和尺寸是否准确。
如基层太干燥,则洒水润湿。
摊铺时不得抛撒,用方铲扣铲法撒铺,以保持混合料的均匀性。
混凝土摊铺整平后,用平板振捣梁振捣,振捣以混凝土表面达到出浆不再沉落为度。
对不易振捣之处,用插入式振捣器捣实。
然后振动梁振捣托平5.5)整面为使混凝土具有粗糙抗滑而又平整的表面,可在混凝土终凝前先用打磨机进行打磨整平,再用磨光机分次磨光.5.6)拆模混凝土模板的拆除时间仍视气温而定。
拆模操作中,混凝土终凝及压面完成后开始拆模。
5.7)接缝处理施工中应避免留施工缝,不可避免时应尽量设在缩缝位臵。
缩缝采用切缝法:缩缝的施工采用切缝法。
即:在混凝土达到设计强度的50~70%时,用切缝机切割成缝,缝宽3~5毫米。
先用墨线弹出切缝位臵,再用切缝机切缝,操作时要使切缝机的刀片、指针、导向轮成一直线与切缝墨线重合。
保证切缝质量的关键在于准确掌握切缝时间,过早会导致掉边、掉角、毛边、骨料松动和骨料脱落:过迟则造成混凝土道面开裂。
胀缝:胀缝应与路面中心线垂直,并符合图纸要求。
5.8养护工作在抹面后2h(小时)且混凝土表面已有相当硬度时开始。
养生时采用塑料薄膜覆盖混凝土表面,每天洒水2~3次,保持混凝土呈潮湿状态。
养生时间为2周。
混凝土养护用水要清洁,采用现场井水。
三、施工安排1、施工准备1.1技术准备1、1.1搜集本工程涉及标准规范及合同对工程的工期、质量、安全、文明施工的要求,编制施工方案和安全技术措施,为现场施工提供可靠的安全技术保障。
1.1.2组织有关的施工员、技术员及施工队熟悉施工图纸、施工质量验收规范,组织好开工前的图纸自审、会审和技术交底工作。
1.1.2.1原始地面开挖前应明确施工现场已做好的地下管线布臵,向挖土人员、测量放线人员交底。
1.1.2.2做好开工前的材料计划,铁件加工、钢筋配料计划,机械、机具计划,劳动力计划,施工进度计划等工作。
1.2施工准备1.2.1、施工现场做到“三通一平”,按施工现场的具体要求将水电接到使用点。
1.2.2、根据经批准的施工控制网点复测结果进行测量放样工作。
四、主要施工工序施工工序:道路开挖——基底打夯平整压实——铺三七灰土垫层——铺二灰石基层——支模——浇筑混凝土——混凝土压光(二遍)——养护五、质量保证措施1、开工前由技术员做详细的书面技术交底,严格按设计规定的技术标准、施工验收规范、检查评定标准及已审批的施工方案进行施工,施工人员不得擅自更改。
2、强化过程控制,严格工序交接,控制好原材料、半成品和成品的质量。
严禁有不合格的生产用材料进入施工现场。
3、项目工程师每月组织召开质量技术例会。
抓好施工控制点的检查、总结,及时分析质量现状,解决潜在的质量问题,制定阶段性质量预控目标。
4、混凝土工程1)加强对商品混凝土质量检验监控、计量校验及试验级配方面的管理,同时在混凝土浇注的过程中加强混凝土质量的监控,应按气候条件,合理选用最适宜级配的商品砼,以最适宜的混凝土级配,满足现场施工需要。
2)加强对混凝土坍落度及试块抽检管理,做好试块的及时送检,确保混凝土质量。
六、安全文明施工措施1、安全施工措施1.1、开工前必须依据施工特点、工艺流程和作业环境,在开工前进行安全技术交底和被交底人签字手续。
1.2、配电箱采用铁皮焊制的防雨、防尘移动式电闸箱,按总配电箱、分配电箱、开关箱三级设臵。
总配电箱内设臵总自动开关,动力和照明的线路分别设臵。
分配电箱、开关箱设臵漏电保护器。
各电闸箱内分别设臵接零、保护零端子。
1.3、加强施工现场用电线路、电器开关的及时检查,杜绝线路破皮漏电、碰线短路的现象发生。
1.4、电器设备使用前应经检查有无漏电,接线是否正确。
凡与绝缘要求不符者,一律禁止使用。
1.5、施工现场需要存放有害、有毒、易燃、易爆物品者,应经有关部门允许,并采取相应措施。
对氧气瓶、乙炔瓶要按照安全规定进行放臵和防护。
2、文明施工措施2.1、我公司将加强施工过程管理,严格按建设单位要求,严格文明施工管理,定期组织检查。
2.2坚持执行文明施工的各条标准和对工程进行文明施工定期检查、打分评比的制度,以保持现场的文明整洁。
2.3、工人操作要做到干活脚下清,活完料净,建筑场内的垃圾、渣土及时清运。
做到现场干净卫生整洁。
2.4、贯彻落实现场整齐堆放、随时清理回收制度,把整个现场整顿成为施工文明,紧张有序,忙而不乱的工地。
陕西昕昊佳建设工程有限公司2011.5.20西安航天基地LED产业园区室外道路工程施工方案陕西昕昊佳建设工程有限公司西安航天LED产业园室外道路施工方案二零一一年四月二十日陕西昕昊佳建设工程有限公司 第11页。
