改造工程临水施工方案一、项目概况本工程为对某水系进行改造,主要包括河道疏浚、岸线整治、水质治理等工作。
由于施工地点紧邻水域,所以在施工过程中需严格控制施工对水域的影响,确保施工安全和水域环境保护。
二、施工环境分析1.水域情况本工程所在水域为一条城市河流,水质保持一般,但存在疏浚、河岸垃圾清理等问题。
2.施工条件由于所在水域为城市河流,临近居民区,施工环境复杂,需要充分考虑周边居民的生活和环境保护。
三、施工方案1.河道疏浚河道疏浚主要包括对河床淤泥的清理和排除。
施工过程中需采用环保型清淤设备,减少对水域的污染。
在施工过程中,需要对清淤出的泥沙进行妥善处理,避免二次污染。
2.岸线整治岸线整治主要包括对河岸的加固和美化。
在施工过程中,需要合理利用临时围挡,防止施工物料漂入水域,影响水质。
同时,在施工后需要进行绿化和植被修复工作,保护周边环境。
3.水质治理水质治理主要包括对水域的净化和水质监测。
在施工过程中,需要注意净化材料的使用量,避免对水域产生过大影响。
对施工后的水域进行定期监测,确保水质合格。
四、安全措施1.施工人员所有施工人员需接受相关安全培训,严格遵守安全操作规程。
施工现场需设置专门的安全员,负责监督和引导施工人员的安全操作。
2.施工设备所有施工设备必须符合国家标准,定期检修和维护。
特别是临水作业的设备,需要特别关注防水性能和稳定性。
3.施工现场施工现场需设置警示标识,提醒施工人员注意安全。
对施工现场进行定期巡查,及时发现和处理安全隐患。
五、环境保护措施1.垃圾处理施工过程中产生的垃圾需分类处理,可回收的物品进行回收,有害垃圾进行专门处理。
严禁将垃圾直接倾倒入水域。
2.水资源节约合理利用水资源,减少因施工需要浪费水资源的情况。
对施工现场的水污染进行严格控制,确保施工不对水质造成污染。
3.环境监测对施工现场和周边环境进行定期监测,及时发现环境问题并采取相应措施。
六、社会影响施工期间,需要与周边居民保持密切联系,及时发布施工通告,避免因施工活动对居民生活和交通造成不必要的影响。
临水施工方案近年来,城市基础设施建设方兴未艾,其中建桥、修路等工程是重中之重。
然而,随着城市扩张和工程复杂化,临水施工逐渐成为一个难点。
如何在水中进行有效的施工?这便是工程技术人员所需解决的问题。
问题的提出在修建或拆除一座桥梁、河堤时,移除水中障碍物就成为了一项必不可少的工作。
如何高效、安全地完成这项工作呢?常规操作是在水中设置桁架,借助于吊车与人力移除其中的障碍物,这既费时又费力,而且也容易对水域造成污染。
所以,现有施工方案必须得到优化。
改进方案施工设备临水施工的重点就在于如何高效、安全地完成移除水中障碍物的任务,解决这个问题就需品质卓越的工程机械。
以吊机为例,在设计时就应考虑配合临时解决方案,使其能够快速适应不同的作业环境,如置于水中时需要更好的吃水深度控制能力、与水上船只通行不影响彼此操作等。
在实际施工中,配套生产充足的符合标准的临时岛、搭设到岸台能够保障施工的安全。
施工技术目前,较为有效的临水施工方案包括生产临时围岛将临时解决方案作业区围起来、在水面上直接布置平台进行操作、水面上布置工程船及有圆型水面吸器的船等。
在不同的工程环境中,需在保证操作安全及质量水平的前提下进行施工。
风大、水深、潮汐等各种不同环境条件下都可能影响临水施工,所以需要根据不同的环境采取不同的解决方案。
环保保障临水施工时,一定要注意对水域环境的保护,这是每个施工单位必须要重视的问题。
如何将洗刷出的杂物、建筑垃圾、拆除工程等垃圾等及时清除掉并且不对水环境造成影响是重点。
建议采用胶囊泵等设备将泥沙污水等全部隔离在设备内,然后再进行处理,确保不对环境造成影响。
结论临水施工在城市基础设施建设中日益重要,技术上和实践操作上都可不断完善。
要想做好临水施工,必须具备优质的工程机械和人员素质,配套临时岛、水面平台等施工设施,选取最合适的施工方案和技术路线解决各种问题,并且在操作过程中认真保护环境、做好安全工作,才能实现高效、清洁的临水施工。
施工用水参考定额《建筑施工计算手册》—临时设施施工中国定额网施工生产用水参考定额表1施工用水不均衡系数表2机械用水量参考定额表3现场生活用水量参考定额表4现场消防用水量参考定额表5给水铸铁管计算表表7为了减少工作,只要确定管段流量q和流速围,可直接查表7、8选择。
施工供水设施我是搞房地产的,现工地马上就要开工了,临时施工主要是生活用水,人数按750人计算,用水量为多少?由于我手头上没有设计相关的手册,也没有建筑施工手册,所以想求助各位大虾,帮帮忙好了!!单位按吨/天行了这是我给你查到的数据你看一下:GB50015-2003:工业企业建筑,生活用水管理人员30~50L/人×班;车间工人根据性质30~50L/人×班;用水时间为8小时,小时变化系数1.5~2.5。
卫生用水40~60L/人这是市的一个规定,你可以参考一下:住宅楼、单位宿舍楼、教学楼、图书楼、办公楼、托儿所、浴室、仓库等建筑,每平方米耗水1.5立方米。
试验楼、食堂、锅炉房、厂房、阶梯教室、冷冻机房等建筑,每平方米耗水2立方米。
变电室、化工厂房,每平方米耗水3立方米。
水塔、烟囱每万元耗水120立方米,水池每万元耗水300立方米。
3. 施工临水总量计算1) 计算公式:q1=K1ΣQ1.N1/(T1.t) ×K2/(8×3600)q1——施工用水量(L/S)K1——未预计的施工用水系数(1.05~1.15)Q1——年(季)度工程量(以实物计量单位表示)N1——施工用水定额T1——年(季)度有效作业天数t——每天工作班数k2——用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照1.5各工作班计算;因此:K1=1.1Q1=23000立方米N1=750升/立方米T1=120天t=1.5班k2=1.53) 工程用水计算q1=K1ΣQ1.N1/(T1.t) ×K2/(8×3600)=1.1×(23000×950)/(120×1.5)×1.5/(8×3600)=5.12L/S4. 工人生活区用水1) 计算公式q3=(ΣP2N3K4)/(24×3600)q3——生活区生活用水量(L/S)P2——生活区居住人数(拟定500人);N2——生活区生活用水定额(20升/人.班)t——每天工作班数(班)k3——用水步均衡系数(2.00—2.50)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3=(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×2.00/(24×3600)=0.91L/S5. 总用水量计算:因为该区域工地面积小于5公顷(约1公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取q4=10L/S(q4——消防用水施工定额)∵q1+q2+q3=5.12+0.91=6.03L/S<q4=10L/S∴计算公式:Q=q4Q=q4=10L/S6. 给水主干管管径计算1) 计算公式D=√4Q/(πv.1000)其中:D——水管管径(m)Q——耗水量(m/s)V——管网中水流速度(m/s)2) 消防主干管管径计算D=√4Q/(πv.1000)=√4×10/(3.14×2.5×1000)=0.0714mm其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=2.5m/s根据市消防管理的有关规定,消防用管的主干管管径不得小于100mm,因此,消防供水主干管的管径确定为100mm。
临水方案目录1. 引言• 1.1 背景• 1.2 目的• 1.3 范围2. 问题定义• 2.1 概述• 2.2 相关研究• 2.3 研究目标3. 研究方法• 3.1 数据采集• 3.2 数据分析• 3.3 方案设计4. 方案实施• 4.1 实施步骤• 4.2 资源需求• 4.3 时间计划5. 方案评估• 5.1 评估指标• 5.2 评估方法• 5.3 结果分析6. 结论• 6.1 方案总结• 6.2 结果分析• 6.3 研究展望7. 参考文献1. 引言1.1 背景在城市规划和建设中,临水方案是指在建设过程中与水体相关的设计和规划方案。
临水方案可以涉及到建设物体与水体之间的连接、景观设计、环保措施等方面。
1.2 目的本文旨在提出一份完整的临水方案,以解决城市建设中可能面临的与水体相关的问题,同时提高城市建设的环境友好性和美观性。
1.3 范围本文将重点关注城市建设中与水体相关的方案,包括但不限于水体景观设计、水体污染防控措施、水体利用等方面。
2. 问题定义2.1 概述在城市建设过程中,与水体相关的问题常常引起人们的关注。
为了保护水体环境,提高城市生活质量,我们需要研究和提出相应的临水方案。
2.2 相关研究在国内外,已经有许多关于临水方案的研究存在。
其中,一些研究侧重于水体景观设计,另一些研究则关注于水体污染防控措施。
这些研究为我们提供了宝贵的参考和指导。
2.3 研究目标本文的研究目标是提出一套可行的临水方案,以解决城市建设过程中可能遇到的与水体相关的问题。
同时,我们希望通过这些方案,提高城市环境的质量,保护水体资源。
3. 研究方法3.1 数据采集为了充分了解城市建设中与水体相关的问题,我们将采集大量的相关数据。
这些数据可能包括水体的地理信息、水质数据、城市规划数据等。
3.2 数据分析通过对采集到的数据进行分析,我们将得到一些有关城市建设中与水体相关的问题的结论。
这些结论将有助于我们制定相应的临水方案。
100万平方米生态安居工程(永和花A区园)临水临电工程施工方案编制:黄海山审核:赵留建审批:中国建筑一局(集团)有限公司二O 一二年十月目录第一章设计依据............................................... 3.. 第二章工程概况............................................... 3..2.1现场平面布置说明 (3)第三章工程部署............................................... 4..3.1用电线路部署 (4)3.2用电负荷总量计算电缆选择 (4)1、A 区箱变容量的选择: (4)2、B 区箱变容量的选择: (7)3、C 区西侧箱变容量的选择: (11)3.3箱体布置及构造要求 (13)第四章安全保证措施................................................................ 1. .4.第五章临时用电系统的使用管理与维护............................................................... 1.. 4第六章现场临时用水方案................................................................ 1. .76.1 现场用水量分析 (18)6.2 临时用水布置 (19)第七章现场弱电监控方案................................................................ 2. .0第一章设计依据1.《建筑施工手册》。
2.《建筑安装工程安全生产文明施工资料手册》。
3.《JGJ46-2005《施工现场临时用电安全技术规范》。
4.《建筑工程施工现场消防安全技术规范》。
小型工地临水临电施工方案一、工程概况与需求本工程为小型工地,旨在确保工地施工期间临水临电的供应稳定与安全。
工程需满足施工期间用水、用电的基本需求,同时考虑到施工特点与现场条件,制定合理、可行的临水临电施工方案。
二、临电系统设计根据工地用电负荷与用电设备种类,设计合理的临电系统。
系统应包含主电源、备用电源及相应的配电设备。
电缆选型应符合工地用电负荷要求,电缆敷设应规范、安全,避免电缆损坏导致的安全事故。
工地应设置合理的配电箱与开关箱,确保用电设备可靠接地,防止电气事故。
三、临水系统设计临水系统应满足工地施工期间的生活用水、生产用水需求。
水源应稳定、可靠,水质应符合国家相关标准。
水管选材应符合工程要求,安装应规范、紧密,防止水管破损导致的水资源浪费与施工现场的混乱。
工地应设置合理的储水设施,确保施工期间用水安全。
四、安全用电措施施工现场应设置明显的安全用电标志,提醒作业人员注意安全用电。
定期对临电系统进行检查、维护,确保系统正常运行。
作业人员应经过专业培训,了解安全用电知识,熟悉电气设备的操作与维护。
五、电气防火措施施工现场应配置相应的电气防火设备,如灭火器、消防栓等。
定期对电气设备进行检查,及时发现并处理电气火灾隐患。
严禁在施工现场私拉乱接电缆,防止电气火灾事故的发生。
六、安全管理制度工地应建立完善的安全管理制度,明确各级管理人员与作业人员的职责与任务。
定期对施工现场进行安全检查,发现问题及时整改。
对违反安全管理制度的行为进行严肃处理,确保施工现场的安全与稳定。
七、材料与设备选择材料与设备应符合国家相关标准与规范,满足工程施工需求。
采购前应进行市场调研,选择信誉良好的供应商,确保材料与设备的质量。
材料与设备进场后应进行验收,确保其符合设计要求与合同约定。
八、应急预案与措施工地应制定针对临水临电系统的应急预案,明确应急处置流程与责任人。
对应急预案进行定期演练,提高应急处置能力。
发生临水临电事故时,应按照应急预案迅速启动应急处置程序,确保事故得到及时、有效的处理。
施工现场临水布置施工按照《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002规范进行施工。
1)、临时施工用水管道安装要求(1)水量配置:根据计算,现场施工用水及消防干管选择管径DN100,取水点处支管管径为DN25,配置DN25球阀;(2)各泄水点设置一个专用泄水阀控制,阀门尺寸为DN40。
2)管道布置原则室外临时用水管网布置原则:本工程施工现场临时用水主要包括施工用水和消防用水,施工现场采用消防主管和施工用水主管合一、消防立管和施工用水竖向支管分开布置的方式。
管道从场区南面引入,在进入场区临水主管道上设置一个水表,临水系统管道在场区内沿规划道路内侧布置成闭合管网,并在场区内的南、北方向各设置4个室外消火栓(栓口管径为DN65,配枪口Φ19mm 外套丝铝质消火栓枪,每个消火栓配1根长25M的麻质水龙带)及4个DN25的取水点,在东、西方向共设置2个室外消火栓(栓口管径为DN65,配枪口Φ19mm外套丝铝质消火栓枪,每个消火栓配1根长25M的麻质水龙带)及2个DN25的取水点;在场区内南、北方向各预留3个取水点;此外还在场区西侧道路内侧设置两个室外消防水泵接合器SQS100-1.6和一个洗车台,在场区东侧道路内侧设置一个洗车台。
楼内临时用水管网布置原则:楼内临时消防采用建筑正式消火栓立管。
待地下室临时消防管道完善后,使用主体楼梯前室等不影响后期精装施工区域的正式消防立管与地下室临时消防管道接驳,正式消防立管随主体施工完成相应楼层消防管道安装,配备栓口管径为DN65,配枪口Φ19mm外套丝铝质消火栓枪,每个消火栓配1根长25M的麻质水龙带及1个DN25的取水点。
由于xxx市冻土深度为1.44m,故临时用水管道埋地深度设计为1.50m,高出冰冻线的管道采用电伴热及4mm橡塑保温。
主管道水流控制采用DN100法兰闸阀及DN100蝶阀,其中闸阀8个,蝶阀2个;各取水末端采用DN25球阀控制,共计36个;进入水泵房主管道安装Y 型过滤器及止回阀,用以保护水泵,延长水泵使用寿命,其中Y型过滤器DN65的2个,安装于水泵进水口,DN65止回阀2个,安装于水泵出水口。
目录1.工程概况 (2)2.设计依据 (2)3.临时用水设计内容 (2)3.1施工用水水源: (2)3.2、临时消防系统 (2)3.2.1.临时消防系统设计 (2)3.2.2.消防用水支管布置 (3)3.2.3.消防用水量的计算 (4)3.2.4管道及设备选型 (4)3.3、施工用水系统 (5)3.3.1.施工现场用水组成 (5)3.3.2.施工用水支管布置设计 (6)3.3.3.现场用水量计算及水泵选择 (6)3.4 水箱容积 (8)3.5 临时用水施工要点 (9)3.5.1临时给水施工步骤 (9)3.5.2 临时水施工其他共同注意事项 (10)4.排水系统 (10)4.1生产废水、雨水、地下水的排放 (10)4.2现场工人生活污水的排放 (11)4.3管材的选择 (11)5.安全文明注意事项 (12)6.临时水的维护与管理 (12)7. 附图 (13)1.工程概况北京丰台万达广场位于北京市丰台区科技园地铁站东南口东侧,东至汽博园西路,西至万寿路南延线,南至五圈南路,北至五圈路。
丰台万达广场的地块规划总用地面积约3.54万平方米。
由大商业(娱乐楼和室内步行街)+写字楼3座+室外销售外铺3大部分业态组成。
建筑总面积约24.53万平方米。
整个场地为连通地下工程,地下为4层,基坑深度暂定24m,工程重要性等级为一级。
2.设计依据(1)《建筑设计防火规范》GB50016-2006;(2)《建筑工程施工现场消防安全技术规范》GB50720-2011;(3)《建筑给水排水设计手册》;(4)《给水工程》华北标图集91SB3;(5)《排水工程》华北标图集91SB4;(6)北京市现行的消防管理办法;(7)现场用水情况;(8)施工组织设计;3.临时用水设计内容3.1施工用水水源:本工程现场施工用水取自现场西南角1个DN200市政取水点,加装水表计量,市政水直接补水至消防水箱。
受现场施工场地的限制,消防泵房暂定位于大商业贴临销售外铺南侧,办公区西侧。
临水临电临时设施安全监理细则为了确保临水临电临时设施的安全和可靠性,在施工过程中必须进行严格的监理。
本文将阐述临水临电临时设施的监理要求和细节。
监理要求安全管理临水临电临时设施必须严格遵守安全管理规定。
监理人员需要制定完善的安全管理方案,包括安全检查、责任追究、应急处置等措施。
同时,监理人员还需要督促施工单位加强安全教育和安全防护措施,保证所有工人不受安全隐患的威胁。
质量管理监理人员需要尽职尽责地监督临时设施的质量。
在施工中,监理人员需要认真核查施工方案、施工图纸和材料选用等,确保临水临电临时设施的质量符合设计要求。
同时,监理人员还需要对各项工作进行跟踪检验,密切关注各工序及时性、质量。
环境保护临水临电临时设施还需要符合环境保护要求。
控制施工现场噪音、扬尘和污染是监理人员的重要任务之一。
监理人员需要确保施工现场排放的污染物符合国家标准,同时督促施工单位妥善处理废弃材料和危险废弃物,杜绝对环境的损害。
监理细节施工现场准备在进入施工现场前,监理人员需要核实临水临电临时设施的施工许可证和规划建设许可证等相关材料。
同时,监理人员还需要检查施工现场的环境安全、设施合理性和施工过程的合法性,确保施工现场的安全和整洁。
施工过程监督在施工过程中,监理人员需要组织施工进度汇报会议,及时了解施工进展情况。
同时,监理人员还需要对施工现场进行巡查,发现问题及时指出并追踪整改情况。
对材料的验证也是监督过程中的一项关键工作,监理人员需要定期抽样并提交实验室检测,确保材料质量符合要求。
施工成果验收当临水临电临时设施全部安装完成后,监理人员需要进行终验工作。
合格的验收意味着这些设施已经符合要求并可以投入使用。
验收内容主要包括:功能试验、外观检验、水电绝缘试验等项目,验收过程中还需要详细记录现场检查情况和结果。
结论在临水临电临时设施的施工过程中,监理人员的工作尤为重要。
监理人员需要确保施工过程中的安全、质量、环保等各个方面。
只有加强监理工作,才能保证临水临电临时设施的安全和可靠性,避免事故的发生。
第一章 编制依据 11.1施工组织设计 11.2工程图纸 11.3主要规范、规程、标准 1第二章 工程概况 2第三章 工程用水计算书 33.1工程用水量计算: 33.2供水管径的计算: 53.3水泵的选择 53.4水箱容量计算 6第四章 临时管道的设计说明 74.1给水管道 74.2排水管道 74.3管道的保温 74.4设备及材料计划表 8第五章 主要施工方法 95.1施工流程 95.2测量定位: 95.3沟槽开挖: 95.4管道敷设 前的准备工作 95.5管道连接: 105.6 UPVC排水管 115.7管道试压 115.8管道冲洗 125.9管沟回填 12第六章 质量标准和成品保护措施 13第七章 附图 14第一章编制依据1.1施工组织设计施 组 名 称编 号日 期北京市顺义区精神病医院综合康复病房楼工程施工组织设计SZ-011.2工程图纸图 纸 名 称图 纸 编 号出图日期建筑施工图1.3主要规范、规程、标准序号类别名 称编号1地方北京市建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准DBJ01-83-20032地方绿色施工管理规程J11138-2008第二章 工程概况序号项目内容1工 程 名 称北京市顺义区精神病医院综合康复病房楼工程2工 程 地 址北京市顺义区杨镇3建 设 单 位北京市顺义区精神病医院4建 筑 面 积18078㎡5工 期550天6层 数地下1层,地上9层7结 构 形 式框架剪力墙结构8建 筑 高 度39m9建 筑 功 能地下部分为人防层,地上为病房及诊疗室。
第三章 工程用水计算书3.1工程用水量计算:3.1.1施工生产用水量:其中:K1——未预计的施工用水系数,取K1=1.1;q1——年度工程量;T1——年度有效作业日,取300天;t——每天工作班数,取1;N I——施工用水定额;K2——现场施工用水不均衡系数,取K2=1.5。
项目Q1N I混凝土养护2000200L/模板浇水1000㎡10 L/浇砖500千块200L/千块上水管道工程1000m98 L/m计算q1 =1.1×(4000×200+6000×10+500×200+10000×98)/300×1.5/(8×3600)=0.12L/S3.1.2施工机械用水量:其中:q2——同一种机械台数;N2——施工机械台班用水定额;K3——施工机械用水不均衡系数,取K3=1.5。
计算:q2=1.1×1×300×1.5/(8×3600)=0.02L/S3.1.3工地生活用水量:其中:q3——施工工地生活用水量(L/S);P1——施工现场高峰期生活人数,取180人;N3——施工工地生活用水定额,取80L/人;K4——施工工地生活用水不均衡系数,取1.3。
;b ——每天工作班数,取1.计算:q3=180×80×1.3/1×(8×3600)=0.65L/S3.1.4生活区用水量:其中:q4——生活区生活用水量(L/S);P2——生活区居住人数,取180人;N4——生活区昼夜全部生活用水定额,取80L/人;K5——生活区生活用水不均衡系数,取2;计算:q4=180×80×2/24×3600=0.33L/S3.1.5消防用水量:本工程建筑面积为18078㎡,在25ha内,确定消防用水量为 q5=10L/S3.1.6施工工地总用水量计算:q1+q2+q3+q4=0.12+0.02+0.65+0.33=1.12 L/S <q5故用水量Q=q5 +1/2(q1+q2+q3+q4)=10+1/2×1.12=10.6L/S 计算的总用水量还应增加10%,以补偿不可避免的水管漏水损失。
现场总用水量应为1.1Q=11.66 L/S3.2供水管径的计算:3.2.1工地临时管路需用管径其中:d——配水管直径(m);Q——施工工地总用水量,取Q=11.66L/SV——管网中水流速度(m/s),取1.5供水管径由计算公式:d=0.099m=99mm故知临时网路需用内径为99mm 供水管,为保证用水量,所以选取取DN110的管道为临时给水的主管道。
3.3水泵的选择3.3.1确定水泵的输水量G()G=11.66L/S =41.98/h3.3.2确定水泵所需要的扬程H(mH2O)H=h0+h1+h2+h3其中h0——吸水管道的阻力h1——系统总阻力h2——用水设备需要的使用压力h3——水泵中心至最高用水点中心高差管段的流速:v=10/(π·d2·0.00025)=10/(3.14×104×104×0.00025)=1.18 m/s;管段的沿程阻力=120×0.0000107×1.18×1.18×1000/(9.8×(104×0.001)1.3)=3.4m;从消防泵出口至最不利点消火栓间各管段的水头损失累加=3.4m;总阻力=3.4×(1+120×0.01)=4.08m;计算得H=67.48m3.3.3水泵的选型根据以上计算,消防加压泵的流量为11.66L/S,扬程为67.48m。
所以选择80m扬程的消防加压泵满足施工现场需求。
3.4水箱容量计算3.4.1 10min消防用水量的计算V1V1 =10×60q/1000=0.6q=6()..2 施工用水采用市政给水管道直接供给,本工程不考虑。
..3 水箱容量V V=6第四章 临时管道的设计说明4.1给水管道施工现场生活给水管道由施工现场东侧建设单位现有给水管道接出DN110的塑料管埋地敷设,并在接口处设置管井及水表,埋深1m至施工现场西侧消防水箱间。
由消防水箱间分3路出水:1路供给工人生活区及项目部生活区;1路供给施工用水(需采用水泵加压);1路为现场消防用水,由2台消防加压泵单独供给(1备1用)。
消防水箱内,安装阀门及浮球阀门,由消防加压泵加压供给楼上使用。
在建筑物周边设置消火栓,距离不超过50m,每层设置DN65消防栓,并配置消防水带,楼上消火栓用水由消防泵加压提供,经计算消防加压泵选用不小于68m扬程,必须保证消防用水。
楼上临时水单设一加压泵,单走一根立管,主管为DN25,支管为DN15。
每层设置DN15接水口,由水箱处单设一个60m扬程的加压泵送到楼上每层。
现场内每个消火栓为DN65双出口,消火栓喷枪口径DN19,每个消火栓配备水龙带1盘25m长。
4.2排水管道生活排水:现场生活排水管道采用PVC管,厨房设一个排水沟、DN75排水口,污水经过隔油池排入污水井。
生活区排水由生活区排水槽完成,用管径为DN150PVC管直接排入污水井。
厕所污水经化粪池排入市政污水管线,化粪池定期用车抽运污物。
4.3管道的保温冬季现场给水使用措施:冬季施工时,现场临水外露管道、蓄水罐进行保温,采用岩棉保温材料,禁止使用易燃累保温材料。
冬季停工后,将蓄水罐内存水放净。

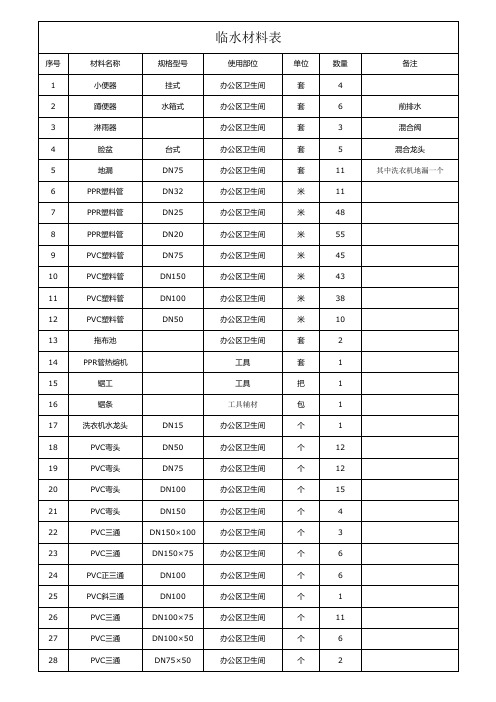

4.4设备及材料计划表表一序号名 称规 格单位数量备注1DN焊接钢管DN110M3002DN焊接钢管DN50M703DN焊接钢管DN25M40490焊接弯头DN110个205焊接法兰盘DN110付86单口消火栓DN65个107双口消火栓DN65个188闸阀DN100个69阀门DN25个5010水龙带DN65条5011管道增压泵台1备用1台12压力表10kg块313水箱6m³座114电器材料详见《临时用电施工方案》第五章 主要施工方法5.1施工流程测量→放线定位→管沟开挖→管道安装准备→管道连接→试压→管沟回填5.2测量定位:5.2.1测量前先找固定水准点,在测量过程中,沿管道线路设置临时水准点。
5.2.2若管道线路与地下原有管道或构筑物交叉处,要设置特别标记示众。
5.2.3在测量过程中应做好记录,并记明全部水准点和连接线。
5.3沟槽开挖:5.3.1按照现场土质情况确定沟槽开挖深度,放出上口挖槽线,撒好灰线。
5.3.2按人数和最佳操作面划分段,按照从浅到深的顺序进行开挖。
5.3.3用水准仪控制沟槽挖土深度,到指定标高将沟底清理平整。
5.4管道敷设 前的准备工作5.4.1管道铺设应在沟底标高和管道基础检查合格后进行,在铺设管道前要对管材、管件、阀门等做一次外观检查,如发现有问题不得使用。
5.4.2准备好下管所使用的工具,并进行安全检察。
如连接塑料管所使用的PVC给水胶、喷灯、钢锯等及连接给水管所使用的套丝机、管钳、麻等。
5.4.3如需设置管道支墩的,管道支墩按预留位置砌完。
5.5管道连接:5.5.1预制加工:按图纸画出管道分路、管径、变径、阀门位置等施工草图。
在实际位置做上标记,按标记分段量出实际安装的准确尺寸在施工草图上,然后按草图测得的尺寸预制加工,按管段及分组编号。
5.5.2管螺纹连接:管螺纹连接时均加填料,螺纹加工和连接的方法要正确。
手工或机械加工后的管螺纹应端正、清楚、完整、光滑,不得有断丝和缺丝现象,管和管件螺纹外露丝扣2-3扣并做好防腐处理。
5.5.3管道焊接:管道在焊接前应清除接口的浮锈、污垢及油脂。
不同管径的管道焊接,连接时如两管径相差不超过小管径15% ,可将大端部缩口与小管径管对焊,如果两管超过小管径15% 应加工异径段短管焊接管道穿墙处不得有接口,严禁在焊口处开制三通。
5.6 UPVC排水管5.6.1检查管材、管件质量必须将管外侧和承口内侧擦拭干净,使被粘结面保持清洁、无尘砂与水迹,表面粘有油污时,必须用棉纱蘸丙酮等清洁擦净。
5.6.2粘结前必须将两管试插一次,使插入深度及松动度配合情况符合要求,并在插口表面画出承口深度的标线。
5.6.3涂抹粘结剂后,应先涂承口内侧,后涂插口外侧,涂抹承口时应顺轴由里向外涂抹均匀,不得漏涂或涂抹过量。
5.6.4涂抹粘结剂后,应立即找正方向,将管插入承口,并用力推挤至所画标线,插入后将管旋转1/4圈。
5.6.5插接完毕后,应及时将接头外部挤出的粘结剂擦拭干净。
5.6.6粘结接头不得在雨中或水中施工。
5.7管道试压水压试验是管道安装工程的重要环节,严格执行相关规定。
试验用压力表检测合格后方可使用,精度不低于1.5级,表盘刻度值应是被测值的1.5~2倍。
系统冲水前先关闭被试压系统管道总阀门,水冲满后慢慢升压,升值试验压力后15分钟后压力下降不超过0.02MPa,经检查,所有阀门、焊口、丝扣连接处不渗漏为合格。
5.8管道冲洗进水口与排水口选择适当位置,并保证管道内的杂物冲洗干净,冲洗时以系统内最大压力和流量进行,直至管内无杂物,除水口与进水口水质目测一致。
