建设用地报批、土地供应程序和方式有关政策概述
- 格式:doc
- 大小:483.00 KB
- 文档页数:26
建设用地报批、土地供应程序和方式有关政策概述土地利用管理处(2010年3月30日)一、建设用地审批管理(一)兵团审批土地的依据、权限1.自治区人大授权1999年新•土地管理法‣实施后,自治区第九届人民代表大会常务委员会第十次会议修订通过了•新疆维吾尔自治区实施†中华人民共和土地管理法‡办法‣(以下简称•办法‣)中第四条明确了兵团土地管理事权和范围。
第三十四条规定:在兵团系统内建设占用土地,涉及农用地转为建设用地的,应当在国家批准的兵团团土地利用总体规划确定的建设用地规模范围内,依照土地利用年度计划按下列规定审批:(一)占用基本农田以外的耕地20公顷以下、其他土地50公顷以下的,由兵团批准; (二)占用基本农田以外的耕地20公顷以上、其他土地50公顷以上,由自治区人民政府批准;2. 兵、师建设用地审批权限2000年1月18日印发的•新疆生产建设兵团实施†中华人民共和土地管理法‡办法细则的通知‣(新兵发…2000‟9号,以下简称•细则‣)在三十二条、三十六条等条款明确规定了兵团和师的审批用地权限。
(1)兵团建设用地审批权限①师、团土地利用总体规划确定的建设用地范围内,为实施规划而将农用地转为建设用地的,由兵团批准。
②师、团土地利用总体规划确定的建设用地范围外,建设用地项目确需将农用地转为建设用地的,土地利用总体规划局部调整(修改)方案经原批准机关批准后,由兵团批准。
③具体建设项目占用土地利用总体规划确定的建设用地范围内国有建设用地的,其中由国务院、兵团审批的能源、交通、水利等基础设施建设项目,由兵团批准。
④具体建设项目占用土地利用总体规划确定国有未利用地的,师或兵团批准的建设项目和跨师的建设项目,由兵团批准。
以上建设项目占用基本农田以外的耕地20公顷以下、其他土地50公顷以下的,由兵团批准。
(2)师建设用地审批权限①兵团分批次已批准的新增建设用地中具体建设项目用地,由师批准。
②具体建设项目占用土地利用总体规划确定的建设用地范围内的国有建设用地,除兵团批准以外的,由师批准。
国土资源部关于进一步改进建设用地审查报批工作提高审批效率有关问题的通知文章属性•【制定机关】国土资源部(已撤销)•【公布日期】2012.05.05•【文号】国土资发[2012]77号•【施行日期】2012.05.05•【效力等级】部门规范性文件•【时效性】失效•【主题分类】土地资源正文国土资源部关于进一步改进建设用地审查报批工作提高审批效率有关问题的通知(国土资发〔2012〕77号)各省、自治区、直辖市国土资源主管部门,新疆生产建设兵团国土资源局,各派驻地方的国家土地督察局,部机关各司局:近年来,国土资源主管部门积极适应国家宏观经济调控的需要,主动应对自然灾害、国际金融危机带来的影响,按照积极主动服务、严格规范管理的要求,锐意进取、改革创新,不断改进建设用地审查报批工作,提高用地审查报批效率,有力保障了经济建设发展用地需要,促进了稳增长、调结构和经济发展方式的转变。
随着我国工业化、城镇化、农业现代化同步推进,土地供需矛盾依然突出,结构调整压力凸显,双保难度加大。
为更好地适应经济社会发展需要,必须进一步改进和规范建设项目用地审查报批工作,切实提高用地审批效率,增强用地保障能力。
现通知如下:一、部省联动,强化各级职责建设用地审查报批从建设单位向县(市)提出用地申请,到逐级审查上报,涉及层级多,是一项系统性、整体性较强的工作。
做好用地审查报批工作,需要各级国土资源主管部门共同努力,积极履行各自职责,主动作为,部省联动,提升用地服务水平和质量,提高用地审批效率。
各级国土资源主管部门要按照《国土资源部关于改进报国务院批准单独选址建设项目用地审查报批工作的通知》(国土资发〔2009〕8号)中明确的职责要求,认真做好用地审查报批工作。
市、县国土资源主管部门要做好用地组卷报批工作,对申报材料的真实性负责;省级国土资源主管部门履行好实质性审查职责,对审查内容和意见的真实性、合法合规性负责;部重点对省级国土资源主管部门的审查内容和意见进行复核性审查,必要时依据有关规定进行实地核实。
建设用地报批地类计算摘要:一、建设用地报批概述二、地类计算方法三、计算步骤与实例分析四、注意事项正文:建设用地报批是国土空间规划管理的重要环节,涉及土地资源合理利用和城市发展。
在报批过程中,地类计算是核心内容之一。
本文将从建设用地报批的概述、地类计算方法、计算步骤与实例分析以及注意事项等方面进行详细阐述。
一、建设用地报批概述建设用地报批是指将农用地、未利用地或其他地类转化为建设用地的过程。
在我国,建设用地报批需遵循严格的法律法规和政策体系,确保土地资源的合理利用和经济社会的可持续发展。
二、地类计算方法地类计算主要包括以下几个方面:1.土地用途分类:根据《土地利用现状分类》国家标准,将土地分为农用地、建设用地、未利用地等类别。
2.面积计算:以平方米为单位,计算各类土地的面积。
3.比例计算:根据各类土地的面积,计算各类土地所占比例。
4.地类变更:根据建设项目需求,分析土地用途变更情况,计算地类变更比例。
三、计算步骤与实例分析1.收集基础数据:包括土地利用现状图、规划图、项目用地范围图等。
2.确定计算范围:根据项目用地范围,确定地类计算的区域。
3.分析土地用途变更:分析建设项目对土地用途的影响,确定各类土地的变更情况。
4.计算地类比例:根据基础数据和土地用途变更情况,计算各类土地所占比例。
5.成果提交:将计算结果提交相关部门审批。
以某城市为例,假设规划建设的住宅用地面积为10公顷,其中农用地占6公顷,未利用地占4公顷。
在报批过程中,需计算住宅用地面积、农用地和未利用地的比例。
计算过程如下:(1)计算住宅用地面积比例:住宅用地面积占总面积的100%(10公顷/10公顷)。
(2)计算农用地比例:农用地面积占总面积的比例为60%(6公顷/10公顷)。
(3)计算未利用地比例:未利用地面积占总面积的比例为40%(4公顷/10公顷)。
四、注意事项1.确保基础数据准确:地类计算依赖于基础数据,数据的准确性和完整性对计算结果具有重要影响。
土地管理制度与政策概述土地管理制度是指国家对土地资源的所有权、使用权和管理权进行综合管理的制度,通过建立一系列法律法规和政策措施,使土地资源得到科学合理的开发利用和保护。
土地管理制度的建立和完善对于国家经济和社会可持续发展至关重要。
土地管理制度主要包括土地管理法律法规和土地管理政策两个方面。
土地管理法律法规是指国家法律、行政法规、决定、命令、规范性文件等对土地管理的总称。
土地管理政策是指国家和地方政府为促进土地管理工作顺利开展而制定的各项政策措施。
土地管理制度的目标是实现土地资源的合理利用、可持续发展和社会公平。
在土地管理方面,中国秉持国家所有、农民承包、集体经营的基本农田经营制度,鼓励农民依法自愿有序流转土地,推进农村土地承包经营权确权登记颁证工作。
在城市土地管理方面,采取政府划拨、协议出让、竞价出让等方式供应土地,在提高土地利用效率的同时,加强对土地出让的管理和监督。
此外,还加大对农村集体经营性建设用地的供应力度,推动农民发展集体经济,增加农民收入。
土地管理政策主要包括土地征收与补偿政策、土地利用政策、土地执法监管政策等。
土地征收与补偿政策是指国家对征收土地的范围、程序、补偿标准以及农户的利益保护等方面的政策。
土地利用政策是指国家对不同类型土地的合理利用和开发的政策,如建设用地、农用地、生态用地等。
土地执法监管政策是指国家对土地管理的执法和监管措施,包括对违法用地、滥用土地资源等行为的查处和处罚。
土地管理制度与政策的核心原则是保护农民权益、优化土地利用结构、推进农村土地承包经营权确权登陆、加强土地执法和监管等。
在实施土地管理制度和政策过程中,还需要充分发挥市场机制的作用,引导土地资源在供需双方的市场交易中实现优化配置,确保土地资源的公平使用和可持续利用。
然而,尽管我国土地管理制度和政策已经取得了明显成效,但仍然面临一些问题和挑战。
一方面,土地资源利用不均衡,城市化进程过于迅猛,导致土地供应紧张;另一方面,土地执法监管不到位,违法用地现象仍然存在。
安宁市人民政府关于严格执行土地报批和供应工作流程及职责的通知更新日期:2011-10-2710:24:05索引号:530181-008974-20111027-0001发布机构:安宁市人民政府办公室发文日期:2011-09-27名称:安宁市人民政府关于严格执行土地报批和供应工作流程及职责的通知文号:安政发〔2011〕25号职责通知流程△主题词:国土土地报批△△安宁市人民政府关于严格执行土地报批和供应工作流程及职责的通知各街道办事处、各有关单位:为认真贯彻执行《中华人民共和国土地管理法》、《云南省土地管理条例》、《建设用地审查报批管理办法》、《招标拍卖挂牌出让国有建设用地使用权规定》、《云南省国土资源厅关于进一步改进和完善报省人民政府批准建设用地审查报批工作的通知》(云国土资〔2008〕80号)、《昆明市国有建设用地使用权拍卖出让管理暂行办法》、《安宁市征地拆迁补偿安置办法(试行)》(安宁市人民政府第19号公告)、《安宁市人民政府关于赋予各管委会土地收储和土地一级开发权的决定》(安政发〔2010〕16号)等相关规定,经市人民政府研究,决定进一步规范土地报批和供应工作流程,切实明确职责,建立各部门各司其职、各负其责、协同服务、共同推进的工作机制,改变“一家管大家用”为“大家用大家管”的用地管理格局,进一步推进我市新增建设用地报批工作进程,加大土地供应力度,推动经济社会科学发展。
现将相关事项通知如下,请各街道、各部门严格按照规范的土地报批和供应工作流程及职责认真开展工作。
一、用地报批方式及程序(一)新增建设用地报批方式:城镇批次用地报批、单独选址项目用地报批。
城镇批次用地报批主体为市人民政府,由市土地储备中心牵头,成员单位配合,共同组织报批资料;单独选址项目用地报批主体为用地单位,以用地单位为主导,市国土资源局负责业务指导,成员单位配合,共同组织报批资料。
(二)供地方案报批方式:招标、拍卖、挂牌出让供地方案、协议出让供地方案、划拨供地方案。
国土资源部关于调整报国务院批准城市建设用地审批方式有关问题的通知文章属性•【制定机关】国土资源部(已撤销)•【公布日期】2006.12.31•【文号】国土资发[2006]320号•【施行日期】2006.12.31•【效力等级】部门规范性文件•【时效性】失效•【主题分类】土地资源正文国土资源部关于调整报国务院批准城市建设用地审批方式有关问题的通知(国土资发[2006]320号)各省、自治区、直辖市国土资源厅(国土环境资源厅、国土资源局、国土资源和房屋管理局、房屋土地资源管理局),解放军土地管理局,新疆生产建设兵团国土资源局:《国务院关于加强土地调控有关问题的通知》(国发〔2006〕31号,以下简称《通知》),按照权责一致的原则,对报国务院批准的城市建设用地审批方式进行了调整。
为贯彻落实国务院《通知》精神,规范城市建设用地审查报批工作,经国务院同意,现就调整报国务院批准城市建设用地审批方式有关问题通知如下:一、审查报批工作总体要求按照《通知》规定,在土地利用总体规划确定的城市建设用地范围内,依法由国务院分批次审批的农用地转用和土地征收,从2007年起调整为每年由省级人民政府汇总后一次申报,经国土资源部审核,报国务院批准后由省级人民政府具体组织实施,实施方案报国土资源部备案。
报国务院批准城市建设用地审批方式调整后,省级人民政府将对城市建设用地负总责,有利于加强土地宏观调控,强化省级政府责任;有利于减少审批环节,提高行政效能;有利于国土资源部转变职能,强化用地监管。
各级国土资源管理部门要高度重视,恪尽职守,共同做好城市建设用地审查报批工作。
国土资源部依据规划和计划,对城市农用地转用和土地征收方案审查把关;指导、监督与核查地方组织实施工作。
省级国土资源管理部门按照有关规定和省级人民政府要求,负责本行政区内城市农用地转用和土地征收方案的审查汇总上报;农用地转用和土地征收实施方案的审核、实施、监督检查和报国土资源部备案等工作。
⼟地审批规章制度、程序及基本要求⼟地审批制度、程序及基本要求⼀、⼟地管理基本知识1、⼟地制度及⼟地权利体系:⼟地公有制:所有者、使⽤者、⾏使权⼒者、城乡⼆元体制?2、⼟地利⽤总体规划体系(1)五级规划体系全国⼟地利⽤总体规划省级(⾃治区、直辖市)⼟地利⽤总体规划地市级⼟地利⽤总体规划县级⼟地利⽤总体规划乡镇级⼟地利⽤总体规划(2)规划的分级审批国务院批准:全国的总规;省、⾃治区、直辖市的总规;省、⾃治区⼈民政府所在地的市、⼈⼝在⼀百万以上的城市以及国务院指定的城市的⼟地利⽤总体规划省级批准:除上述范围外的市级批准:乡(镇)⼟地利⽤总体规划可以由省级⼈民政府授权的设区的市、⾃治州⼈民政府批准3、⼟地利⽤计划管理⼟地利⽤年度计划,是指国家对计划年度内新增建设⽤地量、⼟地开发整理补充耕地量和耕地保有量的具体安排。
年度计划的审批程序与权限与规划审批相同。
4、现⾏耕地保护制度体系(1)⼟地⽤途管制制度国家实⾏⼟地⽤途管制制度国家编制⼟地利⽤总体规划,规定⼟地⽤途,将⼟地分为农⽤地、建设⽤地和未利⽤地。
严格限制农⽤地转为建设⽤地,控制建设⽤地问题,对耕地实⾏特殊保护三个基本⽅⾯:实现⽤途管制的基础是分类确定⼟地⽤途实现⽤途管制的依据是⼟地利⽤总体规划实现⼟地⽤途管制的关键是农⽤地转⽤和⼟地征收审批(2)基本农⽥保护制度《⼟地管理法》第三⼗四条规定“国家实⾏基本农⽥保护制度”主要可概括为以下规定:划定基本农⽥保护区:五类耕地、80%以上、落实到地块和农户严禁占⽤基本农⽥五类耕地:a)经批准确定的粮、棉、油⽣产基地内的耕地b)有良好的⽔利与⽔⼟保持设施的耕地,正在实施改造计划以及可以改造的中、低产⽥c)蔬菜⽣产基地d)农业科研、教学试验⽥e)国务院规定应当划⼊基本农⽥保护区的其他耕地(3)耕地占补平衡制度《⼟地管理法》第三⼗⼀条规定,国家实⾏占⽤耕地补偿制度,落实占补平衡制度中主要采取以下措施:明确责任,落实耕地占补平衡的法定义务建⽴建设项⽬补充耕地与⼟地开发整理项⽬挂钩制度测算等别折算系数,确保数量、质量不降低(4)⼟地开发整理复垦的有关政策“在保护和改善⽣态环境、防⽌⽔⼟流失和⼟地荒漠化的前提下,开发未利⽤⼟地”,“国家⿎励⼟地整理”,“因挖损、塌陷、压占等造成⼟地破坏,⽤地单位和个⼈应当按照国家有关规定负责复垦”⼆、审批制度建设⽤地审批管理的内涵:建设⽤地审批管理是指法律授权的机关依据法律授予的职权,对建设项⽬⽤地的申请、审查、批准以及与之相关的各个环节所实施的⾏政管理。
建设用地供应政策、标准与方式一、建设用地供应制度的内涵(一)建设用地供应制度的含义建设用地供应制度的含义有广义和狭义之分。
从狭义上讲,建设用地供给制度仅仅是指建设用地在市场的供给活动中所形成的规则。
从广义上讲,建设用地供给制度还包括诸如供给主体、供给客体等内容。
在我国建设用地供应制度的构成中,政策和法规由国家或政府制定,而其余的通常是在长期的供给活动中形成,已被大家接受和认可,也慢慢地构成制度的要素,有时还会以政策和法规的形式确立下来,如建设用地供给的方式和手段。
本章所指的是建设用地供应制度是狭义的概念,仅指建设用地供应的政策和法规、用地标准、供应方式及配置方式等内容。
(二)建设用地供应活动的组成要素一般来说,建设用地供应由以下三个要素组成:1、供应的主体,即供给土地的个人、单位、政府或企业等;供给的主体主要受到所有权的制约,土地所有权制度直接决定供给土地的主体;2、供应的客体,即是土地供给的对象或标的物,也即赋予了产权意义的宗地;从供给的客体来看,主要有生地、熟地等,有独立的土地,也有与建筑物结合在一起的房地产,其中的客体又可细分为所有权、使用权、地上权、耕作权、发展权等等;3、供应的规则。
主要包括制度层面的内容,如各个国家和地区所制定的相关的一系列政策法规性文件,以及供给的方式和手段、供给计划等等。
我国实行土地的社会主义公有制,建设用地分为国有建设用地和集体建设用地两类,因此,建设用地供应制度也分为两大类型。
1.国有建设用地供应制度;2.集体建设用地供应制度。
二、国有建设用地供应政策(一)国有建设用地供应的法律政策依据近年来,国家先后出台的法律法规和政策,对国有建设用地供应提出了明确要求,成为各地供应国有建设用地的直接政策依据。
建设用地供应的基本依据主要有:1.《物权法》、《中华人民共和国土地管理法》2.《中华人民共和国土地管理法实施条例》3.《国务院关于深化改革严格土地管理的决定》(国发〔2004〕28号)4.《国务院关于加强土地调控有关问题的通知》(国发〔2006〕31号)5.《国务院关于促进节约集约用地的通知》(国发〔2008〕3号)6.《限制用地项目目录》、《禁止用地项目目录》(2006年本)7、《划拨用地目录》8、《协议出让国有土地使用权规定》9、《招标拍卖挂牌出让国有建设用地使用权规定》10、、《协议出让国有土地使用权规范》和《招标拍卖挂牌出让土地使用权规范》(二)供应国有建设用地的基本原则依据上述法律政策规定,各地在供应国有建设用地时,必须坚持两项基本原则1、有偿供地原则。
建设用地审查报批管理办法建设用地是城市化进程中最重要的资源之一,而建设用地审查是城市规划管理中不可或缺的环节。
为保证城市规划建设、用地利用的规范和合理性,国家对建设用地审查报批实行了法定审批制度,并制定了《建设用地审查报批管理办法》(下称《办法》)。
下面将从四个方面分析《办法》的主要内容。
一、审查报批程序《办法》在第二章明确了审查报批的程序,规定了建设用地审查与报批分为两个阶段。
第一阶段是土地利用总体规划确定阶段,主要为重大利用规模、土地利用总体平衡、耕地占补平衡、国家自然保护和城市绿地系统、城乡开发边界等问题进行审查。
第二阶段是颁发建设用地划定书、用地预审和用地规划许可证的阶段。
该阶段的审查报批需要按照土地利用总体规划确定的区域和配套条件,结合城市规划、环保、安全、水务、交通等方面进行审查。
二、审查报批的内容《办法》在第三章规定了审查报批的内容,主要包括建设用地范围、建设用地性质、建设项目主要技术参数和配套措施等。
其中,要求申请人提供完备的规划材料、环保材料、工程设计图册、消防设计和安全设施设计等,并对有关的土地利用、环境保护、水土保持等领域进行专门的评估和审查。
三、审查报批的主体责任《办法》在第四章明确了审查报批的主体责任,即国务院、省级政府及其有关部门、市级人民政府及其有关部门、县级人民政府及其有关部门和乡(镇)级人民政府及其有关部门等主管部门。
各级主管部门需要认真履行审查报批职责,依法审批并监督整个审批过程,确保审查报批过程合法、规范且公正透明。
四、审查报批的监管和处罚《办法》在第六章规定了审查报批的监管和处罚,主要是针对申请人提供虚假内容、逃避审查、违反规定建设项目等行为的处罚措施。
监管方面,如果发现存在虚假信息或违法行为,需要及时予以纠正、停止和追究责任,要加大对违法违规行为的惩罚力度。
综上所述,《建设用地审查报批管理办法》对建设用地的审查报批工作提供了详细的操作规范和流程,保证了城市化建设的可持续发展。
建设用地报批程序及基本要求建设用地报批的程序1.前期准备在建设用地报批之前,需要进行一系列的前期准备工作。
首先,需要对所要建设的用地进行勘查和调查,确定用地性质和用途,并编制详细的规划方案。
同时,还需要对环境影响进行评估,制定环境保护措施。
在前期准备过程中,还需要与相关部门进行沟通和协调,确保报批程序的顺利进行。
2.报批材料的准备一般来说,建设用地报批需要提交的材料比较繁琐,包括规划方案、环境影响评估报告、用地协议、土地使用证等。
这些材料的提交需要按照有关规定进行,否则可能会影响报批效率和通过率。
因此,在准备报批材料时,需注意相关规定,确保材料的完整和合规。
3.报批程序的审批建设用地报批的审批程序一般为县级以上地方政府或国土资源部门审核并批准。
在审批过程中,相关部门会对报批材料进行审核,并根据实际情况提出修改意见。
报批单位需及时对意见进行修改,并重新提交审核。
在审批流程中,还需要注意与相关部门的沟通和协调,避免审批出现延误或问题。
建设用地报批的基本要求1.符合国家规划和法律法规要求在建设用地报批过程中,需符合国家规划和法律法规要求,如城市总体规划、土地利用总体规划及相关设计标准等。
只有符合国家要求,才能保证建设的质量和可持续发展。
2.环境保护要求建设用地报批需要进行环境影响评估,并制定相应的环境保护措施。
建设单位需根据实际情况,加强环境保护,确保建设对生态环境的影响最小化。
3.社会稳定要求建设用地报批需要考虑社会稳定因素,避免对当地居民生活和工作带来不良影响。
同时,还需加强与当地居民的沟通,听取他们的意见和建议,构建和谐关系。
4.合理利用土地资源土地资源是有限的,建设单位在进行用地报批时,需合理规划和利用土地资源。
不得浪费土地资源,避免对生态环境造成不必要的破坏。
建设用地报批是一项复杂的过程,需要严格按照相关规定和程序进行。
建设单位在进行用地报批时,需加强与相关部门和当地居民的沟通和协调,确保建设的顺利进行。
国有、集体、农用土地审批及报批流程01 国有建设用地报批程序一、建设用地审查报批程序1.建设单位向项目建设用地所在地的市、县自然资源主管部门提出用地申请,填写《建设用地申请表》,并按规定提交相关申报材料。
2.用地申请符合土地管理法律法规和政策规定、材料齐全的,市、县自然资源主管部门受理用地申请。
3.受理用地申请后,市、县自然资源主管部门报请市、县人民政府依法履行“告知、听证、确认”等征前程序。
同时,拟订农用地转用方案、补充耕地方案、征收土地方案和供地方案,编制建设项目用地呈报说明书,并组织编制其它相关用地报件材料。
4.市、县自然资源主管部门组织编制的相关报件材料,报经同级人民政府审核同意后,由市、县人民政府向上一级人民政府呈报用地请示。
同时,由市、县自然资源主管部门制作建设用地报盘,通过远程网上申报系统,将用地报件材料报送上一级自然资源主管部门审查。
5.用地报件材料按程序逐级上报审查、呈报有审批权的人民政府及自然资源主管部门审查、批准。
〔注:单独选址项目用地和城市(城镇、工业)分批次建设用地报批程序存在差异〕二、建设用地审查报批要求1.用地报件材料形式、内容齐全,符合用地申报规定;2.用地符合国家产业政策、供地政策和行业用地标准;3.用地符合土地利用总体规划,落实土地利用年度计划;4.落实耕地占补平衡;5.符合国家、省相关规定(单独选址和批次用地)。
三、建设用地报件材料目录单独选址项目建设用地单位申请用地应提交的文件材料包括:(1)用地申请表(原件);(2)项目可行性研究报告批复(或核准、备案文件)、初步设计批复(或有关部门审查确认意见)(原件或复印件);(3)建设项目用地预审意见(原件或复印件);(4)地质灾害危险性评估报告专家审查意见及报告扉页、报告编制单位资质证书复印件、评审专家名单(原件或复印件);(5)项目建设压覆矿产资源查询证明材料;涉及压覆矿产资源及矿业权的,需提交项目建设业主单位已与矿业权人就压矿补偿问题协商的说明、有关市县人民政府做好压矿补偿协调工作的承诺函(原件);(6)有资质的单位出具的拟征(占)用土地的勘测定界技术报告书和勘测定界图(原件);(7)环保、建设(规划)、社保、林业(占用林地)等有关部门审核(批复)同意文件材料(原件或复印件);(8)占用耕地涉及补充耕地的,出具《新增耕地合格证》及附件;补充耕地为委托补充的,需提供委托补充耕地协议及耕地开垦费缴纳凭证(原件或复印件);(9)建设用地审查表(针对公路、铁路项目),超出用地标准的,须进行专门说明(原件);(10)土地复垦方案评审批复备案文件(原件或复印件);(11)项目选址涉及自然保护区、风景名胜区、水源地保护区以及法律法规规定不得占用的其它区域土地的,须提交有权限的主管部门的审核(批复)同意的文件材料;项目建设涉及占用文物保护单位保护范围和建设控制地带土地的,须提交有权限的文物主管部门出具的拟用地是否占压重要文物保护单位的说明及是否同意用地的意见(原件或复印件)。
建设用地报批地类计算建设用地报批是土地管理过程中的重要环节,涉及到土地用途变更、土地供应等方面。
在报批过程中,地类计算是一项关键工作,对于保障项目合规性和合理利用土地资源具有突出意义。
本文将从建设用地报批的概述、地类计算的重要性、方法与步骤以及注意事项等方面进行详细阐述。
一、建设用地报批概述建设用地报批是指在土地利用总体规划确定的城市建设用地范围内,依据土地利用计划,将农用地、未利用地或其他地类调整为建设用地的过程。
这个过程需要遵循国家法律法规和相关政策,确保土地资源的合理开发和利用。
二、地类计算的重要性地类计算是建设用地报批的基础工作,其主要目的是确定项目用地范围、面积以及地类类型,以便为后续的土地供应、补偿安置等环节提供依据。
准确的地类计算有助于保障项目合规性,避免土地资源的浪费和重复利用。
三、地类计算方法与步骤1.收集资料:收集项目所在地区的土地利用总体规划、土地利用现状图、地形图等基础资料。
2.确定用地范围:根据项目需求,结合地形地貌、土地权属等因素,确定建设用地范围。
3.划分地类:依据土地利用现状和规划,将建设用地范围内的土地划分为农用地、建设用地、未利用地等不同地类。
4.计算地类面积:根据划分的地类,统计各用地类型的面积,确保数据准确性。
5.成果编制:将计算结果整理成表格、图纸等形式,编制建设用地报批资料。
四、注意事项1.确保资料齐全、准确:收集到的基础资料应具有权威性和时效性,以保证地类计算的准确性。
2.遵循规划原则:地类计算应遵循土地利用总体规划的要求,确保项目的合规性。
3.注重沟通协调:在计算过程中,加强与相关部门和单位的沟通,确保计算结果符合各方需求。
4.动态更新:根据地类调整和项目进展情况,及时更新地类计算结果。
五、结论建设用地报批地类计算是土地管理的关键环节,关系到项目的合规性和土地资源的合理利用。
通过准确的地类计算,可以为土地供应、补偿安置等后续环节提供有力保障。
土地报批流程范文一、规划阶段1.土地规划编制:根据国家和地方规划要求,编制土地规划方案。
2.立项核准:组织相关部门对土地规划方案进行评审,并进行立项核准。
3.土地使用权出让公告:发布土地使用权出让的公告,公告中应包括土地的基本情况、出让条件等信息,并设立报名截止时间。
4.报名报备:开展买方报名,买方需按要求提交相关资料。
二、竞价阶段1.竞价报名:参与竞价的买方按规定的竞价方式进行竞价报名,并缴纳竞买保证金。
2.报价文件递交:竞价买方按要求提交报价文件,包括报价的总金额、支付方式等。
3.竞价及竞价定价结果:竞价买方按规定的竞价方式对土地进行竞价,竞价结束后,竞价机构根据竞价结果进行竞价定价。
4.竞价成交结果公布:公布竞价成交结果,包括竞得人、成交价等信息。
5.成交契约签订:竞得人需按规定时间到竞价机构签订出让合同,并支付土地出让金。
三、审批阶段1.项目初审:买方向政府相关部门提交项目初步设计方案,并申请土地使用权证书。
2.审批程序:相关部门对申请进行审查和核实,包括环境影响评价、建设用地规划条件等方面的审批。
3.审批结果:审批后,相关部门将给予审批结果,可以是同意或者要求买方进行修改。
四、登记阶段1.开发条件获批:买方需获得相关部门批准的开发条件。
2.工程建设规划获批:买方提交项目建设规划申请,获得相关部门批准的建设规划。
3.土地备案登记:买方向国土资源部门申请土地使用权证书,并进行土地使用权登记备案。
4.不动产权证发证:买方申请不动产权证发证,获得土地使用权吊销的证明。
五、项目实施阶段1.资金筹措:买方按照项目需求筹措建设资金。
2.工程施工:买方组织施工队伍进行项目的开发和施工。
3.竣工验收:买方完成项目开发后,向相关部门进行竣工验收。
六、土地收益分配阶段1.土地出让金收取:买方按合同约定期限支付土地出让金。
2.土地使用权交付:买方按合同约定支付土地使用权。
3.收益分配:根据合同约定,将土地收益进行分配。
土地报批1. 背景介绍土地报批是指土地使用权的审批程序,包括土地供应计划的制定、土地供应实施方案的编制和土地使用权出让(或划拨)的批准等环节。
土地报批程序是国家对土地资源进行管理和配置的一种手段,也是保障土地资源合理利用和保护生态环境的重要措施。
2. 土地报批的流程土地报批的流程一般分为以下几个步骤:2.1 土地调查与审查首先,土地报批需要对土地进行调查,包括土地的现状、规划、用途等信息的收集和记录。
随后,需要对土地的可行性进行审查,以确定土地是否适合报批和确定土地使用规划。
2.2 土地供应计划的制定根据土地调查和审查的结果,制定土地供应计划。
土地供应计划是指根据城市规划、土地利用规划等相关规划,结合土地的实际情况和需求,对土地供应进行规划和安排。
2.3 土地供应实施方案的编制土地供应实施方案是根据土地供应计划,制定具体的供地方式和供地标准的方案。
该方案包括土地使用权出让的方式、出让条件和出让程序等内容。
2.4 土地使用权出让(或划拨)的批准土地使用权出让(或划拨)的批准是土地报批的最后一步。
根据土地供应实施方案,进行相关的审批程序,包括权属确认、出让条件的审核和土地使用权出让合同的签订等环节。
3. 土地报批的意义土地报批的目的是为了合理利用土地资源,保护生态环境,促进城市建设和经济发展。
土地资源是有限的,通过土地报批,可以对土地的供应进行调控,达到土地的合理利用和优化配置。
同时,土地报批可以保护生态环境,避免过度开发和影响生态系统的破坏。
此外,土地报批还可以推动城市建设和经济发展,为城市提供发展空间和经济资源。
4. 土地报批的挑战土地报批面临一些挑战,主要包括土地供应的紧张和冲突,土地利益的分配问题以及土地规划与环境保护之间的平衡等。
土地资源有限且需求量大,导致土地供应的紧张和冲突。
土地利益的分配问题也是土地报批面临的挑战,不同利益主体之间往往存在利益冲突,如产权主体、用地单位、农民等。
另外,土地报批需要在土地规划和环境保护之间进行平衡,既要满足城市建设和经济发展的需求,也要保护生态环境和生态资源。
用地报批的概念用地报批是指在中国土地管理体制下,针对土地利用规划的落实和实施,通过相关行政管理部门进行的一种审批程序。
该程序旨在确保土地利用的合理性、科学性和合法性,保护土地资源,促进社会经济发展。
用地报批的概念可以从以下几个方面来解释:首先,用地报批是指在土地规划和管理过程中,对用地项目进行审批和批准的程序。
在中国,土地所有权属于国家,土地使用权由国家依法划归给各级政府和个人。
因此,任何一个用地项目需要依法向政府进行报批。
其次,用地报批是一种行政审批程序,需要符合相关法律法规和政策规定。
按照中国现行土地管理法律法规,土地利用要符合土地利用总体规划和分类管理,以及环境保护、资源节约和经济可行等要求,相关用地报批的程序和标准必须合法、公正且透明。
再次,用地报批是土地管理部门对用地项目进行评估和审查的过程。
这个过程主要包括用地项目的合规性审查、土地利用规划的可行性评估、社会影响的评价等环节。
通过对用地项目进行评估和审查,可以避免不合理和违法用地项目对土地资源和环境带来的负面影响,保障公共利益。
最后,用地报批是用地项目批准的依据和保障。
在中国,未经用地报批的项目不得立项、不得施工、不得投入使用。
用地报批是落实土地利用规划、管理合法性的手段,也是城市建设、农村发展以及经济社会发展的重要环节。
只有通过用地报批程序,才能获得土地使用权,保证土地利用的合法性和合理性。
总之,用地报批是中国土地管理体制下的一种审批程序,通过对用地项目的审批,保障土地资源的保护和合理利用,促进社会经济的可持续发展。
用地报批程序必须遵循相关法律法规和政策规定,确保合法、公正和透明。
通过用地报批,可以实现土地管理目标,保护公共利益,促进城市化和农村发展。

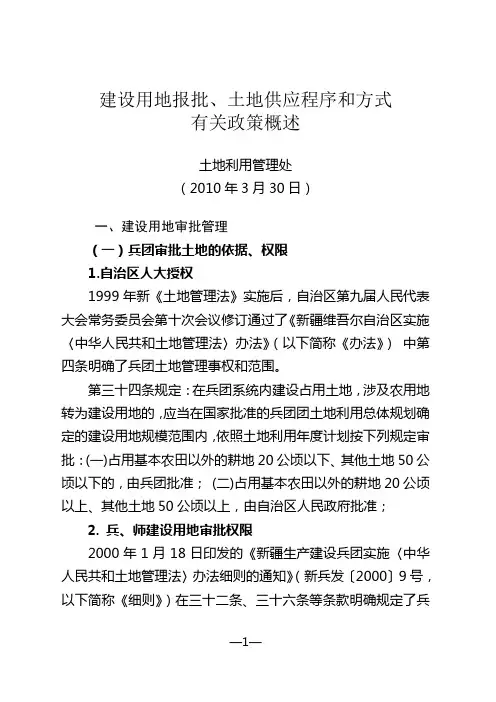

建设用地报批、土地供应程序和方式有关政策概述土地利用管理处(2010年3月30日)一、建设用地审批管理(一)兵团审批土地的依据、权限1.自治区人大授权1999年新•土地管理法‣实施后,自治区第九届人民代表大会常务委员会第十次会议修订通过了•新疆维吾尔自治区实施†中华人民共和土地管理法‡办法‣(以下简称•办法‣)中第四条明确了兵团土地管理事权和范围。
第三十四条规定:在兵团系统内建设占用土地,涉及农用地转为建设用地的,应当在国家批准的兵团团土地利用总体规划确定的建设用地规模范围内,依照土地利用年度计划按下列规定审批:(一)占用基本农田以外的耕地20公顷以下、其他土地50公顷以下的,由兵团批准; (二)占用基本农田以外的耕地20公顷以上、其他土地50公顷以上,由自治区人民政府批准;2. 兵、师建设用地审批权限2000年1月18日印发的•新疆生产建设兵团实施†中华人民共和土地管理法‡办法细则的通知‣(新兵发…2000‟9号,以下简称•细则‣)在三十二条、三十六条等条款明确规定了兵团和师的审批用地权限。
(1)兵团建设用地审批权限①师、团土地利用总体规划确定的建设用地范围内,为实施规划而将农用地转为建设用地的,由兵团批准。
②师、团土地利用总体规划确定的建设用地范围外,建设用地项目确需将农用地转为建设用地的,土地利用总体规划局部调整(修改)方案经原批准机关批准后,由兵团批准。
③具体建设项目占用土地利用总体规划确定的建设用地范围内国有建设用地的,其中由国务院、兵团审批的能源、交通、水利等基础设施建设项目,由兵团批准。
④具体建设项目占用土地利用总体规划确定国有未利用地的,师或兵团批准的建设项目和跨师的建设项目,由兵团批准。
以上建设项目占用基本农田以外的耕地20公顷以下、其他土地50公顷以下的,由兵团批准。
(2)师建设用地审批权限①兵团分批次已批准的新增建设用地中具体建设项目用地,由师批准。
②具体建设项目占用土地利用总体规划确定的建设用地范围内的国有建设用地,除兵团批准以外的,由师批准。
③团场的公共设施、公益事业、道路、水利等设施用地,占用土地利用总体规划确定的国有未利用地的,由师批准。
④临时用地由师批准(3)师国土资源行政主管部门派出机构建设用地审批权限在土地利用总体规划确定的建设用地范围内,不涉及新增建设用地的团场连队职工建住宅用地,经团场审核后,由师国土资源行政主管部门派出机构批准,报师国土资源行政主管部门备案。
(二)建设用地报批方式为深入贯彻兵团国土资源工作会议精神,落实•关于贯彻†国土资源部关于贯彻落实中共中央国务院关于推进新疆跨越式发展和长治久安意见有关措施的函‡的意见‣(兵国土资发…2011‟14号),进一步明确有关操作方式,优化审批程序,精简报批材料,提高审批效率,经局印发了•关于进一步提高建设项目用地审批及供应效率的实施意见‣(兵国土资发【2011】22号以下简称•意见‣),在授课时将•意见‣的有关内容穿插讲解,以便系统了解,融会贯通。
1.用地报批方式目前报批方式分为单独选址用地和批次用地两种方式。
即新增建设用地中,除能源、交通、水利、矿山、军事设施等项目用地按单独选址报批外,其他项目用地按分批次报批。
(1)概念单独选址用地是指:能源、水利、交通、矿山和军事用地等工程用地。
用地申报主体为项目建设单位。
批次用地是指:•土地管理法‣第五章四十四条第三款明确规定:在土地利用总体规划确定的城市和村庄、集镇建设用地规模范围内,为实施该规划而将农用地、未利用地转为建设用地的,按土地利用年度计划分批次由原批准土地利用总体规划的机关批准。
在已批准的农用地转用范围内,具体建设项目用地可以由市、县人民政府批准。
用地申报主体为团场和新建市。
(2)改进和优化用地报批方式除能源、水利、交通、矿山和军事用地等线性工程和特殊工程(含垃圾填埋场等不宜进入城市功能的工程)用地外,对符合土地利用总体规划的用地均应按照批次报批。
批次用地不再带具体项目。
报批批次用地应根据兵团审批权限,依据年度土地利用计划、师团年度土地供应计划及房地产用地供应计划进行。
对上年供地率未达到70%,当年供地率未达到50%的,不再受理新的批次用地。
(兵国土资发【2011】22号)(3)适当放宽先行用地报批条件先行用地应由国土资源部和兵团国土资源局批准。
除应报国土资源部审批先行用地之外,对兵团批准、核准、备案的基础设施、民生工程、园区内工业用地,可以向兵团国土资源局申报先行用地。
申请先行用地不得占用基本农田,必须为建设项目中确有施工期要求的控制性单体工程,且申请面积应控制在总用地面积的30%以内。
(兵国土资发【2011】22号)(4)推行单独选址项目用地预申请制度对依法应由国务院、兵团审批的单独选址建设项目用地,在项目批准(核准)后初步设计阶段,建设单位可以根据•关于建立建设项目预申请制度加快建设项目用地审查工作的通知‣(兵国土资发…2009‟53号)文件规定,通过师国土资源局向兵团国土资源局提出建设用地预申请,缩短用地审批时限。
(兵国土资发【2011】22号)(三)用地申报所需的报件材料1.原报价所需材料和调减的材料单独选址用地申报主要报件材料(精简的兵团批准批次用地材料用“※”表示)(1)师呈报兵团关于具体建设项目用地的请示文件。
(2)师国土资源局关于建设项目用地的审查意见。
(3)建设项目用地预审意见。
(4)建设用地申请表。
(5)建设用地呈报说明书、农用地转用方案、补充耕地方案、征用土地方案、供地方案。
(6)建设拟征(占)土地权属汇总表。
(7)规划部门出具的规划许可证、规划设计条件通知书、选址意见书。
(8)建设项目总平面布臵图或线形工程平面图(设计单位盖章、签字);师、团建设部门出具的,也要盖公章。
(9)可研批准文件或其它立项批准文件。
(10)初设批准文件或其它设计批准文件。
(11)涉及环境影响的,环境保护主管部门的批准文件。
(12)生产性项目及矿山项目土地复垦方案。
(13)※涉及占用林地的,主管部门的批准意见。
(同步进行)(14)建设项目压矿和地灾评估材料(无压覆重要矿产和不在地质灾害易发区的不需提供)。
(15) ※师国土部门建设项目现场踏勘和论证的意见。
(报国务院审批的必须要)(16)涉及缴纳新增建设用地土地有偿使用费的,新增费准备情况的说明。
(17)委托补充的,附耕地开垦费的缴费票据复印件。
(18)涉及规划局部调整(修改)的,按照有关规定执行,符合与建设项目用地同时报批的,附土地利用总体规划局部调整审批相关材料(规划局部调整审批表一式三份)。
规划先行局部调整(修改)的,附规划局部调整(修改)批准文件。
(19)涉及土地补偿、安臵的,附师补偿安臵说明和师社会保障部门对被征地职工(劳动力)就业培训和社会保障工作方案的审核意见。
(20)以有偿方式供地的,附地价评估报告、技术报告、土地估价结果初审表、土地估价报告备案表等有关资料。
(21)建设项目用地勘测定界技术报告书和勘测定界图等有关资料。
(22)标明用地位臵四至拐点坐标的1:2.5万、1:1万土地利用总体规划图(图名、比例尺、公章齐全完整)。
(23)标明用地位臵四至拐点坐标的1:1万标准分幅土地利用现状图或1:500、1:1000标准分幅地籍图(图幅号、比例尺,变更时点、公章齐全完整)。
(24)标明补充耕地位臵四至拐点坐标和中心点坐标的1:1万标准分幅土地利用现状图。
需标注图幅号、比例尺,变更日期,并加盖公章。
(25)建设项目用地勘测定界技术报告书和勘测定界图;批次用地所需报件:由17项调减为13项(精简的兵团批准批次用地材料用“※”表示)(1)师呈报兵团关于批次用地的请示文件。
(2)师国土资源局关于批次用地的审查意见。
(3)建设用地呈报说明书、农用地转用方案、补充耕地方案、征用土地方案。
(4)建设拟征(占)地土地权属汇总表。
(5)※建设项目用地预审意见。
(6) ※规划部门出具的规划许可证或选址意见书。
(同步进行)(7)※建设项目压矿和地灾评估材料(无压覆重要矿产和不在地质灾害易发区的不需提供)。
(8)※涉及占用林地的,主管部门的批准意见。
(9)涉及占用耕地的,补充耕地进库备案资料;易地补充的,附易地补充合同(协议)。
(10)※规划先行局部调整(修改)审批的,按照有关规定附规划局部调整(修改)批准文件。
(11)涉及土地补偿、安臵的,附师补偿安臵说明和师社会保障部门对被征地职工(劳动力)就业培训和社会保障工作方案的审核意见。
(12)※师国土资源局建设项目现场踏勘和论证意见。
(13)涉及缴纳新增建设用地土地有偿使用费的,新增费准备情况的说明。
(14)标明用地位臵四至拐点坐标的1:2.5万土地利用总体规划图(图名、比例尺、公章齐全完整)。
(15)标明用地位臵四至拐点坐标的1:1万标准分幅土地利用现状图或1:500、1:1000标准分幅地籍图(图幅号、比例尺、变更日期、公章齐全完整)。
(16)标明补充耕地位臵四至拐点坐标和中心点坐标的1:1万标准分幅土地利用现状图(图幅号、比例尺、变更时点、公章齐全完整)。
(17) ※建设项目用地勘测定界技术报告书勘测定界图、土地分类面积表、界址点坐标成果表及相关电子数据。
2.精简兵团批准批次用地材料由17项精简为13项,减去项目用地预审意见、项目选址意见书和规划许可证、土地利用总体规划局部调整(修改)批复、项目现场踏勘和论证意见等4项材料(资料后臵在供应环节)。
(1)占用林地的手续问题。
按照•国土资源部关于加快做好报国务院批准单独选址建设项目用地审查工作的通知‣(国土资发【2010】192号)“第二条先行开展用地审查,同步办理林地审核手续需报国务院批准用地的国家和省级重点建设项目,涉及占用林地的,各地可在建设单位办理林地审核手续时,同步进行用地审查…..。
”的精神,在•意见‣中明确:报兵团审批占用林地的,可在建设单位办理林地审核手续时同步进行用地审查,但要求必须在2个月内完成林地审核手续。
在规定时限内未能完成的,予以退件。
(兵国土资发【2011】22号)(2)勘测定界资料问题。
除单独选址用地外,申报批次用地只需提交经师国土资源局审核确认的勘测定界图、土地分类面积表、界址点坐标成果表和电子数据。
3.调整和完善用地审查报告编制内容根据报件材料的精简情况,对应调整批次用地审查报告相关内容。
在单独选址用地审查报告和批次用地审查报告中增加是否纳入年度土地供应计划、土地供应率、新增建设用地土地有偿使用费准备情况等内容。
(详见范本)4.精简报兵团批准项目用地报件份数鉴于国家在线土地督察系统的应用,报兵团批准项目用地资料由过去两套文字两套图,精简为一套文字两套图。
(四)建设用地审批程序1.按照现行新增用地审批程序流程图如下:2.建设用地网上会审流程3.实行用地报件接办分离今年起,报兵团审批用地报件统一由兵团国土资源基础数据中心负责收件、电子报件导入、补正、收退件登记等工作。
