竹脚手架搭设安全技术交底
- 格式:doc
- 大小:14.50 KB
- 文档页数:4
竹脚手架搭设安全操作规程一、引言为了确保竹脚手架搭设过程中的安全,维护工人的身体健康,特制定此竹脚手架搭设安全操作规程。
本规程适用于各类竹脚手架的搭设作业过程。
二、材料准备1. 搭设前应准备好充足的竹材,确保没有质量问题和缺陷;2. 竹材的直径应符合国家标准规定,不得过细或过粗;3. 竹材的长度应根据搭设高度需要进行合理切割,以确保结构的稳定性。
三、搭设前的安全检查1. 针对搭设区域的地基进行检查,确保地基坚实平稳,无明显的障碍物;2. 检查竹材是否有腐朽、开裂或变形等问题,严禁使用有质量问题的竹材;3. 检查连接件的质量,确保连接件无腐蚀、松动或破损;4. 检查工人所佩戴的个人防护设备是否完备,包括安全帽、安全带、防滑鞋等。
四、搭设过程安全操作1. 在竹材上划好等分线,确保每段竹材的长度均匀;2. 使用锯子将竹材切割为相等的长度,确保竹材的连接牢固;3. 连接竹材时,应使用质量可靠的金属连接件,确保连接件的牢固性;4. 尽量使用斜撑固定竹材结构,增加整体的稳定性;5. 搭设过程中,严禁上下移动横梁,以免导致整体倒塌;6. 安装横梁或楼层时,应先将其固定在竹杆上,再进行竖立;7. 在搭设过程中,工人应站在平稳的竹板上进行操作,严禁站在不固定的竹杆上;8. 在搭设高处的竹脚手架时,应使用围栏进行防护,以避免高空坠落事故发生;9. 在搭设过程中,应有配备足够数量的安全网和安全带,以便应对紧急情况。
五、搭设后的安全检查1. 在竹脚手架搭设完成后,应进行细致的检查,确认结构稳定;2. 检查竹材和连接件是否有松动或损坏情况,如有发现应及时更换或修复;3. 检查竹脚手架周围的安全标识牌是否完好,清晰可见;4. 定期对竹脚手架进行检查和维护,确保其安全可靠;5. 在使用过程中,如发现竹材或连接件有异常情况,应立即采取安全措施,及时处理。
六、紧急情况处理1. 在紧急情况下,工人应立即停止工作,保护好自己的生命安全;2. 如发生竹脚手架坍塌等情况,应立即报警,并全面撤离现场;3. 在紧急情况下,应按照预定的应急预案进行救援和处理。
脚手架搭拆技术交底交底内容一、脚手架的搭设1、脚手架搭设的工艺流程为:检查准备、材料配备→固定校正槽钢位置标高→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙杆→铺脚手片→扎防护栏杆→扎安全网。
2、脚手架必须配合施工进度搭设,一次搭设高度不应超过相临连墙杆以上二步。
3、每搭完一步脚手架后,应按规范校正步距、纵距、横距及立杆的垂直度。
4、双排架宜先立里排立杆,后立外排立杆。
每排立杆宜先立两头的,再立中间的一根,互相看齐后,立中间部分各立杆。
双排架内、外排两立杆的连线要与墙面垂直。
立杆连接时,宜先立外排,后立内排。
5、在距底座150mm处设置纵向扫地杆,连接立杆下端,防止立杆底端在纵向发生位移;在纵向扫地杆上设置横向扫地杆,连接立杆下端,防止立杆底端在横向发生位移。
纵向水平杆在同一步中,应能交圈的应交圈,用直角扣件与内外角部立杆固定。
6、小横杆伸出外立杆连接点外30cm,离外墙墙面10cm。
在布置小横杆时,沿高度方向在立杆两侧交替布置,沿纵向两横排立杆之间相向布置。
7、剪刀撑、横向斜撑搭设应随立杆、纵向和横向水平杆等同步搭设。
脚手架纵向两端和转角处起,在脚手架外侧用斜杆搭成剪刀撑,自下而上循环连续设置。
斜杆接长采用搭接,搭接长度不小于40cm,并用两只旋转扣件扣牢。
剪刀撑应用旋转扣件与立杆和横向水平杆扣牢。
8、连墙杆拉接应牢固、稳定、上下错开布置。
设置方法为在浇每层的楼面时预埋短钢管,用扣件钢管与内立杆钢性连接。
在脚手架的顶部和转角处,连墙杆应加密设置,增加30%。
9、建筑物周围搭设脚手架,如遇到施工电梯必须断开,而不能闭合时,应在断开上下步处的脚手架尽端处加密连墙杆。
在尽端处的里外排立杆之间设横向剪刀撑。
10、脚手架的外立杆内侧,自第一步起必须设1.2m高防护栏杆和18cm高的挡脚板,顶排的防护栏不得少于二道,高度分别为1.2m和0.6m。
外侧全部用绿色防尘密目安全网封闭。
临街作业时还要搭设宽度大于4m的防护棚。
竹脚手架搭设施工要求规程竹脚手架是建筑行业中常见的搭建工具,因其价格低廉、易于加工、轻量等特点,被广泛应用于各类建筑工程中。
然而,在搭建过程中如果不严格遵守相关的施工要求规程,就会存在安全隐患,甚至会发生危险事故。
因此,在实际施工中,必须按照相关要求规程正确搭建竹脚手架。
具体要求如下:一、搭建前的准备工作:1、搭建前必须进行安全技术交底,并组织人员进行安全教育,以提高工人对安全的认识和防范意识。
2、竹材使用前必须进行质量检查,以保证材料符合国家标准,没有腐朽、虫蛀等缺陷。
3、搭建环境必须符合要求,必须先清理搭建区域,确保地面平整,并且不得有任何障碍物阻碍搭建。
4、搭建前必须进行测量,确保竹脚手架每个部位的尺寸和距离符合设计要求。
二、搭建时的安全要求:1、搭建人员必须着防滑、抗静电、透气性好的鞋、帽、手套、眼镜等安全装备。
2、在搭建竹脚手架时,必须按照相关设计图纸进行搭建,严禁临时加工使用材料。
3、搭建高度不得超过三层,每层高度不得超过2.5米。
在搭建高度超过两层时,必须固定竹杆及连接件,避免竹筋滑落。
4、竹脚手架必须有足够的承重能力,不得超过设计要求,不得超载使用。
5、竹脚手架必须保持坚固、平稳,不能晃动、倾斜等。
6、搭建过程中必须使用固定装置,确保竹筋与地面、建筑物的牢固连接。
7、在竹脚手架的搭建区域必须设置遮蔽网,以防止高处危险物品滑落伤人。
三、使用后的拆除要求:1、竹脚手架使用完毕后,必须及时拆除,不得因懒惰或其他原因任其存在。
2、在拆除过程中必须进行快速、有序、安全拆除,使用工具如:锤、锯等。
3、拆除后,必须对所有竹材进行分类、保管,并检查竹筋是否有损坏、丢失等情况。
通过以上规程,我们可以看到,搭建竹脚手架需要严格遵守安全规程,因为一旦出现意外,不仅会对工人造成伤害,也会对项目的进行造成影响。
因此在搭建过程中,不仅需要专业的技术水平,更要认真遵守规程、慎重施工,才能保证施工的质量和安全性。

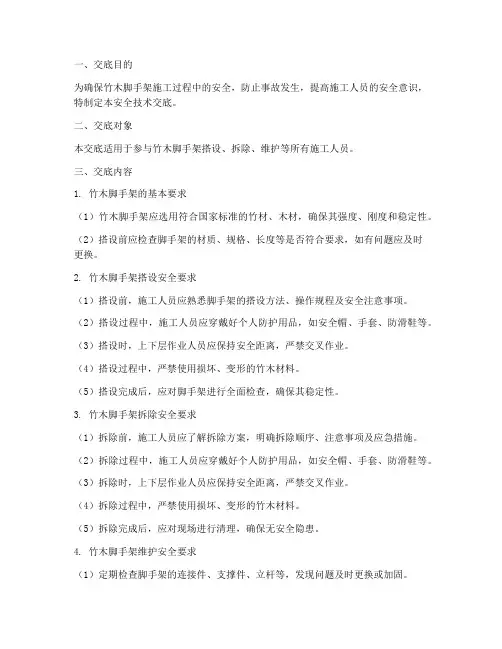

一、交底目的为确保竹木脚手架施工过程中的安全,防止事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象本交底适用于参与竹木脚手架搭设、拆除、维护等所有施工人员。
三、交底内容1. 竹木脚手架的基本要求(1)竹木脚手架应选用符合国家标准的竹材、木材,确保其强度、刚度和稳定性。
(2)搭设前应检查脚手架的材质、规格、长度等是否符合要求,如有问题应及时更换。
2. 竹木脚手架搭设安全要求(1)搭设前,施工人员应熟悉脚手架的搭设方法、操作规程及安全注意事项。
(2)搭设过程中,施工人员应穿戴好个人防护用品,如安全帽、手套、防滑鞋等。
(3)搭设时,上下层作业人员应保持安全距离,严禁交叉作业。
(4)搭设过程中,严禁使用损坏、变形的竹木材料。
(5)搭设完成后,应对脚手架进行全面检查,确保其稳定性。
3. 竹木脚手架拆除安全要求(1)拆除前,施工人员应了解拆除方案,明确拆除顺序、注意事项及应急措施。
(2)拆除过程中,施工人员应穿戴好个人防护用品,如安全帽、手套、防滑鞋等。
(3)拆除时,上下层作业人员应保持安全距离,严禁交叉作业。
(4)拆除过程中,严禁使用损坏、变形的竹木材料。
(5)拆除完成后,应对现场进行清理,确保无安全隐患。
4. 竹木脚手架维护安全要求(1)定期检查脚手架的连接件、支撑件、立杆等,发现问题及时更换或加固。
(2)定期清理脚手架上的杂物,保持其整洁。
(3)加强现场安全管理,确保施工人员遵守安全操作规程。
四、应急措施1. 发生人员坠落时,应立即停止施工,立即展开救援。
2. 发生火灾时,应立即启动应急预案,组织人员疏散,并拨打火警电话报警。
3. 发生其他安全事故时,应立即上报相关部门,并采取有效措施进行处理。
五、交底要求1. 施工单位应将本交底内容作为施工培训的重要内容,确保施工人员掌握。
2. 施工人员应认真学习本交底内容,严格遵守安全操作规程。
3. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
脚手架工程安全技术交底交底内容:L每根立杆底部应设置底座或垫板,本工程可利用竹胶板下脚料制成IOommXlOomm垫板置于钢管下方。
2、脚手架立杆间距为0.9m,设两道水平横杆,梁底部位采用小横支顶。
板底部位立杆上设顶托,顶托上设钢管支撑一道,钢管上设方木支撑,方木间距不大于30cm o3、支架立杆应竖直设置,2m高度的允许偏差为15mm o4、设在支架立杆顶部的顶托,伸出长度超过300mm时,应采取可靠措施固定。
5、满堂模板支架四边与中间每隔四排支架立杆应设置一道纵向剪刀撑,由底至顶连续设置。
6、支撑系统的抗滑扣件的个数应根据力学计算确定,每个直角、旋转扣件抗滑承载力设计值为8.0KN,每个扣件应上紧但不得过紧,即不应小于40N∙m,且不应大于65N∙m7、不同规格的钢管、扣件不得混用。
8、钢管上不得打孔,应保持顺直状态。
9、旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
10、拆除作业时不得整片拆除,应分步按顺序拆除,作业范围应有警戒标志,拆除卸下的模板及各种构配件应分类堆放,修整检查后周转使用。
11、混凝土强度未达到设计要求时不得拆除。
12、作业人员必须配备好个人防护用品,戴好安全帽,佩带安全带,13、持证上岗,工作时必须精神集中,严禁酒后作业不得在未达到一定强度的新浇混凝土结构层上扎设排架。
14、不得对已扎设好的排架进行碰撞、破坏、拆除。
15、浇筑混凝土时,输送管道应单独扎架固定,不得固定在承重满堂架或双排外架上。
拆下的器材应堆放整齐,距离楼层边不小于2米,防止掉落伤人。
钢管应采取措施防止滚落。
扣件等不得随地丢弃。
交底内容:L搭设脚手架时必须由受过市有关部门安全教育的架子工承担,并持证上岗经常进行身体检查,凡患有高血压、心脏病等不适宜高空作业者,不得上脚手架操作。
2 .搭设脚手架时,工人必须戴好安全帽,系好安全带,工具及零配件要在工具袋内,穿防滑鞋工作,袖口、裤口要扎紧。
脚手架搭设、拆除作业安全技术交底一、前言脚手架在建筑施工中是一种常用的临时设施,它为施工人员提供了作业平台和安全保障。
然而,如果脚手架的搭设和拆除作业不规范,就会存在极大的安全隐患,甚至导致伤亡事故的发生。
为了确保脚手架搭设、拆除作业的安全,特进行本次安全技术交底。
二、适用范围本交底适用于各类建筑工程中脚手架的搭设和拆除作业。
三、施工准备(一)技术准备1、施工前,技术人员应熟悉施工图纸和相关规范要求,制定详细的施工方案,并向作业人员进行技术交底。
2、计算脚手架的承载能力,确定脚手架的搭设参数,如立杆间距、横杆步距、剪刀撑设置等。
(二)材料准备1、脚手架所用的钢管应符合国家标准,表面应平直光滑,无裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
2、扣件应采用可锻铸铁制作,其质量和性能应符合国家标准,扣件在螺栓拧紧扭力矩达 65N·m 时,不得发生破坏。
3、脚手板应采用厚度不小于 50mm 的木板或竹脚手板,宽度不宜小于 200mm,两端应各设直径为 4mm 的镀锌钢丝箍两道。
4、安全网应选用符合国家标准的密目式安全网,其网目密度不应低于 2000 目/100cm²。
(三)人员准备1、脚手架搭设和拆除作业人员必须经过专业培训,取得特种作业操作资格证书后方可上岗作业。
2、作业人员应定期进行体检,凡患有高血压、心脏病、癫痫病等不适宜高处作业的人员,不得从事脚手架作业。
(四)现场准备1、清除搭设场地的杂物,平整场地,并做好排水措施。
2、对基础进行验收,确保基础承载力满足要求。
四、脚手架搭设安全技术要求(一)立杆基础1、脚手架基础应平整、坚实,能承受脚手架的自重和施工荷载。
2、对于地基松软的场地,应采取加固措施,如铺设垫板、浇筑混凝土基础等。
3、立杆底部应设置底座或垫板,垫板厚度不应小于 50mm。
(二)立杆1、立杆应垂直设置,偏差不得大于架高的 1/200。
2、相邻立杆的接头不应在同步内,且应错开 500mm 以上。

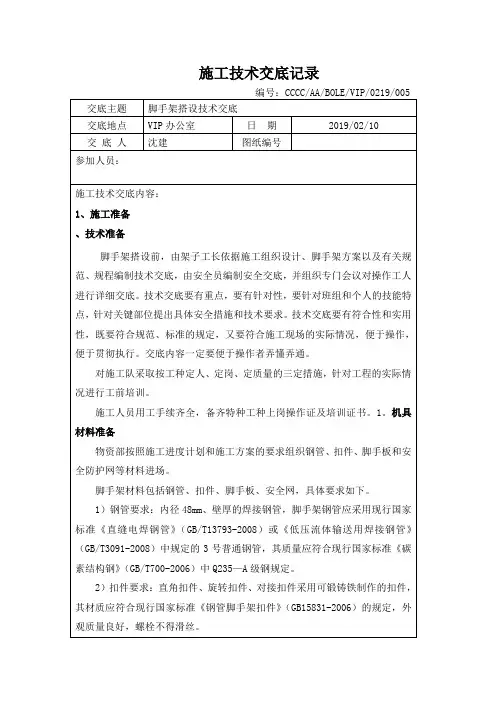

施工技术交底记录(2)单、双排脚手架门洞和架的构造应符合下列规定:A、单排脚手架门洞处,应在平面桁架(图中ABCD)的每一节间设置一根斜腹杆;双排脚手架门洞处的空间桁架,除下弦平面外,应在其余5个平面内的图示节间设置一根斜腹杆(图中1-1、2-2、3-3剖面)。
B、斜腹杆宜采用旋转扣件固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线至主节点的距离不宜大于150mm。
当斜腹杆在1跨内跨越2个步距(图A型)时,宜在相交的纵向水平杆处,增设一根横向水平杆,将斜腹杆固定在其伸出端上。
C、斜腹杆宜采用通长杆件,当必须接长使用时,宜采用对接扣件连接,也可采用措接,搭接构造应符合相应的规定。
脚手板对接、搭接构造C、竹笆脚手板应按其主竹筋垂直于纵向水平杆方向铺设,且应对接平铺,四个角应用直径不小于的镀锌钢丝固定在纵向水平杆上。
D、作业层端部脚手板探头长度应取150mm,其板的两端均应固定于支承杆件上。
(3)在拐角、斜道平台口处的脚手板,应用镀锌钢丝固定在横向水平杆上,防止滑动。
拆除1)脚手架拆除应按专项方案施工,拆除前应做好下列准备工作:(1)应全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求;(2)应根据检查结果补充完善脚手架专项方案中的拆除顺序和措施,经审批后方可实施;(3)拆除前应对施工人员进行交底;(4)应清除脚手架上杂物及地面障碍物。
2)单、双排脚手提拆除作业必须由上而下逐层选行,严禁上下同时作业;连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差大于两步时,应增设连墙件加固。
3)当脚手架拆至下部最后一根长立杆的高度(约)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件。
当单、双排脚手架采取分段、分立面拆除时,对不拆除的脚手架两端,应先按下列规定设置连墙件和横向斜撑加固:(1)开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并且不应大于4m。
竹脚手架斜道搭设安全技术交底一、概述竹脚手架是一种常用的建筑施工工具,具有质轻、强度高、易搭建等优点,被广泛应用于建筑施工领域。
在竹脚手架搭设中,斜道的设置是必不可少的环节,而斜道的搭建安全关系到工人的生命财产安全。
本文介绍竹脚手架斜道搭设的安全技术交底,以确保施工过程中人员的安全。
二、竹脚手架斜道搭设安全技术交底2.1 竹脚手架斜道的定义竹脚手架斜道是指竹脚手架中设置的斜坡道,它是连接地面和高处的重要通道,也是工人升降和材料运输的必经之路。
2.2 竹脚手架斜道的要求竹脚手架斜道的搭设要求如下:1.斜道的角度应不小于 30 度,不大于 45 度,斜道长度不超过 6 米。
2.斜道应按照重力方向设置,并保持水平,斜道的覆盖面应符合安全要求。
3.斜道应搭设在建筑物稳定结构上,并采取加强措施,确保斜道的稳固性和安全性。
4.斜道两侧应设置栏杆,栏杆高度应不小于 1.1 米,杆的间距不得大于 0.5 米。
5.对于竹脚手架的斜坡道,必须专人管理,不得随意改变和破坏。
2.3 斜道搭建的安全技术交底1.在搭设斜道前,必须检查竹材的质量,确保无裂纹、无腐朽、无虫蛀等问题,以及钢丝绳、索具等固定设备的牢固性。
2.斜道的角度应根据实际情况、工作高度和斜道长度来确定,同时要根据斜道角度和长度,计算斜道支撑点和栏杆的数量和位置。
3.斜道的支撑点应选用牢固的结构,并留有安全固定钩,固定钩的数量及固定方式应符合规定。
4.在斜道的两侧,按照规定设置栏杆,栏杆的高度、间距和固定方式应符合规定,防止工人从斜道侧面意外坠落事故的发生。
5.在斜道下方应设置安全网,以防工人跌落时的伤害,安全网应符合质量要求,使用寿命不得低于 3 年,未经检测和维护,不能继续使用。
6.搭设斜道必须专人监督,加强监理和管理,发现问题及时处理,确保斜道的稳固性和安全性。
三、总结竹脚手架是一种常用的建筑施工工具,在竹脚手架搭设中,斜道的设置是不可或缺的环节,而斜道的搭建安全关系到工人的生命财产安全。
脚手架安全技术交底1.大雾及雨、雪天气和六级以上大风时,不得进行脚手架上的高处作业。
雨、雪天后作业,必须采取安全防滑措施。
2.搭设作业,应按以下要求作好自我保护和保护作业现场人员的安全。
(1)架上作业人员应作好分工和配合,传递杆件应掌握好重心,平稳传递。
不要用力过猛,以免引起人身或杆件失衡。
对每完成的一道工序,要互相询问并确认后才能进行下一道工序。
(2)作业人员应佩戴工具袋,工具用后装于袋中,不要放在架体上,以免掉落伤人。
(3)在架上作业人员应穿防滑鞋盒佩挂好安全带。
保证作业的安全,脚下应铺设必要数量的脚手架,并应铺设平稳,且不得有探头板。
(4)每次收工以前,所有上架材料应全部搭设上,不要存留在架体上,而且一定要形成稳定的构架,不能形成稳定构架的部分应采取临时撑位措施予以加固。
(5)架设材料要随上随用,以免放置不当事掉落。
(6)在搭设作业过程中,地面上的配合人员应避开可能落物的区域。
3.操作人员应持证上岗。
操作时必须佩戴安全帽、安全带,穿防滑鞋。
4.架上作业时的安全注意事项:(1)作业时应注意随时清理落在架面上规整清洁,不要乱放材料、工具,以免影响作业的安全和发生掉物伤人。
(2)作业前应注意检查作业环境是否可靠,安全防护设施是否齐全有效,确认无误后方可作业。
(3)当架面高度不够、需要垫高时,一定要采用稳定可靠的垫高办法,且垫高不要超过50cm;超过50cm时,应按搭设规定升高铺板层。
在升高作业面时,应相应加高防护设施。
(4)在进行撬、拉、推等操作时,要注意采取正确的姿势,站稳脚跟,或一手把持在稳的结构或支持物上,以免用力过猛身体失去平衡或把东西甩出。
在脚手板拆除模板时应采取必要的支托措施,以防拆下的模板材料掉落架外。
(5)严禁在架面上打闹戏耍、退着行走和跨坐在外防护横杆上休息。
不要在架面上抢行、跑跳,相互避让时应注意身体不要失衡。
(6)在架面上运料经过正在作业中的人员时,要及时发出“请注意”、“请让一让”的信号。
一、交底目的为确保施工现场脚手板的安全使用,防止因脚手板不当使用或损坏而引发的坠落、坍塌等安全事故,特进行本次安全技术交底。
二、交底对象本交底适用于所有参与施工现场脚手板搭设、使用、拆除的施工人员、管理人员及监理人员。
三、交底内容1. 脚手板材料要求- 脚手板应选用符合国家标准的竹制或钢制材料,表面应平整、无裂缝、无腐朽。
- 竹制脚手板长度宜为2-2.5米,宽度宜为0.5-0.6米,厚度宜为0.15-0.2米。
- 钢制脚手板应选用Q235钢材,厚度不应小于1.5mm。
2. 脚手板搭设要求- 脚手板应铺设在脚手架的横杆上,板面应与横杆垂直,板间距应控制在0.3-0.5米之间。
- 搭设时,应先铺设底层脚手板,然后逐层向上搭设,确保层与层之间紧密相连。
- 脚手板边缘应超出脚手架立杆外侧,长度不应小于20厘米。
- 搭设完成后,应对脚手板进行牢固固定,防止其滑动或脱落。
3. 脚手板使用要求- 施工人员在使用脚手板时,应穿着符合安全要求的鞋子,禁止赤脚或穿高跟鞋。
- 脚手板上的施工荷载不得超过其设计承载能力,严禁超载使用。
- 施工人员应沿着脚手板边缘行走,禁止跨越脚手板边缘进行作业。
- 脚手板上的施工材料应堆放整齐,严禁超高堆放。
4. 脚手板拆除要求- 脚手板拆除前,应先清除板面上的施工材料,确保安全。
- 拆除时,应逐层向下拆除,禁止从高处直接抛掷。
- 拆除过程中,应使用安全绳或扶梯等辅助工具,确保安全。
5. 安全防护措施- 脚手板搭设、使用、拆除过程中,应设置安全警示标志,提醒施工人员注意安全。
- 施工人员应佩戴安全帽、安全带等个人防护用品。
- 施工现场应设置安全通道,确保施工人员安全通行。
四、注意事项1. 脚手板材料应定期检查,发现损坏、变形等情况应及时更换。
2. 脚手板搭设、使用、拆除过程中,应严格执行安全技术操作规程。
3. 施工人员应提高安全意识,自觉遵守安全规定,确保自身安全。
五、培训与考核1. 施工单位应对施工人员进行脚手板安全技术培训,使其掌握相关知识和操作技能。
脚手架技术交底内容脚手架技术交底。
脚手架是建筑施工中常用的临时性工程设施,它的安全性和稳定性对工程施工起着至关重要的作用。
为了确保脚手架的搭建和使用符合相关规范和标准,特进行脚手架技术交底,以便施工人员能够全面了解脚手架的搭建、使用和拆除过程中的注意事项和安全要求。
一、脚手架的搭建。
1. 在搭建脚手架之前,需要对搭建现场进行认真的勘察,确保搭建脚手架的地基承载能力和承重能力符合要求。
2. 搭建脚手架时,必须按照设计图纸和相关规范进行操作,严格按照搭建步骤进行,不得擅自更改或省略任何环节。
3. 在搭建脚手架的过程中,必须保证脚手架的结构稳固、连接牢固,材料符合要求,横、纵向的间距均匀,不得出现倾斜、晃动等现象。
二、脚手架的使用。
1. 在脚手架搭建完成后,使用前必须进行检查,确保脚手架的安全性能符合要求。
2. 在使用脚手架的过程中,必须按照规范要求进行操作,不得超载、乱堆放材料,不得在脚手架上进行打磨、焊接等作业。
3. 在使用脚手架时,必须做好防护措施,如设置防护栏杆、安全网等,确保工人的人身安全。
三、脚手架的拆除。
1. 在脚手架使用完毕后,必须按照规范要求进行拆除,不得擅自拆除或改动脚手架结构。
2. 在拆除脚手架的过程中,必须做好周边的安全防护工作,防止脚手架的材料或部件掉落,造成伤害或损坏。
3. 拆除完成后,必须对脚手架的材料进行清点、整理和存放,确保脚手架材料的完好和安全。
四、脚手架的维护。
1. 在脚手架使用过程中,必须定期对脚手架进行检查和维护,确保脚手架的安全性能。
2. 对于发现的脚手架材料损坏或连接件松动等问题,必须及时进行修复或更换,不得强行使用或忽视安全隐患。
五、脚手架的安全注意事项。
1. 在搭建、使用和拆除脚手架的过程中,必须遵守相关的安全操作规程和要求,严格执行安全管理制度。
2. 在脚手架使用过程中,必须做好安全防护工作,如佩戴安全帽、安全带等,确保工人的人身安全。
六、总结。
脚手架技术交底是建筑施工中的重要环节,只有做好了脚手架的搭建、使用和拆除工作,才能确保施工现场的安全和稳定。
架子工安全技术交底一、一般要求1、未经本工种培训,不得上岗。
每日班前,做好预检工作,确保岗位施工安全。
2、进入施工现场必须戴好安全帽,高空作业必须系好安全带,正确使用防护用品.3、严禁酒后登高作业,严禁穿高跟鞋,拖鞋或赤脚进入施工现场。
4、爱护工地内公用设施,保证设施的安全性,不得随意拆除、挪用或破坏各种防护装置、安全标志、消防器材及机械电气设备等。
做好环境保护工作.5、严禁违章指挥操作,违反劳动纪律,发生环境污染或安全事故立即向项目部汇报解决.二、操作人员要求脚手加搭设人员必须持证上岗,作业人员必须身体健康,不得患有不适宜高处作业的疾病。
落地架的搭设基础必须坚实牢固,并应在立杆下加设垫板。
预埋件预埋:在浇混凝土前必须在绑扎钢筋时,在楼面上预埋好槽钢的固定环。
固定环必须位置放置准确,埋置深须符合要求。
槽钢的安装:安装槽钢前必须在槽钢前端100mm处和外距排立杆位置向内1000mm处。
将槽钢穿透焊上Φ25的钢筋,便于安装脚手架立杆,以防止立杆立在槽钢上滑脱。
脚手架设时,在槽钢搭设完毕并在槽钢上铺好脚手操作平台后,经验收合格后方可进行立杆作业。
立立杆时应先立里立杆,后立外立杆,立杆的长度应长短错开间隔设置,在距槽钢上口200mm处,设置一道扫地杆,立立杆时必须做好临时固定,应与建物连接牢固,并在搭设时必须两人配合操作,防止立杆倾倒伤人。
立好立杆后及时安装大小横杆,当第一步的大小横杆安装完毕后,必须立即铺上脚下手架板,做好固定件,以方便架子工上搭设步脚手架。
同时,在立杆的外侧的规定位置及时设置剪刀撑,以防止脚手架纵向倾倒,剪刀撑的搭设应与脚下手架向上搭设同上进行.脚下手架的小横杆,上下应交叉设置于立杆的不同侧面,使立杆在受荷时偏心减小。
立杆接杆、扶手拦杆的接长,应采用对接扣件,大、小横杆与立杆的连接采用十字扣件。
剪刀撑与立杆在横杆的连接采用旋转扣件.剪刀撑的接长采用旋转扣件,不得使用直接扣件。
所有的扣件必须紧固牢固,应用力矩扳手测量螺栓的拧紧力矩值,要求达到40—65N·m,过小扣件容易产生滑移,过大则容易扣件的铸铁件断裂。
竹脚手架搭设安全技术交底3篇【第1篇】竹脚手架搭设安全技术交底一、一般规定:⒈选材:使用生长四年以上的毛竹,青嫩、枯黄、虫蛀、腐烂,裂缝(透节二节以上)不得使用。
⒉绑扎:使用水葱竹篾、广篾。
不得一扣绑三根。
⒊毛竹直径:立杆、大横杆、剪刀撑、抛撑、顶撑的小头有效直径应≥7cm。
横担(小横杆)≥9cm。
⒋架子高度在24m以内,24m以上应有编制设计方案和审批。
⒌砌筑脚手架上的均布荷载不得超过270kg/m2,装饰脚手架上的均布荷载不得超过200kg/m2。
二、立杆:⒈放样:脚手架搭设范围内的地基要整平夯实。
⑴根据施工员的交底和建筑物的特点,确定立杆纵、横向间距,现场拉线,钉竹签放样。
⑵根据建筑物的总高度和特点及施工要求确定架子的步距(应≤1.8),以及第一皮架子的高度。
⒉埋深30~50cm,下垫砧石,土质松软或挖坑有困难时,要绑扫地杆。
⒊横向间距:1~1.2m,里立杆离墙≤20cm。
⒋纵向间距:1.3~1.5m(误差土5cm)。
超过15m高的架子立杆间距不得大于1.5m。
外立杆应高出屋面1.2~1.5m。
⒌垂直度:转角处≤10cm,架子中间≤15cm。
⒍立杆搭接长度:不小于1.8m,而且接头要跨过一皮架,相邻立杆在同一步架内要互相错开,不得与顶撑搭接。
⒎立杆搭接接头要在顶撑右侧,交替进行,保持顶撑在中间的垂直度。
三、小横杆:里端伸出里立杆15~35cm,离墙面5~10cm,外端伸出外立杆20cm以上。
四、顶撑:顶撑应垂直,大头朝上,与立杆绑扎三道竹篾,且小头直径应大于小立杆直径的三分之二。
上下顶撑应保持在同一直线上。
五、大横杆:设四根(架宽在1.2m以内),绑在立杆里侧,接头置于立杆处(放在小横杆上),并绑扎牢固,上下层架接头应互相错开,搭接长度应不小于1.5m,绑扎道数不得小于四道。
六、剪刀撑:脚手架的转角处,两端以及中间,每隔15m 的双跨内从下而上循序连续设置。
剪刀撑应头稍绑接,大头压小头,搭接长度大于1.5cm,绑扎不少于5道,与地面呈45°~30°。
竹脚手架搭设安全技术交底
1.一般规定:
⒈选材:使用生长四年以上的毛竹,青嫩、枯黄、虫蛀、腐烂,裂缝(透节二节以上)不得使用。
⒉绑扎:使用水葱竹篾、广篾。
不得一扣绑三根。
⒊毛竹直径:立杆、大横杆、剪刀撑、抛撑、顶撑的小头有效直径应≥7cm。
横担(小横杆)≥9cm。
⒋架子高度在24m以内,24m以上应有编制设计方案和审批。
⒌砌筑脚手架上的均布荷载不得超过270kg/m2,装饰脚手架上的均布荷载不得超过200kg/m2。
2.立杆:
⒈放样:脚手架搭设范围内的地基要整平夯实。
⑴根据施工员的交底和建筑物的特点,确定立杆纵、横向间距,现场拉线,钉竹签放样。
⑵根据建筑物的总高度和特点及施工要求确定架子的步距(应≤1.8),以及第一皮架子的高度。
⒉埋深30~50cm,下垫砧石,土质松软或挖坑有困难时,要绑扫地杆。
⒊横向间距:1~1.2m,里立杆离墙≤20cm。
⒋纵向间距:1.3~1.5m(误差土5cm)。
超过15m高的架子立杆间距不得大于
1.5m。
外立杆应高出屋面1.2~1.5m。
⒌垂直度:转角处≤10cm,架子中间≤15cm。
⒍立杆搭接长度:不小于1.8m,而且接头要跨过一皮架,相邻立杆在同一步架内要互相错开,不得与顶撑搭接。
⒎立杆搭接接头要在顶撑右侧,交替进行,保持顶撑在中间的垂直度。
3.小横杆
里端伸出里立杆15~35cm,离墙面5~10cm,外端伸出外立杆20cm以上。
顶撑:顶撑应垂直,大头朝上,与立杆绑扎三道竹篾,且小头直径应大于小立杆直径的三分之二.上下顶撑应保持在同一直线上。
4.大横杆
设四根(架宽在1.2m以内),绑在立杆里侧,接头置于立杆处(放在小横杆上),并绑扎牢固,上下层架接头应互相错开,搭接长度应不小于1.5m,绑扎道数不得小于四道。
5.剪刀撑
脚手架的转角处,两端以及中间,每隔15m的双跨内从下而上循序连续设置。
剪刀撑应头稍绑接,大头压小头,搭接长度大于1.5cm,绑扎不少于5道,与地面呈45°~30°。
底部应埋入上中30cm以上,当不能埋地时,应用不小于16#铅线牢固绑扎在立杆交合处。
根据需要也可设置纵向连续的多跨剪刀撑,但其最大宽度不得超过6跨。
连墙点与抛撑的设置:三步以下架子每隔6~7根立杆设一根抛撑,埋入地下
30cm。
三步以上架每隔二步四跨设一连墙点。
常用的方法是在墙内予埋10~12#镀锌铅丝双股(或钢筋环)拉住架子的内立杆,同时用一短木顶住墙面(也可用小横杆顶墙,粉刷时才锯掉)。
连墙点应尽量靠近架子立杆的节点,以加强架子的稳定性。
6.栏杆
二步以上架在外立杆内侧须设置1.0m高的防护栏杆和立网,外立杆高出屋面1.2~1.5m防护栏杆绑二道。
7.脚手板
施工层应满铺脚手板,四角与大横杆用16#铅丝绑扎牢固。
每施工操作层上下要满铺三步以上脚手板,四角与大横杆要用16#铅丝绑扎牢固。
高层架尚应每隔四皮架铺满一皮架板,作为安全防护用。
脚手板铺设必须严密牢固。
脚手板搭接长度不小于20cm。
离墙面超过20cm的缝隙应防护。
防护的方法是一种用铺架板,另一种方法是用小安全网防护。
8.斜道
三步以上架要搭斜道与平台,坡度≤1∶3
1.行人斜道一般与架同宽。
2.运料斜道宽度不得小于1.5m,坡度以1:6为宜。
转弯平台宽度不得小于
1.5m,面积不得小于6m2。
3.斜道两侧及拐弯平台的外侧,均应设1m高的防护栏杆和立网防护。
4.搭设方法:同脚手架,但为了斜道的稳固,在斜道两侧外围和端部应设剪刀撑。
对于附在脚手架外侧的斜道(即利用脚手架外侧外立杆作为斜道的内立杆时)应加强脚手架连墙杆的设置。
对于独立的斜道应加密连墙杆。
5.不上人屋面的竹架应设一道斜道上屋面。
6.绑扎所有杆件相交处均应用竹篾绑牢。
7.临街防护:沿街道、居民密集处的脚手架外侧应采用防护竹笆全封隔绝,或采用立网全封闭,有条件的可以在立网全封闭的基础上在脚手架的外侧采用竹笆加强临街面的防护。
