监理工作程序
- 格式:ppt
- 大小:325.50 KB
- 文档页数:25


监理工作流程监理工作流程是指在工程建设过程中,监理工作所需完成的一系列管理活动和程序。
其目的是确保工程质量、合规性和安全性,以保障项目的顺利进行和达到预期目标。
监理工作流程主要包括以下几个步骤:1. 前期准备阶段:监理单位和业主签订监理合同,明确工作任务、责任和权力。
监理单位组织监理人员,制定监理工作计划。
同时,对项目的设计文件进行审核,确保其合法性和合理性。
2. 施工准备阶段:监理人员对施工单位进行资格审查,确认其能力和资质。
监理人员与施工单位共同制定施工组织设计、安全措施和质量控制计划等,并组织开展现场踏勘和会议,为施工做好充分准备。
3. 施工监理阶段:监理人员根据合同要求和相关法规,监督施工单位的施工过程。
包括对施工手续的审核、施工进度的控制、施工质量的检查和验收、施工安全的监督等。
监理人员根据施工单位的工作情况,及时提出合理化建议和改进意见。
4. 竣工验收阶段:施工完成后,监理人员对工程进行全面验收,并与业主进行验收会议。
对工程质量、安全等方面的问题进行评估和报告。
在验收合格后,监理人员与施工单位共同办理竣工手续和移交工程文件。
5. 质量评估阶段:工程竣工后的一段时间内,监理人员将对工程进行跟踪评估,发现和处理工程质量问题。
同时,根据工程质量状况和监理工作的实际情况,提出工程质量改进措施和管理建议。
6. 后期保修阶段:工程竣工后的保修期内,监理人员协助业主处理工程质量问题,对施工单位的保修工作进行监督,并向业主提供相关建议和技术支持。
同时,监理人员还将定期对工程进行回访,了解工程使用情况和业主的满意度。
监理工作流程是一个动态的过程,需要监理人员严格按照规定和要求进行各项监管活动。
监理人员需要具备专业的技术知识和管理能力,能够熟练运用相关法规和标准,做好监理工作,以保证项目的顺利进行和工程质量的控制。

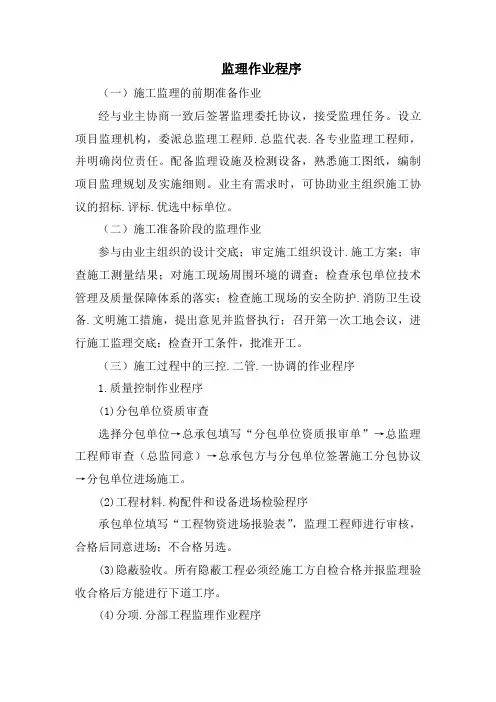

监理作业程序(一)施工监理的前期准备作业经与业主协商一致后签署监理委托协议,接受监理任务。
设立项目监理机构,委派总监理工程师.总监代表.各专业监理工程师,并明确岗位责任。
配备监理设施及检测设备,熟悉施工图纸,编制项目监理规划及实施细则。
业主有需求时,可协助业主组织施工协议的招标.评标.优选中标单位。
(二)施工准备阶段的监理作业参与由业主组织的设计交底;审定施工组织设计.施工方案;审查施工测量结果;对施工现场周围环境的调查;检查承包单位技术管理及质量保障体系的落实;检查施工现场的安全防护.消防卫生设备.文明施工措施,提出意见并监督执行;召开第一次工地会议,进行施工监理交底;检查开工条件,批准开工。
(三)施工过程中的三控.二管.一协调的作业程序1.质量控制作业程序(1)分包单位资质审查选择分包单位→总承包填写“分包单位资质报审单”→总监理工程师审查(总监同意)→总承包方与分包单位签署施工分包协议→分包单位进场施工。
(2)工程材料.构配件和设备进场检验程序承包单位填写“工程物资进场报验表”,监理工程师进行审核,合格后同意进场;不合格另选。
(3)隐蔽验收。
所有隐蔽工程必须经施工方自检合格并报监理验收合格后方能进行下道工序。
(4)分项.分部工程监理作业程序承包单位达到分项工程报验条件进行自检合格后填写“分项/分部工程施工报验表”报监理工程师审核,若不合格,承包单位进行纠正后重新报验;若合格监理工程师签认分项工程报验单,施工单位可进入下道工序施工。
达到分部工程验收条件时,施工单位先自检,然后填写“分部工程施工报验表”报监理工程师审核,若不合格,承包单位进行纠正后重新报验;若合格,监理工程师签认分部工程报验表2.进度控制作业程序(1)承包单位编制施工总进度计划,经总监理工程师批准后执行。
(2)承包单位应按年.季.月编制进度计划报总监审批后执行;监理工程师对实施情况进行检查.分析,若严重偏离计划目标则应指示承包单位采取措施及时纠偏。
监理工作程序流程图(通用)监理工作程序流程图(通用)1、施工阶段进度控制计划在工程承包合同中,确定工期总目标。
承包单位和建设单位根据工期总目标编制施工总进度计划,应附有编制材料设备采购计划、劳动力使用计划、施工机械使用计划。
监理工程师审批施工总进度计划并编制年、季、月度计划。
编制说明中应包括上月实际完成工程量、当月(年)计划完成工程量、计划提前或拖后的原因分析以及拟采取的对策。
审批年、季、月度计划后,按计划组织实施,监理工程师检查计划执行情况,基本符合计划要求的继续施工,否则签发严重偏差计划通知书,纠正计划偏差,向建设单位建议调整,直至更换施工队伍,最终实现工期总目标。
2、施工阶段投资控制程序签定施工合同后,业主、施工、监理三方进行施工图纸会审,设计、施工、业主、监理四方进行工程预付款申请,承包单位施工图纸实施,材料、设备采购,业主、监理、施工单位联合考察厂家材料、设备等。
监理工程师审核预付款申请,审定设计变更及工程洽商申请,审核已完分项工程报验单、计量申请、索赔申请,否认可的申请不予审核。
最终监理工程师审批并签认付款认证,否则进行索赔审批,最终报送业主付款。
3、月工程款支付监理核签程序工程项目施工合格后,承包单位报月支付申请,监理工程师审定工程变更费用、技术洽商费用、工程索赔费用、其他各项费用,并确定计量项目合格、计量部位、工程量及工作量。
如果不同意,则由XXX组织协调。
最终总监理工程师签发月支付证书,建设单位审核并签字支付给承包单位。
4、施工阶段质量控制程序承包单位申报分项分部工程方案并经监理审批后,申报材料合格证、复验单,如不合格则加倍复试或换材料,进行整改。
各分项隐蔽工程自检,如不合格则填报工程报验单,并附上隐蔽工程检验单、预检单、质量保证资料、分项工程质量评定表。
最终监理工程师进行现场检查及审查实验报告。
在签证单上签字认可后,向监理方申报工程报验单并附上地基处理质量验收记录、质评表及相关资料。
监理工作程序及流程监理工作的重要性不言而喻,它可以有效地确保工程建设的质量和进度,保障工程的安全和可持续发展。
监理工作程序及流程是监理工作的基础,合理的程序和流程可以提高监理工作的效率和准确性。
下面将详细介绍监理工作的程序及流程。
一、前期准备1. 确定监理单位和监理人员在工程建设前,业主需要根据实际情况选聘监理单位和监理人员。
监理单位和监理人员需要具有相应的监理资质和经验,以确保监理工作的正常开展。
2. 制定监理计划监理单位需要根据工程的特点和要求,制定监理计划。
监理计划包括监理目标、监理内容、监理方法、监理周期等内容,为监理工作的顺利进行提供了指导。
3. 确定监理工作的相关文件监理工作需要相关的文件支持,包括监理合同、监理手续、监理报告等。
这些文件是监理工作的依据和凭证,必须妥善保存和管理。
二、监理工作1. 监理工程施工监理工程施工是监理工作的核心内容。
监理人员需要按照监理计划和监理合同,对施工现场进行监督检查,确保施工质量符合相关标准和规范。
2. 检查工程材料监理人员需要对工程所使用的材料进行检查,确保材料的质量和数量符合要求。
材料检查是保证工程质量的重要环节。
3. 记录监理过程监理人员需要及时记录监理工作的过程和结果,包括现场检查、材料检查、沟通交流等内容。
监理记录是监理工作的依据,也是监理工作质量的证明。
三、监理报告1. 编写监理报告监理人员需要根据监理记录和监理情况,编写监理报告。
监理报告包括工程的监理情况、发现的问题、提出的建议等内容,为业主提供决策参考。
2. 提交监理报告监理报告需要及时提交给业主和相关部门,以供参考和处理。
监理报告的内容必须客观真实,确保监理工作的透明和公正。
四、监理总结1. 工程验收监理工作完成后,需要进行工程验收。
监理人员需要对工程进行全面检查和评价,提出验收意见和建议。
2. 监理总结监理人员需要对监理工作进行总结,包括监理过程、监理效果、存在问题、改进建议等。
